构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;精品文档,超值下载(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。
二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。
(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。
(3)安装水位观测标尺;标定水位测针。
(4)准备现场测定蒸发量的设备。
一般采用严密不渗,直径500mm,高300mm 的敞口钢板水箱,并设水位测针,注水深200mm。
将水箱固定在水池中。
(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。
三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
2.注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。
当发现渗水量过大时,应停止注水。
待作出妥善处理后方可继续注水。
4.当设计单位有特殊要求时,应按设计要求执行。
(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。

高品质家居文化方向标工程管理表格防水工程闭水试验记录单
合同编号:
客户姓名(甲方):工程地址:
厨房□ 卫生间□ 其他房间□
检验开始时间:年月日时
验收时间:年月日时
试验时间:共计小时
检验结果:合格□ 不合格□
目测情况:
客户签字:工长签字:
厨房□ 卫生间□ 其他房间□
检验开始时间:年月日时
验收时间:年月日时
试验时间:共计小时
检验结果:合格□ 不合格□
目测情况:
客户签字:工长签字:
厨房□ 卫生间□ 其他房间□
检验开始时间:年月日时
验收时间:年月日时
试验时间:共计小时
检验结果:合格□ 不合格□
目测情况:
涂刷面积(墙面):平米涂刷面积(地面):平米
注:1、四周墙面防水层卷起250mm,淋浴间及隔壁有防水要求时墙面反高1800mm.
2、此表一式二份,客户、公司归档各一份。
本表由工长填写
3、正常流程工程监理必须参加。
填表日期:年月日归档日
期:年月日。
屋面防水闭水试验屋面防水是保障房屋结构安全、保护居住环境的重要措施。
而防水闭水试验则是屋面防水施工后的关键环节,能够直接。
保证屋面防水的质量。
防水闭水试验程序如下:1. 清理屋面在进行闭水试验前,首先需要清理屋面上的杂物。
对于平屋面,在清理杂物的同时清理屋面表面的灰尘和脏物;对于斜屋面,需要注意清理屋面上的积雪、落叶和其它杂物。
2. 确定试验区域确定试验区域时需要注意,试验区域的大小应该完全覆盖涂料区域。
同时需要考虑试验结束后,将试验区域内的水排放出去,不要影响到其它区域。
3. 填补屋面渗漏点在进行闭水试验前需要填补屋面渗漏点。
屋面渗漏点不止是导致防水工程质量下降,同时还会影响闭水试验的结果。
因此,需要在闭水试验前先填补好屋面渗漏点。
4. 倒水试验在进行倒水试验前,需要先对屋面进行初次检查。
确定屋面上是否有渗漏点。
如果有渗漏点,需要及时进行处理。
然后,需要在试验区域的边缘处铺设薄膜,避免水流入其它区域。
然后,将水从试验区域的最高点,缓慢地倒入试验区域。
在倒水时需要适时的停止,进行视察,并确定是否有渗漏点。
5. 收水试验收水试验是闭水试验的重要组成部分,在进行收水试验时需要用有压力的喷水器将水喷在已经进行倒水试验的区域上。
在喷水时需要保持稳定的水压,同时关注试验区域是否出现渗漏现象。
如果没有渗漏现象,则可以确定屋面防水已经合格。
总之,防水闭水试验对于屋面防水工程的品质具有重要的保障作用。
将闭水试验程序合理的应用于实际工程中,可以大大提高屋面防水工程的品质,保障住房的居住环境的安全和健康。
1.0适用范围本标准使用于阳光恒昌开发的新建、改建、扩建项目高层、多层建筑外墙、门窗、厨卫间、阳台及屋面等部位淋水、闭水试验。
2.0编制依据《建筑外墙防水工程技术规范》(JGJ/T 235 -2011)《建筑装饰工程施工及验收规范》(GB50201-2001)《建筑地面工程施工质量验收规范》(GB50209-2002)《住宅装饰装修工程施工规范》(GB50327-2001)《外墙饰面砖工程施工及验收规程》(JGJ126-2006)《建筑防水工程技术规程》(DBJ15-19-2006)《屋面工程质量验收规范》(GB50207-2002)《塑钢门窗工程技术规程》(JGJ103-2008)《铝合金门窗工程设计、施工及验收规范》(DBJ15-30-2002)集团和城市公司相关程序文件、标准及合同要求等。
3.0基本要求3.1淋水试验是防水工程质量控制的重要环节,在施工过程中分阶段进行淋水试验,所有淋水试验必须有甲方项目部、监理单位、物管处全程检查并签字确认,办理淋水试验记录,验收合格后方可进行下道工序施工。
3.2 除专门的淋水试验外,在每次持续降雨天气后,应安排人员逐一检查外墙、门窗、屋面等部位有无渗漏现象,检查结果由甲方项目部、监理、总包、门窗安装等单位验收确认。
3.3外墙、门窗进行淋水试验,可考虑拆外架前安装淋水管,具备条件时可分区域分楼层进行淋水试验,经甲方、监理单位同意后方可拆除外墙脚手架,进行下一道工序施工,施工单位编制的淋水闭水试验专项方案需报甲方项目部、监理单位进行审批。
3.4 厨卫间、阳台、露台等防水层施工过程中,应按规定对每道工序进行闭水试验,结果须经甲方项目部、监理单位确认,不渗不漏后方可进行下道工序施工。
3.5外墙及门窗淋水试验相关要求在总包、门窗安装单位招标时应明确约定,由总包单位组织,也可由甲方委托相关单位进行,费用由总包及门窗安装单位承担。
厨卫间、阳台及屋面闭水试验由总包及相关分包单位组织进行,费用自理。
地下室防水效果检查记录一、工程概述本次检查的地下室位于_____小区_____栋,地下室建筑面积为_____平方米,主要用于停车和设备存放。
地下室防水工程于_____年_____月_____日开始施工,于_____年_____月_____日完成。
二、检查目的为了确保地下室在使用过程中不会出现渗漏问题,保障地下室的正常使用功能,对地下室的防水效果进行全面检查。
三、检查依据1、《地下防水工程质量验收规范》(GB 50208-2011)2、地下室防水工程设计图纸及相关技术文件3、施工单位提供的地下室防水工程施工方案及质量保证资料四、检查内容1、防水层外观检查对地下室的顶板、侧墙和底板的防水层进行外观检查,检查防水层是否平整、无空鼓、无裂缝、无褶皱等缺陷。
同时,检查防水层的搭接部位是否牢固、密封,无翘边现象。
2、防水层厚度检查采用抽样检测的方法,对地下室的防水层厚度进行检查。
在顶板、侧墙和底板分别选取若干个检测点,使用专业的测厚仪进行测量,检查防水层的厚度是否符合设计要求。
3、细部节点处理检查对地下室的阴阳角、变形缝、穿墙管、后浇带等细部节点的防水处理进行检查。
检查细部节点的附加防水层是否铺设到位,密封材料是否填充饱满,止水带是否安装牢固。
4、渗漏情况检查在地下室进行闭水试验,观察地下室是否存在渗漏现象。
闭水试验时间为_____小时,试验期间对地下室的顶板、侧墙和底板进行全面观察,记录渗漏的部位、渗漏形式和渗漏量。
五、检查方法1、外观检查采用目测的方法,对地下室的防水层外观进行检查。
检查人员在距离防水层表面_____米左右的位置,用肉眼观察防水层的表面情况。
2、厚度检查使用超声波测厚仪或针刺法对防水层的厚度进行检查。
超声波测厚仪的测量精度为_____毫米,针刺法的测量误差控制在_____毫米以内。
3、渗漏检查在地下室的顶板、侧墙和底板分别设置若干个闭水试验区域,每个区域的面积不小于_____平方米。
在试验区域内封堵排水口,注入适量的水,使水位达到设计要求的高度。
防水基层过程验收记录工程名称验收部位施工单位验收时间序号检查内容验收意见1 基层是否清理干净(无油污、灰锅巴、积水),并在阴角部位做好“R”角(30-50mm)2 找平层是否完成(平整、无开裂、坡向正确)3 烟道、管道和地漏吊洞必须按要求施工完成,并已通过结构蓄水试验4 烟道周边是否做高于结构面50mm的反坎或R角5 地漏安装高度是否满足防水保护层完成面高1.5cm6 结构蓄水试验是否合格施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:蓄水实验验收单工程名称验收部位施工单位验收时间我班组已完成防水工程,经甲方,监理工程师、总包方技术负责人及我方质检员检查合格,并经过48小时闭水实验无渗漏现象,现移交于你公司进行下道工序,请加强该工序成品保护;施工单位单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:涂膜防水工程质量验收记录工程名称验收部位施工单位验收时间验收项目验收记录1、防水涂料和胎体增强材料必须符合设计要求(出厂合格证、检验报告、现场抽样复验报告)2、涂膜防水层不得有渗漏或积水现象(雨后,淋水,蓄水检验);3、涂膜防水层与基层应黏结牢固,表面平整,涂刷均匀,无流淌邹、鼓泡、露胎体和翘边等缺陷;4、涂膜防水的平均厚度应符合设计要求,最小厚度应补小于设计厚度80%;5、厨房(JS)1.5厚并完成室内地坪完成面上翻450,阴角及管洞、烟道周边加300(墙、地各150)网格布,洞口做到墙外侧;生活阳台,露台、空调板(JS):1.5厚,完成室内地坪完成面上翻150,阴角及洞口加300宽网格布(墙、地各150);卫生间:单组份聚氨酯,完成室内地坪完成面上翻 1.8m,厚度要求:0.45m以下(含地面)1.5,0.45m以上为1.0,阴角及管洞处加300宽网格布(墙、地各150);施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:水井防水验收记录表工程名称验收部位施工单位验收时间序号验收内容验收意见1 防水材料为JS涂膜防水,有进场验收记录,配比正确2 基层清理干净,无露筋、孔洞,涂刷1:0.4水泥浆一道,表面干燥3 管道洞口已吊洞,且吊洞密实,无渗水4JS涂膜防水厚度达到1.0厚,墙面上翻高度250mm,厚薄均匀,无沙眼、起泡施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:大堂、架空层防水、回填、钢筋砼施工过程验收记录工程名称验收部位施工单位验收时间序号检查内容验收意见1 防水材料是否通过验收、报审、复检JS1.5厚上翻高度 0.00以上200,(结构2板及砼地坪各一道)3 1:6水泥炉渣回填分层夯实4 80厚C15砼( 6.5@300双向)振动密实给水水管网是否安装到位,导管高度 0.005以上10cm施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:屋面找坡及附加层施工过程验收记录工程名称验收部位施工单位验收时间序号检查内容验收意见1 找坡找平层平整,坚实,无起砂,开裂。
波纹管闭水试验允许渗水量表摘要:一、波纹管闭水试验简介1.波纹管闭水试验定义2.试验目的与意义二、波纹管闭水试验允许渗水量表1.波纹管闭水试验标准2.不同类型波纹管的允许渗水量3.影响允许渗水量的因素三、波纹管闭水试验方法1.试验准备2.试验过程3.试验结果分析四、波纹管闭水试验注意事项1.试验条件要求2.试验数据处理与分析3.波纹管施工质量控制正文:波纹管闭水试验是一种评估波纹管防水性能的试验方法。
通过模拟实际工程环境,检测波纹管在闭水状态下的渗水量,以评估其在实际应用中的防水效果。
波纹管广泛应用于地下排水、排污、通风等领域,闭水试验对于保证工程质量和安全具有重要意义。
我国针对波纹管闭水试验制定了相应的标准,根据不同类型的波纹管,其允许渗水量有不同的要求。
例如,对于HDPE波纹管,其允许渗水量应不大于0.15L/s·m;对于PVC波纹管,其允许渗水量应不大于0.2L/s·m。
波纹管的允许渗水量受多种因素影响,如波纹管材料、生产工艺、安装方法等。
进行波纹管闭水试验时,需要按照规定的方法进行。
首先,应准备好试验所需的波纹管、水源、流量计等设备;其次,通过在波纹管内外施加压力差,使水流经过波纹管,测量渗水量;最后,根据试验结果,分析波纹管的防水性能是否满足要求。
在波纹管闭水试验过程中,需要注意以下几点:确保试验条件符合标准要求,如试验压力、试验时间等;正确处理和分析试验数据,以评估波纹管的防水性能;加强对波纹管施工质量的控制,确保其在实际应用中发挥良好的防水效果。
总之,波纹管闭水试验是评价波纹管防水性能的重要手段。
闭水试验技术交底闭水试验是在建筑工程中一项非常重要的检测手段,主要用来检验防水工程的质量。
咱今天就来好好唠唠闭水试验技术交底这事儿。
我先给您讲讲为啥要做这个闭水试验哈。
就拿我之前遇到的一个事儿来说吧,有个小区的房子刚交付没多久,业主欢欢喜喜地装修完准备入住。
结果可好,有一天楼下的邻居突然找上门来,说他家天花板漏水啦,那场面,真叫一个狼狈!一查才知道,原来是卫生间防水没做好。
所以啊,闭水试验就是为了提前发现这些问题,免得日后麻烦。
那闭水试验到底咋做呢?首先,得把试验的区域打扫干净,不能有啥垃圾杂物,不然会影响试验效果。
比如说卫生间,要把地漏、排水口这些地方都堵严实喽。
然后开始蓄水,水深一般在 20 到 30 毫米就行。
这时候得注意观察,看看有没有地方漏水。
我记得有一次做试验,刚蓄上一会儿水,就发现墙角有个小水珠渗出来,赶紧做了标记。
蓄水时间可不能太短,一般得 24 小时以上。
这期间您得时不时去瞅瞅水位有没有下降。
要是下降明显,那八成是有地方漏水啦。
等时间到了,就去楼下相应的位置看看有没有渗漏的痕迹。
我有一回就碰到个怪事儿,楼上做闭水试验,楼下倒是没看到明显的漏水,可那墙面上有一小片潮湿的印子,后来仔细一查,原来是管道周边的防水没处理好。
做完试验,如果发现有渗漏,那可别着急,得先找到渗漏的原因。
是防水层没做好?还是管道接口有问题?找到原因后,针对性地进行处理,处理完了还得重新做试验,直到没问题为止。
总之啊,闭水试验这事儿虽然看起来简单,但是每一个环节都得认真对待,不能马虎。
要不然,像前面说的那些麻烦事儿,可就够您头疼的啦!希望大家都能重视起来,让咱们的房子都能安安稳稳,不漏水不渗水,住得舒心又放心!。
工程淋水闭水试验方案一、实验目的通过淋水闭水试验,对工程结构的水密性能进行评估,验证工程结构在不同水压条件下的密封性能,为工程设计和施工提供参考。
二、试验对象本次试验对象为某建筑工程的地下室墙体和地下室顶板。
三、试验方法1.水封闭水试验地下室墙体和地下室顶板水封闭水试验应采用全面封闭水试验方式,即将地下室墙体和地下室顶板全部封闭、并保持水压稳定,以观测地下室墙体和顶板在不同水压下是否泄漏。
2.水压设定根据工程设计要求,分别设置不同的水压:正常水压、大风雨水压以及超大风雨水压,以模拟实际自然环境下可能出现的水压。
3.试验步骤(1)准备工作a.确定试验设备和仪器的选型,确保试验设备和仪器的准确性和稳定性。
b.对试验设备和仪器进行校准和检验,确保试验设备和仪器的准确性和可靠性。
c.对试验场地进行清理,准备好试验需要的材料和工具。
(2)封闭试验a.首先对地下室墙体和地下室顶板进行全面封闭,确保封闭严密。
b.调节试验设备,分别施加正常水压、大风雨水压和超大风雨水压,保持30分钟。
c.观察地下室墙体和地下室顶板的泄漏情况,记录泄漏点位置和泄漏程度。
(3)数据记录a.实时记录地下室墙体和地下室顶板在不同水压下的泄漏情况,包括泄漏点位置、泄漏程度、泄漏时长等。
b.记录试验设备和仪器的运行情况和参数,确保试验过程的准确性和可靠性。
四、试验设备和仪器1. 水压试验设备:包括水压泵、水压表、水管等。
2. 水压传感器:用于实时监测地下室墙体和地下室顶板的水压情况。
3. 水压记录仪:用于记录地下室墙体和地下室顶板在不同水压下的泄漏情况。
4. 其他辅助设备和仪器:如防水胶带、封闭材料等。
五、安全措施1.保证试验现场的通风良好,确保操作人员的安全。
2.在进行高压水压试验时,应严格遵守操作规程,确保试验设备和仪器的安全性。
六、试验结果处理1.分析试验结果,评估地下室墙体和地下室顶板在不同水压条件下的密封性能。
2.根据试验结果,提出相关建议和改进措施,以提高工程结构的水密性能。

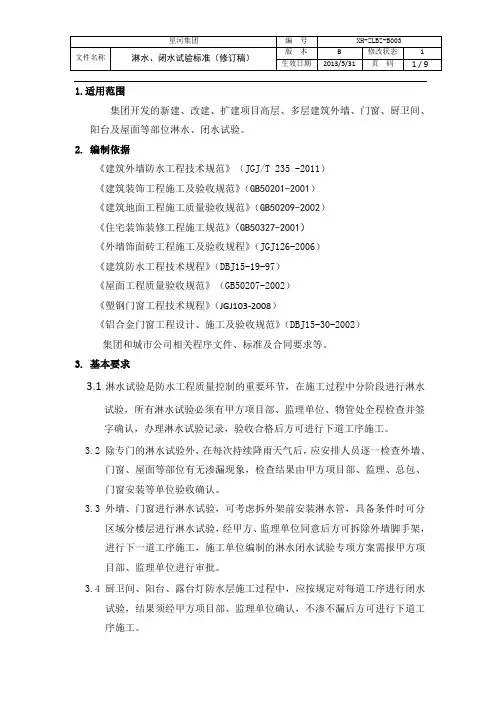

淋⽔、闭⽔试验标准1.适⽤范围集团开发的新建、改建、扩建项⽬⾼层、多层建筑外墙、门窗、厨卫间、阳台及屋⾯等部位淋⽔、闭⽔试验。
2.编制依据《建筑外墙防⽔⼯程技术规范》(JGJ/T 235 -2011)《建筑装饰⼯程施⼯及验收规范》(GB50201-2001)《建筑地⾯⼯程施⼯质量验收规范》(GB50209-2002)《住宅装饰装修⼯程施⼯规范》(GB50327-2001)《外墙饰⾯砖⼯程施⼯及验收规程》(JGJ126-2006)《建筑防⽔⼯程技术规程》(DBJ15-19-97)《屋⾯⼯程质量验收规范》(GB50207-2002)《塑钢门窗⼯程技术规程》(JGJ103-2008)《铝合⾦门窗⼯程设计、施⼯及验收规范》(DBJ15-30-2002)集团和城市公司相关程序⽂件、标准及合同要求等。
3.基本要求3.1淋⽔试验是防⽔⼯程质量控制的重要环节,在施⼯过程中分阶段进⾏淋⽔试验,所有淋⽔试验必须有甲⽅项⽬部、监理单位、物管处全程检查并签字确认,办理淋⽔试验记录,验收合格后⽅可进⾏下道⼯序施⼯。
3.2 除专门的淋⽔试验外,在每次持续降⾬天⽓后,应安排⼈员逐⼀检查外墙、门窗、屋⾯等部位有⽆渗漏现象,检查结果由甲⽅项⽬部、监理、总包、门窗安装等单位验收确认。
3.3外墙、门窗进⾏淋⽔试验,可考虑拆外架前安装淋⽔管,具备条件时可分区域分楼层进⾏淋⽔试验,经甲⽅、监理单位同意后⽅可拆除外墙脚⼿架,进⾏下⼀道⼯序施⼯,施⼯单位编制的淋⽔闭⽔试验专项⽅案需报甲⽅项⽬部、监理单位进⾏审批。
3.4 厨卫间、阳台、露台灯防⽔层施⼯过程中,应按规定对每道⼯序进⾏闭⽔试验,结果须经甲⽅项⽬部、监理单位确认,不渗不漏后⽅可进⾏下道⼯序施⼯。
3.5外墙及门窗淋⽔试验相关要求在总包、门窗安装单位招标时应明确约定,由总包单位组织,也可由甲⽅委托相关单位进⾏,费⽤由总包及门窗安装单位承担。
厨卫间、阳台及屋⾯闭⽔试验由总包及相关分包单位组织进⾏,费⽤⾃理。
做防水工程,卫生间(厨房)地面做24小时闭水试验;防水施工流程:墙、地面防水是装修施工中必不可少的环节。
尤其是厨卫空间,其用水量最大以致室内湿度大,必须先做防水再进行瓷砖的铺贴,否则将严重影响房屋装修工程的质量。
墙、地面防水施工工艺流程:墙、地面基层处理→刷水泥素浆→抹底层砂浆→刷水泥素浆→抹面层砂浆→刷水泥砂浆→养护。
在新交付使用的楼房中,卫生间、浴室和厨房的地面都有按照相关规范做的防水层,所以,不破坏原有的防水层入住后一般是不会发生渗漏情况的。
现在普遍存在的问题是,装修中会增加一些卫生间的洗浴设施和对多种上下水管线进行重新布局或移动,本身已经严重破坏建筑物原有的防水层,但是,没有修补或重新做防水施工,以至于发生渗漏后才发现问题。
经验:防水层在重新装修地面时易被破坏。
如不及时修补,日后会发生渗漏,殃及邻里。
所以在装修时要注意保护防水层,若不慎破坏,要及时修补,以免留下隐患。
重铺地砖要做地面防水如果需要更换卫生间原有地砖,将原有地砖凿去后,一定要先用水泥砂浆将地面找平,再做防水处理,这样就可以避免防水涂料因厚薄不均而造成渗漏。
在做防水之前,一定要将地面清理干净,用聚氨酯防水涂料反复涂刷2至3遍。
经验:墙与地面之间的接缝及上下水之间的管道地面接缝处,是最容易出现问题的地方,一定要督促好工人处理好这些边边角角,防水涂料一定要涂抹到位。
要求装修队给厨房、卫生间的上下水管一律做好水泥护根,从地面起向上刷10至20厘米的聚氨酯防水涂料,然后地面再重做聚氨酯防水,加上原防水层,组成复合性防水层,以增强防水性。
三、一定要做墙面防水卫生间洗浴时水会溅到邻近的墙上,如没有防水层的保护,隔壁墙和对顶角墙易潮湿发生霉变。
所以一定要在铺墙面瓷砖之前,做好墙面防水。
一般防水处理中墙面要做30厘米高的防水处理,但是非承重的轻体墙,就要将整面墙做防水,至少也要做到1.8米高。
经验:与淋浴位置邻近的墙面防水也要做到1.8米高,若使用浴缸,与浴缸相邻的墙面防水涂料的高度也要高于浴缸的上沿。
闭水法试验应按下列程序进行:1 试验管段灌满水后浸泡时间不应小于24h;2 试验水头应按本规范第10.3.4条的规定确定;3 当试验水头达规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断地向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min;4 实测渗水量应按下式计算:q=W / T·L (B.0.1)式中 q——实测渗水量(L/ (min · m));W——补水量(L);T——实测渗水量观测时间(min);L——试验管段的长度(m)。
水头是指单位质量的流体所具有的机械能。
用高度表示,常用单位为“米”。
按GB50268-97 《给水排水管道工程施工及验收规范》管道闭水试验应符合下列规定:1 当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;2 当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;3当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;1、沟槽开挖采用机械开挖沟槽,机械开挖沟槽距槽底至少留20cm用人工清底,严禁超挖、扰动基底原状土。
若发生超挖,须通知监理,由监理人员与质检人员统一处理方法。
沟槽开挖完成后必须经过监理、业主验收合格后方可进行垫层施工。
2、安管平基浇筑后待平基砼强度达到5Mpa以上时才能安管,安管前必须放出管道中心线和复测平基标高,安管时管道两侧用净石子或砼管枕卡牢垫稳,管道坡度必须符合设计标准,严格控制管内底高程,该项的合格率必须达到100%,安管的中心线位移和相邻管内口底错口亦需符合安管的偏差要求;安管后复测标高完全符合规范要求后再进行管座立模和浇筑砼管管座,管座的肩宽和肩高必须符合规范要求,蜂窝麻面面积不得超过1%。
3、管道基础、护管护管砼用溜槽下料,用平板振捣器及插入式振捣器振捣密实,施工要按规范及设计要求控制其宽度和顶面高程。
屋面防水施工前的闭水试验一、引言屋面防水是建筑工程中非常重要的一项工作,它能够有效地防止雨水、污水等液体渗入建筑物内部,保护建筑结构的安全和耐久性。
而在进行屋面防水施工之前,闭水试验是必不可少的环节。
闭水试验能够检测防水层是否存在渗漏问题,确保屋面防水效果符合设计要求。
本文将详细介绍屋面防水施工前的闭水试验过程。
二、试验准备1. 工具和材料准备:准备好试验所需的水源、水管、水泵、水表、试验桶等工具和材料。
2. 试验区域划定:根据工程设计图纸确定试验区域,并确保试验区域周围没有其他工作进行,以免影响试验结果。
3. 防水层施工完成:确保防水层施工已完工并达到规定的厚度和质量要求。
三、试验过程1. 检查试验区域:在进行闭水试验前,需要对试验区域进行检查,确保所有防水层施工的细节和连接部位都符合要求,没有明显的破损或漏水现象。
2. 准备试验桶:将试验桶放置在试验区域的低洼处,桶底面应与屋面平齐,并用胶带密封桶边缘,确保桶内不会有水渗漏。
3. 填充水源:通过水管将水源连接到试验桶中,根据设计要求和试验标准,逐渐向试验桶中填充水,同时记录填水量和时间。
4. 检查观察:在试验过程中,需要对试验区域进行观察和检查,特别关注可能存在渗漏问题的部位,如防水卷材之间的接缝、管道穿墙处等。
5. 保持试验时间:根据设计要求和试验标准,保持试验时间一定的持续时间,一般为24小时以上。
6. 检测水位变化:在试验过程中,需要定期测量试验桶内的水位变化情况,并记录下来。
若试验桶内的水位保持稳定,说明防水层密封性良好;若水位下降或出现泄漏,就需要查找并修复渗漏问题。
四、试验结果判定1. 试验合格:若试验结束后,试验桶内的水位保持稳定且未出现渗漏现象,则说明防水层施工符合要求,试验合格。
2. 试验不合格:若试验结束后,试验桶内的水位出现明显下降或有渗漏现象,则说明防水层存在问题,试验不合格。
此时需要找出渗漏的原因,进行相应的修复和整改。
