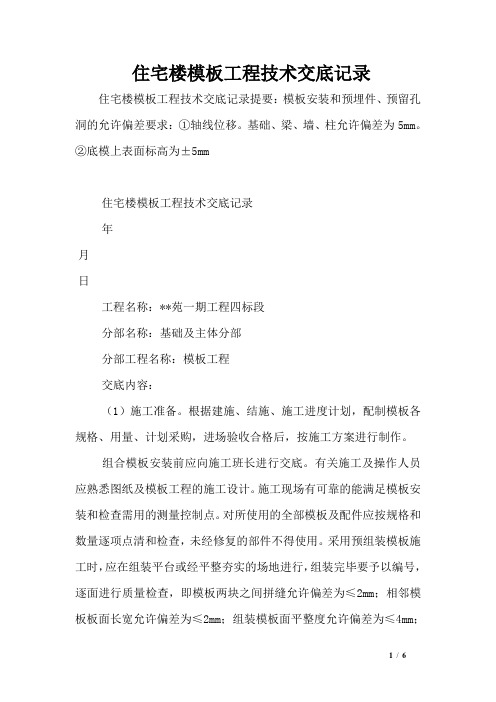

住宅楼模板工程技术交底记录住宅楼模板工程技术交底记录提要:模板安装和预埋件、预留孔洞的允许偏差要求:①轴线位移。
基础、梁、墙、柱允许偏差为5mm。
②底模上表面标高为±5mm住宅楼模板工程技术交底记录年月日工程名称:**苑一期工程四标段分部名称:基础及主体分部分部工程名称:模板工程交底内容:(1)施工准备。
根据建施、结施、施工进度计划,配制模板各规格、用量、计划采购,进场验收合格后,按施工方案进行制作。
组合模板安装前应向施工班长进行交底。
有关施工及操作人员应熟悉图纸及模板工程的施工设计。
施工现场有可靠的能满足模板安装和检查需用的测量控制点。
对所使用的全部模板及配件应按规格和数量逐项点清和检查,未经修复的部件不得使用。
采用预组装模板施工时,应在组装平台或经平整夯实的场地进行,组装完毕要予以编号,逐面进行质量检查,即模板两块之间拼缝允许偏差为≤2mm;相邻模板板面长宽允许偏差为≤2mm;组装模板面平整度允许偏差为≤4mm;组装模板板面长宽允许偏差为+4mm、-5mm,组装模板两对角线长度差值允许偏差为≤7mm(≤对角线长度为1/1000)。
(2)人员组织。
材料员和保管员组成后勤供应组,负责材料选购和提供;木工组20人,负责对木模板解料成板材和制作模板及整修旧木模并刷油一道后堆平放直成垛;模板每小组4人,负责对新进钢模刷油后整齐堆垛,并对旧板进行清除杂物,调平、调直后涂油成垛备用。
3人组成负责模板工程的质量检查;技术人员负责对结构件和测平放线,及尺寸控制和标明标高点;施工人员负责人员安排和解决施工中的所有问题。
(3)施工工艺和施工操作。
采用模板及支架要符合以下规定:①保证工程结构和构件尺寸和相互位置正确。
②具有足够的强度、刚度和稳定性,能可靠地承受新浇混凝土的重量和侧压力,以及在施工过程中所产生的荷载。
③构造简单、装拆方便,并便于钢筋绑扎与安装、混凝土的浇筑及养护等工艺要求。
④模板接缝严密,不得漏浆。
模板工程技术交底记录一、项目概况根据项目合同要求,本次技术交底记录旨在对模板工程进行详细的技术交底,确保施工过程中的质量和安全。
本项目位于某市某区,总建筑面积约为XXXX平方米,由甲方委托乙方承担施工任务。
二、参与人员本次技术交底的参与人员包括甲方代表、乙方项目经理、施工队长、模板工程施工人员等。
三、交底内容1. 模板工程概述模板工程是指在建筑施工过程中,为了保证混凝土浇筑时形成规定的几何形状和尺寸,使用模板板材进行围护的工程。
模板工程的质量直接影响到混凝土结构的质量和安全性。
2. 模板材料选择根据本项目的特点和要求,我们选择了XXX材料作为模板材料。
该材料具有耐用、防水、防火等特点,适用于本项目的施工环境。
3. 模板搭设3.1 模板搭设前的准备工作在进行模板搭设之前,需要对施工现场进行清理,确保施工区域干净整洁。
同时,还需检查模板板材的质量和完整性,确保使用的板材符合要求。
3.2 模板搭设的具体步骤a) 根据施工图纸和设计要求,确定模板的布置方案。
b) 按照布置方案,安装模板支撑架,确保支撑架稳固可靠。
c) 将模板板材按照要求固定在支撑架上,保证板材之间的连接紧密。
4. 模板工程质量控制4.1 模板板材质量检查在进行模板搭设之前,需要对模板板材进行质量检查。
主要检查项包括板材的平整度、强度、尺寸等。
4.2 模板搭设质量控制a) 模板板材的固定要牢固可靠,确保不会出现位移或脱落的情况。
b) 模板板材之间的连接要紧密,不得出现缝隙或松动。
c) 模板支撑架要稳固可靠,能够承受混凝土浇筑的压力。
5. 安全注意事项在进行模板工程施工过程中,需要注意以下安全事项:a) 施工人员必须佩戴安全帽、安全鞋等个人防护用品。
b) 模板搭设过程中,严禁站在模板上工作,以免发生意外。
c) 施工现场应设置明显的安全警示标识,确保施工人员的安全。
6. 技术交底记录本次技术交底记录将详细记录参与人员的姓名、职务、交底内容、时间等信息,以确保交底内容的准确传达和记录。
模板工程技术交底记录一、项目概况本次模板工程是位于某市某区的一座高层办公楼项目,总建造面积约为XXXX 平方米。
该项目由某建造设计院设计,某建造施工公司承建。
模板工程是该项目的重要组成部份,负责提供建造结构的支撑和模板的施工。
二、工程内容1. 模板材料本项目所使用的模板材料主要包括胶合板、钢模板和塑料模板。
胶合板采用XX牌子的XX型号,规格为XXXXX。
钢模板采用XX牌子的XX型号,规格为XXXXX。
塑料模板采用XX牌子的XX型号,规格为XXXXX。
2. 模板搭设模板搭设是模板工程的核心环节,主要包括搭设方案、搭设方法和搭设要求。
搭设方案是由某建造设计院提供,搭设方法和搭设要求由某建造施工公司制定。
3. 模板拆除模板拆除是在混凝土浇筑完成后进行的工序,主要包括拆除顺序、拆除方法和拆除要求。
拆除顺序由某建造设计院提供,拆除方法和拆除要求由某建造施工公司制定。
4. 模板检验模板检验是为了保证模板工程的质量和安全,主要包括模板的尺寸、平整度和稳定性等方面的检查。
检验由某建造施工公司的质量检验部门进行,具体检验标准和方法由某建造设计院提供。
三、工程进度目前,模板工程的进度如下:1. 模板材料的采购已完成,符合设计要求和规格。
2. 模板搭设已开始进行,按照搭设方案和要求进行操作。
3. 模板拆除将在混凝土浇筑完成后进行,拆除顺序和要求已确定。
4. 模板检验将在模板搭设完成后进行,具体检验标准和方法已制定。
四、工程质量与安全控制为确保模板工程的质量和安全,我们将采取以下措施:1. 严格按照搭设方案和要求进行模板搭设,确保模板的稳定性和承载能力。
2. 定期对模板进行检查和维护,及时修复和更换损坏的模板材料。
3. 模板工程人员必须经过专业培训和持证上岗,确保操作规范和安全。
4. 模板工程现场必须配备必要的安全设施和防护措施,如安全网、防护栏等。
五、工程交底记录根据以上内容,我们对模板工程进行了详细的技术交底,并记录如下:1. 交底时间:XXXX年XX月XX日2. 交底人员:某建造施工公司的技术负责人、模板工程负责人等相关人员。

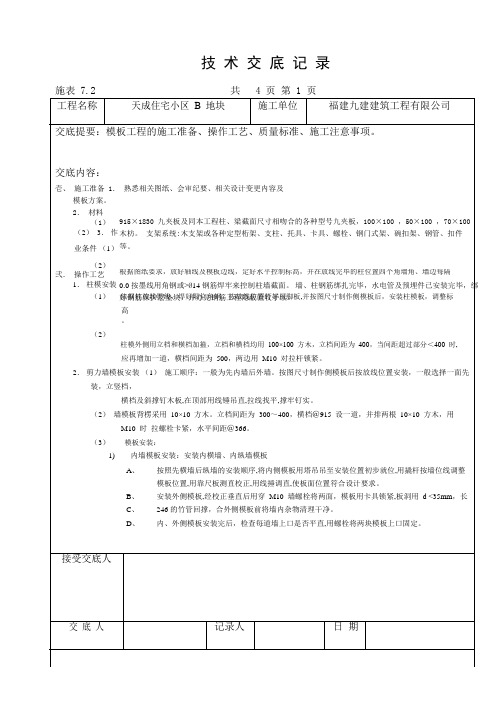

工程名称 天成住宅小区 B 地块施工单位 福建九建建筑工程有限公司交底内容:壱、 施工准备 1. 熟悉相关图纸、会审纪要、相关设计变更内容及模板方案。
2. 材料(1) (2) 3. 作业条件 (1)(2)弐. 操作工艺 1. 柱模安装(1) 依据柱放线墨线,焊好限位角钢。
按放线位置钉好压脚板,并按图尺寸制作侧模板后,安装柱模板,调整标高。
(2)柱模外侧用立档和横档加箍,立档和横档均用 100×100 方木,立档间距为 400,当间距超过部分<400 时,应再增加一道,横档间距为 500,两边用 M10 对拉杆锁紧。
2. 剪力墙模板安装 (1) 施工顺序:一般为先内墙后外墙。
按图尺寸制作侧模板后按放线位置安装,一般选择一面先装,立竖档,横档及斜撑钉木板,在顶部用线锤吊直,拉线找平,撑牢钉实。
(2) 墙模板背楞采用 10×10 方木。
立档间距为 300~400,横档@915 设一道,并排两根 10×10 方木,用M10 时 拉螺栓卡紧,水平间距@366。
(3)模板安装:1)内墙模板安装:安装内横墙、内纵墙模板A 、按照先横墙后纵墙的安装顺序,将内侧模板用塔吊吊至安装位置初步就位,用撬杆按墙位线调整模板位置,用靠尺板测直校正,用线捶调直,使板面位置符合设计要求。
B 、 安装外侧模板,经校正垂直后用穿 M10 墙螺栓将两面,模板用卡具锁紧,板洞用 d <35mm ,长C 、 246 的竹管回撑,合外侧模板前将墙内杂物清理干净。
D 、内、外侧模板安装完后,检查每道墙上口是否平直,用螺栓将两块模板上口固定。
接受交底人交 底 人记录人日 期根据图纸要求,放好轴线及模板边线,定好水平控制标高,并在放线完毕的柱位置四个角墙角、墙边每隔0.0 按墨线用角钢或>Ø14 钢筋焊牢来控制柱墙截面。
墙、柱钢筋绑扎完毕,水电管及预埋件已安装完毕,绑好钢筋保护层垫块,并办完钢筋工程隐蔽验收手续。
2008年11月30日交底内容:(一)作业条件1、模板设计:根据工程构造型式、特点批准的根底施工组织设计及现场施工条件对模板进展设计确定模板平面布置纵横支撑规格、数量、排列尺寸柱箍选用的型式和间距梁支撑间距梁柱节点大样。
验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)。
模板的数量应在模板设计时按流水段划分进展综合研究确定模板的合理配制数量。
2、模板拼装:(1)拼装场地夯实平整条件答应时可设拼装操作平台。
(2)按模板设计图尺寸采用沉头自攻螺丝将竹胶板与方木拼成整片模板接缝处要求附加小龙骨。
(3)竹胶板模板开的边及时用防水油漆封边两道防止竹胶板模板使用过程中开裂、起皮。
2008年11月30日交底提要:模板施工的相关材料、机具准备和质量要求交底内容:(二)模板工程1、模板安装工程(1)主控工程1)在涂刷模板隔离剂时不得沾污钢筋和混凝土接搓处。
(2)一般工程1)模板安装应满足以下要求:①模板的接缝不应漏浆。
②模板与混凝土的接触面应清理干净并涂刷隔离剂但不得采用影响构造性能或阻碍装饰工程施工的隔离剂;③浇筑混凝土前模板内的杂物应清理干净;2)用作模板的地坪、胎模等应平整光洁不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
3)固定在模板上的预埋件、预留孔和预留洞均不得遗漏且应安装结实其偏向应符合下表的规定:预埋件和预留孔洞的允许偏向工程〔专业〕交底人承受交底人技术负责人2008年11月30日交底内容:2)后浇带模板的撤除应按施工技术方案执行。
(2)一般工程1)侧模撤除时的混凝土强度应能保证其外表及棱角不受损伤。
2)撤除的模板和支架宜分散堆放并及时清运。
(三)模板撤除(1)侧模撤除:在混凝土强度能保证其外表及棱角不因撤除模板而受损后方可撤除。
拆模前专人检查混凝土强度撤除时采用撬棍从一侧顺序撤除不得采用大锤砸或撬棍乱撬以免造成混凝土棱角破坏。
住宅楼模板工程施工技术交底1. 施工前准备在施工前,应确保所有施工人员已经接受了相应的安全培训,并且已经熟悉了施工图纸和相关规范。
同时,应根据施工图纸和规范,制定详细的施工方案,并准备相应的施工材料和设备。
2. 模板安装模板安装应严格按照施工方案进行,施工人员应确保模板的稳定性和平整度。
在安装模板之前,应清除基层表面的杂物和污垢,并涂上相应的模板剂。
在安装过程中,应使用水平尺和垂直尺来检查模板的位置和垂直度。
3. 钢筋施工钢筋施工应严格按照施工方案和规范进行。
在施工前,应检查钢筋的品种、规格和质量,确保符合设计要求。
在施工过程中,应使用专业工具来弯曲和焊接钢筋,并确保钢筋的连接牢固。
4. 混凝土施工混凝土施工应严格按照施工方案和规范进行。
在施工前,应检查混凝土的配合比和质量,确保符合设计要求。
在施工过程中,应使用专业设备来搅拌和运输混凝土,并确保混凝土的浇筑均匀。
5. 施工安全施工安全是施工过程中最重要的环节。
所有施工人员应严格遵守安全规定,并佩戴相应的安全装备。
在施工现场,应设置相应的安全标志,以确保施工人员的安全。
其他是住宅楼模板工程施工技术交底的主要内容,施工人员应严格遵守相关规定,确保施工质量和安全。
6. 质量控制施工过程中应严格执行质量管理制度,确保工程质量满足设计及规范要求。
在每个施工环节完成后,应进行自检、互检和专检,及时发现并解决问题。
对于关键工序和重要部位,应增加质量检查频率,确保施工质量。
7. 环境保护在施工过程中,应采取有效措施保护环境,减少对周边环境的影响。
例如,对施工现场进行围挡封闭,防止施工材料和废水外泄;对混凝土搅拌站进行防尘处理,减少扬尘污染;妥善处理施工垃圾,禁止随意堆放和丢弃。
8. 文明施工施工现场应遵守文明施工规范,保持整洁、有序。
施工人员应穿戴整齐,遵守现场纪律,礼貌待人。
同时,应加强施工现场的安全防护,设置警示标志,确保施工现场的安全。
9. 施工进度施工过程中应严格按照施工进度计划执行,确保工程按时完成。
模板工程技术交底记录工程名称昌江黎族自治县中西医结合医院门诊住院综合大楼施工单位浙江万里建设工程有限公司交底部位住院楼、门诊楼医技楼基础与主体工序名称模板安装及拆除交底提要:模板安装及拆除的相关材料、机具准备、质量要求及施工工艺。
交底内容:模板安装及拆除。
一、施工准备㈠作业条件1、板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。
验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)。
模板的数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。
3、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚己预埋好且可以使用。
4、拄子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。
㈡材料要求1、双面膜多层板尺寸:15×915×18302、方木尺寸:40×80×4000,要求规格统一,尺寸规矩。
3、对拉螺栓:采用φ14以上的Ⅰ级钢筋(最好用HPB235),双边套丝扣,并且两边带好两个螺母,沾油备用。
地下室外墙应用止水螺杆并在两端加木垫块;内墙用塑料套管。
4、隔离剂:钢模板使用油性脱模剂,木模板使用油性脱模剂5、梁、柱模板截面支撑用料:采用钢筋支撑,两端点好防锈漆。
㈢施工机具塔吊、人货电梯、平刨机、卸料平台、手提式枪钻、圆锯机、压刨机二、工艺流程㈠安装柱模板搭设安装脚手架→沿模板边线贴密封条→立柱子片模→安装柱箍→校正柱子方正、垂直和位置→全面检查校正→群体固定㈡安装梁模板弹出梁轴线及水平线并进行复核→搭设梁模板支架→安装梁底楞→安装梁底模板→梁底起拱→安装梁侧模板→安装另一侧模板→安装上下锁品楞、斜撑楞、腰楞和对拉螺栓→复核梁模尺寸、位置→与相邻模板连接牢固㈢安装顶板模板搭设支架→安装横纵大小龙骨→调整板下皮标高及起拱→铺设顶板模板→检查模板上皮标高、平整度工程名称昌江黎族自治县中西医结合医院门诊住院综合大楼施工单位浙江万里建设工程有限公司交底部位住院楼、门诊楼医技楼基础与主体工序名称模板安装及拆除交底提要:模板安装及拆除的相关材料、机具准备、质量要求及施工工艺。
(住宅)技术交底记录.docx范本一:技术交底记录日期:xxxx年xx月xx日项目名称:住宅项目名称项目地点:住宅项目地址项目负责人:姓名技术交底人:姓名一:项目概况1.1 项目背景详细描述住宅项目的背景情况,包括项目的规模、目的、建设方针等。
1.2 项目目标明确住宅项目的建设目标,包括主要、功能要求等。
1.3 项目组成详细描述住宅项目的组成部分,包括主体结构、建筑设施、室内装修等。
二:项目技术要求2.1 结构设计要求具体说明住宅项目的结构设计要求,包括荷载标准、抗震要求等。
2.2 施工工艺要求详细描述住宅项目的施工工艺要求,包括基坑开挖、地基处理、混凝土浇筑等。
2.3 安装工程要求具体说明住宅项目的安装工程要求,包括电气安装、给排水安装等。
2.4 室内装修要求详细描述住宅项目的室内装修要求,包括材料选用、工艺要求等。
三:技术交底内容3.1 结构设计交底详细描述住宅项目的结构设计交底内容,包括设计图纸、结构计算书等。
3.2 施工工艺交底具体说明住宅项目的施工工艺交底内容,包括工艺流程、施工方案等。
3.3 安装工程交底详细描述住宅项目的安装工程交底内容,包括施工图纸、安装方法等。
3.4 室内装修交底具体说明住宅项目的室内装修交底内容,包括装修方案、材料选用等。
四:附件本文档所涉及的附件包括:- 结构设计图纸- 施工工艺方案- 安装工程施工图纸- 室内装修设计图纸五:法律名词及注释在本文档中涉及的法律名词和术语有:- 建设法:指建设项目相关法律法规,如《中华人民共和国建筑法》。
- 基坑:指建筑施工中为开挖基础而进行的地面开挖。
- 供排水:指建筑中的给水供应和排水处理设施。
范本二:技术交底记录日期:xxxx年xx月xx日项目名称:住宅项目名称项目地点:住宅项目地址项目负责人:姓名技术交底人:姓名一:项目概况1.1 项目背景详细描述住宅项目的背景情况,包括项目的规模、目的、建设方针等。
1.2 项目目标明确住宅项目的建设目标,包括主要、功能要求等。
住宅楼-技术交底记录住宅楼技术交底记录一、工程概述本住宅楼项目位于_____,总建筑面积为_____平方米,地上_____层,地下_____层。
结构形式为_____,基础类型为_____。
本次技术交底旨在明确住宅楼施工过程中的各项技术要求和质量标准,确保工程质量和施工安全。
二、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。
对施工人员进行技术交底,使其了解施工工艺和质量要求。
2、材料准备准备好所需的建筑材料,如钢筋、水泥、砖块、砂石等,并确保材料质量符合要求。
对进场材料进行检验和复试,合格后方可使用。
3、施工机具准备配备齐全施工所需的各种机具设备,如塔吊、搅拌机、电焊机等,并进行调试和维护。
确保施工机具性能良好,能够满足施工需要。
三、基础工程1、土方开挖按照设计要求和施工方案进行土方开挖,控制好开挖深度和坡度。
避免超挖和扰动基底土,如发生超挖,应按规定进行处理。
在开挖过程中,做好排水工作,防止积水浸泡基底。
2、基础钢筋工程钢筋的品种、规格、数量和质量应符合设计要求。
钢筋的连接方式应符合规范要求,焊接接头应进行试验检测。
钢筋绑扎应牢固,间距均匀,保护层厚度符合要求。
3、基础混凝土工程混凝土配合比应根据设计要求和原材料性能进行试配。
混凝土浇筑应连续进行,分层振捣密实,防止出现蜂窝、麻面等质量缺陷。
浇筑完成后,应及时进行养护,保持混凝土表面湿润。
四、主体结构工程1、模板工程模板及其支架应具有足够的强度、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
模板安装应平整、拼缝严密,不得漏浆。
模板拆除应按照规定的时间和顺序进行,严禁过早拆除。
2、钢筋工程钢筋的加工制作应符合设计和规范要求,形状、尺寸准确。
钢筋的安装位置、间距、锚固长度等应符合设计要求。
加强对钢筋保护层的控制,确保保护层厚度符合要求。
3、混凝土工程混凝土搅拌应严格按照配合比进行,计量准确。
混凝土浇筑前,应检查模板、钢筋、预埋件等是否符合要求。
模板工程技术交底记录一、项目背景本次模板工程位于某市某区,总建筑面积约为XXXX平方米。
该项目为高层住宅楼,共分为地上XX层和地下X层,主要包括住宅单元、公共设施以及室外景观等。
为确保施工质量和工程进度,进行模板工程技术交底是必要的。
二、交底人员本次交底由以下人员参与:1. 项目经理:XXX2. 施工队长:XXX3. 模板工程专责:XXX4. 监理工程师:XXX三、交底内容1. 模板工程的施工原理和方法1.1 模板工程的定义和作用模板工程是指在建筑施工过程中,用于支撑混凝土浇筑的临时结构。
其主要作用是保持混凝土的形状和尺寸,确保施工质量和结构稳定性。
1.2 模板工程的施工步骤(1) 模板制作:根据设计图纸和工程要求,制作模板板材和支撑结构;(2) 模板安装:按照施工顺序和要求,将模板板材和支撑结构安装到指定位置;(3) 模板调整:根据实际情况,进行模板的调整和修正;(4) 模板检查:对已安装的模板进行检查,确保其稳定性和质量;(5) 模板拆除:在混凝土达到强度要求后,拆除模板。
2. 模板工程的材料和设备2.1 模板板材模板板材通常采用胶合板、钢模板等材料,具有一定的强度和刚度,能够承受混凝土的压力和重量。
2.2 模板支撑结构模板支撑结构包括支撑柱、支撑梁、支撑架等,用于支撑和固定模板板材,保证模板的稳定性和安全性。
2.3 模板安装设备模板安装常用的设备有吊篮、脚手架、升降机等,用于将模板板材和支撑结构安装到指定位置。
3. 模板工程的质量控制3.1 模板板材的质量控制(1) 选择合格的模板板材,检查其表面平整度和板材强度等指标;(2) 在使用前进行检查,确保模板板材无损伤和变形;(3) 防止模板板材受潮、变形或破损,保证其使用寿命和质量。
3.2 模板安装的质量控制(1) 模板安装前,检查支撑结构的稳定性和垂直度;(2) 模板安装过程中,严格按照设计要求和施工规范进行操作;(3) 模板安装后,进行检查,确保模板的平整度和固定性。
住宅楼模板工程技术交底记录住宅楼模板工程技术交底记录提要:模板安装和预埋件、预留孔洞的允许偏差要求:①轴线位移。
基础、梁、墙、柱允许偏差为5mm。
②底模上表面标高为±5mm
住宅楼模板工程技术交底记录
年
月
日
工程名称:**苑一期工程四标段
分部名称:基础及主体分部
分部工程名称:模板工程
交底内容:
(1)施工准备。
根据建施、结施、施工进度计划,配制模板各规格、用量、计划采购,进场验收合格后,按施工方案进行制作。
组合模板安装前应向施工班长进行交底。
有关施工及操作人员应熟悉图纸及模板工程的施工设计。
施工现场有可靠的能满足模板安装和检查需用的测量控制点。
对所使用的全部模板及配件应按规格和数量逐项点清和检查,未经修复的部件不得使用。
采用预组装模板施工时,应在组装平台或经平整夯实的场地进行,组装完毕要予以编号,逐面进行质量检查,即模板两块之间拼缝允许偏差为≤2mm;相邻模板板面长宽允许偏差为≤2mm;组装模板面平整度允许偏差为≤4mm;
组装模板板面长宽允许偏差为+4mm、-5mm,组装模板两对角线长度差值允许偏差为≤7mm(≤对角线长度为1/1000)。
(2)人员组织。
材料员和保管员组成后勤供应组,负责材料选购和提供;木工组20人,负责对木模板解料成板材和制作模板及整修旧木模并刷油一道后堆平放直成垛;模板每小组4人,负责对新进钢模刷油后整齐堆垛,并对旧板进行清除杂物,调平、调直后涂油成垛备用。
3人组成负责模板工程的质量检查;技术人员负责对结构件和测平放线,及尺寸控制和标明标高点;施工人员负责人员安排和解决施工中的所有问题。
(3)施工工艺和施工操作。
采用模板及支架要符合以下规定:①保证工程结构和构件尺寸和相互位置正确。
②具有足够的强度、刚度和稳定性,能可靠地承受新浇混凝土的重量和侧压力,以及在施工过程中所产生的荷载。
③构造简单、装拆方便,并便于钢筋绑扎与安装、混凝土的浇筑及养护等工艺要求。
④模板接缝严密,不得漏浆。
⑤模板与混凝土的接触面刷隔离剂,不妨碍结构工程的构件,其使用的模板内均涂隔离剂。
⑥模板及支架应妥善维修和保管,垫于不易流水和存水的较高处,模板及支架垛平后要防止锈蚀。
模板工程安装应符合下列要求。
①同一条缝上的U形卡子不宜向同一方向卡紧。
②墙两侧模板的对拉螺栓孔,应平直相对,穿插螺栓时不得斜拉硬顶。
钻孔应采用机具钻孔,严禁用电、气焊灼孔。
③枋楞宜采用整根杆件,接头应错开设置。
搭接长度不小于200mm。
模板安装时应做好下列工作:①梁和楼板模板的支柱的安装应
将地面事先平整后夯实,根据土质情况考虑排水措施,并准备立柱底垫板和斜土楔。
②竖向模板的安装底面应平整坚实,应采取可靠的定位措施。
③竖向模板应按施工设计要求预埋支承锚固件。
现场安装组合模板时,要遵守下列规定:①按配板图与施工说明书顺序拼装,保证模板系统的整体稳定。
②配件必须装插牢固。
支柱和斜撑下的支承面应平整垫实,并有足够的受压面积,支撑件垂直、稳固。
③预埋件、预留孔洞必须位置准确,安设牢固。
④基础模板支柱必须牢固,防止变形,侧模斜撑的底部,应加垫木。
⑤墙和柱子模板的底面应找平,平端应与事先做好的定位基准点靠紧垫平。
在墙、柱上继续安装模板时,模板应有可靠的支承点,其平整度应进行校正。
⑥支柱和斜撑下的支承面应平整垫实,并有足够的受压面积。
③预埋件、预留孔洞必须位置准确、牢固。
⑦基础模板支柱必须牢固,防止变形,侧模斜撑的底部,应加垫木。
⑧墙和柱子模板的底面应找平,平端应与事先做好的定位基准点靠紧垫平。
在墙、梁上继续安装模板时,模板应有可靠的支承点,其平整度应进行校正。
⑨预组装墙模板吊装就位后,下端应垫平,紧靠定位基准;两侧模板均就利用斜撑调整和固定其垂直度。
⑩上下层对应的模板支柱应设在同一竖向中心线上。
模板设计应根据工程结构形式,施工设施、材料供应等条件进行设计。
钢模板及其支架应符合《钢结构设计规范》的规定,计算模板及支架时应考虑下列荷载:①模板自重及支架自重。
②新浇筑混凝土重量。
③钢筋重量。
④施工人员及施工设备机具重量。
⑤振捣混凝
土时产生的的荷载。
⑥新浇混凝土对模板产生的侧面压力。
⑦倾倒混凝土时间生的荷载。
支架的立柱或杵架必须用撑拉杆件固定,以确保模板稳定。
模板及其支架的抗倾系数不应小于。
支模时要根据已弹好的中心线进行复核,按弹的边线支模,支模后要拉通线校直。
模板安装,大型竖向模板和支架的支承部分,应有足够的支承面积。
若安装在基土上,基土必须坚实,并有排水措施和防水措施。
对于冻涨性土,必须有防冻措施。
在支模中,要设置足够的临时固定杆,以防倾倒。
整体式钢筋混凝梁,跨度等于或大于4m时,模板应起拱,如设计无要求时,起拱高度宜为全跨长度的1/1000-3/1000。
整体式多层房屋和构筑物,应采用分段分层支模方法,安装上层模板及支架应符合下列规定:①下层楼板应达到足够强度或具有足够的支架支撑。
②上层支架立柱对准下层支架的立柱,并铺设垫板。
当层高大于5m时,宜选用桁架支模或多层支模方法,采用多层支架支模时,支架的横垫板应平整,支柱应垂直,上下层支柱应在同一竖中心线上。
采用分节脱模时,底模的支点应按模板设计设置,各节模板应在同一平面上,各支点高低差不得超过3mm。
承重焊接钢筋骨架和模板一起安装时应符合以下规定:模板必须固定在承重焊接钢筋骨架的结点上,安装钢筋模板组合体时,吊索应按模板设计的吊点位置绑扎,固定在模板上的预埋件和预留孔洞均不得遗漏,安装要牢固,位置要准确。
模板的线点要紧密,拆模构件
与新浇混凝土结合处要用1cm厚的海绵条(4cm左右宽)用107胶先贴在已完成混凝土墙柱的接槎处,以备模板挤压紧密,防止漏浆和接槎处不平整。
模板拆除要符合下列规定:板跨度≤2m时,应达到混凝土强度的50%方可拆模;板>2m、≤8m时,应达到混凝土强度的75%方可拆模;板跨度>8m时,应达到混凝土强度的100%方可拆模。
梁跨度≤8m时,应达到混凝土强度的75%方可拆模;梁跨度>8m时应达到混凝土强度的100%
住宅楼模板工程技术交底记录提要:模板安装和预埋件、预留孔洞的允许偏差要求:①轴线位移。
基础、梁、墙、柱允许偏差为5mm。
②底模上表面标高为±5mm
方可拆模。
悬臂构件应达到混凝土强度的100%方可拆模。
预制构件拆模要符合下列规定:侧面板,应在混凝土强度能保证构件不变形、棱角完整时,方可拆板。
芯模或预留洞的内模,应在混泥土强度能保证构件和函洞表面不发生坍陷和裂缝时,方可拆模。
(4)质量标准。
模板接缝宽度不大于,优良标准不大于,混凝土表面被模板粘结(粘浆),每处墙、板、基础出现粘浆、漏刷油均不大于2000cm2,每处梁、柱不大于800cm2粘结面积。
(5)模板安装和预埋件、预留孔洞的允许偏差要求:①轴线位移。
基础、梁、墙、柱允许偏差为5mm。
②底模上表面标高为±5mm。
③截面尺寸。
基础允许偏差为±10mm,梁、柱、墙允许偏差为+4mm,
-5mm。
④每层垂直度。
允许偏差为3mm。
⑤相邻两板表面高低差。
允许偏差为2mm。
表面平整度允许偏差为5mm。
(6)安全措施。
支模用的钢、木模板和支架等配件均经检查成品后,且完整无损坏时予以安装。
在支模中用的架板、架杆和操作台,要绑扎牢固,封好板头。
扎好防护栏杆。
工人戴好安全帽,危险处应系好安全绳,吊装模板时,吊具应安全可靠,操作工要有充分活动余地。
模板要支牢,模板斜撑要求分布合理,以防跑模。
拆模时,应检查脚手架的牢固情况,较重和大的模板要两人以上在顶部栓好,小心放绳,严防在高空乱丢扔模以免伤人和伤板。
(7)成品保护。
已支完的模板,不能在上面走人和压脚手架杆,以及其它料物,支架严防坏垫楔和损坏撑杆,浇混凝土时,要有1名模板工跟班,随时检查模板的牢固情况,并及时修补加固支架。
(8)技术资料。
模板工程的资料属于分项质量验收记录行列不要忽视,同时对于班组自检记录和模板预检记录,也要搞好。
技术负责人:
交底人:
接底人
年
月
日。
