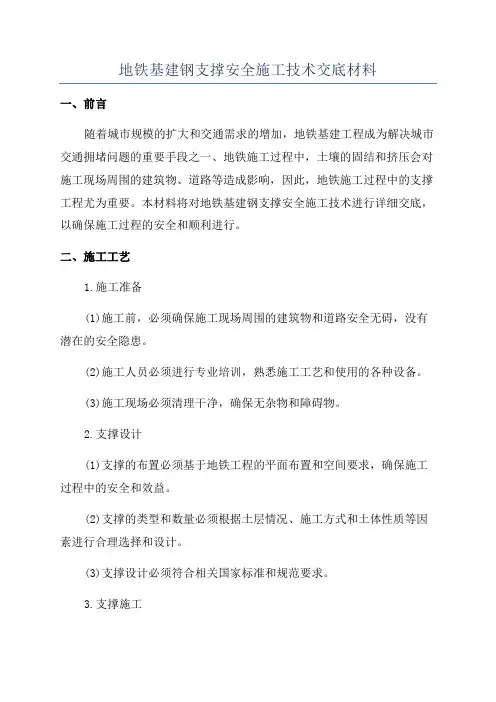

地铁车站钢支撑技术交底
- 格式:doc
- 大小:125.41 KB
- 文档页数:7

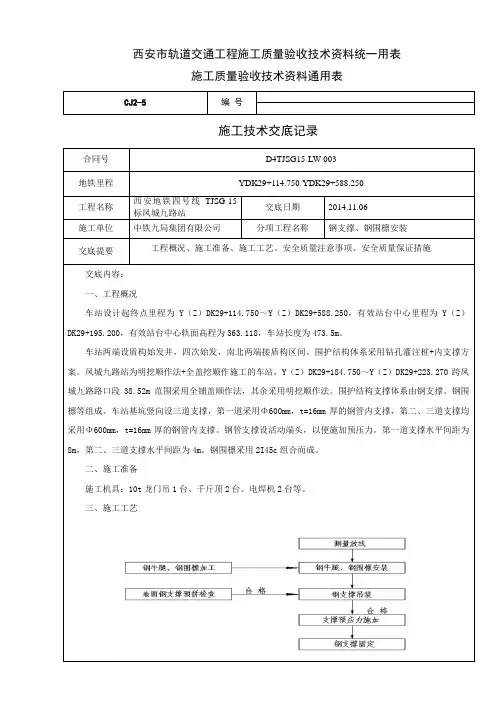

西安市轨道交通工程施工质量验收技术资料统一用表施工质量验收技术资料通用表CJ2-5 编号施工技术交底记录合同号D4TJSG15-LW-003地铁里程YDK29+114.750-YDK29+588.250工程名称西安地铁四号线TJSG-15标凤城九路站交底日期2014.11.06施工单位中铁九局集团有限公司分项工程名称钢支撑、钢围檩安装交底提要工程概况、施工准备、施工工艺、安全质量注意事项、安全质量保证措施交底内容:一、工程概况车站设计起终点里程为Y(Z)DK29+114.750~Y(Z)DK29+588.250,有效站台中心里程为Y(Z)DK29+195.200,有效站台中心轨面高程为363.118,车站长度为473.5m。
车站两端设盾构始发井,四次始发,南北两端接盾构区间。
围护结构体系采用钻孔灌注桩+内支撑方案。
凤城九路站为明挖顺作法+全盖挖顺作施工的车站,Y(Z)DK29+184.750~Y(Z)DK29+223.270跨凤城九路路口段38.52m范围采用全铺盖顺作法,其余采用明挖顺作法。
围护结构支撑体系由钢支撑、钢围檩等组成。
车站基坑竖向设三道支撑,第一道采用Φ600mm,t=16mm厚的钢管内支撑,第二、三道支撑均采用Φ600mm,t=16mm厚的钢管内支撑。
钢管支撑设活动端头,以便施加预压力。
第一道支撑水平间距为8m,第二、三道支撑水平间距为4m。
钢围檩采用2I45c组合而成。
二、施工准备施工机具:10t龙门吊1台、千斤顶2台、电焊机2台等。
三、施工工艺3.1钢支撑拼装联接本工程钢支撑采用φ600×16mm钢管拼装,采用螺栓连接。
钢支撑采用一个固定端,一个活动端及中间多节不同长度的钢管通过法兰盘连接而成,每节长度视具体情况而定。
钢支撑分节在现场加工场加工,经监理检验验收合格,整体拼装后吊入坑内使用。
3.2钢支撑安装钢支撑架设与基坑土方开挖是深基坑施工密不可分的两道关键工序,钢支撑架设极具时间性,钢支撑架设的时间、位置及预加轴力的大小直接关系到深基坑稳定,钢支撑架设必须满足设计要求。

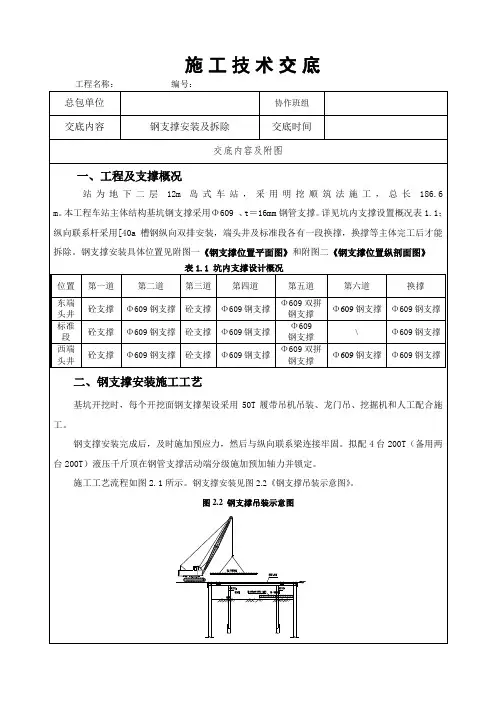

徐州轨道交通工程承包单位:合同号:监理单位:编号:技术交底记录F2.1交底内容:一、交底范围XXXX地铁车站钢支撑架设施工。

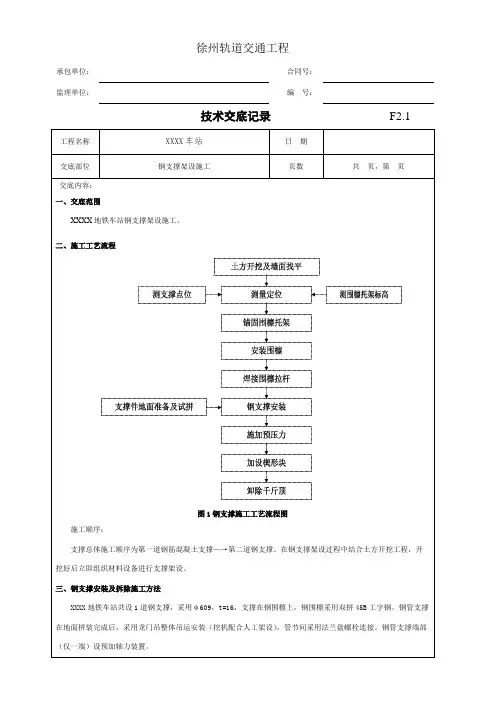

二、施工工艺流程图1钢支撑施工工艺流程图施工顺序:支撑总体施工顺序为第一道钢筋混凝土支撑—→第二道钢支撑。
在钢支撑架设过程中结合土方开挖工程,开挖好后立即组织材料设备进行支撑架设。
三、钢支撑安装及拆除施工方法XXXX地铁车站共设1道钢支撑,采用φ609,t=16,支撑在钢围檩上,钢围檩采用双拼45B工字钢。
钢管支撑在地面拼装完成后,采用龙门吊整体吊运安装(挖机配合人工架设),管节间采用法兰盘螺栓连接。
钢管支撑端部(仅一端)设预加轴力装置。
1、支撑测量定位每次土方开挖结束前,支撑安装放样员应及时到现场,根据已计算出需安装的每根支撑中心标高,并按冠梁顶面标高换算的垂深,采用钢尺重锤法,冠梁顶面沿地下墙分别量测出支撑安装中心;用红漆准确在围护结构上喷上标记,以便砼凿除及支撑安装。
2、钢围檩支架安装钢支撑与围护桩连接处,钢支撑安放在钢围檩上,钢围檩使用双拼45B工字钢,采用加焊通长钢板和肋板使之联接成为一个受力整体。
钢围檩用固定在围护桩上的角钢支架作支撑,角钢支架与围护桩主筋贴紧,并用膨胀螺栓固定,钢围檩上方设置防坠落拉固件,采用YG2-M20型胀管螺栓锚入围护结构,深度不小于237mm,如图:图2钢支撑端头剖面图支架安装完成后,在钢支撑架设前,利用龙门吊分节吊入基坑内,并使用龙门吊+挖机配合人工安装至提前焊接好的支架上。
钢围檩安装到位后,调平钢围檩,使用高强度细石混凝土将钢围檩与围护结构之间的间隙填实密实,以保证钢围檩和围护桩能够均匀受力。
在基坑开挖围护结构中,为了防止钢支撑斜撑在受力过程中造成钢围檩侧向位移,特对钢支撑斜撑处的钢围檩背后加设两组抗剪蹬,确保围护结构的整体稳定性。
石方施工时抗剪蹬位置采用局部爆破,局部不足部位采用风镐凿除,C20混凝土填充。
3、钢管支撑的安装(1)钢管支撑加工钢管支撑分节制作,每节标准长度为4.0m、6m、8m,同时配备部分长度不同的短节钢管,以适应基坑断面的变化,管节间采用法兰盘、高强螺栓连接,同时每根横撑两端分别配活动端和固定端,活动端设预加轴力装置。
施工技术交底工程名称:编号:每隔600mm一块。
连系梁在钢支撑位置需设置一道655*360*10的肋板,布置在横撑下。
纵向连系梁下需设置钢牛腿支撑,支托上部钢连系梁。
具体施工详图见图3.1:5、钢管支撑施工(1)钢管支撑加工基坑支撑设计采用φ609钢管支撑,钢管支撑分节制作,同时配备部分长度不同的短节钢管,以适应基坑断面的变化,管节间采用法兰盘、8.8级高强螺栓连接,同时每根支撑两端分别配活动端和固定端,活动端设预加轴力装置。
拼装时每根高强螺栓必须拧紧,不得漏拧,保证支撑施工安全。
(2)斜支座加工制作斜支座采用20mm钢板拼装焊接制作,与钢管支撑对接面钢板尺寸为750*800mm,内撑钢板边长根据斜撑角度确定,加工完成的斜支座与连续墙预埋钢板牢固焊接。
(3)钢管支撑的安装钢管支撑在基坑旁提前拼装,开挖到钢管支撑标高时,及时用50T 汽车吊安设钢管支撑,并通过液压千斤顶按设计要求对钢管支撑活络头端施加预加轴力,再用特制的楔形隼子塞紧,取下千斤顶。
在基坑开挖中将充分利用“时空效应”,钢支撑的安装和预加轴力的施加控制在8小时以内。
表3-1 支撑标高表①、直撑安装:在直撑安装前需先进行计算,确定拼装管节长度和数量,并将管节进行预拼接,并检查支撑的平整度,经检查合格的支撑按部位进行编号,以免错用,分节吊装到位。
直撑安装分两种,一是在地下连续墙内有预埋钢板,支撑安装前,凿出地下连续墙内预埋的钢板;二是地下连续墙内无预埋钢板,支撑安装前,先找平架设支撑位置处的地下连续墙,并在其下将预先加工好的钢牛腿焊接在地下连续墙的钢筋上,再将钢支撑吊装到位,然后用组合千斤顶施加预加轴力;在安装钢支撑过程中,相邻支撑活络头与固定端相互交错架设,保证支撑在围护体系中均匀受力。
为控制钢支撑定位,两端连接软绳人工控制钢支撑吊放方向,施工时严防碰撞已安装好的钢支撑。
在钢支撑施加预应力完成前,不能放松吊车钢丝绳,确保施工安全。
部位 第一道砼支撑顶标高(m ) 第二道砼中心标高(m ) 第三道钢支撑中心标高(m ) 第四道钢支撑中心标高(m ) 第五道钢支撑中心标高(m ) 第六道钢支撑中心标高(m ) 换撑中心标高(m ) 备注端头井 +6.9 +1.7 -1.5 -4.5 -7.05 -9.55 -8.55 端头井第五道钢支撑为双拼 标准段 +6.9 +1.7 -1.5 -4.5 -7.56/-8.0 ------- -6.00②、斜撑安装:因斜撑与围护结构有一定的夹角,不易直接安装支撑并施加预应力,斜撑安装前先将斜撑支座与预埋在地下连续墙的钢板进行焊接,将斜撑支座连成整体,然后进行支撑安装作业,其安装方法与直撑相同。
一、工程概况*站Ⅱ、Ⅲ、Ⅳ号出入口是明挖法施工,主体围护结构为钻孔灌注桩+内支撑支护体系。

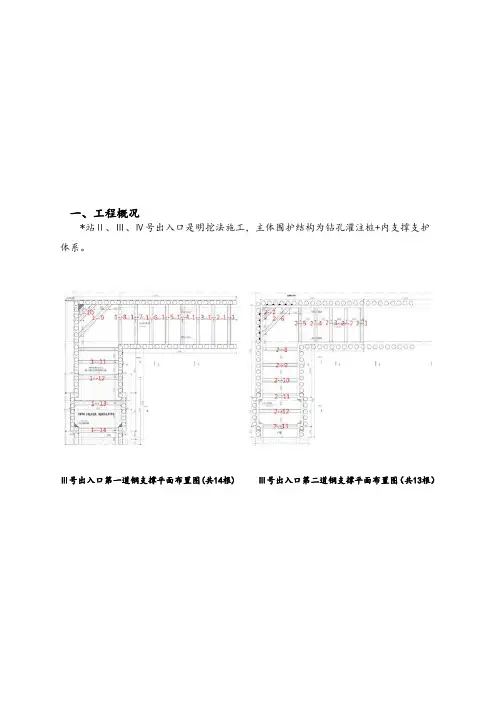

Ⅲ号出入口第一道钢支撑平面布置图(共14根) Ⅲ号出入口第二道钢支撑平面布置图(共13根)Ⅳ号出入口第一道钢支撑平面布置图(共13根)Ⅳ号出入口第二道钢支撑平面布置图(共12根)Ⅱ号出入口第二道钢支撑平面布置图(共14根)二、总体开挖方案**站附属结构Ⅱ、Ⅲ、Ⅳ号出入口采用明挖法施工,局部第一、二道支撑为钢支撑。
钢支撑架设采用汽车吊整体吊装。
钢支撑在工厂预制成标准节段,运至现场后拼装,管节间采用法兰连接,连接完成后进行验收,合格后编号并标明尺寸及使用部位,分类堆放,防止错用。
支撑架设顺序为:随土方开挖,自上而下施作。
钢管支撑依据计算逐级施加预加力,并根据监测情况适时调整预加力,以确保基坑周边环境稳定。
钢支撑施工流程:钢支撑及围檩的加工制作→三角托架的架设→环向钢围檩的安装→焊接支撑托架→钢支撑架设→施加预应力。
钢支撑及钢围檩加工制作钢支撑、钢围檩的制作将采取场外加工制作的方式进行,应在施工准备期间,尽快完成钢支撑和钢围檩的放样及加工工作,为土方工程施工创造条件。
钢围檩采用分段加工,分段之间采用上、下及内侧附加钢板连接牢固,保证围檩的整体稳定性能。
第一、二道钢支撑和换撑采用Φ609mm、t=16mm钢管,分段制作,分段之间采用法兰盘与螺栓连接,每一分段对接拼接采用焊接时应采用加肋板或外包加强管箍的形式,并保证焊缝质量。
图2-1钢支撑接头断面示意图钢围檩体系安装1、钢围檩安装前先安装三角支架和支架端部水平通长角钢,以M20(L=285mm)胀管螺栓紧固,然后吊装钢围檩;钢围檩采取现场分段连接,分段之间采用上、下及内侧附加钢板连接牢固,保证围檩的整体稳定性能。
钢围檩设计如图2-2所示。
图2-2钢围檩示意图2、因斜撑与冠梁或钢围檩呈斜交关系,有一定交角,存在平行于钢围檩长度方向的分力,可能使钢围檩存在后移,为使受力合力为零,按设计角度在钢围檩与支撑外侧节点处设置抗剪墩,确保钢管支撑稳定,如图2-3所示。
昆明轨道交通工程
承包单位:中国中铁股份有限公司合同号:
监理单位:中咨工程建设监理公司编号:

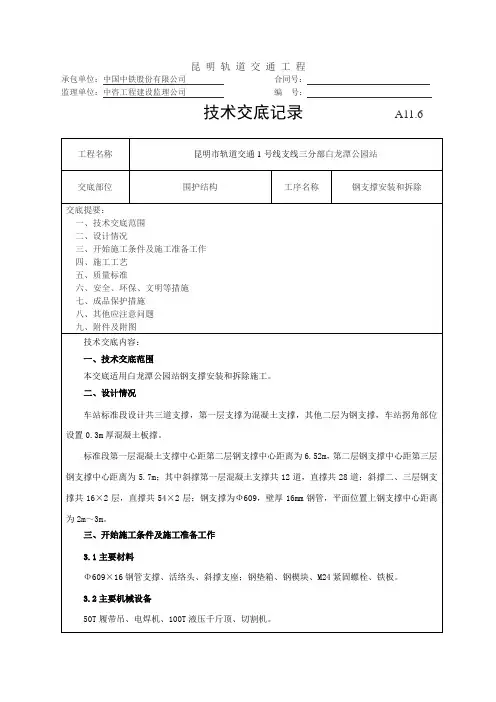

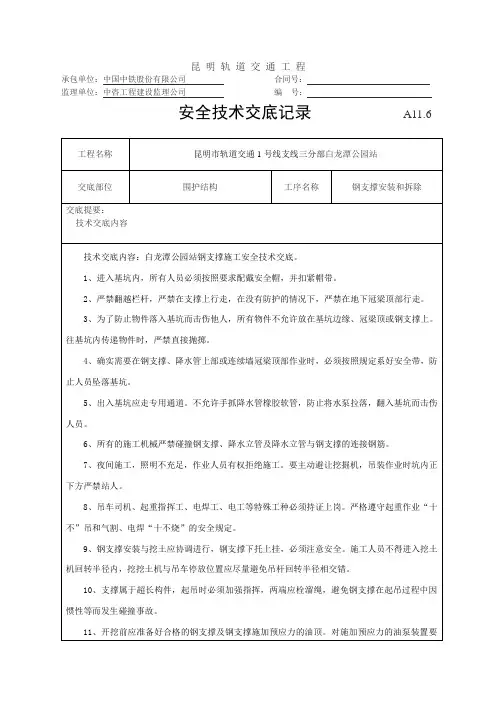

技术交底记录A11.6
斜撑部位安装图直撑部位安装图
(2)经复验无误后,再由1台50t履带吊采用两点吊装,吊点一般在离端部0.2L(L=支撑长左右为宜将支撑吊入基坑,架设到设计位置。
为使钢支撑吊装时保持平稳,在吊钩下增加铁扁担,并在两端部设置人工牵引绳,防止吊装时碰撞已安装好的钢支撑。
钢支撑移到相应安装部位后,缓慢的将钢支撑安装在托架上。
钢支撑吊装到位,不要松开吊钩,先使固定端放在三角钢板
100t液压千斤顶放入活络头子顶压位置,在活动端施加预应力。
为方便施工并保证千斤顶顶伸力一致,千斤顶采用专用托架固定成一整体,将其骑放在活络头上,接通油管后即可开泵施加预应力;预应力施加到位后,在活络头子中锲紧垫块,
钢支撑吊装示意图
)钢支撑安装活络头同层及上下层宜错开设置,钢支撑安装完成后,及时设置防止支撑脱
技术交底签到表。

西安市轨道交通工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底记录交底内容:1. 工程概况科技路站位于西安市高新区科技路与高新路口,科技路下中间设置, 车站呈东西向布置。
站台中心里程为 YDK17+316.259,起点里程为 YDK17+183.234,终点里程为YDK17+413.234。
科技路站是三 号线与六号线的“ T ”形换乘站,三号线为地下两层岛式车站, “ T ”形换乘节点区是地下三层结构,六号线为地下三层结构。
本站支撑系统由冠梁、钢支撑、钢围檩等组成。
支撑采用 ①600钢管支撑,钢围檩为2根145b工字钢组合,钢管支撑之间用法兰盘、螺栓连接。
标准段沿基坑竖向设置三道支撑,盾构井段设四道钢支撑。
第一道支撑架设在冠梁上,其余各道支撑架设在钢围檩上,围檩通过三脚架用膨胀螺栓固定在围护桩上。
基坑平面内采用横向水平支撑,端部、角部采用斜撑。
竖向分布三道钢支撑,第一道支 撑标准间距6.0m ,第二、三道支撑标准间距3.0m ,斜撑标准间距1.7〜3.5m 。
2、施工工序流程测量放样施加预应力3、施工方法20mm ,经检查合格的钢支撑应IT—F■*-4I k2、钢支撑、围檩制作、安装⑴钢支撑、围檩制作钢支撑由一个固定端,一个活动端和中间段组成, 采用厂家定制加工、 现场安装,以适应断面宽 度变化及斜撑长度要求。
钢管支撑体系由钢管、钢围檩、三角撑托架及其附属构件组成。
第一道支撑通过冠梁上的预埋件固定架设。
第二道、第三道钢支撑通过钢围檩架设。
钢管与围檩(或预埋件)的连接形式为:一端直接放置在钢围檩上的托架上, 另一端钢管接上活络头, 活络头与钢围檩中间用钢楔嵌固,钢管与预埋件的连接形式与钢管与钢围檩连接形式相同。
⑵钢支撑、围檩安装 ① 支撑拼装按现场测量的基坑宽度, 准备好每根支撑钢管, 如钢管长度需要接长时, 在钢管接头处焊接上连 接法兰盘,对接有法兰盘的钢管使用螺栓对角、分等分顺序拧紧, 接长至设计长度,接长示意图见图。
1000mm时安装。
2.4钢围檩施工
①钢围檩加工
钢围檩采用两片I45c工字钢通过连接钢板焊接而成,预制标准钢围檩一般长度为6m,采用租用成品钢围檩方式满足现场施工。
②钢围檩安装:钢围檩随基坑开挖顺序逐段安装,人工配合吊机(25吨汽车吊、75吨汽车吊或塔吊)将钢围檩安放于钢支架上。
钢围檩安装后应检查钢支架是否因撞击而松动,并用钢楔将支架与钢围檩间缝隙焊实,钢围檩应与连续墙紧密贴合,未密贴处,将围檩部位围护结构表面凿毛,采用素混凝土填缝,以便钢围檩均匀受力。
依据支撑间距在对应支撑位置设置围檩挂篮,在距离钢围檩中线以上780mm处连续墙上锚入200mm长M20膨胀螺栓、外露端连接75*75*10、L=240mm长角钢,作为顶部挂点;下部挂点在钢围檩上外沿处,采用1根330mm长φ16钢筋弯成 形与钢围檩焊接,挂篮00型花篮螺栓与φ16钢筋组成,挂篮与支架设置位置一致,钢围檩支架及安装间图2.4.1~2.4.3。
图2.4.1 钢围檩俯视图
图2.4.2 1-1剖面图图2.4.3 2-2剖面图钢围檩及支架加工细部构造明细见表2-4-1所示:
表2-4-1 钢围檩细部构件明细表
2.5 连系梁施工
纵向连系梁采用2根36a槽钢进行安装,安装时随基坑开挖顺序逐段安装,根据
测量放线格构柱上方采用14mm厚钢板焊接连系梁支撑底座,格构柱两侧分别焊接两个
支撑底座,底座与格构柱接触面采用满焊连接,然后人工配合吊机(25吨汽车吊或门
吊)将联系梁安放于钢板底座上,连系梁与临时立柱焊接成一个整体,见图2.5.1。
图2.7.1 钢支撑防坠钢丝绳设置大样图
图2.7.1 钢支撑防坠钢丝绳设置大样图
钢支撑中部固定采取在底部连系梁两端设置钢筋抱箍固定,抱箍采用22圆钢,加固前在钢支撑与连系梁接触空隙内塞入木块,然后采用22圆钢环抱钢支撑,圆钢两头与连系梁侧面焊接固定即可,抱箍安装见图2.7.2所示:
图2.7.2 钢支撑连系梁部位固定示意图
2.8钢支撑预加轴力
每一组钢支撑架设完成后对钢支撑预加轴力,钢支撑轴力采用2台100吨千斤顶同时顶伸预加轴力,轴力预加采用分三级增加方法,第一级增加至设计轴力的35%,中间暂停2分钟,第二级增加至设计轴力的75%,中间暂停2分钟,第三级增加至设计轴力的100%。
如有疑虑请及时与工程部联系。
