移动模架施工方案
移动模架施工是建筑施工中常见的一种工作方式,通过搭建可移动的支架,为
施工工人提供平稳的工作平台和作业空间,从而提高工作效率和安全性。
本文将介绍移动模架施工的方案和流程。
1. 施工前准备
在开始移动模架施工之前,需要进行充分的准备工作。
首先,对施工现场进行
调查,了解施工环境和要求。
其次,确定合适的移动模架类型和规格。
然后,制定详细的施工计划和安全措施。
2. 移动模架搭建
在搭建移动模架时,需要严格按照设计规范和施工图纸的要求进行操作。
首先,在地面上标明支架的位置,并进行基础的布置。
然后,安装支柱和横梁,确保结构牢固。
最后,搭建好整个支架框架,并做好固定和连接工作。
3. 施工操作
一旦移动模架搭建完成,施工人员可以开始在上面进行作业。
在施工过程中,
需要注意安全第一,严格按照规范操作。
同时,要定期检查支架的稳固性和安全性,及时进行维护和修理。
4. 施工结束
当施工完成后,需要将移动模架进行拆除。
在拆除过程中,要注意操作方法,
防止意外发生。
同时,要做好施工现场的清理工作,保持整洁。
结语
移动模架施工是一项重要的施工方式,它能够有效提高施工效率和安全性。
通
过合理的规划和操作,可以确保施工顺利进行并取得良好的效果。
希望本文介绍的移动模架施工方案能够对相关人员有所帮助。
移动模架制梁施工方案摘要移动模架制梁技术是当今桥梁施工中的一种先进技术,它通过模块化制作梁体和移动模架技术有效地提高了施工效率,减少了人力物力资源消耗。
本文将介绍移动模架制梁的施工原理、流程和注意事项,帮助工程施工人员更好地掌握这一技术,并在实际工程中取得良好的效果。
1. 施工原理移动模架制梁技术是利用专门设计的模板和移动模架进行梁体制作和施工的一种方法。
通过在制作区域搭建好模板,然后使用移动模架将预制好的梁体运输至就位区域进行安装和调整,最终完成梁体的各项施工工作。
2. 施工流程2.1 梁体制作在梁体制作阶段,首先需要根据设计要求制作好模板,并对预制好的混凝土梁体进行表面处理和质量检测,确保梁体质量符合要求。
制作完毕后,将梁体运输至就位区域存放备用。
2.2 梁体安装在梁体安装阶段,需要先将移动模架搭建好,然后使用吊装设备将梁体从存放区域移至安装位置。
通过移动模架的调整和移动,确保梁体水平、垂直度等各项指标符合要求,完成梁体的固定和连接。
2.3 施工验收在完成梁体安装后,对梁体的各项指标进行验收,包括尺寸、平整度、强度等方面的检测。
确保梁体安装质量可靠,符合设计要求,使其达到预期使用效果。
3. 注意事项3.1 梁体质量在移动模架制梁施工过程中,梁体的质量是施工的关键。
需要对梁体材料、制作工艺等进行严格把控,确保梁体质量满足设计要求,避免施工中出现质量问题。
3.2 安全保障在移动模架制梁施工过程中,安全是第一位的。
施工人员需要正确使用各项工具和设备,严格遵守操作规程,确保施工过程安全可靠,防范施工中可能发生的意外情况。
3.3 施工环境在选择梁体制作区域和施工区域时,需要考虑周围环境因素,确保施工区域通风良好、平整稳定,便于施工操作。
同时需要合理规划施工流程,避免施工中出现环境问题影响施工进度。
结语移动模架制梁技术是当前桥梁领域中一种广泛应用的施工方法,通过本文的介绍,相信读者对移动模架制梁施工方案有了更深入的了解。
移动模架施工工法移动模架施工工法一、前言移动模架施工工法是一种新兴的施工方法,它在传统施工工艺的基础上进行改进和创新,通过移动的模架来完成施工过程中的各个阶段,减少了人工操作的难度和风险,提高了施工效率和质量。
二、工法特点移动模架施工工法有以下几个特点:1. 移动方便:采用轮式或履带式移动模架,可灵活移动到施工现场的任意位置,适应不同工程的要求。
2. 精确定位:移动模架通过预制定位设备,能够实现准确的位置控制和定位,提高了施工精度和准确度。
3. 快速安装:移动模架采用标准化设计和组件化生产,安装简便快速,能够缩短施工周期。
4. 提高工作效率:移动模架可以同时进行多个工序的施工,避免了传统模板拆除和搭设的时间浪费,提高了施工效率。
5. 减少人力投入:移动模架减少了人工操作的难度和风险,减少了人力投入,降低了施工成本。
三、适应范围移动模架施工工法适用于各类建筑工程,特别是高层建筑和大型桥梁等工程。
它可以满足快速建设的需求,同时还能够适应复杂结构和特殊要求。
四、工艺原理移动模架施工工法通过模架的移动来完成施工过程中的各个阶段。
根据实际施工需求,将模架定位于指定位置,并进行支撑和调整,然后进行混凝土浇筑或其他工序的施工。
在每个施工阶段结束后,移动模架到下一个位置继续施工,直至全部工序完成。
五、施工工艺移动模架施工工艺包括以下几个阶段:1.模架安装:将移动模架组装好,并根据实际需求进行调整和支撑。
2. 模板设置:在移动模架上设置木模板或钢模板,为混凝土浇筑提供支撑。
3. 混凝土施工:进行混凝土浇筑,可以采用泵送或自卸车进行输送。
4. 模板拆除:等待混凝土达到预定强度后,拆除模板,准备移动到下一个位置。
六、劳动组织移动模架施工工法需要合理的劳动组织,包括施工人员的分工和配合,以及施工计划的制定和调整。
要确保施工过程的顺利进行,提高施工效率和质量。
七、机具设备移动模架施工工法需要一些特殊的机具设备,包括移动模架、模板、混凝土泵送设备等。
简述移动模架法施工现浇梁的主要工艺流程哎呀,您这不就是让我们说说移动模架法施工现浇梁的主要工艺流程嘛!那咱们就来聊聊这个话题,不过话说回来,这个话题可不能用简单的语言表达哦,得有点儿文采才行。
那就让我来给您讲讲吧!咱们得了解一下移动模架法是什么。
简单来说,移动模架法就是在建造桥梁、大型建筑物等结构时,使用一种可以移动的模板,让混凝土在模板上浇筑成型。
这种方法的好处是可以在不占用太多地面空间的情况下,完成大面积的混凝土浇筑,提高工作效率。
移动模架法施工现浇梁的主要工艺流程是怎样的呢?咱们一步一步来说吧!1. 准备工作在开始施工之前,首先要做好准备工作。
这包括选址、选材、设计等等。
选址要考虑到地形、交通等因素,选材要保证质量,设计要合理。
这些都是施工的基础,不容忽视。
2. 搭建移动模架接下来就是搭建移动模架了。
这个过程需要技术人员根据设计图纸进行操作,确保模架的稳定性和安全性。
搭建好之后,还要进行检查和调试,确保模架能够正常使用。
3. 填充混凝土准备工作做移动模架也搭建接下来就是填充混凝土了。
这个过程需要严格按照设计要求进行,确保混凝土的质量和厚度。
在填充过程中,还要不断调整模板的位置和角度,以便让混凝土均匀分布。
4. 养护和拆模混凝土填充完成后,需要进行养护。
这个过程通常需要一段时间,具体时间要根据混凝土的强度来确定。
养护结束后,就可以拆模了。
拆模的过程要小心谨慎,避免损坏混凝土结构。
5. 后续处理拆模之后,还需要进行一些后续处理工作,比如清理现场、修复损坏的部分等等。
这些工作都要做好,才能确保整个工程的质量。
移动模架法施工现浇梁的主要工艺流程包括:准备工作、搭建移动模架、填充混凝土、养护和拆模、后续处理。
这个过程虽然看起来简单,但实际上需要很多专业知识和技术经验。
在施工过程中,一定要注意安全,严格遵守操作规程。
只有这样,才能确保工程的质量和安全。
移动模架造桥机施工技术及工艺措施⑴移动模架拼装首孔梁下部结构桥墩完成后,平整拼装场地长60米宽30米,搭设相应的临时支墩,拼装移动模架造桥机。
安装好模架底模、外侧模。
⑵钢筋绑扎钢筋绑扎顺序:先底腹板钢筋后顶板钢筋,分两阶段进行,预应力管道跟随钢筋之后及时安装固定。
顶板钢筋绑扎在内模安装定位后进行。
钢筋施工时,首先在钢筋加工场完成钢筋下料、弯曲成型和必要的焊接,验收合格后,运至需要地点,利用汽车吊或人工卸至作业面,在模架内进行钢筋绑扎作业。
钢筋需要接长时利用双面搭接焊和其他设计或规范允许的方法连接。
钢筋保护层采用塑料垫块形成,以确保均匀可靠。
⑶内模施工底腹板钢筋绑扎完成后,利用安装在底模上的轨道支撑点(支撑点设在横梁正对的底模上),铺设轨道后逐段拼装内模。
为使内模顺利滑移至下一孔,施工时每孔箱梁的横隔板暂时不作,在内模纵移后再行施做。
⑷预应力管道施工预应力管道采用波纹管成孔,波纹管接长采用大一号的波纹管套接,套接长度20~30cm,梁段内按50cm或不小于设计要求的间隔距离设�Z“#”形定位钢筋网片,用以固定管道位�Z,管道定位误差小于5mm,定位钢筋网片用定位胎具集中加工。
为避免混凝土浇筑时进入锚垫板而堵塞预应力管道,将波纹管延伸至锚垫板口外10cm左右,并用海绵条堵塞锚垫板压浆孔。
为确保万无一失,在灌注混凝土前还在波纹管内穿入橡胶衬管或PVC衬管,并在混凝土浇筑过程中转动和初凝后及时拔出。
⑸混凝土施工混凝土配合比选定:在满足设计要求下,充分考虑保证结构强度、弹性模量、混凝土运输、泵送时坍落度损失等施工工艺因素的影响。
掺用外加剂、粉煤灰、减少水泥用量,以减少混凝土收缩徐变、防止梁体裂纹,并做相应的匹配试验。
采用无碱活性反应的骨料和低碱水泥,防止碱骨料反应。
混凝土灌注:混凝土由混凝土拌和站集中供应,由输送泵泵送入模。
浇筑时由箱梁两端向跨中对称分层浇筑,同一断面混凝土灌注顺序为先底板及腹板根部、再腹板、最后顶板。
移动模架施工工法移动模架施工工法一、前言移动模架施工工法是一种高效、灵活的施工方法,通过使用移动模架系统,可以快速搭建和拆除模架,并实现整体移动,从而提高施工效率。
本文将对移动模架施工工法进行全面的介绍和分析,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等内容。
二、工法特点移动模架施工工法具有以下特点: 1. 灵活性强:移动模架施工工法可以适应不同形状和高度的结构,可以进行多次移动和调整来适应实际施工需要。
2. 施工速度快:相比传统的施工方法,移动模架施工工法可以大幅度缩短施工周期,提高施工效率。
3. 施工质量高:移动模架施工工法可以提供稳定的工作平台,保证施工质量,减少施工过程中的误差。
4. 安全可靠:移动模架施工工法具备完善的安全措施,能够有效地保护工人的安全,并减少事故风险。
5. 经济效益好:移动模架施工工法减少了人力资源的浪费,降低了施工成本,并提高了施工效率,具有较好的经济效益。
三、适应范围移动模架施工工法适用于各种建筑结构的施工,特别适用于高层建筑、桥梁、隧道等工程。
它可以满足不同施工需求,提供稳定可靠的施工平台,解决施工中的难题,并且具备良好的适应性和通用性。
四、工艺原理移动模架施工工法的工艺原理是基于以下几点的联系和技术措施的采取: 1. 移动模架的结构优化:通过对移动模架的设计和优化,使其具备承受施工负荷的能力,并提供稳定的工作平台。
2. 施工计划的制定:通过科学合理的施工计划,确定合理的施工顺序和施工周期,确保施工的连续性和高效性。
3. 施工材料的选择和合理使用:选择优质的施工材料,并合理使用,以提高施工质量和效率。
4. 施工技术措施的采取:采用先进的施工技术和方法,如预制构件的使用、自动化设备的应用等,以提高施工效率和质量。
五、施工工艺移动模架施工工法的施工工艺包括以下几个阶段: 1. 搭设移动模架:根据设计要求和施工计划,搭建移动模架系统,并保证其结构稳定和安全性。
ZQM1590移动模架造桥机制梁施工工法RJGF(闽)—2—2009完成单位:中铁二十四局集团福建铁路建设有限公司主要完成人:洪德松钱寅星黄丹峰1 前言1.0.1福州湾边特大桥南引桥设计为5m×40m的等截面预应力混凝土连续箱梁,采用等高度单箱单室斜腹板结构,箱梁高2.4m,顶宽16m,底宽7m,梁长有32m、40m、48m三种,48m箱梁自重1590t。
为了配合福州湾边大特桥南引桥的建设,提高整体施工水平,中铁二十四局集团福建铁路建设有限公司在福建省内率先采用了下承式移动模架造桥机施工,施工安全可靠。
采用ZQM1590移动模架造桥机制梁施工工法施工的32m、40m、48m跨度的梁片,具有箱梁整体性好,线形平顺美观的优点,受到业内人士的一致认可和好评,并在进一步完善工艺的基础上形成了本工法。
该移动模架造桥机工法为福建省首次用于公路桥梁建设,积累了成功经验。
1.0.2该工艺的科技成果已经通过中铁二十四局集团有限公司验收鉴定,达到中国铁道建筑总公司先进水平。
2 工法特点2.0.1本工法操作方便,安全可靠,机械化程度高,劳动力投入少 ,缩短工期。
2.0.2本工法工作场地紧凑,桥位就地制梁,无需制梁、存梁场地和运梁、架梁设备。
2.0.3本工法荷载通过其自身的系统直接作用在桥墩或承台上,对原地面承载力等要求不高;模架在高处前移方便迅速,不妨碍桥下交通,对地形要求不高。
3 适用范围适用于48m跨度以下,多孔相连且梁重在1590T以下的公路简支箱梁、连续箱梁的施工。
使用本工法前需对墩台的结构受力进行计算,以保证该型造桥机架设后墩台的安全性。
造桥机主要性能参数表见表3。
表3 造桥机主要性能参数表4 工艺原理4.0.1移动模架造桥机是一种自带模板,利用两组钢箱梁支承模板,通过自立行走、模板开合,对混凝土梁进行逐孔原位现场浇筑的施工设备。
4.0.2 下承式移动模架造桥机自下而上可分为墩旁托架、支承台车、主梁、底模及横联、侧模及支撑、中扁担梁、防台风装置及液压系统等组成,具体见图4.0.2-1,图4.0.2-2。
桥梁移动模架施工工艺工法(全文)范本一:一、概述:桥梁移动模架施工工艺工法是一种常见的桥梁施工方法,可以快速、安全地搭建桥梁的临时支撑结构。
本文将详细介绍桥梁移动模架施工工法的步骤和注意事项。
二、施工准备:1. 确定施工图纸和设计要求。
2. 购买合适的移动模架设备。
3. 组建施工团队,安排施工人员的工作和。
4. 准备必要的施工材料和工具。
三、施工流程:1. 准备施工现场,清理杂物,确保安全。
2. 根据设计要求,铺设临时施工道路和支撑平台。
3. 安装移动模架起重装置并调整水平。
4. 拆解桥梁的临时支撑结构,同时进行桥梁的检查和修复。
5. 将移动模架平稳地移动到下一段桥梁的位置。
6. 重新搭建桥梁的临时支撑结构。
7. 重复步骤4-6,直到桥梁的全部段落都完成。
8. 进行最后的检查和调整,确保桥梁结构的稳定和安全性。
四、注意事项:1. 施工过程中要严格按照设计要求和相关规范执行。
2. 需要监测桥梁的变形和挠度,及时采取措施进行调整。
3. 施工现场要保持整洁,材料和工具要妥善存放,以免影响施工进度和安全。
4. 施工期间要与周边交通部门和相关单位进行沟通,确保施工无误影响交通。
附件:1. 桥梁移动模架施工图纸2. 设计要求和规范文件法律名词及注释:1. 施工图纸:详细描述了桥梁的结构和尺寸要求的图纸。
2. 设计要求:桥梁施工过程中需要满足的相关规范和标准。
3. 规范文件:专门针对桥梁施工制定的技术规范和标准。
范本二:一、概述:桥梁移动模架施工工艺工法是一种常用的桥梁施工方法。
通过使用移动模架设备,可以快速、安全地进行桥梁的临时支撑结构搭建。
本文将详细介绍桥梁移动模架施工工法的步骤和注意事项。
二、施工准备:1. 获取施工图纸和设计要求,确保施工按照规定进行。
2. 采购和检查移动模架设备,确保其符合施工需求。
3. 组建施工团队,明确人员分工和。
4. 准备施工材料和工具,确保施工过程中的供给和使用。
三、施工流程:1. 清理施工现场,清除杂物和障碍物,确保施工安全。
ZQM1590移动模架造桥机制梁施工工法RJGF(闽)—2—2009完成单位:中铁二十四局集团福建铁路建设有限公司主要完成人:洪德松钱寅星黄丹峰1 前言1.0.1福州湾边特大桥南引桥设计为5m×40m的等截面预应力混凝土连续箱梁,采用等高度单箱单室斜腹板结构,箱梁高2.4m,顶宽16m,底宽7m,梁长有32m、40m、48m三种,48m箱梁自重1590t。
为了配合福州湾边大特桥南引桥的建设,提高整体施工水平,中铁二十四局集团福建铁路建设有限公司在福建省内率先采用了下承式移动模架造桥机施工,施工安全可靠。
采用ZQM1590移动模架造桥机制梁施工工法施工的32m、40m、48m跨度的梁片,具有箱梁整体性好,线形平顺美观的优点,受到业内人士的一致认可和好评,并在进一步完善工艺的基础上形成了本工法。
该移动模架造桥机工法为福建省首次用于公路桥梁建设,积累了成功经验。
1.0.2该工艺的科技成果已经通过中铁二十四局集团有限公司验收鉴定,达到中国铁道建筑总公司先进水平。
2 工法特点2.0.1本工法操作方便,安全可靠,机械化程度高,劳动力投入少 ,缩短工期。
2.0.2本工法工作场地紧凑,桥位就地制梁,无需制梁、存梁场地和运梁、架梁设备。
2.0.3本工法荷载通过其自身的系统直接作用在桥墩或承台上,对原地面承载力等要求不高;模架在高处前移方便迅速,不妨碍桥下交通,对地形要求不高。
3 适用范围适用于48m跨度以下,多孔相连且梁重在1590T以下的公路简支箱梁、连续箱梁的施工。
使用本工法前需对墩台的结构受力进行计算,以保证该型造桥机架设后墩台的安全性。
造桥机主要性能参数表见表3。
表3 造桥机主要性能参数表4 工艺原理4.0.1移动模架造桥机是一种自带模板,利用两组钢箱梁支承模板,通过自立行走、模板开合,对混凝土梁进行逐孔原位现场浇筑的施工设备。
4.0.2 下承式移动模架造桥机自下而上可分为墩旁托架、支承台车、主梁、底模及横联、侧模及支撑、中扁担梁、防台风装置及液压系统等组成,具体见图4.0.2-1,图4.0.2-2。
4311图4.0.2-1 移动模架造桥机侧面结构图图4.0.2-2 移动模架造桥机正面结构图1——主梁;2——横联系统;3——前导梁;4——后导梁;5——墩旁托架6——支承台车;7——底模;8——侧模平台;9——侧模支撑;10——中扁担梁11——防风装置;12——托架支撑;13——配重;14——液压系统4.0.3 造桥机工作时,整个模架在靠墩旁托架支撑的支承台车作用下,可通过竖移、横移、纵移分别实现脱模、模架横向分离或合拢、过孔。
底模在横移油缸作用下,实现开合并可通过底模螺杆调整高程。
4.0.4通过液压调整系统实现对组合式钢模的调整。
底模在横移油缸的作用下实现开合,通过底模螺杆调节高程。
模架纵移时由液压油缸步进式向前顶推移位。
浇筑简支梁时,四个支顶油缸混凝土梁的重量及造桥机自重传递到墩旁托架上。
浇筑连续梁时,一般混凝土的分段位在反弯点(1/6L~1/4L)处,此时造桥机前支点用墩旁托架及支承台车支承,后支点用中扁担梁吊挂于已浇筑好的混凝土梁段上,以保证新老混凝土梁的精确结合。

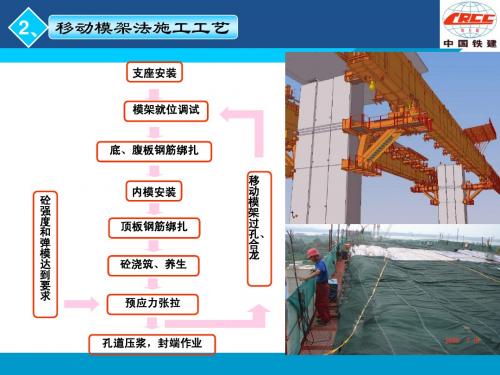

5 施工工艺流程及操作要点5.1 工艺流程移动模架混凝土箱梁施工工艺流程见图5.1。
下一孔制梁图5.1 移动模架混凝土箱梁施工工艺流程图5.2 操作要点5.2.1 施工准备工作旱桥可采用地面拼装主钢箱梁,然后用大吨位起重设备起吊就位的方案。
若受到交通条件的限制,大吨位的吊机无法进入施工现场,可采用“人”字扒杆起吊整体箱梁的方案。
为此需要准备足够宽的场地容纳主梁拼装,场地需碾压整平。
如果是水桥则可采用浮吊方案来实现吊装。
对高强螺栓连接面逐一进行表面处理,使其达到应有的摩阻系数。
对扭矩扳手进行标定,保证连接面的受力强度,对施工质量和安全有影响的构(配)件必须剔除或经过处理,合格后方可使用。
5.2.2 移动模架安装1移动模架安装施工的工艺流程为:拼装场地的平整——墩旁托架的安装——支承台车的安装——主梁的拼装——导梁的安装——横联的安装——模板及配重块的安装——中扁担梁的安装。
2安装过程1)拼装场地的平整拼装场地设在起始浇筑梁片两桥墩之间及其前后两跨,场地需碾压整平。
2)墩旁托架的安装墩旁托架的作用是将整机载荷和施工工作载荷传到桥墩。
墩旁托架采用墩身支承结构,分为左右两部分,两部分之间由螺纹钢筋拉紧。
托架上平面设有导向滑轨,便于模架的横向移动,托架下部通过立柱支承在墩身的承台上。
墩旁托架的横梁、立柱、斜撑均为螺栓连结,可拆卸。
在墩身较矮处施工时,可拆除立柱和斜撑,由底盘直接支撑在基础上施工。
因此采用该工法施工对桥墩高度有相应要求,即桥墩高度不低于拆除墩旁托架立柱和斜撑后移动模架的整体高度。
在墩旁托架上设有梯子及活动平台。
把桥墩承台面平面度控制在5mm以内。
在起始浇筑梁片时,两桥墩承台面应安装加长柱,下部用螺栓连接,上部用螺纹钢筋连接,在地面安装好墩旁托架支撑与托架横梁,用吊机(在水中采用浮吊)吊装到位后,下部用螺栓连接,上部用链条葫芦锁住,如图5.2.2所示。
图5.2.2 墩旁托架的安装示意图1——链条葫芦;2——螺纹钢筋;3——墩旁托架横梁;4——墩旁托架支撑;5——加长柱桥墩两侧托架支撑应对称安装,然后用精轧螺纹钢筋将两侧的墩旁托架联成一体。
每根精轧螺纹钢筋的预紧力应达到设计要求,尽量使每根螺纹钢筋受力均匀。
用水准仪测量墩身两侧的托架支撑的标高,使其两边的标高差小于5mm,使托架支撑能够受力均匀。
将千斤顶置于中部、后部墩旁托架上并与墩旁托架固定。
3)支承台车的安装分别在墩旁托架横移轨道中及支承台车的纵移滑道中涂上润滑油,然后用吊机将支承台车吊于墩旁托架横梁轨道上,之后安装其相关的液压部件(此时油缸活塞杆为缩回状态)。
4)主梁的拼装采用全部主梁在地面组装完成后用大吨位起重设备整体吊装就位的方案(也可采用临时支墩直接拼装就位)。
当两节主梁拼放到一起后,用千斤顶链条葫芦进行准确对位,先上上下连接板,再上左右连接板,紧固螺栓,连接主梁,左右侧都安装好后整体吊装到墩旁托架的轨道上,最后装上支撑台车的夹持器,钢箱梁首段采用悬拼法吊装到位。
移动模架主梁的连接采用8.8级M24高强螺栓连接。
因每个拼接点的连接螺栓数量众多,为了减小先拧与后拧预拉力的区别,施拧高强螺栓必须分为初拧、复拧和终拧。
初拧、复拧只是将两块连接板完全加紧密贴;而终拧则是指达到螺栓的预拉力。
为便于拼装,施工时先用冲钉进行定位。
冲钉的总数不得少于孔眼的1/3,孔眼较少的部位,冲钉总数不得少于6个。
拼装用的冲钉直径较孔眼设计直径小0.2mm~0.3mm,长度大于板厚度。
主梁拼装前用仪器按照安装图的位置精确定位,保证整体提升时就位准确。
高强螺栓终拧完毕后,将部分抽检螺栓做好标记,用标过的扭矩扳手对抽检螺栓进行紧固力检测。
检测值不小于规定值的10%,不大于规定值的5%为合格。
对于欠拧者补拧,超拧者更换后,重新补拧。
5)导梁的安装主梁前、后两端分别需要安装前、后导梁。
使用吊车将前导梁后端吊装在主梁前端并安装就位,后导梁的安装也是如此。
6)横联的安装用吊车将横梁一片片吊起对齐与主梁连接起来,先装靠近墩身的横梁。
安装螺纹千斤顶前,底模横联上螺纹千斤顶要添加润滑油,后用吊机将千斤顶吊装到横联上并安装。
7)模板及配重块的安装为了满足系统分开后的平衡,外模安装前需先安装主梁外侧的平衡配重块,平衡配重块由现场预制,并使用吊车依次安装就位。
用吊机将底模板安装到相应的位置,侧模及翼模依次吊装在外模调节螺杆上,边安装外模边调节,直至满足其精度要求。
随时用水平仪检查底板的标高、平整度,不符合规定处均应及时整修。
具体见表5.2.2。
表5.2.2 安装模板尺寸允许偏差8)中扁担梁的安装当第一跨箱梁完成施工后,移动模架至前一跨箱梁位置时,用吊车将中扁担梁安装在已施工完成的箱梁前端,以后箱梁施工时移动模架主梁的前端将支撑在墩旁托架上,其后端则由中扁担梁吊起(后端的墩旁托架仍旧受力),使外模紧贴已浇筑的箱梁外缘。
5.2.3 移动模架预压及预拱度设置为确保移动模架制时的施工安全,必须在制梁之前对移动模架进行预压试验。
预压的目的是对移动模架的强度、刚度、稳定性进行检验,并且消除移动模架的非弹性变形。
预压过程中进行严密观测,认真收取各项检测数据,经过对数据分析、整理,设置合理的移动模架施工预拱度,以确保完成后的箱梁在纵向线型保持平顺美观,符合设计要求。
1移动模架预压1)预压重量按现浇箱梁施工过程中最不利状况进行考虑,其箱梁浇筑过程的荷载按式5.2.3计算:预压荷载=1.1×最大节段箱梁自重(5.2.3)2)造桥机预压前测点布置在堆载开始前,造桥机就位后,分别在造桥机的主梁、底模、横梁、翼板等部位布置观测点。
3)预压加载布置图绘制:加载模型尽量模拟箱梁的结构形式。
4)模拟堆载:模拟堆载的过程中,要按照制梁的顺序分级进行加载,横桥向堆载按浇筑混凝土的顺序进行。
5)预压的变形测量见表5.2.3。
表5.2.3 预压主梁挠度值的变形测量对各次观测数据进行分析整理,得出移动模架的非弹性变形值及弹性变形值,并确定弹性变形的曲线值,为后续施工提供技术参数。
2预拱度设置1)梁体拱度值设置:对测量资料进行整理、分析,非弹性变形在设计值范围内,扣除非弹性变形后的底模实际下挠值与厂方提供的理论挠度值进行对比,看是否符合。
实际施工下挠指导值取左右钢箱梁上方的底模实际下挠值的平均值,并以该值绘制出平滑曲线图即为施工下挠指导值曲线。
施工下挠指导值曲线相应值的相反数即为各点底模的预拱度值。
2)其它箱梁预拱度设置:后续箱梁施工前底模预拱度根据前跨箱梁的实际下挠度“L1实”(测量获得)和前跨理论下挠度“L1理”及本跨理论下挠度“L2理”(厂方提供)综合分析进行设置。
参考公式:本跨下挠度修正值△L2=(L1理-L1实)×(L1理-L2理)/L2理本跨施工下挠指导值L2指=L2理-△L2预拱度设置是一个理论与实践相结合,不断收集数据、分析整理,再调整的循环过程。
5.2.4 箱梁梁体施工箱梁梁体施工的工艺流程为:模板清理并涂脱模剂——绑扎底板、腹板钢筋——安装预应力管道及穿钢铰线——内模安装——绑扎顶板钢筋——封头模板安装——浇筑箱梁混凝土——预应力张拉。
1模板清理并涂脱模剂1)检查板面是否平整、光洁、有无凹凸变形及残余粘浆,模板接口处应清除干净,无错台现象,清理底模上焊渣、杂物等。
2)检查所有模板连接端部和底角有无碰撞而造成影响使用的缺陷或变形,如有均应及时补焊、整修。
3)侧模与底模板的相对位置应对准。
4)侧模安装完后,用螺栓联结稳固。
调整其它紧固件后检查整体模板的长、宽、高尺寸及平整度等,并做好记录,不符合规定的,应及时调整。
