挂网喷锚技术交底(最终)(完整资料)
- 格式:doc
- 大小:45.83 KB
- 文档页数:5
一、交底目的为确保隧道施工过程中挂网喷锚作业的安全,提高施工人员的安全意识,降低事故发生风险,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)所有施工人员必须经过专业培训,具备一定的隧道施工知识和技能,取得相关操作证书。
(2)施工人员应熟悉隧道挂网喷锚作业的操作规程和安全注意事项。
(3)施工人员应遵守施工现场的各项规章制度,听从指挥,确保自身和他人的安全。
2. 施工前准备(1)施工前,应对施工区域进行详细勘察,确保施工环境安全。
(2)施工前,应对施工设备进行检查,确保设备完好、性能稳定。
(3)施工前,应对施工人员进行安全教育和技术交底。
3. 施工过程安全注意事项(1)施工过程中,必须严格按照施工方案和操作规程进行施工。
(2)施工人员应佩戴安全帽、安全带等个人防护用品。
(3)施工过程中,应保持施工现场整洁,及时清理施工垃圾,防止滑倒事故发生。
(4)施工过程中,应确保施工设备、材料及电源线路安全,防止触电事故。
(5)施工过程中,应密切关注围岩变化,发现异常情况立即停止施工,并报告上级。
4. 挂网喷锚施工要点(1)挂网:根据设计要求,选用合适规格的钢筋网,将其铺设在隧道围岩表面,确保钢筋网与围岩紧密结合。
(2)喷锚:选用合适规格的锚杆,将其打入围岩中,确保锚杆垂直、牢固。
锚杆长度、间距应符合设计要求。
(3)喷浆:选用合适配比的混凝土,进行喷射施工。
喷射厚度应符合设计要求,确保喷射均匀、密实。
(4)养护:喷浆完成后,应及时进行养护,防止混凝土开裂、脱落。
5. 施工结束后安全注意事项(1)施工结束后,应对施工现场进行全面清理,确保无安全隐患。
(2)施工结束后,应及时恢复施工现场的原貌,确保周边环境不受影响。
三、应急措施1. 施工过程中如发生安全事故,立即停止施工,并采取有效措施进行救援。
2. 如遇自然灾害、突发事件等不可抗力因素,应立即撤离施工现场,确保人员安全。
四、总结本安全技术交底旨在提高隧道挂网喷锚施工安全水平,施工人员应认真学习并严格遵守。
一、交底单位及时间单位名称:________________日期:________________二、工程概况1. 工程名称:________________2. 施工部位:________________3. 施工内容:________________4. 施工方法:挂网喷锚防护施工技术三、安全技术交底1. 施工准备(1)人员配备:施工人员必须经过专业培训,了解相关安全操作规程,具备相应的安全技能。
(2)材料设备:确保材料设备质量合格,检查无误后方可使用。
(3)施工方案:编制详细的施工方案,明确施工步骤、安全措施和应急预案。
2. 施工工艺(1)锚杆施工:选用合适的锚杆,锚杆长度、直径、间距、锚固力等参数应符合设计要求。
(2)钢筋网施工:钢筋网选用符合要求的材质,搭接长度、焊接质量应符合规范要求。
(3)喷射混凝土施工:喷射混凝土强度、厚度、平整度应符合设计要求。
3. 安全注意事项(1)高空作业:施工人员必须佩戴安全带、安全帽,严格遵守高空作业安全操作规程。
(2)用电安全:施工用电必须符合规范要求,确保用电安全。
(3)机械操作:操作人员必须熟悉机械性能,严格按照操作规程进行操作。
(4)施工环境:确保施工现场环境整洁,通风良好,防止中毒、窒息等事故发生。
4. 应急处置(1)发生意外事故时,立即停止施工,启动应急预案。
(2)对受伤人员进行现场急救,并迅速送往医院救治。
(3)事故调查:事故发生后,立即进行调查,分析原因,制定整改措施。
四、交底内容1. 施工人员必须熟悉本安全技术交底内容,并严格遵守。
2. 施工过程中,发现安全隐患,立即停止施工,报告相关负责人。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
4. 施工单位应定期检查施工现场,确保安全措施落实到位。
五、结语为确保施工安全,保障人民群众生命财产安全,请各参建单位严格按照本安全技术交底执行,共同做好挂网喷锚防护施工安全工作。
注:本模板仅供参考,具体内容应根据实际情况进行调整。

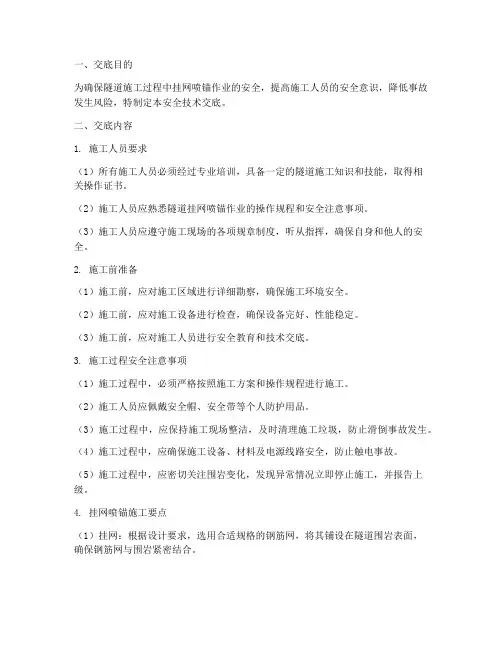

一、交底目的为确保挂网喷锚支护施工过程中的安全,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,持有相关操作资格证书。
(2)施工人员应熟悉施工图纸、施工方案及安全技术措施。
(3)施工人员应具备良好的身体素质和较强的责任心。
2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,并定期检查维护。
(2)施工区域应设置安全通道,确保人员通行畅通。
(3)施工现场应配备必要的应急救援设备,如灭火器、急救箱等。
3. 挂网喷锚支护施工安全技术措施(1)锚杆施工1)锚杆材质应符合设计要求,锚杆长度、直径、间距、锚固深度等参数应符合规范。
2)锚杆安装前,应对锚杆进行检验,确保锚杆质量。
3)锚杆安装过程中,应保持锚杆垂直,避免出现偏斜现象。
4)锚杆安装完成后,应进行锚固力测试,确保锚杆锚固效果。
(2)钢筋网施工1)钢筋网材质应符合设计要求,网格尺寸、间距、搭接长度等参数应符合规范。
2)钢筋网安装前,应对钢筋网进行检验,确保钢筋网质量。
3)钢筋网安装过程中,应保持钢筋网平整、紧贴岩面。
4)钢筋网搭接长度应符合规范要求,搭接处应采用联网丝扭结。
(3)喷浆施工1)喷浆材料应符合设计要求,强度、厚度、配合比等参数应符合规范。
2)喷浆前,应对喷浆设备进行检查,确保设备正常运行。
3)喷浆过程中,应保持喷浆均匀,避免出现蜂窝、麻面等现象。
4)喷浆完成后,应对喷浆层进行检验,确保喷浆质量。
4. 施工过程中应注意的事项(1)施工过程中,应严格按照施工方案和操作规程进行施工。
(2)施工人员应佩戴个人防护用品,如安全帽、安全带、防护眼镜等。
(3)施工过程中,应密切注意施工现场的安全状况,发现安全隐患及时报告并采取措施。
(4)施工过程中,应加强施工现场的通风、排水等措施,确保施工环境良好。
三、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工人员应认真学习本安全技术交底内容,并严格按照要求进行施工。
挂网喷锚技术及安全交底引言挂网喷锚技术是一种常用于建筑施工和岩土工程的工艺方法,主要用于加固和支撑岩土体,以提高施工安全性和坚固性。
本文档旨在对挂网喷锚技术进行详细介绍,并重点强调关于该技术的安全交底措施。
1. 挂网喷锚技术概述挂网喷锚技术是一种采用钢筋网、锚杆和喷锚材料结合的加固方法。
通过钢筋网的加入,可以有效地提高岩土体的抗拉强度和抗裂性能。
喷锚材料的使用,则可以增加岩土体的黏结力和一体性。
挂网喷锚技术适用于岩土体松散、不稳定以及存在岩体、土体结构破坏等问题的施工场景。
2. 挂网喷锚技术步骤挂网喷锚技术主要包括以下步骤:2.1 施工准备在进行挂网喷锚之前,首先需要进行施工准备工作。
这包括现场勘察和测量、施工设备和材料的检查和准备、施工人员的培训和安全交底等。
2.2 钢筋网安装钢筋网的安装是挂网喷锚技术的关键一步。
根据设计要求,在岩体或土体表面钻孔,然后将钢筋网放入钻孔中。
钢筋网的布置应符合设计要求,并且要确保钢筋网与岩体或土体之间紧密贴合。
2.3 锚杆安装安装钢筋网后,需要进行锚杆的安装。
锚杆根据设计要求,嵌入到岩体或土体中,并与钢筋网相连。
锚杆的安装要求锚杆的长度和数量符合设计要求,并且要确保锚杆与钢筋网之间的连接牢固可靠。
2.4 喷锚材料施工完成钢筋网和锚杆的安装后,进行喷锚材料的施工。
喷锚材料根据设计要求,通过特定的喷射设备,喷洒到钢筋网和锚杆之间,形成坚固的加固层。
喷锚材料的施工要求使用正确的喷锚材料类型和比例,并保证施工过程中的均匀喷涂。
2.5 技术验收完成喷锚施工后,需要进行技术验收。
技术验收包括验收样品的采集和试验,以验证挂网喷锚的效果和质量是否符合设计要求。
技术验收合格后,方可进行下一步的施工工序。
3. 挂网喷锚技术的安全交底挂网喷锚技术在施工过程中存在一定的安全风险,因此,安全交底是非常重要的环节,旨在提醒施工人员注意施工安全,减少事故和伤害的发生。
下面是挂网喷锚技术的安全交底要点:3.1 施工人员培训施工人员在进行挂网喷锚技术之前,应经过专门的培训。

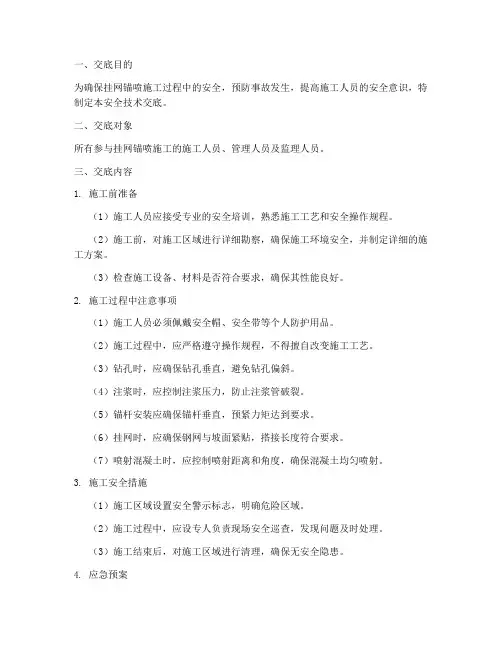

一、交底目的为确保挂网锚喷施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象所有参与挂网锚喷施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前准备(1)施工人员应接受专业的安全培训,熟悉施工工艺和安全操作规程。
(2)施工前,对施工区域进行详细勘察,确保施工环境安全,并制定详细的施工方案。
(3)检查施工设备、材料是否符合要求,确保其性能良好。
2. 施工过程中注意事项(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,应严格遵守操作规程,不得擅自改变施工工艺。
(3)钻孔时,应确保钻孔垂直,避免钻孔偏斜。
(4)注浆时,应控制注浆压力,防止注浆管破裂。
(5)锚杆安装应确保锚杆垂直,预紧力矩达到要求。
(6)挂网时,应确保钢网与坡面紧贴,搭接长度符合要求。
(7)喷射混凝土时,应控制喷射距离和角度,确保混凝土均匀喷射。
3. 施工安全措施(1)施工区域设置安全警示标志,明确危险区域。
(2)施工过程中,应设专人负责现场安全巡查,发现问题及时处理。
(3)施工结束后,对施工区域进行清理,确保无安全隐患。
4. 应急预案(1)发生安全事故时,立即启动应急预案,迅速组织救援。
(2)对受伤人员实施紧急救治,并立即送往医院。
(3)事故原因调查及处理,严格按照相关法律法规执行。
四、交底要求1. 施工人员应认真阅读本交底内容,并签字确认。
2. 施工过程中,应严格遵守本交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
五、附则1. 本交底自发布之日起实施。
2. 本交底如有未尽事宜,由施工单位负责解释。
3. 本交底由施工项目经理负责监督执行。
---本模板仅供参考,具体内容应根据实际施工情况进行调整。
施工过程中,请严格遵守相关安全法律法规和操作规程,确保施工安全。

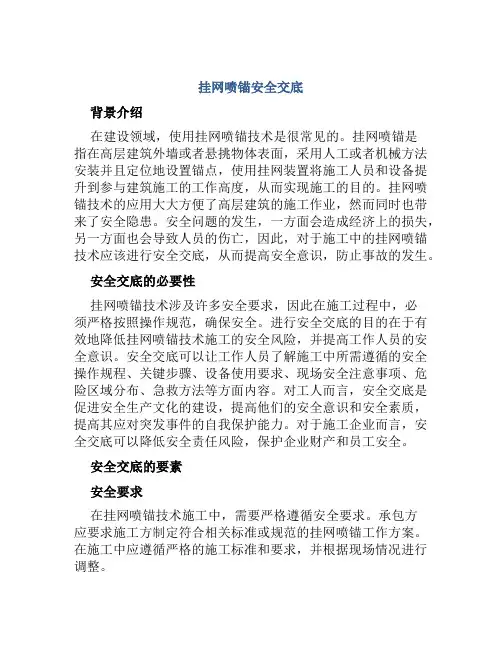

挂网喷锚安全交底背景介绍在建设领域,使用挂网喷锚技术是很常见的。
挂网喷锚是指在高层建筑外墙或者悬挑物体表面,采用人工或者机械方法安装并且定位地设置锚点,使用挂网装置将施工人员和设备提升到参与建筑施工的工作高度,从而实现施工的目的。
挂网喷锚技术的应用大大方便了高层建筑的施工作业,然而同时也带来了安全隐患。
安全问题的发生,一方面会造成经济上的损失,另一方面也会导致人员的伤亡,因此,对于施工中的挂网喷锚技术应该进行安全交底,从而提高安全意识,防止事故的发生。
安全交底的必要性挂网喷锚技术涉及许多安全要求,因此在施工过程中,必须严格按照操作规范,确保安全。
进行安全交底的目的在于有效地降低挂网喷锚技术施工的安全风险,并提高工作人员的安全意识。
安全交底可以让工作人员了解施工中所需遵循的安全操作规程、关键步骤、设备使用要求、现场安全注意事项、危险区域分布、急救方法等方面内容。
对工人而言,安全交底是促进安全生产文化的建设,提高他们的安全意识和安全素质,提高其应对突发事件的自我保护能力。
对于施工企业而言,安全交底可以降低安全责任风险,保护企业财产和员工安全。
安全交底的要素安全要求在挂网喷锚技术施工中,需要严格遵循安全要求。
承包方应要求施工方制定符合相关标准或规范的挂网喷锚工作方案。
在施工中应遵循严格的施工标准和要求,并根据现场情况进行调整。
在施工现场,做好明显的标识是很必要的。
应根据安全标准要求,进行标准化地设置安全标志和警告标志。
包括危险区域警示标志等。
标志设置应清晰明确,为所有从事该施工的工作人员所知。
安全装备在施工中,应配备合适的安全装备。
如安全带、安全绳、头盔等。
在挂网喷锚施工过程中,所采用的安全装备必须符合国家标准和行业规范,并经过专业机构检测合格。
同时,各安全装备的材质、性能要适合挂网喷锚施工的使用要求。
严格控制安全装备的质量和使用状况,确保其使用存在的问题予以解决。
工作规程安全施工是唯一的施工标准。
在挂网喷锚施工中,有必要制定严格的工作规程,包括作业流程、安全措施、应急措施等。
一、交底目的为确保外墙挂网喷锚施工过程中的安全,提高施工质量,现将外墙挂网喷锚安全技术交底如下。
二、交底内容1. 施工人员要求(1)所有参与外墙挂网喷锚施工的作业人员必须经过专业培训,取得相应资质证书,熟悉本工种的操作规程和安全知识。
(2)施工前应对施工人员进行安全教育和培训,提高安全意识,确保施工过程中的人身安全。
2. 施工现场安全措施(1)施工前应对施工现场进行安全检查,确保施工场地平整、排水畅通,消除安全隐患。
(2)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(3)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
3. 施工工艺要求(1)施工前,应根据设计要求,对施工部位进行测量放线,确保施工位置准确。
(2)施工过程中,应严格按照施工图纸和规范要求进行操作。
(3)锚杆、钢筋网、喷射混凝土等材料应选用合格产品,并符合设计要求。
4. 施工步骤及注意事项(1)锚杆施工1)锚杆钻孔:根据设计要求,选择合适的钻孔设备,确保钻孔垂直度。
2)锚杆安装:将锚杆插入钻孔中,调整锚杆位置,确保锚杆垂直。
3)锚杆锚固:采用水泥砂浆锚固,确保锚杆与岩土体紧密结合。
(2)钢筋网施工1)钢筋网制作:根据设计要求,制作钢筋网,确保钢筋网尺寸准确。
2)钢筋网铺设:将钢筋网铺设在锚杆上,确保钢筋网与锚杆紧密贴合。
(3)喷射混凝土施工1)混凝土搅拌:根据设计要求,搅拌混凝土,确保混凝土强度和质量。
2)喷射混凝土:采用喷射机进行喷射,确保混凝土厚度均匀。
3)养护:喷射混凝土完成后,应及时进行养护,确保混凝土强度。
5. 应急措施(1)施工现场发生安全事故时,应立即启动应急预案,采取有效措施,防止事故扩大。
(2)施工过程中,如发现安全隐患,应立即停止施工,及时整改。
三、交底总结外墙挂网喷锚施工是一项专业性较强的工程,施工过程中必须严格遵守安全规程,确保施工质量和人员安全。
请各施工人员认真学习和执行本安全技术交底,共同保障施工顺利进行。
网喷锚护坡技术交底技术交底内容:1、技术交底范围:本交底适用于柳州环江滨水大道项目A标自行车道工程梁场边坡挂网喷锚防护。
2、设计情况:边坡坡顶为预制梁场边坡,坡底为施工便道。
整个坡长约60m,平均高度约8m。
边坡土体为回填土,土质疏松。
为确保边坡的安全稳定性,目前,边坡采用网喷细石混凝土处理。
坡面经挖机和人工配合修坡夯实后,插打钢筋,在斜坡上挂带刺铁丝网并干喷C15细骨料混凝土防护。
3、开工条件和施工准备:①施工前清除边坡浮土、嵌补凹坑,使坡面平顺。
②土壤表面应平整、密实、湿润。
③施工用电严格按三级配电和二级保护进行分配,一机一闸一漏一箱安装后方可工作。
④所有设备在运行前应保持良好状态,保证正常运转,并符合安全要求规定。
⑤做好安全防护工作,施工人员必须戴安全帽。
4、施工技术:4.1边坡刷涂和压实(1)根据现场设置的坡脚线,进行刷坡。
(2)采用挖机为主,人工配合刷坡,清除坡面危石、松土、填补坑凹等。
(3)刷坡刷出的土要及时运走,注意避免影响斜坡底部的通路。
(4)斜坡必须平坦、密实、稳定。
(5)边坡采用挖掘机或人工夯实。
4.2螺栓插入锚杆采用C12mm螺纹钢筋,钢筋长35cm,插打入坡面30cm,外露5cm以便挂网。
锚杆间距为1m,采用梅花形布局。
4.3在斜坡上挂带刺铁丝网铁丝网类型为:35丝径,12x12cm网格。
施工期间运输至工作面铺设,与锚杆头绑接牢固。
铁丝网铺设搭接长度为10cm,铁丝网铺设完成后喷射C15细骨料混凝土。
4.4喷射C15细骨料混凝土喷射砼采用专业机械,砼强度等级为C15,喷射厚度为5cm;喷射作业应自上而下喷射,不得出现漏喷、脱层、锚杆露头等现象;铁丝网与锚杆应牢固连接,砂浆达到初凝后立即浇水养护,持续7至10天。
喷射速度要适当,以利于砼的压实。
风压过大,喷射速度增大,回弹增加;风压过小,喷射速度过小,压实力小,影响强度。
因此,启动机器后,注意观察风压,起始风压达到0.5MPa后,才能开始操作,并据喷嘴出料情况调整风压。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工日期:____________________二、施工内容1. 施工部位:____________________2. 施工方法:挂网锚喷支护3. 施工工艺:____________________三、安全技术交底1. 施工人员安全要求(1)所有施工人员必须持证上岗,熟悉并掌握本工程的安全技术要求。
(2)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(3)施工人员应定期参加安全教育培训,提高安全意识。
2. 施工现场安全要求(1)施工现场应设置安全警示标志,明确危险区域。
(2)施工现场应保持整洁,确保施工通道畅通。
(3)施工现场严禁酒后作业、疲劳作业。
3. 施工设备安全要求(1)所有施工设备必须经过检验合格,确保设备性能良好。
(2)设备操作人员必须经过专业培训,熟悉设备操作规程。
(3)设备使用过程中,应定期检查、维护,确保设备安全运行。
4. 施工材料安全要求(1)施工材料必须符合国家相关标准,确保材料质量。
(2)材料储存、运输过程中,应避免受潮、受热、受污染。
(3)施工过程中,应按照施工方案要求,合理使用材料。
5. 施工过程安全要求(1)施工前,应进行施工方案编制,明确施工步骤、安全措施。
(2)施工过程中,应严格按照施工方案执行,确保施工质量。
(3)施工过程中,应加强施工现场巡查,及时发现并处理安全隐患。
四、安全技术措施1. 钻孔施工(1)钻孔前,应检查钻机设备,确保设备运行正常。
(2)钻孔过程中,应保持钻机稳定,防止钻机倾覆。
(3)钻孔结束后,应及时清理钻孔,防止钻屑影响后续施工。
2. 锚杆施工(1)锚杆材料应符合设计要求,确保锚杆质量。
(2)锚杆施工过程中,应确保锚杆孔位准确,锚杆安装牢固。
(3)锚杆注浆过程中,应严格控制注浆压力,防止注浆材料溢出。
技术交底书
ZT1101HSSG-5
单位:中铁十一局汉十铁路HSSG-5标编号:HSSG-5-2-3-QL-38
交底人:复核人:接收人:年月日注:“技术交底书”一式二份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
技术交底书
ZT1101HSSG-5
单位:中铁十一局汉十铁路HSSG-5标编号:HSSG-5-2-3-QL-38
交底人:复核人:接收人:年月日注:“技术交底书”一式二份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
技术交底书
ZT1101HSSG-5
交底人:复核人:接收人:年月日注:“技术交底书”一式二份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
技术交底书
ZT1101HSSG-5
交底人:复核人:接收人:年月日注:“技术交底书”一式二份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
技术交底书ZT1101HSSG-5
交底人:复核人:接收人:年月日注:“技术交底书”一式二份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
挂网喷锚技术及安全交底(最新版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的安全管理制度,如通用安全、交通运输、矿山安全、石油化工、建筑安全、机械安全、电力安全、其他安全等等制度,想了解不同制度格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides you with various types of safety management systems, such as general safety, transportation, mine safety, petrochemical, construction safety, machinery safety, electrical safety, other safety, etc. systems, I want to know the format and writing of different systems ,stay tuned!挂网喷锚技术及安全交底交底单位:中铁四局建筑公司阜阳北路集资楼项目部编号:。
.安全技术交底工程名称川北监狱外道路扩宽及防洪工程编号交底部位护坡施工日期一、安全技术交底内容:1、所有作业人员必须穿防滑鞋,戴安全帽,必要时系安全带。
2、路堑高边坡开挖前应先施工截水沟,完善排水系统,保证边坡稳定。
边坡开挖中必须严格遵守从上至下,水平分层开挖,开挖一级防护一级的施工措施,严禁掏洞取土。
3、边坡开挖中如遇地下水涌出,应先排水,后开挖。
4、开挖工作应与装运作业面相互错开,严禁上、下双重作业。
5、弃土下方和有滚石危及范围内的道路,应设警告标志,作业时坡下严禁通行;在必须通行地段必须设置专职安全员现场指挥,保证通行安全。
6、坡面上的操作人员对松动的土、石块必须及时清除,严禁在危石下方作业、休息和存放机具。
配合拉铲的清坡、清底工人,不准在机械回转半径内工作。
7、路堤填筑时,施工机械应特别注意临边段行驶,倒车时要有专人指挥,驾驶员看清后视镜。
压路机不能紧靠边坡进行强振作业。
8、高边坡施工便道必须满足运输安全需要,坡度不宜过陡,宜控制在10%以内,路面宽度不小于5m,并在有利错车位置设置会车点。
所有运输车辆必须遵守行车安全规定,不开快车,不挂空档溜车。
9、在每班开始作业前,机械操作人员(司机)必须仔细检查机械状况,特别是转向装置、制动装置等,避免在重车陡坡时发生行车事故。
10、操作机械时,操作人员必须精神集中,不得抽烟、打电话等,启动机械时必须鸣笛警告,确实需要休息或是做其他工作时,必须将机械停稳制动、熄火后进行。
11、在高边坡需进行机具、材料运输时,应仔细查看运输道路,并有专人负责协调指挥,不得从上往下抛掷物品。
12、挖土时要注意土壁的稳定性,发现有裂缝及倾覆、坍塌可能时,人员要立即离开并及时处理。
13、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其他物体堆在支撑上,不得在支撑下行走或站立。
14、施工作业人员应服从现场管理人员的管理及指导,不得野蛮施工。
一、交底目的为确保挂网喷锚作业过程中的安全,提高作业人员的安全意识,规范作业流程,特制定本安全技术交底。
二、交底内容1. 作业人员安全教育培训(1)作业人员必须经过专业培训,取得相关资格证书,熟悉本岗位的操作规程和安全注意事项。
(2)作业前必须进行班前会,对作业人员进行安全教育,明确作业过程中的安全风险和防范措施。
2. 作业现场安全措施(1)施工前,应对作业现场进行全面检查,确保场地平整、无障碍物,施工通道畅通。
(2)施工过程中,作业人员应按照作业规程进行操作,不得擅自更改作业流程。
(3)施工区域应设置安全警示标志,并派专人进行现场监督。
3. 施工材料及设备安全(1)施工材料应严格按照相关标准进行选用,确保质量合格。
(2)施工设备应定期检查、维护,确保设备运行正常。
4. 作业过程安全注意事项(1)作业人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)高处作业时,必须使用安全绳、安全带等防护措施。
(4)喷浆作业时,应保持喷头与工作面距离适中,防止喷射混凝土飞溅伤人。
(5)挂网作业时,应注意钢筋网的搭接长度,确保钢筋网连接牢固。
(6)锚杆施工时,应确保锚杆位置准确,预紧力矩达到要求。
5. 应急处置措施(1)发生安全事故时,作业人员应立即停止作业,及时上报。
(2)根据事故情况,采取相应的应急处置措施,确保人员安全。
(3)事故发生后,应迅速查明原因,采取措施防止类似事故再次发生。
三、交底要求1. 作业人员应认真阅读本安全技术交底,并严格遵守各项安全规定。
2. 施工单位应定期对作业人员进行安全教育培训,提高作业人员的安全意识。
3. 施工现场应设置安全警示标志,并派专人进行现场监督。
4. 施工单位应定期对施工材料、设备进行检查、维护,确保其正常运行。
四、交底时间本次安全技术交底时间为____年____月____日,交底人为____,参加交底人员为____。
五、交底记录1. 交底人签名:__________________2. 作业人员签名:__________________3. 施工单位负责人签名:__________________4. 监督部门签名:__________________5. 日期:__________________注:本模板仅供参考,具体内容应根据实际情况进行调整。
此文档下载后即可编辑
技术交底书
ZTJDQJ04JL-15-04
接收单位
接收负责
人
接收日期技术交底书
ZTJDQJ04JL-15-04
主送单位编号
工程名称及部位日期
三、钢筋网片绑扎
1、土方开挖完后,修整桩间土体,按基坑开挖顺序,每层土方挖完后,立即组织测量人员对基坑边线进行复测,及时凿除护清除桩间界面松动及侵线部分土体。
2、钢筋网片所用钢筋为φ8mm钢筋,网格间距150mm。
锚杆用直径14mm带肋钢筋,长度60cm,锚杆打入土中50cm,外露10cm;特殊部位无法打设锚杆,可在桩体上打设膨胀螺栓固定网片。
植入后用M7.5砂浆填充缝隙。
防止Ф8钢筋网与喷射混凝土自重坠落,钢筋网外侧安装直径14水平加强钢筋,水平加强钢筋与植入桩间的钢筋和钢筋网的竖向点焊加固。
钢筋网宜在受喷面薄喷一层后铺设,钢筋与壁面的间隙为50mm。
3、开挖时应由上至下,每开挖两层施工桩间挂网喷锚,安装预留泄水孔,并防止泥沙流失,然后喷射混凝土。
钢筋网固定做法见下图。
技术交底书ZTJDQJ04JL-15-04
技术交底书ZTJDQJ04JL-15-04。
