交底部门安全质量部编号工程名称高边坡、挂网喷锚日期一、安全技术交底内容:1、所有作业人员必须穿防滑鞋,戴安全帽,必要时系安全带。
2、路堑高边坡开挖前应先施工截水沟,完善排水系统,保证边坡稳定。
边坡开挖中必须严格遵守从上至下,水平分层开挖,开挖一级防护一级的施工措施,严禁掏洞取土。
3、边坡开挖中如遇地下水涌出,应先排水,后开挖。
4、开挖工作应与装运作业面相互错开,严禁上、下双重作业。
5、弃土下方和有滚石危及范围内的道路,应设警告标志,作业时坡下严禁通行;在必须通行地段必须设置专职安全员现场指挥,保证通行安全。
6、坡面上的操作人员对松动的土、石块必须及时清除,严禁在危石下方作业、休息和存放机具。
配合拉铲的清坡、清底工人,不准在机械回转半径内工作。
7、路堤填筑时,施工机械应特别注意临边段行驶,倒车时要有专人指挥,驾驶员看清后视镜。
压路机不能紧靠边坡进行强振作业。
8、高边坡施工便道必须满足运输安全需要,坡度不宜过陡,宜控制在10%以内,路面宽度不小于5m,并在有利错车位置设置会车点。
所有运输车辆必须遵守行车安全规定,不开快车,不挂空档溜车。
9、在每班开始作业前,机械操作人员(司机)必须仔细检查机械状况,特别是转向装置、制动装置等,避免在重车陡坡时发生行车事故。
10、操作机械时,操作人员必须精神集中,不得抽烟、打电话等,启动机械时必须鸣笛警告,确实需要休息或是做其他工作时,必须将机械停稳制动、熄火后进行。
11、在高边坡需进行机具、材料运输时,应仔细查看运输道路,并有专人负责协调指挥,不得从上往下抛掷物品。
12、挖土时要注意土壁的稳定性,发现有裂缝及倾覆、坍塌可能时,人员要立即离开并及时处理。
13、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其他物体堆在支撑上,不得在支撑下行走或站立。
14、机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行2米停、驶。

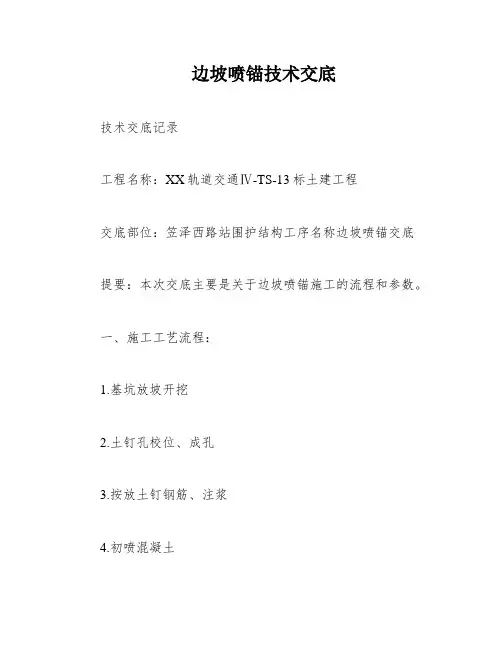

边坡喷锚技术交底技术交底记录工程名称:XX轨道交通Ⅳ-TS-13标土建工程交底部位:笠泽西路站围护结构工序名称边坡喷锚交底提要:本次交底主要是关于边坡喷锚施工的流程和参数。
一、施工工艺流程:1.基坑放坡开挖2.土钉孔校位、成孔3.按放土钉钢筋、注浆4.初喷混凝土5.钢筋网片制作、安装6.安装水平、竖向加强筋及锁定筋7.复喷射混凝土8.混凝土养护二、主要设计参数:1.土钉:倾角为10°,植入螺纹钢筋沿全长注浆。
2.坡面钢筋网:Ф8@200×200,土钉为B22长度2米螺纹钢,间距1500mm×1500mm。
3.井字型压头筋:B20㎜螺纹钢。
4.喷射混凝土:强度等级C20早强,厚度100mm。
C20喷射混凝土配合比为水泥:中粗砂:瓜米石(粒径5-10mm):水:外加剂=422:811:811:226:17.7.三、施工注意事项:1.在进行土钉施工前需对已挖坡面进行处理,如果需修理量较大,考虑用机械修理,量小时,直接用人工进行修理,保证坡顶与坡脚的垂直度,处理完后要报监理进行验收。
2.同时要对坡顶进行压实,材料进场后,需对材料进行送检,合格后方可进行施工。
3.土钉钻孔的向下倾角为10°,应根据设计要求定出孔位并作出标记及编号。
4.土钉钢筋选用B22螺纹钢长度2米,要先在钢筋上安装对中定位支架,保证钢筋处于孔位中心且注浆后其有保护层。
5.按要求修整坡面,在边坡和坡度平台挂Ф8@200×200钢筋网片,面层内的钢筋网片应牢固固定在坡顶边壁上。
钢筋网片用插入土中的钢筋固定,但在喷射混凝土时不应出现振动。
钢筋网片用扎丝绑扎而成,网格允许偏差为+10㎜,铺设钢筋网时每边的搭接长度不应小于200㎜,网片与坡面间隙不小于20㎜。
加强筋使用。
每根土钉与4根B20螺纹钢水平加强井字型焊接牢固。
6.喷射前应先做好喷层厚度标志点,喷射混凝土作业应分段分片依次进行,同一分段内喷射顺序应自下而上。
一、交底目的为确保边坡挂网喷锚施工过程中的安全,提高施工质量,防止安全事故的发生,特进行本次安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位]4. 施工内容:边坡挂网喷锚施工三、安全技术措施1. 施工前准备(1)组织施工人员学习安全技术交底内容,明确施工过程中的安全注意事项。
(2)检查施工机械设备,确保其完好、安全。
(3)检查施工现场,消除安全隐患。
2. 施工过程中安全技术措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工人员应熟悉施工工艺流程,掌握安全操作规程。
(3)施工前,对施工人员进行安全教育,提高安全意识。
(4)施工过程中,加强现场巡查,发现问题及时整改。
(5)施工过程中,严禁酒后作业、疲劳作业。
3. 施工安全操作规程(1)钻孔施工:钻孔前,检查钻机及钻具是否完好,确认钻孔方向、深度、孔径符合设计要求。
钻孔过程中,注意观察钻头及钻杆状态,发现异常情况立即停止钻孔,排除故障。
(2)锚杆安装:安装锚杆时,确保锚杆垂直于岩面,锚杆长度、间距、锚固力等符合设计要求。
锚杆安装后,进行锚杆张拉,确保锚杆受力均匀。
(3)挂网喷浆:挂网前,清除岩面松散物质,确保岩面平整。
喷浆过程中,注意喷头高度、喷浆压力,防止喷浆流淌、喷浆不均匀。
4. 施工结束后的安全措施(1)施工结束后,对施工现场进行全面清理,消除安全隐患。
(2)对施工人员进行总结,总结施工过程中的经验教训。
四、应急措施1. 事故发生后,立即启动应急预案,组织人员迅速进行救援。
2. 采取有效措施,防止事故扩大。
3. 对事故原因进行调查,查明责任,依法进行处理。
五、交底要求1. 施工单位应将本次安全技术交底内容纳入施工组织设计。
2. 施工单位应将安全技术交底内容书面通知施工人员。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
4. 施工单位应加强施工现场安全管理,确保施工安全。

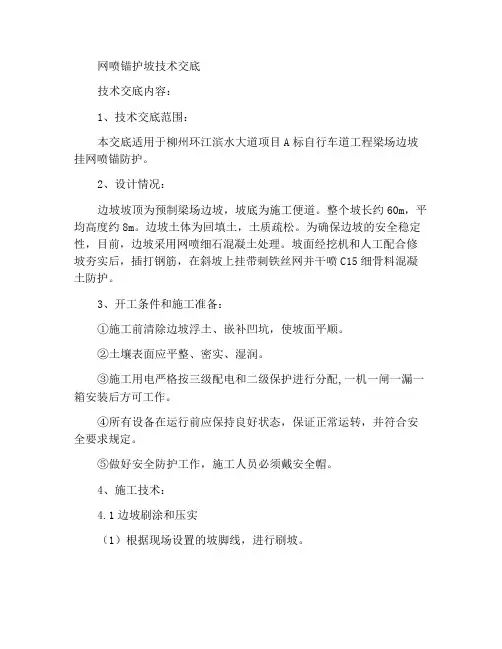

网喷锚护坡技术交底技术交底内容:1、技术交底范围:本交底适用于柳州环江滨水大道项目A标自行车道工程梁场边坡挂网喷锚防护。
2、设计情况:边坡坡顶为预制梁场边坡,坡底为施工便道。
整个坡长约60m,平均高度约8m。
边坡土体为回填土,土质疏松。
为确保边坡的安全稳定性,目前,边坡采用网喷细石混凝土处理。
坡面经挖机和人工配合修坡夯实后,插打钢筋,在斜坡上挂带刺铁丝网并干喷C15细骨料混凝土防护。
3、开工条件和施工准备:①施工前清除边坡浮土、嵌补凹坑,使坡面平顺。
②土壤表面应平整、密实、湿润。
③施工用电严格按三级配电和二级保护进行分配,一机一闸一漏一箱安装后方可工作。
④所有设备在运行前应保持良好状态,保证正常运转,并符合安全要求规定。
⑤做好安全防护工作,施工人员必须戴安全帽。
4、施工技术:4.1边坡刷涂和压实(1)根据现场设置的坡脚线,进行刷坡。
(2)采用挖机为主,人工配合刷坡,清除坡面危石、松土、填补坑凹等。
(3)刷坡刷出的土要及时运走,注意避免影响斜坡底部的通路。
(4)斜坡必须平坦、密实、稳定。
(5)边坡采用挖掘机或人工夯实。
4.2螺栓插入锚杆采用C12mm螺纹钢筋,钢筋长35cm,插打入坡面30cm,外露5cm以便挂网。
锚杆间距为1m,采用梅花形布局。
4.3在斜坡上挂带刺铁丝网铁丝网类型为:35丝径,12x12cm网格。
施工期间运输至工作面铺设,与锚杆头绑接牢固。
铁丝网铺设搭接长度为10cm,铁丝网铺设完成后喷射C15细骨料混凝土。
4.4喷射C15细骨料混凝土喷射砼采用专业机械,砼强度等级为C15,喷射厚度为5cm;喷射作业应自上而下喷射,不得出现漏喷、脱层、锚杆露头等现象;铁丝网与锚杆应牢固连接,砂浆达到初凝后立即浇水养护,持续7至10天。
喷射速度要适当,以利于砼的压实。
风压过大,喷射速度增大,回弹增加;风压过小,喷射速度过小,压实力小,影响强度。
因此,启动机器后,注意观察风压,起始风压达到0.5MPa后,才能开始操作,并据喷嘴出料情况调整风压。
