鲁布革水电站工程(转)
- 格式:docx
- 大小:21.86 KB
- 文档页数:5
鲁布革水电工程资料鲁布革水电工程鲁布革水电工程资料“鲁布革”中国云南的一个水电站。
这个名字对于中国建筑业来说,可谓意义非凡。
因为它不仅仅是一项水电工程的名称,更是象征着我国工程项目管理体制改革的一个标记。
“鲁布革”冲击了我国长期沿用的“苏联自营制”项目管理模式,掀幵了我国工程项目管理体制的一场深刻的革命。
b5E2RGbCAP鲁布革水电站引水系统工程是我国第一个利用世界银行贷款,并按世界银行规定进行国际竞争性招标和项目管理的工程。
以比中国与外国公司联营体投标价低3600万元而中标的日本大成公司,只派了一支30人的管理队伍,从中国水电十四局雇了424名劳动工人。
他们幵挖23个月,相当于我国同类工程的2至2.5倍;在幵挖直径8.8米的圆形发电隧洞中,创造了单头进尺373.7米的国际先进纪录。
1986年10月30日,隧洞全线贯通,工程质量优良,工期比合同计划提前了5个月。
工程从1984年11月正式幵工到1988 年7 月竣工。
p1EanqFDPw在先进人项目管理方式人带动下,中国水电十四局参照日本大成公司鲁布革事务所的建制,率先进行项目法施工的尝试。
他们建立了精干的指挥机构,使用配套的先进施工机械,优化施工组织设计,改革内部分配办法,产生了我国最早的“项目法施工”雏形。
DXDiTa9E3d鲁布革工程项目管理经验,其核心是把竞争机制引入工程建设领域,实行铁面无私的招标投标;同时,工程建设实行全过程总承包方式和项目管理;科学组织施工,讲求综合经济效益。
这些经验与做法, 受到中央领导同志的重视, 并号召建筑业企业进行学习。
RTCrpUDGiT从1982年7月至10月,根据鲁布革工程初步计划并参照国际施工水平,在“施工进度及计划”和工程概算的基础上编制出招标文件。
该文件共三卷, 第一卷含有招标条件投标条件, 合同格式与合同条款。
第二卷为技术规范, 主要包括一般要求及技术标准。
第三卷为设计图纸。
另有补充通知等。
鲁布革引水系统工程的标底为14958 万元。
鲁布革发电厂位于云南、贵州交界的黄泥河上,装机容量60万kW,设计多年平均发电量27.5亿kW·h。
4台15万kW水轮发电机组相继于1988年12月至1991年6月建成投产发电。
鲁布革工程是改革开放后中国水电建设史上第一个引进外资、对外开放的国家重工程。
以发电为单一目标,具有高堆石坝、长引水隧道、全地下多洞室厂房等特点。
工程利用世界银行贷款1.454亿美元。
引水隧道的施工及主要机电设备实行国际招标,并在建设中引进了国际通行的工程监理制和项目法人负责制等管理办法,工程取得了巨大的成功。
1992年12月,鲁布革电厂工程通过国家竣工验收。
从1998年7月1日开始,鲁布革电厂率先在云南电网中实施无人值班(少人值守)管理模式运行。
至1999年12月31日,鲁布革电厂已累计发电252亿kW·h。
1993年3月,鲁布革水电厂被国家电力公司正式命名为“一流水力发电厂”。
鲁布革是布依族语的汉语读音,意思是山清水秀的布依族村寨。
鲁布革原本仅是一个名不见经传的布依族小山寨,坐落在云贵两省界河——黄泥河畔的山梁上。
其名声远播缘起兴建鲁布革水电站。
鲁布革工程是我国一座普通大型水电站,位于云南省罗平县与贵州省兴义市交界的黄泥河下游河段。
由于这项工程利用外资,对工程的一些建设项目实行国际招标,对当时我国工程建设在管理体制、劳动生产率和报酬分配等方面产生了重大影响,因此被称之为“鲁布革冲击”。
1981年6月,国家批准建设装机60万千瓦的鲁布革水电站,并被列为当时的国家重点工程。
开工3年后的1984年4月,原水利电力部决定在鲁布革工程采用世界银行贷款。
当时正值改革开放的初期,鲁布革工程是我国第一个利用世界银行贷款的基本建设项目。
但是根据与世界银行的协议,工程三大部分之一——引水隧洞工程必须进行国际招标。
在中国、日本、挪威、意大利、美国、德国、南斯拉夫、法国8国承包商的竞争中,日本大成公司中标,比标底低了43%!大成公司派到中国来的仅是一支30人的管理队伍,在当地施工队伍中雇了424名劳动工人。
鲁布革冲击(1984年建成的水电站))第一篇范本(正式、严谨风格):正文:一、鲁布革冲击(1984年建成的水电站)的概述1.1 背景介绍1.2 水电站的位置和规模1.3 水电站的主要功能和重要性二、鲁布革冲击的建设过程2.1 前期准备工作2.2 勘察与设计2.3 施工阶段2.4 完工与投产三、鲁布革冲击的主要设备与技术3.1 水轮发电机组3.2 水坝与闸门控制系统3.3 输电线路与变压器站四、鲁布革冲击的运营与维护4.1 运行管理4.2 安全防护4.3 设备维护和检修五、鲁布革冲击的环境保护措施5.1 水质监测与保护5.2 生态补偿与改善5.3 废水处理和排放控制六、鲁布革冲击的经济效益与社会效益6.1 发电收入及投资回报6.2 就业和税收贡献6.3 社会公益事业支持七、附件本文档涉及附件如下:附件1:鲁布革冲击建设前期规划报告附件2:鲁布革冲击施工图纸集附件3:鲁布革冲击环境影响评价报告法律名词及注释:1. 法律名词1:水利工程建设管理办法(简称“办法”)注释:指国家有关水利工程建设和管理方面的法规,为确保工程建设的科学性、规范性和安全性提供法律依据。
2. 法律名词2:环境保护法(简称“法”)注释:指国家有关环境保护方面的法律和法规,为保护和改善环境质量,促进可持续发展提供法律保障。
第二篇范本(简洁、活泼风格):正文:一、鲁布革冲击(1984年建成的水电站)的简介1.1 背景故事:当年冲击的艰辛和辉煌1.2 重量级选址:地理位置和规模介绍1.3 能源无敌功力:水电站的主要功能和重要性二、鲁布革冲击的建造大事记2.1 踏破铁鞋:前期准备工作全解析2.2 动土开工:勘察与设计阶段盘点2.3 施工英雄榜:惊心动魄的建设过程2.4 巧手完工:1984年,鲁布革冲击投入运营三、大秘密揭晓:鲁布革冲击核心装备与高科技3.1 水轮发电机组:功不可没的发电英雄3.2 巨人守关人:水坝与闸门控制系统的千锤百炼3.3 电能驰骋:输电线路与变压器站的魅力四、鲁布革冲击的日常“修养”4.1 运营管理秘籍:如何让鲁布革冲击运转如泰山4.2 安全第一:保护工人和设备不手软4.3 机器医生:维护和检修的“好手艺”五、绿色守护者:鲁布革冲击的环保小能手5.1 水质安全大保镖:监测与保护的难题5.2 生态美化使者:补偿与改善的幸福使命5.3 废水治理专家:控制排放的小秘密六、财富密码:鲁布革冲击给社会带来的“惊喜”6.1 点亮财富宝藏:发电收入和投资回报全揭秘6.2 就业培训营:创造机会,税收贡献飙升6.3 善行豪礼:鲁布革冲击为当地社区带来的福音七、附件本文档涉及附件如下:附件1:鲁布革冲击建设前期规划报告附件2:鲁布革冲击施工图纸集附件3:鲁布革冲击环境影响评价报告法律名词及注释:1. 法律名词1:水利工程建设管理办法(简称“办法”)注释:国家相关法规,为水利工程建设和管理提供法律依据。

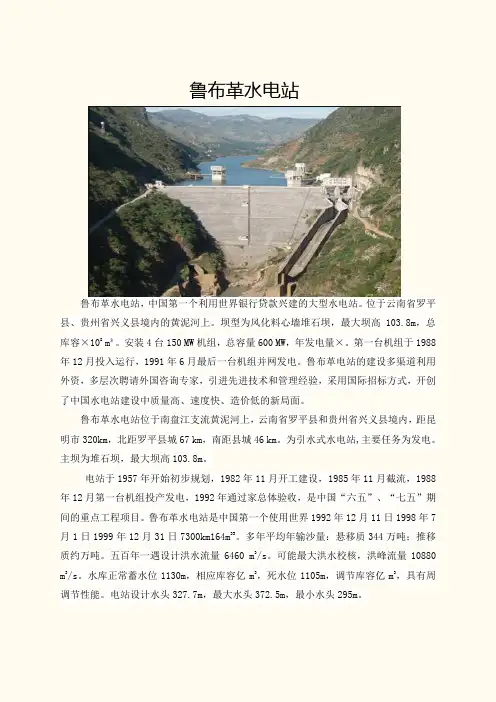

鲁布革水电站鲁布革水电站,中国第一个利用世界银行贷款兴建的大型水电站。
位于云南省罗平县、贵州省兴义县境内的黄泥河上。
坝型为风化料心墙堆石坝,最大坝高103.8m,总库容×108m³。
安装4台150 MW机组,总容量600 MW,年发电量×。
第一台机组于1988年12月投入运行,1991年6月最后一台机组并网发电。
鲁布革电站的建设多渠道利用外资,多层次聘请外国咨询专家,引进先进技术和管理经验,采用国际招标方式,开创了中国水电站建设中质量高、速度快、造价低的新局面。
鲁布革水电站位于南盘江支流黄泥河上,云南省罗平县和贵州省兴义县境内,距昆明市320km,北距罗平县城67 km,南距县城46 km。
为引水式水电站,主要任务为发电。
主坝为堆石坝,最大坝高103.8m。
电站于1957年开始初步规划,1982年11月开工建设,1985年11月截流,1988年12月第一台机组投产发电,1992年通过家总体验收,是中国“六五”、“七五”期间的重点工程项目。
鲁布革水电站是中国第一个使用世界1992年12月11日1998年7月1日1999年12月31日7300km164m33。
多年平均年输沙量:悬移质344万吨;推移质约万吨。
五百年一遇设计洪水流量6460 m3/s。
可能最大洪水校核,洪峰流量10880 m3/s。
水库正常蓄水位1130m,相应库容亿m3,死水位1105m,调节库容亿m3,具有周调节性能。
电站设计水头327.7m,最大水头372.5m,最小水头295m。
首部枢纽建筑物有堆石坝、泄洪建筑物、电站进水口及排沙设施。
堆石坝为土心墙堆石坝,土心墙料采用近坝区的坡积残积层红土和全风化砂页岩混合料。
坝顶高程1138m,顶宽10m,全长217.17m,上、下游边坡1:。
泄洪建筑物由左岸开敞式溢洪道和左、右岸泄洪隧洞组成。
溢洪道有溢流孔2孔,单孔净宽13m。
泄槽总宽30m,全长553m,堰顶高程1112.6m,最大泄流量6424m3/s。

一、项目背景鲁布革水电站位于云南省罗平县和贵州省兴义市交界处的黄泥河下游深山峡谷中,装机容量为60万千瓦。
1977年,水电部开始着手建设鲁布革电站,但由于资金缺乏,工程进展缓慢,拖延了7年之久。
1983年,水电部决定利用世界银行贷款,使工程出现转机。
二、承发包模式为提高工程管理水平,鲁布革水电站工程采用国际公开(竞争性)招标的承发包模式。
招标工作由中国进出口公司委托水电部进行,按照FIDIC组织推荐的程序进行。
三、投标过程1. 招标公告:1982年9月,发布招标公告,编制招标文件,编制标底。
2. 资格预审:1982年9月至1983年6月,进行资格预审。
3. 招标文件发售:1983年6月15日,发售招标文件。
4. 投标:13个国家32家承包商提出投标意向,15家取得投标资格。
四、项目管理经验1. 采用国际先进的管理理念和方法:鲁布革水电站工程采用FIDIC组织推荐的程序进行国际公开招标,引进国际先进的管理理念和方法,提高了工程管理水平。
2. 强调合同管理:招标过程中,对投标单位的资质、业绩、信誉等方面进行严格审查,确保工程质量和进度。
3. 强化项目管理团队建设:组建专业化的项目管理团队,明确各部门职责,确保工程顺利实施。
4. 重视技术创新:在工程建设过程中,注重技术创新,提高施工效率,降低工程成本。
五、工程成果鲁布革水电站工程于1990年建成投产,成为我国第一个利用世界银行贷款建设的项目。
工程建成后,装机容量为60万千瓦,年发电量约为22亿千瓦时,对我国电力事业和地方经济发展起到了重要作用。
总结鲁布革水电站工程作为我国工程项目管理承发包的典型案例,充分体现了我国在工程管理方面的创新和实践。
通过采用国际先进的管理理念和方法,强化合同管理,加强项目管理团队建设,重视技术创新,确保了工程质量和进度,为我国工程建设事业提供了宝贵经验。

云南鲁布革水电站引水隧洞工程国际招标案例云南鲁布革水电站引水隧洞工程国际招标案例鲁布革电站是我国第一个利用世界银行贷款和国际招标的项目,在我国首创了采用国际通用的现代项目管理模式组织大型水电项目建设的先例,取得了良好的经济效果和一系列项目管理经验,对我国推行国际工程招标和项目管理起到了巨大的作用,谓之“鲁布革冲击波”。
一、鲁布革水电站项目概况(一)工程概况鲁布革水电站于1981年6月列为国家重点项目。
该项目总投资8.9亿元,其中含世界银行贷款1.454亿美元(年息8,,偿还期20年) 。
项目总装机容量60万千瓦,年发电量先27(5亿度,为地下长引水洞梯级电站,包括堆石大坝及首部枢纽工程、长9.4公里的引水隧洞系统1597天,要求1990年全部工程和地下发电厂房系统工程三大子系统。
项目总工期53个月,竣工。
项目工期紧,地下开挖量和混凝?浇筑量大,场地狭窄,近万人队伍聚集在不到10公里的崇山峻岭之中,施工组织协调困难。
(二)世界银行基本要求世界银行为了确保项目投资效果对项目实施提出必须满足三个基本条件:(1)要求建立能够全权代表业主的甲方项目管理班子对世界银行履行合同义务,采用现代项目管理模式,对项目有关各方及项目全过程进行统一协调控制;(2)采用国际竞争性招标模式《ICB),公开招标,在世界银行成员国范围内择优选择世界一流的承包商承担项目建设任务;(3)由世界银行派出世界知名的挪威AGN咨询专家组和澳大利亚雪山公司咨询专家组,分别负责地下厂房、大坝首部工程及地下引水系统的技术和管理咨询。
二、引水隧洞工程国际招标鲁布革电站引水隧洞工程的国际招标严格按照ICB招标模式进行,整个项目招标共分四个阶段:招标准备阶段;资格预审阶段;招标组织阶段;评标定标及谈判签约阶段。
整个招标过程前长后短,招标准备充分而严密,招标手续完备而细致。
(一)招标文件及合同条款准备鲁布革电站是我国首次国际招标的水电项目,而且是首次采用固定单价式合同的项目。
一、鲁布革水电站项目概况(一)工程概况鲁布革水电站于1981年6月列为国家重点项目。
该项目总投资8.9亿元,其中含世界银行贷款1.454亿美元(年息8%,偿还期20年)。
项目总装机容量60万千瓦,年发电量先27.5亿度,为地下长引水洞梯级电站,包括堆石大坝及首部枢纽工程、长9.4公里的引水隧洞系统工程和地下发电厂房系统工程三大子系统。
项目总工期53个月,1597天,要求1990年全部竣工。
项目工期紧,地下开挖量和混凝±浇筑量大,场地狭窄,近万人队伍聚集在不到10公里的崇山峻岭之中,施工组织协调困难(二)世界银行基本要求世界银行为了确保项目投资效果对项目实施提出必须满足三个基本条件:(1)要求建立能够全权代表业主的甲方项目管理班子对世界银行履行合同义务,采用现代项目管理模式,对项目有关各方及项目全过程进行统一协调控制;(2)采用国际竞争性招标模式(ICB),公开招标,在世界银行成员国范围内择优选择世界一流的承包商承担项目建设任务;(3)由世界银行派出世界知名的挪威AGN咨询专家组和澳大利亚雪山公司咨询专家组,分别负责地下厂房、大坝首部工程及地下引水系统的技术和管理咨询。
二、引水隧洞工程国际招标鲁布革电站引水隧洞工程的国际招标严格按照ICB招标模式进行,整个项目招标共分四个阶段:招标准备阶段;资格预审阶段;招标组织阶段;评标定标及谈判签约阶段。
整个招标过程前长后短,招标准备充分而严密,招标手续完备而细致。
最后总共8家公司投标,其中前联邦德国霍克蒂夫公司未按照招标文件要求投送投标文件,而成为废标。
从投标报价(根据当日的官方汇率,将外币换算成人民币)可以看出,最高价法国SBTP公司(1.79亿元),与最低价日本大成公司(8463万元)相比,报价竞相差1倍之多,前几标的标价之低,使中外厂商大吃一惊,在国内外引起震动不小。
各投标人的折算报价如表1所示。
表1鲁布革水电站引水系统投标报价一览表按照国际惯例,只有报价最低的前三标能进入最终评标阶段,因此确定大成、前田和英波吉洛公司3家为评标对象。

鲁布革水电站项目工程经济分析20世纪80年代初的黔西南水电事业鲁布革是黔西南自治州兴义市所属的一个布依族聚居的村寨。

据传说,当年水利工作者来到这里研究修建水电站方案时,曾向当地居民询问地名。
当地人回答到“鲁布革”,即“不知道”的意思。
考察人员不懂布依语,于是便给新建电站起了这个有趣的名字。
图1 黔西南州鲁布革寨地理位置黔西南州位于贵州省西南部,属珠江水系南北盘江流域。
全州雨量充沛,常年降雨量1253.1-1577.2毫米,终年温暖湿润。
南北盘江及红水河的河谷地带终年无霜雪,被誉为贵州省的“天然温室”。
该地区具有丰富的水电资源。
全州有大小河流100多条,其中长10公里以上的有78条,水能理论蕴藏量为331.55万千瓦,是全国三大水电基地之一的红水河水电基地的一个重要组成部分,开发水资源有比较好的条件。
但在20世纪80年代初期,黔西南地区并没有建成大型的水电站。
这是由于水电开发长期以来受制于开发资金和市场需求两方面的不利条件,资源优势没有得到很好的利用。
一方面,黔西南处于经济欠发达地带,本区的经济力量不足以投资建设水利水电工程。
另一方面,该州附近地区电力需求量低,没有兴建大型电站的动力。
在改革开放以后,中国东南沿海地区经济迅速发展,广东、福建等地工业生产规模不断扩大,电力资源紧张问题突现。
在正样的背景下,西电东送工程通过了可行性研究,上马启动。
国家电力公司计划在云南、贵州等水力资源充足的地区兴建若干大型水电站,为东南省份输送电能。
昆明勘测设计研究院对黔西南地区进行了多方面考察,初步确立了在黄泥河的兴义流域修建水电站的方案。
鲁布革水电站工程的融资国家电力公司昆明勘测设计研究院进入国际工程设计咨询领域较早,视野较为开阔。
20世纪70年代参与了阿尔巴尼亚毛泽东水电站、菲尔泽水电站,阿尔及利亚、缅甸、越南、老挝等多个国家的水电项目的援外工作。
1973年该院承担勘测设计的喀麦隆拉格都水电站装机72MW(4X18MW),是我国当时最大的援外水利水电工程之一,对该院的职工队伍锻炼起到了很好的作用。
背景:鲁布革电站位于云南罗平县和贵州兴义市交界处黄泥河下游的深山峡谷中,这里河流密布,水流湍急,落差较大,1990年在这里建成投产了装机容量为60万千瓦的水电站。
当时状况:在1977年,水电部就着手进行鲁布革电站的建设,水电十四局开始修路,进行施工准备。
但由于资金缺乏,工程一直未能正式开工,每年国家拨给工程局的少量资金,大部份用来维持施工队伍,准备工程进展缓慢,前后拖延7年之久。
事件起因:1983年,水电部决定利用世行贷款,使工程出现转机。
鲁布革向世界银行贷款总额度为1.454亿美元。
根据世界银行的要求,鲁布革将引水系统工程进行国际竞争性招标,日本大成公司中标。
事件过程:承包方大成公司30人组成的项目管理班子进行管理,施工人员是我国水电十四局的500名职工。
1984年11月24日引水系统工程正式开工,1985年11月截流,1988年7月大成公司承担的引水系统工程全部完工,1988年底第一台机组发电,1990年电站全部竣工。
招标过程:标底:成本:14958万元;工期:1579天;日本大成公司:投标:8463万元(比标底低43%)工期:1545天中标实际结果:造价:为标底60%;工期:1423天质量:达到合同规定的要求强烈的对比:对国内水电建设项目:工期马拉松,投资无底洞现状――产生巨大冲击波!对比反思发人深省。
鲁布革水电工程施工节省工程成本,保证工程质量,特别是提前竣工的事实,使人们从根本上改变了水电工程“工期马拉松,投资无底洞”的固有看法。
鲁布革井井有条的施工管理和人们习惯的“走进大工地,脚踩人民币”的印象形成强烈对比。
从对比中人们认识到并不是大型工程建设项目注定要拖工期、超概算,而是因为缺乏良好的体制和科学的管理。
大型工程项目施工要降低造价、缩短工期、保证质量是人们多年追求的目标,现在鲁布革做到了。
人们开始认真了解和学习国外在市场经济条件下实行的项目管理的机制、规则、程序和方法。
反思:鲁布革水电站第一次按国际惯例进行水电工程项目管理的实践,冲击了人们的观念,突破了计划经济体制下建设管理模式,开创了中国水电建设项目管理体制改革的先河。
4 鲁布革工程的项目管理经验鲁布革工程的项目管理经验具有非常重要的借鉴意义。
以下是本人对其项目管理的分析:1.背景介绍鲁布革水电站是我国利用外资进行水电站建设的试点项目,位于云南省和贵州省交界的黄泥河上。
该工程的项目管理采用了国际招标和菲迪克(FIDIC)合同条款,以及日本的新日铁和中国水电顾问公司的合作方式进行施工管理。
在当时,该工程的项目管理具有较高的水平,也成为了其他工程项目管理的重要参考。
2.项目管理思想鲁布革工程的项目管理采用了以业主为主导,以承包商和监理为执行者的管理思想。
业主负责制定项目总体规划和目标,制定合同条款和标准,并与承包商和监理协商共同实施。
这种管理思想实现了以合同为基础的契约管理,使各方面的积极性得到了有效发挥,形成了工程管理的合力。
3.项目管理措施项目管理措施是实现项目目标的关键,鲁布革工程的项目管理措施包括以下几个方面:(1)制定详细的项目计划:鲁布革工程的项目计划包括了明确的目标、任务、时间安排、资源分配和成本预算等方面的内容。
这种计划方式有助于明确各方责任和协调各方面的工作。
(2)建立有效的沟通机制:鲁布革工程建立了业主、承包商和监理之间的有效沟通机制,通过定期召开工程协调会、施工进度汇报会等会议,确保信息的畅通和工作的协调。
(3)加强质量管理:鲁布革工程的项目管理强调质量管理的重要性,通过制定严格的质量标准和实施严格的质量检查制度,确保工程质量满足要求。
(4)安全管理:鲁布革工程的项目管理注重安全管理,通过制定严格的安全规章制度和实施严格的安全检查制度,确保施工现场安全。
(5)成本控制:鲁布革工程的项目管理注重成本控制,通过制定详细的成本计划、实施严格的成本控制措施和进行有效的成本审计,确保工程的成本控制在预算范围内。
4.经验总结鲁布革工程的项目管理经验可以总结为以下几点:(1)以业主为主导,以承包商和监理为执行者的管理思想是有效的项目管理方式。
这种管理方式有利于调动各方的积极性,形成合力共同推动项目实施。
背景:鲁布革电站位于云南罗平县和贵州兴义市交界处黄泥河下游的深山峡谷中,这里河流密布,水流湍急,落差较大,1990年在这里建成投产了装机容量为60万千瓦的水电站。
当时状况:在1977年,水电部就着手进行鲁布革电站的建设,水电十四局开始修路,进行施工准备。
但由于资金缺乏,工程一直未能正式开工,每年国家拨给工程局的少量资金,大部份用来维持施工队伍,准备工程进展缓慢,前后拖延7年之久。
事件起因:1983年,水电部决定利用世行贷款,使工程出现转机。
鲁布革向世界银行贷款总额度为1.454亿美元。
根据世界银行的要求,鲁布革将引水系统工程进行国际竞争性招标,日本大成公司中标。
事件过程:承包方大成公司30人组成的项目管理班子进行管理,施工人员是我国水电十四局的500名职工。
1984年11月24日引水系统工程正式开工,1985年11月截流,1988年7月大成公司承担的引水系统工程全部完工,1988年底第一台机组发电,1990年电站全部竣工。
招标过程:标底:成本:14958万元;工期:1579天;日本大成公司:投标:8463万元(比标底低43%)工期:1545天中标实际结果:造价:为标底60%;工期:1423天质量:达到合同规定的要求强烈的对比:对国内水电建设项目:工期马拉松,投资无底洞现状――产生巨大冲击波!对比反思发人深省。
鲁布革水电工程施工节省工程成本,保证工程质量,特别是提前竣工的事实,使人们从根本上改变了水电工程“工期马拉松,投资无底洞”的固有看法。
鲁布革井井有条的施工管理和人们习惯的“走进大工地,脚踩人民币”的印象形成强烈对比。
从对比中人们认识到并不是大型工程建设项目注定要拖工期、超概算,而是因为缺乏良好的体制和科学的管理。
大型工程项目施工要降低造价、缩短工期、保证质量是人们多年追求的目标,现在鲁布革做到了。
人们开始认真了解和学习国外在市场经济条件下实行的项目管理的机制、规则、程序和方法。
反思:鲁布革水电站第一次按国际惯例进行水电工程项目管理的实践,冲击了人们的观念,突破了计划经济体制下建设管理模式,开创了中国水电建设项目管理体制改革的先河。
我国项目管理典型案例——鲁布革工程1.鲁布革工程简介鲁布革水电站位于云南罗平和贵州兴义交界的黄泥河下游,整个工程由首部枢纽拦河大坝、引水系统和厂房枢纽三部分组成。
首部枢纽拦河大坝最大坝高103.5m;引水系统由电站进水口、引水隧洞、调压井、高压钢管四部分组成,引水隧洞总长9.38km,开挖直径8.8m,调压井内径13m,井深63m,两条长469m、内径4.6m、倾角48度的高压钢管;厂房枢纽包括地下厂房及其配套的40个地下洞室群。
厂房总长125m,宽18m,最大高度39.4m,安装15万kW的水轮发电机四台,总容量60万kW,年发电量28.2亿kW·h。
早在20世纪50年代,国家有关部门就开始安排了对黄泥河的踏勘。
昆明水电勘测设计院承担项目的设计。
水电部在1977年着手进行鲁布革电站的建设,水电十四局开始修路,进行施工准备。
但由于资金缺乏,准备工程进展缓慢,前后拖延7年之久。
1981年6月经国家批准,鲁布革电站列为重点建设工程,总投资8.9亿美元,总工期53个月,要求1990年全部建成。
鲁布革工程原由水电部十四工程局负责施工,开工3年后1984年4月,水电部决定在鲁布革工程采用世界银行贷款。
当时正值改革开放的初期,鲁布革工程是我国第一个利用世界银行贷款的基本建设项目。
但是根据与世界银行的协议,工程三大部分之一的引水隧洞工程必须进行国际招标。
为了使用世界银行贷款,引水隧洞工程被从水电十四局的“铁饭碗”中捞出来,投入了国际施工市场。
在中国,日本,挪威,意大利,美国,联邦德国,南斯拉夫,法国8个国家承包商的竞争中,日本大成公司以比中国与外国公司联营体投标价低3600万元中标。
于是形成了“一项工程、两种体制、三方施工”的格局。
三方施工是:一方是由挪威专家咨询,由水电十四局三公司承建的厂房枢纽工程;一方是由澳大利亚专家咨询,由水电十四局二公司承建的首部枢纽工程;一方是由日本大成公司承建的引水系统工程。
鲁布革水电站工程鲁布革水电站工程是改革开放后,我过水电建设方面第一个利用世界银行贷款、对外公开招标的国家重点工程。
这项工程按世界银行要求,对引水隧洞工程的施工以及主要机电设备实行了国际招标。
引水隧洞工程标底为14958万元,日本大成公司以8463万元(比标底低了43%)的标价中标。
为什么日本人能够以如此低的价格将这个工程承包下来呢?很多人认为这是一个赔钱的买卖。
关于如此低价中标,部分招标人一时还不愿意接受,认为最低价中标与国际惯例接轨还为时尚早。
他们总认为最低价中标会导致施工企业偷工减料,施工质量低劣。
实际上,这并不是必然结果,价格下降不是质量低劣的直接原因,直接原因是企业追逐更高利润的天性。
目前国内建设市场中建设监理制度以及质量问题终身追究制已从理论上堵塞了承包商偷工减料在低价中盈利的可能性,所以我们不能以低价必然导致工程质量低劣为借口阻碍工程造价的市场取向进程。
如果施工企业是通过偷工减料的手段来追求利益最大化,中标价再高,也不能杜绝此现象,因为利润是无止境的。
况且,在市场竞争越来越激烈的情况下,一件质量事故或安全事故,足以影响施工企业的信誉和前途,没有企业敢拿自己的命运开玩笑。
他毕竟有他盈利的一面。
那就是所谓的工程优化管理,这也是投标时造成成本过高的原因。
鲁布革工程在施工组织上,承包方只用了30人组成的项目管理班子进行管理,施工人员是我国水电十四局的500名职工。
在建设过程中,实行了国金通行的工程监理制(工程师制)和项目法人负责制等管理办法。
就这一点来讲,这是当时国内任何一个建筑企业所无法比拟的。
我们国内的企业在用人方面及管理方面跟国外还存在着很大的差距,科学的管理,优化的施工方式,强有力的计划性施工理念根本没有形成在管理层内部。
这样不仅施工中的资源浪费,窝工问题就层出不穷,不仅耗费人力物力,造成巨大的浪费,还在时间的控制上有所拖延。
由此,施工企业应该重视的是管理和技术的革命。
中国建筑业还是一个劳动力密集型的行业,只有像智力密集型、技术密集型、资金密集型转变才是赢得利润最大化的根本出路。
鲁布革水电站工程鲁布革水电站工程是改革开放后,我过水电建设方面第一个利用世界银行贷款、对外公开招标的国家重点工程。
这项工程按世界银行要求,对引水隧洞工程的施工以及主要机电设备实行了国际招标。
引水隧洞工程标底为14958万元,日本大成公司以8463万元(比标底低了43%)的标价中标。
为什么日本人能够以如此低的价格将这个工程承包下来呢?很多人认为这是一个赔钱的买卖。
关于如此低价中标,部分招标人一时还不愿意接受,认为最低价中标与国际惯例接轨还为时尚早。
他们总认为最低价中标会导致施工企业偷工减料,施工质量低劣。
实际上,这并不是必然结果,价格下降不是质量低劣的直接原因,直接原因是企业追逐更高利润的天性。
目前国内建设市场中建设监理制度以及质量问题终身追究制已从理论上堵塞了承包商偷工减料在低价中盈利的可能性,所以我们不能以低价必然导致工程质量低劣为借口阻碍工程造价的市场取向进程。
如果施工企业是通过偷工减料的手段来追求利益最大化,中标价再高,也不能杜绝此现象,因为利润是无止境的。
况且,在市场竞争越来越激烈的情况下,一件质量事故或安全事故,足以影响施工企业的信誉和前途,没有企业敢拿自己的命运开玩笑。
他毕竟有他盈利的一面。
那就是所谓的工程优化管理,这也是投标时造成成本过高的原因。
鲁布革工程在施工组织上,承包方只用了30人组成的项目管理班子进行管理,施工人员是我国水电十四局的500名职工。
在建设过程中,实行了国金通行的工程监理制(工程师制)和项目法人负责制等管理办法。
就这一点来讲,这是当时国内任何一个建筑企业所无法比拟的。
我们国内的企业在用人方面及管理方面跟国外还存在着很大的差距,科学的管理,优化的施工方式,强有力的计划性施工理念根本没有形成在管理层内部。
这样不仅施工中的资源浪费,窝工问题就层出不穷,不仅耗费人力物力,造成巨大的浪费,还在时间的控制上有所拖延。
由此,施工企业应该重视的是管理和技术的革命。
中国建筑业还是一个劳动力密集型的行业,只有像智力密集型、技术密集型、资金密集型转变才是赢得利润最大化的根本出路。
我们的建筑业企业目前普遍利润底下,其中很重要的原因就是人员太多、技术水平低下、劳动效率低。
我们有许多企业动辄上百、上千,人员庞大,建筑业成了农村安排剩余劳动力的主要渠道,几乎没有行业准入门槛,刚刚放下锄头的农民也大量组建建筑队伍或参加分包工程,目前建筑业从业人员还在急剧膨胀中,其整体素质较低。
这种“僧多粥少”的供需关系,必然导致极为不规范的竞争局面。
建筑企业竞争力薄弱,作为市场竞争的主体的国内建筑企业,目前的综合竞争能力普遍低于国外同行水平,具体表现在:竞争动力不足,习惯于寻求保护,竞争意识淡薄;管理水平低下,管理模式落后,技术应用层次不高,技术含金量较低;国际经营承包经验欠缺,相应人才不足。
而国外的一些建筑企业,也就几十个人,上百个人就已算是大公司了,人家靠的就是管理、是技术。
同一支队伍,在不同的管理形式下能产生迥然不同的效果,创造令人难以置信的效益。
二十世纪八十年代中期,云南布鲁格水利电力工程,日本大成建设公司以低于标底43%的报价中标,庞大的建筑施工队伍,就是在为数寥寥的日本达成公司管理人员的指挥下,一改以往施工质量平平、工作效率低下的旧貌,创下了优质、高速、低成本的佳绩。
因此,先进的管理理念、方式和优秀的管理人才,以及持续不懈的技术创新,正是一个企业在激烈的市场竞争中立于不败之地的优势所在。
讲一个例子:我们以工程建设中使用最多的混凝土为例:2003年我国混凝土浇筑总量超过6亿立方米,每浇筑一立方混凝土所使用的钢材80-150公斤,水泥为300-400公斤。
那么6亿立方米混凝土就耗用钢材480-900亿公斤(约4800-9000万吨),水泥为1800-2400亿公斤(约1.8-2.4亿吨)。
施工图设计没有进入技术竞争,往往就是安全系数越大越好,工程量越多越好,以此来加大取费的基数。
如果施工图设计进入技术竞争,就会追求科学合理的安全系数,以减少工程量。
这使我想起布鲁格水电站工程8800米长、8米直径的引水隧洞开挖。
日本大成公司采用圆形断面一次开挖方案,而我国历来采用马蹄形开挖方案,圆形断面与马蹄形断面开挖相比,每一米进度就要相差7个立方米的工程量,即日本大成公司圆形断面开挖方案要减少6万立方米的开挖量,并相应减少6万立方米回填用量。
先进技术方案的节约效果是显而易见的。
(省略举例子)。
由此节约生产这些钢材、水泥所消耗的能源更是一笔相当客观的数字。
资金从那里节省出来这不就是一个很典型的范例吗?一个诺大的工程仅此一点就能省去多少材料,人工费用。
这种施工方式,试问国内有几个施工单位敢如此去尝试呢?技术管理人员又有谁能有这样的构思呢!我们不得不承认在某些地方和国外的差距。
但不代表我们的技术不如他们,中国悠久的建筑文化,很多建筑物的设计构思以及巧夺天工的技艺是别人无法比拟的。
我们应当发扬鲁班的精神,不能过于保守,要敢于创新,用最优的施工方法和管理经验去管理工程。
并且多学习国外先进的管理经验,吸收利用其精髓的地方。
通过上面的例子,我们应该认识到项目管理的重要性,人才的重要性,加大这方面的学习。
应加强对项目管理技能的培养,让项目经理人能够具备宏观调控的能力,具备成本意识关键。
一个项目经理,不要总为一个小事而去斤斤计较,这其实是国内建筑企业的通病,总认为自己不多管一些事情不好受,认为好像自己的在这里什么不做就是什么不懂,对自己缺少自信,怕丢饭碗。
其实不然,你只要控制好了大局,真正的利益比起的拿出九分的精力去管理工程上的所谓事情要强的多。

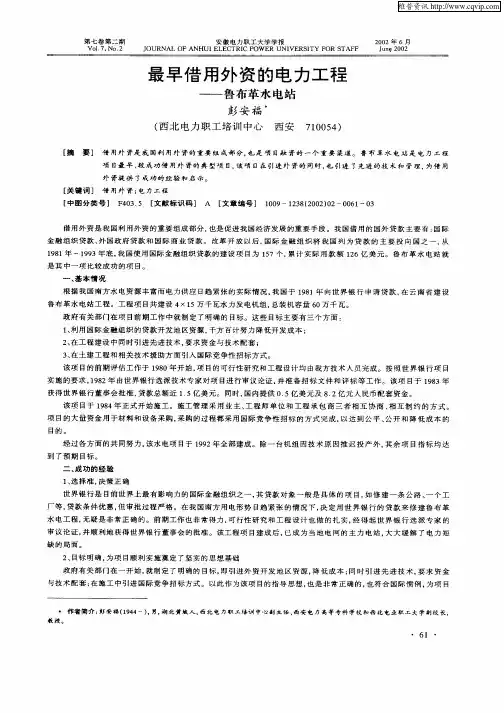

核心提示:鲁布革水电站项目是我国第一个实行国际招标的水电建设工程,他运用先进的项目管理手段,最终实现了工期短、成本低、质量好的效果。
1987年9月国务院召开的全国施工会议提出了推行鲁布革经验,二十年过去了,鲁布革经验又给我们带来什么新的思路呢?鲁布革经验推广已经二十年了,今日回眸,感想颇多。
从总的方面来看,鲁布革竟然推广是有成效的。
因为,二十年来,我们的基本建设战线发生了天翻地覆的变化;我们的项目管理水平有了显著提升。
但是,二十年来的实践留给我们的课题也不少。
“经验”的精髓是项目管理的PDCA循环鲁布革经验是十分丰厚的。
因此可对其推广学习也就仁者见智。
那么,“经验”的精髓到时是什么呢?讨论这个问题的前提是,先搞清楚鲁布革经验的主要内容和项目管理的PDCA循环是什么。
关于鲁布革经验,建设部组编的“全国建筑业企业项目经理培训教材”罗列了四条。
第一,最核心的是把竞争机制引入工程建设领域,实行铁面无私的招标投标;第二,工程建设实行全过程总承包方式和项目管理;第三,施工现场的管理机构和作业队伍精干灵活,真正能战斗;第四,科学组织施工,讲求综合经济效益。
关于PDCA循环,大家知道,它是全面质量管理中必然用到的一个概念、一个方法。
由于它是美国管理学家戴明发明的,所以也称之为“戴明环”。
该方法强调,任何管理工作,都应该先有分析,提出设想,安排计划,按计划执行。
执行中进行动态检查、控制和调整,执行完成后进行总结处理。
PDCA 循环分为四个阶段,即计划(P)、执行(D)、检查(C)、处理(A)。
他告诉我们,随着管理循环的不停转动,原有的矛盾解决了,又会产生新的矛盾,矛盾不断产生而不断被克服,克服后又产生新的矛盾,如此循环不止。
每次循环都把管理活动推向一个新的高度。
正是在自认为读懂了上述两方面的理论,和看到了我过基本建设行业改革、企业改革有了重大突破的基础上,提出了鲁布革经验的精髓是项目管理的PDCA循环的。
这就是说,推广鲁布革经验最根本的是,必须以日本大成公司的项目管理经验为样本,完成一个项目,管理上一个台阶。
从而使我国的施工项目管理尽快赶上国际先进水平。
从一定意义上讲,所谓鲁布革经验,就是日本大成公司项目管理经验。
那么,通过中日两国建筑业企业比对,我们推广鲁布革经验的初始阶段,就提出来项目法施工这一新概念,而且规定其外延为企业的综合配套改革加项目管理。
也就是说,学习鲁布革经验,施工企业要围绕项目管理的需要,将项目管理理论作为核心抓好企业的产权制度、治理结构、规章制度改革。
说得更明确一点,企业的配套改革与项目管理不是平行的、并列的。
前者是手段,必须是为项目项目管理提供强有力的制度保障、思想保障、物质保障。
后者才是目的。
总而言之,企业的综合配套改革就是要营造项目管理所需要的可靠后方。
凡有这方面实践的人都知道,这里的学问大了去。
学问更大的是项目管理自身。
因为,项目管理的外部环境固然重要。
鲁布革电站当年修建引水隧道和地下厂房的实践,得到两种绝然不同的结果,就充分证明了项目管理的外部环境在一定的条件下,可以影响项目管理的成败,但是,无论怎么说,企业只是项目管理的外因。
项目成败的关键只能是项目管理自身。
这一论断不仅符合逻辑推理,而且有事实依据。
“经验”力挺的项目部的构成模式遭遇挑战。
我国的主流项目管理理论认为,动态管理是现代项目管理的基本特征之一;施工项目经理部是对原来的、施工企业长期沿用的拱顶建制的反正;施工项目经理部应该是临时的、一次性的,其寿命周期是固定的。
也就是说,施工项目经理部是针对特定的项目建立的,该特定项目的施工任务完成后,必须解体。
而随着施工项目的经理部的解体,项目经理要挂官而去,项目经理的其他人员要重新寻找工作职位。
应该承认,这一理论是经过严密的逻辑推理,而且确有一定的实践基础的。
而且现实情况是:多数的、经营管理比较成功的企业,几乎都是实行相对固定的项目经理部模式。
也就是说,多数企业并没有按照我国的主流项目管理理论做,他们照样取得了成功。
那么,究竟应该怎么样看待这一矛盾呢?应该承认相对固定的施工项目经理部模式的现存确实有其合理性和必要性。
它是辩证唯物主义原理的普遍要求项目管理者联盟,项目管理问题。
“一切从实际出发,实事求是”的观点告诉我们,做任何工作都必须不唯书、不唯上,而唯实。
毫无疑问,辩证唯物主义的“唯实观”,对管理科学的研究和管理实践的开展自然是有影响力的。
也就是说,管理科学的研究和管理实践的开展也得遵循辩证唯物主义的“唯实观”。
无数的管理实践证明,管理只有与风土人情相结合才能取得好的效果。
我们知道,在企业管理学界,经常涌现出一些各具特色的管理模式。
而且,这些各具特色的管理模式,在当时当地都大获成功。
这些各具特色的管理模式无论是相对稳定,还是变来变去,都是从本国实际出发的产物。
它们都是按照管理最重要的是有效,这一原则在运动。
因为管理效果,必须反过来加强或者修正管理观念。
上述推理和经验告诉我们,从世界范围来看,项目管理理论已基本完善。
但具有中国特色的项目管理理论仍属探索阶段。
所以,关于施工项目管理到底应该采用何种模式,也应该“一切从实际出发,实事求是”。
