本工程水系工程主要包括:石槽喷泉、涌泉水井、喷泉水池、小拱桥、循环泵坑、喷泉小泵坑等。

1、测量控制

⑴开工前,在监理工程师的协助下,由勘测设计单位将测设的平面控制点、高程控制点、主要建筑物轴线方向桩和起点、工程地形图等有关测量数据向项目部交底,现场交接各类控制点,并对图纸设计控制点进行复查和校测,并补充不足或丢失部分。

⑵根据勘测阶段的控制点,项目部技术人员建立满足施工需要的施工控制网,对三等以上精度的控制网点以及各构筑物轴线标志点处设固定桩,平面和高程控制点的位置应符合下列要求:

①在构筑物轮廓线以外,不妨碍施工,引测方便。

②不发生塌落、变形的土层。

⑶在开挖和填筑过程中,定期进行纵横断面坡度测量,并将施测成果绘制成图表,计算出有效方量,方量计算误差不得大于5%。

⑷施工期间所有施工放线、坡度、工程量、竣工等测量原始记录、计算成果和绘制的图表,均及时整理、校核、分类、整编成册,妥为保存。工程全部完工后,项目部负责将上述资料及地面控制网点全部移交监理工程师。

2、填挖、整形及运输

⑴开挖前布置好临时道路,并结合施工开挖区的开挖方法和开挖运输机械,规划好开挖区域的施工道路。

⑵根据各控制点,采用自上而下分层开挖的施工方法。开挖必须符合施工图规定的断面尺寸和高程,并由测量人员进行放线,不得欠挖和超挖。

⑶本工程开挖面积不大,挖深量不大,采用中型挖掘机较合适,故选用1台挖掘机进行挖土,同时配备1台推土机1台装载机和2辆自卸汽车进行土方的装运。

⑷开挖过程中要校核测量开挖平面位置、水平标高、控制桩、水准点和边坡坡度等是否符合施工图纸的要求。

⑸设计边坡开挖前,必须做好开挖线外的清理、加固工作。

⑹开挖时遇有地下水时,应采取有效的疏导和保护措施。对于开挖中如出现裂缝和滑动现象,采取暂停施工和应急抢救措施,并做好处理方案,做好记录。

⑺垫层主要采用碎石材料较多,厚度15cm。

⑻修帮和清底,为不破坏基础土壤结构,在距池底设计标高15cm 处预留保护层,采用人工修整到设计标高并满足设计要求的坡度和平整度。

3、构筑物工程做法

⑴石槽喷泉工程:15cm厚碎石垫层;10cm厚C20混凝土垫层:30cm厚C30混凝土池壁;池壁贴20mm厚花岗岩板,20mm厚防水砂浆结合层。

⑵涌泉水井工程:15cm厚碎石垫层;C30混凝土水井筒;10mm 厚沥青卷材防水层;聚氨脂防水涂料两遍;池壁贴30mm厚文化石板,10mm厚防水砂浆结合层;30mm厚青石板压顶,10mm 厚防水砂浆结合层;井底铺自然卵石。

⑶喷泉水池工程:15cm厚碎石垫层;C30混凝土水池;10mm厚沥青卷材防水层;聚氨脂防水涂料两遍;10mm厚防水砂浆找平层;池壁贴30mm厚花岗岩板,10mm厚防水砂浆结合层。

⑷小拱桥工程:C30独立基础;C30柱、梁、拱板;木扶手栏

⑸泵坑:15cm厚碎石垫层;C30混凝土泵坑;10mm厚沥青卷材防水层;聚氨脂防水涂料两遍;10mm厚防水砂浆找平层。

4、构筑物土建主要施工方法

⑴池坑土方开挖:开挖基坑时,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。

⑵碎石垫层:15cm厚碎石垫层施工前,对基坑进行原土夯实,平整度符合规范要求,碎石级配良好,能够在接近最佳含水量下

进行夯实。

⑶C10混凝土垫层:混凝土采用商品混凝土,混凝土垫层厚度为100mm。为了控制垫层的平整度,可在碎石垫层中打入小木桩,拉水平标高线在木桩上做垫层上平的标记(间距2m 左右)。在级配碎石基层上可抹100mm×100mm,找平墩(用细石混凝土),墩上平为垫层的上标高。铺设混凝土前先在基层上洒水湿润,然后从一端开始铺设,由一端退着操作。

振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。厚度超过20cm时,采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。

找平:混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。用水平木刮杠刮平,表面再用木抹子搓平。有坡度要求的地面,应按设计要求的坡度做。

养护:已浇筑完的混土垫层,应在12h左右覆盖和浇水,一般养护不得少于7d。

⑷钢筋混凝土池底、池壁施工

钢筋采用现场制作,现场绑扎,底板、池壁为双层双向钢筋。按弹出的钢筋位置线,先铺底板下层钢筋。根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋。钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。如采用一面顺扣应交错变换方向,也可采用八

字扣,但必须保证钢筋不位移。底板采用双层钢筋,绑完下层钢筋后,摆放钢筋马凳或钢筋支架(间距以1m 左右一个为宜),在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。底板钢筋如有绑扎接头时,钢筋搭接长度及搭接位置应符合施工规范要求,钢筋搭接处应用铁丝在中心及两端扎牢。如采用焊接接头,除应按焊接规程规定抽取试样外,接头位置也应符合施工规范的规定。

⑸池壁筋绑扎

在底板混凝土上再次校正预埋插筋,先绑2~4根竖筋,并画好横筋分档标志,然后在下部绑两根横筋定位,并画好竖筋分档标志。一般情况横筋在外,竖筋在里,所以先绑竖筋后绑横筋。横竖筋的间距及位置应符合设计要求。池壁筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,其塔接长度及位置要符合设计图纸及施工规范的要求。模板安装池壁采用18厚胶合板,竖向50×100 木方@500,横向一侧用2φ48 钢管,用φ12对拉止水螺栓加固,管竖向间距400,螺栓水平向间距500,上下排相互错开,内壁模支撑可利用予埋钢筋头靠木枋固定;

⑹混凝土施工

水池混凝土C30普通密实性混凝土,底板混凝土一次浇完,中间不间歇,注意振捣密实,底板混凝土完后养护3-5d,再进行池壁施工。池壁混凝土每次浇注高度以500-600 为宜,振捣均匀,不得捣固时间过长,避免跑浆、胀模,混凝土浇完后,认真养护,

特别是竖向混凝土要着重养护,用旧麻袋片浇湿覆盖,始终保持湿润,连续养护不少于7d。再进行池顶混凝土浇筑前检查模板支撑是否牢固,浇筑完毕后,用旧麻袋片浇湿覆盖,始终保持湿润,连续养护不少于7d。

⑺水泥砂浆找平层

抹平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。所以洒水达到基层和找平层能牢固结合为度。找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。

⑻聚氨酯防水层施工

涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查基层无不平、空裂,起砂等缺陷,方可进行下道工序。

底胶(基层处理剂)配制:先将聚氨酯甲料、乙料和二甲苯以1∶1.5∶2 的比例(重量比)配合搅拌均匀,配好的料在2h内用完。底胶涂刷:将配制好的底胶料,用长把滚刷均匀涂刷在基层表面,涂刷量为0.3kg/m2左右,涂刷后约4h手感不粘时,即可做下道工序。

5、供水管道铺设

本工程供水管采用聚乙烯PE管,主要施工方法如下:

园林景观水系施工方案

园林景观水系施工方案 1.1混凝土结构主体防水 1、水系工程均采用防水混凝土,防水混凝土其抗渗等级不得小于P6;防水混凝土结构底板的混凝土垫层,强度等级不应小于C15,厚度不应小于100mm,在软弱土层中不应小于150mm。 2、用于防水混凝土的水泥应符合下列规定: 水泥品种宜采用硅酸盐水泥、普通硅酸盐水泥,采用其他品种水泥时应经试验确定。 3、施工缝 水平施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水凝基渗透结晶型防水涂料等材料,再铺30-50mm厚的1:1水泥砂浆,并应及时浇筑混凝土。 垂直施工缝浇筑混凝土前,应将其表面清理干净,再涂刷混凝土界面处处理剂或水泥基渗透结晶型防水涂料,并应及时浇筑混凝土。 4、防水层 1)、水泥砂浆防水层 水泥砂浆防水层可用于水系工程主体结构的迎水面或背水面,防水层应在基础垫层、初期支护、围护结构及内衬结

构验收合格后施工。. )、卷材防水2 卷材防水层应铺设在混凝土结构的迎水面。防水卷材的品种规格和层数,应根据地下工程防水等级、地下水位高低及水压力作用状况、结构构造形式和施工工艺等因素确定。5、饰面层水系饰面层应满足设计图纸要求及现行国家施工规范规定。防渗膜1.2复PEHDPE土工(防渗)膜、1、常见新型防渗材料分别是膨润土防水毯,三种材料各有特点与优GCL合(防渗)膜、势,选择主要根据具体工程地质情况、防渗要求和实际使用情况,选用不同的产品与不同的施工工艺,以满足需要保证工程质量结合具体预算来综合考虑。2、无论何种防渗膜均需注意以下施工要点:1)、气候要求: ○℃为宜,考虑到土工膜的热胀冷缩性,根据—40 1 气温5经验,天冷时,土工膜的铺设应紧一些,天热时应松弛,但要注意,在夏天应避免中午时的高温。 ○级或雨天应停止施工;风速小4 2风力及雨天:风力超过时,宜用砂袋压住土工膜,依次向前推移,以利施工。.2)、质量符合设计要求: 基面应干燥、压实、平整、无开裂、无明显尖突、凹凸不平。其平整度应在容许的范围内平缓变化,坡度均匀,坡厚一致。3)、其他要求:

景观路路灯工程施工方案

目录 目录................................................................. 错误!未定义书签。 一、工程概况........................................................... 错误!未定义书签。 二、路灯施工方案总体选择............................................... 错误!未定义书签。 三、施工计划........................................................... 错误!未定义书签。 四、路灯施工方案....................................................... 错误!未定义书签。路灯施工工艺........................................................... 错误!未定义书签。、施工工艺和方法....................................................... 错误!未定义书签。、电缆沟槽开挖......................................................... 错误!未定义书签。、测量定位............................................................. 错误!未定义书签。、基础土方开挖......................................................... 错误!未定义书签。、基坑报检............................................................. 错误!未定义书签。、手空井和灯杆基础施工................................................. 错误!未定义书签。手孔井施工............................................................. 错误!未定义书签。灯杆基座............................................................... 错误!未定义书签。、模板安装............................................................. 错误!未定义书签。、混凝土浇筑........................................................... 错误!未定义书签。、基础回填............................................................. 错误!未定义书签。、清理基础预埋件丝扣胶带、安装灯杆..................................... 错误!未定义书签。、施工的质量控制要求和安全注意事项..................................... 错误!未定义书签。 六、施工主要设备和人员组织............................................. 错误!未定义书签。施工主要机械设备和材料见表1。......................................... 错误!未定义书签。施工人员组织见表2..................................................... 错误!未定义书签。 七、路灯施工工期安排................................................... 错误!未定义书签。 八、路灯施工质量保证措施............................................... 错误!未定义书签。 九、工期保证措施....................................................... 错误!未定义书签。 十、安全保证措施....................................................... 错误!未定义书签。安全施工管理措施...................................................... 错误!未定义书签。施工用电安全措施....................................................... 错误!未定义书签。十一、环境保护措施..................................................... 错误!未定义书签。 附表一:施工组织机构图............................................. 错误!未定义书签。 附表二:质量保证体系............................................... 错误!未定义书签。 附表三:安全管理机构............................................... 错误!未定义书签。

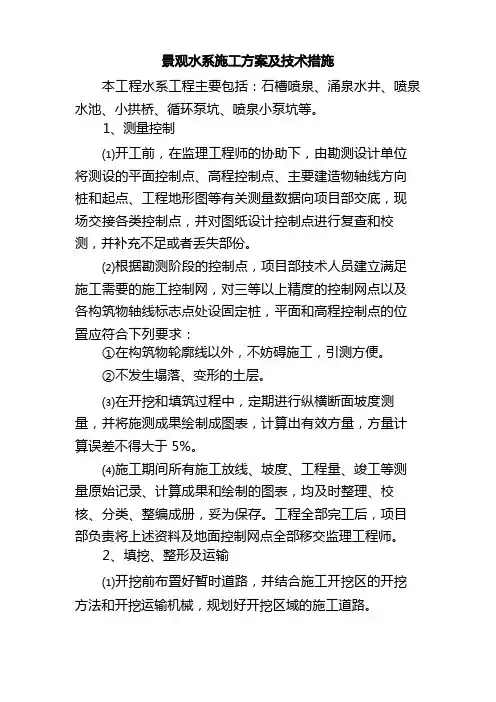

景观水系工程施工技术方案

景观水系工程施工技术方案 本工程水系工程主要包括:石槽喷泉、涌泉水井、喷泉水池、小拱桥、循环泵坑、喷泉小泵坑等。 1、测量控制 ⑴开工前,在监理工程师的协助下,由勘测设计单位将测设的平面控制点、高程控制点、主要建筑物轴线方向桩和起点、工程地形图等有关测量数据向项目部交底,现场交接各类控制点,并对图纸设计控制点进行复查和校测,并补充不足或丢失部分。 ⑵根据勘测阶段的控制点,项目部技术人员建立满足施工需要的施工控制网,对三等以上精度的控制网点以及各构筑物轴线标志点处设固定桩,平面和高程控制点的位置应符合下列要求: ①在构筑物轮廓线以外,不妨碍施工,引测方便。 ②不发生塌落、变形的土层。 ⑶在开挖和填筑过程中,定期进行纵横断面坡度测量,并将施测成果绘制成图表,计算出有效方量,方量计算误差不得大于5%。 ⑷施工期间所有施工放线、坡度、工程量、竣工等测量原始记录、计算成果和绘制的图表,均及时整理、校核、分类、整编成册,妥为保存。工程全部完工后,项目部负责将上述资料及地面控制网点全部移交监理工程师。

2、填挖、整形及运输 ⑴开挖前布置好临时道路,并结合施工开挖区的开挖方法和开挖运输机械,规划好开挖区域的施工道路。 ⑵根据各控制点,采用自上而下分层开挖的施工方法。开挖必须符合施工图规定的断面尺寸和高程,并由测量人员进行放线,不得欠挖和超挖。 ⑶本工程开挖面积不大,挖深量不大,采用中型挖掘机较合适,故选用1台挖掘机进行挖土,同时配备1台推土机1台装载机和2辆自卸汽车进行土方的装运。 ⑷开挖过程中要校核测量开挖平面位置、水平标高、控制桩、水准点和边坡坡度等是否符合施工图纸的要求。 ⑸设计边坡开挖前,必须做好开挖线外的清理、加固工作。 ⑹开挖时遇有地下水时,应采取有效的疏导和保护措施。对于开挖中如出现裂缝和滑动现象,采取暂停施工和应急抢救措施,并做好处理方案,做好记录。 ⑺垫层主要采用碎石材料较多,厚度15cm。 ⑻修帮和清底,为不破坏基础土壤结构,在距池底设计标高15cm 处预留保护层,采用人工修整到设计标高并满足设计要求的坡度和平整度。

水系施工方案

彰明镇福田村、南 江村农业产业园项目水系工程 施 工 组 织 设 计 绵阳市建力达建设有限公司

一、工程概况 水系形状为自然线形水池,水系深度约为0.6m,水系外墙壁用240mm厚页岩砖M10防水砂浆砌筑,基础垫层用100厚C15商品混凝土浇筑,防水层采用土工膜铺设,面层为散铺鹅卵石。 二、编制依据 1、本工程施工图纸及有关资料; 2、现场踏勘、调查所了解的信息; 3、现行《城市园林绿化工程施工及验收规范》; 4、现行《建筑工程施工质量验收统一标准》; 5、现行《施工现场临时用电安全技术规程》; 6、其他现行有关施工技术标准、规范和验收标准。 三、施工部署 3.1、施工机具:挖掘机、推土机、装载机、自卸汽车、翻斗车、铁锹、手推车、平碾、打夯机、钢尺、全站仪、水准仪等。 3.2、作业条件:土方开挖前,将施工区域内的地下、地上障碍物清除和处理完毕。包括其他施工单位的材料堆场、库房等临时设施。水系的位置或场地的定位控制线(桩)、标准水平桩,必须经过检验合格。夜间施工时,有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。 3.3、施工进度:

水系计划工期为30天,用流水线穿插施工方法施工,分别为(挖基坑=5天,基础垫层=7天,池壁240mm砖砌=12天,底壁顶浇砼+养护=10天,试水=2天,抹灰=2天,岸边景观石堆砌=5天)。 四、施工方法及顺序 (一)、施工测量: 本工程采用机械开挖。按施工平面图上坐标及高程,用全站仪和水准仪进行测算、图示位置和标高,用木方定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置便于观测、牢固,并采取保护措施。(二)、土方开挖 1、土方开挖的工艺流程:确定开挖的顺序和坡度→分段下挖→修边和清底。 2、坡度的确定:本工程土方开挖为原状老黄土,当挖土深度不超过1.2m 时,可不放坡,不加支撑。当超过1.2米时,根据现场情况和图纸设计要求放坡。 3、土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。在开挖过程中,应随时检查槽壁和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑(槽)的支撑准备,以防坍陷。开挖基坑(槽),不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层:挖土机用反铲挖土时,为30cm左右为宜。在机械施工挖不到的土方,应配合人工随时进行挖掘。开挖基坑(槽)不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。开挖尺寸不足,边坡过陡:基坑(槽)

园林景观工程施工方案.doc

施工组织设计第一章工程概况 一、工程概况 工程名称: 建设地点: 承包方式: 质量要求:合格 要求工期:总工期为120天。 施工范围:施工图纸设计范围内的。 二、设计概况 本工程项目含土方工程、园路、广场铺装、树池、台阶、构架、景观廊、景亭、桥、水系、绿化工程等。 三、施工条件 本工程拟建区由发包方在开工前完成施工场地开工必须具备施工的三通一平,工程建设开工前所需的一切手续及准备工作已完备。现场交通便利,利于现场管理。 在施工过程中将以项目法施工为原则,克服各种不利因素,创造一流的管理水平,一流的工程质量,一流的工程进度,合格工程为目标,圆满完成本标段工程的施工任务。 第二章工期及质量目标 一、工期目标 本工程施工工期为120天,为确保工期必须做到材料供应及时,劳动力及机械设备充分满足,合理组织流水施工,在施工全过程中充分利用时间,以安全为准则,质量为前提,进度为主线,保证各项计划圆满完成。 二、质量目标 合格、绿化养护期两年,苗木成活率100%。 第三章项目管理机构及主要成员职责 一、项目管理机构及主要成员职责 1、项目经理:纪道祥。负责监督、协调现场、施工、供应、财务等各方面的工作,负责与建设单位、厂商等外单位联系,是项目施工的管理决策者、组织者、协调者和责任者。 2、项目总工程师:邓华兰,负责项目技术,协助项目经理工作。 3、施工员:姜常青,负责施工现场的管理和生产调度工作。 4、安全员:王峰,负责安全生产工作。 5、质检员:徐亮,负责施工质量工作。 6、电工:虞飞,负责施工现场用电工作。 7、资料员:朱键,负责质量体系记录文件和工程资料的整理和管理。 第四章施工现场平面布臵 一、施工平面布臵 1、满足施工作业需求,布臵紧凑合理,达到有利生产、方便生活、安全防火和环境保护要求。 2、布臵各工种施工区域,应尽量减少各工种之间的交叉作业。 3、布臵临时设施用房,拟在附近租赁商品房以满足施工生产生活需要 4、符合劳动保护、技术安全和防火要求。

水系改造施工方案

吉山商务公园水系改造 施 工 方 案 中外园林建设有限公司 2010-4-1 水系改造施工方案或施工组织设计 1、工程概况: 1.1改造目的:本工程为吉山商务公园水系改造项目。原水系工程由本公司施工,由于现场地质环境和原设计缺陷等诸多因素,使得水系保水性能差。为改善水系景观效果,特此对现水系进行调整、改造,使园区整体景观有一个较高层次的改观。 1.2项目组成:本工程共分三个部分:拆除原有黄石为第一部分;山石堆砌、

点置、卵石铺砌为第二部分,植物种植、配置为第三部分。 1.3施工范围:商务公园西区3、4、5号三个水系。 1.4 进场时间:2010年4月4日 竣工时间:2010年4月30日 1.5 质量标准:达到甲方满意。 2、施工布置 2.1 施工现场准备 2.1.1 准备现场水、电的设备及来源. 2.1.2准备储存材料、苗木、工具的临时场地和工人休息的临时用房. 2.1.3甲方需保证我方进场运输的通畅,及尽可能为我方提供施工方便。2.2 苗木资源的调查准备 严格按施工设计图和园林施工的技术规范要求,保证使用规格合格,长势良好,无病虫害的苗木。及早对苗木资源进行摸底,对符合标准的苗木签订购销合同,使苗木供给具有保障。 2.3 机具、材料准备:按施工进度的时间陆续组织进场,按指定的位置堆 放。 2.3.1 整地压实工具:夯机、洋镐、铁锹等; 2.3.2 灌溉用具:潜水泵、浇水管等; 2.3.3 修剪用具:修枝剪、平剪、手锯等; 2.3.4 机械工具:吊车、挖掘机、汽车、翻斗车、手推车等; 2.3.5 其它材料:草绳、铁丝、老虎钳、扶木棍、生根剂、肥料等 2.4 技术准备 2.4 .1 熟悉、审查施工图纸和有关技术规定,并进行技术交底. 2.4 .2确认现场的位置范围,地上、下障碍物,尤其是地下管网管线的位置、埋深,和甲方索要地下管线图,确保施工的安全和万无一失。

最新完整版水系景观绿化工程施工组织设计方案

最新完整版水系景观绿化工程施工组织设计方案

第一章、总体概述:施工组织总体设想、方案针对性及施工阶段划分 一、工程概况 1、工程名称:南环城水系景观二期工程 2、工期要求:120日历天(我公司会严格按照工程整体进度,保证满足甲方的工期要求)。 3、工程质量标准:合格。 4、建设地点:新城秦山路南侧、银滩路西侧 5、建筑面积(规模):约150000平方米。 6、招标范围:种植土回填、整理、挖坑、苗木采购、运输、修剪、种植、施肥、打支架、修剪成形、施工现场清理、土建、铺装、景观小品、给排水、照明等安装工程以及种植完工验收合格后两年养护管理等。 二、编制依据: 1、本工程施工招标文件及施工图纸(设计文件)所要求的技术规范、标准、规程、图集等; 2、本公司质量、安全管理体系文件; 3、《建筑工程施工质量验收统一标准》(GB50300-2001); 4、《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006); 5、《给水排水管道工程施工及验收规范》(GB50268-97); 6、《电气装置安装工程接地装置施工及验收规范》(GB50169-2006);

7、《市政排水管渠工程质量检验评定标准》(CJJ3-90); 8、《建筑地面工程施工及验收规范》(GB50209-95); 9、《城市绿化工程施工及验收规范》(CJJ/T82-99); 10、《公路沥青路面施工技术规范》(JTG F40-2004); 11、其他适用的验收规范及相关标准。 三、施工组织总体设想 坚持出精品的原则。坚持使用乡土植物为主,引进运用科技新成果的原则。本工程施工部体规划以“三保、二突出、一文明”为指导思想。 1、“三保” 确保工期:根据招标文件工期要求,按招标文件规定控制工程施工进度,并据此配备施工队伍、机械设备和材料、苗木,统筹安排施工进度。在施工准备阶段做到早进场、早安家设营、早开工,以快速形成施工高潮;施工过程中采用网络计划组织施工,紧抓控制工期的关键线路,平行组织、流水作业,合理划分区段,多点全面展开施工,确保工期目标的实现。 确保工期质量:建立健全质量保证体系,严格按ISO9001质量保证体系运行,组织规范化、标准化作业,全面开展质量创优活动,按相关标准的规定和要求,对工程质量进行控制和评定,确保工程优良品率在90%以上。 确保施工安全:建立健全安全保证体系,制定安全生产施工细则,确定奖罚制度,严密组织安全防护,树立“安全施工,人人有责”的

最新整理景观水系工程施工组织设计.doc

一、施工组织设计 目录 第一章施工组织设计 第二章施工进度计划和保证措施及违约责任承诺第三章劳动力和材料供应及其保证措施 第四章机械设备投入计划 第五章施工平面布置和临时设施布置 第六章安全文明施工 第七章质量目标、质量保证和质量违约承诺

第一章施工组织设计 一、工程概况 本工程为左权县辽阳路道路改造工程(一标段:景观水系工程),位于县城,北起北大街,南至滨河北街;由左权县城市建设发展有限公司建设,共680米。主要包括喷泉、涌泉、拱桥的建设及绿化工程等项目。 二、编制依据 1、全面响应本工程招标文件的各项要求,按规定格式规范编制; 2、认真学习施工图纸,按施工图纸的要求对施工组织、施工进度进行细致安排,以切合施工实际,确保按时、保质、保量完成施工任务; 3、认真学习相关施工技术规范和质量验收评定标准,组织和制定各工序工程具体施工技术措施,确保高质量完成施工任务,创精品工程; 4、结合以往类似工程经验,利用科学的管理制度和管理措施,对人员、材料、施工机械等合理组织安排,对工程进行科学施工,从管理中出效益。 三、施工部署 1、目标策划 根据施工招标文件要求及工程的实际情况,结合我公司多年来的施工经验,确定本工程的目标为: ⑴施工工期 本工程计划20xx年7月开工, 20xx年9月竣工。确保本工程在计划时间内完成合同范围内的全部工程施工内容。 ⑵质量管理

本工程质量为“合格”,确保符合《工程施工质量验收规范》标准。 ⑶现场管理 施工全过程达到现场文明施工管理,保证安全。 ⑷安全管理 认真贯彻“安全第一,预防为主、综合治理”的安全方针,加强安全生产的科学管理,建立健全安全生产责任制,加强安全检查,进行安全教育,采取针对性的行之有效的安全技术措施,排除安全隐患,最大限度的减少安全事故的发生。 2、项目组织机构设置 ⑴为确保工程各项目标的顺利完成,我公司决定组织素质高、施工经验丰富的项目班子和较强的施工队伍,按项目管理法组织施工,集中办公,集中管理,加快工程进度。 ⑵选派有施工经验的项目经理和施工队伍,先进的技术管理,科学安排施工进度,计划控制形象进度,组织协调好各工种之间的关系。 ⑶现场项目经理部由项目经理、技术负责人等组成项目领导班子,各专业工种、班组为劳务作业层。 ⑷项目经理部对本工程全过程进行成本管理、合同管理、技术管理、质量管理、安全管理、文明施工管理及竣工移交工作。 ⑸落实各级人员的岗位责任制 项目经理:代表公司对本工程施工负全部责任。行使委托法人职责,具有经济自主权。全面组织协调施工区域的现场工作,保证工程进度、质量及施工预算得以实现。 项目技术负责人:负责本工程的全部技术问题,按已批准的施工组织方案、按国家标准规范规程进行施工。

景观水系驳岸施工方案

景观水系驳岸施工方案 1、施工顺序:施工程序:定位放线一水池基础一水池钢筋混凝土结构一排水管安装一景石 2、水系施工方法 施工流程:素土夯实—300厚塘渣垫层一100厚碎石垫层—100厚素混凝土垫层—250厚S6抗渗钢筋混凝土池底—S6抗渗钢筋混凝土池壁—一布六涂J S防水层—太湖石景石安置一溪滩石水系测量放线 根据设计图纸,按设计坐标,中线、高程点测放水系的平面位置和纵断高程。精确测定出水系主轴线和起讫点,水系是否顺直,并按施工放样的实际需要增补水系各点的地面高程,并设置施:1:水准点,在基础表面上弹出轴线及水系边线。 ⑶水系开挖 水系采用挖掘机开挖,人:_1:配合挖掘机刷底。基础的部位尺寸、形状埋置深度均按设计要求进行施工。当基础开挖后若发现与设计情况有出入时,向有关部门汇报,按实际情况调整设计。 基础开挖为明挖基坑。 1⑴水系基础用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避免扰动基底原状土。 基坑刷底时要按设计做好基底坡度。

开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运。 在基槽边弃土时,应保证边坡稳定。当土质好时,槽边的堆土应距基槽边缘2.0米以外,高度不得超过1.5m。 M)基坑挖至设计标高后不得长时间暴露,扰动或浸泡,而削弱基底承载能力。基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工。 基础浇筑 开挖基槽及处理后,检查基底尺寸及标高,报请监理工程师验收,浇注前要检查基坑底标高,验收合格后铺设碎石垫层进行基础放线,支模前放出基础底边线控制挡墙的基础宽度。 支模:模板采用15mm厚覆膜光面多层木板,50X1⑻木枋背楞。要求模板拼缝整齐,做到横平竖直,施工过程必须横向、竖向均拉通直线检查。 竖向拼缝需错缝,错缝位置为模板长度的一半。操作时按从下到上顺序边拼校正边加固,保证施工位置平整不漏浆。 浇注:浇注时用振动棒振捣,防止出现蜂窝、麻面等影响质量及观感的现象。 池底钢筋绑扎: 钢筋采用现场制作,现场绑扎,底板、池壁为双层双向。

假山水系景观工程施工组织设计

假山水系景观工程 施 工 方 案 编制: 审核: 审批: *************有限公司 二0一五年十二月

目录 第一章编制说明 1.1 编制依据 1.2 编制说明 1.3 编制原则 第二章工程概况 2.1 工程概述 2.2工程范围 第三章人力及资源、机械保证措施 3.1施工组织 3.2施工部署 3.3主要管理部门及人员职责 3.4劳动力计划 3.5劳动力保证措施 3.6材料保证措施 3.7资金保证措施 3.8拟投入施工机械设备 第四章工程进度计划及工期保证措施 4.1工程施工计划 4.2工期保证措施

4.3进度控制办法 第五章施工准备与总平面布置及管理 5.l 施工准备工作及管理 第六章主要项目施工方法 6.1工程施工方法 6.2钢筋砼施工方法 6.3假山施工方法 6.4鼎施工方法 6.5电气安装工程施工方法 第七章施工质量管理 7.1施工质量管理 第八章确保工程质量技术组织措施 8.1质量目标 8.2组织机构 8.3工程质量控制 第九章确保安全生产技术组织措施 9.1 安全生产组织措施 9.2 安全生产管理制度 9.3 安全生产技术措施 第十章确保文明施工技术组织措施 10.1 文明施工组织管理机构

10.2 现场文明施工措施 10.3 环境保护措施 第十一章特殊季节施工技术措施 11.1 雨季施工技术措施

第一章编制说明 1.1 编制依据 l、已通过业主评审设计方案(施工说明)。 2、国家有关政策和文件规定。 3、我公司现有的施工管理能力、技术水平和施工经验。 4、现场踏勘情况。 1.2 编制说明 本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司积累多年的园林工程施工经验,力求做到措施具体,方法实用, 以达到建成一流的工程为宗旨。本工程应满足但不限于下列标准、规范: 1、《工程测量规范》GB50026-93; 2、《城市绿化工程施工及验收规范》(JJ/T82-99); 3、《园林绿化施工规范》(DB4403001/T8-99); 4、《混凝土结构工程施工质量验收规范》(GB50204-2002); 5、《施工现场临时用电安全技术规范》(JGJ33-2001); 6、《混凝土结构设计规范》(GB5010-2002); 7、《建筑抗震设计规范》(GB50330-2010); 8、《建筑边坡工程技术规范》(GB50330-2002);

景观路路灯工程施工方案 (1)

目录 目录 ............................................................................................................................................................. - 0 - 一、工程概况.................................................................................................................................................. - 1 - 二、路灯施工方案总体选择.......................................................................................................................... - 1 - 三、施工计划.................................................................................................................................................. - 1 - 四、路灯施工方案.......................................................................................................................................... - 1 - 4.1路灯施工工艺............................................................................................................................................ - 1 - 4.2、施工工艺和方法..................................................................................................................................... - 2 - 4.2.1、电缆沟槽开挖...................................................................................................................................... - 2 - 4.2.2、测量定位.............................................................................................................................................. - 2 - 4.2.3、基础土方开挖...................................................................................................................................... - 3 - 4.2.4、基坑报检.............................................................................................................................................. - 3 - 4.2.5、手空井和灯杆基础施工...................................................................................................................... - 3 - 4.2. 5.1手孔井施工 ......................................................................................................................................... - 3 - 4.2.5.2灯杆基座 ............................................................................................................................................. - 3 - 4.2.6、模板安装.............................................................................................................................................. - 4 - 5.2.7、混凝土浇筑.......................................................................................................................................... - 4 - 5.2.8、基础回填.............................................................................................................................................. - 5 - 5.2.9、清理基础预埋件丝扣胶带、安装灯杆.............................................................................................. - 5 - 5.2.10、施工的质量控制要求和安全注意事项............................................................................................ - 6 - 六、施工主要设备和人员组织...................................................................................................................... - 6 - 6.1施工主要机械设备和材料见表1。......................................................................................................... - 6 - 6.2施工人员组织见表2................................................................................................................................. - 7 - 七、路灯施工工期安排.................................................................................................................................. - 8 - 八、路灯施工质量保证措施.......................................................................................................................... - 8 - 九、工期保证措施.......................................................................................................................................... - 9 -

道路工程中央水系岸线景观绿化工程施工设计方案

道路工程中央水系岸线景观绿化工程施工组织设计 目录 第一章.工程概况 (3) 1、编制说明 (3) 2、概况: (3) 3、工程围: (4) 4、工期: (4) 5、质量目标 (4) 6、现场自然条件、气候、地质情况 (5) 7、工程的重点 (5) 8、工程的定位和设计理念 (5) 第二章.组织与管理 (6) 1、本项目现场组织架构 (6) 2、组织管理 (6) 3、岗位职责 (7) 第三章.施工前期准备工作 (10) 一、施工场地布置 (10) 1、现场布置 (10) 2、施工围护 (10) 3、临时设施 (10) 4、施工临时用电、用水 (10) (1)、临时用电 (10) (2)、施工用水 (10) 二、施工准备工作 (10) 1、工程项目施工准备 (10) 2、技术准备 (11) 3、物资准备 (12)

4、劳动力组织 (12) 5、资金使用计划 (13) 第四章.施工进度控制 (14) 一、保证措施 (10) 1、工期目标 (14) 2、组织措施 (14) 二、劳动力、材料设备配备 (10) 1、劳动力配备 (15) 2、材料准备 (15) 三、施工进度的控制 (10) 1、施工进度的前期控制 (16) 2、施工进度的中间控制 (15) 3、施工进度的后期控制 (16) 4、施工进度计划表 (16) 第五章.质量管理与保证措施 (17) 1、质量管理体系 (17) 2、实行质量检查制度 (17) 3、质量目标承诺与保证措施 (18) 4、检验与验收 (20) 第六章.主要分部分项工程施工方案 (21) (一)、绿化工程 (21) 第七章.安全文明施工 (34) 一、安全消防管理 (34) 1、管理体系 (34) 2、职责落实 (34) 3、治安管理 (34) 4、消防管理 (35) 二、文明施工与环境保护 (37) 1、管理体系 (37) 2、管理措施 (37) 3、现场文明施工措施 (39) 4、环境保护措施 (40)

水系防水施工方案

亚麻社区景观水系防水施工方案 ·工程概况 该景观位于亚麻小区院内,由人工湖、景观河道水系构成四周均为高层住宅楼,地下为车库景观水系座落在沙石上地基上,地下水位偏高,水系底部及四川渗透系数偏人,上部有观建筑为保词:不因失水而影响景观放效果,或因蓄水渗漏危及相邻建筑物使用安全,人工景观水系必须做好防渗处理。 ·防渗方案 经现场观察及设计要求,本工程应采用二布一膜的防渗系统技术,具体如下: 1、表面装饰屋 2、400g/。土工布保护层。 3、1.0厚HDPE上工膜防渗层。 4、400g/m。上工布衬挚保护层。 5、同填土层平整夯实。 ·产品性能 土工布又称土工织物,它是山合成纤维通过针刺或纺纵而成的透水性,土工合材料。成晶为布状,一股宽度为4-6米,长度为50—t00米,十工布具有优秀的过虑,排水、隔离、防渗、保护作用,具有重量轻,抗拉强度商,渗透性好,耐高温,抗冷冻,耐老化、耐腐蚀。 HKP土工膜是一种柔韧、完全不透水的薄膜材料,可以随地地

的任意形状铺设且能够随蓄水后的基底沉肾而变形适应,当防渗层密闭无破损时,可做到完全消除渗漏。 ·防渗系统安装工程 HDPE土工膜安装工程 1.1适用标准 《聚乙烯(PE)土工膜防渗工程技术规范》(SL/T231.1 998) 《土工合成材料应用技术舰范》(GB50290—1998) 《土工合成材料测试舰程》( SL/T235—1 999) 《堤防工程设计规范》(GBN50286—98) ●《地基基础设计规范》HDBJ 08-1 1-99) ●《土工试验方法标准》(GB/T 50123-1999) 1.2地基准备 基层应按坐标、标高和坡度按照图纸或其他要求进行修整。 在准备期间,需对地基进行必要的平整,湿涧及碾压,使其表面300mm。土层达到95%标准压实度。在工程师指定的地方,用至少5吨(静止重量)的光面振动压路机列地基进行试碾压,以确定“软基点”。“软基点”处需根据技术规范进行开挖并填入土方。为保证与填土的很好结合,碾压后的表面应该洒水,在基底处理后填土应马上进行以防止基底开裂。 当需要在基底填土时,填土所用土方应保持最佳含水量的+3%和3%之内并且分层夯实,每层厚度按照150 mm,碾压应达到95%的压实度。填土必须均匀的整平到所要求的标高,从而为后面进行的填

景观水系工程施工组织设计

施工组织设计 工程名称: 编制单位: 编制人: 审核人: 批准人: 编制日期:年月日

目录 第一章工程概况 第二章施工进度计划和保证措施及违约责任承诺第三章劳动力和材料供应及其保证措施 第四章机械设备投入计划 第五章施工平面布置和临时设施布置 第六章安全文明施工 第七章质量目标、质量保证措施

第一章工程概况 一、工程概况 本工程为左权县辽阳路道路改造工程(一标段:景观水系工程),位于县城,北起北大街,南至滨河北街;由左权县城市建设发展有限公司建设,共680米。主要包括喷泉、涌泉、拱桥的建设及绿化工程等项目。 二、编制依据 1、全面响应本工程招标文件的各项要求,按规定格式规范编制; 2、认真学习施工图纸,按施工图纸的要求对施工组织、施工进度进行细致安排,以切合施工实际,确保按时、保质、保量完成施工任务; 3、认真学习相关施工技术规范和质量验收评定标准,组织和制定各工序工程具体施工技术措施,确保高质量完成施工任务,创精品工程; 4、结合以往类似工程经验,利用科学的管理制度和管理措施,对人员、材料、施工机械等合理组织安排,对工程进行科学施工,从管理中出效益。 三、施工部署 1、目标策划 根据施工招标文件要求及工程的实际情况,结合我公司多年来的施工经验,确定本工程的目标为: ⑴施工工期 本工程计划2013年7月开工,2013年9月竣工。确保本工程在计划时间内完成合同范围内的全部工程施工内容。 ⑵质量管理

本工程质量为“合格”,确保符合《工程施工质量验收规范》标准。 ⑶现场管理 施工全过程达到现场文明施工管理,保证安全。 ⑷安全管理 认真贯彻“安全第一,预防为主、综合治理”的安全方针,加强安全生产的科学管理,建立健全安全生产责任制,加强安全检查,进行安全教育,采取针对性的行之有效的安全技术措施,排除安全隐患,最大限度的减少安全事故的发生。 2、项目组织机构设置 ⑴为确保工程各项目标的顺利完成,我公司决定组织素质高、施工经验丰富的项目班子和较强的施工队伍,按项目管理法组织施工,集中办公,集中管理,加快工程进度。 ⑵选派有施工经验的项目经理和施工队伍,先进的技术管理,科学安排施工进度,计划控制形象进度,组织协调好各工种之间的关系。 ⑶现场项目经理部由项目经理、技术负责人等组成项目领导班子,各专业工种、班组为劳务作业层。 ⑷项目经理部对本工程全过程进行成本管理、合同管理、技术管理、质量管理、安全管理、文明施工管理及竣工移交工作。 ⑸落实各级人员的岗位责任制 项目经理:代表公司对本工程施工负全部责任。行使委托法人职责,具有经济自主权。全面组织协调施工区域的现场工作,保证工程进度、质量及施工预算得以实现。 项目技术负责人:负责本工程的全部技术问题,按已批准的施工组织方案、按国家标准规范规程进行施工。

水系施工方案

水系施工方案 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

彰明镇福田村、南 江村农业产业园项目水系工程 施 工 组 织 设 计 绵阳市建力达建设有限公司

一、工程概况 水系形状为自然线形水池,水系深度约为,水系外墙壁用240mm厚页岩砖M10防水砂浆砌筑,基础垫层用100厚C15商品混凝土浇筑,防水层采用土工膜铺设,面层为散铺鹅卵石。 二、编制依据 1、本工程施工图纸及有关资料; 2、现场踏勘、调查所了解的信息; 3、现行《城市园林绿化工程施工及验收规范》; 4、现行《建筑工程施工质量验收统一标准》; 5、现行《施工现场临时用电安全技术规程》; 6、其他现行有关施工技术标准、规范和验收标准。 三、施工部署 、施工机具:挖掘机、推土机、装载机、自卸汽车、翻斗车、铁锹、手推车、平碾、打夯机、钢尺、全站仪、水准仪等。 、作业条件:土方开挖前,将施工区域内的地下、地上障碍物清除和处理完毕。包括其他施工单位的材料堆场、库房等临时设施。水系的位置或场地的定位控制线(桩)、标准水平桩,必须经过检验合格。夜间施工时,有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。施工机械进入现场所经过的道路、桥梁和卸车设施等,应事

先经过检查,必要时要进行加固或加宽等准备工作。在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。 、施工进度: 水系计划工期为30天,用流水线穿插施工方法施工,分别为(挖基坑=5天,基础垫层=7天,池壁240mm砖砌=12天,底壁顶浇砼+养护=10天,试水=2天,抹灰=2天,岸边景观石堆砌=5天)。 四、施工方法及顺序 (一)、施工测量: 本工程采用机械开挖。按施工平面图上坐标及高程,用全站仪和水准仪进行测算、图示位置和标高,用木方定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置便于观测、牢固,并采取保护措施。(二)、土方开挖 1、土方开挖的工艺流程:确定开挖的顺序和坡度→分段下挖→修边和清底。 2、坡度的确定:本工程土方开挖为原状老黄土,当挖土深度不超过时,可不放坡,不加支撑。当超过米时,根据现场情况和图纸设计要求放坡。 3、土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。在开挖过程中,应随时检查槽壁和边坡的状态。深度大于时,根据土质变化情况,应做好基坑(槽)的支撑准备,以防坍陷。开挖基坑(槽),不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层:挖土机用反铲挖土时,为30cm左右为宜。在机械施工挖不到的土方,应配合人工随时进
