图纸审核意见表
- 格式:xls
- 大小:27.00 KB
- 文档页数:40
施工图审图意见施工图审图意见是施工图设计文件审查的重要环节,是对设计文件进行全面、细致的审查后,提出的具体意见和建议。
本文将介绍施工图审图意见的内容、意义和作用,以及审查的基本原则和程序。
符合性审查:对设计文件是否符合国家有关法规、标准、规范等进行审查。
完整性审查:对设计文件的完整性进行审查,包括图纸目录、设计说明、施工图纸等。
技术性审查:对设计文件中的技术性内容进行审查,包括结构安全性、建筑节能性、设备实用性等。
经济性审查:对设计文件的经济性进行审查,包括材料使用、工程造价、施工周期等。
提高设计质量:通过对设计文件的全面审查,发现并纠正设计中存在的问题,提高设计质量。
确保施工安全:通过对设计文件的详细审查,发现并纠正设计中存在的安全隐患,确保施工安全。
降低工程造价:通过对设计文件的细致审查,发现并纠正设计中存在的浪费现象,降低工程造价。
优化施工周期:通过对设计文件的综合审查,发现并纠正设计中存在的不足之处,优化施工周期。
施工图审图意见的审查应遵循以下原则和程序:程序:接收申请材料→组织专家审查→形成审图意见→公示→送达申请人。
施工图审图意见是施工图设计文件审查的重要环节,对于提高设计质量、确保施工安全、降低工程造价、优化施工周期具有重要意义。
在审查过程中,应遵循公正、客观、科学、合理的原则,按照规定的程序进行审查,确保审图意见的准确性和有效性。
申请人也应认真对待审图意见,按照意见进行修改和完善,确保设计文件的完整性和合规性。
法律、行政法规规定提交的其他材料(如消防、人防、节能、环保、卫生防疫等部门批准文件或审查意见等)建设单位向建设行政主管部门报送施工图,并作书面登录。
建设行政主管部门对报送的施工图进行内审,主要审查的内容有:是否符合各项法律、法规;是否符合抗震、消防、节能、环保、卫生防疫等专项规划要求;是否符合国家规定的初步设计及概算审批原则;基础和主体结构的安全性;人防工程(不含人防指挥工程)防护密闭性质量是否符合现行国家有关规范;各专业设计是否符合规范和强制性条文规定;建筑节能设计是否符合建筑节能强制性标准等。
施工图纸核查意见单一、引言在建筑工程项目中,施工图纸的核查是至关重要的环节。
它不仅关乎工程的施工质量,也直接影响到施工的进度和成本。
为了确保施工图纸的准确性和完整性,本文将详细阐述施工图纸核查意见单的相关内容和重要性。
二、施工图纸核查意见单概述施工图纸核查意见单是一种用于内部沟通的工具,用于在施工前对图纸进行详细的检查和评估。
该意见单通常由项目负责人或专门的图纸核查人员填写,主要记录对图纸的意见、建议和需要改进的地方。
三、施工图纸核查意见单的内容1、核查人员:填写进行核查的人员姓名和职位,以确保责任的明确。
2、核查日期:记录进行核查的具体日期,以便跟踪工程的进度。
3、核查项目:列出需要核查的图纸项目,包括建筑结构、给排水、电气等各个专业。
4、核查意见:针对每个项目,提出核查人员对图纸的意见、建议或问题。
5、改进措施:针对核查意见,提出具体的改进措施和解决方案。
6、审核结果:记录审核图纸的结果,包括是否通过审核、是否需要进一步修改等。
四、施工图纸核查意见单的作用1、提高图纸质量:通过详细的核查和反馈,可以及时发现并纠正图纸中的错误或不足,从而提高图纸的质量。
2、确保施工安全:通过对图纸的深入检查,可以发现可能存在的安全隐患,从而避免施工过程中的事故。
3、优化施工流程:通过核查意见单,可以对图纸进行优化,使施工流程更加合理,从而提高施工效率。
4、减少成本:通过提前发现和纠正图纸中的问题,可以避免因错误图纸导致的返工和成本增加。
5、增强团队协作:通过填写和讨论核查意见单,可以使团队成员更好地协同工作,增强团队协作能力。
五、总结施工图纸核查意见单是建筑工程项目中不可或缺的一部分。
它不仅有助于提高图纸质量,确保施工安全,还可以优化施工流程,减少成本,增强团队协作能力。
因此,我们应该充分重视并规范填写施工图纸核查意见单,使其在建筑工程项目中发挥最大的作用。
在建筑工程中,施工图纸的核查是至关重要的环节。
它决定了项目的可行性、安全性以及日后的施工流程和质量。
合同价合同工期建筑面积m2
经办人:负责人: 经办人:负责人:
经办人:负责人:
经办人:负责人:成本部:(审核要点:核对竣工图纸是否具备条件)
审核竣工图的完整、准确、系统。
监理单位:(审核要点:施工范围、工作界面划分、设计变更的实施、现场实际施工情况等)
必须清晰描述总包的施工范围及分部工作,与分包工程的界面划分,竣工图及变更与现场实体是否一
致,尤其需要描述施工方案中涉及费用的部分,及是否符合我司工艺工法要求。
工程部/项目部:(审核要点:施工范围、工作界面划分、设计变更的实施、现场实际施工情况等)必须清晰描述总包的施工范围及分部工作,与分包工程的界面划分,竣工图及变更与现场实体是否一
致,尤其需要描述施工方案中涉及费用的部分,及是否符合我司工艺工法要求。
设计部:(审核要点:施工图纸版本、图纸会审成果、交房标准、节点做法、设计变更等)
必须清晰描述施工竣工蓝图的版本号,设计变更、图纸会审描述是否正确,可附页(需签字),交付标
准、做法需明确
工程竣工图纸审核会签表
合同编号:
工程项目名称
施工单位名称
工程开竣工时间
各有关部门意见。

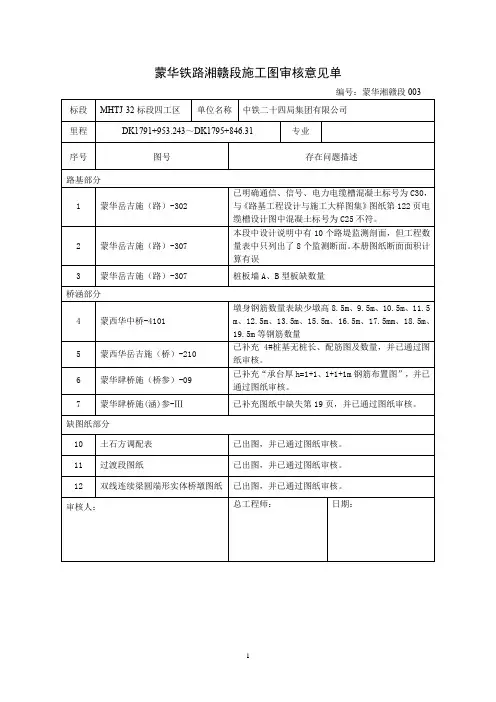

施工图审查常见问题1、为防止应急电源与正常电源之间并列运行,应急电源发电机的启动命令必须由正常电源主开关的辅助接点发出;应急电源与正常电源之间设置电气及机械联锁,以确保满足《供配电系统设计规范》GB50052-1995第3.0.2条。
有的设计应急发电机启动命令由信号继电器发出,但信号继电器有可能误动作而发出启动发电机的信号,造成与正常电源误并网;有的设计有电气联锁而没有机械联锁。
2、配电室的长度超过7米时,没有设置两个出口,按《10KV及以下变电所设计规范》GB50053-1994第6.2.6条,长度超过7米时,应设两个出口,并宜布置在配电室的两端;成排布置的配电屏长度超过15米,只在通道的两端有出口,按《低压配电设计规范》GB50054-1995第3.1.8条,当两个出口之间的距离超过15米时,其间尚应增加出口。
4、变电所设计时对建筑等专业的要求不具体:考虑室内净高要求时,未计及梁的高度;造成变电所内局部净高很低,使设备布置困难;主出入口的宽、高未考虑设备的吊装及运输方便,造成设备运不进去;双排布置的低压配电屏的电缆沟互不连通,不方便电缆的进出和今后线路的调整;当变电所设置在最低层时,未采取适当抬高该所地面等防水措施。
5、电线电缆选择时,只考虑计算电流大小,未全面考虑敷设方式、敷设环境,未计及温度校正及多路电缆的并敷校正,使线路载流量小于该回路的计算电流或小于该回路断路器的整定值或线路电压损失偏大,从而不满足《低压配电设计规范》GB50054-1995第2.2.2条、第4.3.4条。
6、保护(PE)线截面选择偏小,不满足《低压配电设计规范》GB50054-1995第2.2.9条。
7、中性线(N线)截面偏小,为相线截面的1/2。
由于民用建筑用电负荷绝大多数为单相负荷,三相负荷不平衡必然导致中性线通过不平衡电流,且随着电脑及各种家用电器设备的发展与普及,低压电网的高次谐波污染日益加剧,3次及其奇倍数谐波均构成中性线电流,中性线过电流并由此引发的电气火灾现象也日渐增多。
施工图审查意见汇总表一、概述施工图审查是建筑工程建设过程中的一个重要环节,是对设计质量和施工前准备工作的全面检查。
本文将详细介绍施工图审查意见汇总表的内容、目的和重要性,以及如何根据审查意见进行改进和优化。
二、施工图审查意见汇总表的内容施工图审查意见汇总表是对施工图设计文件全面审查后得出的总结性意见。
通常包括以下内容:1、审查目的:明确审查的目的和要求,如确保设计质量、安全性、合规性等。
2、审查范围:列出审查的具体项目和涉及的专业领域,如建筑、结构、给排水、电气等。
3、审查依据:列出审查所依据的国家标准、行业规范和其他相关法规。
4、审查要点:针对每个专业领域,提出审查的主要点,如结构安全性、设备运行可靠性等。
5、审查结果:对每个点进行详细描述,并提出审查意见和建议。
6、对整个施工图设计文件做出总体评价,指出优点和不足,并提出改进建议。
三、施工图审查意见汇总表的目的和重要性1、提高设计质量:通过对施工图的全面审查,发现并纠正设计中存在的问题,避免因设计缺陷导致的工程质量问题。
2、确保施工安全:审查意见汇总表重点施工过程中的安全隐患,提出相应的防范措施和建议,确保施工人员的生命安全。
3、降低成本:通过提前发现和解决设计中的问题,避免施工过程中因设计变更导致的成本增加。
4、优化设计方案:审查意见汇总表不仅指出问题,还提出优化建议。
这些建议有助于提高建筑的使用功能和性能,降低后期维护成本。
5、规范行业行为:审查意见汇总表对设计单位和施工单位具有一定的约束作用,促使他们更加遵守相关法规和规范,提高行业整体水平。
四、如何根据审查意见进行改进和优化1、认真对待审查意见:设计单位和施工单位应认真对待审查意见,充分了解每个建议背后的原因和目的。
2、及时调整设计方案:对于审查意见中指出的设计问题或不足,设计单位应及时进行调整和完善。
同时,应积极采纳审查意见中的优化建议。
3、加强内部沟通与协作:设计单位各专业之间、设计与施工单位之间应加强沟通与协作,确保问题的整改和优化方案的实施得到有效衔接。
Xxx项目人民防空工程施工图专项审查说明(审查编号:)一、复审阶段:本工程已完成人防施工图设计文件专项审查,请建设单位督促设计单位对审查意见在7个工作日内进行逐条回复修改,设计单位对每条审查意见都必须有实质性的响应,并填写本报告书中工程设计概况表。
修改后的设计文件电子版发我单位进行复审。
二、设计文件修改要求:1、审查意见属性类别有:强制性条文(K),一般性条文(Y),技术措施规定(J),设计深度(S):2、回复资料应采用修改图的形式,不允许使用联系单。
3、审查意见书上涉及结构分析须重新计算或补充计算时,应提供经复核的计算书;4、某专业审查意见的修改如涉及相关专业,应由该专业设计修改人通知相关专业一并修改。
5、提供本项目应建人防面积的计算表格及说明。
6、设计单位按本报告书目录出示“回复意见”、“修改图”、“承诺书”等电子版文件传至本单位电子邮箱(邮箱:xxx),并通知审查联系人,以便复审。
二、发放审查合格报告:1、设计单位提交“四套完整的修改后人防施工图”、“一套光盘”“四套设计单位签字盖章的本回复报告”(含目录清单、承诺书等一起装订)。
2、承诺书上应有设计单位领导签字和设计单位公章。
3、回复单、目录清单上设计单位签字盖章。
设计单位情况登记表中土建加盖注册章。
4、单位快件邮寄地址:xxx人防工程设计咨询有限公司20xx年09月26日装订目录一.设计单位情况登记表二.人防工程施工图设计文件审查合格书三.人民防空工程施工图设计文件审查意见书四.人防工程施工图设计文件审查图纸目录清单设计单位情况登记表人防工程施工图设计文件审查合格书编号:xxx备注:工程类型栏,填写坑道、地道、单建掘开人防工程、附建式;人防工程简介,填写各战时功能面积描述,如二等人员,物资库,电站面积等;出入口形式:直通式,单向式(拐弯),穿廊式。
人防工程施工图审查技术指标核审单审查编号:填表人:审核人:设计单位(盖章):有限公司(盖章)人民防空工程施工图设计文件审查意见书。
华润置地施工图阶段审核表模板20110902一、审核表的目的:华润置地施工图阶段审核表是为了对施工图各项内容进行审查,以达到设计要求、质量要求、节约投资、安全施工的目的。
本表是工程审核的规范文件。
二、审核流程:1.设计院完成施工图之后,需在表格中填写相应的信息;2.设计院将表格和施工图一同提交给华润置地项目部;3.项目部工程师会根据设计要求、质量要求、节约投资、安全施工等多方面对施工图进行审核;4.审核结果将会记录在表格中;5.设计院需根据审核结果对施工图进行修改,直至全部符合标准。
三、审核表格格式序号内容审核意见1 项目名称:2 建设地点:3 设计单位:4 勘验日期:5 审核日期:6 施工图编号:7 施工图名称:8 工期:9 设计人员:10 审核人员:11 审核意见:四、审核内容根据《建筑工程施工图设计文件编制规定》(GB50496)中有关内容,该表的审核内容应该包括:1.一般要求:如设计文件的编制是否符合要求,图纸是否齐全、明确、规范、准确、美观等;2.技术要求:如结构、建筑、屋面、防水、排水、通风、空调及供暖、通讯、电气等;各部分是否符合规定;3.总图:如平面布局、立面设计、北指及比例尺、符号标注等;4.结构图:包括地下室结构、上部结构、预制构件及节点等;5.建筑图:包括建筑层高、内装、天花采光系统等;6.安装图:包括电力、水暖、通风、空气调节及其它专门工程安装图;7.暖通图:包括给排水、供暖及通风空调及其它专门工程暖通图。
五、结论华润置地施工图阶段审核表是工程审核的规范文件,审核表格中包括项目名称、建设地点、设计单位、工期、设计人员和审核人员等信息。
审核的内容包括一般要求、技术要求、总图、结构图、建筑图、安装图和暖通图等多方面,目的是为了对施工图各项内容进行审查,以达到设计要求、质量要求、节约投资、安全施工的目的。
设计院需根据审核结果对施工图进行修改,直至全部符合标准。
结构施工图纸审核意见共性问题:1、结通-01:1)、第四、2、(6)条中:“留出300mm以上用人工挖掘修正”的提法不妥,建议改为“预留200mm采用人工挖掘”。
2)、第五、1条中:建议将挡土墙与地下室外墙统一。
同时,对于表下注明的部位应明确抗渗等级。
3)、第五、4条中:表中“钢材”一栏应注明Q235B。
4)、第六、1条中:表中应给出“梁、楼板”二b环境下的保护层厚度为宜。
5)、第六、3条中:应给出机械接头的等级和采用机械接头钢筋的最小直径要求。
6)、第六、5、1)条中:“墙分布钢筋锚入暗柱La”的要求,应该为“墙体水平分布钢筋”及“Lae”。
7)、第六、5、2)条中:文字描述与图6内容不一致,建议取消其中以项。
8)、第六、5、3)条中:建议明确图7做法到底是用于“直径大于300mm”还是“D=300~450mm”建议统一。
9)、图8中标注“40d”建议改为“Lae”。
10)、第六、5、5)条附图中:洞口上下附加钢筋的图示长度应减小,并应单独标注“Lae”或补充文字(圆洞口的示意图遗漏)。
11)、第六、5、6)中:对于本项目连梁,腰筋直径无需额外要求(同墙体分布钢筋即可)。
12)、第六、7、1)中:取消所有后浇带中的附加钢筋做法。
底板、地梁应为“附加防水卷材”而不是图示的“双层防水层及垫层”。
具体做法参照北京院92版《结构专业技术措施》。
外墙后浇带处按照目前流行的施工做法,无需附加防水卷材。
所有后浇带示意中均缺少止水钢板、止水条或企口的示意。
13)、图10中b、c:除二级次梁的高度有差异外,两者无区别。
建议增加主梁与次梁的示意。
14)、第七、5中:构造柱尺寸建议改为墙厚X200或墙厚X250。
2、楼板上铁的尺寸标注,应注明是从轴线还是从梁(墙)外皮。
3、电梯门洞上口连梁尺寸,应按照层高减去建筑做法和洞口高度预留。
4、暗柱宽度等于300mm时无需设置拉接筋。
例如:1#楼结施-09中GAZ1的沿墙肢长方向的拉接筋应取消。
