变电站改造工程风险识别评估预控清册
- 格式:docx
- 大小:35.67 KB
- 文档页数:8

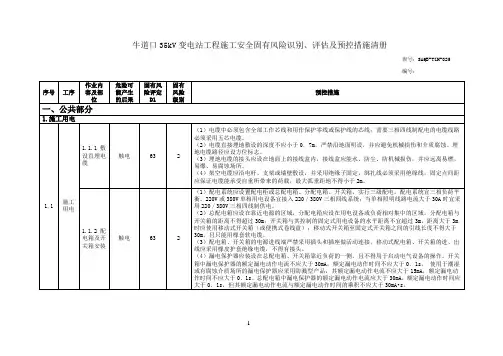

牛道口35kV变电站工程施工安全固有风险识别、评估及预控措施清册表号:SAQB-TZH-025编号:序号工序作业内容及部位危险可能产生的后果固有风险评定D1固有风险级别预控措施一、公共部分1.施工用电1.1 施工用电1.1.1敷设直埋电缆触电63 2(1)电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线;需要三相四线制配电的电缆线路必须采用五芯电缆。
(2)电缆直接埋地敷设的深度不应小于0.7m。
严禁沿地面明设,并应避免机械损伤和介质腐蚀。
埋地电缆路径应设方位标志。
(3)埋地电缆的接头应设在地面上的接线盒内,接线盒应能水、防尘、防机械损伤,并应远离易燃、易爆、易腐蚀场所。
(4)架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应保证电缆能承受自重所带来的荷载,最大弧垂距地不得小于2m。
1.1.2配电箱及开关箱安装触电63 2(1)配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电。
配电系统宜三相负荷平衡。
220V或380V单相用电设备宜接入220/380V三相四线系统;当单相照明线路电流大于30A时宜采用220/380V三相四线制供电。
(2)总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m;开关箱与其控制的固定式用电设备的水平距离不宜超过3m,距离大于3m时应使用移动式开关箱(或便携式卷线盘);移动式开关箱至固定式开关箱之间的引线长度不得大于30m,且只能用橡套软电缆。
(3)配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接。
移动式配电箱、开关箱的进、出线应采用橡皮护套绝缘电缆,不得有接头。
(4)漏电保护器应装设在总配电箱、开关箱靠近负荷的一侧,且不得用于启动电气设备的操作。
开关箱中漏电保护器的额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s。
使用于潮湿或有腐蚀介质场所的漏电保护器应采用防溅型产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1s。
风险识别评估清册及施工三级及以上风险销号记录表、三级固有风险清册一、变电站部分(不含电力隧道、电力沉井盾构、地下变电站工程)1.土方开挖作业内容可产生的危险固有风险评定D1固有风险级别预控措施开挖深度在3米到5米之间的基坑挖土坍塌903(1)弃土堆高1.5米。
(2)一般土质条件下弃土堆底至基坑顶边距离1.2米。
(3)垂直坑壁边坡条件下弃土堆底至基坑顶边距离3米。
(4)软土场地的基坑边则不应在基坑边堆土。
(5)坑边如需堆放材料机械,必须经计算确定放坡系数必要时采取支护措施。
(6)挖土区域设警戒线,各种机械、车辆严禁在开挖的基础边缘2m内行驶、停放。
2.模板工程作业内容可产生的危险固有风险评定D1固有风险级别预控措施模板安装高处坠落、坍2、塌963(1)模板安装前应制定施工方案或技术措施,确定模板的模数、规格及支撑系统等,在施工作业过程严格执行不得变动。
(2)建筑物框架施工时,模板运输时施工人员应从梯子上下,不得在模板、支撑上攀登。
严禁在高处的独木或悬吊式模板上行走。
(3)模板顶撑应垂直,底端应平整并加垫木,木楔应钉牢,支撑必须用横杆和剪刀撑固定,支撑处地基必须坚实,严防支撑下沉、倾倒。
(4)支设柱模板时,其四周必须钉牢,操作时应搭设临时工作台或临时脚手架,搭设的临时脚手架应满足脚手架搭设的各项要求。
(5)支设梁模板时,不得站在柱模板上操作,并严禁在梁的底模板上行走。
(6)采用钢管脚手架兼作模板支撑时必须经过技术人员的计算,每根3、立柱的荷载不得大于2t,立柱必须设水平拉杆及剪刀撑。
(7)独立柱或框架结构中高度较大的柱安装后应用缆风绳拉牢固定。
模板拆除物体打击、坍塌1063(1)模板拆除时应填写安全工作票,对作业人员进行安全交底后进行作业。
(2)模板拆除应按顺序分段进行。
严禁猛撬、硬砸及大面积撬落或拉倒。
高处拆模应划定警戒范围,设置安全警戒标志并设专人监护,在拆模范围内严禁非操作人员进入。
(3)作业人员在拆除模板时应选择稳妥可靠的立足点,高处拆除时必须系好安全带。
目录一、编制依据............................. - 1 -二、编制的目的........................... - 1 -三、适用范围............................. - 1 -四、安全风险管理组织机构................. - 1 -4.1安全风险管理工作小组................. - 1 - 4.2工作小组管理职责..................... - 2 - 4.2.1项目经理........................... - 2 - 4.2.2项目副经理......................... - 2 - 4.2.3项目总工........................... - 2 - 4.2.4技术员............................. - 3 - 4.2.5质检员............................. - 3 - 4.2.6 安全员............................. - 4 -4.2.7施工队长........................... - 5 -五、实施方法............................. - 5 -5.1安全风险等级与类别................... - 5 - 5.1.1安全风险等级划..................... - 5 - 5.1.2安全风险类别....................... - 6 - 5.2安全风险等级识别与评估............... - 6 - 5.2.1确定安全固有风险识别、评估、预控清册- 6 - 5.2.2安全动态风险等级识别与评估......... - 6 - 5.3安全风险控制......................... - 7 -5.3.1二级及以下施工安全风险的控制....... - 7 - 5.3.2三级以上施工安全风险的控制......... - 8 -5.3.3三级以上安全风险实施到岗人员....... - 9 -六、其他................................ - 10 - 附录:术语及定义........................ - 10 - 附件1安全风险识别、评估、预控清册. (14)附件2三级以上安全风险识别、评估、预控清册.. 48 附件3 LEC安全风险评价方法计算方法 (52)附件4施工作业风险现场复测单 (55)附件5电网工程安全施工作业票 (59)附件6施工安全风险动态识别、评估及预控措施台帐 (67)一、编制依据《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》(国家电网基建【2011】1758号)《中华人民共和国安全生产法》《建设工程安全生产管理条例》《国家电网公司安全风险管理工作基本规范》《生产作业风险管控工作规范》《国家电网公司基建安全管理规定》(国家电网基建〔2011〕1753 号文)二、编制的目的根据《关于确定2012年基建工程安全质量及工艺示范试点工地及相关工作的通知》(基建函【2012】26号文)要求,为确保《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》试点工作取得实效,提高本工程施工安全风险超前防范能力,规范本工程施工安全风险识别、评估与控制行为,增强施工安全风险管理的科学性和可操作性,特编制本方案。

三级及以上施工安全固有风险识别、评估及预控措施清册表号: SAQB-TZH-025项目名称: XX变电站工程序号作业风险可能导工序致的后果内容及部位编号: QC-001固有风固有风险级险评定预控措施别施工用施工用电系触电电布设统的接火火灾钢管杆交流场区域起重伤害、构支架 A 型构架的高处坠落、组立吊装机械伤害D112631183(1)填写《安全施工作业票B》,设专人监护。
(2)电工必须经过按国家现行标准考核合格后,持证上岗工作;其他用电人员必须通过相关教育培训和技术交底,考核合格后方可上岗工作。
( 3)各类用电人员应掌握安全用电基本知识和所用设备的性能,接火前作业人员必须按规定穿戴和配备好相应的劳动防护用品,并应检查电气装置和保护设施,确保设备完好。
②发现问题及时报告,解决后方可进行接火作业;③暂时停用设备的开关箱必须分断电源隔离开关,并关门上锁;④接入、移动或检修电气设备时,必须切断电源并做妥善处理后进行。
(4)施工用电设施除经常性的维护外,还应在雨季和冬季前进行全面地清扫和检修;在台风、暴雨、冰雹等恶劣天气后,应进行特殊性的检查维护。
(5)施工电源使用完毕后,及时拆除。
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
( 3)工程技术人员应对照构架的重量和高度选择吊车的吨位,并计算出吊装所用的吊带、钢丝绳、卡扣的型号及临时拉线长度和地锚的荷重,并选用检验合格的吊具。
(4)起吊前吊车司机要对吊车的各种性能进行检查。
(5)吊车必须支撑平稳,必须设专人指挥,其他作业人员不得随意指挥吊车司机,吊臂及吊物下严禁站人或有人经过。
(6)在绑扎临时拉线时,应由有经验的人员专职绑扎,不可其他作业人员随意绑扎。
临时拉线应用卡扣紧固。
( 7)临时拉线绑扎点应靠近 A 型杆头,使临时拉线发挥最大拉力,保证构架的稳定性。
吊物至100mm 左右,应停止起吊,指挥人员检查起吊系统的受力情况,确认无问题后,方可继续起吊。

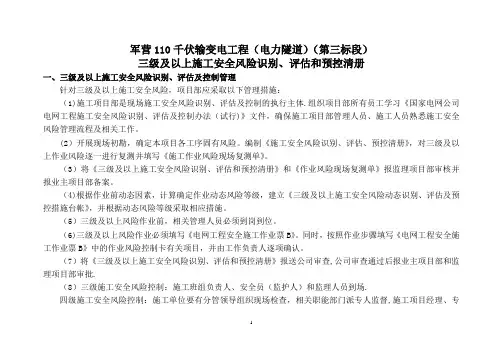

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体.组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批.(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场.四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查.项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级.三级及以上施工安全风险清册及计算公式见附表。

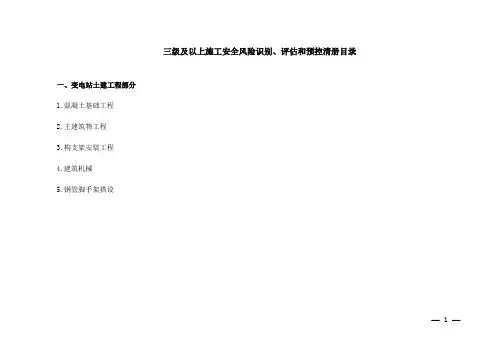

三级及以上施工安全风险识别、评估和预控清册目录一、变电站土建工程部分1.混凝土基础工程2.主建筑物工程3.构支架安装工程4.建筑机械5.钢管脚手架搭设—1 —三级及以上施工安全风险识别、评估和预控清册序号工序作业内容可产生的危险固有风险评定D1固有风险级别预控措施一、变电站土建工程部分1.混凝土基础工程1.1土方开挖1.1.1开挖深度在3米到5米之间的基坑挖土坍塌90 3(1)弃土堆高≤1.5 米。
(2)一般土质条件下弃土堆底至基坑顶边距离≥1.2 米。
(3)垂直坑壁边坡条件下弃土堆底至基坑顶边距离≥3 米。
(4)软土场地的基坑边则不应在基坑边堆土。
(5)坑边如需堆放材料机械,必须经计算确定放坡系数必要时采取支护措施。
(6)挖土区域设警戒线,各种机械、车辆严禁在开挖的基础边缘2m内行驶、停放。
2.主建筑物工程2.1模板工程2.1.1模板安装高处坠落、坍塌96 3(1)模板安装前制定施工方案或技术措施,确定模板的模数、规格及支撑系统等,在施工作业过程严格执行不得变动。
(2)建筑物框架施工时,模板运输时施工人员从梯子上下,不得在模板、支撑上攀登。
严禁在高处的独木或悬吊式模板上行走。
(3)模板顶撑应垂直,底端应平整并加垫木,木楔应钉牢,支撑必须用横杆和剪刀撑固定,支撑处地基必须坚实,严防支撑下沉、倾倒。
(4)支设柱模板时,其四周必须钉牢,操作时应搭设临时工作台或临时脚手架,搭设的临时脚手架应满足脚手架搭设的各项要求。
(5)支设梁模板时,不得站在柱模板上操作,并严禁在梁的底模板上行走。
(6)采用钢管脚手架兼作模板支撑时必须经过技术人员的计算,每根立柱的荷载不得大于2t,立柱必须设水平拉杆及剪刀撑。
—2 —序号工序作业内容可产生的危险固有风险评定D1固有风险级别预控措施(7)独立柱或框架结构中高度较大的柱安装后应用缆风绳拉牢固定。
2.1.2模板拆除物体打击、坍塌106 3(1)模板拆除时先填写安全工作票,对作业人员进行安全交底后进行作业。
Fpg 變電站工程三級及以上施工安全風險識別、評估、預控清冊
Fpg
Fpg
Fpg
Fpg
(3)吊車必須支撐平穩,必須設專人指揮,其他作業人員不得隨意指揮
吊車司機,吊臂及吊物下嚴禁站人或有人經過。
(4)工程技術人員應對照構架の重量和高度選擇吊車の噸位,並計算出
吊裝所用の吊帶、鋼絲繩、卡扣の型號及臨時拉線長度和地錨の荷重,並
選用檢驗合格の吊具。
(5)起吊前吊車司機要對吊車の各種性能進行檢查。
(6)臨時拉線綁紮點應靠近A型杆頭,使臨時拉線發揮最大拉力,保證
構架の穩定性。
(7)起吊時作業人員應在構架兩根部綁紮控制溜繩,以便控制構架吊起
時,杆晃動導致吊車折杆。
(8)吊物至100mm左右,應停止起吊,指揮人員檢查起吊系統の受力情
況,確認無問題後,方可繼續起吊。
(9)架構吊起後應有人扶持將其緩慢放入基礎杯口,起落過程應緩慢,
嚴禁速起速落。
(10)構架立起後,用兩臺經緯儀在縱橫軸線上校正構架中心及垂直度,
根部用鐵楔或木楔進行固定,將兩側臨時拉線錨固。
(11)在綁紮臨時拉線時,應由有經驗の人員專職綁紮,不可其他作業人
員隨意綁紮。
(12)臨時拉線應用卡扣緊固。
(13)固定構架の臨時拉線應使用鋼絲繩,不得用棕繩、尼龍繩替代。
Fpg
Fpg
Fpg。

110kV变电站工程安全风险识别、评估及预控措施1. 引言110kV变电站是电力系统中非常重要的组成部分,承担着电能的传输和分配任务。
然而,随着电力系统的发展和变电站建设数量的增加,变电站工程的安全风险也在逐渐增加。
为了确保变电站工程的安全运行,需要对安全风险进行全面的识别、评估和预控。
本文将介绍110kV变电站工程的安全风险识别、评估及预控措施。
2. 安全风险识别安全风险识别是确定变电站工程中可能存在的各种安全问题和潜在威胁的过程。
通过对变电站工程的各个方面进行系统的分析和调查,可以发现潜在的危险因素和安全隐患,以便采取相应的控制措施。
安全风险识别主要包括以下几个方面:•设计阶段的风险识别:分析变电站工程的设计方案,确定可能存在的设计缺陷和不合理之处,如电气接线布置、设备选型等。
•建设阶段的风险识别:对变电站工程的施工过程进行全面监控,发现可能存在的安全隐患,如施工质量、工艺操作等。
•运维阶段的风险识别:定期对变电站工程进行巡检和维护,发现运行过程中的问题和隐患,如设备老化、维护不到位等。
3. 安全风险评估安全风险评估是对识别出的安全风险进行综合评价和排序,确定各种风险的重要性和优先级,为安全控制提供依据。
通过安全风险评估,可以对不同安全风险进行定量或定性的分析,确定其可能的后果和概率。
安全风险评估的方法主要包括定性评估和定量评估两种。
•定性评估:根据风险的性质和程度,将安全风险分为高、中、低三个级别,确定每种风险的优先处理顺序。
•定量评估:通过搜集数据和建立风险模型,对安全风险进行定量计算,得出风险的概率和损失值,为安全控制措施的制定提供依据。
4. 安全风险预控措施针对识别和评估出的安全风险,需要采取预控措施,有效降低风险的发生概率和损失程度。
安全风险预控措施主要包括以下几个方面:•设计阶段的预控措施:加强设计审查和论证工作,确保设计方案满足安全要求,减少设计缺陷的可能性。
•建设阶段的预控措施:制定详细的施工方案和操作规程,加强施工现场管理,提高施工质量和安全意识。
