地下室顶板200mm厚落地式楼板模板支架计算
- 格式:doc
- 大小:68.50 KB
- 文档页数:13
楼层模板支架高度计算公式在建筑施工中,楼层模板支架是一个非常重要的施工工具,它用于支撑模板,使得模板能够承受混凝土浇筑时的重量。
因此,楼层模板支架的高度计算是施工中的一个关键环节。
本文将介绍楼层模板支架高度计算的公式和相关内容。
楼层模板支架的高度计算是基于建筑设计图纸和实际施工情况进行的。
在进行楼层模板支架高度计算时,需要考虑以下几个因素:1. 混凝土浇筑厚度,混凝土浇筑的厚度是决定模板支架高度的重要因素。
一般来说,混凝土浇筑的厚度越大,模板支架的高度就需要越高。
2. 混凝土的密度,混凝土的密度也会影响模板支架高度的计算。
密度越大的混凝土,需要的支撑高度就会越大。
3. 模板支架的材质和规格,不同材质和规格的模板支架所需要的支撑高度也会有所不同。
因此,在进行高度计算时,需要考虑模板支架的具体情况。
根据以上因素,我们可以得出楼层模板支架高度的计算公式如下:模板支架高度 = 混凝土浇筑厚度 + 混凝土密度调整值 + 模板支架规格调整值。
其中,混凝土密度调整值和模板支架规格调整值是根据实际情况进行调整的参数。
在实际施工中,可以根据具体的建筑设计图纸和施工要求,确定这两个参数的数值。
在进行楼层模板支架高度计算时,需要注意以下几点:1. 确保计算准确,楼层模板支架的高度计算需要非常准确,因为支撑高度不足会导致模板变形或者倒塌,给施工安全带来风险。
2. 考虑施工工艺,在进行高度计算时,需要考虑到混凝土浇筑的工艺要求,以确保模板支架的高度能够满足施工需要。
3. 定期检查和调整,在施工过程中,需要定期检查模板支架的支撑高度,并根据实际情况进行调整,以确保施工安全。
总之,楼层模板支架的高度计算是施工中非常重要的一环。
通过合理的计算和调整,可以确保模板支架能够满足施工需要,保障施工安全。
希望本文介绍的楼层模板支架高度计算公式和相关内容能够对施工人员有所帮助。
地下室模板支撑方案及计算书一、工程概况**01#地块改造工程一标段3#、11#、12#、14#楼房及地下室工程,总建筑面积为73112.55平方米,其中地下室面积17285平方米,地下室车库二层层高为 3.5米,地下室二层板厚120mm,地下室车库一层层高为3.75米,地下室一层顶板厚320、300mm,地下室线荷载超过15KN/m的梁截面有:500×1000,300×700,300×1000,300×800,500×800,300×600,250×600等,平面情况见下页插图(本计算方案在施工前须经专家论证)。
二、编制依据施工图纸《施工手册》(第四版)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑施工扣件式钢管脚手架施工安全技术规范》(JGJ130-2001 J84-2001 )《江苏省建筑安装工程施工技术操作规程----混凝土结构工程》(DGJ32/J30-2006)《建筑施工模板安全技术规范》JGJ162-2008三、荷载选择模板及其支架荷载标准值及荷载分项系数,采用DGJ32/J30-2006中的数据表3-1四、材料选择五、施工方法本工程地下室部分模板搭设采用50×100木方,15厚多层板和壁厚不少于2.6的φ48×2.6定尺钢管,φ14穿墙螺杆,螺帽、“3”形卡、梁底立杆顶部用顶托。
1、地下室砼按后浇带分区域施工。
地下室内混凝土框架柱先浇筑,剪力墙板与地下室顶板砼同时浇筑。
2、立杆支承在地下室混凝土底板上,立杆下垫50厚木板,3、支模系统搭设前,先做专项安全技术交底,支模系统由架子工搭设。
为了统一地下室整体支架,地下二层立杆间距统一调整为900*900,地下一层立杆间距统一750*750,步距不大于1800,设纵横向扫地杆。
4、施工前,由现场技术人员根据施工方案在砼底板面上按搭设间距的方格弹线,线的交叉点是立杆位置,水平线是纵横向水平杆位置。

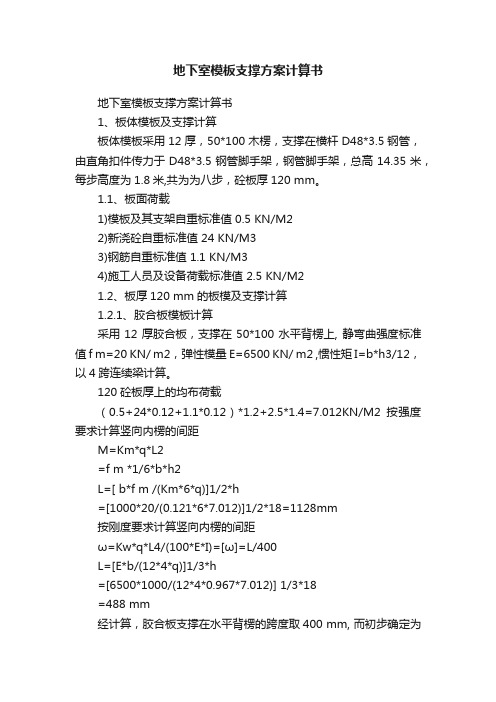

地下室模板支撑方案计算书地下室模板支撑方案计算书1、板体模板及支撑计算板体模板采用12厚,50*100木楞,支撑在横杆D48*3.5钢管,由直角扣件传力于D48*3.5钢管脚手架,钢管脚手架,总高14.35米,每步高度为1.8米,共为为八步,砼板厚120 mm。
1.1、板面荷载1)模板及其支架自重标准值 0.5 KN/M22)新浇砼自重标准值 24 KN/M33)钢筋自重标准值 1.1 KN/M34)施工人员及设备荷载标准值 2.5 KN/M21.2、板厚120 mm的板模及支撑计算1.2.1、胶合板模板计算采用12厚胶合板,支撑在50*100水平背楞上, 静弯曲强度标准值f m=20 KN/ m2,弹性模量E=6500 KN/ m2 ,惯性矩I=b*h3/12,以4跨连续梁计算。
120砼板厚上的均布荷载(0.5+24*0.12+1.1*0.12)*1.2+2.5*1.4=7.012KN/M2按强度要求计算竖向内楞的间距M=Km*q*L2=f m *1/6*b*h2L=[ b*f m /(Km*6*q)]1/2*h=[1000*20/(0.121*6*7.012)]1/2*18=1128mm按刚度要求计算竖向内楞的间距ω=Kw*q*L4/(100*E*I)=[ω]=L/400L=[E*b/(12*4*q)]1/3*h=[6500*1000/(12*4*0.967*7.012)] 1/3*18=488 mm经计算,胶合板支撑在水平背楞的跨度取400 mm, 而初步确定为100mm远远满足施工要求。
1.2.2、板模背楞计算水平木楞采用50*100的木楞。
木楞的抗拉强度[f]=13KN/m2,弹性模量E=9.5*105N/mm2, 截面抵抗矩W=b*h2/6, 惯性矩I=b*h3/12,按三跨连续梁计算,间距为a=400mm,内楞上所受的均布荷载q1= F*a=7.012*0.4=2.805KN/m按强度要求计算内楞跨度M=Km*q1*L2/10=[f]*WL=[b*fm/(6*Km*q1)]1/2*h=[(100*13/(6*0.177*2.805)1/2*50=1045mm按刚度要求计算内楞的跨度ω=K W*q1*L4/(100*E*I)=[ω]=L/400L=(E*I/(4*K W*q1)) 1/3*h=(9500*103/(12*4*0.99*2.805)) 1/3*50=2073mm经计算横向内楞的跨度最大为1000mm.1.2.3、支撑横杆计算支撑横杆采用D48*3.5钢管,立杆间距为750*750。

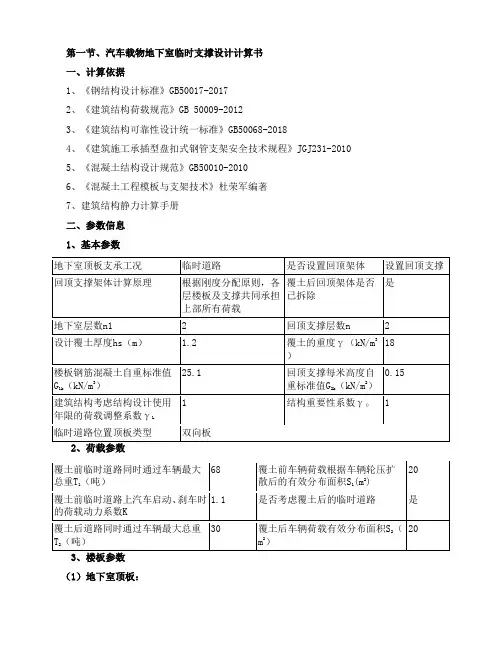

第一节、汽车载物地下室临时支撑设计计算书一、计算依据1、《钢结构设计标准》GB50017-20172、《建筑结构荷载规范》GB 50009-20123、《建筑结构可靠性设计统一标准》GB50068-20184、《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-20105、《混凝土结构设计规范》GB50010-20106、《混凝土工程模板与支架技术》杜荣军编著7、建筑结构静力计算手册二、参数信息1、基本参数(1)地下室顶板:顶板厚度h(mm) 180 砼强度等级C35顶板作为临时道路时混凝土是否达到设计强度是(2)地下室-1层板:(mm) 110 砼强度等级C30楼板厚度h(-1)(m) 5层高H(-1)(3)地下室底板:(mm) 600 砼强度等级C35地下室底板厚度hd(m) 3.8层高Hd三、设计简图钢管支撑立面图四、荷载计算结构板达到设计强度,其自重荷载由自身承担,回顶架体及顶板上部荷载总共为(覆土前考虑荷载动力系数):工况:覆土前Q1=γ[γG[G2k×(H(-1)+Hd)]+γQγL(K×9.8×T1/S1)]=1×[1.3×[0.15×(5+3.8)]+1.5×1×(1.1×9.8×68/20)]=56.694kN/m2工况:覆土后由于回顶架体已拆除,顶板达到设计强度,覆土及施工荷载均由顶板承担,顶板所受总荷载设计值为(覆土后不考虑荷载动力系数):Q2=γ[γG(hs×γ +G1k×h)+γQγL(9.8×T2/S2)]=1×[1.3×(1.2×18+25.1×0.18)+1.5×1×(9.8×30/20)]=56.003kN/m2五、顶板及地下室楼层板承载力验算1、顶板及地下室楼层板设计承载力计算(1)地下室顶板Fmin=75.953kN/m2(2)地下室-1层板min(3)地下室底板由荷载计算章节可知:覆土前总荷载设计值为Q1=56.694kN/m2覆土后总荷载设计值为Q2=56.003kN/m2楼板荷载分配按各层楼板刚度进行分配,简化为相应龄期下的弹性模量进行分配,刚度大的楼层荷载分摊多。

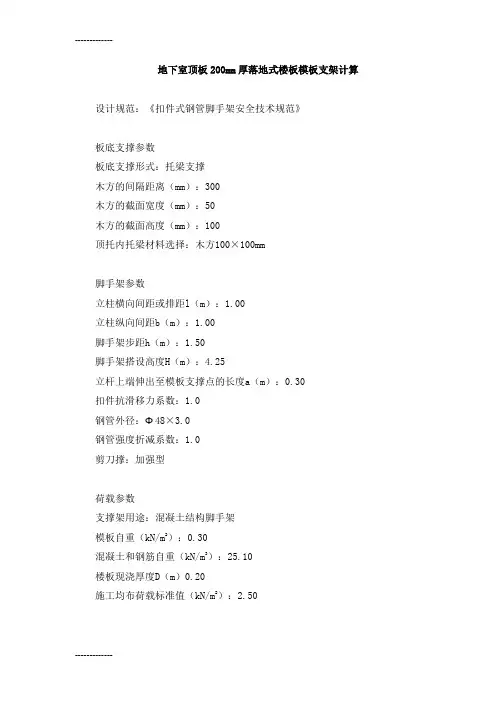

地下室顶板200mm厚落地式楼板模板支架计算设计规范:《扣件式钢管脚手架安全技术规范》板底支撑参数板底支撑形式:托梁支撑木方的间隔距离(mm):300木方的截面宽度(mm):50木方的截面高度(mm):100顶托内托梁材料选择:木方100×100mm脚手架参数立柱横向间距或排距l(m):1.00立柱纵向间距b(m):1.00脚手架步距h(m):1.50脚手架搭设高度H(m):4.25立杆上端伸出至模板支撑点的长度a(m):0.30扣件抗滑移力系数:1.0钢管外径:Φ48×3.0钢管强度折减系数:1.0剪刀撑:加强型荷载参数支撑架用途:混凝土结构脚手架模板自重(kN/m2):0.30混凝土和钢筋自重(kN/m3):25.10楼板现浇厚度D(m)0.20施工均布荷载标准值(kN/m2):2.50风荷载参数基本风压W(kPa):0.50风荷载体型系数μs:0.126风荷载高度变化系数μz:1.00楼板模板扣件钢管高支撑架计算书依据规范:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工模板安全技术规范》JGJ 162-2008《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《混凝土结构设计规范》GB50010-2010《建筑地基基础设计规范》GB50007-2011《建筑施工木脚手架安全技术规范》JGJ 164-2008计算参数:钢管强度为205.0 N/mm2,钢管强度折减系数取1.00。
模板支架搭设高度为4.3m,立杆的纵距 b=1.00m,立杆的横距 l=1.00m,立杆的步距 h=1.50m。
面板厚度18mm,剪切强度1.4N/mm2,抗弯强度15.0N/mm2,弹性模量6000.0N/mm2。
木方50×100mm,间距300mm,木方剪切强度1.3N/mm2,抗弯强度13.0N/mm2,弹性模量9000.0N/mm2。

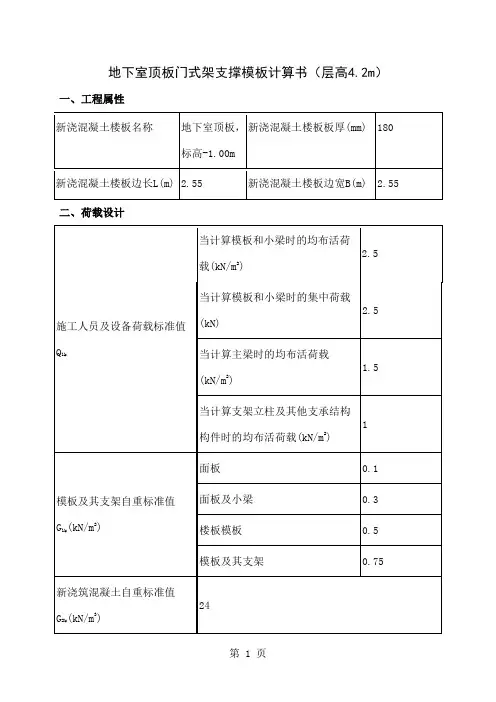

地下室顶板门式架支撑模板计算书(层高4.2m)一、工程属性二、荷载设计三、模板体系设计设计简图如下:模板设计剖面图(楼板长向) 模板设计剖面图(楼板宽向)四、面板验算根据《建筑施工模板安全技术规范》5.2.1"面板可按简支跨计算"的规定,另据现实,楼板面板应搁置在梁侧模板上,以简支梁,取1m 单位宽度计算。
计算简图如下:W =bh 2/6=1000×15×15/6=37500mm 3,I =bh 3/12=1000×15×15×15/12=281250mm 41、强度验算q 1=0.9max[1.2(G 1k +(G 3k +G 2k )×h)+1.4Q 1k ,1.35(G 1k +(G 3k +G 2k )×h)+1.4×0.7Q 1k ]×b=0.9max[1.2×(0.1+(1.1+24)×0.18)+1.4×2.5,1.35×(0.1+(1.1+24)×0.18)+1.4×0.7×2.5]×1=8.14kN/m q 2=0.9×1.2×G 1k ×b=0.9×1.2×0.1×1=0.11kN/m p =0.9×1.4×Q 1k =0.9×1.4×2.5=3.15kN M max =max[q 1l 2/8,q 2l 2/8+pl/4]=max[8.14×0.12/8, 0.11×0.12/8+1.58×0.1/4]=0.04kN·mσ=M max /W =0.04×106/37500=1.05N/mm 2≤[f]=15N/mm 2 满足要求!2、挠度验算q=(G1k +(G3k+G2k)×h)×b=(0.1+(1.1+24)×0.18)×1=4.62kN/mν=5ql4/(384EI)=5×4.62×1004/(384×10000×281250)=0mm≤[ν]=l/400=100/400=0.25mm满足要求!五、小梁验算q1=0.9max[1.2(G1k+(G3k+G2k)×h)+1.4Q1k,1.35(G1k +(G3k+G2k)×h)+1.4×0.7Q1k]×b=0.9max[1.2×(0.3+(1.1+24)×0.18)+1.4×2.5,1.35×(0.3+(1.1+24)×0.18)+1.4×0.7×2.5]×0.1=0.84kN/m 1、强度验算小梁弯矩图(kN·m)M1=0.06kN·mq2=0.9×1.2×G1k×b=0.9×1.2×0.3×0.1=0.03kN/mp=0.9×1.4×Q1k=0.9×1.4×2.5=3.15kN小梁弯矩图(kN·m)M2=1.2kN·mM max =max[M 1,M 2]=max[0.06,1.2]=1.2kN·mσ=M max /W =1.2×106/83330=14.39N/mm 2≤[f]=15.44N/mm 2满足要求! 2、抗剪验算小梁剪力图(kN) V 1=0.39kN小梁剪力图(kN) V 2=3.16kNV max =max[V 1,V 2]=max[0.39,3.16]=3.16kNτmax =3V max /(2bh 0)=3×3.16×1000/(2×100×50)=0.95N/mm 2≤[τ]=1.78N/mm 2满足要求! 3、挠度验算q =(G 1k +(G 3k +G 2k )×h)×b=(0.3+(24+1.1)×0.18)×0.1=0.48kN/m 小梁变形图(mm) νmax =0.04mm≤[ν]=l/400=900/400=2.25mm 满足要求! 六、主梁验算1、主梁最大支座反力计算Q1k=1.5kN/m2q1=0.9max[1.2(G1k+(G3k+G2k)×h)+1.4Q1k,1.35(G1k +(G3k+G2k)×h)+1.4×0.7Q1k]×b=0.9max[1.2×(0.5+(1.1+24)×0.18)+1.4×1.5,1.35×(0.5+(1.1+24)×0.18)+1.4×0.7×1.5]×0.1=0.74kN/mq2=(G1k+(G3k+G2k)×h)×b=(0.5+(1.1+24)×0.18)×0.1=0.5kN/m承载能力极限状态:按四跨连续梁,R'max =(1.143q1静+1.223q1活)L=1.143×0×0.1+1.223×0×0.1=0kN按悬臂梁,R1=0.74×0.38=0.28kNR=max[R'max ,R1]=0.28kN正常使用极限状态:按四跨连续梁,R'max =1.143q2L=1.143×0.5×0.1=0.06kN按悬臂梁,R1=0.5×0.38=0.19kNR=max[R'max ,R1]=0.19kN2、抗弯验算计算简图如下:主梁弯矩图(kN·m)Mmax=0.15kN·mσ=Mmax/W=0.15×106/83330=1.78N/mm2≤[f]=15.44N/mm2满足要求!3、抗剪验算主梁剪力图(kN)Vmax=0.84kNτmax =3Vmax/(2bh)=3×0.84×1000/(2×100×50)=0.25N/mm2≤[τ]=1.66N/mm2满足要求!4、挠度验算主梁变形图(mm)νmax=0.23mm≤[ν]=0.25mm满足要求!七、门架稳定性验算q 1=Gmk+Gjknj+Gskns×4/5+Gbknb×4/5+Gjknj+Gskns=0.1+0.1×1+0.1×2×4/5+0.1×2×4/5+0.1×2+0.1×2=0.92kNq2=Ggk(b+la)×5/4=0.04×(1.22+0.9)×5/4=0.12kNq3=Gzknz+Gxknx=0.1×2+0.1×1=0.3kNq 4=2×Ggk×4×lb/cos(arctan((5×h)/(4×lb)))=2×0.04×4×0.9/cos(arctan((5×1.93)/(4×0.9)))=0.92kNq5=Ggk×(b+la+lb)=0.05×(1.22+0.9+0.9)=0.15kNN Gk =(q 1+q 2+q 3+q 4+q 5+G fk )/h 0=(0.92+0.12+0.3+0.92+0.15+0.2)/1.93=1.36kN/m∑N Gik =((G 2k +G 3k )×h+G 1k )×((l a +b)×l b )=((24+1.1)×0.18+0.75)×((0.9+1.22)×0.9)=10.05kNN Q1k =Q 1k ×((l a +b)×l b )=1×((0.9+1.22)×0.9)=1.91kNN 1=0.9×[1.2×(N gk ×H+∑N Gik )+1.4×N Q1k ]=0.9×[1.2×(1.36×4.2+10.05)+1.4×1.91]=19.4kNN 2=0.9×[1.2×(N gk ×H+∑N Gik )+0.9×1.4×(N Q1k +2×(Q k ×22)/(10b))]=0.9×[1.2×(1.36×4.2+10.05)+0.9×1.4×(1.91+2×0.09×22/(1.22×10))]=19.23kNN 3=0.9×[1.35×(N gk ×H+∑N Gik )+1.4×(0.7×N Q1k +0.6×2×(Q k ×22)/(10b))]=0.9×[1.35×(1.36×4.2+10.05)+1.4×(0.7×1.91+0.6×2×0.09×22/(1.22×10))]=20.85kNλ=k 0h 0/i=1.13×1930/15.8=139,查表得,φ=0.38 σ= N w /(ΦA)=20853.88/(0.38×489×2)=55.38N/mm 2≤[σ]=1×205=205N/mm 2 满足要求! 八、可调托座验算按上节计算可知,可调托座受力N =20.85/2=10.43kN≤[N]=30kN满足要求!希望以上资料对你有所帮助,附励志名言3条:1、常自认为是福薄的人,任何不好的事情发生都合情合理,有这样平常心态,将会战胜很多困难。
慈溪市观海卫镇环城东路拆迁安置及新区改造安置工程地下室顶板回顶方案宁波建工股份有限公司2012年12月目录1编制说明及依据 (2)1.1编制说明 (1)1.2编制依据 (1)2工程概况 (1)2.1工程简介 (1)2.2临时施工道路布置原则 (2)2.3地下室顶板概况 (2)2.4荷载概况 (2)3施工准备 (4)3.1材料准备 (4)4加固支撑体系设计 (5)4.1板下支撑体系设计 (5)4.2梁下支撑体系 (5)5支撑体系施工工艺及施工方法 (5)5.1支撑体系施工方法 (5)6支撑架搭设质量要求 (6)7安全文明施工措施 (7)7.1施工安全注意措施 (7)7.2地下室顶板行车安全事项 (8)8计算书 (8)附图:1.道路平面布置图2.道路在结构图中布置图3.道路加固及做法详图4.施工电梯地下室支撑搭设示意图1编制说明及依据1.1编制说明本工程地下室施工完成后,因本工程特点及现场场地限制,主体结构施工时主要材料的转运、钢筋加工场及材料堆场、施工电梯布置以及混凝土浇筑需要在地下室顶板上进行。
根据现场施工实际要求,在设计消防车道或消防登高场所内设置临时道路,位置详附图。
考虑结构安全,需对作为施工道路部分的顶板进行加固,加固采用钢管扣件脚手架支撑。
为保证施工顺利进行,现对其支撑体系布置、施工工艺以及施工质量安全措施方面加以阐述,特编制此加固专项施工方案。
1.2编制依据1、慈溪观海卫镇环城东路拆迁安置及新区改造工程相关施工图纸及设计变更;2、慈溪观海卫镇环城东路拆迁安置及新区改造工程施工组织设计;3、慈溪市有关文件和规定;4、建筑工程施工质量验收统一标准;5、《混凝土结构工程施工质量验收规范》(GB50204-2002,2011版);6、《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2011);7、《建筑施工模板安全技术规范》(JGJ 162-2008);8、《建筑结构荷载规范》(GB0009-2001);9、《建筑施工安全检查标准》(JGJ59-2011);10、《建筑工程模板施工手册》中国建筑工业出版社(第二版);11、《建筑施工手册》(第四版);2工程概况2.1工程简介慈溪观海卫镇环城东路拆迁安置及新区改造安置工程位于慈溪市观海卫镇,北侧为桃园路,南侧为规划路,总建筑面积221675平方米,其中地上部分159467平方米,地下室为62208平方米。

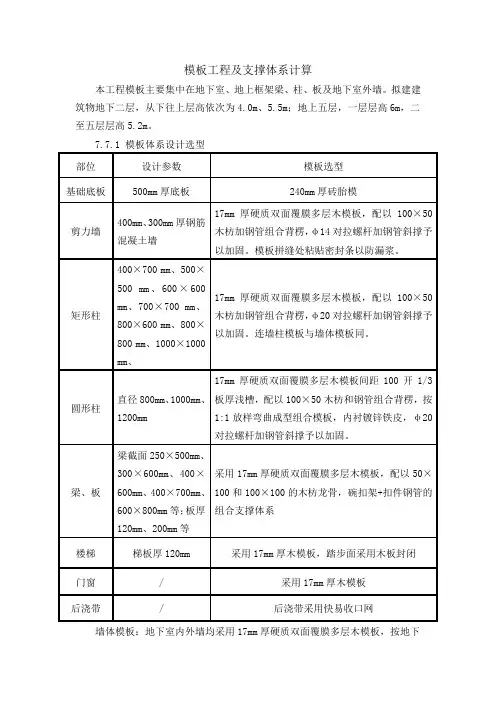

模板工程及支撑体系计算本工程模板主要集中在地下室、地上框架梁、柱、板及地下室外墙。
拟建建筑物地下二层,从下往上层高依次为4.0m、5.5m;地上五层,一层层高6m,二至五层层高5.2m。
7.7.1 模板体系设计选型墙体模板:地下室内外墙均采用17mm厚硬质双面覆膜多层木模板,按地下二层1/2的量配置,周转使用;独立柱模板:17mm厚硬质双面覆膜多层木模板,配以100×50木枋加钢管组合背楞,φ18对拉螺杆加钢管斜撑予以加固,按不同类型总量的1/2配置,按施工流水周转使用;梁、板模板:按地下二层量的2倍配置,向上周转,随工程进展补充损耗。
7.7.2 安装前准备工作(1)模板的堆放场地设置在塔吊工作半径范围内,便于直接调运。
(2)技术交底:编制详细的施工方案,对施工班组进行技术交底。
(3)测量放线:柱模安装之前,在楼层上依次弹出墙体、柱子轴线,柱模的安装位置线和门洞口位置线。
轴线引测后,测量员复验。
(4)刷脱模剂:先将模板表面的粉尘、残留物等清理干净,然后刷脱模剂,木模板采用水性脱模剂。
(5)柱模安装之前,柱钢筋绑扎完毕,验收合格且相关资料完毕。
(6)已做好施工缝的处理。
7.7.3 底板模板施工7.7.3.1 砖胎模施工(1)工艺流程放线→排砖→砌砖→外侧回填→内侧抹灰(2)施工方法人工清槽并浇筑完垫层后,在垫层上放出砖胎模线(底板外轮廓+防水层厚度+抹灰层厚度),然后立皮数杆按一顺一丁方式错缝砌筑。
砖胎模采用灰砂砖、M5砌筑砂浆砌筑,采用1:3水泥砂浆抹面。
阴阳角抹成R=50mm的圆弧以方便防水膜贴的施工。
7.7.3.2 混凝土导墙模板支设本工程底板上导墙设置在高出底板顶面500mm处,采用3mm厚止水钢板进行防水处理,导墙模板为吊模,采用顶模棍和U形箍固定,模板采用覆膜木模板。
见《导墙模板支设示意图》。
导墙模板支设示意图7.7.4 独立柱模板施工(1)工艺流程安装前准备→柱模拼装就位→安装斜撑→清扫柱内杂物→调整模板位置→紧固对拉螺栓→斜撑加固→预检(2)施工方法①支设前模板底部板面应平整,沿柱边线向外3-5mm贴好海绵条,检查模板是否清理干净,预埋件是否安装到位。

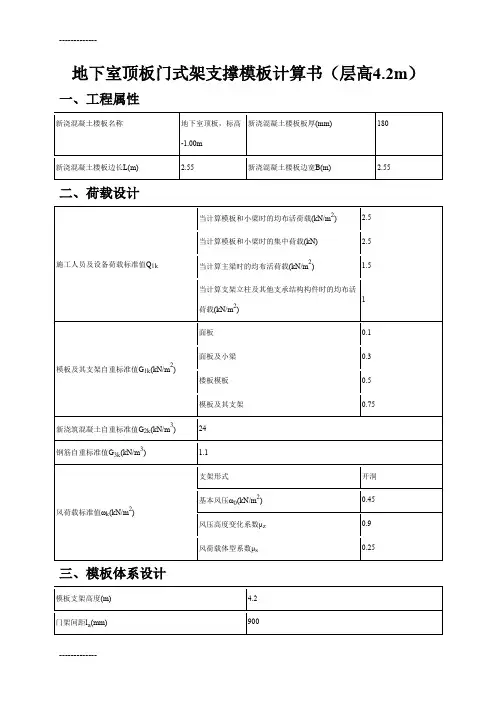

地下室顶板门式架支撑模板计算书(层高4.2m)一、工程属性二、荷载设计三、模板体系设计设计简图如下:模板设计剖面图(楼板长向)模板设计剖面图(楼板宽向)四、面板验算根据《建筑施工模板安全技术规范》5.2.1"面板可按简支跨计算"的规定,另据现实,楼板面板应搁置在梁侧模板上,以简支梁,取1m单位宽度计算。
计算简图如下:W=bh2/6=1000×15×15/6=37500mm3,I=bh3/12=1000×15×15×15/12=281250mm41、强度验算q1=0.9max[1.2(G1k+(G3k+G2k)×h)+1.4Q1k,1.35(G1k+(G3k+G2k)×h)+1.4×0.7Q1k]×b=0.9max[1.2×(0.1+(1.1+24)×0.18)+1.4×2.5,1.35×(0.1+(1.1+24)×0.18)+1.4×0.7×2.5]×1=8.14kN/mq2=0.9×1.2×G1k×b=0.9×1.2×0.1×1=0.11kN/mp=0.9×1.4×Q1k=0.9×1.4×2.5=3.15kNM max=max[q1l2/8,q2l2/8+pl/4]=max[8.14×0.12/8, 0.11×0.12/8+1.58×0.1/4]=0.04kN·mσ=M max/W=0.04×106/37500=1.05N/mm2≤[f]=15N/mm2满足要求!2、挠度验算q=(G1k+(G3k+G2k)×h)×b=(0.1+(1.1+24)×0.18)×1=4.62kN/mν=5ql4/(384EI)=5×4.62×1004/(384×10000×281250)=0mm≤[ν]=l/400=100/400=0.25mm满足要求!五、小梁验算q1=0.9max[1.2(G1k+(G3k+G2k)×h)+1.4Q1k,1.35(G1k+(G3k+G2k)×h)+1.4×0.7Q1k]×b=0.9max[1.2×(0.3+(1.1+24)×0.18)+1.4×2.5,1.35×(0.3+(1.1+24)×0.18)+1.4×0.7×2.5]×0.1=0.84kN/m1、强度验算小梁弯矩图(kN·m)M1=0.06kN·mq2=0.9×1.2×G1k×b=0.9×1.2×0.3×0.1=0.03kN/mp=0.9×1.4×Q1k=0.9×1.4×2.5=3.15kN小梁弯矩图(kN·m)M2=1.2kN·mM max=max[M1,M2]=max[0.06,1.2]=1.2kN·mσ=M max/W=1.2×106/83330=14.39N/mm2≤[f]=15.44N/mm2 满足要求!2、抗剪验算小梁剪力图(kN)V1=0.39kN小梁剪力图(kN)V2=3.16kNV max=max[V1,V2]=max[0.39,3.16]=3.16kNτmax=3V max/(2bh0)=3×3.16×1000/(2×100×50)=0.95N/mm2≤[τ]=1.78N/mm2满足要求!3、挠度验算q=(G1k+(G3k+G2k)×h)×b=(0.3+(24+1.1)×0.18)×0.1=0.48kN/m小梁变形图(mm)νmax=0.04mm≤[ν]=l/400=900/400=2.25mm满足要求!六、主梁验算1、主梁最大支座反力计算Q1k=1.5kN/m2q1=0.9max[1.2(G1k+(G3k+G2k)×h)+1.4Q1k,1.35(G1k+(G3k+G2k)×h)+1.4×0.7Q1k]×b=0.9max[1.2×(0.5+(1.1+24)×0.18)+1.4×1.5,1.35×(0.5+(1.1+24)×0.18)+1.4×0.7×1.5]×0.1=0.74kN/mq2=(G1k+(G3k+G2k)×h)×b=(0.5+(1.1+24)×0.18)×0.1=0.5kN/m承载能力极限状态:按四跨连续梁,R'max=(1.143q1静+1.223q1活)L=1.143×0×0.1+1.223×0×0.1=0kN按悬臂梁,R1=0.74×0.38=0.28kNR=max[R'max,R1]=0.28kN正常使用极限状态:按四跨连续梁,R'max=1.143q2L=1.143×0.5×0.1=0.06kN 按悬臂梁,R1=0.5×0.38=0.19kNR=max[R'max,R1]=0.19kN2、抗弯验算计算简图如下:主梁弯矩图(kN·m)M max=0.15kN·mσ=M max/W=0.15×106/83330=1.78N/mm2≤[f]=15.44N/mm2 满足要求!3、抗剪验算主梁剪力图(kN)V max=0.84kNτmax=3V max/(2bh0)=3×0.84×1000/(2×100×50)=0.25N/mm2≤[τ]=1.66N/mm2 满足要求!4、挠度验算主梁变形图(mm)νmax=0.23mm≤[ν]=0.25mm满足要求!七、门架稳定性验算q1=G mk+G jk n j+G sk n s×4/5+G bk n b×4/5+G jk n j+G sk n s=0.1+0.1×1+0.1×2×4/5+0.1×2×4/5+0.1×2+0 .1×2=0.92kNq2=G gk(b+l a)×5/4=0.04×(1.22+0.9)×5/4=0.12kNq3=G zk n z+G xk n x=0.1×2+0.1×1=0.3kNq4=2×G gk×4×l b/cos(arctan((5×h0)/(4×l b)))=2×0.04×4×0.9/cos(arctan((5×1.93)/(4×0.9)))=0.92 kNq5=G gk×(b+l a+l b)=0.05×(1.22+0.9+0.9)=0.15kNN Gk=(q1+q2+q3+q4+q5+G fk)/h0=(0.92+0.12+0.3+0.92+0.15+0.2)/1.93=1.36kN/m∑N Gik=((G2k+G3k)×h+G1k)×((l a+b)×l b)=((24+1.1)×0.18+0.75)×((0.9+1.22)×0.9)=10.05kN N Q1k=Q1k×((l a+b)×l b)=1×((0.9+1.22)×0.9)=1.91kN-------------N1=0.9×[1.2×(N gk×H+∑N Gik)+1.4×N Q1k]=0.9×[1.2×(1.36×4.2+10.05)+1.4×1.91]=19.4kNN2=0.9×[1.2×(N gk×H+∑N Gik)+0.9×1.4×(N Q1k+2×(Q k×22)/(10b))]=0.9×[1.2×(1.36×4.2+10.05) +0.9×1.4×(1.91+2×0.09×22/(1.22×10))]=19.23kNN3=0.9×[1.35×(N gk×H+∑N Gik)+1.4×(0.7×N Q1k+0.6×2×(Q k×22)/(10b))]=0.9×[1.35×(1.36×4.2 +10.05)+1.4×(0.7×1.91+0.6×2×0.09×22/(1.22×10))]=20.85kNλ=k0h0/i=1.13×1930/15.8=139,查表得,φ=0.38σ=N w/(ΦA)=20853.88/(0.38×489×2)=55.38N/mm2≤[σ]=1×205=205N/mm2满足要求!八、可调托座验算按上节计算可知,可调托座受力N=20.85/2=10.43kN≤[N]=30kN满足要求!-------------。
地下室顶板200m m厚落地式楼板模板支架计算地下室顶板200mm厚落地式楼板模板支架计算设计规范:《扣件式钢管脚手架安全技术规范》板底支撑参数板底支撑形式:托梁支撑木方的间隔距离(mm):300木方的截面宽度(mm):50木方的截面高度(mm):100顶托内托梁材料选择:木方100×100mm脚手架参数立柱横向间距或排距l(m):1.00立柱纵向间距b(m):1.00脚手架步距h(m):1.50脚手架搭设高度H(m):4.25立杆上端伸出至模板支撑点的长度a(m):0.30扣件抗滑移力系数:1.0钢管外径:Φ48×3.0钢管强度折减系数:1.0剪刀撑:加强型荷载参数支撑架用途:混凝土结构脚手架模板自重(kN/m2):0.30混凝土和钢筋自重(kN/m3):25.10 楼板现浇厚度D(m)0.20施工均布荷载标准值(kN/m2):2.50风荷载参数基本风压W0(kPa):0.50风荷载体型系数μs:0.126风荷载高度变化系数μz:1.00楼板模板扣件钢管高支撑架计算书依据规范:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工模板安全技术规范》JGJ 162-2008《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《混凝土结构设计规范》GB50010-2010《建筑地基基础设计规范》GB50007-2011《建筑施工木脚手架安全技术规范》JGJ 164-2008计算参数:钢管强度为205.0 N/mm2,钢管强度折减系数取1.00。
模板支架搭设高度为4.3m,立杆的纵距 b=1.00m,立杆的横距 l=1.00m,立杆的步距 h=1.50m。
面板厚度18mm,剪切强度1.4N/mm2,抗弯强度15.0N/mm2,弹性模量6000.0N/mm2。
木方50×100mm,间距300mm,木方剪切强度1.3N/mm2,抗弯强度13.0N/mm2,弹性模量9000.0N/mm2。

梁、板底模板及扣件式钢管模板支架的设计在一般房屋建筑工程施工中,以胶合板模板和为扣件式钢管模板支架应用最为普遍,住房和城乡建设部2008年8月6日颁布的《建筑施工模板安全技术规范》JGJ162——2008给模板工程设计提供了依据,该规范自2008年12月1日起实施。
模板支架的设计应遵守《建筑施工扣件式钢管脚手架技术规范》JGJ130——2001,浙江省内工程还应遵守浙江省工程建设标准《建筑施工扣件式钢管模板支架技术规程》DB33/1035——2006,其他省内工程可参考该规程使用。
模板及支架的设计有两项重要内容:一是设计计算,二是支架的构造要求,其它内容在此不作讨论,本文就这两项内容予以阐述,为便于应用,还给出一项模板及支架设计计算的实例。
一.模板及支架的设计计算梁、板底模板及支架的设计采用概率极限状态设计法,包括两项内容:承载能力极限状态的计算和正常使用极限状态的计算。
模板及支架常用材料一般是:除直接支承胶合板的内楞(小梁)为木方外,其他构件(纵横向水平杆、立杆、竖向剪刀撑和水平剪刀撑)均为钢管(φ48×3.5).计算内容如下:(一)模板面板计算1. 承载能力极限状态(1)抗弯强度计算: δ=m f WM max 式中M max 为最不利弯矩设计值;W 为截面抵抗矩, f m 为抗弯强度设计值,木胶合板f m 取15N/mm 2。
(2)抗剪强度计算: τ=bhV 23max ≤f v 式中V max 为最不利剪力设计值;b 、h 分别为模板截面宽度、高度, f v 为抗剪强度设计值,木胶合板f v 取1.4N/mm 2。
2.正常使用极限状态挠度计算:w ≤[w]式中[w]为容许挠度,对结构表面隐蔽(如梁底、板底有抹灰粉刷层)的模板为模板计算跨度的1/250;对结构表面外露(如清水混凝土)的模板为模板计算跨度的1/400。
以上模板计算跨度就是直接支承胶合板的内楞(小梁)的间距。
(二)内楞的计算1. 承载能力极限状态(1)抗弯强度计算: δ=m f WM max 式中符号意义同上,对于木方, f m 取13N/mm 2。
脚手架搭设在地下室顶板上计算书计算依据:1、《建筑施工模板安全技术规范》JGJ162-20082、《混凝土结构设计规范》GB50010-2010一、工程属性二、支架搭设参数1、模板支架搭设参数2、脚手架搭设参数立杆排数N 2立杆底部垫板尺寸(m)【a×b】0.2×0.2 立杆纵、横向间距(m)【la×lb】 1.6×0.9 设计简图如下:脚手架楼板_平面图脚手架楼板_立面图三、荷载参数每根立杆传递荷载q k(kN) 30 板上活荷载标准值Q k(kN/m2) 1钢筋混凝土自重标准值N G1K(kN/m3) 25.1 模板及支架自重标准值N G2K (kN/m2) 0.3四、各楼层荷载计算1、第2层荷载计算钢筋弹性模量E s(N/mm2) 210000 砼弹性模量E c(N/mm2) 28000 砼的龄期T(天) 28 砼的强度等级C30 砼的实测抗压强度f c(N/mm2) 30 砼的实测抗拉强度f t(N/mm2) 1.43脚手架立杆传递荷载标准值:q k=30kN;板的短边计算跨度:l=Bc=4.00m立杆荷载作用间距:e=lb=0.90m立杆底垫板作用面平行于板跨宽度:bcx=btx+2s+h=a+2s+hi=0.20+0+0.25=0.45m 立杆底垫板作用面垂直于板跨宽度:bcy=bty+2s+h=b+2s+hi=0.20+0+0.25=0.45m s为垫板的厚度,此处忽略不计。
当bcx≥bcy,bcy≤0.6*l,bcx≤l时,b=bcy+0.7*l=0.45+0.7*4.00=3.25m当局部荷载作用在板的非支承边附近,即d<b/2时,荷载的有效分布宽度应予折减,b1,=b/2+d=1.88m当e<b时,荷载的有效分布宽度应予折减,b2,=b/2+e/2=2.08mb,=min{ b1,,b2,}=1.88m得:M max=42.00kN.m板短边等效楼面均布活荷载标准值:q1=8M max/(bl2)=8*42.00/(1.88×4.002)=11.20kN/m2板的长边计算跨度:l=Bl=5.4m立杆荷载作用间距:e=la=1.60m立杆底垫板作用面平行于板跨宽度:bcx=btx+2s+h=b+2s+hi=0.20+0+0.25=0.45m 立杆底垫板作用面垂直于板跨宽度:bcy=bty+2s+h=a+2s+hi=0.20+0+0.25=0.45m s为垫板的厚度,此处忽略不计。
车库顶板上施工电梯加固方案及验算一、工程概况施工电梯型号为SC200/200,由广州市京龙工程机械有限公司生产。
因本工程平面较复杂,而且部分楼号位置比较特殊(如8#楼四周均为地下车库,7#楼南北两侧地库未施工东侧为办公区域无场地),经综合考虑部分外用电梯立在顶板上较合理,其中7#楼施工电梯布置在7#楼西阳台西侧的地下车顶板上,8#施工电梯布置在8#楼南侧的地下车库顶板。
搭设高度为103M(68节)。
二、顶板上加固施工方案施工电梯安装在地下室顶板上,顶板底用满堂钢管架进行加固处理,满堂钢管架应经受力计算后进行搭设。
考虑到动荷载、自重误差及风荷载对基础的影响,取荷载系数n=2.1。
1、荷载计算:根据使用说明的要求,基础所能承受的荷载不得小于P:(以下按说明书的基础承载近似公式计算)P=(吊笼自重+外笼自重+导轨架重+对重重量+载重量)×(2.1÷1000×9.8)(KN)/(Kg)则吊笼自重2000×2=4000Kg 外笼自重1480Kg 导轨架重(共68节170Kg/节)68×170=11560Kg 对重重量2×1000Kg载重量2000×2=4000Kg 总计22040Kg 基础承载力 P=22040×2.1÷1000×9.8=453KN 电梯满载时自重为453KN电梯基础自重:4.4×3.8×0.3×25=125KN总重:453+125=578KN2、回撑搭设方案:根据施工电梯厂家提供的使用说明书得知总荷载为578KN,基础尺寸为3800×4400mm,加固时应比基础每边加大1米,因此加固范围为5800×6400mm。
计算时按照施工电梯基础底部面积45°应力扩散,顶板厚度为250mm,实际计算受力面积取4300×4900,由此地下室顶板承担的总荷载为27.4kN/m2,此荷载由在施工电梯基础下的顶板下面设置的满堂钢管支撑架承受,计算时不考虑顶板受力,钢管支撑采用螺栓底座(钢定托)顶紧,按600mm纵横间距设置立杆,纵横向水平间距600,高度方向步距h=1500mm加设水平方向拉杆。
楼板模板门式脚手架支撑计算书门式钢管脚手架的计算参照《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)。
计算的脚手架搭设高度为3.6米,门架型号采用MF1219,钢材采用Q235。
搭设尺寸为:门架的宽度 b = 1.22米,门架的高度 h0 = 1.93米,步距1.95米,跨距 l = 0.92米。
门架 h1 = 1.54米,h2 = 0.08米,b1 = 0.75米。
门架立杆采用42.0×2.5mm钢管,立杆加强杆采用26.8×2.5mm钢管。
每榀门架之间的距离0.92m,梁底木方距离350mm。
梁底木方截面宽度80mm,高度80mm。
梁顶托采用160×80mm木方。
1——立杆;2——立杆加强杆;3——横杆;4——横杆加强杆图1 计算门架的几何尺寸图图2 模板支架示意图一、楼板底木方的计算木方按照简支梁计算,木方的截面力学参数为1.荷载的计算:(1)钢筋混凝土板自重(kN/m):q1 = 25.500×0.200×0.350=1.785kN/m(2)模板的自重线荷载(kN/m):q2 = 0.340×0.350=0.119kN/m(3)活荷载为施工人员与施工设备产生的荷载(kN/m):经计算得到,活荷载标准值 q3 = 4.000×0.350=1.400kN/m经计算得到,木方荷载计算值 Q = 1.2×(1.785+0.119)+1.4×1.400=4.245kN/m 2.木方强度、挠度、抗剪计算4.24kN/m木方计算简图0.684木方弯矩图(kN.m)0.899木方剪力图(kN)经过计算得到从左到右各支座力分别为N1=2.029kNN2=2.246kNN3=2.078kNN4=0.520kNN5=3.968kNN6=2.106kN经过计算得到最大弯矩 M= 0.683kN.m经过计算得到最大支座 F= 3.968kN经过计算得到最大变形 V= 2.2mm木方的截面力学参数为本算例中,截面惯性矩I和截面抵抗矩W分别为:W = 8.00×8.00×8.00/6 = 85.33cm3;I = 8.00×8.00×8.00×8.00/12 = 341.33cm4;(1)木方抗弯强度计算抗弯计算强度 f=0.683×106/85333.3=8.00N/mm2木方的抗弯计算强度小于13.0N/mm2,满足要求!(2)木方抗剪计算 [可以不计算]截面抗剪强度必须满足:T = 3Q/2bh < [T]截面抗剪强度计算值 T=3×3.149/(2×80×80)=0.738N/mm2截面抗剪强度设计值 [T]=1.50N/mm2木方的抗剪强度计算满足要求!(3)木方挠度计算最大变形 v =2.2mm木方的最大挠度小于1220.0/250,满足要求!二、楼板底托梁的计算梁底托梁选择三榀门架的跨度作为一计算单元。
模板支架计算书一、概况:现浇钢筋砼楼板,板厚(max=160mm),最大梁截面为300×600 mm,沿梁方向梁下立杆间距为800 mm,最大层高4.7 m,施工采用Ф48×3.5 mm钢管搭设滿堂脚手架做模板支撑架,楼板底立杆纵距、横距相等,即la=lb=1000mm,步距为1.5m,模板支架立杆伸出顶层横杆或模板支撑点的长度a=100 mm。
剪力撑脚手架除在两端设置,中间隔12m -15m设置。
应支3-4根立杆,斜杆与地面夹角450-600。
搭设示意图如下:二、荷载计算:1.静荷载楼板底模板支架自重标准值:0.5KN/ m3楼板木模板自重标准值:0.3KN/m2楼板钢筋自重标准值:1.1KN/ m3浇注砼自重标准值:24 KN/ m32.动荷载施工人员及设备荷载标准值:1.0 KN/ m2掁捣砼产生的荷载标准值:2.0 KN/ m2架承载力验算:大横向水平杆按三跨连续梁计算,计算简图如下:q作用大横向水平杆永久荷载标准值:qK1=0.3×1+1.1×1×0.16+24×1×0.16=4.32 KN/m作用大横向水平杆永久荷载标准值:q1=1.2 qK1=1.2×4.32=5.184 KN/m作用大横向水平杆可变荷载标准值:qK2=1×1+2×1=3KN/m作用大横向水平杆可变荷载设计值:q2=1.4 qK2=1.4×3=4.2 KN/m大横向水平杆受最大弯矩M=0.1q1Ib2+0.117q2Ib2=0.1×5.184×12+0.117×4.2×12=1.01 KN/m抗弯强度:σ=M/W=1.01×106/5.08×103=198.82N/ m2<205N/ m2=f 滿足要求挠度:V=14×(0.667 q1+0.99 qK2)/100EI=14×(0.667×5.184+0.99×3)/100×2.06×105×12.19×104=2.6 mm<5000/1000=5 mm滿足要求3.扣件抗滑力计算大横向水平杆传给立杆最大竖向力R=1.1q1Ib+1.2q2Ib=1.1×5.184×1+1.2×4.2×1=10.74KN>8KN,不能滿足,应采取措施,紧靠立杆原扣件下立端,增设一扣件,在主节点处立杆上为双扣件,即R=10.74KN <16KN,滿足要求。
岗山村经济适用房B2#、B3#、B5#、B6#楼及地下车库工程地下室模板支撑搭设施工方案目录一、工程概况....................................... (3)二、编制依据..................................... (3)三、施工计划..................................... (4)四、施工工艺..................................... (5)五、施工安全保证措施..................................... ..11六、劳动力计划..................................... . (16)七、计算书..................................... .. (17)一、工程结构概况:岗山村经济适用房B2#、B3#、B5#、B6#楼,B14#(门卫)及沿B地块9-36轴、A-R轴后浇带(含后浇带)地下车库(含人防)工程位于江宁区东山街湖山路与文靖东路西北角。
总建筑面积约81167.35㎡,地下二层,地下室建筑面积为22109㎡;主楼为2、3、5、6四幢楼,全部设计为26层,建筑面积约为59049.35㎡。
二、编制依据:1. 《建筑施工模板安全技术规范》JGJ162-20082. 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20113. 《施工手册》(第五版)4. 《江苏省建筑安装工程施工技术操作规程-混凝土结构工程》DGJ32/J30-2006(第四分册)5. 《建筑结构静力计算手册》第二版6. 《建筑施工高处作业安全技术规范》JGJ59-2011三、施工计划:模板方案选择(一)、本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。
地下室顶板200mm厚落地式楼板模板支架计算设计规范:《扣件式钢管脚手架安全技术规范》板底支撑参数板底支撑形式:托梁支撑木方的间隔距离(mm):300木方的截面宽度(mm):50木方的截面高度(mm):100顶托内托梁材料选择:木方100×100mm脚手架参数立柱横向间距或排距l(m):1.00立柱纵向间距b(m):1.00脚手架步距h(m):1.50脚手架搭设高度H(m):4.25立杆上端伸出至模板支撑点的长度a(m):0.30扣件抗滑移力系数:1.0钢管外径:Φ48×3.0钢管强度折减系数:1.0剪刀撑:加强型荷载参数支撑架用途:混凝土结构脚手架模板自重(kN/m2):0.30混凝土和钢筋自重(kN/m3):25.10楼板现浇厚度D(m)0.20施工均布荷载标准值(kN/m2):2.50风荷载参数基本风压W(kPa):0.50风荷载体型系数μs:0.126 风荷载高度变化系数μz:1.00楼板模板扣件钢管高支撑架计算书依据规范:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工模板安全技术规范》JGJ 162-2008《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《混凝土结构设计规范》GB50010-2010《建筑地基基础设计规范》GB50007-2011《建筑施工木脚手架安全技术规范》JGJ 164-2008计算参数:钢管强度为205.0 N/mm2,钢管强度折减系数取1.00。
模板支架搭设高度为4.3m,立杆的纵距 b=1.00m,立杆的横距 l=1.00m,立杆的步距 h=1.50m。
面板厚度18mm,剪切强度1.4N/mm2,抗弯强度15.0N/mm2,弹性模量6000.0N/mm2。
木方50×100mm,间距300mm,木方剪切强度1.3N/mm2,抗弯强度13.0N/mm2,弹性模量9000.0N/mm2。
梁顶托采用100×100mm木方。
模板自重0.30kN/m2,混凝土钢筋自重25.10kN/m3,施工活荷载2.50kN/m2。
扣件计算折减系数取1.00。
图楼板支撑架立面简图图楼板支撑架立杆稳定性荷载计算单元按照扣件新规范中规定并参照模板规范,确定荷载组合分项系数如下:由可变荷载效应控制的组合S=1.2×(25.10×0.20+0.30)+1.40×2.50=9.884kN/m2由永久荷载效应控制的组合S=1.35×25.10×0.20+0.7×1.40×2.50=9.227kN/m2由于可变荷载效应控制的组合S最大,永久荷载分项系数取1.2,可变荷载分项系数取1.40采用的钢管类型为φ48×3.0。
钢管惯性矩计算采用I=π(D4-d4)/64,抵抗距计算采用W=π(D4-d4)/32D。
一、模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。
模板面板的按照三跨连续梁计算。
静荷载标准值 q1 = 25.100×0.200×1.000+0.300×1.000=5.320kN/m活荷载标准值q2 = (0.000+2.500)×1.000=2.500kN/m面板的截面惯性矩I和截面抵抗矩W分别为:本算例中,截面惯性矩I和截面抵抗矩W分别为:W = 100.00×1.80×1.80/6 = 54.00cm3;I = 100.00×1.80×1.80×1.80/12 = 48.60cm4;(1)抗弯强度计算f = M / W < [f]其中 f ——面板的抗弯强度计算值(N/mm2);M ——面板的最大弯距(N.mm);W ——面板的净截面抵抗矩;[f] ——面板的抗弯强度设计值,取15.00N/mm2;M = 0.100ql2其中 q ——荷载设计值(kN/m);经计算得到M = 0.100×(1.20×5.320+1.40×2.500)×0.300×0.300=0.089kN.m经计算得到面板抗弯强度计算值 f = 0.089×1000×1000/54000=1.647N/mm2面板的抗弯强度验算 f < [f],满足要求!(2)抗剪计算T = 3Q/2bh < [T]其中最大剪力Q=0.600×(1.20×5.320+1.4×2.500)×0.300=1.779kN 截面抗剪强度计算值T=3×1779.0/(2×1000.000×18.000)=0.148N/mm2截面抗剪强度设计值 [T]=1.40N/mm2面板抗剪强度验算 T < [T],满足要求!(3)挠度计算v = 0.677ql4 / 100EI < [v] = l / 250面板最大挠度计算值v = 0.677×5.320×3004/(100×6000×486000)=0.100mm 面板的最大挠度小于300.0/250,满足要求!二、支撑木方的计算木方按照均布荷载计算。
1.荷载的计算(1)钢筋混凝土板自重(kN/m):q11= 25.100×0.200×0.300=1.506kN/m(2)模板的自重线荷载(kN/m):q12= 0.300×0.300=0.090kN/m(3)活荷载为施工荷载标准值与振捣混凝土时产生的荷载(kN/m):经计算得到,活荷载标准值 q2= (2.500+0.000)×0.300=0.750kN/m静荷载q1 = 1.20×1.506+1.20×0.090=1.915kN/m活荷载q2 = 1.40×0.750=1.050kN/m计算单元内的木方集中力为(1.050+1.915)×1.000=2.965kN2.木方的计算按照两跨连续梁计算,计算公式如下:均布荷载 q = 2.965/1.000=2.965kN/m最大弯矩 M = 0.125ql2=0.125×2.97×1.00×1.00=0.371kN.m最大剪力Q=0.625×1.000×2.965=1.853kN最大支座力N=1.25×1.000×2.965=3.707kN木方的截面力学参数为本算例中,截面惯性矩I和截面抵抗矩W分别为:W = 5.00×10.00×10.00/6 = 83.33cm3;I = 5.00×10.00×10.00×10.00/12 = 416.67cm4;(1)木方抗弯强度计算抗弯计算强度 f = M/W =0.371×106/83333.3=4.45N/mm2木方的抗弯计算强度小于13.0N/mm2,满足要求!(2)木方抗剪计算最大剪力的计算公式如下:Q = 0.625ql截面抗剪强度必须满足:T = 3Q/2bh < [T]截面抗剪强度计算值T=3×1853/(2×50×100)=0.556N/mm2截面抗剪强度设计值 [T]=1.30N/mm2木方的抗剪强度计算满足要求!(3)木方挠度计算挠度计算按照规范要求采用静荷载标准值,均布荷载通过变形受力计算的最大支座力除以木方计算跨度(即木方下小横杆间距)得到q=1.596kN/m最大变形v=0.521ql4/100EI=0.521×1.596×1000.04/(100×9000.00×4166667.0)=0.22 2mm木方的最大挠度小于1000.0/250,满足要求!三、托梁的计算托梁按照集中与均布荷载下多跨连续梁计算。
集中荷载取木方的支座力 P= 3.707kN均布荷载取托梁的自重 q= 0.096kN/m。
3.71kN3.71kN3.71kN3.71kN3.71kN3.71kN3.71kN3.71kN3.71kN3.71kN3.71kN托梁计算简图1.248托梁弯矩图(kN.m)托梁剪力图(kN) 变形的计算按照规范要求采用静荷载标准值,受力图与计算结果如下:2.00kN 2.00kN 2.00kN 2.00kN 2.00kN 2.00kN 2.00kN2.00kN 2.00kN 2.00kN 2.00kN托梁变形计算受力图0.116托梁变形图(mm) 经过计算得到最大弯矩 M= 1.479kN.m经过计算得到最大支座 F= 15.658kN经过计算得到最大变形 V= 0.491mm顶托梁的截面力学参数为本算例中,截面惯性矩I 和截面抵抗矩W 分别为:W = 10.00×10.00×10.00/6 = 166.67cm 3;I = 10.00×10.00×10.00×10.00/12 = 833.33cm 4;(1)顶托梁抗弯强度计算抗弯计算强度f = M/W =1.479×106/166666.7=8.87N/mm2顶托梁的抗弯计算强度小于13.0N/mm2,满足要求!(2)顶托梁抗剪计算截面抗剪强度必须满足:T = 3Q/2bh < [T]截面抗剪强度计算值T=3×5975/(2×100×100)=0.896N/mm2截面抗剪强度设计值 [T]=1.30N/mm2顶托梁的抗剪强度计算满足要求!(3)顶托梁挠度计算最大变形 v =0.491mm顶托梁的最大挠度小于1000.0/250,满足要求!四、立杆的稳定性计算荷载标准值作用于模板支架的荷载包括静荷载、活荷载和风荷载。
1.静荷载标准值包括以下内容:(1)脚手架钢管的自重(kN):N G1= 0.135×4.250=0.574kN钢管的自重计算参照《扣件式规范》附录A 满堂架自重标准值,设计人员可根据情况修改。
(2)模板的自重(kN):N G2= 0.300×1.000×1.000=0.300kN(3)钢筋混凝土楼板自重(kN):N G3= 25.100×0.200×1.000×1.000=5.020kN经计算得到,静荷载标准值 N G = (N G1+N G2+N G3) = 5.894kN。
2.活荷载为施工荷载标准值与振捣混凝土时产生的荷载。
