监理工程师通知单(安全文明类)
- 格式:doc
- 大小:22.50 KB
- 文档页数:2
B1监理工程师通知单工程名称:**烟草**分公司综合业务大楼编号:006致:**市**建筑工程有限公司事由:做好施工现场的安全生产、文明施工工作,确保施工期间不出安全生产事故,确保施工现场达到**市安全达标样板。
20cm×20cm排水沟。
施工现场大门出入口处应设置洗车台。
土方应集中堆放或外运。
10、施工区域应与办公、生活区划分清晰,并采取相应的隔离措施。
职工宿舍室内严禁使用煤气灶、电饭煲等器具,严禁在厨房、作业区、简易房等处住人。
职工食堂要保持清洁。
11、施工现场在主要施工部位、作业区、危险区域及主要进出口处设置安全警示标志。
施工现场通道附近的各洞口与坑槽等处,除设置防护设施与安全标志外,夜间还应设红灯示警。
12、施工现场要建立消防管理制度,建筑物等处应配备固定消防设施或流动消防专用小车,高层建筑应设置消防加压水泵和规定管径的消防水源管道。
13、各类施工机械均必须有出厂合格证或检测报告。
各类安全防护设施或用品均必须有合格证和安全准用证。
14、施工现场材料按审批的施工总平面布置图规定堆放,砂砾应设堆放池,砖块按指定堆放位置,钢筋应设置堆放棚和加工棚。
15、扣件式落地钢管脚手架1) 扣件式落地脚手架必须经过设计计算且有详细的设计计算书,脚手架专项方案必须经现场总监理工程师审批。
单位工程负责人应按施工组织设计中有关脚手架的要求向架设和使用人员进行技术交底。
2) 落地脚手架基础必须做砼硬化处理,砼强度等组不低于C25,四周设置排水沟。
立杆垂直稳放在金属底座、混凝土地坪、混凝土预制块、垫板或型钢挑梁上,设纵横相连扫地杆(扫地杆距底座上沿200mm);脚手架钢管上不得有孔洞存在。
3) 立杆纵距应按设计计算搭设,且任何情况下均不得大于1.8米;立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3;立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。
安全监理通知单
监理工程师通知单(安全文明类)
工程名称:___厂区
工程编号:B2 4—xxxxxxxx
事由:关于施工现场安全问题
致:___(承包单位)
我部监理人员在现场巡视过程中发现项目施工安全防护措施不力,存在安全隐患。
现要求你单位在工程所属范围内作好以下安全防范工作:
1.高空作业必须按要求设置、配戴好安全防护;
2.地上电线、电缆必须按要求架空或埋地;
3.作好一切电力安全防护、防范措施;
4.配电箱必须接地、安装自动空气跳闸开关和关门上锁;
5.按要求落实好一切火灾防范工作;
6.按要求落实脚手架的稳定、安全防护设置;
7.按要求落实三宝、四口、五临边的安全防护设置;
8.防范深基坑的安全;
9.特种作业人员必须持证上岗;
10.禁止一切不遵守安全操作规程的行为;
11.清理作业面杂物、物品规范堆放;
12.禁止施工人员外出进行违法活动;
13.加强防盗意识,以防失窃;
14.禁止打架斗殴、不文明行为;
15.禁止外面闲杂人员进入工地;
16.按要求落实其他未尽安全防范事项。
如未遵守以上及规范安全防范要求造成工地及人员安全事故或其他不安全后果,一切责任将由你单位承担。
请于2011年11月21日前填报回复单(A5)。
附件共/页。
抄送:___(建设单位)。
监理工程师通知单(安全文明类)3、任务布置后未进行跟踪检查;或进行了检查,管理人员没能力查出问题;或进行了检查,管理人员职业素质差;或责权利不明确、不到位。
管理思路模糊、安全管理体系不能有效运转、管理缺陷层出不尽。
现监理部要求你部于6月20日14:00对外脚手架存在的以上安全隐患整改完毕,卸料平台方案于重新搭设前编制审核完毕。
附件共 4 页,要求2012 年 6 月 20 日14:00前填报回复单(A5)。
抄报:业主项目监理机构(章):专业监理工程师:总监理工程师:日期: 2012-6-19注:本通知单分为进度控制类(B21)、质量控制类(B22)、费用控制类(B23)、安全文明类(B24)、工程变更类(B25)。

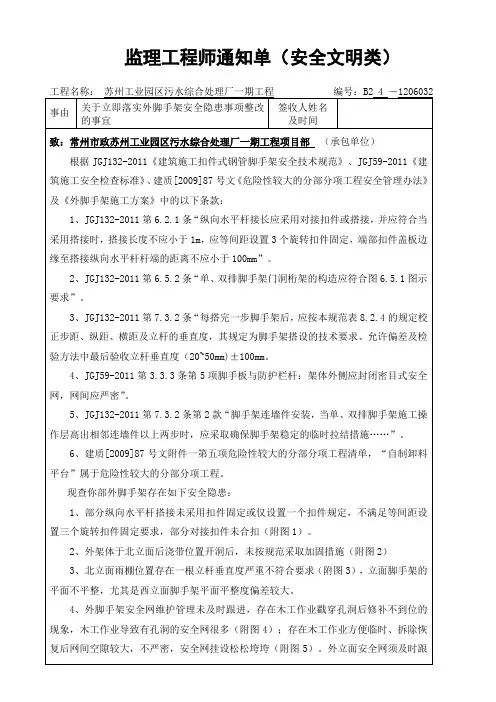

江苏省建设厅监制附图1:部分纵向水平杆搭接未采用扣件固定或仅设置一个扣件规定,不满足等间距设置三个旋转扣件固定要求;部分纵向水平杆对接扣件未合扣。
附图2:外架体于北立面后浇带位置开洞后,未按规范采取加固措施。
双排脚手架门洞桁架的构造措施应符合图6.5.1图示要求。
附图3:北立面雨棚位置存在一根立杆垂直度严重不符合要求,立面脚手架平面不平整,尤其是西立面脚手架平面平整度偏差较大。
附图4:外脚手架安全网维护管理未及时跟进,木工作业戳穿孔洞后修补不到位。
附图5:存在木工作业方便临时,拆除恢复后的网间空隙较大,不严密(安全网铁鼻子必须与横杆用铁丝或绳固定牢固,特别是竹笆层位置、安全网的下部必须与横杆连接牢固紧密,不得出现间隙现象);安全网张挂紧密,不得有松松垮垮现象。
外脚手架及安全网为贵公司对外体现市政一级承包企业的立面直观的形象窗口。
附图6:厂房南、北、西三面架体现已高处作业面,即脚手架施工操作层已高出相邻连墙件以上两步,未采取确保脚手架稳定的临时拉结措施。
,考虑内外架体不会出现沉降差的问题,可将内架与外架临时固接,待墙体模板安装时再进行分段拆除管理。
附图7:自制卸料平台搭设未见计算,不符合规范要求,且已出现倾斜。
工程名称:保滩中心小学工程编号:B2 4-130828事由现场安全文明施工等事宜签收人姓名及时间致:江苏明远保滩中心小学工程项目部:你项目部承建的保滩中心小学工程已全面进入基础阶段施工,目前现场安全文明施工存在如下事宜:1、塔吊尚未报检合格已在使用。
2、现场无五牌一图,施工机械无操作规程无接地。
3、钢筋加工区、木工加工区无安全防护棚。
4、临时用电未按要求进行架空或埋地,配电箱无安全警示,电线私拉乱接。
5、进入现场施工人员未佩戴安全帽。
以上事宜希你项目部在五天时间内完善到位。
附件共 1 页,请于2013 年09月20 日前填报回复单(A5)。
抄送:保滩中心小学项目监理机构(章): 专业监理工程师:总监理工程师:日期:注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制工程名称:保滩中心小学工程编号:B2 4-13083001事由塔吊检测事宜签收人姓名及时间致:江苏明远保滩中心小学工程项目部:你项目部承建的保滩中心小学工程,幼教楼、教学楼两台塔吊已安装完成,目前两台塔吊尚未检测合格并已投入使用。
为杜绝安全隐患,现要求你项目部立即停止塔吊使用,待检测合格后方可使用。
附件共 1 页,请于2013 年09月 3 日前填报回复单(A5)。
抄送:保滩中心小学项目监理机构(章): 专业监理工程师:总监理工程师:日期:注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制工程名称:保滩中心小学工程编号:B2 2-13094001事由基础砼成型事宜签收人姓名及时间致:江苏明远保滩中心小学工程项目部:你项目部承建的保滩中心小学工程,幼教楼基础浇筑完成后,经监理部现场检查发现:1、混凝土成型较差,蜂窝麻面严重;2、混凝土内有部分板条未拆除;3、地梁上口表面不平整,有缺棱掉角现象。
监理工程师通知单防台风
监理工程师通知单(安全文明类)
致:XXX,XXX巴黎都市二期项目部
强台风“菲特”即将来袭,为确保安全生产和施工质量,请贵单位做好以下防御工作:
1.及时关注天气预报,注意异常变化,进行必要的演练和
防御准备,制定躲避措施,保障人员、才能和物资的安全。
2.仔细检查现场的临时用电设施、大型设备、标志标牌、
模板、脚手架、办公及生活区加固措施,特别是防护架的地锚强度是否牢固。
需要时应撤离临时生活区。
3.有效防护现场的临时通道口、电梯井、预留洞口及临边。
4.采取防台风措施,防止台风吹散材料堆放对人员造成伤害。
5.尽量避免在大风天气进行高处作业,作业后的工具、零部件要及时清理,避免大风吹落对人员砸伤。
6.安全员在大风天气要经常巡查,查看门窗是否关闭,标志标牌、高处是否有易吹落的物品,必要时及时切断电源。
7.大风超过5级不得施工。
8.塔吊起重臂应处于自由状态。
9.如有超过6级大风或大雨,所有动力线全部停电。
请务必认真执行以上措施,确保安全。
抄送业主。
四川省建设工程质量安全与监理协会 编制 四川省建设工程质量安全总站 监制 1监理通知单工程名称:xxxxxxxxxxxxxxxxxxxxx 工程 编号:04 致:xxxxxxxxxxxxxxxxx 有限公司(施工项目部)事由:关于安全文明施工的相关问题。
内容:你司承建的xxxxxxxxxxxxx 工程。
经我监理项目部检查与巡查存在以下问题: 1、对施工作业人员和现场管理人员进行安全技术交底不全面,应马上重新进行完整的安全技术交底。
2、食堂燃气管道有私拉乱接现象,要求马上整改。
3、扬尘防治设施不齐全,要求施工项目部马上增设。
4、基坑边坡坡度不符合专项施工方案中的要求、边坡旁有堆土,要求施工项目部马上整改,未整改完成前施工项目部应停止相应施工部位的施工作业。
5、部分作业人员未进行三级安全教育,要求施工项目部马上完成所有作业人员的三级安全教育。
6、要求施工项目部及时完成木工加工房的建设,禁止设置零星木工加工机具。
7、要求施工项目部及时完成所有特种作业人员的资质报审工作,无证书者不许上岗。
8、施工现场部分裸土未覆盖,要求施工项目部马上整改完成。
9、消防救援设备、器具不足,要求施工项目部马上增设。
10、专职安全管理人员还有一位未到岗。
要求施工项目部安排人员到岗。
以上问题施工单位项目部应马上完成整改并在4天内整改完成回复监理项目部。
未整改完成前施工项目部应停止相应施工部位的施工作业。
XXXXXXXXX 有限公司XXXXXXXXXXXXXXXXXXX 项目监理部总/专业监理工程师:2022年XX 月XX 日注:本表一式三份,施工单位、建设单位、项目监理机构各一份。
