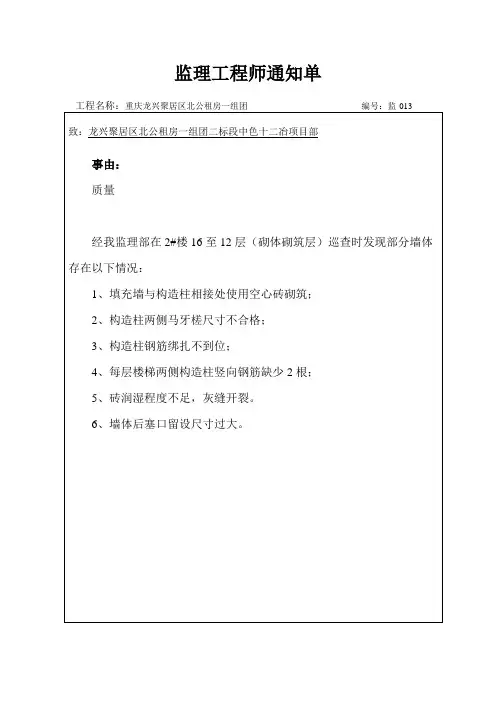

监理工程师通知单
工程名称:重庆龙兴聚居区北公租房一组团编号:监-013致:龙兴聚居区北公租房一组团二标段中色十二冶项目部
事由:
质量
经我监理部在2#楼16至12层(砌体砌筑层)巡查时发现部分墙体存在以下情况:
1、填充墙与构造柱相接处使用空心砖砌筑;
2、构造柱两侧马牙槎尺寸不合格;
3、构造柱钢筋绑扎不到位;
4、每层楼梯两侧构造柱竖向钢筋缺少2根;
5、砖润湿程度不足,灰缝开裂。
6、墙体后塞口留设尺寸过大。
处理意见:
1、以上行为存在严重的质量问题,要求施工方把不合格的墙体打掉重砌,不合格的构造柱立即整改,严格按照样板间进行砌筑,砌筑完成后由我方检查合格后,再进行下一步施工。
如因施工方在我方未检查合格的情况下私自进入下一道工序,出现任何质量问题,由施工方自行承担。
项目监理机构:重庆龙兴聚居区北公
租房一组团监理部
监理工程师:
日期:。
监理工程师通知单

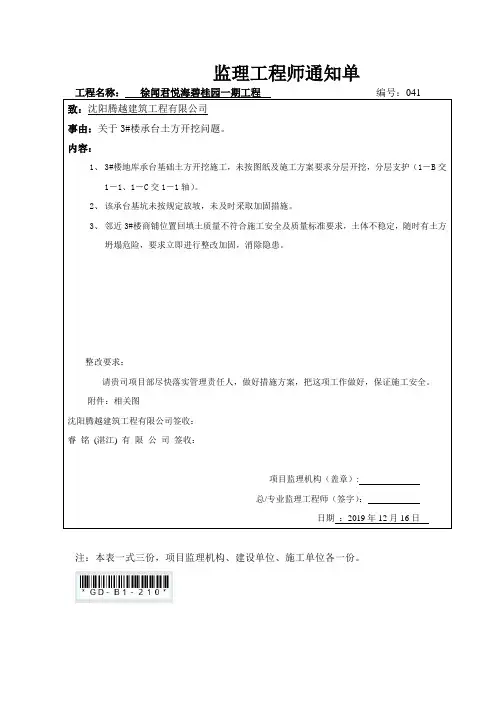

工程名称:徐闻君悦海碧桂园一期工程编号:041
致:沈阳腾越建筑工程有限公司
事由:关于3#楼承台土方开挖问题。
内容:
1、3#楼地库承台基础土方开挖施工,未按图纸及施工方案要求分层开挖,分层支护(1-B交
1-1、1-C交1-1轴)。
2、该承台基坑未按规定放坡,未及时采取加固措施。
3、邻近3#楼商铺位置回填土质量不符合施工安全及质量标准要求,土体不稳定,随时有土方
坍塌危险,要求立即进行整改加固,消除隐患。
整改要求:
请贵司项目部尽快落实管理责任人,做好措施方案,把这项工作做好,保证施工安全。
附件:相关图
沈阳腾越建筑工程有限公司签收:
睿铭(湛江) 有限公司签收:
项目监理机构(盖章):
总/专业监理工程师(签字):
日期:2019年12月16日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
优选文档
监理工程师通知单

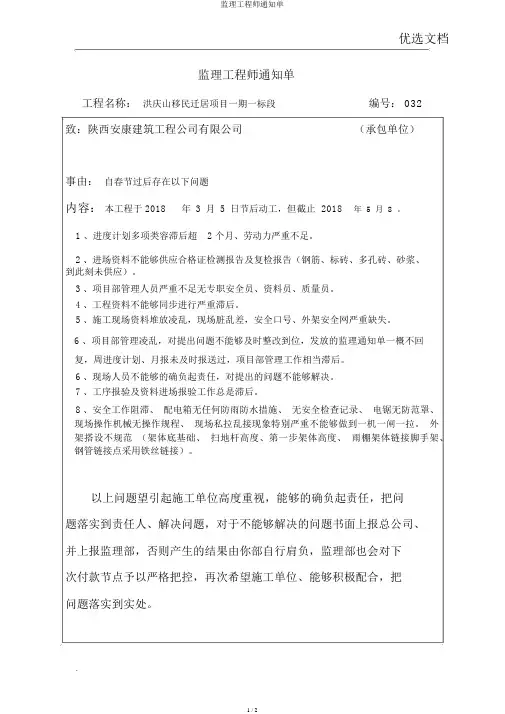

工程名称:洪庆山移民迁居项目一期一标段编号: 032
致:陕西安康建筑工程公司有限公司(承包单位)
事由:自春节过后存在以下问题
内容:本工程于 2018年3月5日节后动工,但截止2018年5月8。
1 、进度计划多项类容滞后超
2 个月、劳动力严重不足。
2、进场资料不能够供应合格证检测报告及复检报告(钢筋、标砖、多孔砖、砂浆、
到此刻未供应)。
3、项目部管理人员严重不足无专职安全员、资料员、质量员。
4、工程资料不能够同步进行严重滞后。
5、施工现场资料堆放凌乱,现场脏乱差,安全口号、外架安全网严重缺失。
6、项目部管理凌乱,对提出问题不能够及时整改到位,发放的监理通知单一概不回
复,周进度计划、月报未及时报送过,项目部管理工作相当滞后。
6、现场人员不能够的确负起责任,对提出的问题不能够解决。
7、工序报验及资料进场报验工作总是滞后。
8、安全工作阻滞、配电箱无任何防雨防水措施、无安全检查记录、电锯无防范罩、现场操作机械无操作规程、现场私拉乱接现象特别严重不能够做到一机一闸一拉。
外架搭设不规范(架体底基础、扫地杆高度、第一步架体高度、雨棚架体链接脚手架、钢管链接点采用铁丝链接)。
以上问题望引起施工单位高度重视,能够的确负起责任,把问
题落实到责任人、解决问题,对于不能够解决的问题书面上报总公司、
并上报监理部,否则产生的结果由你部自行肩负,监理部也会对下
次付款节点予以严格把控,再次希望施工单位、能够积极配合,把
问题落实到实处。
优选文档
项目监理机构
总/监理工程师
日期。

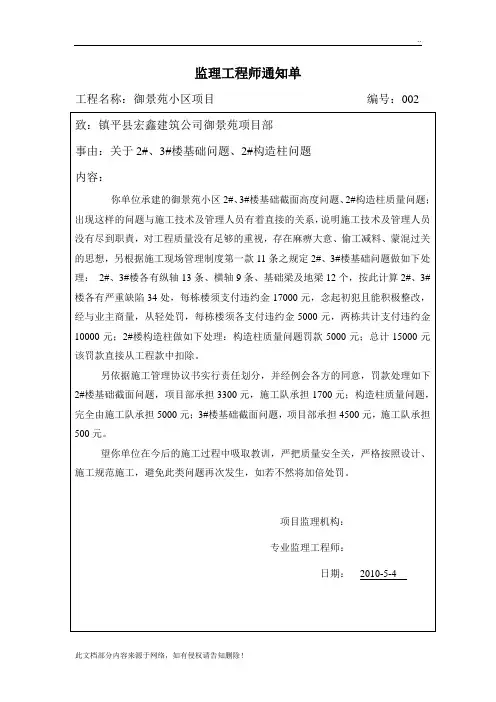

工程名称:御景苑小区项目编号:002
工程名称:御景苑小区项目编号:003
工程名称:御景苑小区项目编号:004
工程名称:御景苑小区项目编号:HJ2010-6-01-005
工程名称:御景苑小区项目编号:HJ2010-6-02-006
工程名称:御景苑小区项目编号:HJ2010-7-01-010
工程名称:御景苑小区项目编号:HJ2010-7-01-011
工程名称:御景苑小区项目编号:HJ2010-7-01-012
工程名称:御景苑小区项目编号:HJ2010-7-02-013
工程名称:御景苑小区项目编号:HJ2010-7-08-14
工程名称:御景苑小区项目编号:HJ2010-7-14-015
工程名称:御景苑小区项目编号:HJ2010-7-18-016
工程名称:御景苑小区项目编号:HJ2010-7-22-017
工程名称:御景苑小区项目编号:HJ2010-7-25-018
工程名称:御景苑小区项目编号:HJ2010-8-30-026
工程名称:御景苑小区项目编号:HJ2010-10-26-034
工程名称:御景苑小区项目编号:HJ2010-11-08-035
工作联系单
工程名称:御景苑小区项目编号:001。
监理通知单
工程名称:雨花区2016背街小巷提质改造工程二期一标
编号:20170730
致:湖南擎天建设工程有限公司(施工项目经理部)
事由:未按编号20170727、20170728监理通知单以及编号20170728停工通知单整改,第一层沥青施工养护未到位就擅自进行第二层沥青施工
内容:
2017年7月30日晚,经我部监理人员在巡视过程中发现,你施工单位存在以下问题:
1、未按编号20170727、20170728监理通知单以及编号20170728停工通知单整改复查
2、第一层沥青施工养护未到位就擅自进行第二层沥青施工
为确保工程质量,要求你施工单位对上述质量问题进行整改,整改完毕后报我监理部复查,建议暂不进行第二层沥青施工,待整改完毕再进行第二层沥青施工,现发现你施工单位擅自进行第二层沥青施工,我监理部将拒签此工程的计量、验收、试验检测资料,一切责任后果由你施工单位自行承担
项目监理机构(盖章)
总/专业监理工程师(签字)
年月日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
