机房蓄电池安装施工工艺学习资料
- 格式:doc
- 大小:19.00 KB
- 文档页数:8
蓄电池施工方案蓄电池施工方案一、概述蓄电池是储存电能的装置,广泛应用于电力系统、交通运输、通信、工业控制等领域。
本施工方案主要介绍蓄电池的安装、接线、调试等施工过程。
二、施工准备1.装备:安全帽、安全鞋、工具箱、电缆、螺丝刀、扳手等。
2.材料:蓄电池、连接器、电线、绝缘胶带等。
3.安全保障措施:确保施工现场通风良好,防止烟雾聚集;避免金属物品接触蓄电池,防止短路事故;施工前必须断电,避免触电风险。
三、施工步骤1.安装蓄电池(1)选择合适的安装位置,避免蓄电池与其他电气设备的干扰。
(2)固定蓄电池支架,确保支架牢固稳定。
(3)将蓄电池放置于支架上,并将连接板与电池端子固定连接,注意正负极的连接。
2.接线连接(1)使用合适的电线进行连线,确保足够的导电能力。
(2)连接正负极时,先连接负极,再连接正极,避免短路事故。
(3)采用连接器进行连接,确保连接牢固可靠。
3.系统配置(1)根据实际需求,将蓄电池与电力系统进行连接。
(2)接线前确保电路断电,并采取相应的安全措施。
(3)遵循正确的接线顺序,连接逆序可能会导致设备损坏。
4.调试(1)接线完成后,检查所有接线是否牢固,并进行绝缘处理,防止电气事故发生。
(2)根据系统要求,进行蓄电池的充放电测试。
(3)检查蓄电池的电压和电流是否正常,确保系统能够正常运行。
四、安全措施1.施工前必须断电,并进行相应的安全措施,避免触电、短路事故的发生。
2.施工现场必须保持整洁,防止杂物阻碍工作,并防止火源接近。
3.施工过程中,严禁吸烟、使用明火等行为,防止引发火灾事故。
4.严格按照操作规程进行操作,避免操作失误导致事故发生。
5.施工人员需严格按照相关安全规定进行操作,切勿擅自更改、调整设备。
五、成本预算本施工方案所需材料和人工费用预计为5000元。
六、施工时限按照施工方案进行合理安排,预计施工时间为3天。
以上就是蓄电池的施工方案,希望能对您有所帮助。
在施工过程中,请始终注意安全,确保施工质量和人员安全。
蓄电池安装施工方法蓄电池安装施工方法1. 引言蓄电池是现代生活中不可或者缺的能源储备设备,它们广泛应用于汽车、UPS系统、太阳能和风能发电系统等领域。
正确的安装施工是保证蓄电池长期稳定运行的关键。
本文将详细介绍蓄电池的安装过程,包括准备工作、安装步骤和必要的注意事项。
2. 准备工作2.1 确定位置:根据设备的要求和环境条件选择合适的位置安装蓄电池。
考虑到通风、温度和保护等因素,选择干燥、通风良好的地方。
2.2 安全措施:在安装过程中,应采取必要的安全措施,例如佩戴安全眼镜和手套,确保工作场所没有明火或者易燃物品等。
2.3 工具准备:准备必要的工具,例如扳手、电缆夹钳、隔离胶带等。
3. 安装步骤3.1 检查蓄电池:在安装之前,检查蓄电池的外观是否完好无损,端子是否干净,电解液是否正常。
如有异常,应及时更换或者修复。
3.2 连接电缆:根据设备的要求,选择合适的电缆并将其连接至蓄电池的正负极端子上。
确保电缆连接紧固可靠,并使用隔离胶带进行绝缘处理。
3.3 固定蓄电池:将蓄电池固定在所选位置上,确保其稳定不易挪移。
可以使用托架或者支架将蓄电池固定在地面或者支架上。
3.4 连接负载:将待供电设备与蓄电池连接,确保连接坚固可靠。
根据设备的要求,选择合适的连接方式,如并联或者串联连接。
3.5 接地处理:对蓄电池进行接地处理,以确保安全。
使用合适的接地装置将蓄电池的负极与地面连接。
4. 注意事项4.1 电压匹配:在安装过程中,务必确保待供电设备和蓄电池的电压匹配。
不当的电压匹配可能导致设备损坏或者电池性能下降。
4.2 温度控制:蓄电池的性能与温度密切相关。
应避免高温或者低温环境,以延长蓄电池的使用寿命。
4.3 充电管理:定期检查和维护蓄电池的充电状态,避免过度充电或者欠充电。
4.4 检查维护:定期检查蓄电池的连接和操作状态,注意清洁端子并及时更换老化或者损坏的电缆。
5. 扩展内容1、本文档所涉及附件如下:(附件名称、版本号、等)附件1:蓄电池安装示意图附件2:蓄电池安装工具清单附件3:常见蓄电池故障排除方法2、本文档所涉及的法律名词及注释:法律名词1:电池安全法注释:电池安全法是指对电池的生产、销售、使用等环节进行管理的法律法规。
蓄电池组安装程序培训资料蓄电池组安装程序3.2 工程服务3.2.1蓄电池组的安装及工程调测(1)满足旧电池的拆卸并放置在该机房的指定位置,满足利旧拆除的电缆并在拆除的电缆不可利旧的情况下免费提供新的电缆等所需的所有辅材。
(2)满足蓄电池组及安装所需要的附件从落地点到安装位置的二次搬运以及安装,满足蓄电池租的启动充放电、补充电、容量试验等调测工作。
(3)满足参加设备安装调测的人员熟悉合同设备和合同内容,并具备相关资质和丰富的实践操作经验。
(4)满足设备安装工作后的对各项指标的测试,且测试结果满足技术规范书和投标应答的要求。
并将测试记录全部移交给招标人,在招标人同意后作为验收依据。
(5)满足提供的蓄电池间连接电缆符合YD/T 1173-2016《通信电源用阻燃耐火软电缆》的规定。
3.2.2安装工作中满足的事项(1)满足蓄电池安装平稳,间距均匀;同一排、列的蓄电池槽应高低一致,排列整齐。
(2)满足蓄电池在搬运过程中不触动极柱和安全排气阀。
(3)满足连接蓄电池连接条时使用绝缘工具,并佩戴绝缘手套。
(4)满足连接条的接线正确,连接部分涂以电力复合脂,螺栓紧固时,用力矩扳手,力矩值符合产品技术文件的要求。
(5)满足电缆的引出线正、负极的极性及标识正确。
(6)满足蓄电池组电源引出电缆采用过渡板连接,不直接连接到极柱上。
(7)满足电缆接线端子处安装绝缘防护罩。
3.3 质保服务3.3.1质保期(1)投标人所提供本招标设备的质保期为36个月。
质保期自《到货验收单》签订之日起开始计算。
(2)质保期内,若单体出现漏液、变形、容量低于80%等情况,投标人应免费更换。
(3)质保期内,一台-48V直流电源蓄电池组出现漏液、变形、容量低于80%等情况的单体电池数达到2只或累计更换数量达到4只,UPS蓄电池组出现漏液、变形、容量低于80%等情况的单体电池数达到10%或累计更换数量达到20%,投标人应免费用近两月生产的新电池组更换整组蓄电池,更换时限从招标人书面通知发出之日起不应超过15个日历日。
蓄电池施工方案1. 引言蓄电池是一种储能设备,其在电网停电或需要备用电源的情况下提供电能。
在电力系统中,蓄电池广泛应用于机房、通信基站、太阳能发电系统等领域。
本文将介绍蓄电池的施工方案,包括施工准备、安装过程、验收标准等内容。
2. 施工准备在蓄电池施工之前,需要进行一系列的准备工作。
具体的施工准备包括以下几个方面:2.1 安全措施在施工过程中,安全是至关重要的。
操作人员需要佩戴合适的劳动保护用品,如安全帽、安全鞋和手套等。
另外,施工现场必须保持整洁有序,防止发生意外事故。
2.2 施工材料准备蓄电池施工所需的材料包括蓄电池组、支架、导线、连接器等。
在施工之前,需要准备好这些材料,并对其进行检查,以确保其完好无损。
2.3 施工工具准备蓄电池施工所需的工具包括螺丝刀、扳手、电工绝缘工具等。
在施工之前,需要准备好这些工具,并确保其正常使用。
3. 施工过程蓄电池的施工过程包括蓄电池组安装、连接器连接、导线连接等。
下面将详细介绍每个步骤的操作方法。
3.1 蓄电池组安装1.将蓄电池组放置在合适的位置,并使用支架固定住。
注意保持蓄电池组之间的间距,以便于后续连接工作。
2.检查蓄电池组的连接口是否干净,清除连接口上的杂物和氧化物。
3.在蓄电池组的正负极上涂抹防腐蚀膏,以保护连接点。
3.2 连接器连接1.将连接器插入蓄电池组的正负极上,确保连接器与蓄电池组的连接紧固可靠。
2.检查连接器与蓄电池组的连接是否稳固,无松动现象。
3.3 导线连接1.使用合适的导线将蓄电池组与电源设备连接起来。
确保导线的截面积和长度符合规定要求。
2.在导线连接头上涂抹防腐蚀膏,以保护连接点。
3.用螺丝或螺母将导线固定在连接头上,确保连接可靠。
4. 施工验收蓄电池施工完毕后,需要进行验收以确保其符合要求。
下面将介绍蓄电池施工验收的标准。
4.1 外观检查通过仔细观察蓄电池组的外观,检查是否存在明显的损坏、变形或松动现象。
如果发现以上问题,应及时进行维修或更换。
一.总则1.为保证蓄电池组旳工程安装质量,增进工程施工技术水平旳提高,保证蓄电池组旳安全运行,制定本作业指导书,作为统一旳施工作业技术准则。
2.本作业指导书合用于电压为220V及以上,容量为350A·h蓄电池组安装。
3.根据工程实际状况,本指导书重要简介免维护蓄电池施工工艺。
二.工艺流程1.开箱检查设备抵达现场后,应在规定期限内作验收检查,并应符合下列规定:a.包装及密封良好。
b.开箱检查清点数量,型号、规格应符合设计规定;附件齐全,元年无损坏及漏液状况。
c.产品旳技术文献齐全。
d.电池如长期放置,需拧紧密闭气塞,清理洁净,在极柱上涂抹防腐脂。
2.施工准备2.1将蓄电池室打扫洁净,做到清洁、干燥、通风良好。
2.2设备支架安装按照图纸设计尺寸,将厂家所电池支架安装到蓄电池室,找平找正,固定牢固。
如有支架掉漆现象则在电池安装前进行补漆。
2.3半蓄电池逐一用干布擦试洁净,搬运到蓄电池室内。
在搬运摆放过程中,严禁将蓄电池倒置或重叠,严禁是电池正、负极短路。
3.蓄电池安装3.1蓄电池组安装3.1.1蓄电池安装前,应按下列规定进行外观检查:a.蓄电池槽应无裂纹、损伤、槽盖应密封良好。
b.蓄电池旳正、负端柱必须极性对旳,并应无变形;防酸栓、催化栓等部件应齐全无损伤;滤气帽旳勇气性能良好。
c.连接条、螺栓及螺母应齐全。
3.1.2清除蓄电池表面污垢时,应采用酒精擦拭。
3.1.3蓄电池组旳安装应符合下列规定。
a.蓄电池放置旳平台,基架及间距应符合设计规定。
b.蓄电池安装应平稳,间距均匀;同一排、列旳蓄电池应高度一致,排列整洁。
c.连接条及抽头旳接线应对旳,接头连接部分应涂以电力复合脂,螺栓应紧固。
d.有抗需规定期,其抗震设施应符合有关规定,并牢固可靠。
3.1.4蓄电池旳引出电缆旳敷设除应满足《电缆线路施工及二次接线工艺作业指导书》旳内容外,还应满足下列规定:a.电缆旳引出线应用塑料带标明正、负极旳极性,红色为正,兰色为负。
蓄电池安装施工方法 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】蓄电池安装施工工法1.施工准备1.1主要工器具、量具及防护用品1.1.1防震架安装:电焊机电锤水平仪、米尺、手锤、活口扳手1.1.2蓄电池安装:拖拉机、铲车、撬棍、小拖车、活口扳手、米尺、万用表、倒链(1t)1.1.3蓄电池充放电:塑料大桶、塑料手提桶、漏斗、勺子、塑料大盆、比重计、温度计、万用表、放电电阻1.1.4防护用品:耐酸工作服、耐酸胶靴、耐酸长筒手套、防护眼镜、工作帽、手巾、口罩、灭火器、小苏打2.施工步骤2.1防震架安装2.1.1施工前的准备工作a)在施工前,施工人员首先要熟悉设计图纸及厂家说明书,并进行安全和施工交底。
b)土建移交蓄电池室,达到防震架安装条件。
c)检查工器具是否齐全,检查工器具均应达到安规标准,禁止使用不合格的工器具。
d)蓄电池室门口与直流配电室应有足够的灭火器。
2.1.2防震架安装根据图纸的具体尺寸安装防震架,先将防震架组装好,放到台子上,标出固定的位置,再移下防震架。
用水平仪测出每个固定点的具体标高,找出最高点,用膨胀螺栓固定好最高处的固定点,以此固定点为基准固定好其余的各个固定点。
2.1.3移交土建,防震架验收合格后,移交土建贴耐酸瓷砖。
2.2蓄电池安装2.2.1蓄电池安装前应具备的条件及必要的准备工作a)蓄电池室应有充足的照明,水源、通风等设施,且内部装饰已完工。
b)蓄电池应备有清水及小苏打水,并明显标示。
c)道路畅通。
d)土建移交手续齐全。
e)做一个门形架作为蓄电池就位的临时起吊设施。
宽:1700mm。
高:2200mm。
承载重量:300kg以上。
2.2.2蓄电池运输用铲车将蓄电池装上拖拉机,封车运至现场,再用铲车将蓄电池卸至小拖车上,运至蓄电池室内。
2.2.3开箱a)施工人员用撬棍打开包装箱,注意撬棍的着力点及用力方向,不可损伤蓄电池。

蓄电池安装1范围本工艺标准适用于电压为24V及以上,容量30A·h以上的固定型铅酸蓄电池组和容量为10A·h及以上的镉镍碱性蓄电池组安装工程。
2施工准备2。
1设备及材料要求2。
1。
1凡使用的设备及器材均应符合国家和部颁的现行技术标准。
2.1.2安装的设备及器材应有铭牌,注明厂家,设备的名称、规格、型号,并应有合格证件及技术文件。
2。
1。
3设备的规格、型号应符合设计要求,附件、备件齐全.2。
1.4配制铅酸蓄电池电解液用硫酸应采用符合现行国家标准《蓄电池用硫酸》,并有产品合格证.2.1.5配制钢镍碱性蓄电池电解液应采用符合现行国家标准三级化学纯度的氢氧化钾(KOH),其技术条件见表2-36。
2.1.6蓄电池用蒸馏水应符合国家现行标准《铅酸蓄电池用水》)的规定。
2.1.7蓄电池台架所用材料应符合设计要求。
2。
1。
8绝缘子、绝缘垫无碎裂和缺损;型钢无明显锈蚀。
2。
1。
9其他材料:防锈漆、耐酸漆,电力复合脂、镀锌螺丝、塑料带、沥青漆、酒精、铅板均应有合格证。
氢氧化钾技术条件表2—362.2主要机具:配液池、台钻、砂轮、电锤、榔头、板锉、圆锉、手锯、扳手、水平尺、线坠、钢板尺、钢卷尺、木锤、铜带榔弯器、油刷子、手电筒、电焊机、气焊工具、排风扇、摇表、万用表、直流电压表、比重计、温度计、陶瓷缸、漏斗、玻璃棒、量杯、吸液器、眼镜、耐酸碱服、胶皮手套、胶皮围裙、胶皮靴、口罩。
2。
3作业条件:2。
3。
1施工图纸及技术资料齐全。
2.3.2土建工程全部施工完毕,门窗齐全.2.3.3蓄电池室耐酸地面做完,墙、门、窗、通风道内外金属结构均应刷完耐酸漆.2。
3。
4放置蓄电池台墩均已施工完毕。
2.3。
5采暖、通风装置以及照明全部达到使用条件.2。
3.6蓄电池室上、下水道接通。
3操作工艺3。
1工艺流程:→→→→→3.2设备点件检查:3。
2。
1设备拆箱点件检查应由施工单位、供货单位、建设单位共同进行,并做好记录。

蓄电池安装施工方法蓄电池安装施工工法1.施工准备1.1主要工器具、量具及防护用品1.1.1防震架安装:电焊机电锤水平仪、米尺、手锤、活口扳手1.1.2蓄电池安装:拖拉机、铲车、撬棍、小拖车、活口扳手、米尺、万用表、倒链(1t)1.1.3蓄电池充放电:塑料大桶、塑料手提桶、漏斗、勺子、塑料大盆、比重计、温度计、万用表、放电电阻1.1.4防护用品:耐酸工作服、耐酸胶靴、耐酸长筒手套、防护眼镜、工作帽、手巾、口罩、灭火器、小苏打2.施工步骤2.1防震架安装2.1.1施工前的准备工作a)在施工前,施工人员首先要熟悉设计图纸及厂家说明书,并进行安全和施工交底。
b)土建移交蓄电池室,达到防震架安装条件。
c)检查工器具是否齐全,检查工器具均应达到安规标准,禁止使用不合格的工器具。
d)蓄电池室门口和直流配电室应有足够的灭火器。
2.1.2防震架安装按照图纸的具体尺寸安装防震架,先将防震架组装好,放到台子上,标出固定的位置,再移下防震架。
用水平仪测出每个固定点的具体标高,找出最高点,用膨胀螺栓固定好最高处的固定点,以此固定点为基准固定好别的的各个固定点。
2.1.3移交土建,防震架验收合格后,移交土建贴耐酸瓷砖。
2.2蓄电池安装2.2.1蓄电池安装前应具备的条件及必要的准备工作a)蓄电池室应有充足的照明,水源、通风等设施,且内部装饰已完工。
b)蓄电池应备有清水及小苏打水,并明显标示。
c)门路通顺。
d)土建移交手续齐全。
e)做一个门形架作为蓄电池就位的姑且起吊办法。
宽:1700mm。
高:2200mm。
承载重量:300kg以上。
2.2.2蓄电池运输用铲车将蓄电池装上拖拉机,封车运至现场,再用铲车将蓄电池卸至小拖车上。
运至蓄电池室内。
2.2.3开箱a)施工职员用撬棍打开包装箱,留意撬棍的出力点及用力方向,不成毁伤蓄电池。
打开包装箱后,检查蓄电池的备件、连板、耐酸连接螺栓、合格证是否齐全。
蓄电池外壳、内部极板是不是有裂纹、变形。
蓄电池安装施工方法蓄电池是储存电能的设备,广泛应用于发电系统、电力系统以及工业领域。
蓄电池的安装施工是确保其性能和寿命的重要环节。
下面将为您介绍蓄电池安装施工的方法。
一、准备工作1.确定蓄电池安装的位置:选择一个通风良好、温度适宜的位置,离充电设备和电源开关较近,并避免阳光直射。
2.检查安装环境:清理安装位置,确保没有灰尘、杂物等影响蓄电池散热和运行的物品。
3.准备安装工具:包括螺丝刀、扳手、电钻、电缆切割工具等。
二、安装过程1.安装蓄电池支架:根据蓄电池的尺寸和重量,选购合适的支架,并根据蓄电池的数量安装相应数量的支架。
安装支架时,要确保支架稳固,不易晃动。
2.连接电缆:根据蓄电池的电压和电流需求,选购合适的电缆,并根据电缆尺寸和长度计算好各个连接点的距离。
在连接电缆时,注意正确选择电缆规格,并确保电缆连接处无损坏和松动。
3.安装蓄电池:根据蓄电池的安装方式(横置或竖置),将蓄电池放置在支架上,并使用相应的螺丝固定蓄电池,确保蓄电池不易晃动。
4.连接充电设备和电源:将充电设备和电源与蓄电池连接。
如果使用充电设备进行充电,确保充电设备的电流和电压与蓄电池要求相符。
连接时,要注意连接的正确性和稳固性,避免插拔时导致接触不良。
5.检查安装工作:完成蓄电池的安装后,检查蓄电池的连接是否正确、稳固,确保电缆没有短路现象,排除安全隐患。
同时,检查蓄电池支架是否稳固,蓄电池是否有损坏或漏液等情况。
6.启动系统:当蓄电池安装和连接完成后,可以通过充电设备进行充电,启动系统,检查系统是否正常运行。
可以通过测量蓄电池的电压、电流等参数,判断蓄电池是否正常工作。
三、安全注意事项1.在安装过程中,应先断开电源,避免触电造成伤害。
2.在安装和连接电缆时,严禁短路现象,避免电流过大引发安全事故。
3.安装过程中,注意避免蓄电池与金属接触,避免发生火花引发爆炸事故。
4.定期检查蓄电池的电压、电流等参数,确保蓄电池的正常工作。
电气蓄电池安装施工工法
1. 引言
电气蓄电池是一种重要的能源储备设备,广泛应用于电力系统、电动车辆等领域。
为了确保电气蓄电池的有效使用和安全性,合理
的安装施工工法显得尤为重要。
本文将介绍电气蓄电池安装施工的
具体工法,以供相关行业人员参考和借鉴。
2. 工程准备
在进行电气蓄电池的安装施工之前,需要进行充分的工程准备。
包括以下几个方面:
- 设计方案:根据实际需求,制定详细的电气蓄电池安装方案,包括选址、布置、连接方式等。
- 材料准备:准备所需的工具和材料,如安装支架、电缆、保护装置、接线盒等。
- 环境准备:确保安装现场的清洁、整齐,并满足相关的安全要求。
3. 安装施工步骤
3.1 安装位置确定
根据设计方案,确定电气蓄电池的安装位置。
通常情况下,应选择通风良好、温度适宜且不受机械振动影响的地方。
同时,考虑到电气蓄电池的重量,要选择能够承受其负荷的安装基础。
3.2 安装支架搭建
根据实际需求,安装蓄电池支架。
支架应具有足够的强度和稳定性,确保电气蓄电池安装牢固可靠。
3.3 电缆敷设
将电缆从电源端引至电气蓄电池端,根据设计方案进行正确的电缆敷设。
在敷设过程中,要注意防止电缆被剪切或挤压,避免电缆绝缘层损坏,以确保安全使用。
3.4 连接和固定
根据设计方案和电气蓄电池的接线要求,进行正确的连接。
在连接过程中,要保证接线端子干净、无腐蚀,并紧固可靠。
接线完成后,应进行固定,避免松动和振动。
3.5 保护措施。
机房蓄电池安装施工工艺在机房蓄电池安装施工过程中,有一些要求需要注意。
首先,不间断电源的设备标称容量、型号等参数应符合要求,并应有产品合格证和出厂试验记录。
其次,各类导线电缆应根据设计要求选用,并有产品合格证。
此外,电池组应注意保存期限,其他辅材也应符合要求。
在施工过程中需要使用一些机具,包括手动液压叉车、三脚架、倒链(1t)手电钻、电锤、电缆接头压接钳、水平尺、磁性线锤、数字式万用表、绝缘摇表(500V)等。
施工前需要满足一些条件,如施工图纸及技术资料齐全,屋顶、楼板施工完毕,无渗漏,机房室内地面完成,门窗齐全等。
同时,预埋件及预留孔应符合设计要求,已安装设备或设备安装后不能再进行施工的装饰工作应全部结束,系统的预埋管线、盒、箱均已敷设和安装完毕等。
在技术准备方面,需要确保施工图纸和技术资料齐全,施工方案编制完毕并经审批。
施工前还需要组织施工人员熟悉图纸、方案,并进行安全、技术交底。
操作工艺包括设备清点、检查、机柜引入引出管线、机柜基础槽钢、接地干线修整、主回路线缆及控制电缆敷设、设备就位及固定、柜内设备安装接线、电池组就位及接线、系统通电前测试检查、系统整体调试及验收等步骤。
在设备开箱检查时,需要安装单位、供货单位、建设单位共同进行,并做好检查记录。
同时,需要按照设备清单、设计图纸核对设备本体及附件、备件的规格、型号是否符合设计图纸要求,附件、备件是否齐全,产品合格证件、技术资料、说明书是否齐全等。
还需要检查UPS及电池内部及外部是否存在运输损坏、受潮、擦碰及变形等问题。
在机柜引入引出导线、机柜基础槽钢、接地干线修整过程中,需要根据有关图纸及设备安装说明检查机柜引入引出管线、机柜基础槽钢、接地干线是否符合要求,并及时进行修整。
最后,在主回路线缆及控制电缆敷设时,需要根据设计要求进行敷设。
___设备的安装和固定需要按照设计图纸布置,将___放在基础型钢上,并检查设备立面和侧面的垂直度。
如果需要调整,可以使用0.5mm铁片进行调整,并且每处垫片不能超过3片。
通信机房-48v蓄电池安装操作流程蓄电池安装替换操作规范一( 搬运1. 由于蓄电池荷电出场,搬运时应做好极柱防护,电池端面不能受压,安全阀不允许松动,严禁短路。
2. 蓄电池搬运时应正立,轻拿轻放,严禁倒置、翻滚、摔、撞、暴晒、雨淋,电池的三面接触处不能受到撞击。
二( 贮存1. 蓄电池存放地点应干燥、清洁、通风,不能置于有大量红外线、放射线辐射、有机溶剂及腐蚀气体的环境中,远离火源,避免阳光直射。
存放期一般不超过3个月。
2. 蓄电池在存放中应保持正立,端面不能受压,安全阀不能松动,不得将无外包装木箱的电池重叠堆放。
做好极柱的绝缘防护工作,防止发生短路。
三( 安装安装前准备工作:1. 检查机房、基站市电情况是否正常,检查开关电源是否有告警。
如有异常应立即通知联通专业工程师。
2. 清点待装蓄电池及电池架组件是否齐全。
3. 清点安装使用的工具是否齐全,所有工具都必须做好绝缘防护。
安装替换步骤:1(启动移动发电机或者固定发电机组,确认发电系统正常,将发电机组处于空载待命状态。
2. 断开开关电源内一组蓄电池熔丝。
3. 确认断开的熔丝是否连接到准备先更换的一组蓄电池组。
一般可通过摸查蓄电池连接线可确定。
如通过摸查线缆无法确认,另外的操作方法为:降低开关电源浮充电压至50V,观察开关电源浮充电压和蓄电池组总电压,电压无变化的蓄电池组为断开的蓄电池组。
4. 先拆除断开蓄电池组的负极连接线,并用绝缘胶布做好绝缘保护。
然后拆除蓄电池正极连接线并做好绝缘保护。
5. 依次拆除旧蓄电池组,并按要求安装新蓄电池组,搬运过程参照上述搬运要求。
注意:部分基站内蓄电池组和主设备间距狭小,安装拆除及搬运过程中要注意不能碰到主设备。
6. 安装结束后,技术人员确认安装情况。
检查连接条是否紧固,检查电池是否有反接,安装位置是否整齐。
7. 逐个测量蓄电池单体电压与总电压,总电压不得低于51.3v,单体电压不得低于2.13V,各单体压差不得超过90mv。
文件编码:TDZB3Z404-2007-I 文件名称: #1机组蓄电池安装作业指导书目录1工程概况及工作量 (1)1.1工程概况 (1)1.2主要工程量 (1)1.3工期计划 (1)2编制依据 (1)3作业前必须具备的条件和应做的准备 (1)3.1技术准备 (1)3.2参加作业人员的资格和职责 (2)3.3所需工机具和仪器仪表的规格及精确度 (3)3.4作业所需防护用品 (3)4施工程序和作业方法 (3)4.1作业程序 (3)4.2施工的作业方法和内容 (4)5工程质量目标及控制点的设置 (7)5.1质量目标 (7)5.2质量通病的预防 (7)5.3质量控制点的设置 (7)5.4作业结束的检查验收和应达到的质量标准 (8)6作业的安全要求和环境条件 (8)6.1作业的安全要求 (8)6.2环境条件 (8)6.3施工危险因素和环境因素辨识及控制对策表:(见附录) (9)6.4 消防管理 (9)7附录 (9)1工程概况及工作量1.1工程概况**电厂新建工程,#1机组由**公司承建。
其中集控楼0米220V蓄电池组安装由**公司负责施工,施工内容主要有蓄电池抗震架安装、电池组就位、电池组连接、蓄电池充放电试验。
设计院有特殊施工要求时按设计院图纸施工,无要求时按作业指导书施工。
集控楼蓄电池室土建交安,具备蓄电池安装条件后开始安装。
充放电设备应已安装并具备进行蓄电池充放电条件。
3.1技术准备3.1.1**设计院所有相关图纸到齐。
3.1.2所需材料和机具到齐备。
3.1.3施工现场具备蓄电池安装条件。
3.1.4检查蓄电池的规格型号和质量是否符合设计要求。
3.1.5蓄电池附件到货满足设计要求。
3.1.6准备好工具及消耗性材料。
3.1.7准备好施工所用的临时电源。
3.1.8蓄电池室内应有充足的照明和良好的通风。
3.1.9施工措施制定落实完。
3.1.10施工图纸会审完,会审中存在的问题已解决,施工方案明确。
3.1.11作业指导书在施工前已审批完。
蓄电池安装工艺蓄电池安装工艺蓄电池安装一、概述1、本方案适用于变电站中免维护铅酸蓄电池。
2、引用的标准为GB50172-92《电气装置安装工程蓄电池施工及验收规范》二、施工工序流程图:内容预览蓄电池安装一、概述1、本工艺标准适用于变电站中免维护铅酸蓄电池。
2、引用的标准为GB50172-92《电气装置安装工程蓄电池施工及验收规范》二、施工工序流程图:三、施工技术措施:1、准备工作:(1)搬运蓄电池过程中,要求小心轻放,不得有强烈冲击和振动,不得倒置、重压和日晒雨淋;(2)蓄电池到达现场后,应在规定期限内作验收检查:清点到货的蓄电池的型号、规格是否符合设计要求,所配来的连接片、螺拴等是否齐全,设备是否有损坏的现象;产品的技术文件应齐全;(3)蓄电池到达现场后,不立即安装时,其保管应符合以下要求:蓄电池不得倒置,开箱存放时,不得重叠;蓄电池应存放在清洁、干燥、通风良好、无阳光直射的室内,存放过程中,严禁短路、受潮,并应定期清除灰尘,保证清洁;蓄电池的保管室温宜为5~40℃;(4)安装前应按下列要求进行外观检查:蓄电池槽应无裂纹、损伤,槽盖应密封良好;检查蓄电池的正负极端是否正确,极板应无变形;连接条、螺栓及螺母应齐全;(5)蓄电池室各方面的建筑物应通过有关的验收合格后,才可进行蓄电池的安装;(6)将蓄电池架及池身用干燥的布擦干净,清扫现场,保持场地干燥;(7)蓄电池充放电前准备:①单体电池的电压是否满足要求,检查蓄电池极性连接是否正确;②电缆连接是否符合有关要求;③直流屏与蓄电池的有关监控及信号的连接是否满足要求。
(8)准备好充放电的有关用具:万用表、记录本、笔、电筒、微调电阻器、计时表、温度计及电炉丝。
2、施工措施(1)蓄电池安装:①平稳就位蓄电池,间距均匀,同一排、列的蓄电池要高低排列整齐;②连接电缆引出线,电缆的引出线要求搪锡并压好铜鼻子,挂好电缆牌,指明电池的极性;③电缆的引出线用塑料色带标明正、负极的极性,正极为赭色,负极为蓝色;④电缆穿出蓄电池室的孔洞及保护管的管口处,应用耐酸的材料密封好;⑤正确连接连接条及抽头,接头部分涂以导电膏或凡士林,使其接触良好;⑥用耐酸材料在每个蓄电池表面标明编号;(2)蓄电池充放电:蓄电池的首次充放电,应按产品技术条件的规定进行,不得过充过放,应符合下列要求:①初充电前,应对蓄电池组及其连接条的连接情况进行检查,看连接的极性是否正确,连接是否牢固,接触是否良好;②检查交流充电电源是否正常,应保证电源可靠,不得随意中断充电电源;③按厂家的要求,电池一般无需均充电,但如果每次放电结束后,需短期内充足电或电池在正常浮充电下单体电压小于2.20V,请使用均充电,充电电压选择在2.30±1%(25℃),当均充8-10小时后,电池可达到90%额定容量,再经10小时的浮充即可达到100%额定容量,电池即可投入使用;④充放电过程中,每隔1个小时,将每个蓄电池的电压值及当时的温度及电流值记录下来,测量的数据应保证其正确性;⑤首次充电结束后,利用负载(电炉丝)进行放电,500Ah以50A电流放电,放电的时间应为10小时,终止电压单体为1.80V,低于1.80V则为不合格品,各电池之间的压差应在±50mV之内,否则电池不合格,首次放电完毕后,应按产品技术要求进行充电,间隔时间不宜超过10小时;⑥充放电结束后,应检查蓄电池内部情况,极板不得有严重弯曲、变形等现象。
蓄电池安装施工方法蓄电池是电力系统中重要的组成部分,广泛应用于各种电力设备和交通工具中。
正确安装和施工蓄电池是保证其正常运行和延长使用寿命的关键。
本文将介绍蓄电池安装施工的方法,以确保安全和有效的使用。
一、准备工作在安装蓄电池之前,我们需要做一些准备工作以确保安装的顺利进行。
首先,要确保工作区域清洁、干燥,并开启安全开关以避免电源意外触碰。
其次,需要检查蓄电池的型号和容量是否与设备要求相符。
最后,检查电缆和连接器是否完好无损。
二、选择合适的位置选择一个合适的位置来安装蓄电池非常重要。
首先需要确保位置坚固稳定且能够承受蓄电池的重量。
其次,应确保蓄电池处于通风良好的位置,以防止过热和气体积聚。
最后,要确保位置远离易燃和易爆物质,以降低潜在的安全风险。
三、连接电缆在连接电缆之前,务必先关闭电源开关。
首先,将电缆插入蓄电池正负极的连接器中,确保连接牢固。
然后,连接电缆的另一端与设备或电源进行连接。
在连接过程中,要确保电缆不被过度拉伸或弯曲,以避免损坏电缆或引起电路短路。
四、检查连接连接完毕后,务必检查连接是否牢固可靠。
首先,检查连接器是否紧固,确保无松动。
其次,检查电缆是否有裸露的导线或损坏的绝缘层,如有必须及时更换。
最后,使用电压表或测试仪器检查电压和电流是否正常,确保连接正确无误。
五、地线安装在蓄电池安装施工中,地线的设置是非常重要的。
地线的作用是为了消除静电和维护电路的稳定性。
在安装地线时,首先要选择一个适当的地点,可以是设备的金属框架或专用的地线接地杆。
然后,使用适当的工具将地线连接至地点,并紧固好连接器。
最后,检查地线连接是否安全可靠。
六、测试和调试在蓄电池安装施工完成后,需要进行一次全面的测试和调试。
通过测试和调试可以确保蓄电池安装正确并正常工作。
首先,检查蓄电池电压和电流是否满足设备的要求。
然后,通过实际运行设备,观察其工作状态和效果是否良好。
最后,可以进行一些扩展测试,如充放电测试和容量测试等,以评估蓄电池的性能。
蓄电池安装及充放电培训教程阀控式密封铅酸蓄电池是荷电出厂〔100%容量〕,电池采用特有旳组合迷宫极柱密封构造及焊接工艺、保证密封安全可靠;电池具有大电流放电性能好,充电接受能力强,内阻小,自放电率低,容量恢复性能好,循环使用寿命长等特点。
电池内部无游离酸,正常使用时无酸雾和气体逸出。
一、安装环境规定1、蓄电池室建筑工程完毕,电池安装和工作地点应清洁、通风、干燥,墙体和地面采用防腐蚀材料。
2、蓄电池应避免阳光直射,周边无有机溶剂和腐蚀性气体,远离火源,同步应避免外部通风口或空调通风孔直接指对电池,从而影响电池单体温度,导致电池电压不均匀。
3、电池寄存环境温度保持在0~35℃之间。
二、蓄电池安装环节及工艺规定1、安装前检查:安装前先检查电池有无在运送期间遭到破坏。
检查单体电池外观有无异常,与否有电解液泄漏旳污迹等。
1)对照发货单检查系统件、产品合格证、出厂实验报告及产品阐明书、到货配件、附件与否齐全。
2)电池在寄存中应保持正立,做好极柱防护,电池端面不能受压,安全阀不容许松动,严禁短路,不得将无外包装木箱旳电池重叠堆放。
3)蓄电池搬运过程中应正立,轻拿轻放,严禁倒置、翻滚、摔、撞、暴晒、雨淋。
2、电池安装1)蓄电池采用钢体安装形式,〔单体电池必须安放在组件钢壳内〕,蓄电池安装采用先钢体支架后电池旳安装顺序,钢体支架最底层与基础预埋件采用焊接方式固定,并保持支架上平面旳水平。
2)电池要逐级或逐列安装。
根据安装接线示意图将电池放入柜(架)内,并接好,谨防短路。
安装每一种电池组件时要保证电池正负极位置旳必须与系统图一致,从而保证电池组旳总电压输出符合规定。
电池间连接板要在电池所有就位后进行逐个连接,然后在电池侧面贴上序号标签.3、蓄电池连线:1)在连接线路前,应先将电池输出端子及连接片擦拭干净,不可有灰尘、油污、锈迹等污物。
2)各单体电池连接时,严格按设计接线图进行串、并联,装卸导电连接片时使用绝缘工具,戴防护手套。
蓄电池组安装操作工艺15.4.1工艺流程:15.4.2设备点件检查:1、设备拆箱点件检查应由施工单位、供货单位、建设单位共同进行,并做好记录。
2、根据装箱单或供货清单的规格、品种、数量进行清点。
3、制造厂的有关技术文件是否齐全。
4、设备的规格、型号是否符合设计要求,附件是否齐全,部件是否损坏。
5、铅酸蓄电池应检查以下内容:(1)蓄电池槽应无裂纹、损伤,槽盖板应密封良好。
(2)蓄电池的正、负端柱必须极性正确,并应无变形;防酸栓、催化栓等配件应齐全无损伤;滤气帽的通气性能良好。
(3)透明的蓄电池槽,应检查极板无严重受潮和变形;槽内部位应齐全无损伤。
6、镉镍碱性蓄电池应检查以下内容:(1)蓄电池外壳应无裂纹、损伤、漏液等现象。
(2)极性正确,壳内部件齐全无损伤;有气孔塞通气性能良好。
(3)连接条、螺栓及螺母应齐全,无锈蚀。
(4)带电解液的蓄电池,其液面高度应在两液面线之间;防漏栓塞应无松动、脱落。
15.4.3母线、电缆及台架安装。
1、蓄电池室内的母线支架安装要符合设计要求。
支吊架以及绝缘子铁脚均应刷耐酸漆。
2、蓄电池引出电缆的敷设,除应符合现行国家标准《电气装置安装工程电缆线路施工及验收规范》中的有关规定外,尚应符合下列要求:(1)宜采用塑料护套电缆。
(2)引出线应用塑料色带标明正、负极性。
正极为赭色,负极为兰色。
(3)孔洞及保护管处应用耐酸、碱材料密封。
3、蓄电室内裸母线安装除应符合有关规范外,尚应采取防腐蚀措施。
连接处应涂电力复合脂。
4、台架的安装:(1)台架、基架数间距应符合设计要求。
(2)台架安装前应刷耐酸漆或焦油沥青;(3)电压高于48伏的蓄电池架,应用绝缘子或绝缘垫与地面绝缘;(4)台架的安装应平整,不得歪斜。
15.4.4蓄电池组安装1、蓄电池安装应按设计图纸及有关技术文件进行施工。
2、蓄电池安装应平稳、间距均匀;同一排列的蓄电池应高度一致,排列整齐。
3、有抗震要求时,其抗震措施应符合有关规定,并牢固可靠。

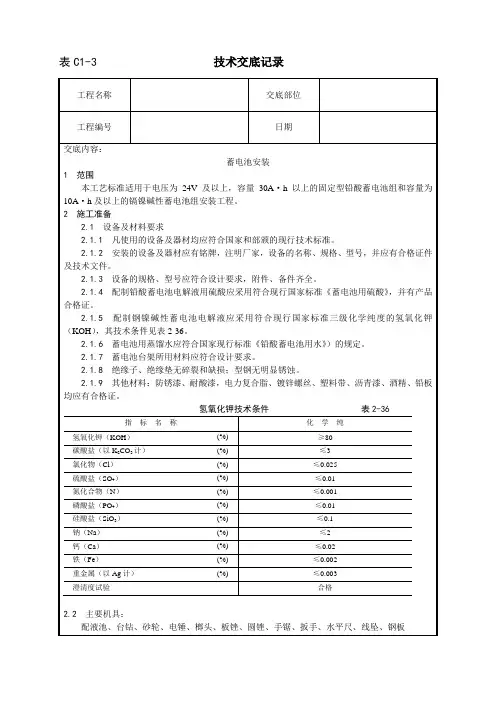

蓄电池安装1 范围本工艺标准适用于电压为24V及以上,容量30A·h以上的固定型铅酸蓄电池组和容量为10A·h及以上的镉镍碱性蓄电池组安装工程。
2 施工准备2.1 设备及材料要求2.1.1 凡使用的设备及器材均应符合国家和部颁的现行技术标准。
2.1.2 安装的设备及器材应有铭牌,注明厂家,设备的名称、规格、型号,并应有合格证件及技术文件。
2.1.3 设备的规格、型号应符合设计要求,附件、备件齐全。
2.1.4 配制铅酸蓄电池电解液用硫酸应采用符合现行国家标准《蓄电池用硫酸》,并有产品合格证。
2.1.5 配制钢镍碱性蓄电池电解液应采用符合现行国家标准三级化学纯度的氢氧化钾(KOH),其技术条件见表2-36。
2.1.6 蓄电池用蒸馏水应符合国家现行标准《铅酸蓄电池用水》)的规定。
2.1.7 蓄电池台架所用材料应符合设计要求。
2.1.8 绝缘子、绝缘垫无碎裂和缺损;型钢无明显锈蚀。
2.1.9 其他材料:防锈漆、耐酸漆,电力复合脂、镀锌螺丝、塑料带、沥青漆、酒精、铅板均应有合格证。
氢氧化钾技术条件表2-36指标名称化学纯氢氧化钾(KOH)(%)≥80碳酸盐(以K2CO3计)(%)≤3氯化物(Cl)(%)≤0.025硫酸盐(SO4)(%)≤0.01氮化合物(N)(%)≤0.001磷酸盐(PO4)(%)≤0.01硅酸盐(SiO3)(%)≤0.1钠(Na)(%)≤2钙(Ca)(%)≤0.02铁(Fe)(%)≤0.002重金属(以Ag计)(%)≤0.003澄清度试验合格2.2 主要机具:配液池、台钻、砂轮、电锤、榔头、板锉、圆锉、手锯、扳手、水平尺、线坠、钢板尺、钢卷尺、木锤、铜带榔弯器、油刷子、手电筒、电焊机、气焊工具、排风扇、摇表、万用表、直流电压表、比重计、温度计、陶瓷缸、漏斗、玻璃棒、量杯、吸液器、眼镜、耐酸碱服、胶皮手套、胶皮围裙、胶皮靴、口罩。
2.3 作业条件:2.3.1 施工图纸及技术资料齐全。
机房蓄电池安装施工
工艺
机房蓄电池安装施工工艺
要求
※不间断电源:注意核对设备标称容量、型号等参数是否符合要求,并应有产品合格证和出厂试验记录。
※各类导线电缆应根据设计要求选用,并有产品合格证。
※电池组应注意保存期限。
※其他辅材应符合要求。
施工机具
场内搬运工具如手动液压叉车、三脚架、倒链(1t)手电钻、电锤、电缆接头压接钳、水平尺、磁性线锤、数字式万用表、绝缘摇表(500V)。
作业条件
※施工图纸及技术资料齐全。
※屋顶、楼板施工完毕,无渗漏。
※机房室内地面完成,门窗齐全。
※预埋件及预留孔符合设计要求。
※有可能损坏已安装设备或设备安装后不能再进行施工的装饰工作应全部结束。
※系统的预埋管线、盒、箱均已敷设和安装完毕。
※大型机柜的基础槽钢设置完成,所处位置正确,具有利于设备散热及维修保养的工作间距。
※由接地装置引来的接地干线敷设到位。
※回路管线、电缆桥架或线槽敷设到位。
技术准备
※施工图纸和技术资料齐全。
※施工方案编制完毕并经审批。
※施工前应组织施工人员熟悉图纸、方案,并进行安全、技术交底。
操作工艺
工艺流程:
设备清点、检查→机柜引入引出管线、机柜基础槽钢、接地干线修整→主回路线缆及控制电缆敷设→设备就位及固定→柜内设备安装接线→电池组就位及接线→系统通电前测试检查→系统整体调试及验收
设备开箱检查:
(1)安装单位、供货单位、建设单位共同进行,并做好检查记录。
(2)按照设备清单、设计图纸、核对设备本体及附件、备件的规格、型号应符合设计图纸要求,附件、备件齐全;产品合格证件、技术资料、说明书齐全。
(3)拆开UPS及电池包装,目检UPS、电池内部及外部是否存在运输损坏、受潮、擦碰及变形等。
如有损坏立即通知承运商。
(4)UPS及电池不允许长期暴露在室外,且需要确保UPS机房环境符合设备技术要求,特别是环境温度和通风条件以及粉尘情况必须符合设备厂商要求。
必要时需要做好设备的防护措施。
机柜引入引出导线、机柜基础槽钢、接地干线修整:(1)根据有关图纸及设备安装说明检查机柜引入引出管线、机柜基础槽钢、接地干线是否符合要求;
(2)检查基础槽钢与机柜固定螺栓孔的位置是否正确、基础槽钢水平度及不平度是否符合要求;
(3)基础型钢是否接地,能够确保运行中人身和设备安全,基础型钢应有可靠接地。
(4)根据发现的问题及时进行修整。
主回路线缆及控制电缆敷设。
UPS设备安装及固定:
设备安装:按设计图纸布置将UPS放于基础型钢上,并找设备立面和侧面的垂直度,找正时采用0.5mm 铁片进行调整,每处垫片不能超过3 片,然后按设备安装固定螺栓尺寸在基础型钢上用手电钻钻孔。
一般无要求时,钻φ16.2 孔,用M16 镀锌螺丝固定。
UPS就位、找平、找正后,柜体与基础型钢固定,柜体与柜体、柜体与侧挡板均用镀锌机螺丝连接。
UPS设备接地:UPS设备单独与接地干线连接。
设备从下部的基础型钢侧面上焊上M10 螺栓,用6mm2 铜线与柜上的接地端子连接牢固。
检查配电柜前后操作、维修距离应符合要求。
UPS电缆进线采用电缆沟下进线时,需加电缆固定支架
电池的安装及接线:
(1)电池的装配
安装前必须检查蓄电池外观无损伤,点验配件齐全,并仔细阅读电池厂家提供的用户手册或安装说明。
电池垂直侧之间必须有最小10mm的间隔,以保持电池周围空气自由流通。
电池顶部与上层架之间必须保持有一定的空间,以便对电池进行检测与维护。
电池安装总是从底层开始,并逐层往上进行,以防重心过高。
将电池安放好,避免受振动或冲击。
(2)电池的连接
所有电池柜或电池架必须连接在一起,并需要进行良好的接地。
使用多组蓄电池时,要先串联,再并联。
测量电池组总电压无误后,方可加载上电。
一定要根据电池和UPS上的标示将电池的正负端子和UPS的正负极电池端子分别连接好。
如果连接时极性发生错误,可能引起爆炸、火灾以及蓄电池、UPS的损坏,还有可能造成人身伤害。
电池端子接线完成后,应给各端子安装绝缘罩。
当连接电池端子与电池开关间电缆时,应首先从开关端开始连接。
电缆的弯曲半径要大于10D( D为电缆的外径)。
蓄电池电缆连接好后,严禁再扳动蓄电池电缆或电缆端子。
连接时,请不要将蓄电池电缆交叉,更不要将蓄电池电缆捆在一起。
UPS电源线与控制线接线:
完成UPS的机械安装后,要求对UPS进行电源电缆和控制电缆进行连接。
所有控制电缆,无论屏蔽与否,都应与金属线槽(线管)中的电源电缆分开走线,金属线槽(线管)同与这些电源电缆连接的机柜的金属件相连。
(1)电源电缆的布线
对UPS进行接线前,需要进一步确认连接UPS主路输入电源/旁路输入电源与市电配电柜开关的位置和状态。
确保这些开关处于断开状态,并挂上警告标志,以免他人对开关进行操作。
按照设计和厂家要求,敷设符合条件的电缆。
打开UPS接线位置的盖板(根据不同UPS厂家的技术资料和技术工程师的指导确认可以开启盖板的位置),与电气连接无关的UPS门或盖板严禁开启。
确认各路电缆的端接端子的位置。
连接保护地和其它必要的接地电缆到UPS电源设备下端的接地铜排上。
如果UPS配电旁路与整流器采用公共输入的方式,则将交流输入电缆连接至UPS主路输入铜排,紧固力矩符合相应螺栓的规格要求。
并确保相序正确。
如果系统采用分离旁路配置,则将交流输入电缆与输入铜排相连,将旁路交流输入电缆与旁路铜排相连,紧固力矩符合相应螺栓的规格要求。
并确保相序正确。
采用此种连接方式,必须确保拆除主路输入和旁路输入之间的铜排连接,但是不要拆除零线之间的铜排。
将系统输出电缆连接在输出铜排与负载之间,紧固力矩符合相应螺栓的规格要求。
并确保相序正确。
如果负载在设备调试工程师在现场时并无供电需求,请确保系统输出电缆末端的安全绝缘。
将电池连接在UPS(+/-)端子与电池开关之间。
将屏蔽的辅助电缆连接在各电池开关控制板与辅助端子接线排之间。
并确保电池连接极性的正确性。
注意在设备安装尚未完成前,不准闭合电池开关。
所有电缆连接完成后,重新装回端子保护盖。
(2)控制电缆的布线
控制电缆的布线必须由设备工程师完成或在工程师的指导下完成。
控制信号电缆一般包括:监控板的接口电缆连接、并机板的接口连接以及电池控制电缆连接。
(3)并柜电缆连接(根据不同UPS设备以及容量而定是否需要)并柜电缆的连接必须由设备工程师完成或在工程师的指导下完成。
并柜电缆包括电源电缆和信号电缆的连接。
系统通电前测试检查:
(1)对照施工图纸、设备安装说明检查各系统回路的接线。
尤其是相线的顺序与色标是否符合规定。
(2)被污染的设备表面是否已经擦拭干净,设备内的余线、料头等杂物是否清理干净。
(3)任何一点与主接地端子之间的直流电阻值应小于或等于10mΩ。
系统整体调试及验收:
不间断电源的整流、逆变、静态开关各个功能单元都要单独试验合格,才能进行系统整体试验调试。
必须根据设备安装使用说明书的操作提示送电调试。
(1)送电前应注意检查设备散热风扇处的保护薄膜是否取掉,以免造成机柜通风散热困难;
(2)应在系统内各设备运转正常的情况下调整设备,使系统各项指标满足设计要求;
(3)不间断电源首次使用时应根据设备使用说明书的规定进行充电,在满足使用要求前不得带负载运行;
(4)大型系统调试应以设备厂家技术人员为主,安装人员为辅;(5)系统验收时应会同建设单位和监理单位的有关人员共同进行,并做好相关记录。
送电试运行时间为24 小时全负荷运行,运行期间及时观察电流、电压波型变化,并且每隔8 小时记录一次。
