通信机房-48v蓄电池安装操作流程
- 格式:doc
- 大小:25.00 KB
- 文档页数:4
蓄电池安装施工方法蓄电池安装施工方法1. 引言蓄电池是现代生活中不可或者缺的能源储备设备,它们广泛应用于汽车、UPS系统、太阳能和风能发电系统等领域。
正确的安装施工是保证蓄电池长期稳定运行的关键。
本文将详细介绍蓄电池的安装过程,包括准备工作、安装步骤和必要的注意事项。
2. 准备工作2.1 确定位置:根据设备的要求和环境条件选择合适的位置安装蓄电池。
考虑到通风、温度和保护等因素,选择干燥、通风良好的地方。
2.2 安全措施:在安装过程中,应采取必要的安全措施,例如佩戴安全眼镜和手套,确保工作场所没有明火或者易燃物品等。
2.3 工具准备:准备必要的工具,例如扳手、电缆夹钳、隔离胶带等。
3. 安装步骤3.1 检查蓄电池:在安装之前,检查蓄电池的外观是否完好无损,端子是否干净,电解液是否正常。
如有异常,应及时更换或者修复。
3.2 连接电缆:根据设备的要求,选择合适的电缆并将其连接至蓄电池的正负极端子上。
确保电缆连接紧固可靠,并使用隔离胶带进行绝缘处理。
3.3 固定蓄电池:将蓄电池固定在所选位置上,确保其稳定不易挪移。
可以使用托架或者支架将蓄电池固定在地面或者支架上。
3.4 连接负载:将待供电设备与蓄电池连接,确保连接坚固可靠。
根据设备的要求,选择合适的连接方式,如并联或者串联连接。
3.5 接地处理:对蓄电池进行接地处理,以确保安全。
使用合适的接地装置将蓄电池的负极与地面连接。
4. 注意事项4.1 电压匹配:在安装过程中,务必确保待供电设备和蓄电池的电压匹配。
不当的电压匹配可能导致设备损坏或者电池性能下降。
4.2 温度控制:蓄电池的性能与温度密切相关。
应避免高温或者低温环境,以延长蓄电池的使用寿命。
4.3 充电管理:定期检查和维护蓄电池的充电状态,避免过度充电或者欠充电。
4.4 检查维护:定期检查蓄电池的连接和操作状态,注意清洁端子并及时更换老化或者损坏的电缆。
5. 扩展内容1、本文档所涉及附件如下:(附件名称、版本号、等)附件1:蓄电池安装示意图附件2:蓄电池安装工具清单附件3:常见蓄电池故障排除方法2、本文档所涉及的法律名词及注释:法律名词1:电池安全法注释:电池安全法是指对电池的生产、销售、使用等环节进行管理的法律法规。

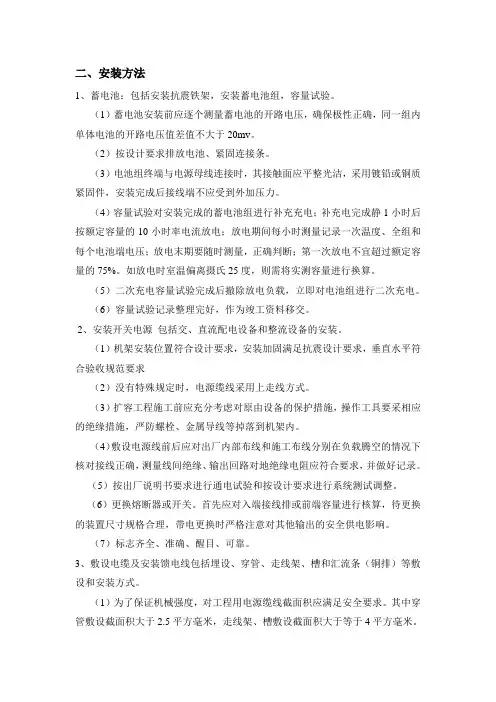

二、安装方法1、蓄电池:包括安装抗震铁架,安装蓄电池组,容量试验。
(1)蓄电池安装前应逐个测量蓄电池的开路电压,确保极性正确,同一组内单体电池的开路电压值差值不大于20mv。
(2)按设计要求排放电池、紧固连接条。
(3)电池组终端与电源母线连接时,其接触面应平整光洁,采用镀铅或铜质紧固件,安装完成后接线端不应受到外加压力。
(4)容量试验对安装完成的蓄电池组进行补充充电;补充电完成静1小时后按额定容量的10小时率电流放电;放电期间每小时测量记录一次温度、全组和每个电池端电压;放电末期要随时测量,正确判断;第一次放电不宜超过额定容量的75%。
如放电时室温偏离摄氏25度,则需将实测容量进行换算。
(5)二次充电容量试验完成后撤除放电负载,立即对电池组进行二次充电。
(6)容量试验记录整理完好,作为竣工资料移交。
2、安装开关电源包括交、直流配电设备和整流设备的安装。
(1)机架安装位置符合设计要求,安装加固满足抗震设计要求,垂直水平符合验收规范要求(2)没有特殊规定时,电源缆线采用上走线方式。
(3)扩容工程施工前应充分考虑对原由设备的保护措施,操作工具要采相应的绝缘措施,严防螺栓、金属导线等掉落到机架内。
(4)敷设电源线前后应对出厂内部布线和施工布线分别在负载腾空的情况下核对接线正确,测量线间绝缘、输出回路对地绝缘电阻应符合要求,并做好记录。
(5)按出厂说明书要求进行通电试验和按设计要求进行系统测试调整。
(6)更换熔断器或开关。
首先应对入端接线排或前端容量进行核算,待更换的装置尺寸规格合理,带电更换时严格注意对其他输出的安全供电影响。
(7)标志齐全、准确、醒目、可靠。
3、敷设电缆及安装馈电线包括埋设、穿管、走线架、槽和汇流条(铜排)等敷设和安装方式。
(1)为了保证机械强度,对工程用电源缆线截面积应满足安全要求。
其中穿管敷设截面积大于2.5平方毫米,走线架、槽敷设截面积大于等于4平方毫米。
对于网优工程例如室内分布系统原则上应采用阻燃缆线,并尽量采用双护套铜芯缆线。

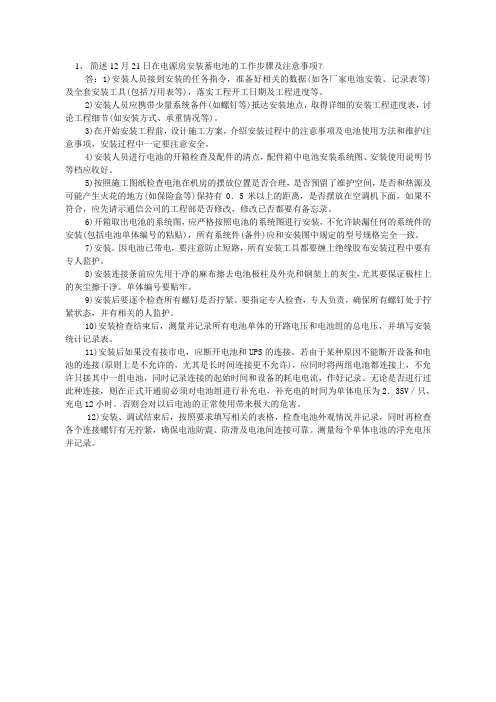

1、简述12月21日在电源房安装蓄电池的工作步骤及注意事项?答:1)安装人员接到安装的任务指令,准备好相关的数据(如各厂家电池安装、记录表等)及全套安装工具(包括万用表等),落实工程开工日期及工程进度等。
2)安装人员应携带少量系统备件(如螺钉等)抵达安装地点,取得详细的安装工程进度表,讨论工程细节(如安装方式、承重情况等)。
3)在开始安装工程前,设计施工方案,介绍安装过程中的注意事项及电池使用方法和维护注意事项,安装过程中一定要注意安全。
4)安装人员进行电池的开箱检查及配件的清点,配件箱中电池安装系统图、安装使用说明书等档应收好。
5)按照施工图纸检查电池在机房的摆放位置是否合理,是否预留了维护空间,是否和热源及可能产生火花的地方(如保险盒等)保持有0.5米以上的距离,是否摆放在空调机下面,如果不符合,应先请示通信公司的工程部是否修改,修改已否都要有备忘录。
6)开箱取出电池的系统图,应严格按照电池的系统图进行安装,不允许缺漏任何的系统件的安装(包括电池单体编号的粘贴),所有系统件(备件)应和安装图中规定的型号规格完全一致。
7)安装。
因电池已带电,要注意防止短路,所有安装工具都要缠上绝缘胶布安装过程中要有专人监护。
8)安装连接条前应先用干净的麻布擦去电池极柱及外壳和钢架上的灰尘,尤其要保证极柱上的灰尘擦干净。
单体编号要贴牢。
9)安装后要逐个检查所有螺钉是否拧紧。
要指定专人检查,专人负责,确保所有螺钉处于拧紧状态,并有相关的人监护。
10)安装检查结束后,测量并记录所有电池单体的开路电压和电池组的总电压,并填写安装统计记录表。
11)安装后如果没有接市电,应断开电池和UPS的连接。
若由于某种原因不能断开设备和电池的连接(原则上是不允许的,尤其是长时间连接更不允许),应同时将两组电池都连接上,不允许只接其中一组电池,同时记录连接的起始时间和设备的耗电电流,作好记录。
无论是否进行过此种连接,则在正式开通前必须对电池组进行补充电,补充电的时间为单体电压为2.35V/只,充电12小时。
蓄电池正确接法蓄电池是电力系统的重要组成部分,广泛应用于农业、工业、交通等领域。
在使用蓄电池时,正确的接法至关重要,可以保证蓄电池稳定、安全地运行,延长其使用寿命。
下面介绍蓄电池正确接法的步骤及注意事项。
一、前期准备1. 确定电池件数电池的电压是由串联的电池个数决定的,因此需要根据系统的电压要求确定电池件数。
2. 准备好电缆电缆的尺寸和长度要根据电池的额定电流和线路长度进行选择,确保线路安全可靠。
3. 准备好接线端子接线端子的选择要根据电缆的尺寸来确定,确保接触面积足够大,接触可靠。
二、连接负极和正极1. 连接负极连接负极时,首先要确认电池的负极和电池接线端子的标识是否一致,然后将负极电缆插进接线端子,紧固好螺丝。
三、安装电池1. 安装电池架电池架的安装位置应选择在通风干燥、远离火源和水源的地方。
安装时要注意电池架的稳固和与地面的绝缘。
将连接好的电池放入电池架中,确认电池架的大小和电池大小相匹配。
如果电池架不够稳固,可以添加垫块和固定螺丝。
四、注意事项1. 串联电池时要保证每一节电池负极与正极相连,正极与负极不能接反。
2. 连接电缆时要确保电缆的端子表面及接口无油污、氧化等情况,以免影响电路通讯。
3. 安装电池时要确保电池不与水源接触,不受到火源影响,避免发生意外危险。
4. 对于高温环境下安装的电池,应采用耐高温的材料和电缆。
5. 长期未使用的电池应定期充放电,以保证其正常运行。
如有需要可以对电池进行清洗、保养和更换。
总之,蓄电池正确接法的实施需要考虑多方面因素,必要时还需要参照专业人士进行操作。
只有正确安装和使用蓄电池,才能确保其正常工作并发挥最佳性能。
蓄电池安装施工方法蓄电池安装施工工法1.施工准备1.1主要工器具、量具及防护用品1.1.1防震架安装:电焊机电锤水平仪、米尺、手锤、活口扳手1.1.2蓄电池安装:拖拉机、铲车、撬棍、小拖车、活口扳手、米尺、万用表、倒链(1t)1.1.3蓄电池充放电:塑料大桶、塑料手提桶、漏斗、勺子、塑料大盆、比重计、温度计、万用表、放电电阻1.1.4防护用品:耐酸工作服、耐酸胶靴、耐酸长筒手套、防护眼镜、工作帽、手巾、口罩、灭火器、小苏打2.施工步骤2.1防震架安装2.1.1施工前的准备工作a)在施工前,施工人员首先要熟悉设计图纸及厂家说明书,并进行安全和施工交底。
b)土建移交蓄电池室,达到防震架安装条件。
c)检查工器具是否齐全,检查工器具均应达到安规标准,禁止使用不合格的工器具。
d)蓄电池室门口和直流配电室应有足够的灭火器。
2.1.2防震架安装按照图纸的具体尺寸安装防震架,先将防震架组装好,放到台子上,标出固定的位置,再移下防震架。
用水平仪测出每个固定点的具体标高,找出最高点,用膨胀螺栓固定好最高处的固定点,以此固定点为基准固定好别的的各个固定点。
2.1.3移交土建,防震架验收合格后,移交土建贴耐酸瓷砖。
2.2蓄电池安装2.2.1蓄电池安装前应具备的条件及必要的准备工作a)蓄电池室应有充足的照明,水源、通风等设施,且内部装饰已完工。
b)蓄电池应备有清水及小苏打水,并明显标示。
c)门路通顺。
d)土建移交手续齐全。
e)做一个门形架作为蓄电池就位的姑且起吊办法。
宽:1700mm。
高:2200mm。
承载重量:300kg以上。
2.2.2蓄电池运输用铲车将蓄电池装上拖拉机,封车运至现场,再用铲车将蓄电池卸至小拖车上。
运至蓄电池室内。
2.2.3开箱a)施工职员用撬棍打开包装箱,留意撬棍的出力点及用力方向,不成毁伤蓄电池。
打开包装箱后,检查蓄电池的备件、连板、耐酸连接螺栓、合格证是否齐全。
蓄电池外壳、内部极板是不是有裂纹、变形。
蓄电池安装施工方法蓄电池是储存电能的设备,广泛应用于发电系统、电力系统以及工业领域。
蓄电池的安装施工是确保其性能和寿命的重要环节。
下面将为您介绍蓄电池安装施工的方法。
一、准备工作1.确定蓄电池安装的位置:选择一个通风良好、温度适宜的位置,离充电设备和电源开关较近,并避免阳光直射。
2.检查安装环境:清理安装位置,确保没有灰尘、杂物等影响蓄电池散热和运行的物品。
3.准备安装工具:包括螺丝刀、扳手、电钻、电缆切割工具等。
二、安装过程1.安装蓄电池支架:根据蓄电池的尺寸和重量,选购合适的支架,并根据蓄电池的数量安装相应数量的支架。
安装支架时,要确保支架稳固,不易晃动。
2.连接电缆:根据蓄电池的电压和电流需求,选购合适的电缆,并根据电缆尺寸和长度计算好各个连接点的距离。
在连接电缆时,注意正确选择电缆规格,并确保电缆连接处无损坏和松动。
3.安装蓄电池:根据蓄电池的安装方式(横置或竖置),将蓄电池放置在支架上,并使用相应的螺丝固定蓄电池,确保蓄电池不易晃动。
4.连接充电设备和电源:将充电设备和电源与蓄电池连接。
如果使用充电设备进行充电,确保充电设备的电流和电压与蓄电池要求相符。
连接时,要注意连接的正确性和稳固性,避免插拔时导致接触不良。
5.检查安装工作:完成蓄电池的安装后,检查蓄电池的连接是否正确、稳固,确保电缆没有短路现象,排除安全隐患。
同时,检查蓄电池支架是否稳固,蓄电池是否有损坏或漏液等情况。
6.启动系统:当蓄电池安装和连接完成后,可以通过充电设备进行充电,启动系统,检查系统是否正常运行。
可以通过测量蓄电池的电压、电流等参数,判断蓄电池是否正常工作。
三、安全注意事项1.在安装过程中,应先断开电源,避免触电造成伤害。
2.在安装和连接电缆时,严禁短路现象,避免电流过大引发安全事故。
3.安装过程中,注意避免蓄电池与金属接触,避免发生火花引发爆炸事故。
4.定期检查蓄电池的电压、电流等参数,确保蓄电池的正常工作。
机房蓄电池安装施工工艺在机房蓄电池安装施工过程中,有一些要求需要注意。
首先,不间断电源的设备标称容量、型号等参数应符合要求,并应有产品合格证和出厂试验记录。
其次,各类导线电缆应根据设计要求选用,并有产品合格证。
此外,电池组应注意保存期限,其他辅材也应符合要求。
在施工过程中需要使用一些机具,包括手动液压叉车、三脚架、倒链(1t)手电钻、电锤、电缆接头压接钳、水平尺、磁性线锤、数字式万用表、绝缘摇表(500V)等。
施工前需要满足一些条件,如施工图纸及技术资料齐全,屋顶、楼板施工完毕,无渗漏,机房室内地面完成,门窗齐全等。
同时,预埋件及预留孔应符合设计要求,已安装设备或设备安装后不能再进行施工的装饰工作应全部结束,系统的预埋管线、盒、箱均已敷设和安装完毕等。
在技术准备方面,需要确保施工图纸和技术资料齐全,施工方案编制完毕并经审批。
施工前还需要组织施工人员熟悉图纸、方案,并进行安全、技术交底。
操作工艺包括设备清点、检查、机柜引入引出管线、机柜基础槽钢、接地干线修整、主回路线缆及控制电缆敷设、设备就位及固定、柜内设备安装接线、电池组就位及接线、系统通电前测试检查、系统整体调试及验收等步骤。
在设备开箱检查时,需要安装单位、供货单位、建设单位共同进行,并做好检查记录。
同时,需要按照设备清单、设计图纸核对设备本体及附件、备件的规格、型号是否符合设计图纸要求,附件、备件是否齐全,产品合格证件、技术资料、说明书是否齐全等。
还需要检查UPS及电池内部及外部是否存在运输损坏、受潮、擦碰及变形等问题。
在机柜引入引出导线、机柜基础槽钢、接地干线修整过程中,需要根据有关图纸及设备安装说明检查机柜引入引出管线、机柜基础槽钢、接地干线是否符合要求,并及时进行修整。
最后,在主回路线缆及控制电缆敷设时,需要根据设计要求进行敷设。
___设备的安装和固定需要按照设计图纸布置,将___放在基础型钢上,并检查设备立面和侧面的垂直度。
如果需要调整,可以使用0.5mm铁片进行调整,并且每处垫片不能超过3片。
通信机房-48v蓄电池安装操作流程蓄电池安装替换操作规范一( 搬运1. 由于蓄电池荷电出场,搬运时应做好极柱防护,电池端面不能受压,安全阀不允许松动,严禁短路。
2. 蓄电池搬运时应正立,轻拿轻放,严禁倒置、翻滚、摔、撞、暴晒、雨淋,电池的三面接触处不能受到撞击。
二( 贮存1. 蓄电池存放地点应干燥、清洁、通风,不能置于有大量红外线、放射线辐射、有机溶剂及腐蚀气体的环境中,远离火源,避免阳光直射。
存放期一般不超过3个月。
2. 蓄电池在存放中应保持正立,端面不能受压,安全阀不能松动,不得将无外包装木箱的电池重叠堆放。
做好极柱的绝缘防护工作,防止发生短路。
三( 安装安装前准备工作:1. 检查机房、基站市电情况是否正常,检查开关电源是否有告警。
如有异常应立即通知联通专业工程师。
2. 清点待装蓄电池及电池架组件是否齐全。
3. 清点安装使用的工具是否齐全,所有工具都必须做好绝缘防护。
安装替换步骤:1(启动移动发电机或者固定发电机组,确认发电系统正常,将发电机组处于空载待命状态。
2. 断开开关电源内一组蓄电池熔丝。
3. 确认断开的熔丝是否连接到准备先更换的一组蓄电池组。
一般可通过摸查蓄电池连接线可确定。
如通过摸查线缆无法确认,另外的操作方法为:降低开关电源浮充电压至50V,观察开关电源浮充电压和蓄电池组总电压,电压无变化的蓄电池组为断开的蓄电池组。
4. 先拆除断开蓄电池组的负极连接线,并用绝缘胶布做好绝缘保护。
然后拆除蓄电池正极连接线并做好绝缘保护。
5. 依次拆除旧蓄电池组,并按要求安装新蓄电池组,搬运过程参照上述搬运要求。
注意:部分基站内蓄电池组和主设备间距狭小,安装拆除及搬运过程中要注意不能碰到主设备。
6. 安装结束后,技术人员确认安装情况。
检查连接条是否紧固,检查电池是否有反接,安装位置是否整齐。
7. 逐个测量蓄电池单体电压与总电压,总电压不得低于51.3v,单体电压不得低于2.13V,各单体压差不得超过90mv。

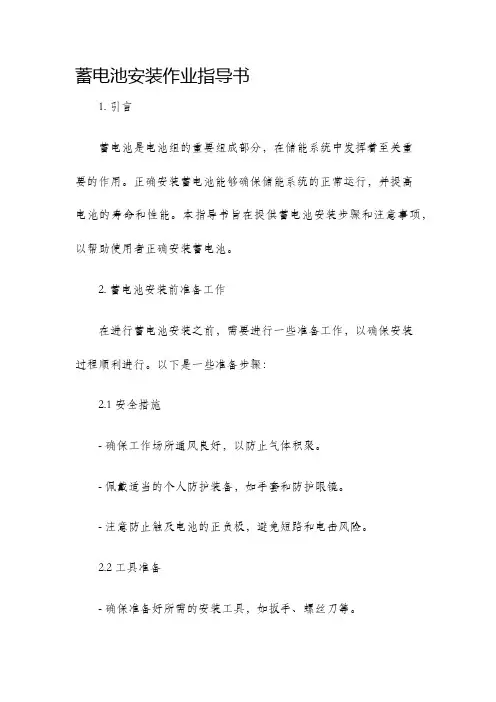

蓄电池安装作业指导书1. 引言蓄电池是电池组的重要组成部分,在储能系统中发挥着至关重要的作用。
正确安装蓄电池能够确保储能系统的正常运行,并提高电池的寿命和性能。
本指导书旨在提供蓄电池安装步骤和注意事项,以帮助使用者正确安装蓄电池。
2. 蓄电池安装前准备工作在进行蓄电池安装之前,需要进行一些准备工作,以确保安装过程顺利进行。
以下是一些准备步骤:2.1 安全措施- 确保工作场所通风良好,以防止气体积聚。
- 佩戴适当的个人防护装备,如手套和防护眼镜。
- 注意防止触及电池的正负极,避免短路和电击风险。
2.2 工具准备- 确保准备好所需的安装工具,如扳手、螺丝刀等。
2.3 检查蓄电池- 在安装之前,检查蓄电池外观是否完好,如有破损或渗漏现象应予以修复或更换。
3. 蓄电池安装步骤3.1 确定安装位置- 根据系统需求和安全考虑,选择合适的安装位置。
- 确保安装位置稳固平整,且能够承受蓄电池的重量。
3.2 固定蓄电池- 使用适当的固定装置,将蓄电池安装在选定的位置上。
- 确保蓄电池固定牢固,防止在振动或运输过程中发生位移。
3.3 连接蓄电池- 根据蓄电池的正负极性,将蓄电池与系统进行正确连接。
- 注意连接的稳固性,避免接触不良或松动导致的电压损失。
3.4 接地连接- 根据系统要求,确保蓄电池的接地连接可靠。
- 使用合适的接地线缆,将蓄电池与接地系统连接。
4. 注意事项4.1 温度控制- 在安装蓄电池时,应注意环境温度对蓄电池的影响。
- 避免将蓄电池暴露在极端高温或低温环境中,以确保其正常运行。
4.2 维护和检查- 定期检查蓄电池的外观和连接是否正常。
- 清洁蓄电池表面,并清除可能导致接触不良的污垢或腐蚀物。
4.3 充电注意事项- 仅使用适当的充电器对蓄电池进行充电。
- 遵循充电器操作说明,确保充电器与蓄电池兼容。
5. 安全警示5.1 遵循规程- 在安装和维护蓄电池时,严格遵守相关的安全操作规程和规定。
5.2 避免短路- 注意避免蓄电池正负极的直接接触,以避免短路引发的安全风险。

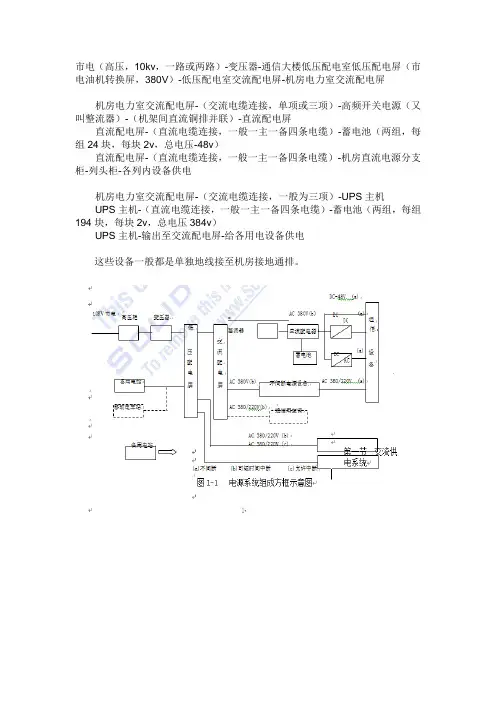

市电(高压,10kv,一路或两路)-变压器-通信大楼低压配电室低压配电屏(市电油机转换屏,380V)-低压配电室交流配电屏-机房电力室交流配电屏
机房电力室交流配电屏-(交流电缆连接,单项或三项)-高频开关电源(又叫整流器)-(机架间直流铜排并联)-直流配电屏
直流配电屏-(直流电缆连接,一般一主一备四条电缆)-蓄电池(两组,每组24块,每块2v,总电压-48v)
直流配电屏-(直流电缆连接,一般一主一备四条电缆)-机房直流电源分支柜-列头柜-各列内设备供电
机房电力室交流配电屏-(交流电缆连接,一般为三项)-UPS主机
UPS主机-(直流电缆连接,一般一主一备四条电缆)-蓄电池(两组,每组194块,每块2v,总电压384v)
UPS主机-输出至交流配电屏-给各用电设备供电
这些设备一般都是单独地线接至机房接地通排。

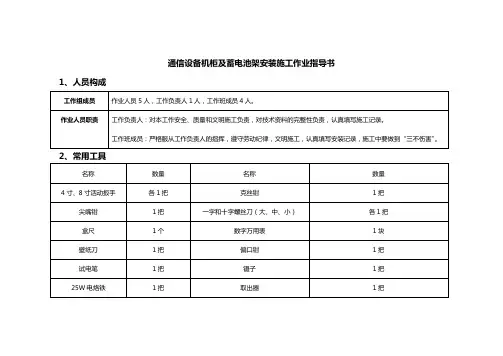

通信设备机柜及蓄电池架安装施工作业指导书一、工作概述二、施工准备1.确认施工现场的具体位置,并根据实际情况合理安排施工时间。
2.查看设计图纸,了解设备机柜及蓄电池架的规格、尺寸和数量。
3.准备所需工具和设备,如螺丝刀、扳手、电钻、蓄电池等,确保施工过程顺利进行。
4.确认施工现场是否有足够的通风、照明和安全设施。
三、施工步骤1.安装通信设备机柜:a.根据设计图纸确定机柜的安装位置,并使用水平仪确认水平度。
b.使用螺丝刀和螺丝将机柜固定在地面或墙面上。
c.将通信设备放置在机柜内,并根据设备规格进行合理排列。
d.根据设备的连接要求,进行设备间的接线,并确保接线牢固可靠。
e.检查整个机柜的安装情况,确保固定牢固、设备有序。
2.安装蓄电池架:a.根据设计图纸确定蓄电池架的安装位置,并使用水平仪确认水平度。
b.使用螺丝刀和螺丝将蓄电池架固定在地面或墙面上。
c.将蓄电池放置在蓄电池架上,并进行合理排列。
d.根据蓄电池的连接要求,进行蓄电池间的接线,并确保接线牢固可靠。
e.检查整个蓄电池架的安装情况,确保固定牢固、蓄电池有序。
3.安全检查及调试:a.确保机柜内、蓄电池架上没有杂物,电线接头端子牢固可靠。
b.检查机柜和蓄电池架是否固定牢固,是否存在松动情况。
c.进行设备的调试,确认设备能够正常运行,无漏电、短路等不良现象。
d.确认所有工具和设备已整理归位,现场整洁干净。
四、安全注意事项1.在进行安装施工作业前,必须穿戴好安全防护装备,包括安全帽、工作服、防护眼镜等。
2.施工过程中需严格按照施工流程进行,不得越过规定程序操作。
3.在使用电钻等电动工具时,必须注意安全,确保电路不漏电、无短路,避免触电、火灾等意外事故。
4.施工现场要保持整洁,将工具和材料摆放整齐,避免杂物堆放造成安全隐患。
5.施工人员需严格遵守施工现场的规定和安全操作规程,如禁止吸烟、携带易燃易爆物品等。
五、施工质量验收1.完成安装施工后,由专门人员对机柜和蓄电池架进行检查,并核对设计图纸中的规格、尺寸和数量。
蓄电池安装施工方法蓄电池是电力系统中重要的组成部分,广泛应用于各种电力设备和交通工具中。
正确安装和施工蓄电池是保证其正常运行和延长使用寿命的关键。
本文将介绍蓄电池安装施工的方法,以确保安全和有效的使用。
一、准备工作在安装蓄电池之前,我们需要做一些准备工作以确保安装的顺利进行。
首先,要确保工作区域清洁、干燥,并开启安全开关以避免电源意外触碰。
其次,需要检查蓄电池的型号和容量是否与设备要求相符。
最后,检查电缆和连接器是否完好无损。
二、选择合适的位置选择一个合适的位置来安装蓄电池非常重要。
首先需要确保位置坚固稳定且能够承受蓄电池的重量。
其次,应确保蓄电池处于通风良好的位置,以防止过热和气体积聚。
最后,要确保位置远离易燃和易爆物质,以降低潜在的安全风险。
三、连接电缆在连接电缆之前,务必先关闭电源开关。
首先,将电缆插入蓄电池正负极的连接器中,确保连接牢固。
然后,连接电缆的另一端与设备或电源进行连接。
在连接过程中,要确保电缆不被过度拉伸或弯曲,以避免损坏电缆或引起电路短路。
四、检查连接连接完毕后,务必检查连接是否牢固可靠。
首先,检查连接器是否紧固,确保无松动。
其次,检查电缆是否有裸露的导线或损坏的绝缘层,如有必须及时更换。
最后,使用电压表或测试仪器检查电压和电流是否正常,确保连接正确无误。
五、地线安装在蓄电池安装施工中,地线的设置是非常重要的。
地线的作用是为了消除静电和维护电路的稳定性。
在安装地线时,首先要选择一个适当的地点,可以是设备的金属框架或专用的地线接地杆。
然后,使用适当的工具将地线连接至地点,并紧固好连接器。
最后,检查地线连接是否安全可靠。
六、测试和调试在蓄电池安装施工完成后,需要进行一次全面的测试和调试。
通过测试和调试可以确保蓄电池安装正确并正常工作。
首先,检查蓄电池电压和电流是否满足设备的要求。
然后,通过实际运行设备,观察其工作状态和效果是否良好。
最后,可以进行一些扩展测试,如充放电测试和容量测试等,以评估蓄电池的性能。
简述蓄电池组安装步骤蓄电池组是储存电能的装置,广泛应用于各种电力系统中。
正确安装蓄电池组对于保证电力系统的稳定运行至关重要。
下面将简要介绍蓄电池组安装的步骤。
1. 前期准备在安装蓄电池组之前,需要进行一些前期准备工作。
首先,需要对现场进行勘测,确定蓄电池组的安装位置。
其次,需要准备好所需的安装工具和材料,如扳手、电缆、接线端子等。
此外,还需要对蓄电池组进行检查,确保其外观完好无损,没有任何损坏或泄漏。
2. 安装蓄电池架蓄电池组安装的第一步是安装蓄电池架。
蓄电池架是蓄电池组的支撑结构,需要确保其稳固可靠。
首先,根据蓄电池组数量和尺寸,在场地上标出蓄电池架的位置。
然后,将蓄电池架的支架固定在地面上,确保其平稳。
最后,根据蓄电池组的尺寸和数量,将蓄电池架的托盘或支架安装在支架上。
3. 安装蓄电池组安装蓄电池组时需要注意以下几点。
首先,根据蓄电池组的数量和尺寸,将蓄电池组放置在蓄电池架的托盘或支架上。
然后,使用螺栓或紧固带将蓄电池组固定在托盘或支架上,确保其牢固。
接下来,根据蓄电池组的正负极性,将蓄电池组与电缆进行连接。
连接时应注意正负极的对应关系,确保连接正确无误。
最后,将蓄电池组的接线端子与电力系统进行连接,确保连接牢固可靠。
4. 进行接地和绝缘测试安装完成后,需要进行接地和绝缘测试,以确保蓄电池组的安全可靠。
首先,对蓄电池组进行接地,将蓄电池组的负极与接地线连接,并将接地线连接到地下的接地系统中。
接地系统应符合相关标准要求,确保其导电性良好。
然后,进行绝缘测试,使用绝缘电阻测试仪对蓄电池组进行测试,确保其绝缘性能良好。
测试结果应符合相关标准要求。
5. 进行充电和调试安装完成后,需要对蓄电池组进行充电和调试。
首先,将蓄电池组连接到充电设备,并按照设备要求进行充电。
充电过程中需要注意充电电流和时间,确保充电过程安全可靠。
然后,对蓄电池组进行调试,检查其运行状态和性能指标。
调试过程中需要注意观察蓄电池组的电压、电流和温度等参数,确保其正常工作。
48v铅酸电池连接方法48V铅酸电池是一种常见的蓄电池,广泛应用于汽车、电动车、UPS电源等领域。
正确的连接方法可以确保电池正常运行,并延长其使用寿命。
下面我将详细介绍48V铅酸电池的连接方法。
首先,连接48V铅酸电池前,我们需要确认电池的正极和负极。
通常电池上会标有正负极的符号,我们可以根据符号来识别。
如果电池上没有标记,那就需要根据电池的颜色来判断,通常红色是正极,黑色是负极。
接下来,我们需要准备好连接电缆。
选用质量良好、导电性能好的电缆,以确保电流的稳定传输。
一般来说,铅酸电池的电流较大,所以建议选择足够粗重的电缆。
然后,需要注意的是在连接电缆之前,确保电池处于关闭状态。
避免短路和电流过大的情况发生。
切记,在连接电缆之前,先将电池的开关或隔离开关关闭。
现在,您可以开始连接电缆了。
首先,将一个电缆的一端连接到正极上,确保连接牢固。
然后,将另一端连接到负极上,同样要确保连接牢固。
在连接过程中,可以用扳手等工具来将电缆固定在电池上,以防松动。
接下来,重复以上步骤,将其他电池连接起来。
如果您有多个电池需要连接,需要依次连接每个电池的正负极,确保电缆连接正确。
最后,连接完成后,可以打开电池的开关或隔离开关,使电池开始工作。
同时,建议定期检查电池的连接情况,确保电缆没有松动或脱落。
总的来说,48V铅酸电池的连接方法不复杂,但也要格外注意安全。
在连接电池时,一定要记得先关闭电池开关或隔离开关,选择适合的电缆,确保连接牢固,避免短路和电流过大的情况发生。
正确连接48V 铅酸电池可以保证其正常运行,并延长使用寿命。
希望这篇文章对您有所帮助。
精心整理3.2工程服务(1)满足旧电池的拆卸并放置在该机房的指定位置,满足利旧拆除的电缆并在拆除的电缆不可利旧的情况下免费提供新的电缆等所需的所有辅材。
(2)满足蓄电池组及安装所需要的附件从落地点到安装位置的二次搬运以及安装,满足蓄电池租的启动充放电、补充电、容量试验等调测工作。
(3)满足参加设备安装调测的人员熟悉合同设备和合同内容,并具备相关资质和丰富的实践操作经验。
(4)满足设备安装工作后的对各项指标的测试,且测试结果满足技术规范书和投标应答的要求。
并将测试记录全部移交给招标人,在招标人同意后作为验收依据。
(5)满足提供的蓄电池间连接电缆符合YD/T1173-2016《通信电源用阻燃耐火软电缆》的规定。
(1(2(3(4的要求。
(5(6(73.33.3.1(1(2(32只或3.3.2(1)100%。
(2)(3(4)巡检服务包括对设备的运行整体状况检查和环境检查以及用户的特别要求等。
(5)投标人应在巡检结束后24小时内向招标人的运行维护部门提交巡检备忘录,包括发现的故障隐患清单,处理故障隐患的说明,未能完全处理的故障隐患原因和提出解决方案,为招标人日常维护工作提供参考依据。
(6)为了帮助招标人提高设备维护效率,投标人应向用户提供规范、高效的日常维护方法及维护制度建议。
3.3.3故障响应及技术支持服务(1)投标人应在本市建立稳定可靠的维护队伍和维护保障运作体系,配备足够的备品备件、维护人员、维修工具和车辆,并向招标人提交上述证明文件。
(2)故障级别定义1)一般故障:指设备在运行中出现的,断续或间接地影响系统功能和服务的故障。
精心整理2)重要故障:指设备在运行中出现的直接影响业务、并导致系统性能或业务部分退化的故障,或设备在运行中出现的故障具有潜在的系统瘫痪或服务中断的危险,并可能导致设备的基本功能不能实现或全面退化。
3)重大故障:设备在有效运行年限内,因设备质量原因、功能、性能劣化导致供电中断或服务中断的故障,包括设备原因导致的起火、所服务设备(系统)瘫痪或设备毁损等。
48v的电池组装工艺48V电池组装工艺是指将多块电池单体组装成一组电池组的过程。
下面是关于48V电池组装工艺的详细说明。
首先,48V电池组装的第一步是选取合适的电池单体。
常见的电池单体有锂离子电池、镍氢电池等。
根据使用需求和性能要求,选择适合的电池单体。
同时,需要保证电池单体的品质可靠,安全性高。
接下来,进行电池单体的测试和筛选。
这一步是为了检测电池单体是否满足质量要求,并排除有缺陷的电池单体。
通过测量电池单体的电压、内阻、容量等参数,判断电池单体的性能是否合格。
然后,进行电池单体的排序和匹配。
在组装电池组时,需要将电池单体按照电压、容量等参数进行排序,并且进行匹配,使得每个电池单体的性能相似。
这样可以保证电池组的性能一致性和寿命。
接下来是电池单体的连接。
在48V电池组装过程中,可以使用多种方式将电池单体连接起来,如焊接、螺栓连接等。
焊接是最常用的连接方式,通过焊接将电池单体的正负极连接在一起,形成串联或并联的电池组。
组装完成后,需要对电池组进行质量测试和安全检查。
通过测试电池组的电压、容量、内阻等参数,判断电池组的性能是否符合要求。
同时,还需要检查电池组的外观是否有损坏,电池单体是否有松动或短路等问题,确保电池组的安全可靠。
最后是电池组的封装和保护。
为了保护电池组免受外界环境的影响,可以采用封装材料对电池组进行包裹。
常用的封装材料有塑料、金属等。
此外,还可以在电池组中添加保护电路,以防止过充、过放、过流等异常情况对电池组造成损害。
总之,48V电池组装工艺是一个复杂的过程,需要严格控制每个环节的质量和安全。
只有合理选择电池单体、进行测试和筛选、进行连接和排序、进行质量测试和安全检查、封装和保护等步骤,才能保证组装出性能优良、安全可靠的48V 电池组。
通信机房-48v蓄电池安装操作流程蓄电池安装替换操作规范
一( 搬运
1. 由于蓄电池荷电出场,搬运时应做好极柱防护,电池端面不能受压,安全阀
不允许松动,严禁短路。
2. 蓄电池搬运时应正立,轻拿轻放,严禁倒置、翻滚、摔、撞、暴晒、雨淋,
电池的三面接触处不能受到撞击。
二( 贮存
1. 蓄电池存放地点应干燥、清洁、通风,不能置于有大量红外线、放射线辐射、
有机溶剂及腐蚀气体的环境中,远离火源,避免阳光直射。
存放期一般不超过3个月。
2. 蓄电池在存放中应保持正立,端面不能受压,安全阀不能松动,不得将无外
包装木箱的电池重叠堆放。
做好极柱的绝缘防护工作,防止发生短路。
三( 安装
安装前准备工作:
1. 检查机房、基站市电情况是否正常,检查开关电源是否有告警。
如有异常应
立即通知联通专业工程师。
2. 清点待装蓄电池及电池架组件是否齐全。
3. 清点安装使用的工具是否齐全,所有工具都必须做好绝缘防护。
安装替换步骤:
1(启动移动发电机或者固定发电机组,确认发电系统正常,将发电机组处于空载待命状态。
2. 断开开关电源内一组蓄电池熔丝。
3. 确认断开的熔丝是否连接到准备先更换的一组蓄电池组。
一般可通过摸查蓄
电池连接线可确定。
如通过摸查线缆无法确认,另外的操作方法为:降低开关电源浮充电压至50V,观察开关电源浮充电压和蓄电池组总电压,电压无变化的蓄电池组为断开的蓄电池组。
4. 先拆除断开蓄电池组的负极连接线,并用绝缘胶布做好绝缘保护。
然后拆除
蓄电池正极连接线并做好绝缘保护。
5. 依次拆除旧蓄电池组,并按要求安装新蓄电池组,搬运过程参照上述搬运要
求。
注意:部分基站内蓄电池组和主设备间距狭小,安装拆除及搬运过程中要注意不能碰到主设备。
6. 安装结束后,技术人员确认安装情况。
检查连接条是否紧固,检查电池是否
有反接,安装位置是否整齐。
7. 逐个测量蓄电池单体电压与总电压,总电压不得低于51.3v,单体电压不得低
于2.13V,各单体压差不得超过90mv。
8. 确认无误后,连接电池正极与开关电源连接线,注意极性正确,确认极性正
确后方可连接。
然后连接负极连接线。
9. 确认一切细节无误后,技术人员将开关电源输出电压调整到与电池组开路电
压相近状态(一般压差0.3V以内),避免压降较大导致合熔丝时打火。
合上熔断丝,将电源系统恢复到正常状态。
10.按上述步骤更换另一组电池组。
11.关闭移动发电机或者固定发电机组。
一般基站更换蓄电池时,发电机可不备。
12.用干燥软布小心清洁电池及电池架,清理工作场地。
通信机房-48v蓄电池安装操作流程
蓄电池安装替换操作规范
一( 搬运
1. 由于蓄电池荷电出场,搬运时应做好极柱防护,电池端面不能受压,安全阀不允许松动,严禁短路。
2. 蓄电池搬运时应正立,轻拿轻放,严禁倒置、翻滚、摔、撞、暴晒、雨淋,电池的三面接触处不能受到撞击。
二( 贮存
1. 蓄电池存放地点应干燥、清洁、通风,不能置于有大量红外线、放射线辐射、有机溶剂及腐蚀气体的环境中,远离火源,避免阳光直射。
存放期一般不超
过3个月。
2. 蓄电池在存放中应保持正立,端面不能受压,安全阀不能松动,不得将无外包装木箱的电池重叠堆放。
做好极柱的绝缘防护工作,防止发生短路。
三( 安装
安装前准备工作:
1. 检查机房、基站市电情况是否正常,检查开关电源是否有告警。
如有异常应立即通知联通专业工程师。
2. 清点待装蓄电池及电池架组件是否齐全。
3. 清点安装使用的工具是否齐全,所有工具都必须做好绝缘防护。
安装替换步骤:
1(启动移动发电机或者固定发电机组,确认发电系统正常,将发电机组处于空
载待命状态。
2. 断开开关电源内一组蓄电池熔丝。
3. 确认断开的熔丝是否连接到准备先更换的一组蓄电池组。
一般可通过摸查蓄电池连接线可确定。
如通过摸查线缆无法确认,另外的操作方法为:降低开
关电源浮充电压至50V,观察开关电源浮充电压和蓄电池组总电压,电压无
变化的蓄电池组为断开的蓄电池组。
4. 先拆除断开蓄电池组的负极连接线,并用绝缘胶布做好绝缘保护。
然后拆除蓄电池正极连接线并做好绝缘保护。
5. 依次拆除旧蓄电池组,并按要求安装新蓄电池组,搬运过程参照上述搬运要求。
注意:部分基站内蓄电池组和主设备间距狭小,安装拆除及搬运过程中要注
意不能碰到主设备。
6. 安装结束后,技术人员确认安装情况。
检查连接条是否紧固,检查电池是否有反接,安装位置是否整齐。
7. 逐个测量蓄电池单体电压与总电压,总电压不得低于51.3v,单体电压不得低于2.13V,各单体压差不得超过90mv。
8. 确认无误后,连接电池正极与开关电源连接线,注意极性正确,确认极性正确后方可连接。
然后连接负极连接线。
9. 确认一切细节无误后,技术人员将开关电源输出电压调整到与电池组开路电压相近状态(一般压差0.3V以内),避免压降较大导致合熔丝时打火。
合上
熔断丝,将电源系统恢复到正常状态。
10.按上述步骤更换另一组电池组。
11.关闭移动发电机或者固定发电机组。
一般基站更换蓄电池时,发电机可不备。
12.用干燥软布小心清洁电池及电池架,清理工作场地。
