空调水保温技术交底
- 格式:docx
- 大小:10.82 KB
- 文档页数:2

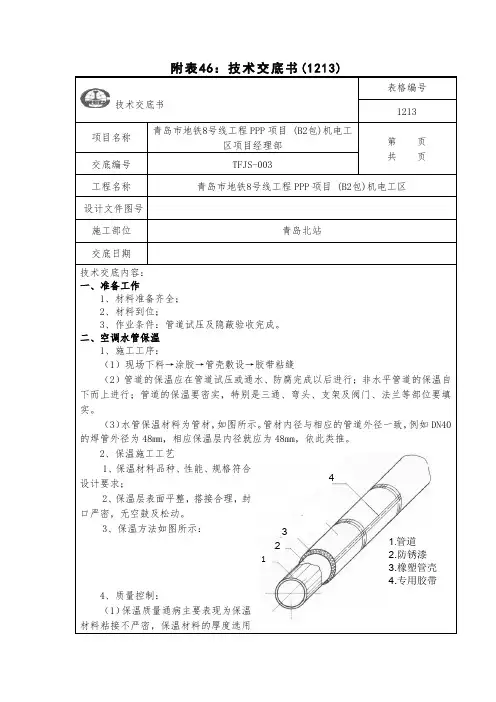

技术交底书1.管道2.防锈漆3.橡塑管壳4.专用胶带4 3 2 1温厚度与管道规格不符的现象。
而在板材使用时,就容易混淆不同规格大管道保温层的厚度。
使用厚了是种浪费,使用薄了就达不到保温要求,严重的会出现结露现象。
防治措施:在技术交底中要详细的分清每种管道的保温层厚度,列出表格以免混淆,把表格贴在活动支架上,放在保温施工现场,使得施工人员能做到随时核对保温材料的规格,同时也便于项目管理人员的随时检查。
2)穿墙套管歪斜实际施工中由于土建主的内隔墙施工基本上与水管的安装同步,没有预留洞,因此在安装水管时要提前根据图纸安装上穿墙套管。
但套管的长度、大小较难定出,同时在土建施工时又容易将套管放偏或推出隔墙,致使保温层不能穿过墙体,起不到保温的作用。
防治措施:套管一般是直接采用施工中的管道切割制作,根据图纸墙体厚度和抹灰厚度定出套管长度。
真正做到与墙体平齐不现实,极易被抹灰抹死,所以每侧要超出墙面5mm。
套管大小要根据管道外径和保温层厚度选用,以保温层能顺利穿过套管为准。
为防止套管歪斜,要在土建墙体施工前用多根楔型木条把套管支撑起来,固定在管道上,塞木条时必须保证套管与管道同心。
同时在墙体施工时要反复检查,防止套管被破坏。
保温施工时再将木条卸下来,同时将保温层穿过套管,决不准许在套管处偷工减料。
三、风管保温1、玻璃棉保温工艺流程2、工艺过程(1)首先将风管表面擦拭干净,擦去表面的灰尘和积水并使其干燥。
(2)粘接保温钉①保温厚度为40mm,选用60mm长的铝制保温钉。
②将401胶分别涂抹在风管外壁和保温钉的粘结面上,稍候片刻待其微干后将其粘上。
③保温钉的粘结密度为:风管侧面8只/m2、下面12只/m2,上面4只/m2。
钉与钉间距不大于450mm,距风管边缘不大于75mm。
④粘钉24h后,轻轻用力拉扯保温钉,不松动脱落时,方可铺覆保温材料。
3、裁剪铝箔玻璃棉板。
空调水系统管道安装技术交底记录
管道安装技术要求
•管道的安装应符合设计要求,应按照规范进行选材、制作和安装,材料选用应符合国家标准。
•管道的安装应使用吊架、支吊架等固定,避免造成管道弯曲、过度应力等情况。
•在管道路线中,应设法避免弯曲、折叠和细长等现象,以防止管道的过度弯曲或挤压。
管道安装步骤
1.首先对管道的材料进行检测,如果有质量问题应及时更换。
2.在安装管道之前,应先确定好管道的走向,使用绳线等工具进行标注。
3.然后进行管道的裁剪,采用铜管剪或者切割机进行剪切,保证管道的光滑度。
4.接下来是管道的现场组装,如果管道需要进行弯曲,我们可以使用弯头进行组装。
5.在管道的连接处,需要使用焊接进行固定。
焊接前需要仔细检测管道的内外表面,确定其是否清洁和平整。
6.管道的安装完成后,需要进行压力测试和检测,检查管道是否有渗漏和破损等问题。
注意事项
•安装管道过程中需要注意电力、燃气等管线的存在,避免因为管道安装而对其他管线造成危害。
•安装结束后需要对现场进行清理,避免管道的损坏和腐蚀。
安装效果
•管道的安装牢固,不生锈。
•连接处焊接完美,不渗漏。
•满足设计要求,能够顺利工作。
以上就是空调水系统管道安装技术交底记录,希望能够对相关工作有所帮助。

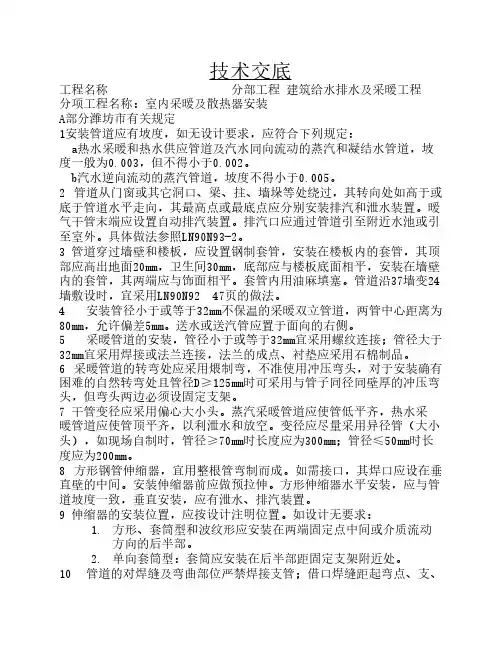

技术交底工程名称 分部工程 建筑给水排水及采暖工程分项工程名称:室内采暖及散热器安装A部分潍坊市有关规定1安装管道应有坡度,如无设计要求,应符合下列规定:a热水采暖和热水供应管道及汽水同向流动的蒸汽和凝结水管道,坡度一般为0.003,但不得小于0.002。
b汽水逆向流动的蒸汽管道,坡度不得小于0.005。
2 管道从门窗或其它洞口、梁、拄、墙垛等处绕过,其转向处如高于或底于管道水平走向,其最高点或最底点应分别安装排汽和泄水装置。
暖气干管末端应设置自动排汽装置。
排汽口应通过管道引至附近水池或引至室外。
具体做法参照LN90N93-2。
3 管道穿过墙壁和楼板,应设置钢制套管,安装在楼板内的套管,其顶部应高出地面20mm,卫生间30mm,底部应与楼板底面相平,安装在墙壁内的套管,其两端应与饰面相平。
套管内用油麻填塞。
管道沿37墙变24墙敷设时,宜采用LN90N92 47页的做法。
4 安装管径小于或等于32mm不保温的采暖双立管道,两管中心距离为80mm,允许偏差5mm。
送水或送汽管应置于面向的右侧。
5 采暖管道的安装,管径小于或等于32mm宜采用螺纹连接;管径大于32mm宜采用焊接或法兰连接,法兰的成点、衬垫应采用石棉制品。
6 采暖管道的转弯处应采用煨制弯,不准使用冲压弯头,对于安装确有困难的自然转弯处且管径D≥125mm时可采用与管子同径同壁厚的冲压弯头,但弯头两边必须设固定支架。
7 干管变径应采用偏心大小头。
蒸汽采暖管道应使管低平齐,热水采暖管道应使管顶平齐,以利泄水和放空。
变径应尽量采用异径管(大小头),如现场自制时,管径≥70mm时长度应为300mm;管径≤50mm时长度应为200mm。
8 方形钢管伸缩器,宜用整根管弯制而成。
如需接口,其焊口应设在垂直壁的中间。
安装伸缩器前应做预拉伸。
方形伸缩器水平安装,应与管道坡度一致,垂直安装,应有泄水、排汽装置。
9 伸缩器的安装位置,应按设计注明位置。
如设计无要求:1. 方形、套筒型和波纹形应安装在两端固定点中间或介质流动方向的后半部。

空调水安全技术交底背景空调系统中的冷却水是一个非常重要的组成部分,它在空调系统中发挥着散热的作用。
而随着空调使用的频繁和对环保的要求,空调水的质量和安全性问题也越来越受到关注。
因此,掌握空调水安全技术,对于空调系统的健康使用和保障人员健康安全都具有重要的意义。
空调水的组成空调系统中的冷却水主要由水和一些化学物质混合而成,一般来说,空调水的基本组成包括:1.水:空调水的主要成分是水,所以保证水源的质量非常重要。
2.抗菌剂:空调系统中的冷却水会被污染物污染,因此需要在水中添加一些抗菌剂来保障水的安全。
3.抗腐蚀剂:由于空调水在使用过程中会与管道中的金属产生接触,因此需要添加一些抗腐蚀剂来防止管道腐蚀。
4.pH调节剂:空调水的酸碱度会对水的杀菌和抗腐蚀产生影响。
因此,需要添加一些pH调节剂来控制空调水的酸碱度。
空调水的使用空调系统中的冷却水需要定期更换和处理,以保证水的质量和安全。
一般来说,空调水的使用主要有以下几个方面:1.更换周期:空调系统中的冷却水需要定期更换,根据实际情况来定期更换时长,不同的空调系统有不同的更换周期,一般在3个月至1年之间。
2.浓度:空调水的浓度应该控制在一定范围内,过高或过低的浓度都会影响空调系统的散热效果,导致空调系统的故障。
3.温度:空调水的温度也需要控制在一定范围内,过高或过低的温度都会影响空调系统的散热效果,从而导致空调系统的故障。
4.操作:在更换空调水时,需要进行一系列的操作,比如放水、清洗、加注、调节等等,在操作过程中需要格外注意安全,避免发生危险。
空调水的处理空调系统中的冷却水需要定期处理和保养,以保证水的质量和安全。
一般来说,空调水的处理主要有以下几个方面:1.保养:空调系统中的冷却水需要定期保养,以保证水的质量和安全。
比如定期加注抗菌剂以杀灭细菌,加注抗腐蚀剂以防止管道腐蚀,加注pH调节剂以控制空调水的酸碱度等等。
2.检测:定期检测空调水的浓度、温度、pH值等,确保处于正常水平,并及时发现和处理问题。

一:管道部分1、操作要点及技术要求:1)、水管管径小于DN40采用镀锌钢管,丝扣连接;管径大于等于DN40采用镀锌钢管,采用法兰连接或焊接。
2)、冷凝水管采用U-PVC,胶粘连接。
冷凝水管应有坡度,从空调末端设备接出至冷凝水总管的管段坡度应保证不小于0.01,冷凝水水平干管坡度应保证不小于0.003,且不允许有积水部位存在,坡向排水口。
冷凝水管起始端设置清扫口。
(1)钢管焊接安装:A、管道除锈、油漆油漆前所有涂刷油漆的金属表面进行干燥与清除污染杂物(灰尘、油脂、锈蚀、垢渍等) 。
油漆的工作环境需要清洁而干燥。
金属表面的处理方法采用钢丝刷、砂布、棉丝、溶剂进行清除。
1、非镀锌钢板,非镀锌钢管保温前应清除外表污锈,刷红丹二道。
2、镀锌钢板,镀锌钢管之脱锌,焊缝处应清除外表污锈,刷红丹二道。
3、不保温的管道,吊支架及设备在表面除锈后,刷红丹二道,再刷色漆二度。
B、管道的连接焊接工人必须持证上岗,严禁无证上岗;管道焊接采用对口焊接,管壁厚度大于4mm时管道断面应开“V”字坡口,两坡口坡度约为60°,若用气割开坡口,对焊之前应用磨光机将坡口表面的氧化皮打磨干净,直至露出管道金属本色。
焊缝要求表面无裂纹、气孔、弧坑和夹渣,焊接咬边深度不得超过0.5mm。
管道穿墙和楼板应加钢质套管,套管大小应以穿过保温层后还有10mm缝隙,缝隙用防火材料充填。
穿楼板的套管:一般地面高出100mm,防水地面高出50mm,底部与楼板结构面平。
具体做法见91SB6。
(2)钢管丝扣连接A、断管:根据现场测绘草图,在选好的管材上划线,按线断管。
用砂轮锯断管时管要卡牢、对准画线,手柄要用力均匀,断管后将断口的管膜、毛刺清除干净。
用手锯断管时将管材固定于压力案上,对准画线,均匀用力推拉锯到底,不可扭断或折断,断管后将断口的管膜、毛刺清除干净。
B、套丝:DN15~32mm套2次,DN40~50mm套3次,DN70~80mm套3~4次。
空调系统技术交底一、工程概述本次空调系统安装工程涵盖了_____(具体建筑名称)的多个区域,包括办公区域、会议室、休息区等。
空调系统采用了_____(具体类型,如中央空调、分体空调等),旨在为使用者提供舒适的室内环境。
二、施工准备(一)技术准备施工人员应熟悉施工图纸和相关技术规范,了解空调系统的工作原理、结构特点和安装要求。
同时,应进行技术交底,确保施工人员掌握施工工艺和质量标准。
(二)材料准备根据设计要求,准备好所需的空调设备、管材、管件、阀门、保温材料等。
所有材料应具有质量合格证明,并符合国家相关标准。
(三)施工机具准备准备好电焊机、切割机、套丝机、试压泵等施工机具,并确保其性能良好,能够正常使用。
(四)现场准备清理施工现场,保证施工场地平整、畅通,具备良好的施工条件。
设置好临时用电、用水设施,确保施工过程中的水电供应。
三、空调设备安装(一)室内机安装1、室内机的安装位置应符合设计要求,避开梁柱等障碍物,同时要考虑到室内气流组织的合理性。
2、安装室内机时,应使用水平仪调整其水平度,确保安装牢固、平稳。
3、室内机与天花板之间应保持一定的距离,以便于后期的维护和保养。
(二)室外机安装1、室外机应安装在通风良好、无遮挡的位置,避免阳光直射和雨淋。
2、安装室外机时,应使用地脚螺栓固定,确保其稳定性。
3、室外机与室内机之间的连接管道长度应符合厂家要求,过长或过短都会影响空调系统的性能。
四、管道安装(一)冷媒管安装1、冷媒管应采用铜管,管径和壁厚应符合设计要求。
2、冷媒管的焊接应采用银焊,焊接过程中要保证焊缝均匀、无气孔、夹渣等缺陷。
3、冷媒管安装完成后,应进行气密性试验,试验压力为_____(具体压力值),保压时间不少于_____(具体时间),确保无泄漏。
(二)冷凝水管安装1、冷凝水管应采用 PVC 管,管径应根据空调机组的冷凝水量确定。
2、冷凝水管的坡度应不小于_____(具体坡度值),以保证冷凝水能够顺利排出。
空调水保温技术交底
随着夏季的来临,空调已成为现代人不可或缺的生活用品之一。
然而,在使用
空调的过程中,我们经常会遇到一些问题,例如室内温度过低、制冷效果不佳、能源消耗过大等。
如何有效地提高空调使用效率、降低运行成本,已成为空调制造商和用户所关注的热点问题之一。
本文将向大家介绍一项能够提升空调效率并降低运行成本的技术——空调水保温技术。
什么是空调水保温技术
空调水保温技术是一种利用特殊材料将空调循环中的水保温的技术。
通常情况下,空调的循环水会通过水泵将热量从室内排出,以冷却室内温度。
然而,在空调系统中,由于循环水的温度会随着时间的推移逐渐降低,从而影响到其循环能力。
而空调水保温技术则是通过将循环水的温度保持在一定温度,从而提高了空调的制冷效率。
在这个技术中,特殊的绝缘材料将被用来包覆循环水管道,以确保水在其流动过程中,能够保持温度稳定。
空调水保温技术的优势
空调水保温技术被广泛认为是一项具有高效、节能、环保等特点的技术,具有
以下优势:
1.提高制冷效率
对于传统空调系统而言,随着循环水温度的不断下降,其制冷效率也会随之下降。
而空调水保温技术则在循环水管道上包覆绝缘层,能够保持循环水的稳定温度,从而提高了空调的制冷效率。
2.降低能耗
空调水保温技术可以将循环水的温度稳定在一定范围内,从而减少了空调系统
的能量消耗。
这对于企业和家庭来说都是具有非常实际的意义的,可以减少能源开支。
3.环保
空调水保温技术通过降低空调系统的能耗,从源头上减少了环境污染。
这也是
这项技术得到许多认可的原因之一。
4.节省安装成本
与其他一些技术相比,空调水保温技术的安装相对简单、便捷,减少了安装和
运行成本。
实际效果展示
通过对比传统空调系统和采用空调水保温技术的空调系统的制冷效果和能源消耗,我们可以看出采用空调水保温技术的空调系统在性能上得到了明显的提高。
在实际使用的过程中,通过将空调水管道进行保温,达到了提高制冷效率、减少能源消耗和环保的目的。
空调水保温技术是一项提高空调制冷效率、降低能源消耗和环保的技术。
通过降低空调系统的能耗和对环境的污染,可以兼顾企业和个人的利益。
随着技术不断发展,相信未来空调水保温技术会在更多应用场景中发挥作用,为人们创造更加健康、舒适和环保的生活环境。
