泥浆成孔灌注桩施工方案
- 格式:doc
- 大小:219.50 KB
- 文档页数:16
泥浆护壁成孔灌注桩施工方案泥浆护壁成孔灌注桩施工工艺流程:挖沉浆池、排浆沟—.-泥浆循环清渣测定桩位T桩机就位T成孔T验收T清孔T安放钢筋笼T浇筑水下砼泥浆护壁成孔灌注桩施工时先在施工现场测量放线空桩位,修筑泥浆池、安装桩架和导管架等.一、埋设护筒护筒是3—5mm厚钢板制成的圆筒,护筒内经应大于钻头直径,采用回钻时,宜大100mm。
埋设护筒时,先挖去桩孔处表土,将护筒埋入土中,其埋设深度,在粘土中不宜小于1m,在砂土中不宜小于1。
5m。
护筒中心线应与桩位中心线重合,偏差不得大于50mm,护筒与坑壁之间用粘土填实,以防漏水,护筒顶面应高于地面0.4—0。
6m,并应保持孔内泥浆面高出地下水位1m以上.护筒的作用是固定桩孔位置,防止地面水流入,保护孔内,增高桩孔内水压力,防止塌孔,成孔时引导钻头方向.二、成孔严格按照设计尺寸和施工验收规范进行操作,孔径按设计尺寸、孔底为中风化页岩下1m.三、安放钢筋笼成孔达到设计要求后,制作安放钢筋笼,钢筋笼上头比地梁上面低50mm,钢筋笼下头比孔底高50mm,在钢筋笼外边绑好护层垫块.四、清孔安放钢筋笼后,则应立即清孔,即清除孔底沉碴、淤泥,以减少桩基础的沉降量。
清孔宜在钢筋笼下放后进行,否则下放钢筋笼时会将孔壁土层刮落,影响清孔效果。
清孔起到孔口出清水为止。
清孔后,泥浆比重为1。
1左右为清孔合格。
该法可用于原土造浆的粘土以及制浆的石类和风化岩土层中清孔.(完整)泥浆护壁成孔灌注桩施工方案置换法是由新搅拌的泥浆置换孔底泥浆,即用泥浆循环方法清孔.清孔后,泥浆比重应控制在1。
15—1.25之间,泥浆取样应选在距孔底0.2—0。
5m处,置换法适用于孔壁土质较差的软土、砂土以及粘土中清孔。
清孔是否彻底对泥浆护壁成孔灌注桩的承载力和沉降量影响较大,施工时应严格控制。
清孔后,沉渣允许厚度不得大于100mm。
五、浇筑水下混凝土泥浆护壁成孔灌注桩混凝土的浇筑是在泥浆中进行,故为水下混凝土浇筑.水下混凝土的施工配合比应较设计强度等级提高一级,砼设计强度为C20,实际按C25配制。
泥浆护壁成孔灌注桩施工方案1.施工工艺本工程采用泥浆护壁(正循环)成孔灌注桩钻孔机就位→钻孔→孔底清理→成孔质量检查→吊放钢筋笼→浇筑桩身混凝土→混凝土养护→基桩检测→桩基验收2.操作要点2.1钻孔机就位:认真校正,并保持平稳,不发生倾斜、位移。
为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
2.2钻孔:先调直机架挺杆,对好桩位(用对位圈);启动钻机钻0.5~1m深,检查一切正常后,再继续钻进,土块随螺栓叶片上升排出孔口,达到设计深度后停钻,提钻,检查成孔质量,合格后即可移动钻机至下一桩位。
2.3在钻进过程中,排出孔口的土应随时清除、运走,钻到预定深度后,应在原深度处空转清土,然后停止回转,提钻杆,但先不转动,孔底虚土厚度超过标准时,应分析原因,采取措施处理。
2.4钻进时如严重塌孔,有大量的泥土时,需回填砂或粘土重新钻孔或往孔内倒少量粘土或石灰粉。
如遇含石块较多的土层,或含水量较大的软塑粘土时,应注意避免钻杆晃动引起孔径扩大,致使孔壁附着扰动土和孔底增加回落土。
2.5清孔后应用测绳(锤)测量孔深及虚土厚度。
虚土厚度等于钻孔深度与测量深度之差值,一般不大于100mm。
如清孔时少量浮土泥浆不易清除,可投入25~60mm厚的卵石或碎石插实,以挤密土体。
2.6移动钻机到下一桩位。
经过成孔检查后,应填好桩孔施工记录。
然后盖好孔口盖板,并防止在孔盖板上行车或走人,最后再移钻机到下一桩位。
2.7浇筑混凝土:A、移走钻孔盖板,再次复查孔深、孔径、孔壁、垂直度及孔底虚土厚度。
有不符合质量标准要求时,应处理合格后,再进行下道工序。
B、吊放钢筋笼:钢筋笼骨架应一次绑好,并绑好砂浆垫块(或塑料卡);吊放钢筋笼时,要对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁,必要时可用导向钢筋导向。
钢筋笼放到设计位置后,应立即固定。
钢筋笼过长时,应分段吊放,焊接连接。
C、钢筋笼吊放到位后,应立即灌注混凝土,防止塌孔。

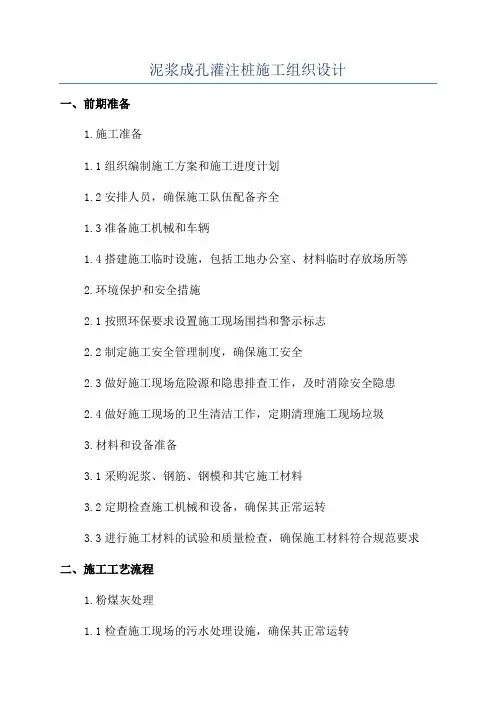

泥浆成孔灌注桩施工组织设计一、前期准备1.施工准备1.1组织编制施工方案和施工进度计划1.2安排人员,确保施工队伍配备齐全1.3准备施工机械和车辆1.4搭建施工临时设施,包括工地办公室、材料临时存放场所等2.环境保护和安全措施2.1按照环保要求设置施工现场围挡和警示标志2.2制定施工安全管理制度,确保施工安全2.3做好施工现场危险源和隐患排查工作,及时消除安全隐患2.4做好施工现场的卫生清洁工作,定期清理施工现场垃圾3.材料和设备准备3.1采购泥浆、钢筋、钢模和其它施工材料3.2定期检查施工机械和设备,确保其正常运转3.3进行施工材料的试验和质量检查,确保施工材料符合规范要求二、施工工艺流程1.粉煤灰处理1.1检查施工现场的污水处理设施,确保其正常运转1.2安排专业人员进行粉煤灰填充和加固,确保施工现场的承载力和稳定性2.成孔施工2.1根据设计要求和现场条件,选取合适的成孔方式和设备2.2按照设计要求进行成孔,控制成孔的位置和角度,确保成孔质量2.3定期检查成孔设备的运行情况,及时维护和保养设备、工具3.泥浆灌注3.1安排专业人员进行泥浆配制,确保泥浆质量符合设计要求3.2在灌注前进行试灌,确定泥浆的配比和施工参数3.3控制泥浆流量和灌注速度,保证桩内泥浆的充实度和稠度3.4定期检查泥浆泵和灌注设备的运行状况,及时修理和维护4.钢筋连接和灌注4.1按照设计要求和现场实际情况进行钢筋连接和布置4.2控制钢筋的位置和间距,确保钢筋与桩体之间的黏结质量4.3在灌注之前进行试灌或小试灌,确定灌注的方案和参数4.4控制灌注的速度和压力,确保桩体的灌注质量和完整性三、质量控制和安全防范1.施工质量控制1.1成孔灌注桩施工过程中采集样品,进行质量检验1.2对不符合质量要求的工序和材料进行整改或更换,并进行追踪管理1.3进行施工过程中的质量抽查和监督检查,及时发现和纠正质量问题2.安全防范措施2.1制定施工安全操作规程,确保施工人员操作按照规程进行2.2对施工人员进行安全培训,提高其安全意识和技术水平2.3做好施工现场的安全管理,设置警示标志和隔离设施,确保施工现场秩序井然2.4做好施工现场的危险源和隐患排查工作,及时消除安全隐患以上是一份泥浆成孔灌注桩施工组织设计的参考模板,具体的实施方案还需要根据具体工程的实际情况进行调整和补充。
泥浆护壁成孔灌注桩施工方案一、引言泥浆护壁成孔灌注桩是一种常用于土方工程中的施工技术,其施工方案的设计和执行对工程质量和进度至关重要。
本文旨在介绍泥浆护壁成孔灌注桩的施工方案,包括施工准备、工艺流程、关键环节控制等内容,以期对相关从业人员提供参考和指导。
二、施工准备1. 设备准备•桩机、搅拌车、护壁钻、泥浆搅拌设备等必备设备的检查和保养。
•确保桩机、搅拌车等施工设备各项参数符合施工需求,且技术状况良好。
2. 物料准备•泥浆原材料的采购、检测和存放。
•桩混凝土原材料的准备,确保原材料符合相关标准和要求。
3. 人员准备•施工人员的培训和技术交流,确保每位施工人员熟悉施工流程和操作规范。
•确保施工人员的工作证照齐全,具备相关施工资质和证书。
三、工艺流程1. 地基处理•对施工区域进行勘察和排查,了解地质特征和地下情况。
•根据勘察结果确定桩基位置和孔径尺寸,进行地基开挖和整平。
2. 护壁成孔•按照设计要求,在桩基位置进行护壁成孔,保证孔壁平整和垂直。
•定期检查护壁孔壁的质量,修补破损部位,确保孔壁完好。
3. 泥浆灌注•采用泥浆灌注技术,在成孔时进行泥浆灌注,确保灌注桩体的密实度和承载能力。
•控制泥浆灌注速度和压力,避免泥浆泄漏和浪费。
4. 桩体养护•施工完成后对灌注桩进行养护,润湿保护桩体表面,避免桩体龟裂和强度降低。
•根据桩体养护规范进行养护处理,确保桩体质量和使用寿命。
四、关键环节控制1. 施工质量控制•定期检查桩体质量,包括孔壁质量、泥浆灌注均匀性等方面,确保施工质量符合标准要求。
•对施工中出现的质量问题及时处理,避免影响整体工程质量。
2. 安全生产控制•严格遵守安全操作规程,确保施工过程中人身和设备安全。
•进行安全教育和技能培训,提高施工人员的安全意识和应急处理能力。
五、总结泥浆护壁成孔灌注桩施工方案的设计和实施对工程的质量和进度至关重要。
通过合理的施工准备、严谨的工艺流程和有效的关键环节控制,可以有效提高施工质量和工程效率,保证工程的顺利进行。
泥浆护壁钻孔灌注桩施工方案泥浆护壁钻孔灌注桩是一种常用的地基处理方法,适用于复杂地质条件下的基础施工。
本文将结合实际案例,详细介绍泥浆护壁钻孔灌注桩施工方案。
一、工程概况本工程位于城市新建商业综合体基础施工区域,地面基础土层主要为松散黏土层,下方为坚硬的砂岩层。
由于建筑物所需的基础承载能力较高,故选用泥浆护壁钻孔灌注桩作为基础处理手段。
二、施工设备和材料准备1.泥浆护壁钻孔设备:钻机、泥浆搅拌系统、泥浆泵、钻杆等。
2.施工材料:水泥、砂浆、钢筋、钢模板等。
3.安全设备:安全帽、安全绳、安全网等。
三、施工步骤1.确定钻孔位置和孔径。
根据结构设计要求和地质勘探资料,确定钻孔位置和孔径。
采用近心排布方式,孔径为1200mm。
2.钻孔准备工作。
搭建钻机和泥浆搅拌系统,连接好各种管道和设备。
检查施工设备,准备好充足的泥浆和材料。
3.开始钻孔。
启动钻机,将钻杆逐渐推入地下,同时向下注入泥浆。
根据地质情况,确定钻孔进度和钻孔深度,保证钻孔的纵向垂直性和直径的精度。
4.护壁工作。
当钻孔到达设计深度后,将钻孔壁进行清理,并放入钢筋笼。
之后,在钻孔壁上安装钢模板,保证泥浆灌注时不会流失。
5.泥浆灌注。
用泥浆搅拌系统将水泥、砂浆和水按比例充分搅拌成泥浆。
然后,用泥浆泵将泥浆注入钻孔中,同时缓慢抽出钻杆。
注入泥浆的速度应控制在适当范围,以保证泥浆与土壤充分混合,并达到预期的支护效果。
6.灌注完成和养护。
当泥浆灌注到设计标高后,停止灌注并等待泥浆充分凝固。
通常,需进行7~14天的养护,以保证桩身强度和稳定性。
四、施工质量控制1.钻孔质量控制:使用合适的钻具和控制合理的施工速度,确保钻孔的直径和垂直度满足设计要求。
2.护壁质量控制:清理钻孔壁时,要确保无松动土壤和杂质。
钢筋笼的安装要牢固,与钻孔壁之间要有一定的间隙。
3.泥浆质量控制:泥浆的成分、浓度和比例要符合设计要求,保证灌注过程中的稳定性和流动性。
五、施工安全措施1.施工人员佩戴安全帽、安全绳等个人防护装备。
泥浆护壁成孔灌注桩施工方案泥浆护壁成孔灌注桩施工工艺流程:挖沉浆池、排浆沟——泥浆循环清渣测定桩位→桩机就位→成孔→验收→清孔→安放钢筋笼→浇筑水下砼泥浆护壁成孔灌注桩施工时先在施工现场测量放线空桩位,修筑泥浆池、安装桩架和导管架等。
一、埋设护筒护筒是3-5mm厚钢板制成的圆筒,护筒内经应大于钻头直径,采用回钻时,宜大100mm。
埋设护筒时,先挖去桩孔处表土,将护筒埋入土中,其埋设深度,在粘土中不宜小于1m,在砂土中不宜小于1.5m。
护筒中心线应与桩位中心线重合,偏差不得大于50mm,护筒与坑壁之间用粘土填实,以防漏水,护筒顶面应高于地面0.4-0.6m,并应保持孔内泥浆面高出地下水位1m以上。
护筒的作用是固定桩孔位置,防止地面水流入,保护孔内,增高桩孔内水压力,防止塌孔,成孔时引导钻头方向。
二、成孔严格按照设计尺寸和施工验收规范进行操作,孔径按设计尺寸、孔底为中风化页岩下1m。
三、安放钢筋笼成孔达到设计要求后,制作安放钢筋笼,钢筋笼上头比地梁上面低50mm,钢筋笼下头比孔底高50mm,在钢筋笼外边绑好护层垫块。
四、清孔安放钢筋笼后,则应立即清孔,即清除孔底沉碴、淤泥,以减少桩基础的沉降量。
清孔宜在钢筋笼下放后进行,否则下放钢筋笼时会将孔壁土层刮落,影响清孔效果。
清孔起到孔口出清水为止。
清孔后,泥浆比重为1.1左右为清孔合格。
该法可用于原土造浆的粘土以及制浆的石类和风化岩土层中清孔。
置换法是由新搅拌的泥浆置换孔底泥浆,即用泥浆循环方法清孔。
清孔后,泥浆比重应控制在 1.15-1.25之间,泥浆取样应选在距孔底0.2-0.5m处,置换法适用于孔壁土质较差的软土、砂土以及粘土中清孔。
清孔是否彻底对泥浆护壁成孔灌注桩的承载力和沉降量影响较大,施工时应严格控制。
清孔后,沉渣允许厚度不得大于100mm。
五、浇筑水下混凝土泥浆护壁成孔灌注桩混凝土的浇筑是在泥浆中进行,故为水下混凝土浇筑。
水下混凝土的施工配合比应较设计强度等级提高一级,砼设计强度为C20,实际按C25配制。
泥浆护壁钻孔灌注桩施工方案1、施工工艺流程定桩位——开挖土坑、埋设护筒——钻机就位、开钻——边钻边泥浆护壁、以防坍孔——钻到设计深度后第一次清孔——安放钢筋笼——安放钢导管——第二次清孔——放隔水塞、水下灌注砼、成桩。
正循环成孔及二次清孔的施工工艺流程图见附录2、施工技术要求①、校验、复测桩位开孔前认真对照桩位施工图,以定位控制点为依据,用经纬仪认真复测,以保证桩位定位准确无误。
开孔前以桩位为中心,引出桩位十字中心线,并按桩孔及护筒直径放出灰线。
要求:桩位准确,合理布置测量控制点、方格控制网,同时在进场前对经纬仪、水准仪、卷尺等测量仪器进行校验,保证测量仪器的准确度、灵敏度和误差。
②、埋设护筒护筒一般采用钢板卷制,接缝电焊焊牢,护筒顶部开溢流孔,护筒直径应大于设计桩径100mm,高度以能安放钻头控制,一般为1.5m 左右。
护筒埋设时上口高出自然地面0.3〜0.4m,护筒溢流孔应与小泥浆池相通。
③、校验护筒护筒埋设好后,再次用经纬仪进行校验,然后用红漆将桩位中心十字线标记在护筒上。
校验好的护筒周围应用粘土分层回填夯实。
要求:(1)开孔时要严格按灰线垂直开挖;(2)埋设护筒后依靠精密测量仪器校验护筒,使护筒中心与桩位中心偏差小于20mm,并将桩位中心十字线标记在护筒上;(3)如护筒中心与桩位中心偏差较大,应重新埋设护筒。
④、钻机就位钻机就位时,应用水平尺、经纬仪调整钻机水平度及钻杆垂直度,使钻头对准桩位十字中心线中心,对中后应及时将机架垫稳塞平,并将开钻报告报请业主代表、监理验收签字。
要求:钻头中心对准桩位十字中心,且偏差小于20mm,并调整桩机平整度和钻杆垂直度。
⑤、钻进成孔(1)、本工程采用正循环钻进成孔的施工工艺。
开钻前,磨盘安装应准确、水平、稳固,磨盘中心与护筒中心误差不大于20mm,钻进中要检查钻机水平情况,发现倾斜及时调整至水平位置,同时反复提钻、下钻进行扫孔。
(2)、开孔钻进一定要配置好泥浆,泥浆比重控制在1.1〜1.15, 用泥浆比重计测量。
泥浆护壁冲孔灌注桩施工方案一、施工前准备工作1.地勘工作–工程地点进行详细勘察,确定地下情况和地质构造。
2.工地平整–确保施工现场平整、稳定,方便后续施工作业。
3.材料准备–采购相应规格的钢筋、混凝土、泥浆等材料,保证施工质量。
二、施工工艺流程1.钢筋加工–根据设计要求,对钢筋进行切割、弯曲等加工处理。
2.设置导管–安装导管到桩底,确保泥浆注入的通道畅通。
3.泥浆浆液准备–配制泥浆浆液,控制好浆液的浓稠度和流动性。
4.护壁冲孔–利用设备进行冲孔,打通桩周土层,形成均匀孔洞。
5.注浆–将浆液注入孔洞,边注浆边抽管,确保泥浆填充均匀。
6.桩身加固–钢筋插入孔洞,填充混凝土,加固桩身。
7.放空–待混凝土凝固后,拔除导管,确保桩身质量。
三、施工注意事项1.施工过程中,保持现场清洁整洁,防止杂物进入桩内影响施工。
2.控制泥浆浆液的配制比例,保证浆液质量。
3.施工现场需遵守安全操作规范,做好防护工作。
四、施工质量验收标准1.桩身外观平整,表面无明显裂缝、起泡等缺陷。
2.桩身混凝土密实坚固,钢筋布置符合设计要求。
3.桩底无泥浆渗漏、沉降等现象,固体桩体稳定可靠。
五、施工后收尾工作1.清理施工现场,恢复周边环境。
2.形成施工档案,整理施工记录和相关资料。
六、总结泥浆护壁冲孔灌注桩施工是一项需要高度技术和严谨操作的工程,只有合理的施工方案和严格的质量控制才能确保施工质量和工程安全。
在施工的全过程中,施工人员要严格按照规范操作,做好各项准备工作和施工过程的监督,确保施工顺利进行。
泥浆护壁机械钻孔灌注桩施工方案一、前期准备在进行泥浆护壁机械钻孔灌注桩施工前,必须做好充分的前期准备工作。
具体包括以下几个方面:1.工程地质勘察在施工前,需要进行工程地质勘察,了解地下情况,确保施工过程中不会受到地质条件的限制。
2.设计方案制定根据勘察结果,制定合理的施工设计方案,包括钻孔的位置、孔径、深度等参数。
3.设备准备准备好必要的施工设备,包括泥浆护壁机械、钻孔机、灌浆设备等。
二、施工过程1. 钻孔施工1.在确定好的位置开始进行钻孔,根据设计要求选择合适的孔径和深度。
2.确保钻孔的轴线垂直,并严格控制钻孔的偏差,避免影响后续的灌注工作。
2. 泥浆护壁1.使用泥浆护壁机械进行泥浆护壁作业,可以有效地保护孔壁不坍塌,并保持施工现场的清洁。
2.确保泥浆护壁的质量,避免泥浆失水或者太稀导致护壁效果不佳。
3. 灌注桩施工1.在完成泥浆护壁作业后,开始进行灌注桩的灌浆作业。
2.选择适当的灌浆材料,并严格按照设计要求进行灌注,确保灌注桩的质量。
4. 后续工作1.灌注完成后,对施工现场进行清理,确保施工安全及整洁。
2.对施工过程进行总结,记录经验教训,为下一次施工提供参考。
三、安全注意事项1.在施工过程中,必须严格遵守相关安全规定,佩戴好安全防护装备。
2.对施工人员进行专业培训,确保其操作规范,避免事故发生。
3.定期检查施工设备的工作状态,及时进行维护保养,确保设备正常运转。
结语泥浆护壁机械钻孔灌注桩施工是一项复杂的工程,需要我们充分的前期准备和严谨的操作,才能确保施工质量和安全。
希望本文的施工方案能为相关施工人员提供一些参考,有效地指导他们进行工作。
泥浆护壁钻孔灌注桩施工方案1. 概述本文档旨在介绍泥浆护壁钻孔灌注桩的施工方案。
泥浆护壁钻孔灌注桩是一种常用于土壤或岩石地层中注浆灌注桩的施工方法。
其通过钻孔、套管护壁、注浆灌注等步骤,形成具有较高承载能力和较好防渗性能的桩基。
2. 施工准备施工前需要进行充分的准备工作,确保施工的顺利进行。
以下为施工准备的主要步骤:2.1 桩基设计与预测在施工前,需要进行桩基的设计与预测工作。
根据工程要求,确定桩的类型、桩径、桩长、钻孔方式等参数,并进行桩的承载力、稳定性等计算与预测。
2.2 施工人员和设备组织施工所需的人员和设备,包括钻机、泥浆搅拌机、护壁管等。
确保设备的正常运行,施工人员具备相关技能和经验。
2.3 施工材料与泥浆配置准备好所需的施工材料,包括钢筋、钢管、混凝土、注浆材料等。
配置合适的泥浆,保证泥浆的质量稳定。
3. 施工步骤泥浆护壁钻孔灌注桩的施工步骤包括钻孔、套管护壁、注浆灌注等。
下面将详细介绍每个步骤的施工方法。
3.1 钻孔1.根据设计要求,确定钻孔位置,并进行标志。
2.准备好钻机,并进行试孔,确保钻机运行正常。
3.开始正式钻孔,根据设计要求调整钻机的参数(如转速、进给速度等)。
4.钻孔过程中需注意岩层变化、钢筋或其他障碍物的遇到等情况,及时调整钻机的参数或采取相应措施处理。
3.2 套管护壁1.钻孔到设计要求的深度后,根据设计要求选择合适的套管。
2.将套管沿钻孔逐段下放,同时注入泥浆进行护壁,确保套管的稳定性和密封性。
3.3 注浆灌注1.完成套管护壁后,开始进行注浆灌注。
根据设计要求确定注浆孔的位置和数量。
2.使用泥浆搅拌机配置适合的注浆材料,将注浆材料输送至注浆孔中,同时在回浆孔处设置足够的浆路,确保注浆材料顺畅流动。
3.控制注浆的压力、流量等参数,避免过度注浆或注浆不足情况发生。
同时记录注浆的情况,以便后续分析和评估。
3.4 桩顶处理1.在灌注完成后,进行桩顶处理。
根据设计要求进行钻孔养护、回填、预埋件安装等工作。
泥浆护壁回转钻孔灌注桩施工方案1、范围本工艺标准适用于工业与民用建筑中地下水位高的软、硬土层泥浆护壁成孔灌注桩工程。
2、施工准备2.1材料及主要机具:2.1.1水泥:宜采用325号~425号普通硅酸盐水泥或矿渣硅酸盐水泥。
2.1.2砂:中砂或粗砂,含泥量不大于5%。
2.1.3石子:粒径为0.5~3.2cm的卵石或碎石,含泥量不大于2%。
2.1.4水:应用自来水或不含有害物质的洁净水。
2.1.5粘土:可就地选择塑性指数IP≥17的粘土。
2.1.6外加早强剂应通过试验确定。
2.1.7钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。
2.1.8主要机具有:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管等。
2.2作业条件:2.2.1地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就绪。
2.2.2场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。
2.2.3制作好钢筋笼。
2.2.4根据图纸放出轴线及桩位点,按上水平标高木橛,并经过预检签字。
2.2.5要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。
2.2.6正式施工前应做成孔试验,数量不少于两根。
3、操作工艺3.1工艺流程:3.2钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
3.3钻孔及注泥浆:调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和地下水情况)停钻,孔内注入事先调制好的泥浆,然后继续进钻。
3.4厂套管(护筒):钻孔深度到5m左右时,提钻下套管。
3.4.1套管内径应大于钻头100mm。
3.4.2套管位置应埋设正确和稳定,套管与孔壁之间应用粘土填实,套管中心与桩孔中心线偏差不大于50mm。
3.4.3套管埋设深度:在粘性土中不宜小于lm,在砂土中不宜小于1.5m,并应保持孔内泥浆面高出地下水位1m以上。
泥浆护壁机械成孔灌注桩施工方案一、引言近年来,随着城市建设的不断发展,深基坑工程在城市建设中起着至关重要的作用。
在深基坑支护中,泥浆护壁机械成孔灌注桩作为一种施工技术和方法,被广泛应用于基础工程领域。
本文旨在探讨泥浆护壁机械成孔灌注桩施工方案,分析其施工流程和关键技术,为相关工程实践提供参考。
二、施工准备2.1 工程前期准备在进行泥浆护壁机械成孔灌注桩施工前,需充分考虑施工环境、地质情况、施工机械设备等因素,确保施工顺利进行。
同时,根据设计要求制定详细的施工方案和施工计划,明确施工进度和质量控制要求。
2.2 施工人员培训施工人员需具备相关的专业知识和技能,熟悉泥浆护壁机械成孔灌注桩的施工工艺和操作方法。
在施工前,对施工人员进行培训,提高他们的施工素质和技术水平,确保施工质量和安全。
三、施工流程3.1 桩基准备•确定桩位根据设计要求和施工图纸确定桩位坐标和孔径尺寸。
•桩基清理清理桩基部位的杂物和污泥,确保施工场地清洁。
3.2 泥浆护壁机械成孔•机械成孔使用泥浆护壁机械进行孔洞的成孔作业,根据设计要求控制孔深和孔径。
•泥浆循环在成孔过程中,保持泥浆的循环,防止孔壁坍塌和泥浆失稳。
3.3 灌注桩体•桩笼安装安装预制好的钢筋桩笼,并确保桩笼的位置和垂直度。
•灌注混凝土将混凝土从桩顶注入桩孔中,采用振捣器进行振捣,确保混凝土的密实性。
四、施工质量控制4.1 施工监测在施工过程中,通过监测设备对孔深、孔径、泥浆性质和混凝土浇筑质量等进行实时监测和记录,及时发现和处理施工中的问题。
4.2 质量验收完成灌注桩施工后,对桩基的质量进行验收,包括桩孔的尺寸精度、深度一致性、泥浆护壁的密实性和混凝土的强度等方面,确保桩基符合设计要求。
五、施工安全措施在进行泥浆护壁机械成孔灌注桩施工过程中,需严格遵守相关的安全规定和操作规程,采取有效的安全措施,确保施工人员和设备的安全。
结语泥浆护壁机械成孔灌注桩作为一种先进的基础施工技术,具有施工效率高、质量可控、适用性强等优点,在城市建设和工程建设中得到广泛应用。
施工工艺技术1、施工工艺流程图2、施工主要工艺2.1埋设护筒护筒是由4-8mm 的钢板制成,内径比桩径大100mm ,上部留有1-2个溢浆口,高度约为 1.5-2m 。
其作用是固定桩孔位置,保护孔口,增加桩孔内水压,以防塌孔及成孔时引导钻头方向。
护筒起定位作用,所以埋设位置必须稳定,护筒中心线与桩位中心线偏差不得大于50mm 。
护筒埋设应牢固密实,护筒与坑壁之间用黏土填实,以防漏水。
护筒顶面高于地面0.4-0.6m ,并应保持孔内泥浆面高于地下水位1m 以上,防止塌孔。
2.2成孔、清孔成孔过程中要时刻注意孔内壁土壤情况,当遇到土质较为疏松时,应控制钻头的下落高度,打孔过程中还应时刻注意钻头的进尺,进尺较大时,每3米取一次渣样,进尺较小时,每1m取一次渣样,以此来判断土层变化。
钻孔作业必须连续进行,不得间断,因故必须停钻时,孔口应加护盖,并严禁钻锥留在孔内,以防埋钻。
钻孔时应注意排除钻渣,并保持泥浆密度和粘度。
钻进过程中,用探孔器每进尺2-3m,应检查钻孔直径和垂直度。
遇有扩孔、缩孔时,应采取防止坍孔和防止钻锥摆动过大的措施;遇有孔身偏斜、弯曲时,应分析原因,及时进行处理,一般可在偏斜位置回填片石和粘土重新补钻,使钻孔正直。
钻孔达到深度并经甲方技术人员验收签字后,进行第一次清孔。
清孔的目的是抽、换孔内泥浆,清除钻渣沉淀层,尽量减少孔底沉淀厚度,防止桩底存留过厚沉淀层而降低桩的承载力。
其次,清孔还为浇注水下混凝土创造良好条件,使孔位准确,浇注顺利,清孔方法采用抽渣筒清孔法。
2.3钢筋笼制作钢筋笼制作过程中需要焊接时主筋采用搭接焊,单面焊焊缝长度为10d。
箍筋尽量采用焊接,若采用绑扎,应采用双绑丝进行绑扎,且绑扎点不应多余总连接点数的10%。
钢筋笼焊接时应保证焊缝饱满,并及时清除焊渣。
钢筋笼主筋搭接时须严格控制同一截面内钢筋接头数量及接头间相互间距,接头应错开35d,并保证同一截面内钢筋接头数量不能超过钢筋总数的一半。
泥浆护壁钻孔灌注桩施工方案(1)在施工过程中,泥浆护壁钻孔灌注桩是一种常见的施工方法,其施工方案的细节和步骤对工程的质量和进度具有至关重要的影响。
本文将详细介绍泥浆护壁钻孔灌注桩的施工方案,以确保施工过程中的顺利进行。
1. 方案概述泥浆护壁钻孔灌注桩是一种结构稳定性强、承载能力高的地基处理方法,适用于各类地质情况。
施工过程中主要包括孔洞钻成、灌浆、钢筋搅拌、成孔排土、灌注桩等步骤。
2. 施工准备2.1 设备准备•钻孔设备:钻孔机、搅拌车等;•灌浆设备:泥浆搅拌机、泥浆泵等;•其他辅助设备:输送管道、砼搅拌机等。
2.2 材料准备•泥浆:按照设计配比配置好的泥浆;•砼:按照设计的配比配置好的混凝土;•钢筋:符合相关标准要求的钢筋。
3. 施工步骤3.1 孔洞钻成1.根据设计要求确定孔径和孔深,选择合适的钻头;2.钻孔机逐层下降,注意控制孔洞的垂直度和直径。
3.2 灌浆1.使用泥浆搅拌机将泥浆按照设计配比配制好;2.将泥浆通过泥浆泵输送到孔洞内,同时保持泥浆的充盈状态。
3.3 钢筋搅拌1.在灌浆完成后,在孔洞内放置预埋的钢筋;2.使用搅拌机搅拌混凝土,并通过输送管道灌注至孔洞。
3.4 成孔排土1.在钢筋搅拌完成后,根据需要进行成孔排土,保持孔内清洁;2.随时注意孔洞内泥浆的情况,及时调整泥浆的配制。
3.5 灌注桩1.确保灌注开始前各项准备工作已就绪;2.将混凝土灌注至孔洞中,维持压浆、抗拔性和承载能力。
4. 质量控制1.在施工过程中,随时注意孔洞的垂直度和孔径的符合情况;2.对每一步的施工过程都要进行严格的质量检查,确保符合要求。
5. 安全防护1.施工现场应配备完整的安全设施,施工人员必须佩戴相应的防护装备;2.严格执行安全操作规程,确保施工过程的安全。
综上所述,泥浆护壁钻孔灌注桩施工方案的制定和执行对于工程的顺利进行至关重要。
在施工过程中,施工人员需严格按照方案步骤进行操作,保证施工质量和施工安全,从而为工程的顺利完工提供保障。
旋挖泥浆护壁钻孔灌注桩工程施工方案一、工程概述旋挖泥浆护壁钻孔灌注桩工程是一项针对土壤较软或水位较高情况下的基础处理工程。
该工程通过旋挖钻孔、灌注固化泥浆等工序形成护壁钻孔灌注桩,以提高地基承载力和稳定性,适用于建筑物、桥梁、道路等工程的基础处理。
二、施工步骤1. 地质勘察进行地质勘察,了解地下情况、土质特点、地下水、承载力等信息,制定施工方案。
2. 设计方案根据勘察结果,设计施工方案,包括孔径、孔深、钢筋配筋等。
3. 设备准备准备好旋挖机、搅拌泵、泥浆管道、浆液贮存罐等设备。
4. 钻孔施工在预定位置使用旋挖机凿孔,同时泥浆搅拌泵将泥浆灌注至孔中,形成灌注桩。
5. 灌筑混凝土待泥浆固化后,将混凝土灌注至孔中,形成护壁钻孔灌注桩。
6. 灌浆护壁根据设计要求,对灌注桩进行灌浆护壁处理,增加桩体强度和密实度。
7. 钢筋连接在灌浆护壁完成后,进行钢筋连接和疲劳处理,提高桩体整体性能。
8. 桩顶处理对灌注桩顶进行整理和处理,确保桩顶面水平、平整。
三、质量控制1. 施工规范严格按照设计要求和施工规范进行施工,确保桩身垂直、孔径尺寸准确等。
2. 材料检验对泥浆、混凝土等原材料进行检验,合格后再投入使用。
3. 施工记录做好施工记录,包括施工时间、温度、泥浆密度、混凝土配合比等,方便后期查验。
4. 现场监控在施工过程中加强现场监控,及时发现问题并进行调整。
四、安全注意事项1. 设备安全保证设备正常运转,操作人员必须持证上岗,严格遵守操作规程。
2. 泥浆处理泥浆搅拌时要保持安全距离,避免发生溅泥情况。
3. 高空作业如有高空作业,需加装安全网、安全带等防护措施。
4. 灌注桩处警示牌在施工现场设置警示牌,提示安全注意事项,避免人员误入。
五、施工总结通过旋挖泥浆护壁钻孔灌注桩工程施工,对软土地质、高水位地区的基础处理具有重要意义。
合理的施工方案、严格的质量控制以及安全管理是保障工程质量的关键。
同时,定期维护和检查是确保桩体长期稳定运行的保障。
第1篇一、工程概况本工程为某住宅小区基础工程,基础形式采用泥浆护壁钻孔灌注桩。
桩径为600mm,桩长根据地质条件确定,桩间距为1.5m。
本方案旨在确保钻孔灌注桩施工质量,提高施工效率,确保工程安全、环保、文明施工。
二、施工准备1. 技术准备- 熟悉工程地质勘察报告,了解地质条件。
- 研究施工图纸,明确施工要求。
- 制定详细的施工方案,包括施工工艺、施工流程、质量控制点等。
2. 人员准备- 组织施工队伍,明确各工种人员职责。
- 对施工人员进行技术培训和安全教育。
3. 材料准备- 桩基材料:钢筋、水泥、砂石等。
- 施工设备:钻机、泥浆泵、搅拌机、吊车等。
- 施工工具:水准仪、经纬仪、测绳等。
4. 现场准备- 清理施工现场,平整场地。
- 设置施工标志,明确桩位。
- 做好排水、防雨、防尘措施。
三、施工工艺1. 钻孔施工- 钻孔前,检查钻机设备是否完好,调整钻机至桩位。
- 采用泥浆护壁钻孔,泥浆密度控制在1.1~1.2g/cm³,粘度控制在20~25s。
- 钻孔过程中,定期检查孔深、孔径、垂直度等,确保符合设计要求。
- 钻孔完成后,清孔,确保孔底沉渣厚度小于50mm。
2. 钢筋笼制作与安装- 钢筋笼采用现场制作,确保尺寸准确。
- 钢筋笼制作完成后,吊装至孔口,确保垂直度。
- 钢筋笼插入孔内,采用振动锤振动,使钢筋笼与孔壁紧密结合。
3. 混凝土浇筑- 混凝土采用商品混凝土,坍落度控制在180~220mm。
- 混凝土浇筑前,检查钢筋笼位置,确保无误。
- 采用导管法浇筑混凝土,确保混凝土密实。
- 浇筑完成后,进行二次振捣,排除气泡。
4. 成桩检测- 浇筑完成后,进行成桩质量检测,包括桩长、桩径、混凝土强度等。
- 检测不合格的桩,进行补强处理。
四、质量控制1. 材料质量- 严格控制钢筋、水泥、砂石等原材料的质量,确保符合设计要求。
- 进场的材料需进行检验,不合格的材料不得使用。
2. 施工过程控制- 钻孔过程中,严格控制孔深、孔径、垂直度等,确保符合设计要求。
泥浆护壁成孔灌注桩施工泥浆护壁成孔灌注桩属于湿作业成孔,其关键是保证成孔和混凝土浇筑的质量。
施工工艺流程为:护筒设置T成孔、泥浆护壁一清孔一安放钢筋笼T水下灌注混凝土。
施工前应进行工艺性试成孔,数量不应少于2 根。
L护筒设置护筒是防止孔口土层和颗粒坍塌、坠落的设施,起到定位、保护孔口和导向作用。
成孔时宜在孔位埋设护筒,护筒设置应符合下列规定:(1)护筒应采用钢板制作,应有足够刚度及强度;上部应设置溢流孔,下端外侧应采用黏土填实,护筒高度应满足孔内泥浆面高度要求,护筒埋设应进入稳定土层;(2 )护筒上应标出桩位,护筒中心与孔位中心偏差不应大于50mm ;(3 )护筒内径应比钻头外径大IoOmm ,冲击成孔和旋挖成孔的护筒内径应比钻头外径大20Omm ,垂直度偏差不宜大于l∕100o2 .泥浆制备泥浆是由水、膨润土(或黏土)和添加剂等组成的浆体,泥浆是泥浆护壁成孔灌注桩成孔质量好坏的重要环节。
泥浆的作用为利用其与地下水之间的压力差控制水压力,使泥浆能在孔壁上形成泥皮而加固孔壁,防止坍塌,同时稳定孔内水位,冷却钻具,带出孔内岩土碎屑。
泥浆的主要性能有泥浆比重、黏度、静切力、含砂率、胶体率、失水率、酸碱度等指标。
护壁泥浆应符合下列规定:(1)泥浆可采用原土造浆,不适于采用原土造浆的土层应制备泥浆,制备泥浆的性能指标应符合相关规范的规定。
(2 )施工时应维持钻孔内泥浆液面高于地下水位0.5m ,受水位涨落影响时,应高于最高水位1.5m。
(3)成孔时应根据土层情况调整泥浆指标,排出孔口的循环泥浆的性能指标应符合规范的规定。
(4 )废弃的泥浆、废渣应另行处理,不应污染环境。
3 .成孔正循环是泥浆经钻杆、钻具压入孔底,然后携带土层颗粒从钻杆钻具与孔壁的间隙返回地面的循环方式;反循环是泥浆由孔口经钻杆、钻具与孔壁的间隙流入孔底,然后携带土层颗粒从钻具、钻杆抽返地面的循环方式。
正、反循环回转钻机成孔钻进应符合下列规定:(1)成孔直径不应小于设计桩径,钻头宜设置保径装置;(2)成孔机具应根据桩型、地质情况及成孔工艺选择,砂土层中成孔宜采用反循环成孔;(3)在软土层中钻进,应根据泥浆补给及排渣情况控制钻进速度;(4)钻机转速应根据钻头形式、土层情况、扭矩及钻头切削具磨损情况进行调整。
泥浆护壁成孔的灌注桩施工工艺钻孔灌注桩①、施工准备场地平整:清除场地杂物,平整夯实,并做好泥浆沟池、沉淀池,备齐检测设备。
测量放线:根据控制桩以及钻孔桩桩位坐标,用全站仪准确放出桩位,并做好护桩。
经监理工程师复查确认无误后安装钻机。
护筒埋设:护筒采用δ≥6mm钢板卷制,护筒直径分别为1.4m、1.8m,长度为2.5m。
钢护筒底部及四周用粘土填筑,并分层夯实;顶面高出地面不小于0.3m,中心竖直线与桩中心线重合,采用实测定位法进行控制。
拌制泥浆:采用拌浆机在泥浆池拌制足够的护壁泥浆。
通过现场试验确定泥浆所用粘土及膨润土掺量,确保泥浆质量达到规范要求。
钻机就位:检查并调整底座和顶端的平衡,以免钻进过程中产生位移和沉陷。
钻机顶部的起重滑轮、钻头中心与钻孔桩的中心偏差不大于2cm。
②、钻孔作业及清孔开孔及钻进:开钻前先在孔内灌注泥浆,开孔采用低冲程进行,在确认位置、垂直度等符合标准时,正常钻进。
钻孔作业要连续进行。
结合地质情况,正常钻进采用中冲程进行。
在钻至岩层变化处时,为防止偏孔,用低冲程钻进。
在抽渣或停钻后再钻时,由低冲程逐渐向高冲程过渡。
掏渣以后,要及时补浆。
成孔检查及清孔:成孔后采用检孔器检孔,以检孔器能顺利沉入孔底为合格,否则采用钻头反复修孔处理,直至合格。
成孔后,及时对桩孔的中心位置、孔径倾斜度,孔深等进行测定,符合设计和规范要求后,采用换浆法立即进行清孔。
③、钢筋笼的制作及吊装钢筋笼在现场加工场地分段制作,采用箍筋成型的方法,在每段钢筋笼两端及中部加强箍筋内围标记主筋位置,把主筋依次与它们焊牢,然后再绑扎螺旋箍筋,并按设计在钢筋笼主筋上焊接定位筋。
注意按设计图纸、施工规范和监理要求预埋超声波检测管。
下笼采用人工配合汽车吊分节吊装、焊接接长笼体。
下笼要对准孔位慢放、徐落,防止碰撞孔壁而引起塌孔。
钢筋笼接长采用单面搭接焊,做到上下节焊接主筋同轴线。
钢筋焊接接头要相互错开,同一截面内焊接接头数不超过总钢筋数量的50%。
泥浆成孔灌注桩施工方案一、施工前准备工作在进行泥浆成孔灌注桩施工之前,需要提前进行以下准备工作: 1. 审查设计图纸,了解桩的位置、数量、直径、深度等信息。
2. 检查施工现场的地基情况,确保地基承载力符合要求。
3. 准备好施工所需的设备和材料,包括挖掘机、取土机、搅拌机、泥浆等。
二、施工步骤1. 桩基础开挖1.按照设计图纸要求,在施工现场标出桩的位置和中心线。
2.使用挖掘机进行桩基础的开挖,控制开挖的深度和直径。
3.在开挖完成后,清理桩坑内的泥浆和杂物。
2. 桩孔成孔1.使用成孔机对桩孔进行成孔,确保直径和深度满足设计要求。
2.在成孔过程中,要及时清理孔内的碎石、泥浆等杂物,保持孔壁清洁。
3. 泥浆灌注1.准备好泥浆,并将其倒入桩孔中。
2.在灌注的过程中,要保持泥浆的搅拌均匀,避免泥浆中出现气泡和坍塌现象。
3.灌注至设计要求的高度后,需等待泥浆凝固。
4. 钻孔成孔1.使用钻孔机对桩孔进行成孔,确保孔的直径和深度符合设计要求。
2.确保钻孔过程中的平稳进行,避免不必要的震动和扰动。
5. 灌注混凝土1.准备好混凝土,并将其倒入桩孔中。
2.确保混凝土的浇注均匀,避免桩内出现空洞和质量散乱现象。
3.灌注完成后,需进行养护,确保混凝土的强度和稳定性。
三、施工质量控制1.在施工过程中,要定期检测桩基础的成孔质量、泥浆和混凝土的配比及强度等参数。
2.对施工现场的环境要求进行控制,避免污染和噪音影响施工质量。
3.确保施工人员具备相关技能和经验,保证施工安全和质量。
四、施工安全措施1.在施工现场设置明显的警示标识,确保施工人员和周围人员的安全。
2.对施工设备进行定期维护和检查,避免设备故障导致的安全事故。
3.严格执行施工作业流程,避免操作失误和事故发生。
通过以上施工方案的详细步骤和质量控制措施,可以有效确保泥浆成孔灌注桩施工的质量和安全,提高桩基础的承载力和稳定性,为工程的顺利进行提供保障。
某建筑物泥浆成孔灌注桩施工方案目录第一章工程概况错误!未定义书签。
1.1桩基础概况 ......................................................................... 错误!未定义书签。
1.2地质特征 ............................................................................. 错误!未定义书签。
第二章施工部署错误!未定义书签。
2.1、场地的布置 (5)2.2施工计顺序 (5)2.3劳动力安排 (5)2.4主要机械设备需求计划表 (5)2.5主要周转材料需用计划表 (5)第三章施工方法错误!未定义书签。
3.1施工准备: (6)3.2施工工艺流程 (6)3.3施工方法及技术要求 (7)3.3.1、埋设护筒 (7)3.3.2、泥浆制备 (7)3.3.3、成孔 (7)3.3.4清孔 (8)3.3.5、钢筋骨架加工与安装 (8)3.3.6、灌注水下混凝土 (11)第四章灌注过程中常见问题的处理124.1灌注混凝土时堵管 (12)4.2灌注混凝土过程钢筋骨架上浮 (12)4.3桩身混凝土强度低或混凝土离析 (13)4.4桩身混凝土夹渣或断桩 (13)4.5桩顶混凝土不密实或强度达不到设计要求 (14)4.6混凝土灌注过程因故中断 (14)第五章质量控制措施 14第六章安全生产、文明生产15第一章工程概况1.1任务由来及工程概况该拟建项目的拟建建筑有27幢,均为多层建筑,用地面积为69293m2。
拟建场地周围的规划道路不在本次勘察范围内。
业主单位拟在泸州市江阳区张坝景区修建农民工安置房,受其委托,重庆精佳工程设计咨询有限公司(乙方)承担该项目的岩土工程勘察工作。
1.2地质特征根据《岩土工程勘察规范》(GB50021-2001)(2009年版)中的工程勘察等级分级标准,拟建建筑工程重要性等级为二级,场地复杂程度为二级,地基复杂程度为二级。
综合确定场地岩土工程勘察等级为二级。
拟建场地位于拟建场地位于泸州市江阳区张坝景区,毗邻现有泸合公路。
场区周边拟规划多条市政道路,路网发达,交通便利。
拟建场地区域内场地为剥蚀浅丘地貌。
总体呈北高南低,西高东低,多为农田,最高高程约在308m左右,最低高程约282m,相对高差约为26m。
拟建场地,揭露基岩面形态与原始地貌形态基本一致。
基岩顶面埋深0.0~3.1m。
基岩面坡角一般在1~15°,局部35°。
场地钻探深度范围内的基岩可划分为强风化带和中风化带。
强风化带:岩石网状风化裂隙较发育,岩芯多呈碎块状、短柱状,岩石质较软。
强风化带厚度0.5m(ZK41)~2.6 m (ZK79)。
中风化带:风化裂隙不发育,岩芯多呈柱状,岩质较新鲜,岩芯较完整,采取率较高。
勘察区所处大地构造属扬子准地台的Ⅳ级构造单元川东褶皱带之阳高寺背斜之南东翼,场地单斜产出,岩层产状为105°∠28°。
经地质调查,区内无断层,构造简单。
勘察区周边裸露基岩处可见两组裂隙,分别为:L1:193°∠53°,裂面较平直,呈闭合,裂隙延伸长多2~4m,发育间距0.5~1.3m;L2:277°∠38°,裂面较平直,呈闭合状,裂隙延伸长多0.5~7m,发育间距3~5m。
结构面属于硬性结构面。
经钻探揭示,场地钻孔岩芯较完整,综合分析,场地基岩裂隙较发育。
区域现状未见构造运动活动的迹象,场地的区域地质环境一般勘察区属亚热带湿润季风气候,温暖湿润,雨量充沛。
具冬暖夏热,秋雨连绵,无霜期长,多云多雾的特点。
据泸州气象局统计资料,泸州城区无霜期长,全年350天左右。
年平均气温17.5~18.1℃。
最热在7~8月份,最高气温39.6~41.9℃;最冷在1月,平均7~7.8℃,极端最低气温-3~1.1℃。
年降雨量1169.4~1188.4mm,历年日最大降雨量315.80mm,集中在4~10月份,占全年降雨量的80%左右,其中5~9月份特别丰富,占全年降雨量的70%左右。
区内多西北、西南风,平均风速 1.2m/s,最大风速15m/s勘察期间场地水田低洼处可见地表积水。
场区原始地貌为侵蚀、剥蚀浅丘地貌,位于斜坡、沟谷地带。
场区地下水主要为松散层孔隙水及基岩风化带裂隙水。
松散层孔隙水主要赋存于上覆土层,由大气降水下渗补给,基岩风化带裂隙水主要赋存于基岩风化带网状风化裂隙中,接收上覆土层孔隙水的补给;松散层孔隙水及基岩风化带裂隙水沿原始地形坡面运移,向场地外低洼地带排泄,由于后期人工堆填改变场地水文地质条件,在场地内原始地貌低洼地带汇集形成上层滞水,无统一地下水位。
根据水文地质调查,场地及周边地带也未见井、泉出露。
据ZK119钻孔的提水试验:ZK119号钻孔水位降至孔底,经观测水位不恢复。
另据其它钻孔终孔后水位观测,水位无恢复,场区在勘探深度范围内无地下水。
地下水接收大气降水下渗补给,含水量虽季节变化较大,施工时应根据实际情况配备抽水设备以保证施工安全。
拟建场地地下水贫乏,水文地质条件简单。
在雨季施工时,应考虑相应的防排水措施,抽排渗入坑孔内的地表水。
场地砂岩变异性中等的主要原因是因为部分砂岩含泥质矿物成分,从整个场地来说,砂岩含泥质现象没有平面上的明显分区,因此没有按照分区进行统计。
在施工过程中,应针对持力层地基取样进行抗压强度试验,遇到抗压强度较弱的岩层时应扩大基础持力层面积或加深嵌岩段深度的办法提高地基的承载力,以保证建筑的安全。
2.1、场地的布置1、地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就绪。
2 、场地标高平整到-5.1m左右,并经过夯实或碾压。
钻孔桩施工区域铺设20~30cm厚的砖渣。
3、根据图纸放出轴线及桩位点,按上水平标高木橛,并经过预检签字。
4、要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。
5、正式施工前应做成孔试验,数量不少于两根。
2.2施工顺序由北向南逐根施工,本工程拟投入4台钻孔桩机,计划工期30天。
2.3 劳动力安排钻机操作手16人、钢筋工3人、测量放线3人,管理人员10人。
2.4 主要机械设备需求计划表2.5 主要周转材料需用计划表3.1施工准备:1、材料:混凝土采用商品混凝土2、主要机具:正循环钻机、混凝土导管、套管、水泵、水箱、泥浆池、管等。
3.2 施工工艺流程3.3 施工方法及技术要求3.3.1、埋设护筒(1)、护筒一般用3mm厚的钢板卷制而成,其内径应大于钻头直径200mm。
护筒的顶部应开设溢浆口,并高出地面≥200mm。
(2)、护筒用挖埋的方法埋置,挖埋时,护筒与坑壁之间用现场原土填实,护筒中心应与桩位中心应重合,偏差不得大于50mm,护筒埋置深度在粘性土中不宜小于0.5m,在砂土中不宜小于1m,本工程埋深为80cm。
3.3.2、泥浆制备(1)、根据场地情况合理规划布置泥浆池、沉淀池、循环槽等泥浆循环系统。
泥浆池的容积为钻孔容积的1.2~1.5倍,一般不宜小于4m3。
(2)、在粘性土层中成孔的泥浆,可在原土注入清水造浆。
在砂土中成孔的泥浆,应先在泥浆池中投入高塑性粘土或膨润土造浆。
(3)、以原土造浆的循环泥浆比重应控制在 1.1~1.3;以高塑性粘土或膨润土造浆的循环泥浆比重在砂土层中控制在 1.2~1.3,在砂卵石层或容易塌孔的土层应加大至1.3~1.5,泥浆的控制指标:粘度18~22S;含砂率不大于8%;胶体率不小于90%。
本工程由于是基础桩,钻进时防止塌孔的危险泥浆比重采用1.25~1.45.清孔后泥浆比重1.15~1.25之间。
3.3.3、成孔1)、钻机安装时正循环,转盘中心、提升滑轮、立轴钻杆和护筒中心重合,其偏差不得大于20mm,钻机安装应平稳牢固。
2)、钻进时,在护筒内存放一定数量的泥浆或粘土球并开泵注浆循环,钻具下入孔内后要低档慢速轻压,钻头全部进入土层后逐渐增加速度和加大压力钻进。
3)、正常钻进时,应根据地层岩性合理调整和掌握钻压、钻速、泵量等钻进参数,在粘性土中宜用中等速度、中等压力、大泵量钻进,在砂土中宜用低速、轻压、大泵量钻进,在碎石土中宜用低档慢速,控制进尺、加大泥浆比重和增加泵量的方法钻进。
4)、加钻杆时,应先将钻具稍提离孔底,待冲洗液循环3~5min 后再拧卸加接钻杆。
钻进过程中若发生孔斜、缩径、塌孔或护筒周围冒浆等情况时应停止钻进,经采取有效措施后方可施工。
3.3.4清孔1、清孔采用正循环换浆方法,一般分两次清孔。
第一次清孔在钻进至设计深度后,使钻头慢速空转不进尺,不断循环换浆。
刚开始清孔时泥浆比重大一点一般为1.25~1.45之间,地质不好取大值,随着孔底成渣的减少泥比重逐渐减少。
第二次清孔在安装导管后,利用导管输送循环泥浆。
清孔后孔底泥浆的含砂率应≤8%,粘度≤28S,泥浆比重<1.25。
灌注混凝土之前孔底沉渣厚度应符合下列规定:端承桩≤50㎜,摩擦端承桩、端承摩擦桩≤100㎜,摩擦桩≤300㎜。
本工程控制在泥浆比重控制在1.15~1.25之间,孔底沉渣厚度控制在≤50mm。
3.3.5、钢筋骨架加工与安装本工程钢筋笼分为1.2米和0.8米的钢筋笼两种,0.8米的钢筋笼主筋16,螺旋箍筋φ8。
1.2米钢筋笼主筋18,螺旋箍筋φ8。
钢筋笼大样如下:1)、钢筋笼制作①、在钢筋场地集中加工,采用箍筋成型法制作。
在主筋内焊接加强筋,增大骨架整体刚度。
制作好的钢筋笼应放置于平整、干燥的场地上,下垫等高的方木与地面脱离。
并挂好标志牌,做好防雨、防潮等工作。
②、钢筋应表面洁净,无锈蚀、无污染,有材质证明书和原材料进场检验资料。
③、钢筋骨架焊接前,必须先试焊,合格后方可正式施焊。
焊工必须持合格证上岗,电弧焊各项指标应满足如下技术要求(d为钢筋直径):⑤、由于长度较短,钢筋骨架不分节。
2)、钢筋骨架吊装及孔口连接①、钢筋骨架的吊装:钢筋骨架采用“四点吊法”吊装。
吊装工具有:吊车、自制吊装扁担、长钢丝绳1根、短钢丝绳1根、U型扣4个、滑轮4个。
吊装分两种情况:即钢筋骨架装卸车时吊装、下孔时吊装。
吊装示意图如下:a、钢筋骨架装卸车的吊装:先将长钢丝绳穿在挂于扁担上的滑轮上,用吊车将扁担徐徐提起,选择好笼的四个吊点(吊点选择非常重要,一般选两端头第二个加强箍筋和对称主箍连接处作为吊点),用U型扣将钢丝绳和钢筋骨架连接牢固,连接后吊车起大臂,将钢筋骨架平吊放置于钢筋运输车上,车上放置凹槽型枕木垫高钢筋骨架,防止滚动及变形。
卸车和装车基本相同。
b、下孔时吊装:将长、短钢丝绳穿在挂于扁担上的滑轮上,并将短钢丝绳的另一端和长钢丝绳的上端两个吊点连接在一起,吊点连接好以后,将扁担慢慢提起,长钢丝绳受力。
