路基填料的选择与填筑方式
- 格式:docx
- 大小:17.73 KB
- 文档页数:2

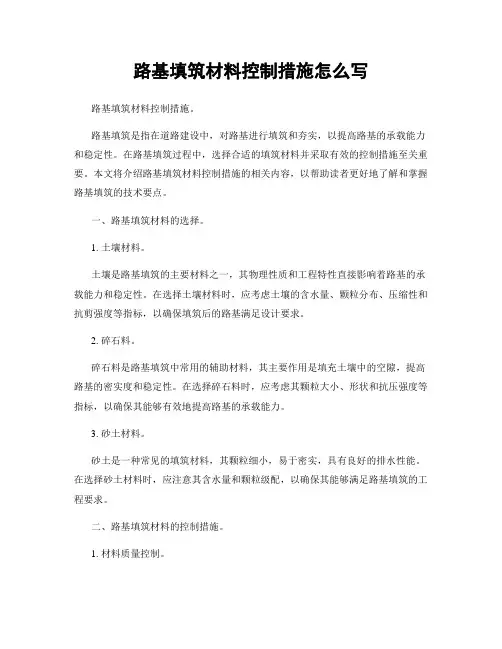

路基填筑材料控制措施怎么写路基填筑材料控制措施。
路基填筑是指在道路建设中,对路基进行填筑和夯实,以提高路基的承载能力和稳定性。
在路基填筑过程中,选择合适的填筑材料并采取有效的控制措施至关重要。
本文将介绍路基填筑材料控制措施的相关内容,以帮助读者更好地了解和掌握路基填筑的技术要点。
一、路基填筑材料的选择。
1. 土壤材料。
土壤是路基填筑的主要材料之一,其物理性质和工程特性直接影响着路基的承载能力和稳定性。
在选择土壤材料时,应考虑土壤的含水量、颗粒分布、压缩性和抗剪强度等指标,以确保填筑后的路基满足设计要求。
2. 碎石料。
碎石料是路基填筑中常用的辅助材料,其主要作用是填充土壤中的空隙,提高路基的密实度和稳定性。
在选择碎石料时,应考虑其颗粒大小、形状和抗压强度等指标,以确保其能够有效地提高路基的承载能力。
3. 砂土材料。
砂土是一种常见的填筑材料,其颗粒细小,易于密实,具有良好的排水性能。
在选择砂土材料时,应注意其含水量和颗粒级配,以确保其能够满足路基填筑的工程要求。
二、路基填筑材料的控制措施。
1. 材料质量控制。
在路基填筑过程中,应严格控制填筑材料的质量,确保其符合设计要求。
对于土壤材料,应进行颗粒分析、含水量测定和压实试验等检测,以确保其物理性质和工程特性符合要求。
对于碎石料和砂土材料,应检测其颗粒级配、含泥量和抗压强度等指标,以确保其能够满足填筑要求。
2. 施工工艺控制。
在路基填筑施工过程中,应严格控制施工工艺,确保填筑材料能够得到有效的压实和密实。
对于土壤材料,应采取适当的压实方法和工艺措施,确保其能够达到设计要求的密实度和稳定性。
对于碎石料和砂土材料,应采取适当的填筑和夯实方法,确保其能够有效地填充土壤中的空隙,提高路基的密实度和稳定性。
3. 湿陷性土壤处理。
在填筑路基时,如果遇到湿陷性土壤,应采取相应的处理措施,以确保路基的稳定性和安全性。
对于湿陷性土壤,可以采取加固处理、改良处理或者选择其他材料替代的方法,以提高其稳定性和承载能力。

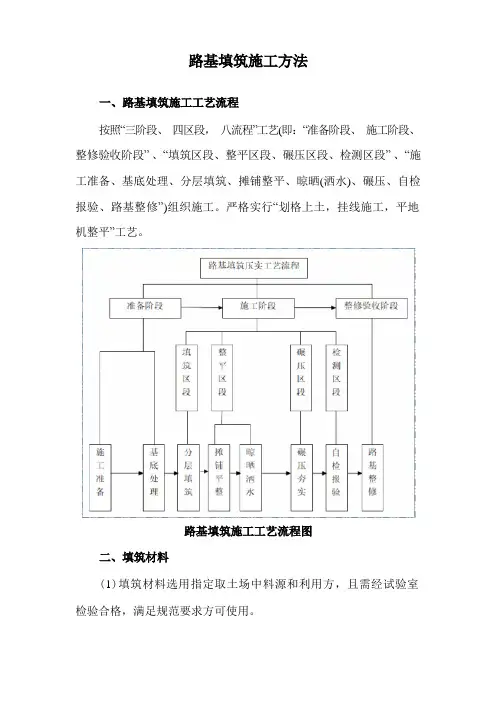

按照“三阶段、四区段,八流程”工艺(即:“准备阶段、施工阶段、整修验收阶段” 、“填筑区段、整平区段、碾压区段、检测区段” 、“施工准备、基底处理、分层填筑、摊铺整平、晾晒(洒水)、碾压、自检报验、路基整修”)组织施工。
严格实行“划格上土,挂线施工,平地机整平”工艺。
(1)填筑材料选用指定取土场中料源和利用方,且需经试验室检验合格,满足规范要求方可使用。
(2)在路堤填筑过程中,填方材料按每5000m3 以及在土质变化时进行取样,按规范规定试验方法进行填料的颗粒分析,液限、塑限、有机质含量和击实试验,并用重型击实法确定该种填料的最大干密度和最佳含水量。
根据不同填料分别选择一段不小于100m (全幅路基)进行试验段施工。
以此确定最佳工作段长度、松铺厚度、压实遍数和最佳机械组合等参数。
试验段施工前,需将试验报告及施工方案报监理工程师批准。
1、填方作业采取分层平行填筑方法,最大松铺厚度不大于30cm,最小松铺厚度不得小于10cm。
推土机粗平,平地机精平,压路机碾压,保证路基压实度。
每层填料铺设的宽度,地质不良路段两侧各加宽50cm,其余路段两侧各加宽30cm 。
不同土质的填料分层填筑。
2、碾压时含水量控制在最佳含水量±2%范围内,遵循“先两边后中间,先轻后重,由慢到快”的原则,每遍重叠轮宽的1/3。
填土随铺、随平、随碾压,雨前和收工前将已铺好的填料碾压完。
3、自然横坡陡于1:5 的地段,将原地面挖成台阶后再填筑路基,由最低一层台阶填筑并分层压实,将所有台阶填筑完毕后,即可按照一般填土进行。
石料含量大于等于70%时,按填石路堤施工。
采用自卸车运输至现场,挖掘机配合推土机摊平,用不小于18t 的重型压路机进行碾压。
1、填石路堤进行分层填筑、分层压实。
每层松铺厚度不大于50cm, 石料粒径不宜超过层厚的2/3,不均匀系数宜为15~20;路床底面以下400mm 范围内填料粒径小于150mm;路床填料粒径小于100mm。
路基回填施工方案路基回填施工方案一、施工准备1.场地清理:在施工前,应将施工区域内的杂物、垃圾等清理干净,以确保施工顺利进行。
2.原材料选购:根据设计要求,选择合适的填筑材料,如土壤、碎石、砾石、砂砾等。
同时,应对原材料进行质量检验,确保材料符合要求。
3.库存管理:对于选购的原材料,应合理堆放,妥善保管,以确保施工过程中原材料的质量和供应。
二、填料选择1.土壤选择:根据设计要求和试验结果,选择符合要求的土壤作为填料。
不同土壤类型具有不同的物理和力学性质,应根据具体情况选择合适的土壤。
2.密实度要求:根据设计要求和试验结果,确定填料的最佳含水量和最大干密度。
在填筑过程中,应控制填料的含水量和密实度,以确保填筑质量。
3.压实机械:根据填料性质和填筑厚度,选择合适的压实机械。
压实机械应具有良好的压实效果和适应能力,以确保填筑质量。
三、填筑方法1.单层填筑:在填筑过程中,应按照分层填筑的原则,逐层填筑。
每层填筑厚度应根据压实机械和填料性质确定。
2.双层填筑:在填筑面积较大或填筑要求较高的情况下,可采用双层填筑方法。
上层填筑应在下层填筑完成并检验合格后进行。
3.深层填筑:在填筑深度较大或对稳定性要求较高的情况下,可采用深层填筑方法。
深层填筑应进行必要的加固和防护措施,以确保填筑质量和道路安全。
四、填筑压实1.振动压实:采用振动压实方法,能够提高填料的密实度。
在压实过程中,应根据填料性质和压实机械的特点,控制压实速度和压实次数。
2.静力触探:为检验填筑质量,可采用静力触探方法。
通过静力触探,可以了解填料的密实度、均匀性等情况,为优化压实工艺提供依据。
在不同情况下,应采取不同的压实工艺。
例如,在填筑面积较大且填筑厚度较厚时,宜采用多层压实方法;在填筑深度较大或对稳定性要求较高时,宜采用分层压实方法。
同时,应根据设计要求和试验结果,确定合理的压实参数,如压实速度、压实次数等。
五、填筑检验在填筑完成后,应对填筑质量进行检验。

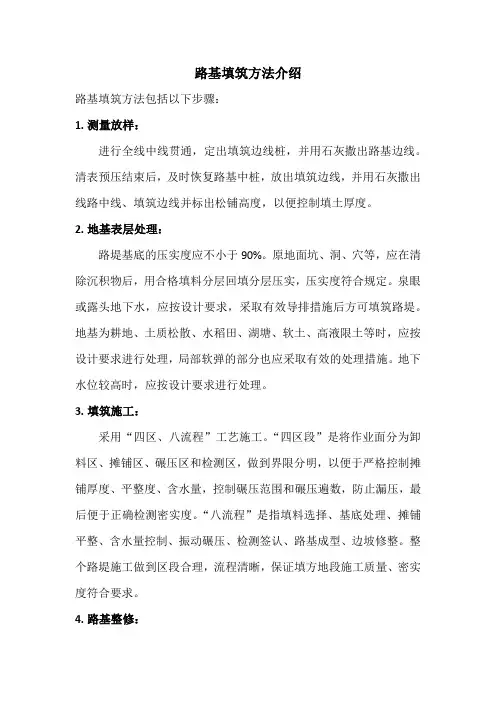

路基填筑方法介绍
路基填筑方法包括以下步骤:
1.测量放样:
进行全线中线贯通,定出填筑边线桩,并用石灰撒出路基边线。
清表预压结束后,及时恢复路基中桩,放出填筑边线,并用石灰撒出线路中线、填筑边线并标出松铺高度,以便控制填土厚度。
2.地基表层处理:
路堤基底的压实度应不小于90%。
原地面坑、洞、穴等,应在清除沉积物后,用合格填料分层回填分层压实,压实度符合规定。
泉眼或露头地下水,应按设计要求,采取有效导排措施后方可填筑路堤。
地基为耕地、土质松散、水稻田、湖塘、软土、高液限土等时,应按设计要求进行处理,局部软弹的部分也应采取有效的处理措施。
地下水位较高时,应按设计要求进行处理。
3.填筑施工:
采用“四区、八流程”工艺施工。
“四区段”是将作业面分为卸料区、摊铺区、碾压区和检测区,做到界限分明,以便于严格控制摊铺厚度、平整度、含水量,控制碾压范围和碾压遍数,防止漏压,最后便于正确检测密实度。
“八流程”是指填料选择、基底处理、摊铺平整、含水量控制、振动碾压、检测签认、路基成型、边坡修整。
整个路堤施工做到区段合理,流程清晰,保证填方地段施工质量、密实度符合要求。
4.路基整修:
填筑至标高后,进行平整和测量。
恢复中线,水平测量,施放路基边桩,修筑路拱,并用光轮压路机碾压一遍。
第三章路基填筑路基填筑的主要工作内容包括路基用土的正确选择和处理,填筑施工的各种方法和工艺流程,以及路基压实等问题。
现分述如下。
第一节路基用土各类公路用土具有不同的工程性质,在选择作为路基的填筑材料,应根据不同的土类分别采取不同的工程技术措施。
一、各类土的工程性质1.不易风化的石块包括漂石(块石)和卵石(块石),有很高的强度和稳定性,使用场合和施工季节均不受限制,为最好的填筑路基材料,也可用于砌筑边坡。
但石块之间要嵌锁密实,以免在自重和行车荷载作用下,石块松动产生沉陷变形。
2.碎(砾)石土强度能满足要求,内摩擦系数高,水稳定性好,材料的透水性大,施工压实方便,能达到较好的密实程度,为很好的填筑材料。
但若细粒含量增多,则透水性和水稳定性就下降。
3.砂土无塑性,透水性和水稳定性均良好,毛细管水上升高度很小,具有较大的内摩擦系数。
但砂土粘结性小,易于松散,对流水冲刷和风蚀的抵抗能力很弱,压实困难。
但是经充分压实的砂土路基,则压缩变形小,稳定性好。
为了加强压实和提高稳定性,可以采用振动法压实,并可适量掺些粘土,以改善级配组成,并应将边坡予以加固,以提高路基的稳固性。
4。
砂性土既含有一定数量的粗颗粒,又含有一定数量的细颗粒,级配适宜,强度、稳定性等都能满足要求,是理想的路基填筑材料。
如细粒土质砂土,其粒级组成接近最佳级配,遇水不粘着,不膨胀,雨天不泥泞,晴天不扬尘,便于施工。
5.粘性土细颗粒含量多,土的内摩擦系数小而粘聚力大,透水性小而吸水能力强,毛细现象显著,有较大的可塑性。
干燥时坚硬而不易挖掘,施工时不易破碎,浸水后强度下降较多,干湿循环因胀缩引起的体积变化也大,过干或过湿时都不便施工。
在给予充分压实和良好排水的条件下,粘性土可作路堤填筑材料。
6.粉性土因含有较多的粉粒,毛细现象严重,干时易被风蚀,浸水后很快被湿透,在季节性冰冻地区常引起冻胀和翻浆,水饱和时有振动液化问题。
粉性土特别是粉土,属于不良的公路路基用土。
公路路基工程填土路基、填石路基、土石混填路基施工方法一、填土路堤施工方法路基填筑工程应采用配套的机械化施工。
形成挖、装、运、摊、平、压机械化流水作业,能保证路基填筑高质量,高速度的完成。
1、填土原则:填方路基必须按横断面全宽分层水平填筑,逐层向上填筑;填方作业应分层平行摊铺,保证路基压实度及每层填料铺设的压实度,并且每侧超出路堤的设计宽度40cm,以保证修整路基边坡后,路堤边缘有足够的压实度。
每层填料厚度不得超过20cm。
土方路堤填至路订顶面最后一层的压实层厚度不少于10cm。
2、填筑路堤填筑前处理办法:路堤填土高度小于80cm(不包括路面厚度)时,对于原地表清理与挖除后的土质基底应将表面翻松30cm,然后整平压实使其压实度达到规定要求。
路堤填土高度大于80cm,应将路堤基底整平处理,并在填筑前进行碾压,压实度达到设计要求。
3、地表起伏较大的填筑处理办法:地面自然横坡陡于1:5时,应将原地面挖成台阶,台阶宽度不小于1M,以满足摊铺和压实设备操作的需要,台阶顶做成3%的内倾斜坡。
地面自然横坡陡于1:2.5时,路基应作特殊处理,防止路堤沿基底滑动。
4、土的含水量控制:(1)将取土场土的含水量控制在最佳含水量±2%范围内;(2)将利用方的土精心分出适用材料、不适用材料,禁止不适用材料填筑路堤。
5、试验段及准备工作:开工前进行复测放样,做好路段、土场排水工作,选择代表性地段200M作为试验段,以确定各土质的最佳含水量(实验室获得),适宜的松铺系数,相应的碾压遍数和施工日进度及人、机、料生产要素的配置,选择最佳施工方案。
6、土方摊铺:摊铺前,应在路堤中心边缘处设置松铺厚度控制桩,在桩上挂线,以控制摊铺厚度。
采用人工配合推土机、平地机摊铺整平。
直线段由两侧向中心刮平,曲线段由内向外侧刮平。
摊铺路堤横坡度不小于3%(但也不宜过大),以利横向排水。
7、碾压:摊铺后及时碾压,碾压时土方含水量应处于最佳含水量近邻范围。

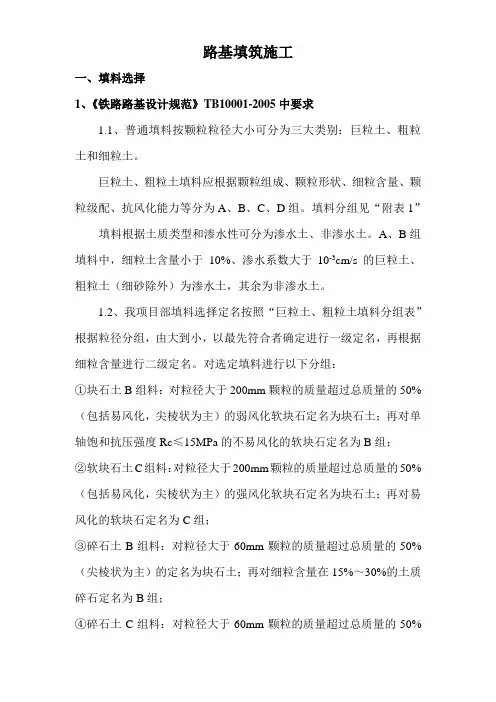

路基填筑施工一、填料选择1、《铁路路基设计规范》TB10001-2005中要求1.1、普通填料按颗粒粒径大小可分为三大类别:巨粒土、粗粒土和细粒土。
巨粒土、粗粒土填料应根据颗粒组成、颗粒形状、细粒含量、颗粒级配、抗风化能力等分为A、B、C、D组。
填料分组见“附表1”填料根据土质类型和渗水性可分为渗水土、非渗水土。
A、B组填料中,细粒土含量小于10%、渗水系数大于10-3cm/s的巨粒土、粗粒土(细砂除外)为渗水土,其余为非渗水土。
1.2、我项目部填料选择定名按照“巨粒土、粗粒土填料分组表”根据粒径分组,由大到小,以最先符合者确定进行一级定名,再根据细粒含量进行二级定名。
对选定填料进行以下分组:①块石土B组料:对粒径大于200mm颗粒的质量超过总质量的50%(包括易风化,尖棱状为主)的弱风化软块石定名为块石土;再对单轴饱和抗压强度Rc≤15MPa的不易风化的软块石定名为B组;②软块石土C组料:对粒径大于200mm颗粒的质量超过总质量的50%(包括易风化,尖棱状为主)的强风化软块石定名为块石土;再对易风化的软块石定名为C组;③碎石土B组料:对粒径大于60mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量在15%~30%的土质碎石定名为B组;④碎石土C组料:对粒径大于60mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量大于30%的土质碎石定名为C组;⑤粗角砾土B组料:对粒径大于20mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量在15%~30%的土质粗角砾定名为B组;⑥粗角砾土C组料:对粒径大于20mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量大于30%的土质粗角砾定名为C组;2、兰渝路施专-01-2/3、兰渝路施专-03-1~2/8的相关要求2.1、基床以下路堤填料及压实标准⑴路堤基床以下部分填料,宜选用A、B组、C组填料,不宜采用粉砂、细砂作填料。
路基填筑施工一、填料选择1、《铁路路基设计规范》TB10001-2005中要求1.1、普通填料按颗粒粒径大小可分为三大类别:巨粒土、粗粒土和细粒土。
巨粒土、粗粒土填料应根据颗粒组成、颗粒形状、细粒含量、颗粒级配、抗风化能力等分为A、B、C、D组。
填料分组见“附表1”填料根据土质类型和渗水性可分为渗水土、非渗水土。
A、B组填料中,细粒土含量小于10%、渗水系数大于10-3cm/s的巨粒土、粗粒土(细砂除外)为渗水土,其余为非渗水土。
1.2、我项目部填料选择定名按照“巨粒土、粗粒土填料分组表”根据粒径分组,由大到小,以最先符合者确定进行一级定名,再根据细粒含量进行二级定名。
对选定填料进行以下分组:①块石土B组料:对粒径大于200mm颗粒的质量超过总质量的50%(包括易风化,尖棱状为主)的弱风化软块石定名为块石土;再对单轴饱和抗压强度Rc≤15MPa的不易风化的软块石定名为B组;②软块石土C组料:对粒径大于200mm颗粒的质量超过总质量的50%(包括易风化,尖棱状为主)的强风化软块石定名为块石土;再对易风化的软块石定名为C组;③碎石土B组料:对粒径大于60mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量在15%~30%的土质碎石定名为B组;④碎石土C组料:对粒径大于60mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量大于30%的土质碎石定名为C组;⑤粗角砾土B组料:对粒径大于20mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量在15%~30%的土质粗角砾定名为B组;⑥粗角砾土C组料:对粒径大于20mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量大于30%的土质粗角砾定名为C组;2、兰渝路施专-01-2/3、兰渝路施专-03-1~2/8的相关要求2.1、基床以下路堤填料及压实标准⑴路堤基床以下部分填料,宜选用A、B组、C组填料,不宜采用粉砂、细砂作填料。
填石路基施工的填筑方法1、竖向填筑法(倾填法)主要用于二级及二级以下且铺设低级路面的公路在陡峻山坡施工特别困难或大量爆破以挖作填路段,以及无法自下而上分层填筑的陡坡、断岩、泥沼地区和水中作业的填石路堤。
该方法施工路基压实、稳定问题较多。
2、分层压实法(碾压法)是普遍采用并能保证填石路堤质量的方法。
该方法自下而上水平分层,逐层填筑,逐层压实。
高速公路、一级公路和铺设高级路面的其他等级公路的填石路堤采用此方法。
填石路堤将填方路段划分为四级施工台阶、四个作业区段、八道工艺流程进行分层施工。
四级施工台阶是:在路基面以下0.5m为第1级台阶,0.5-1.5m 为第2级台阶,1.5-3.0m为第3级台阶,3.0m以下为第4级台阶。
四个作业区段是:填石区段、平整区段、碾压区段、检验区段。
施工中填方和挖方作业面形成台阶状,台阶间距视具体情况和适应机械化作业而定,一般长为100m左右。
填石作业自最低处开始,逐层水平填筑,每一分层先是机械摊铺主骨料,平整作业铺撒嵌缝料,将填石空隙以小石或石屑填满铺平,采用重型振动压路机碾压,压至填筑层顶面石块稳定。
石方填筑路堤八道工艺流程是:施工准备、填料装运、分层填筑、摊铺平整、振动碾压、检测签认、路基成型、路基整修。
3、冲击压实法利用冲击压实机的冲击碾周期性大振幅低频率地对路基填料进行冲击,压密填方;强力夯实法用起重机吊起穷锤从高处自由落下,利用强大的动力冲击,迫使岩土颗粒位移,提高填筑层的密实度和地基强度。
4、强力夯实法填石分层强夯施工,要求分层填筑与强夯交叉进行,各分层厚度的松铺系数,第一层可取1.2,以后各层根据第一层的实际情况调整。
每一分层连续挤密式夯击,穷后形成夯坑,夯坑以同类型石质填料填补。
由于分层厚度4-5m,填筑作业以堆填法施工,装运须大型装载机和自卸汽车配合作业,铺筑须大型履带式推土机摊铺和平整,夯坑回填也须推土机完成,每层主夯和面层的主夯与满夯由起重机和夯锤实施,路基面须振动压路机进行最后的压实平整作业。

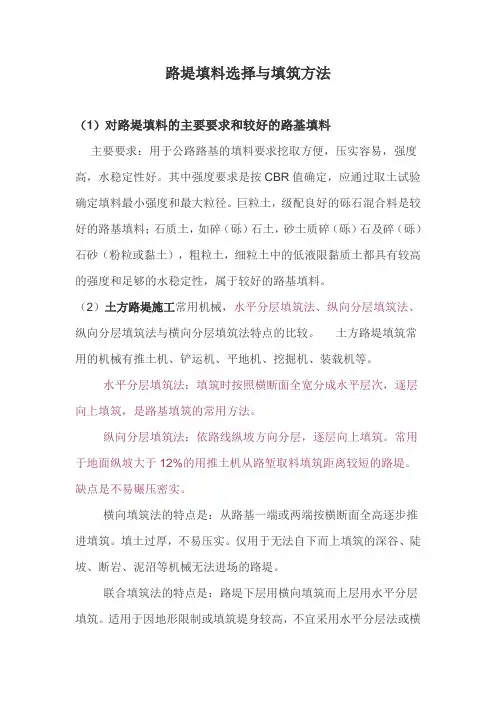

路基填料的选择与填筑方式
(1)路基填料的选择
1)路堤填料,不得使用淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、树根和含有腐朽物质的土。
有盐渍土、黄土、膨胀土填筑路堤时,应遵照有关的规定。
2)液限大于50、塑性指数大于26的土,以及含水量超过规定的土,不得直接作为路堤填料。
需要应用时,必须采取满足设计要求的技术措施,经检查合格后方可使用。
3)钢渣、粉煤灰等材料,可用作路堤填料,其他工业废渣在使用前应进行有害物的含量试验,避免有害物质超标,污染环境。
4)捣碎后的种植土,可用于路堤边坡表层。
5)路基填方材料,应有一定的强度。
(2)路堤填筑方式
1)土方路堤,必须根据设计断面,分层填筑、分层压实。
2)路堤填土宽度每侧应宽于填层设计宽度,压实宽度不得小于设计宽度,最后削坡。
3)填筑路堤宜采用水平分层填筑法施工。
即按照横断面全宽分成水平层次逐层向上填筑。
如原地面不平,应由最低处分层填起,每填一层,经过压实符合规定要求之后,再填上一层。
4)原地面纵坡大于12%的地段,可采用纵向分层法施工,沿纵坡分层,逐层填压密实。
5)山坡路堤,地面横坡不陡于1:5且基底符合规定要求时,路堤可直接修筑在天然的土基上。
地面横坡陡于1:5时,原地面应挖成台阶(台阶宽度不小于1m),并用小型夯实机加以夯实。
填筑应由最低一层台阶填起,并分层夯实,然后逐台向上填筑,分层夯实,所有台阶填完之后,即可按一般填土进行。
6)高速公路和一级公路,横坡陡峻地段的半填半挖路基,必须在山坡上从填方坡脚向上挖成向内倾斜的台阶,台阶宽度不应小于1m。
7)不同土质混合填筑路堤时,以透水性较小的土填筑于路堤下层时,应做成4%的双向横坡;如用于填筑上层时,除干旱地区外,不应覆盖在由透水性较好的土所填筑的路堤边坡上。
8)不同性质的土应分别填筑,不得混填。
每种填料层累计总厚不宜小于0.5m。
9)凡不因潮湿或冻融影响而变更其体积的优良土应填在上层,强度较小的土应填在下层。
10)河滩路堤填土,应连同护道在内,一并分层填筑。
可能受水浸淹部分的填料,应选用水稳性好的土料。
