连续梁张拉技 术 交 底 记 录2013年7月18日工程名称 双鸭山市卧虹桥改造工程部位(分部)工程名称 连续梁工序(分项)工程名称钢绞线张拉交底内容:一、施工前准备(1)、张拉设备:横梁、腹板预应力张拉采用YDC3000型液压千斤顶(2台)两端对称张拉,顶板预应力采用穿心式千斤顶单根张拉。
张拉机具等准备:千斤顶、油表、油泵送到当地有相应资质的计量部门进行配套标定,在使用过程中配套使用,不得临时调换。
并在使用过程中按规定的时间及次数进行复检标定。
当出现故障时,立即检修并重新标定。
(2)、预应力材料的保护与安装:施工过程中应防止锈蚀和被油污染,出现污染必须采用洗衣粉等碱性水擦洗干净。
锚具安装前,进行外观检查,不得有裂纹、伤痕、锈蚀。
锚板和夹片安装前必须清理锚垫板上杂物,保证锚垫板与锚板密贴结合。
(3)、人员准备:具有熟练操作技能的张拉工4名,熟练计算的记录员2名,2名普工量测伸长值。
交底单位工程部接收单位交底人接收人哈尔滨铁路工程建设有限公司佳木斯分公司技 术 交 底 记 录2013年7月18日工程名称双鸭山市卧虹桥改造工程部位(分部)工程名称 连续梁工序(分项)工程名称钢绞线张拉哈尔滨铁路工程建设有限公司佳木斯分公司交底内容:(4)、其他机具配备:压浆机1台、搅拌机1台、对讲机2台、手动切割机2台、防护用品。
(5)、其他工作:检查压浆孔、排气孔是否通畅;再次活动预应力束,确保无堵塞。
出现堵塞现象必须先处理。
二、张拉施工砼强度达到设计要求后,由试验室出具书面的张拉强度通知单后,预应力达到设计强度85%后经主管工程师检查各项准备工作满足施工要求后方可进行。
(1)张拉顺序:根据设计文件, 先张拉横梁预应力钢束N2(上排),再张拉纵向腹板预应力钢束,再张拉横梁预应力钢束N1(下排),最后张拉纵向顶板预应力钢束。
预应力钢束张拉宜以均匀原则进行。
(2) 预应力束张拉程序如下:① 0→初应力(10%σcon )→控制应力σcon (0.75f pk )→持荷2分钟→锚固;控制张拉应力σcon=1395MPa,预应力束张拉交底单位 工 程 部接收单位 交底人接收人技术交底记录2013年7月18日哈尔滨铁路工程名称双鸭山市卧虹桥改造工程部位(分部)工程名称连续梁工序(分项)工程名称钢绞线张拉交底内容:采用双控,以张拉为主,引伸量为辅。
技 术 交 底 记 录2013年7月18日技 术 交 底 记 录工程名称双鸭山市卧虹桥改造工程 部位(分部)工程名称 连续梁 工序(分项)工程名称 钢绞线张拉交底内容:一、施工前准备(1)、张拉设备:横梁、腹板预应力张拉采用YDC3000型液压千斤顶(2台)两端对称张拉,顶板预应力采用穿心式千斤顶单根张拉。
张拉机具等准备:千斤顶、油表、油泵送到当地有相应资质的计量部门进行配套标定,在使用过程中配套使用,不得临时调换。
并在使用过程中按规定的时间及次数进行复检标定。
当出现故障时,立即检修并重新标定。
(2)、预应力材料的保护与安装:施工过程中应防止锈蚀和被油污染,出现污染必须采用洗衣粉等碱性水擦洗干净。
锚具安装前,进行外观检查,不得有裂纹、伤痕、锈蚀。
锚板和夹片安装前必须清理锚垫板上杂物,保证锚垫板与锚板密贴结合。
(3)、人员准备:具有熟练操作技能的张拉工4名,熟练计算的记录员2名,2名普工量测伸长值。
交底单位工 程 部 接收单位 交底人 接收人哈尔滨铁路工程建设有限公司佳木斯分公司 技 术 交 底 记 录 工程名称双鸭山市卧虹桥改造工程 部位(分部)工程名称 连续梁工序(分项)工程名称 钢绞线张拉 交底内容:(4)、其他机具配备:压浆机1台、搅拌机1台、对讲机2台、手动切割机2台、防护用品。
(5)、其他工作:检查压浆孔、排气孔是否通畅;再次活动预应力束,确保无堵塞。
出现堵塞现象必须先处理。
二、张拉施工砼强度达到设计要求后,由试验室出具书面的张拉强度通知单后,预应力达到设计强度85%后经主管工程师检查各项准备工作满足施工要求后方可进行。
(1)张拉顺序:根据设计文件, 先张拉横梁预应力钢束N2(上排),再张拉纵向腹板预应力钢束,再张拉横梁预应力钢束N1(下排),最后张拉纵向顶板预应力钢束。
预应力钢束张拉宜以均匀原则进行。
(2) 预应力束张拉程序如下:① 0→初应力(10%σcon )→控制应力σcon (0.75f pk )→持荷2分钟→锚固;控制张拉应力σcon=1395MPa,预应力束张拉 交底单位工 程 部 接收单位 交底人 接收人哈尔滨铁路工程建设有限公司佳木斯分公司 技 术 交 底 记 录 工程名称双鸭山市卧虹桥改造工程 部位(分部)工程名称 连续梁工序(分项)工程名称 钢绞线张拉 交底内容:采用双控,以张拉为主,引伸量为辅。
后张法预应力钢绞线伸长量的计算与现场测量控制预应力钢绞线施工时,采用张拉应力和伸长值双控,实际伸长值与理论伸长值误差不得超过6%,后张预应力技术一般用于预制大跨径简支连续梁、简支板结构,各种现浇预应力结构或块体拼装结构。
预应力施工是一项技术性很强的工作,预应力筋张拉是预应力砼结构的关键工序,施工质量关系到桥梁的安全和人身安全,因此必须慎重对待。
一般现行常接触到的预应力钢材主要:有预应力混凝土用钢绞线、PC光面钢丝、刻痕钢丝、冷拔低碳钢丝、精轧螺纹钢等材料。
对于后张法预应力施工时孔道成型方法主要有:金属螺旋管、胶管抽芯、钢管抽芯、充气充水胶管抽芯等方法。
本人接触多的是混凝土预应力钢绞线(PCstrand、1×7公称直径15,24mm,f pk=1860Mpa,270级高强底松弛),成孔方法多采用金属螺旋管成孔,本文就以此两项先决条件进行论述。
1 施工准备:1.1 熟悉图纸:拿到施工图纸应先查阅施工说明中关于预应力钢绞线的规格,一般预应力钢束采用ASTMA416-270级低松弛钢绞线,其标准强度为f pk=1860Mpa,1×7公称直径15,24mm,锚下控制力为Δk=0.75 f pk Mpa。
1.2 根据施工方法确定计算参数:注:摘自《公路桥涵施工技术规范》(JTJ 041-2000)附录G-8根据钢绞线试验结果取得钢绞线实际弹性模量Ep(一般为1.9~2.04×105Mpa)1.3 材料检测:金属螺旋管根据《公路桥涵施工技术规范》(JTJ 041-2000)附录G-7之要求检测;锚具根据《公路桥梁预应力钢绞线用YM锚具、连接器规格系列》(JT/T 329.1-1997)及《公路桥梁预应力钢绞线用锚具、连接器试验方法及检验规则》(JT/T 329.2-1997)之要求检测;钢绞线根据《预应力混凝土用钢绞线》GB/T5224-2003之要求检测2 理论伸长量计算:后张法预应力钢绞线在张拉过程中,主要受到以下两方面的因素影响:一是管道弯曲影响引起的摩擦力,二是管道偏差影响引起的摩擦力;两项因素导致钢绞线张拉时,锚下控制应力沿着管壁向跨中逐渐减小,因而每一段的钢绞线的伸长值也是不相同的。
预制箱梁、连续梁施工技术教育培训(宁安铁路)考试试卷(含答案)姓名:得分:一:选择题:(每空2分,共40分)。
1、连续梁支承垫石顶面与支座底面间的压浆厚度不得小于mm,也不得大于mm。
以下答案正确的是 B 。
A.15 ;30 B。
20 ;30 C.20;40 D 15;302、预应力钢绞线应用 D 切断。
A.电焊B.氩弧焊C.氧气乙炔焊 D。
砂轮切割机或切断机3、悬臂浇筑连续梁(刚构)梁体预留管道位置应符合设计要求,梁段预留孔道位置的允许偏差应小于 A mm。
A。
4 B.5 C。
8 D。
104、混凝土墩台支撑垫石顶面高程允许偏差 A mm。
A. 0,—10B. —10,+10C. 0,+10 D。
-5,+55、后张箱梁及连续梁预应力钢绞线张拉时,张拉实际伸长量与理论伸长量差值不得超过 B .A ±5%B ±6%C ±7% D。
±3%6、连续梁(刚构)悬臂浇筑梁段的允许偏差悬臂梁段高程mm;梁段轴线偏差mm.以下答案正确的是 D 。
A +10,-5;10B ±10;10;C ±15 ;20 D.+15,-5;157、悬臂浇筑连续梁(刚构)梁体支座板尺寸允许偏差四角高度差,螺栓中心位置,平整度.以下答案正确的是 A 。
A 1;2;2B 2;2;2C 1;1;2D 1;1;18、宁安铁路I标后张法预应力混凝土简支箱梁悬臂浇筑连续梁属三向预应力体系,如果钢绞线、竖向预应力钢筋等管道、普通钢筋发生冲突时,允许局部调整,调整原则是 C .A先普通钢筋,后横向预应力钢筋,然后是竖向预应力钢筋,最后是纵向预应力钢筋.B先纵向预应力钢筋,后横向预应力钢筋,然后是竖向预应力钢筋,最后是普通钢筋。
C先普通钢筋,后竖向预应力钢筋,然后是横向预应力钢筋,最后是纵向预应力钢筋。
D可根据实际情况适当调整,顺序不受限制.9、宁安铁路I标悬臂浇筑连续梁张拉预应力钢绞线时,张拉程序 A 。

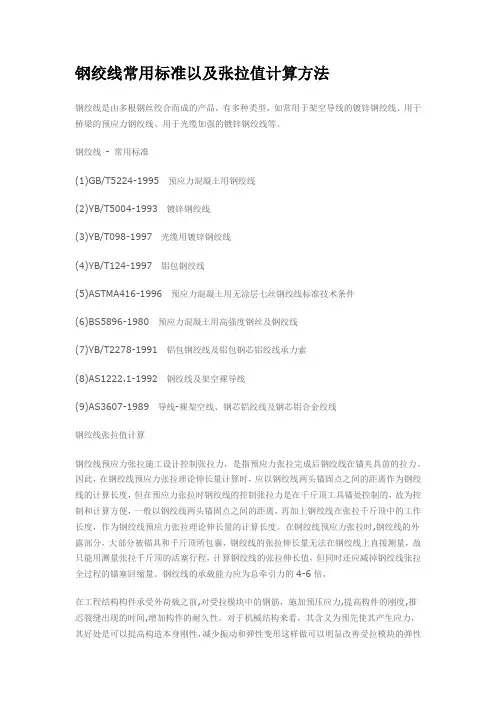

钢绞线常用标准以及张拉值计算方法钢绞线是由多根钢丝绞合而成的产品,有多种类型,如常用于架空导线的镀锌钢绞线、用于桥梁的预应力钢绞线、用于光缆加强的镀锌钢绞线等。
钢绞线- 常用标准(1)GB/T5224-1995预应力混凝土用钢绞线(2)YB/T5004-1993镀锌钢绞线(3)YB/T098-1997光缆用镀锌钢绞线(4)YB/T124-1997铝包钢绞线(5)ASTMA416-1996预应力混凝土用无涂层七丝钢绞线标准技术条件(6)BS5896-1980预应力混凝土用高强度钢丝及钢绞线(7)YB/T2278-1991铝包钢绞线及铝包钢芯铝绞线承力索(8)AS1222.1-1992钢绞线及架空裸导线(9)AS3607-1989导线-裸架空线、钢芯铝绞线及钢芯铝合金绞线钢绞线张拉值计算钢绞线预应力张拉施工设计控制张拉力,是指预应力张拉完成后钢绞线在锚夹具前的拉力。
因此,在钢绞线预应力张拉理论伸长量计算时,应以钢绞线两头锚固点之间的距离作为钢绞线的计算长度,但在预应力张拉时钢绞线的控制张拉力是在千斤顶工具锚处控制的,故为控制和计算方便,一般以钢绞线两头锚固点之间的距离,再加上钢绞线在张拉千斤顶中的工作长度,作为钢绞线预应力张拉理论伸长量的计算长度。
在钢绞线预应力张拉时,钢绞线的外露部分,大部分被锚具和千斤顶所包裹,钢绞线的张拉伸长量无法在钢绞线上直接测量,故只能用测量张拉千斤顶的活塞行程,计算钢绞线的张拉伸长值,但同时还应减掉钢绞线张拉全过程的锚塞回缩量。
钢绞线的承载能力应为总牵引力的4-6倍。
在工程结构构件承受外荷载之前,对受拉模块中的钢筋,施加预压应力,提高构件的刚度,推迟裂缝出现的时间,增加构件的耐久性。
对于机械结构来看,其含义为预先使其产生应力,其好处是可以提高构造本身刚性,减少振动和弹性变形这样做可以明显改善受拉模块的弹性强度,使原本的抗性更强。
在结构承受外荷载之前,预先对其在外荷载作用下的受拉区施加压应力,以改善结构使用的性能的结构型式称之为预应力结构。
连续梁预应力张拉、压浆技术交底表格编号连续梁预应力张拉、管道压浆技术交底书1310项目名称新建铁路连云港至镇江线LZZQ-03标三分部第 1 页共 7 页交底编号工程名称跨京沪高速淮安东收费站悬灌连续梁设计文件图号连镇施桥(参)19、连镇施桥(特)05-XI施工部位跨京沪高速淮安东收费站连续梁预应力张拉、管道压浆交底日期2017/2/10交底人:复核人:交底人: 复核人:技术交底内容:1、技术交底范围 本交底适用于跨京沪高速淮安东收费站悬灌连续梁连续梁预应力张拉、管道压浆施工。
2、施工前准备情况在梁体混凝土养护期间,将钢绞线穿好并安装好锚具、千斤顶。
待养护混凝土强度达到设计值得95%、弹性模量达到设计值的100%、且混凝土龄期大于5天后,方可进行预应力束张拉。
3、施工工艺3.1、钢绞线束的制作及安装(1)钢绞线的制作①钢绞线与波纹管的下料应按设计提供的长度进行,下料误差±10mm ;束中各根钢绞线长度差5mm 。
②预应力筋应采用砂轮锯切断,不得采用电弧切断,也不得使预应力筋经受高温、焊接火花或接地电流的影响。
下料后应采取措施防止钢绞线出现散头现象。
③钢绞线编束应梳丝理顺,每隔1~1.5m 捆扎成束,同一钢绞线应顺畅不扭结。
搬运时不得在地上拖拉,必须保持其清洁;在搬运过程中应避免机械损伤和有害的锈蚀。
④对钢绞线要进行编束并作出标记。
连续梁预应力张拉、管道压浆技术交底书 表格编号 1310项目名称 新建铁路连云港至镇江线LZZQ-03标三分部 第 2 页共 7 页 交底编号工程名称 跨京沪高速淮安东收费站悬灌连续梁设计文件图号 连镇施桥(参)19、连镇施桥(特)05-XI交底人: 复核人: 施工部位 连续梁预应力张拉、管道压浆 交底日期 2017/2/10 (2)钢绞线束的穿放 ①在穿束前应清除清除张拉端支承垫板及压浆孔内的杂物。
②同一管道穿束应整束整穿,按编号对号穿入波纹管,穿束时宜采用子弹头形式穿束套,在穿入过程中不得使钢绞线出现散头等现象。
浅析预应力混凝土 T型结构连续梁桥钢绞线张拉施工技术摘要:在桥梁工程规模持续升级以及扩大背景下,预应力技术应用更加广泛,充分促进桥梁工程顺利、快速进行。
对此,本文以衡桂高速第九合同段为例,介绍了预应力砼T型梁桥钢筋张拉施工技术要点,同时提出几点注意事项,为相关人员或单位在做同类型工程时作参考。
关键词:预应力砼;T型连续梁桥;预应力筋张拉施工前言:当下工程建设中,预应力砼具有广泛应用,预应力砼结构受力性能好、整体性好抗震能力强、变形小、伸缩缝少等优点。
预应力桥梁建设时,因为施工方法、人员、管理水平以及材料设备等方面因素,对预应力桥梁的质量均有一定的影响,作为施工单位应从源头抓起,在材料设备、工艺方法、管理等方面入手,切实提高工程质量。
1 工程概况衡桂高速第九合同段(K58+000-K66+300)包含两座大桥,寿福寺大桥、柏树园大桥两座大桥涵盖182片预制T梁,主梁由预制预应力砼T梁和8cm厚砼面板组成,预制预应力混凝土梁采用标准化梁长预制。
T梁中心线梁高200cm,T梁翼缘设置横坡,预制边梁宽205cm,中梁宽170cm,边跨预制T梁预制T梁梁长2937cm,中跨预制T梁梁长2890cm,梁与梁之间有65cm宽湿接缝,桥梁横断面由14片梁组成,共计T梁182片。
边梁以及中梁钢绞线各设置3束钢绞线分别为N1,N2,N3。
连续端设置4束负弯矩钢绞线N4,钢绞线采用Φs15.2mm,抗拉强度标准值fpk =1860MPa,张拉控制应力σcon=0.75fpk。
2 钢绞线张拉施工技术要点2.1布置预制场根据本工程施工特点和总体施工规划,预制场选定在K64+775—K64+995主线区成型后的挖方路基上,长度为150m,宽度为33.5m,面积为5025㎡。
预制场内设置制梁区、存梁区、钢筋存放区、钢绞线存放区、钢筋制作区、制作存放区、办公室以及生活区。
T梁台座经地基处理、基础浇筑、预埋件施工、台座浇筑等过程完成施工。
下行联络线跨东外环特大桥(40+70+40)m连续梁混凝土预应力筋作业指导书1、概述本连续梁设计为纵向、竖向两向预应力筋,纵向预应力筋采用两端张拉,竖向预应力筋采用单端张拉。
纵向预应力筋采用抗拉强度标准值为fpk=1860Mpa、弹性模量为Ep=195Gpa,公称直径为15.2mm高强度钢绞线基技术条件符合GB5224标准。
梁体顶板和腹板纵向预应力束采用9-7φ15.2钢铰线,锚具采用OVM15-9型,φ80mm金属波纹管成孔,张拉千斤顶采用YCW400型。
底板预应力束采用12-7φ15.2钢铰线,锚具采用OVM15-12型,φ90mm金属波纹管成孔,张拉千斤顶采用YCW400型。
竖向预应力筋采用抗拉强度标准值为fpk=830Mpa、弹性模量为Ep=200Gpa 预应力混凝土用螺纹钢筋,应符合现行国家标准《预应力混凝土用螺纹钢筋》(GB/T20065)的规定。
梁体腹板竖向预应力筋为Ⅳ级32mm精扎螺纹冷拉钢筋,φ48mm薄铁皮管成孔,采用JLM-32锚具,YC-60千斤顶单端张拉,YGM-32螺母锚固。
2、预应力筋和张拉设备的存放和检验⑴预应力钢材检验与存放①预应力钢绞线应成批验收,每批应由同一牌号、同一规格、同一生产工艺制度的钢绞线组成,每批重量不大于60t。
且附有出厂质量证明书。
②从每批钢绞线中任取三盘,从每盘所选的钢绞线端部正常部位取一根试样进行表面质量、直径偏差、捻距和力学性能试验。
③从每盘所选的钢绞线端部正常部位取一根试样进行进行伸长率检验,如果任何一根钢绞线在拉伸破坏之前,钢绞线的伸长率已达到设计规定的要求,可以不继续测定最后伸长率。
④预应力高强精轧螺纹粗钢筋到货后除核查合格证书外,应对外观、外形尺寸和机械性能抽验。
外观检查应对整根钢筋,每20T至少抽查2根,要求钢筋表面不得有裂纹、机械损伤、氧化浮皮、结疤、劈裂等现象。
外形尺寸和机械性能的抽验应按每炉或每罐为一批,但质量不得大于50T。
连续梁预应力张拉作业指导书预应力张拉为连续梁质量控制的重要工序,张拉过程就是对混凝土构件预加压力,人为地事先对结构造成一种压应力状态。
技术员进行全程监控,由试验室提供混凝土的强度、弹性模量、龄期给工程部,由技术员编制张拉通知单,其内容包括:强度、弹性模量、龄期等,并将油表读数、设计张拉伸长值、持荷时间向张拉班长交底。
张拉前监控人员应仔细核对抗压强度、弹性模量值及龄期符合要求并对张拉设备、工艺参数、以及张拉人员进行确认,张拉过程中对张拉应力、实测伸长值及静停时间进行监控,如出现问题,立即停止并认真查明原因,消除后再进行张拉。
预应力张拉工艺流程图2 张拉设备2.1张拉千斤顶须保证预应力钢绞线在张拉过程中的安全可靠和准确性及便于处理在张拉过程中产生的滑丝、断丝现象。
张拉千斤顶选用:纵向YCW400穿心式千斤顶;横向YDC240;竖向QYC60A型千斤顶。
2. 2 张拉油压表采用耐震型精密压力表,其精度等级采用0.4级。
最小分刻度为0.5Mpa,最大量程60Mpa,表盘直径:150mm。
2. 3张拉设备(千斤顶、油泵、油压表)配套校验,张拉千斤顶定期校正,其期限不超过一个月(或已张拉200次),校正系数不得大于1.05,油压表标定期限为一周,必须复验,得出回归方程,并做好更换使用记录。
2.4在使用中发现指针无油压不回零,油表玻璃破损或其它不正常情况,对其准确性有怀疑时,不得继续使用,必须送试验室进行修复,经重新校正合格后方可投入使用。
2.5 选用的油泵额定油压数为使用油压数的1.4倍,油泵箱容量为张拉千斤顶总输油量的1.5倍。
2.6 千斤顶在下列情况下,必须重新进行校验。
⑴千斤顶油表校正期已达一个月。
(2)张拉超过200次。
(3)千斤顶经过大修,或漏油严重,经拆修以后。
3 预施应力前的准备工作3.1 张拉前,对梁体作全面检查,如有缺陷,必须征得监理工程师同意修补完好且达到设计强度,方可进行张拉。
3.2 检查梁体混凝土强度、弹性模量和龄期是否已达设计要求:3.3 千斤顶和油压表在校正期内,无异常现象。
B.0.1施工组织设计/方案报审表致:南通中房工程建设监理冇限公司(项目监理机构)我方己完成团结河桥梁现浇连续梁预应力张拉工程施工组织设计/ (专项)施工方案的编制和审批,请予以审査。
附件:工程名称: 苏通科技产业园纬十七路工程编号:B.0.1 ___ — _______□ 1■ 2 施工组织设计F梁现浇连续梁预应力张拉工程安全专项施工方案工程施工方案本次申报内容系第—次申报。
施工项目经理部(章):__________________________________项目经理(签字、执业印章):______________ 年—月—口项LI监理机构签收人姓名及时间施I:项忖经理部签审査意见:专业监理工程师(签字):—_ _ _年_ 一月「日审核意见:项目监理机构(章): _____________________________总监理工程师(签字、执业印章): ________________________ 年月建设单位签收人姓名及时间项目监理机构签收人姓名及时间审批意见(仅对超过」定规模的危险性较大的分部分项工程专项方案):建设单位(章): ______________________________负责人(签字):_ _ _年_丿1—日注:1、施工项目经理部至少在计划开工口期前7天提出本报审表,给项目监理机构、建设单位审査、审批留出必要的时间。
2、本表一式三份,项目监理机构、建设单位、施工单位各一份。
笫五版农江苏省住房和城乡父厅灶钿苏通科技产业园纬十七路(经十一路~团结河)工程团结河桥现浇连续梁预应力张拉施工安全专项方案编制:_________________审核:__________________审批:__________________江苏神龙海洋工程有限公司苏通科技产业园纬十七路(经十一路〜团结河)工程项目经理部2017年2月预应力施工(一)、概述本箱梁采用双向向预应力体系:纵向预应力体系、横向预应力体系、预应力筋采用15 15.2-GB T5224-2003预应力钢绞线,锚固体系采用自锚式拉丝体系,张拉釆用与Z配套的机貝设备,管道形成pvc波纹管成孔。
技 术 交 底 书ZT1101JL12-02编制单位:中铁十一局京福铁路客专第六项目部 编号:江田特大桥-主送单位杨连弟队页 数第 页共 页工程名称江田特大桥工程部位连续梁交底内容:一、交底范围本交底适用于江田特大桥主跨连续梁预应力钢束张拉及压浆施工。
二、张拉工艺(1)连续梁预应力张拉应在梁体强度达到95%,弹性模量达到设计强度的100%后进行。
(2)预应力张拉顺序:同一梁段的预应力按纵向 横向 竖向的顺序张拉,并及时压浆。
张拉顺序先腹板束,后顶板束,从外到内左右对称张拉。
(3)预应力张拉施工时最靠近梁段悬臂端的横、竖向预应力同下一个节段的横、竖向预应力一起张拉。
(4)预应力采用双控措施,预应力值以油压表读数为准,以预应力伸长量进行校核。
(5)张拉前应仔细检查张拉设备是否齐全及符合设计要求,梁段纵向预应力钢束采用YDC-4500千斤顶及其已标定的配套工具张拉;横向预应力钢束采用DYC-270型千斤顶及其已标定的配套工具张拉;竖向预应力钢筋采用YDC-650型千斤顶及其已标定的配套工具张拉;测量钢束伸长量的钢直尺及施工联系用对讲机也应备齐。
编制: 复核: 签收: 年 月 日注:“技术交底书”一式两份,一份交工点施工负责人作为施工依据,一份留存备查,并办理交接签字手续。
技 术 交 底 书ZT1101JL12-02编制单位:中铁十一局京福铁路客专第六项目部 编号:江田特大桥-主送单位杨连弟队页 数第 页共 页工程名称江田特大桥工程部位连续梁(6)、张拉施工前应根据施工现场实际情况搭设简易、安全、实用的作业平台。
平台面积需满足施工要求,并有足够的安全保障措施。
(7)、张拉过程测量钢绞线伸长量的作业人员属高空作业,注意佩戴安全带。
纵向钢绞线张拉:1、张拉操作要点安装顺序:安装工作锚 安装工作夹片 安装限位板 安装千斤顶 安装工具锚(1)纵向钢绞线应按顺直方向每根对应穿过锚板孔,使工作锚板紧贴支承板。
(2)将夹片用橡皮盘捆住,使夹片沿钢绞线滑移到锚环孔内。
一、工程概况(一)、K9道路边坡预应力钢绞线概况K9道路边坡起点桩号K9+500,终点桩号K9+920,全长420m。
边坡防护设计为格构预应力锚索和格构预应力锚杆。
锚杆为Φ25钢筋,长度9m。
锚索为5S15.2钢绞线。
格构梁混凝土强度为C30,梁断面为500×500mm钢筋混凝土现浇。
(二)、施工要求1、工程施工目标1)工期目标:30天完成全部锚索张拉工作。
2)质量目标:合格。
3)安全目标:无安全事故。
2、施工顺序及工艺安排1)张拉顺序:先上后下,先左后右。
2)工艺流程:张拉端钢绞线梳理→安装锚垫板及锚夹具→预张拉→正式张拉(逐级进行)→锚固→注浆(自由段)→切割多余钢绞线→封锚(三)、技术保证条件1、作好技术准备1)施工前方案编制人组织分部技术负责人、施工员全面阅读设计施工图及施工方案,认真领会设计施工图及方案意图,并对方案进行交底。
2)分部技术负责人要对班级人员做好技术及安全交底。
明确施工方法、技术标准、质量验收要求等,使管理层、具体操作层都能够对设计施工图及施工方案的内容及要求有明确认识,做到工作出自手中,施工图及方案在我心中。
2、作好施工准备1)将与钢绞线张拉无关的材料、构件、机械设备等清理出边坡外,为张拉工作作好准备。
2)将与钢绞线张拉有关的材料、配件按规格、型号分别堆放在指定地点,方便使用、管理。
3、技术保证措施1)技术组织保证(1)成立技术保证领导小组。
由杨代焱牵头成立技术保证领导小组,领导小组是格构锚索(杆)施工的工程质量、技术管理的领导机构,成员为郑休平、杨冬、陈勇。
(2)职责分工。
杨代焱负责方案的编制、交底和进行技术指导;郑休平负责材料和现场的组织协调;杨冬负责施工现场的管理、具体指导施工,并对施工质量负责;陈勇负责班组人员的管理,确保质量、进度及安全。
2)技术措施保证(1)实行奖罚制度。
由项目总部制定奖罚制度,对做得好的人员实行奖励,对做得差的人员实行处罚。
(2)各工序施工前进行技术交底。
连续梁预应力张拉在当今的建筑工程中,预应力技术被广泛应用于各种结构形式,其中连续梁的预应力张拉是极其重要的一环。
连续梁的预应力张拉不仅保证了结构的稳定性,还显著提高了结构的承载能力和使用寿命。
本文将详细介绍连续梁预应力张拉的技术原理、施工工艺以及质量控制。
一、技术原理预应力是一种在结构施工阶段人为施加的一种反向荷载,通过张拉钢绞线或其他预应力筋,使结构在承受荷载前产生反向的应力,从而在结构承受外部荷载时,抵消一部分外部荷载,提高结构的承载能力。
在连续梁中,预应力的应用更为重要,它能够显著提高梁的刚度和防止梁的过大变形。
二、施工工艺连续梁预应力张拉的施工工艺主要包括以下几个步骤:1、准备阶段:对施工人员进行技术培训和安全教育,检查张拉设备和材料是否齐全和符合要求。
2、安装锚具和钢绞线:根据设计要求,将预应力钢绞线安装在固定端和张拉端,并确保安装质量。
3、张拉阶段:通过张拉设备对钢绞线进行张拉,一般采用双控法,即控制张拉力和伸长量。
4、固定和防腐处理:张拉完成后,对锚具进行固定,并对钢绞线和锚具进行防腐处理。
三、质量控制连续梁预应力张拉的质量控制是保证结构安全和使用寿命的关键环节,主要包括以下几个方面:1、张拉设备的质量控制:张拉设备是保证预应力张拉质量的重要工具,必须定期进行校准和维护。
2、钢绞线的质量控制:钢绞线的材质和规格必须符合设计要求,进场时必须进行检验和试验。
3、施工过程的质量控制:施工过程中必须严格遵守技术规范,进行质量检查和验收。
4、防腐处理的质量控制:钢绞线和锚具的防腐处理必须符合设计要求,保证其使用寿命。
四、总结连续梁预应力张拉是现代建筑工程中非常重要的一个环节,它不仅关系到建筑结构的安全性和稳定性,还直接影响到建筑的使用寿命和经济效益。
因此,在进行连续梁预应力张拉时,必须严格遵守技术规范,保证施工质量,从而确保建筑的安全性和稳定性。
对于可能出现的问题,应提前制定应对措施,避免因预应力张拉不当而导致结构损坏或者安全事故的发生。
