矿山法地铁隧道施工技术(ppt 73页)
- 格式:ppt
- 大小:13.39 MB
- 文档页数:73
盾构隧道内采用矿山法开挖监理控制要点第一章 前言与介绍一、前言地铁隧道开挖通常采用两种施工工艺,一种采用盾构机掘进方式,一种采用矿山法方式。
本文重点介绍是以盾构掘进为主要方式,因局部硬岩段采用矿山法破除、盾构空推过矿山法的施工方式。
二、工程概况本工程为【广州市轨道交通三号线北延段土建工程梅~南区间】的一部分,位于里程YDK-2-973.000~YDK-3-330.112、ZDK-2-958.000~ZDK-3-319.766段,该段区间隧道主要穿越<9Z>微风化混合花岗岩,岩石天然单轴极限抗压强度最高达到142Mpa ,盾构在这样的地层条件下掘进,刀具磨损严重,掘进速度慢,且在控制不当的情况下易造成刀具非正常损坏,进一步可能对刀盘造成磨损或损坏。
因此考虑在YDK-3-330附近广州大道北路东侧设置施工竖井及横通道,采用传统的矿山法掘进硬岩段,形成初衬隧洞,然后盾构机在该隧洞内推进,并拼装管片,这样可规避盾构在长距离硬岩段掘进刀具消耗大、掘进效率低的风险。

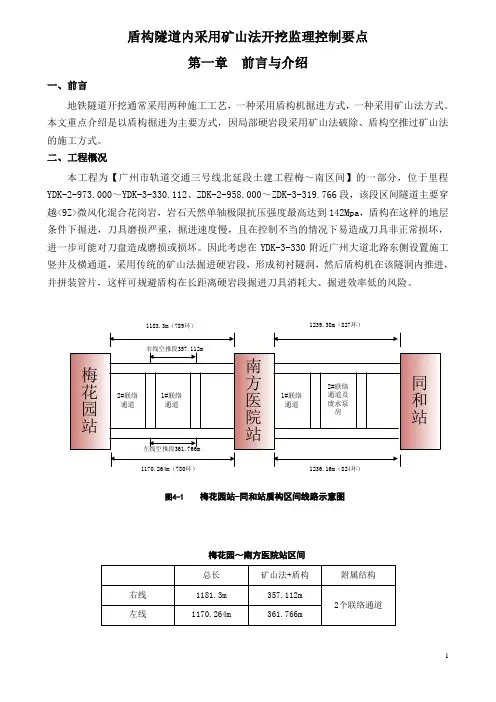

1183.3m (789环)1239.38m (827环)图4-1梅花园站-同和站盾构区间线路示意图梅花园~南方医院站区间南方医院~同和站区间本工程沿线地面为广州大道北,线路沿线交通繁忙、商业网点密布,居民楼,办公楼、商业楼林立。
由于在隧道范围内没有施工场地,只能在附近一块空地采用竖井-横通道矿山法。
矿山法施工流程圆形矿山法隧道通过施工横通道施工。
该施工横通道横跨左右线隧道。
施工横通道总长41.57m,其中竖井至顶板抬高处的施工横通道长14.323m,顶板抬高过渡段长9.728m、顶板抬高后的施工横通道长17.519m。
横通道断面为拱顶直墙锚喷支护结构,初始段开挖轮廓为4.8m ×5.6m,到达区间隧道前顶板逐步抬高至9.14m,以确保区间隧道开口处于施工横通道的直墙范围。
参见图2-1。
图 2-1 施工竖井及横通道平断面示意图圆形矿山法隧洞断面结构根据所穿越地质情况分为A、B、C三种支护类型(参见图2-2、图2-3、图2-4),隧洞右线长约350延米,左线长约360延米,共计约710延米。
