建筑工程隐蔽工程签证及验收记录1. 引言本文档旨在记录建筑工程隐蔽工程的签证及验收过程,以确保工程质量及安全。
2. 签证记录2.1 隐蔽工程的签证应由具备相应资质的工程师进行。
签证前,应对隐蔽工程的施工情况进行全面检查和评估,确保符合相关法规和标准。
2.2 签证过程中,应对施工人员的证书和施工质量进行核查。
必要时,可以要求施工人员提供材料和证据来支持施工质量的合规性。
2.3 对于不符合要求的隐蔽工程,签证人员应立即与相关责任人进行沟通,并要求采取纠正措施,直至符合要求为止。
3. 验收记录3.1 隐蔽工程的验收应由签证人员及相关质量管理人员共同进行。
验收前,应根据相关规定对隐蔽工程进行检查和测试,包括但不限于结构、水电、通风等方面。
3.2 验收过程中,应对隐蔽工程的安全性、合规性进行确认。
必要时,可以要求相关施工人员提供相关的文件和数据来支持验收结果的准确性。
3.3 对于不合格的隐蔽工程,应立即通知相关责任人,并要求采取相应纠正措施。
验收合格的隐蔽工程应及时提供验收报告,并提交给相关部门备案。
4. 总结建筑工程隐蔽工程的签证及验收过程是确保工程质量和安全的重要环节。
签证人员应对施工情况进行全面检查和评估,验收人员应对隐蔽工程进行严格的检查和测试,确保符合相关标准和规定。
若发现不合格的情况,应及时采取纠正措施,以确保工程的质量和安全性。
以上为建筑工程隐蔽工程签证及验收记录的内容总结,供参考。
参考资料- 相关法规和标准- 施工人员证书和证明文件。

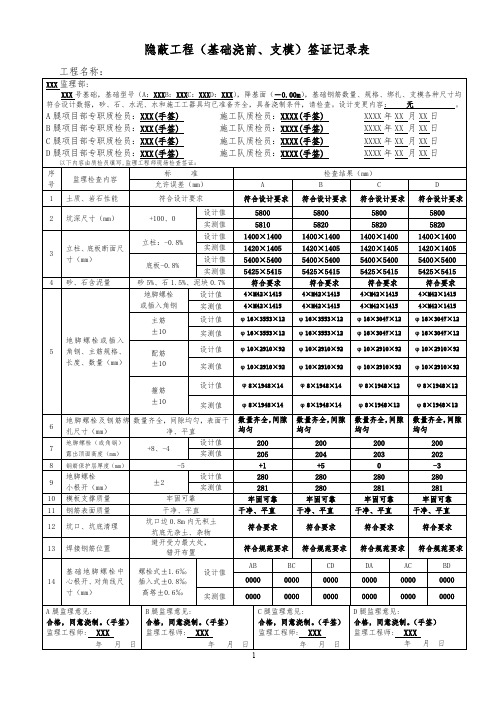

隐蔽工程基础浇前、支模签证记录表(doc 50页)隐蔽工程(基础浇前、支模)签证记录表致:山西锦通工程项目管理咨询有限公司临汾工程监理项目部:G1 号基础,基础形式(台阶式),降基面(0m),基础钢筋数量、规格、绑扎、支模各种尺寸均符合设计数据,砂、石、水泥、水和施工工器具均已准备齐全,具备浇制条件,请检查。
A腿项目部专职质检员:刘双阳施工队质检员: 邢建业 2013年 9 月 28 日B腿项目部专职质检员: 刘双阳施工队质检员: 邢建业 2013年 9 月 28 日C腿项目部专职质检员: 刘双阳施工队质检员: 邢建业 2013年 9 月 28 日D腿项目部专职质检员: 刘双阳施工队质检员: 邢建业 2013年 9月 28日以下内容由项目部质检员填写,监理工程师现场检查签证序号监理检查内容标准检查结果允许误差(mm) A B C D1 土质、岩石性能符合设计要求土质土质土质土质2 坑深尺寸(mm)+100、-30 设计值:3200 3200 3200 3200 实测值:3235 3230 3235 32403 立柱、底板断面尺寸(mm)立柱:-0.8%设计值:1000×1000 1000×1000 1000×1000 1000×1000实测值:1003×1003 1003×1002 1002×1003 1002×1002 底板-0.8%设计值:3800×3800 3800×3800 3800×3800 3800×3800实测值:3802×3802 3803×3803 3803×3803 3803×38024 砂、石含泥量砂5%、石1.5%、泥块0.7% 符合要求符合要求符合要求符合要求5 地脚螺栓或插入角钢、主筋规格、数量、长度(mm)地脚螺栓或插入角钢设计值:M42×4 M42×4 M42×4 M42×4实测值:M42×4 M42×4 M42×4 M42×4主筋±10设计值:∮22(3290)×4∮22(2800)×16∮25(3290)×4∮22(2800)×16∮22(3290)×4∮22(2800)×16∮25(3290)×4∮22(2800)×16实测值:∮22(3292)×4∮22(2801)×24∮22(3294)×4∮22(2803)×24∮22(3295)×4∮22(2804)×24∮22(3295)×4∮22(2804)×24箍筋±10设计值:∮8(3881)×11∮8(3127)×10∮8(3881)×11∮8(3127)×10∮8(3881)×11∮8(3127)×10∮8(3881)×11∮8(3127)×10实测值:∮8(3881)×11∮8(3127)×10∮8(3881)×11∮8(3127)×10∮8(3881)×11∮8(3127)×10∮8(3881)×11∮8(3127)×10地栓箍筋±10设计值:∮12(1509)×5∮12(670)×5∮12(1509)×5∮12(670)×5∮12(1509)×5∮12(670)×5∮12(1509)×5∮12(670)×5实测值:∮12(1509)×5∮12(1509)×5∮12(1509)×5∮12(1509)×5∮12(670)×5 ∮12(670)×5∮12(670)×5∮12(670)×56 地脚螺栓及钢筋绑扎(mm)主筋:±5箍筋:±10+2+2+3-5+1+4+4+27 地脚螺栓露出顶面高度(mm)+8、-4设计值:150 150150150实测值:151 153 152 1528 钢筋保护层厚度(mm)-5设计值:70 70 70 70实测值:71 69 68 709 地脚螺栓小根开(mm)±2设计值:260 260 260 260实测值:261 260 262 2611模板支撑质量牢固可靠牢固可靠牢固可靠牢固可靠牢固可靠1钢筋表面质量干净、平直干净、平直干净、平直干净、平直干净、平直1 2 坑口、坑底清理坑口边0.5m内无积土坑底无杂土杂物基坑清理干净基坑清理干净基坑清理干净基坑清理干净1焊接钢筋位置避开受力最大处,错开布置符合要求符合要求符合要求符合要求1 4 坑中心根开、对角线尺寸(mm)螺栓式±1.6‰设计值:AB BC CD DA AC BD 插入式±0.8‰584058405840584082598259高塔±0.6‰实测值:584258415842584082608259A腿监理意见:监理工程师:年月日B腿监理意见:监理工程师:年月日C腿监理意见:监理工程师:年月日D腿监理意见:监理工程师:年月日隐蔽工程(基础浇前、支模)签证记录表致:山西锦通工程项目管理咨询有限公司临汾工程监理项目部:N18号基础,基础形式(台阶式),降基面(0m),基础钢筋数量、规格、绑扎、支模各种尺寸均符合设计数据,砂、石、水泥、水和施工工器具均已准备齐全,具备浇制条件,请检查。
填写说明
1.工程名称:工程全称,与设计文件一致;
2.监理部:与监理部公章一致;
3.基础桩号:与设计图纸桩号一致;
4.基础型号:与设计图纸一致,不同基础型式时应分别填写;
5.降基面:与实际降基面一致,与设计要求降基面高度不一致时应说明情况;
6.项目部专职质检员、施工队质检员、日期:手签;
7.表格内容及数据由项目部质检员填写,应手签;
8.“标准”栏内根据混凝土配合比报告填写所用材料质量比,检查结果栏内填写实测值;
9. “基础预高”栏填写基础高出原基面的实际数值。
10.“试块制作”栏内填写试块制作的组数;
11.监理意见:填写“符合要求”或“不符合要求”并表述不符合要求内容,签署意见和监理人员签字均应手签,同时填写签发日期。
隐蔽工程记录填写说明一、隐蔽工程(基础浇前、支模)签证记录表1.工程名称:工程全称,与设计文件一致;2.监理部:与监理部公章一致;3.基础桩号:与设计图纸桩号一致;4.基础型号:与设计图纸一致,不同基础型式时应分别填写;5.降基面:与实际降基面一致,与设计要求降基面高度不一致时应说明情况;6.设计变更:注明设计变更图号;7.项目部专职质检员、施工队质检员、日期:手签;8.表格内容及数据由项目部质检员填写,应手签;9.土质、岩石性能:检查结果填写符合设计要求10.砂、石含泥量:“标准”栏与试验报告数据一致;检查结果填写“符合要求”或不符合内容;11. “坑深尺寸”、“立柱、底板断面尺寸”、“地脚螺栓及钢筋绑扎尺寸”、“钢筋保护层厚度”:设计值与施工图纸一致,检查结果填写实测数据;12.“地脚螺栓或插入角钢、主筋规格、数量、长度”:设计值填写地脚螺栓的规格、数量、长度,如“M42×长度”;检查结果逐一填写该基础腿所有地脚螺栓的规格和长度;13.主筋、箍筋:设计值填写相应的规格和数量;检查结果填写“符合设计和规范要求”或不符合数据;配筋和箍筋规格数量不能漏填;14.地脚螺栓及钢筋绑扎:检查结果栏填写“数量齐全,间隙均匀”;15.地脚螺栓露出顶面高度:检查结果应逐一填写该腿地脚螺栓或主角钢外露高度;16.地脚螺栓小根开:设计值与施工图纸一致;检查结果栏逐一填写该腿地脚螺栓的小跟开和小对角;17.模板支撑质量:检查结果填写牢固可靠或不符合情况;18.钢筋表面质量:检查结果填写“干净、平直”或不符合要求的实际情况;19. 坑口、坑底清理:检查结果填写“符合要求”或不符合要求的实际情况;20.焊接钢筋位置:检查结果填写“符合规范要求”或或不符合要求的实际情况;21.根开、对角线尺寸:设计值与施工图纸一致;高低腿基础“根开、对角线尺寸”设计值栏和检查结果填写半根开值相加或半对角值相加,如:AB:5006+6005 BC:6005+5006。
隐蔽工程(基础浇前、支模)签证记录表填写说明:1、签证记录表中填写的杆号应与杆塔明细表中的杆号一致。
设计变更:注明设计变更图号。
2、“基础型”若同一基基础四个腿基础型相同,则填写统一的基础型,反之,如四个腿基础型不一样,应按照设计分别填写A、B、C、D基础型。
如:A:Xk-Z1200L12 B: Xk-Z1200L07 C:Xk-Z1200L02 D: Xk-Z1200L07。
3、日期应填写完整。
例如:2009年4月19日,一般应为浇制时间之前。
4、“坑深尺寸”栏:标准栏、检查结果栏分别填写不含垫层的基础埋深设计值、实测值。
5、“钢筋保护层厚度”栏:检查结果栏填写偏差值,如:-2,+3等,保留正、负号。
6、“模板支撑质量”栏:检查结果栏填写牢固可靠。
7、“坑口、坑底清理”栏:检查结果栏填写符合要求。
8、“根开、对角线尺寸”栏:设计值栏,填写两水平半根开值,如:AB:5006+6005 BC: 6005+5006。
检查结果对照设计值栏填写实测值。
9、监理意见栏:必须手签,填写“合格,同意浇制”。
记录表签字栏,签字人必须亲笔签名,不可用私章代替,同时填写签发日期。
表格内容及数据由质检员填写,字迹工整不得涂改。
隐蔽工程(基础浇制)签证记录表填写说明:1、签证记录表中填写的桩号应与杆塔明细表中的杆塔桩号一致。
例如:T1、N12等。
2、“基础型号”若同一基基础四个腿基础型相同,则填写统一的基础型,反之,如四个腿基础型不一样,应按照设计分别填写A、B、C、D基础型。
如:A:Xk-Z1200L12 B: Xk-Z1200L07 C:Xk-Z1200L02D: Xk-Z1200L07。
3、日期应填写完整。
例如:2007年6月19日4、“砼配合比”栏:标准栏、检查结果栏分别填写水泥、砂、石、水、添加剂配合比值、实测值。
5、“坍落度”栏:标准栏、检查结果栏分别填写配合比值、实测值。
每个基础腿检查2次。
6、“搅拌、振捣方式”栏:检查结果栏填写机拌、机捣。
隐蔽工程签证记录表(doc 43页)隐蔽工程(接地线埋设)签证记录表工程名称:山东华电高唐15MWp集约化生态农业光伏并网发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目隐蔽工程(接地线埋设)签证记录表发电项目。
隐蔽工程签证记录(交验)简介隐蔽工程是指隐蔽在建筑物内部的管线、设备等,并需要在其他施工工程完成后,才能进行安装等工作的工程。
在进行隐蔽工程时,需要有相应的签证程序。
本文将详细介绍隐蔽工程的签证记录,特别是交验环节。
签证流程隐蔽工程的签证流程通常包括三个步骤:首验、复验和交验。
首验首验是在隐蔽工程完成后进行的第一次验收,其主要目的是检查隐蔽工程是否符合图纸要求和技术要求。
这一步骤通常需要由监理、质检等相关人员共同进行,并将检查结果记录在隐蔽工程签证记录表中。
复验复验是在隐蔽工程进行到一定程度后进行的第二次验收,其主要目的是检查首验时存在的问题是否得到了解决,并检查工程质量是否符合要求。
这一步骤通常需要由原首验人员或其他专业人员进行,同样需要将复验结果记录在隐蔽工程签证记录表中。
交验交验是指在隐蔽工程被其他施工工程覆盖后进行的最后一次验收。
由于隐蔽工程被覆盖后不可见,因此交验显得尤为重要。
交验的主要目的是检查隐蔽工程的施工质量是否符合要求,并确保后续工程不会因为隐蔽工程的问题导致出现质量问题。
这一步骤通常需要由建设单位、业主代表、监理等人员进行,并将交验结果记录在隐蔽工程签证记录表和交验记录表中。
签证记录表隐蔽工程签证记录表是隐蔽工程签证过程中必不可少的记录工具,其记录了隐蔽工程签证的详细情况和验收结果。
隐蔽工程签证记录表通常包括以下内容:•工程项目名称及编号•施工单位、监理单位等相关单位的名称和联系方式•隐蔽工程的施工内容、位置、数量、规格等详细信息•隐蔽工程的材料、配件、验收标准等详细信息•隐蔽工程的签证人员信息,包括签证人员姓名、职务、联系方式等•隐蔽工程的签证时间和验收结果交验记录表除了隐蔽工程签证记录表外,交验记录表也是隐蔽工程交验过程中必不可少的记录工具。
交验记录表主要记录了交验过程中隐蔽工程的情况和验收结果。
交验记录表通常包括以下内容:•工程项目名称及编号•隐蔽工程的施工内容、位置、数量、规格等详细信息•交验人员信息,包括交验人员姓名、职务、联系方式等•交验时间和验收结果•针对存在的质量问题的整改情况和整改结果隐蔽工程的签证过程非常重要,其目的是保证施工质量,预防施工错误和质量问题的发生,从而确保后续工程的顺利进行。
隐蔽工程(基础浇制)签证记录表
268
填写说明
1.工程名称:工程全称,与设计文件一致;
2.监理部:与监理部公章一致;
3.基础桩号:与设计图纸桩号一致;
4.基础型号:与设计图纸一致,不同基础型式时应分别填写;
5.降基面:与实际降基面一致,与设计要求降基面高度不一致时应说明情况;
6.项目部专职质检员、施工队质检员、日期:手签;
7.表格内容及数据由项目部质检员填写,应手签;
8.“标准”栏内根据混凝土配合比报告填写,检查结果栏内填写实测值;
9.监理意见:填写“符合要求”或“不符合要求”并表述不符合要求内容,签署意见和监理人员签字均应手签;同时填写签发日期。
