建筑施工工程-工程创优及样板做法集锦
- 格式:pptx
- 大小:27.32 MB
- 文档页数:6

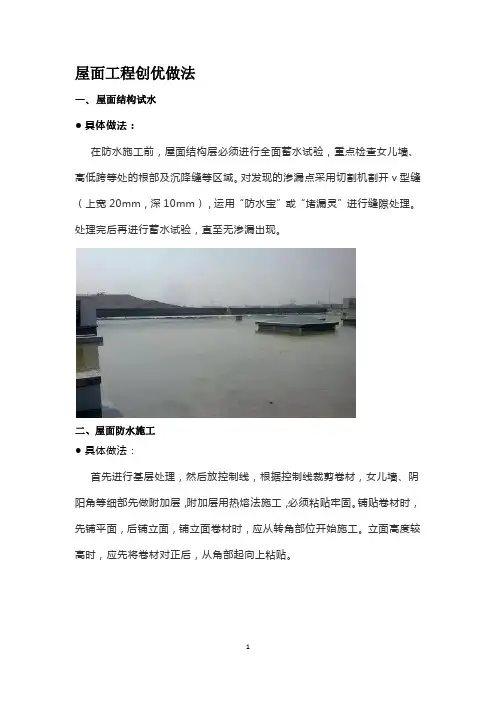

屋面工程创优做法一、屋面结构试水●具体做法:在防水施工前,屋面结构层必须进行全面蓄水试验,重点检查女儿墙、高低跨等处的根部及沉降缝等区域。
对发现的渗漏点采用切割机割开v型缝(上宽20mm,深10mm),运用“防水宝”或“堵漏灵”进行缝隙处理。
处理完后再进行蓄水试验,直至无渗漏出现。
二、屋面防水施工●具体做法:首先进行基层处理,然后放控制线,根据控制线裁剪卷材,女儿墙、阴阳角等细部先做附加层,附加层用热熔法施工,必须粘贴牢固。
铺贴卷材时,先铺平面,后铺立面,铺立面卷材时,应从转角部位开始施工。
立面高度较高时,应先将卷材对正后,从角部起向上粘贴。
三、屋面后浇带封闭●选材要求:高一等级的微膨胀抗渗砼。
●具体做法:1)后浇带封闭前,后浇带处梁、板模板的支撑不得拆除,以保证结构安全。
2)后浇带浇筑前将两侧施工缝处凿毛处理干净。
3)施工缝处设止水条、止水带或止水钢板等止水设施。
4)后浇带砼的保养采用蓄水保养。
四、屋面防水试水●具体做法:防水层铺贴完毕后,请监理单位进行表观检察,表观检查合格后,堵塞屋面排水口,进行蓄水,屋面蓄水高度最高处不低于20mm,蓄水时间不少于24小时。
对有渗漏的部位应重新铺设并加强接头部位的处理。
直至蓄水试验未出现渗漏现象为止。
再进行后续分项工程的施工。
五、屋面排水深化设计●具体做法:需对屋面排水走向进行深化设计,从屋面整体效果考虑,策划落水口及风帽的位置。
●实体要求:排水有组织,坡度为2%(以设计为准),落水口与风帽成排成线。
六、屋面整体策划●屋面是亮点是屋面整体策划版排、屋面砖的铺设、天沟、避雷带、四根(管根、女儿墙根、变形缝根、上人口根),五口(排气口、出气口、排水口、檐口、上人口)等细部的处理。
●具体做法:1)表面平整、色泽均匀,坡度符合要求,分缝合理,拼缝顺直,面砖分色分格整齐、均匀,无花脸、渗潮、泛碱现象,整体感观效果好。
2)屋面排气管成线成排,排气管与面砖对缝对中布置。
工程施工创优方案一、前言随着我国经济的快速发展,城乡建设日新月异,建筑工程质量要求越来越高。
为了提高工程质量,减少工程质量问题,提高施工效率,降低工程成本,本文针对工程施工过程中常见的质量问题,提出一套综合性的工程施工创优方案。
二、创优原则1. 科学性原则:结合工程实际情况,运用科学的管理方法和技术手段,提高工程质量。
2. 预防性原则:工程施工过程中,应注重预防质量问题,做到防患于未然。
3. 经济性原则:在保证工程质量的前提下,降低工程成本,提高经济效益。
4. 可行性原则:创优方案应具备可操作性,易于在施工现场推广应用。
三、创优措施1. 工程质量控制(1)严格把控原材料质量,确保原材料合格率达到100%。
(2)加强施工过程质量控制,实行精细化管理,确保工程质量。
(3)强化工程验收环节,严格按照验收标准进行验收,确保工程质量达标。
2. 技术创新与应用(1)推广应用新技术、新工艺、新材料,提高工程施工水平。
(2)结合工程特点,开展技术攻关,解决施工中的关键技术问题。
(3)加强施工人员培训,提高施工技能,保证工程质量。
3. 施工组织与管理(1)优化施工组织设计,确保施工进度和工程质量。
(2)加强施工现场管理,严格执行施工工艺和质量标准。
(3)建立健全施工质量管理体系,实现工程质量的可追溯性。
4. 绿色施工与环保(1)推广绿色施工理念,减少施工过程中对环境的影响。
(2)加强施工现场环境保护,严格执行环保法规。
(3)提高施工废弃物利用率,实现施工垃圾的减量化、资源化。
四、创优效果评价1. 工程质量:通过创优方案的实施,工程质量得到显著提高,质量问题得到有效控制。
2. 施工效率:创优方案的实施,有助于提高施工效率,缩短工程周期。
3. 经济效益:在保证工程质量的前提下,降低工程成本,实现经济效益的最大化。
4. 环保效果:绿色施工与环保措施的落实,有助于减少施工对环境的影响,提高施工现场环境质量。
五、结论工程施工创优方案的制定和实施,有助于提高工程质量,降低工程成本,实现经济效益和环保效益的双赢。
建筑装饰安装工程施工做法锦集目录第一章土建工程第一节地基处理与桩基工程第二节模板工程第三节钢筋工程第四节混凝土工程第五节预应力工程第六节钢结构工程第七节脚手架工程第八节砌体工程第九节屋面工程第十节防水工程第二章装饰装修工程第一节建筑地面工程第二节抹灰工程第三节涂料工程第四节墙面装饰工程第五节吊顶工程第六节门窗工程第七节幕墙工程第八节建筑外墙面装饰工程第九节散水、台阶、地(明)沟第十节室外构筑物装饰工程第三章机电安装工程第一节设备安装第二节建筑给排水及采暖工程第三节建筑电气工程第四节智能建筑安装第五节通风与空调工程第六节电梯安装工程第七节室外管网工程第四章成品保护措施第五章建筑节能措施第六章绿色施工第一章土建工程第一节地基处理与桩基工程一、《建筑地基基础工程施工质量验收规范》GB502002-20023.0.1 地基基础工程施工前,必须具备完备的地质勘察资料及工程附近管线、建筑物、构筑物和其他公共设施的构造情况,必要时应作施工勘察和调查以确保工程质量及临近建筑的安全。
3.0.3 从事地基基础工程检测及见证试验的单位,必须具备省级以上(含省、自治区、直辖市)建设行政主管部门颁发的资质证书和计量行政主管部门颁发的计量认证合格证书。
4.1.5 对灰土地基、砂和砂石地基、土工合成材料地基、粉煤灰地基、强夯地基、注浆地基、预压地基,其竣工后的结果(地基强度或承载力)必须达到设计要求的标准。
检验数量,每单位工程不应少于3点,1000㎡以上工程,每100㎡至少应有1点,3000㎡以上工程,每300㎡至少应有1点。
每一独立基础下至少应有1点,基槽每20延米应有1点。
4.1.6 对水泥土搅拌桩复合地基、高压喷射注浆桩复合地基、砂桩地基、振冲桩复合地基、土和灰土挤密桩复合地基、水泥粉煤灰碎石桩复合地基及夯实水泥土桩复合地基,其承载力检验,数量为总数的0.5%~1%,但不应少于3处。
有单桩强度检验要求时,数量为总数的0.5%~1%,但不应少于3根。
第1篇在当今建筑行业竞争激烈的背景下,施工企业要想在市场中脱颖而出,必须不断追求技术创新和施工质量的提升。
创优工程施工先进措施是实现这一目标的关键。
以下将从多个方面探讨创优工程施工的先进措施。
一、加强施工组织管理1. 优化施工组织设计。
在施工前,对工程进行全面分析,制定合理的施工方案,确保施工进度、质量和安全。
2. 强化施工团队建设。
选拔具备丰富经验和较高素质的施工人员,组建专业化的施工团队,提高施工效率。
3. 完善施工管理制度。
建立健全各项施工管理制度,明确各部门职责,确保施工过程规范化、标准化。
二、提升施工技术水平1. 采用新技术、新材料、新工艺。
紧跟行业发展趋势,积极引进和推广新技术、新材料、新工艺,提高施工质量。
2. 优化施工工艺流程。
对施工工艺进行优化,减少施工过程中的浪费,提高施工效率。
3. 加强施工技术创新。
鼓励施工人员开展技术创新活动,提高施工技术水平。
三、强化质量控制1. 严格执行质量控制标准。
对施工过程中每一个环节进行严格把关,确保工程质量符合国家标准。
2. 强化过程控制。
对施工过程中的关键工序进行重点监控,及时发现并解决问题。
3. 建立质量管理体系。
建立健全质量管理体系,对施工过程进行全面质量管理。
四、加强安全生产管理1. 落实安全生产责任制。
明确各级人员安全生产责任,确保安全生产。
2. 强化安全生产培训。
定期对施工人员进行安全生产培训,提高安全意识。
3. 完善安全防护措施。
在施工现场设置必要的安全防护设施,确保施工人员安全。
五、注重环保施工1. 严格执行环保法规。
在施工过程中,严格遵守国家环保法规,减少对环境的影响。
2. 采用环保材料。
选用环保材料,降低施工过程中的污染。
3. 加强施工现场管理。
对施工现场进行规范化管理,确保施工过程中减少对环境的破坏。
总之,创优工程施工先进措施需要从多个方面入手,包括加强施工组织管理、提升施工技术水平、强化质量控制、加强安全生产管理和注重环保施工等。
工程项目创优细部做法(完整版)一、地基与基础1、地基监测a、基坑验槽:观察法为准,辅以钎探法。
地质条件与设计文件不一致时,应进行地基处理。
b、复合地基:应进行桩身完整性和单桩竖向承载力检测以及单桩或多桩复合地基载荷试验,施工工艺对桩间土承载力有影响时还应进行桩间土承载力检验。
c、桩基:检查项目的检测指标一次检测达到设计及规范要求。
桩身完整性I类桩90%以上,其余为II类桩,无III、Ⅳ类桩。
III、Ⅳ类桩属于重大质量缺陷,如有此种情况,不得推荐该工程参评国家优质工程奖。
2、地下室a、跳仓法施工:大面积地下室宜采用跳仓法施工。
跳仓法施工的原则为“隔一跳一”,最大分块尺寸不宜大于40m。
跳仓间隔施工的时间不宜小于7d,封仓间隔施工时间宜7~10d。
b、基础筏板后浇带留置:建议按“加深、加宽、设坡”的原则处理,便于后浇带施工和垃圾清理。
后浇带宽度允许偏差±10mm。
止水钢板固定顺直、搭接处焊接饱满。
c、地下室外墙螺杆:地下室外墙螺杆采用可拆卸式止水螺杆,螺杆拆除后,孔内清理干净,填塞微膨胀干硬性防水砂浆与墙面齐平。
表面刷一道水泥基或聚氨酯防水涂料,洒水养护不少于3天。
d、防水施工:卷材应平整、顺直、搭接尺寸准确,不得扭曲,皱折,起鼓等;涂料防水层的平均厚度应符合设计要求,最小厚度不得小于设计厚度的90%,与基层粘接牢固,涂刷均匀,不得流淌,鼓泡、露槎等。
e、防开裂:(Ⅰ)诱导缝设置:地下室外剪力墙过长时宜设置诱导缝,外侧可加设抗裂钢筋网片防裂。
(Ⅱ)地下室顶板:地下室顶板不宜上人过早,严禁超设计荷载堆放钢材、周转材料和建筑材料。
混凝土未达到100%强度,严禁车辆通行。
行车路线,须提前规划,尽可能与消防设计车道重合。
车行路线与消防车道不符时,宜与设计沟通,对车行路线进行结构加固或保留支模体系。
f、防渗漏:(Ⅰ)防水做法:地下室防水宜采用涂膜+卷材。
(Ⅱ)集水井设置:消防电梯、水泵房、坡道底部等均需设置集水井。
工程质量创优亮点做法土建部分:水泥楼梯设置挡水线宽度为50 米米,厚度 5米米.地下室车库效果地面无裂缝,平整光洁满足要求为了避免地面出现开裂,要求必须做到分仓浇筑避免由于热胀冷缩出现裂缝,其次混凝土浇筑完毕做好切缝工作,切缝按照上图示意进行.车库排水沟要求,地面水沟的策划:本工程由于机房内设计未定,因此根据以往施工经验及机房内地面做法只有50米米厚,无法采用带篦子的水沟,因此在机房内的基础周围拟采用无盖板的水沟,在施工 50米米地面前,提前策划水沟位置,位置确定后,先50米米宽PVC管一剖两半,在用砂浆按要求的坡度进行固定,在施工的混凝土地面强度达到后取出PVC管及剔除砂浆,用高强灌浆料放入沟槽内,用PVC管进行挤压,保证坡度正确、标高一致,取出PVC管后再做机房内的装饰地面.车库坡道防滑凹槽做法1、凹槽间距85米米,凹槽为宽度和深度为15X15米米;2、凹槽长度为坡道长度减两边各400米米.设备基础标高一致,设备基础方正.设备基础底部支架底部做细石混凝土墩,尺寸相同.强,弱电井.墙体抹灰平整度必须符合要求,按要求做水泥踢脚.地面平整光洁,无起砂现象,颜色一致.电井设素混凝门槛150米米,桥架穿楼板地面处有不低于50米米挡水台.顶部加装饰圈,楼板处做20-30米米防火封堵.管道井穿楼板套管必须高出完成地面50米米,管子必须居套管中部,并做防火封堵.电缆沟及盖板,质量控制要求电缆沟花纹盖板,盖好后必须与地面平整,不能凹凸不平.附件:工程施工现场应急预案及安全保证措施一、编制原则1、以人为本,安全第一原则。
把保障人民群众生命财产安全,最大限度地预防和减少突发事件所造成的损失作为首要任务。
2、统一领导,分级负责原则。
在本项目部领导统一组织下,发挥各职能部门作用,逐级落实安全生产责任,建立完善的突发事件应急管理机制。
3、依靠科学,依法规范原则。
科学技术是第一生产力,利用现代科学技术,发挥专业技术人员作用,依照行业安全生产法规,规范应急救援工作。
建筑施工创新创优措施一、创新创优措施(一)文明施工方面一)模板工程:1、模板拆除后、应分类堆码,其中钉子应撬除干净;长度为整3米和4米的木方应分类打包,便于甲方装卸转场,其他长度大于700mm 以上的木方分类堆码。
2、预拌砂浆罐出料口围护采用模板支设。
二)混凝土工程:1、砼泵管清洗管道安装:(1)楼层砼浇筑完成后,清洗泵管的污水通过管道从楼层向下有组织排出,不得随意冲至外脚手架架体上。
(2)泵管清理或采用空压机加压的方法。
(二)质量方面:1、地下室外墙防渗漏措施:(1)外墙止水螺杆的形式:地下室及防水要求的外墙,其固定模板的螺栓应采用新型工具式止水螺杆,中间止水片应焊成方形。
(2)止水钢板的焊接:止水钢板连接处焊接饱满,不得漏焊;焊接接头只允许设置直线段,不得设置在转角处,转角处的的止水钢板应预先采用机械弯折成型。
(3)止水钢板处的外墙连接:模板支设前应监督瓦工清除接缝处杂渣,在下层板墙接缝处粘贴海绵条或双面泡沫胶条,以防止接缝处漏浆,保证砼的质量。
2、竖向构件砼连接措施:(1)为保证竖向构件砼连接处的外观质量,在下层竖向构件浇筑前,应预埋工具式连接螺母,用于上层构件模板的固定拉结,使其接缝严密,不会产生的砼高低差。
在支设上层构件模板前,在下层构件接缝处粘贴海绵条或双面泡沫胶条,以防止接缝处漏浆,保证砼的质量。
3、二次结构砼防漏浆措施:1-2层二次结构的马牙槎、腰梁、窗台压顶等部位支设模板前应贴双面泡沫胶条,以防漏浆,其中构造柱马牙槎需弹线粘贴。
4、构造柱模板应采用对穿螺杆固定;构造柱顶部应设漏斗形模板,待混凝土浇筑完成后剔除漏斗形混凝土。
5、模板固定夹形式:截面高度小于300-700mm的框架梁、止水带、腰梁、窗台压顶等应采用专用定型的工具式钢夹固定;高度大于800mm 的梁,应在梁中间增加一道螺杆。
6、后浇带钢柱支撑安装:地下室顶板后浇带采用钢柱支撑,待后浇带混凝土浇筑成型后再行拆除。
7、楼梯踏步施工缝处杂渣清理控制措施:楼梯施工缝应设置一块约200mm宽的可抽拉式活动模板,便于瓦工清理杂渣。
第1篇摘要:本文以某实际工程项目为案例,详细阐述了创优工程模板施工的示范做法,包括施工前的准备、施工过程中的质量控制、施工后的验收及维护等方面,旨在为类似工程提供参考。
一、施工前的准备1. 设计方案:根据工程特点,结合相关规范要求,制定详细的模板设计方案,包括模板类型、规格、数量、安装位置等。
2. 材料选购:选用符合国家标准的模板材料,确保其质量、强度、刚度、稳定性等指标达到设计要求。
3. 施工队伍:组织一支经验丰富、技术过硬的施工队伍,并进行岗前培训,确保施工人员熟悉施工工艺和质量要求。
4. 施工现场:做好施工现场的清理、平整工作,确保施工环境整洁、安全。
二、施工过程中的质量控制1. 模板安装:严格按照设计方案进行模板安装,确保模板位置准确、牢固、垂直。
2. 模板加固:对模板进行加固,防止其变形、移位,确保混凝土结构质量。
3. 混凝土浇筑:在浇筑混凝土前,检查模板及加固情况,确保其符合要求。
浇筑过程中,严格控制混凝土的振捣,防止出现蜂窝、麻面等质量问题。
4. 施工监测:对施工过程进行实时监测,及时发现并解决质量问题,确保工程质量。
5. 施工记录:做好施工记录,包括模板安装、加固、混凝土浇筑、施工监测等环节,为后续验收及维护提供依据。
三、施工后的验收及维护1. 验收:按照国家相关规范要求,对模板施工质量进行验收,确保其符合设计要求。
2. 模板拆除:在混凝土达到设计强度后,按照拆除方案进行模板拆除,确保拆除过程中模板及加固设施安全。
3. 模板维护:对使用过的模板进行清洗、保养,延长模板使用寿命。
4. 模板回收:将回收的模板进行分类、整理,为后续工程提供备用。
四、总结创优工程模板施工示范应注重施工前的准备、施工过程中的质量控制、施工后的验收及维护等方面。
通过以上措施,确保工程质量,实现创优目标。
以下为具体实施要点:1. 严格遵循设计方案,确保模板安装、加固、混凝土浇筑等环节符合要求。
2. 加强施工过程中的质量监控,及时发现并解决质量问题。
第一章室外墙面包含清水墙表面、一般抹灰表面、水刷石表面、干粘石表面、饰面砖表面及喷(刷)浆表面等。
清水墙表面(JXCYQB/101-2010)1范围合用于清水墙砌体表面创优施工。
2质量标准2.1 墙体组砌方法正确,清水墙、柱、表面砖应边角齐整,色彩平均。
清水墙、窗间墙无通缝;清水墙灰缝应横平竖直、摆缝平均,游丁走缝不大于20mm。
2.2 勾缝沙浆粘结坚固,压实抹光,横平竖直,交接处平顺,勾缝深浅、宽窄一致,无丢缝,灰缝颜色一致,砖面干净。
3施工要求一般砖墙砌筑应在防潮层或其余基层上,依据弹好地点线进行排砖。
外山墙第一皮应排丁砖,前后纵墙排顺砖,俗称“山丁沿跑”。
山墙两大角排砖一定对称。
窗前墙,扶壁柱地点尺寸应切合排砖模数,若不切合模数时,可用七分头或丁砖排在窗间墙中间或在扶壁柱不显然部位进行调整。
门窗洞口两边顺砖第一块砖应为七分头,各楼层排砖和门窗洞口为止应与基层一致。
370mm 门窗口、墙柱、垛禁止采纳包心砌法。
沿墙前后第一皮排砖时,要考虑甩窗口后砌条砖,窗角上一定使七分头才是好活,假如窗间墙长度不切合排砖模数时,同意窗口适合挪动。
砌体水平灰缝厚度和竖向灰缝宽度一般为10mm,但不该小于8mm,也不该大于 12mm。
勾缝时开凿瞎缝,并对缺棱掉角部位用与墙面同样颜色沙浆修理齐整,勾缝沙浆宜采纳 1:1.5(水泥:细砂)沙浆,勾缝宜采纳凹缝,凹缝深度一般为 4~5mm。
脚手眼应用于墙同样砖,同强度等级沙浆补砌严实。
依据平常经验,勾缝深度下 5 上 7(基层 5mm,顶层 7mm)为宜,注意划缝深度及砖缝上下棱洁净。
一般抹灰表面质量标准(JXCYBZ/102-2010)1范围合用于一般抹灰表面创优施工。
2质量标准2.1 粘结坚固,无脱层、空裂,面层无爆灰和显然抹痕。
表面圆滑干净,接槎平坦,线角顺直清楚。
2.2 分格缝宽度、深度平均,平坦圆滑,棱角齐整,横平竖直,通畅。
2.3 有排水要求部位应做滴水线(槽),滴水线(槽)应齐整顺直,滴水线应内高外低,滴水槽宽度和深度均应不小于 10mm。
