现浇混凝土空心楼板在工程中的应用(一)
- 格式:docx
- 大小:13.13 KB
- 文档页数:2
土木工程知识点-现浇空心楼盖施工技术现浇混凝土空心楼盖作为住房和城乡建设部重点推广应用的新技术之一,它具有结构重量轻,保温、隔音性能好,在层高不变的情况下提高净空高度等优点,大大降低了大跨度、大开间、大空间结构的经济成本。
其主要设计原理为:原梁板柱体系中的主梁区域设计成与空心楼盖等厚的暗梁,板带部分为空心楼盖。
一、CHF现浇空心楼盖在工程中的应用l.某地下车库为平战结合人防车库,车库地下建筑面积11801.69平方米,为框架结构,地下室层高为3.6米。
地下室顶板设计采用现浇空心楼盖结构。
混凝土强度等级为C30,板厚为450毫米;暗梁为实心混凝土,管离暗梁边净距不小于100毫米,离预留洞边净距不小于100毫米;采用l米标准管与1米以下的非标准长度管,管与管之间为50毫米实心混凝土。
2.空心楼盖内模采用LT-CHF玻纤增强复合筒芯,它具有强度高、重量轻、安装简便的优点,材料中不含有影响环境和人体健康的有害成分,是符合节能、环保的内模。
二、CHF现浇空心楼盖施工程序铺设模板按图纸根据LT-CHF玻纤增强复合筒芯的定位尺寸在模板上弹(划)线底层钢筋的上下关系必须按照暗肋的布置方向确定绑扎梁及楼板底筋底层筋交叉点下方每隔@800的模板处钻孔穿14号抗浮铁丝并固定(关键步骤)按照模板上的弹线预埋水电管(平行暗肋的水电管先放,垂直暗肋的水电管后放,并使后放的垂直暗肋水电管靠近弹线位置)LT-CHF玻纤增强复合筒芯测量和定位安放LT-CHF玻纤增强复合筒芯和限位块用16号铁丝绑扎筒芯(见图3)检查抗浮铁丝铺设、绑扎楼板面筋设置拉筋并每隔@600与上下筋点焊再次检查抗浮措施楼盖隐蔽验收检查浇捣混凝土(按顺筒方向振捣)找平压光。
三、CHF现浇空心楼盖主要施工方法1.LT-CHF玻纤增强复合筒芯安装(1)梁钢筋和楼板底筋绑扎完毕后,用钢卷尺测量核实实际铺设LT-CHF玻纤增强复合筒芯空间尺寸,根据图纸结合现场情况调整分隔点,拉线调直后用石笔在底模上划线。
现浇混凝土空心楼盖施工技术要点分析摘要:随着社会的快速发展和人民生活水平的提高,人们对建筑也提出了更高的要求。
目前,工程结构越来越复杂和多样化。
混凝土空心楼盖由于其在施工中的明显优势,在建筑工程中得到了广泛的应用,可以有效地提高工程的稳定性和可靠性。
同时,采取科学合理、节能环保的施工措施,降低工程总造价。
关键词:现浇混凝土;空心楼盖;施工技术引言现浇混凝土空心楼盖结构在我国已经出现了很长一段时间,其应用也越来越成熟。
此外,现浇混凝土空心楼盖具有良好的设计效果,弥补了传统空心楼盖结构的不足。
它由框架、空心内模板、纵向钢筋和横向钢筋组成,在施工中,空心内模板安装在多槽钢筋混凝土板上,形成空心钢筋混凝土板,不仅可以减少钢筋混凝土楼板自重,降低材料成本,还可形成水平结构体系和双向钢筋混凝土浇筑网,下面以安徽省巢湖市悦麓苑项目空心楼盖地下室顶板工程举例说明:1现浇混凝土空心楼盖的优点1.1空心楼盖的自身重量更低所谓空心楼板,是指楼板内部采用空心芯模,通常材质为塑料、金属、混凝土材质等,本项目采用镀锌铁皮空心芯模,整体自重大大降低,从而降低了对整体荷载的要求.但在空心楼房发生自然灾害的情况下,轻质楼板的重力作用很小,对业主财产的损害也很小,另一个明显的影响是大大提高了轻型建筑的抗震性能,提高了建筑物的稳定性,保护了业主的财产安全。
1.2空心楼盖的承载性能更高为了保证传统混凝土结构的抗拉强度,混凝土的数量必须在标准范围内,当超过标准范围时,抗拉强度就会降低,影响整体的稳定性,另外,空心结构具有体积大,占地面积大,能耗低,随着体积的增大,混凝土楼板的承载力也随之增大,因此普通空心楼板的优点是最大承载力增大,根据本项目设计图纸,采用空心楼盖地下室顶板,在上层与下层混凝土总厚度仅为190mm的情况下,其承载力达到35KN/㎡,这样的承载力通常为300mm厚实心混凝土板的承载力。
1.3空心楼盖自身的强度更大首先,空心楼板采用箱形结构,强度高,承载力强,能更好地承受外力的破坏,提高了楼板的整体性能,然后将混凝土安装在矩形箱形结构中,并对其进行填充保护。

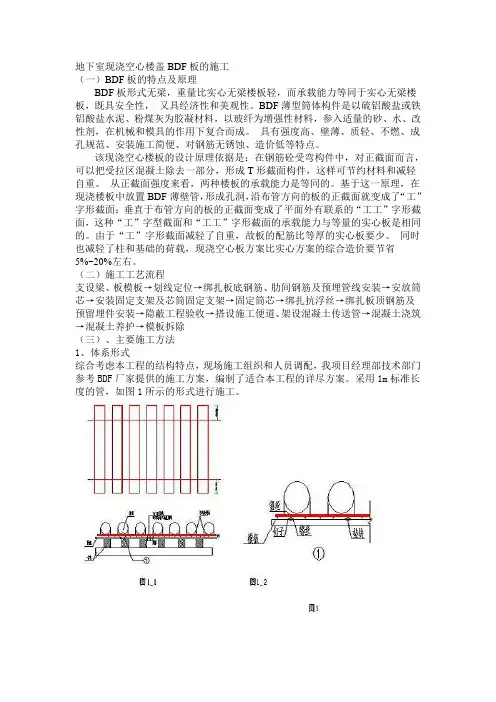

地下室现浇空心楼盖BDF板的施工(一)BDF板的特点及原理BDF板形式无梁,重量比实心无梁楼板轻,而承载能力等同于实心无梁楼板,既具安全性,又具经济性和美观性。
BDF薄型筒体构件是以硫铝酸盐或铁铝酸盐水泥、粉煤灰为胶凝材料,以玻纤为增强性材料,参入适量的砂、水、改性剂,在机械和模具的作用下复合而成。
具有强度高、壁薄、质轻、不燃、成孔规范、安装施工简便、对钢筋无锈蚀、造价低等特点。
该现浇空心楼板的设计原理依据是:在钢筋砼受弯构件中,对正截面而言,可以把受拉区混凝土除去一部分,形成T形截面构件,这样可节约材料和减轻自重。
从正截面强度来看,两种楼板的承载能力是等同的。
基于这一原理,在现浇楼板中放置BDF薄壁管,形成孔洞,沿布管方向的板的正截面就变成了“工”字形截面;垂直于布管方向的板的正截面变成了平面外有联系的“工工”字形截面,这种“工”字型截面和“工工”字形截面的承载能力与等量的实心板是相同的。
由于“工”字形截面减轻了自重,故板的配筋比等厚的实心板要少。
同时也减轻了柱和基础的荷载,现浇空心板方案比实心方案的综合造价要节省5%~20%左右。
(二)施工工艺流程支设梁、板模板→划线定位→绑扎板底钢筋、肋间钢筋及预埋管线安装→安放筒芯→安装固定支架及芯筒固定支架→固定筒芯→绑扎抗浮丝→绑扎板顶钢筋及预留埋件安装→隐蔽工程验收→搭设施工便道、架设混凝土传送管→混凝土浇筑→混凝土养护→模板拆除(三)、主要施工方法1、体系形式综合考虑本工程的结构特点,现场施工组织和人员调配,我项目经理部技术部门参考BDF厂家提供的施工方案,编制了适合本工程的详尽方案。
采用1m标准长度的管,如图1所示的形式进行施工。
为保证BDF的有效固定,做到位置准确,现场加工若干个如下规格的F型钢筋卡具。
周转使用。
每长度规格BDF管用两组F型卡具固定。
卡具如图二示:2.模板工程施工(1)搭支模架:板的跨度、厚度相差较大、支模架凭经验搭设,会造成不安全或浪费,故要通过计算确定立杆间距。
浅论现浇空心楼盖施工工艺及技术要点1 工程概况****项目***仓库,总建筑面积****㎡。
本工程项目混凝土框架结构工程和部分钢结构(金属岩棉夹芯板)工程。
其建筑高度为29.2m,柱网为12m×12m,属于大开间。
地上四层,采用薄壁方箱空心/密肋楼盖,框架结构,结构安全等级二级;本工程抗震设防烈度为6度,设计合理使用年限为50年。
屋面防水等级为Ⅰ级,建筑耐火等级设计为一级,内墙为页岩多孔砖墙和混凝土空心砖,其构造和技术要求参见国家标准要求。
2 施工工艺2.1空心薄壁箱体介绍*****项目现浇混凝土空心楼盖使用的永久性薄壁箱体是GBF高注合金方箱,以高分子树脂(PP、PE)为主要原料,经合金改性,用特殊工艺加工成型高分子合金盆模,由一个开口盆模与一块硅钙板材对扣组合而成,用于现浇混凝土空心楼盖结构非抽芯成孔用高分子合金箱形内置模产品,优点是强度大、耐热性高,常见主规格有500x500mm和600x600mm两种,具体尺寸由结构设计确定,此次使用尺寸为500x500mm,如图1所示。
图1 GBF高注合金方箱2.2 施工工艺高注合金方箱现浇混凝土空心楼盖是一种由暗梁或明梁、非抽芯式高注合金方箱内置模、孔间腹肋、孔顶和孔底现浇混凝土板等构件组成的空心楼盖;其板厚和梁高及配筋根据柱网、板跨、荷载等确定。
*******项目高注合金方箱现浇混凝土空心楼盖的施工工艺为:测量放线→安装支模架和模板→结构构件和方箱定位→钢筋下料→安装高注合金方箱并防浮→板面钢筋安装→隐蔽工程验收→浇筑混凝土→混凝土养护→拆模,具体施工流程如图2所示。
图2 高注合金方箱现浇混凝土空心楼盖施工工艺流程3 技术要点3.1 支模架及模板安装模板、龙骨与支撑架的承载力和稳定计算设计必须根据楼盖厚度、孔间腹肋宽度、孔顶及孔底现浇板厚度、暗梁的宽度与平面具体位置计算恒荷载值,并充分考虑楼盖上施工荷载。
龙骨和支撑的布置宜考虑兼作高注合金方箱抗浮锚定的要求。

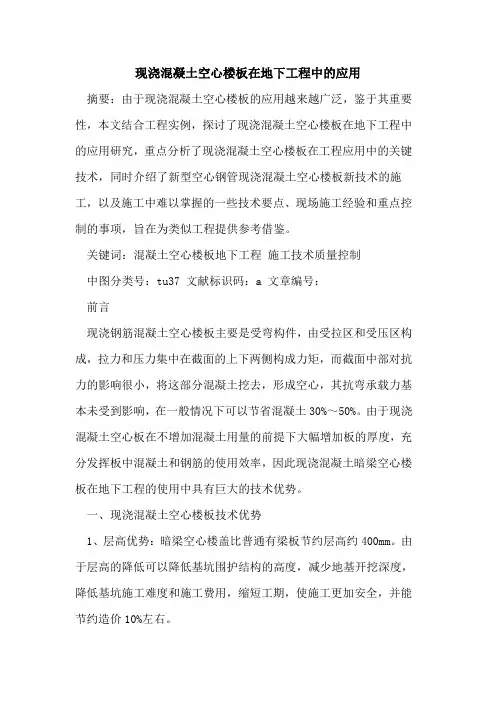

现浇混凝土空心楼板在地下工程中的应用摘要:由于现浇混凝土空心楼板的应用越来越广泛,鉴于其重要性,本文结合工程实例,探讨了现浇混凝土空心楼板在地下工程中的应用研究,重点分析了现浇混凝土空心楼板在工程应用中的关键技术,同时介绍了新型空心钢管现浇混凝土空心楼板新技术的施工,以及施工中难以掌握的一些技术要点、现场施工经验和重点控制的事项,旨在为类似工程提供参考借鉴。
关键词:混凝土空心楼板地下工程施工技术质量控制中图分类号:tu37 文献标识码:a 文章编号:前言现浇钢筋混凝土空心楼板主要是受弯构件,由受拉区和受压区构成,拉力和压力集中在截面的上下两侧构成力矩,而截面中部对抗力的影响很小,将这部分混凝土挖去,形成空心,其抗弯承载力基本未受到影响,在一般情况下可以节省混凝土30%~50%。
由于现浇混凝土空心板在不增加混凝土用量的前提下大幅增加板的厚度,充分发挥板中混凝土和钢筋的使用效率,因此现浇混凝土暗梁空心楼板在地下工程的使用中具有巨大的技术优势。
一、现浇混凝土空心楼板技术优势1、层高优势:暗梁空心楼盖比普通有梁板节约层高约400mm。
由于层高的降低可以降低基坑围护结构的高度,减少地基开挖深度,降低基坑施工难度和施工费用,缩短工期,使施工更加安全,并能节约造价10%左右。
2、改善厚板的温度变形:由于楼盖中部空心,降低了混凝土在凝结硬化过程中的体积收缩和水化热,现浇混凝土空心板核心区温度远低于相应实心板的核心区温度,这样由于温差引起的温度裂缝就有了很好的改善。
3、提高抗渗能力:现浇空心板由于板厚加大增加了渗透路径和内模的阻断作用,以及温度裂缝的减少,抗渗能力得到了巨大的提高。
4、减少或减小柱帽:由于自重的降低,空心板比相应实心大板所需的柱帽减少或减小了很多。
5、管线安装优势:取消主次梁后,板的底面平整,有利于管线的顺直安装,既减少了管线安装的成本,也使管线安装更加合理。
6、施工优势:现浇空心楼盖采用暗梁的形式,楼盖的模板面积可降低达40%,而且全部是平面模板,施工方便,大幅降低模板材料成本。
WHB箱体施工方案现浇混凝土空心楼板主要用于工业或民用建筑水平板结构中,能有效减轻现浇大跨度平板的重量。
郑州君安新型建材有限公司根据施工经验编制本工法。
一、特点1、有效减轻现浇混凝土平板重量,减低建设成本。
2、有利于建筑平面的布置,并可降低层高。
3、施工工艺简单,施工质量可靠,施工安全。
二、适用范围工业与民用建筑中厚度≥150mm的现浇混凝土板,如单、双向板,无梁楼板等.三、工作原理现浇混凝土空心板由暗梁和非抽芯式空心板组成。
关键是非抽芯预埋管应重量轻、价格低、不宜破碎、不宜滚动。
四、材料及施工机具1.预埋盒:采用WHB轻质薄壁箱体,多用WHB材料模具成型。
2.钢筋:按施工图要求.3.混凝土:坍落度160~180mm,石子粒径小于三分之一肋梁宽度和管底混凝土厚度。
4.模板系统:竹面大模板、钢管模板支架。
5.混凝土输送方法:泵送.6.振捣器:ø30、ø50振捣棒。
五、工艺流程楼板定位放线→支设模架系统→底板弹线→绑扎楼板底板排钢筋→预留、预埋施工→暗梁钢筋、肋间钢筋网片绑扎→钢筋隐蔽工程中间验收→安装WHB箱体→铺设操作走道→绑扎WHB箱体抗浮钢筋,并锚固抗浮拉筋→绑扎楼板上排钢筋→钢筋隐蔽工程检查验收→安装混凝土输送设备→浇筑混凝土→混凝土养护→拆除模架系统。
六、施工方法:1.楼板定位放线:在已完成结构上,按施工图要求对楼板进行定位放线。
2。
模架系统支设:按《混凝土结构工程施工质量验收规范》GB50204—2002要求施工。
模架系统设计除考虑模架自重和施工荷载外,尚应考虑龙骨兼作WHB箱体抗浮锚固的要求。
3。
钢筋绑扎:按《混凝土结构工程施工质量验收规范》GB50204-2002要求施工.步骤如下:3。
1模板验收合格后,在底模标出板下排钢筋,暗梁、肋间网片和WHB箱体位置线,以保证它们的安装位置准确.3。
2绑扎底排钢筋。
3.3预留洞、预埋管、件施工(预留洞周围应做成实心板,预埋盒应设在管间肋处)。
[(更新版)国家开放大学电大专科《建筑构造》机考判断题题库及答案](更新版)国家开放大学电大专科《建筑构造》机考判断题题库及答案一、判断题题目1 供人们生活起居用的建筑物称为公共建筑。
选择一项:对错题目2 供人们进行社会活动的建筑物称为居住建筑。
选择一项:对错题目3 由于低层住宅占地较多,因此在大城市中应当控制建造。
选择一项:对错题目4 房屋的建造地点不同,使用功能不同,往往对建筑构造的要求也不相同。
选择一项:对错题目5 在选择受力的构配件时,应把美观放在首位,比如楼梯的栏杆和扶手。
选择一项:对错题目6 不同的时代、不同的地域、不同的人群对建筑形象的理解是相同的。
选择一项:对错题目7 物质技术条件在限制建筑发展空间的同时也促进了建筑的发展。
选择一项:对错题目8 建筑的艺术形象是以其平面空间组合、建筑体型和立面、材料的色彩和质感、细部的处理及刻画来体现的。
选择一项:对错题目9 建筑模数是选定的标准尺度单位,作为建筑空间、建筑构配件、建筑制品以及有关设备尺寸相互协调中的增值单位。
选择一项:对错题目10 内墙顶层墙身的中心线一般与平面定位轴线相重合。
选择一项:对错题目11 结构构件与竖向定位轴线的联系,应有利于墙板、柱、梯段等竖向构件的统一,满足使用要求,便于施工。
选择一项:对错题目12 在框架结构中,中柱的中线一般与纵、横向平面定位轴线相重合。
选择一项:对错题目13 在非砖混结构中,墙体可能是承重构件,也可能是围护构件。
选择一项:对错题目14 在框架结构中,墙体是最主要的承重构件。
选择一项:对错题目15 墙体可以抵御风、霜、雨、雪的侵蚀,防止太阳辐射和噪声干扰等。
选择一项:对错题目16 墙体设计时,在热工方面没有具体要求。
选择一项:对错题目17 外墙主要起分隔房间的作用。
选择一项:对错题目18 墙面装饰对整个建筑物的装饰效果影响不大。
选择一项:对错题目19 墙体是建筑装修的重要组成部分。
选择一项:对错题目20 墙体设计时,必须考虑满足防火的要求。
现浇混凝土空心楼板在工程中的应用张兴金(河南省鼎基建筑安装工程有限公司,河南夏邑476400)工程技术睛要1本文通过天津空港九年一贯制学校工程采用G B I:空心管现浇楼掘施工,结合期苑要点,论述其在工程的应用和施工中应注意的质量控案0操作问题及应注意的其他问题,为现浇空心楼盖的施.L提供一些参考。
鹾-键阋G BF薄壁管;施工;质量控制现浇混凝土空,蜷盖技术是一种以G BF高强薄壁管为主材的楼盖施工技术,是目前建筑结构施工领域中的一项技术创新,其性能好、价格优,具有巨大的社会经济价值,目前这种技术已被施工中广泛运用,天津空港九年一贯制学校工程就是采用了这一现浇空心G BF高强薄壁管楼盖新技术。
1工程栩况天津空港九年一贯制学校教学楼位于天津空港物流IJ O T区东六道与中环东路交叉口南侧,有七个教学区相连组成,各区有中庭院,总建筑面积22000平方米。
结构形式为钢筋混凝土框架结构,楼板采用现浇混疑土空心(G B F高强薄壁)无梁楼盖结构,柱网采用aO r n x6.9m 柱网,空心楼板周边设置框架梁,作为空心板的支座。
空,厶板四边支座的上部及四角均布置长度不小于1/4长跨的构造筋,楼板结构厚度270m m,使用150m m圆形现浇多孔楼板用薄壁管,管长采用1000m m,保护层底厚70m m,顺筒肋宽50r am,顶头缝宽100r am ,布管方向采用网格布置。
2现浇空心楼盖施工及质量控制施工前,根据工程的实际情况,制订了详细的、操作性强的施工方案及作业指导书,以确保施工的进行及质量。
具体施工工艺流程如下:测量放线一底模龙骨及模板安装—喝B F管及预埋安装管、盒定位—钢筋安装、预埋管盒安装—嘎装底层钢筋及肋间弯钩,管端处箍筋及钢筋—暗梁及底层钢筋隐蔽初验—安装抗浮钢筋,点验排放G B F管及管顶垫板并作抗浮固定一薄壁管安装隐检、验收—安装面层钢筋及预埋管、盒—铺设架空管道,清除杂物—跪蔽工程验收并记录一浇筑混凝土.随浇随口调G B F管、钢筋—楼盖混凝土养护—达到强度拆模。
瑟;塑.鉴凰探析现浇混凝土空心楼板在工程中的应用高承恩(河南科光工程建设监理有限公司,河南郑州450003)[摘要]本文就现浇混凝土空心褛橱施工工艺做出了分析,重点对施工质量控制进行了详细的阐述。
【关键词]现浇混凝土;空心楼板;质量控制空心无梁楼盖是通过嘣氐暗梁截面高度,增女B板的厚度,同时在板中配置双层钢筋.并设置板肋,提高板的刚度,使暗梁与板合理受力、传力。
在板中预埋高强轻质的薄壁管,减轻结构自重,从总体上降低建筑高度,减轻结构自重。
1施工工艺施工工艺流程图为:模板支设——绘制薄壁管布置图、测量放线——并自检验收垫铁、垫块、暗梁钢筋、板底钢筋、板肋钢筋的安装,预埋板底水电线管盒——薄壁管的制作、检查和修补、薄壁管的安装、验收——板面钢筋的安装、验收及预埋水电线——浇筑混凝土,达强度要求后拆模。
2施工技术1)薄壁空,游盖的模板与钢筋淹工执行e昆凝土结构工程施工质量验收规范G B50204—200乃。
2)模板、支撑、龙骨的设计必须根据楼板总数厚度、暗梁的宽度与平面的具体位置做恒载截取值后进行竖向和侧向稳定计算。
3)龙骨支撑的布置宜考虑兼薄壁管抗浮锚定的要求,模板应双向起拱25~5.o%。
薄壁管间肋钢筋安装前宜点焊成钢筋网片。
4)薄壁管安装过程中采用调整对线的方法以保证薄壁管及预埋管暗梁、梁柱间距符合设计要求。
5)在薄壁管安装过程中,将管垫至设计标高后,应在每段管距离管两端头的1/4管长处至少1点作抗浮锚定脚手架支架上,不得利用底层钢筋作抗浮锚定。
6)宜在楼盖的一定范围内利用钢筋作板厚和薄壁管标高控制标识,以保证后续混疑土施工符合要求。
7)混凝土浇筑宜沿薄壁管纵轴单向进行。
不宜沿垂直薄擘管方向作多点围合式浇筑。
8)混凝土塌落度为15—18cm,且布料与振捣同时进行保证薄壁管底部被混疑土充满、无存气囊、气池3施工质量控制G BF现浇混疑土空,厶楼盖体系所用新型建材G BF高强薄壁管,是采用耐碱玻璃纤维网格布为受拉材料,用超高强胶结料及添加剂为主要胶凝材料,以活化漂珠及外加剂为外掺料制成的用于现浇混凝土空心楼盖的高强薄壁管。
现浇混凝土空心楼板在地下室顶板施工中的应用作者:龚劲来源:《建筑工程技术与设计》2014年第15期摘要:本文结合工程实例,将现浇混凝土空心楼板与普通梁板及宽扁梁板结构经济性作对比,重点分析了现浇混凝土空心楼板在地下室顶板施工中的关键技术,详细阐述了其施工质量控制要点,以及施工中相关注意事项,为类似工程提供参考借鉴。
关键词:混凝土空心楼板;结构;施工;质量控制1 引言现浇混凝土空心楼板作为近年来在地下室顶板工程中应用广泛,其结构跨度和楼板厚度虽大却自重轻,具有增大使用空间,节约混凝土用量,降低工程造价的优点。
现浇混凝土空心楼板结构技术是在楼板中预埋筒芯,用强度高且重量轻的壁筒芯来取代楼盖内部分混凝土,由于其混凝土材料的配置与浇筑方法具有一定特殊性,使得混凝土的施工增加了难度,其中筒芯安装固定、模板的安装铺设都是施工重点控制的关键,现对现浇混凝土空心楼板在地下室顶板施工中的应用做相关探讨。
2工程概况某项目建筑面积30.1万m2,由高层、多层及花园洋房共计14幢楼组成。
其中,地上建筑面积为24.2万m2,地下建筑面积为5.9万m2。
地下室部分为两层,负二层层高为3.3m,负一层层高为3.4m。
地下室顶板均采用现浇混凝土无梁空心楼板结构,结构抗震设防烈度为7度。
3地下室采用现浇混凝土空心楼板经济性比较3.1现浇混凝土空心楼板与普通梁板结构经济指标比较该项目地下室相关参数列于表1,与普通梁板楼盖体系相比,现浇空心板结构的经济指标具有较大的优势,主要体现在能有效降低结构层高度、获得较好的使用空间,并且钢筋构造及支模简单,施工速度快,有效克服现浇混凝土结构费人工、施工周期长的缺点。
(1)与普通梁板结构相比,地下室采用现浇混凝土空心板按地下室区域面积每平米减少工程量如表1所示。
(2)考虑地下室顶板覆土1.2m,活荷载3.0kN/m2,轴网尺寸7.8×8.1,通过计算分析,将无人防区域地下室顶板梁、板经济指标列于表2。
现浇混凝土空心楼板在工程中的应用(一)
【论文关键词】空心无梁楼板钢筋混凝土施工技术【论文摘要】本文阐述了空心无梁楼板在过程中的应用,从施工工艺、质量控制措施等方面进行了探讨,旨在提供一些资料供同行们参考。
空心无梁楼盖是通过降低暗梁截面高度,增加板的厚度,同时在板中配置双层钢筋,并设置板肋,提高板的刚度,使暗梁与板合理受力、传力。
在板中预埋高强轻质的薄壁管,减轻结构自重,从总体上降低建筑高度,减轻结构自重。
1施工工艺
施工工艺流程图为:模板支设——绘制薄壁管布置图、测量放线——并自检验收垫铁、垫块、暗梁钢筋、板底钢筋、板肋钢筋的安装,预埋板底水电线管盒——薄壁管的制作、检查和修补、薄壁管的安装、验收——板面钢筋的安装、验收及预埋水电线——浇筑混凝土,达强度要求后拆模。
2施工技术
(1)薄壁空心楼盖的模板与钢筋施工执行《混凝土结构工程施工质量验收规范GB50204-2002》。
(2)模板、支撑、龙骨的设计必须根据楼板总数厚度、暗梁的宽度与平面的具体位置做恒载截取值后进行竖向和侧向稳定计算。
(3)龙骨支撑的布置宜考虑兼薄壁管抗浮锚定的要求,模板应双向起拱2.5-5.0%。
薄壁管间肋钢筋安装前宜点焊成钢筋网片。
(4)薄壁管安装过程中采用调整对线的方法以保证薄壁管及预埋管暗梁、梁柱间距符合设计要求。
(6)在薄壁管安装过程中,将管垫至设计标高后,应在每段管距离管两端头的1/4管长处至少1点作抗浮锚定脚手架支架上,不得利用底层钢筋作抗浮锚定。
(6)宜在楼盖的一定范围内利用钢筋作板厚和薄壁管标高控制标识,以保证后续混凝土施工符合要求。
(7)混凝土浇筑宜沿薄壁管纵轴单向进行。
不宜沿垂直薄壁管方向作多点围合式浇筑。
(8)混凝土塌落度为15-18cm,且布料与振捣同时进行保证薄壁管底部被混凝土充满、无存气囊、气泡。
3施工质量控制
GBF现浇混凝土空心楼盖体系所用新型建材GBF高强薄壁管,是采用耐碱玻璃纤维网格布为受拉材料,用超高强胶结料及添加剂为主要胶凝材料,以活化漂珠及外加剂为外掺料制成的用于现浇混凝土空心楼盖的高强薄壁管。
(1)薄壁管进场验收标准:薄壁管进场后应对其物理力学性能、外观质量、几何尺寸进行检查,符合标准的方可使用。
(2)模板安装完毕经验收合格后应对暗梁、薄壁管、预埋管盒、预留孔等进行放线定位,核对无误后方可进行下道工序施工。
(3)暗梁钢筋、楼盖底层钢筋及薄壁管肋间钢筋安装完毕必须进行验收,在确定钢筋垫块完整安装可靠后方可铺设薄壁管。
(4)壁管的吊装用特制的钢筋笼。
薄壁管在被吊装至安装楼层前,须对其外观完好程度做逐根检查。
管壁及管端堵头被损不应超过规定标准,否则需要进行处理后方可入模。
缺损严重超标者不允许使用。
薄壁管的局部破损修补可用塑料布、编织布及封口胶带等。
孔洞较大时可先在孔洞内塞麻袋、塑料布等材料,以浇筑混泥土时水泥砂浆不会进入管内为准。
(5)在薄壁管的安装过程中,水电线管盒的预留、预埋应尽量减少对楼盖断面的削弱,使管线盒尽可能在管间肋处预埋管,宜采用KBG管竖向板穿板采取先埋法兰盘。
必要时可以
将薄壁断开或将薄壁管锯开,以让出管线的位置管线预埋情况。
(6)安装薄壁管过程中,应随安随在管顶垫木作保护,不允许直接踩踏板薄壁管。
(7)在混凝土施工中应在薄壁管上架空安装原送混凝土的水平管转向接头。
布料口支座或运送混泥土的小车通道,禁止将施工机器直接压在薄壁管上。
(8)浇筑混凝土时应随浇随校正钢筋与薄壁管的位置,并对施工时导致缺损的薄壁管进行修补。
(9)楼盖面层钢筋安装完成后,应按现行钢筋施工验收规范进行隐蔽工程验收,合格后方可进行现浇混凝土施工。
(10)为防止薄壁管在浇筑混凝上时因两侧压力不平衡造成薄壁管位置的移动,除在薄壁管之间用横向“U”型短钢筋作控制定位外还可使用木锲在管间作临时固定。
以保证管间肋宽准确。
但木锲在混凝土浇筑完成后应及时拔出。
(11)在混凝土浇筑过程中,最易出现整体上浮的部位是在接近收尾部分。
因此应特别注意,布料应在薄壁管上,然后往下振捣,切忌由管下往前赶。
如果出现整体上浮现象,应将已浇筑部分的混凝土全部掏净,整修好钢筋、薄壁管的位置后重新浇筑混凝土。
4施工难点
4.1混凝土振捣不密实
(1)混凝土水泥:选用大厂生产的优质普通水泥或矿渣水泥在425级以上。
(2)骨料:选择级配良好、洁净的河砂及卵石。
粗骨料选择5-30mm的河卵石,细骨料采用级配良好的中砂(河砂),细度模数2.3-3.0,含泥量小于1.0%。
