狮子坪水电站大坝基础防渗墙施工技术与质量监理
- 格式:pdf
- 大小:395.58 KB
- 文档页数:7
水电站大坝心墙沥青混凝土配合比试验及施工质量控制摘要:随着社会经济的不断发展以及城市化进程的不断推进,人们对水电站整体的施工质量提出了更高的要求。
基于此,本文分析了水电站大坝心墙沥青混凝土配合比试验,探究控制水电站大坝沥青混凝土心墙的施工质量的有效策略,以供相关人员参考。
关键词:水电站大坝;沥青混凝土心墙;施工质量引言:由于水电站大坝心墙施工技术含量较高,且极易受到天气、水文以及地质的影响。
因此,在开展水电站大坝沥青混凝土心墙的施工时,需要通过配合比试验,采用科学配比,并加强施工质量控制,进而确保水电站大坝工程的经济效益和社会效益。
1.分析水电站大坝心墙沥青混凝土配合比试验1.1沥青混凝土的原材料对于水电站大坝沥青混凝土心墙而言,需要应用到的原材料有:沥青、粗骨料、细骨料以及填料。
为有效提高水电站大坝沥青混凝土心墙的施工质量,在选取原、加工原材料时,主要是以下内容:第一,沥青。
一般情况下可以使用克拉玛依2#,因为此种沥青的质量较为稳定,能够为后续施工作业的顺利开展提供切实保障。
而且,克拉玛依2#沥青符合我国相关设计规范的要求。
第二,粗骨料。
在选取粗骨料时,可选用白云岩碱性骨料,且其粒径应在19-2.36mm。
这种类型的粗骨料,其实是一种人工碎石,主要是将白云岩毛料放入骨料的加工系统,通过破碎、筛分工艺制出。
白云岩碱性骨料具有较强的耐热性,在对其加热时,不会出现分裂等情况,而且,质地坚硬,具有极强的粘附力,能够与沥青很好的混合。
最重要的是,这种粗骨料满足我国沥青混凝土粗骨料指数指标中的压碎率,能够切实保障水电站大坝沥青混凝土心墙的施工质量。
第三,细骨料。
对于沥青混凝土的细骨料而言,仍选择白云岩碱性骨料,但其粒径需要把控制在2.36-0.075mm。
此类型的细骨料不仅质地坚硬,具有较强的耐热性,还具有较小的吸水率,在经过硫酸钠干湿五次循环后,仅发生较小的重量损失。
但是,这种人工砂中粒径不大于0.075mm的填料占比超过三成,不符合相关标准。
狮子坪水电站大坝帷幕灌浆施工中特殊情况处理技术探讨杨世伟张向军(四川准达岩土工程有限责任公司四川成都610072)摘要:狮子坪水电站高水头防渗帷幕施工中針对串浆、冒浆、涌水、断层、耗灰量大等特殊孔段采取低压、浓浆、限流、限量、间歇、掺加外加剂剂、待凝等技术措施,保证工程质量,加快工程施工进度,取得了不错的效果。
关键字:狮子坪水电站复杂地层帷幕灌浆1 工程概述1.1工程简介狮子坪水电站是杂谷脑河流域的龙头水库电站,位于四川阿坝州理县境内。
水库总库容1.327亿m³,为年调节水库,总装机容量195MW(3×65MW)。
该电站为二等大(2)型工程,大坝为碎石土心墙堆石坝,最大坝高136m,坝顶总长309.40m,坝顶高程2544m,正常蓄水位高程2540m。
1.2工程地质岩性坝区岩石由上三迭统侏倭组和新都桥组浅变质岩组成,岩性为变质砂岩夹千枚岩、变质砂岩与千枚状板岩互层、薄层变质砂岩与千枚状板岩互层和千枚状板夹薄层砂岩。
2 防渗帷幕设计2.1帷幕灌浆孔布置大坝帷幕灌浆孔布置大坝心墙底部,共布置两排帷幕灌浆孔,排距 1.5m,孔距水平方向2.5m,梅花形布孔,孔深70-100米。
2.2灌浆段长及压力灌浆段长度2~5m,帷幕灌浆孔灌浆压力值见表2.2-1。
2.3浆液比级及结束条件灌浆浆液水灰比采用5:1、3:1、2:1、1:1、0.8:1、0.5:1五个比级(重量比级)。
灌浆段在最大设计压力下,注入率不大于1L/min后,继续灌注90min,结束灌浆。
2.4帷幕灌浆检查标准经过灌浆后,地层透水率q≤3Lu;3 帷幕灌浆特殊情况施工技术3.1冒浆、漏浆灌浆过程中,发现冒浆、漏浆时,采用嵌缝、表面封堵、低压、浓浆、限量、间歇灌浆等方法进行处理。
3.2串浆灌浆过程中发生串浆时,如串浆孔具备灌浆条件,可一泵一孔同时进行灌浆。
否则,塞住串浆孔,待灌浆孔灌浆结束后,再对串浆孔进行扫孔、冲洗,而后继续钻进或灌浆。

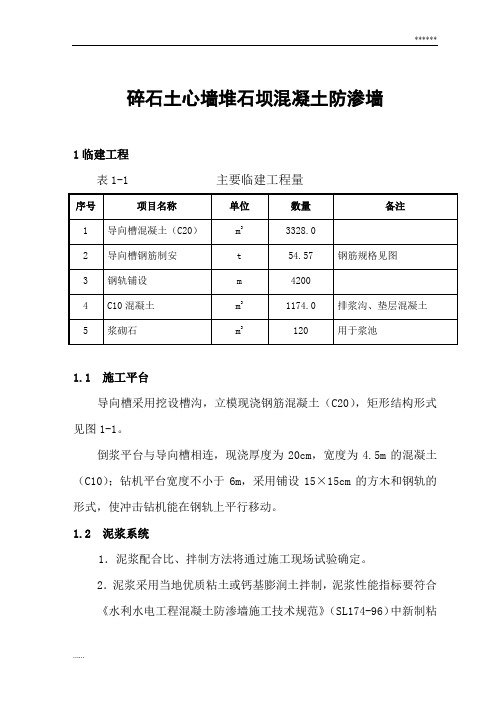

碎石土心墙堆石坝混凝土防渗墙1临建工程表1-1 主要临建工程量1.1 施工平台导向槽采用挖设槽沟,立模现浇钢筋混凝土(C20),矩形结构形式见图1-1。
倒浆平台与导向槽相连,现浇厚度为20cm,宽度为4.5m的混凝土(C10);钻机平台宽度不小于6m,采用铺设15×15cm的方木和钢轨的形式,使冲击钻机能在钢轨上平行移动。
1.2 泥浆系统1.泥浆配合比、拌制方法将通过施工现场试验确定。
2.泥浆采用当地优质粘土或钙基膨润土拌制,泥浆性能指标要符合《水利水电工程混凝土防渗墙施工技术规范》(SL174-96)中新制粘排浆沟1:1卧木15×15c m铁轨施工道路水管浆管导向槽剖面图倒渣枕木15×20c m钢筋钻机轨枕15×15c m说明:1.图中尺寸均以c m 计;φ20@800 φ8@200 φ20@400 导向槽配筋图φ20@800 φ20@400 φ8@200 452.导向槽配筋图的尺寸单位为m m 。
图1-1土、膨润土泥浆性能指标和不同阶段泥浆性能测定项目的规定,施工过程中主要是密度、漏斗黏度、含砂量指标的监控。
3.由于坝轴线较长,可在坝两端各建一套泥浆系统,浆池总容量500m3,浆池结构为浆砌块石,供浆管路为ф100mm铁管,具体见图1-2。
4.如当地有符合要求的优质粘土,选用卧式双轴泥浆搅拌机制浆,不能满足要求时,可选用旋流式高速搅拌机制膨润土泥浆,新制膨润土泥浆需存放24h,经充分水化溶胀后方能使用。
5.由于本防渗墙工程所处地层主要为卵砾石层,钻渣颗粒较大,泥浆的回收净化处理采用沉淀法效果会比较好,因此槽孔废弃泥浆通过排浆沟流入沉淀池,回收净化处理后再循环使用,不但耗浆量大为降低,也降低了工程造价。
1.3 施工用水在坝两端各建一座容量为500m3储水池,接管至各防渗墙施工点供应施工用水。
1.4 施工用电混凝土防渗墙施工用电总容量为1000.0kVA,从业主指定变压器分别架设两趟主电缆线至防渗墙施工地段。
8防渗墙工程施工质量控制8.1 防渗墙的质量控制重点(一)槽孔建造的质量控制要点1.砼防渗墙的中心线及高程,应该照设计文件要求,根据测量基准点进行控制。
2.划分槽孔时,综合考虑地基的工程地质和水文地质条件,砼供应强度、施工部位、造孔方法及延续时间等因素。
合拢段的槽孔长度以短槽孔为宜,尽量安排在深度较浅、施工条件较好的地方。
3.建造槽孔的主要机具,其性能应满足下列基本要求:(1)能达到设计要求的有关指标。
(2)具有足够的松动或破碎地层的能力,以及较好的排渣性能。
(3)操作简便、安全,能灵活地移动位置。
(4)满足施工合同要求。
4.建造槽孔,根据地层情况采用以下钻进和出渣方法:(1)钢丝绳冲击钻机,配以实心钻头钻进,抽砂筒出渣,适用于砂卵石地层或其他地层。
(2)泵吸反循环钻机造孔,适用于绝大部分颗粒能从排渣管内通过的地层。
5.确定孔口高程时,应考虑以下因素:(1)施工期的最高地下水位。
(2)能顺畅排除废浆、废水、废渣。
(3)尽量减少施工平台的挖填方量。
(4)孔口高出地下水位不低于1.5m。
6.建造槽孔前,应现浇混凝土导墙,以防止孔口坍塌,并起导向作用,导墙内须配设钢筋。
导墙高度1.5-2.0m为宜,且必须直立、稳固、位置准确,两侧应按规定的质量标准分层回填夯实。
导墙的上游为钻机平台,下游为倒渣平台,钻机平台用碎石填筑,倒渣平台采用现浇混凝土,厚度及坡度满足施工要求。
7.建造槽孔的钻机应设置在平行于防渗墙中心线的轨道上。
轨道地基必须平坦、坚实,不得产生过大或不均匀的沉陷,以保证钻机工作时的稳定和垂直精度。
8.造孔过程中为保证孔壁的稳定,孔内泥浆液面必须保持在导向槽板顶面以下30-50m,造孔泥浆应满足成槽护壁需要。
9.采用钻劈法(主孔钻进,副孔劈打)造槽孔,钻劈时应注意以下几点:(1)开钻钻头直径必须大于终孔钻头直径,造孔过程中应经常检查钻头直径,磨损后应及时补焊。
(2)因地制宜选择合理的副孔长度。
(3)槽孔间应留有足够的长度,以免被挤穿。

狮子坪水电站坝基深厚覆盖层特性及防渗处理黎昌有;邓卫东;冯建明【摘要】狮子坪水电站大坝基础覆盖层深厚(最深达101.5 m),结构层次复杂,各层级配不均一,局部具架空现象,基础防渗处理难度大.河床基岩横断面为较对称的"V"型谷,谷坡陡峻,施工难度大.防渗墙穿过覆盖层深度大,为目前国内第一深墙(单孔最深101.8 m,槽孔平均深度100.23 m).围绕狮子坪水电站坝基深厚覆盖层的性状、成因及防渗墙施工中出现的主要问题及处理措施进行了分析.【期刊名称】《四川水力发电》【年(卷),期】2010(029)004【总页数】4页(P14-16,22)【关键词】狮子坪水电站;坝基;深厚覆盖层;防渗墙【作者】黎昌有;邓卫东;冯建明【作者单位】中国水电顾问集团成都勘测设计研究院,四川,成都,610072;中国水电顾问集团成都勘测设计研究院,四川,成都,610072;中国水电顾问集团成都勘测设计研究院,四川,成都,610072【正文语种】中文【中图分类】TV221;TV554;TV52;TV2231 概述狮子坪水电站位于四川省阿坝藏族羌族自治州理县境内岷江右岸一级支流杂谷脑河上,为杂谷脑河梯级水电开发的龙头水库电站,主要由拦河大坝、放空洞(导流洞)、泄洪洞、引水隧洞、调压井、压力管道及地下厂房等建筑物组成。
正常蓄水位高程2 540 m,最大坝高136 m,总库容1.327 亿 m3,引水隧洞长18 707.923 m,设计水头390 m,引用流量61.4 m3/s,装机容量195 MW。
拦河坝为砾石土心墙堆石坝,坝顶高程为2 544 m,坝顶宽12 m,坝顶总长309.4 m。
坝基覆盖层防渗采用混凝土防渗墙全封闭方案,防渗墙底嵌入基岩,墙顶与心墙底部齐平,墙顶设观测、检修、灌浆廊道并与两岸帷幕灌浆平洞相连。
2 坝基工程地质条件2.1 基本地质条件工程区位于北西向鲜水河断裂带和北东向龙门山断裂带所围限的川青断块的小金~较场弧形构造带之西翼近顶端的次级构造族郎帚状构造带上,在大地构造部位隶属于松潘~甘孜地槽褶皱带范畴,西侧毗连巴颜喀拉冒地槽褶皱带,东邻扬子地台西缘龙门山~大巴山台缘拗陷带,工程场地地震基本烈度为Ⅶ度。
