房地产项目标准工序及工期(最全)
- 格式:doc
- 大小:7.56 MB
- 文档页数:63
及直属城市西安公
司津、大连、长春和青岛、沈阳(鞍山)、西
安
1颜色表格中准工期,
2、实际工期调整原则:
(1)在采取相应技术措施的情况下,实际工期可适当进行缩减,但总工期及各分段工期缩减量以10%(2)当多层建筑采取多套模板时,每层工期不少于6天。
(3)落脚手架工期要求,分以下三种类型:
有保温、有副框的项目,按4天一层考虑;
有保温、无副框的项目,按5天一层考虑;
无保温、无副框的项目,按4天一层考虑;
集团内各区域和直属城市制定标准工
以10%为限。
和大连按照80天。
4、建筑体形系数复杂建筑需在总工期基础上增加5-10%。
5、北京区域按80+4N(层数)计算主体结构封顶至落完外架时间。
6、地形地貌酌情考虑增加工期的10-15%。
7、 毛胚房从落完架到交付完成按照150天考虑。
8、 装修房施工介入点原则:10层以下建筑外架落完,而11层以上建筑按外架落完前30天(沈阳60天)考虑。
另外对于有赠送面积的装修房,其施工介入点从房屋建筑面积核查完成计。
9、装修房从施工开始到完成交付时
层结构施工每层为10天,小高层、高层和超高层标准层结构施工每层为7天。
平屋面按10天考虑,如为斜屋面需增加12天。
2、主体结构转换层按25天考虑,每增加一层地下室,需增加工期20天。
3、季节施工。
完全搞懂一个房地产项目的开发流程,弄清楚所有工序之间的关系就是件极不容易的事情。
今天分享一下:万科、恒大、龙湖三巨头的工序标准与工期标准,瞧完之后,就算您不就是从事房地产行业的人,瞧了标准工序与工期,您对地产项目开发的全流程也会有个清晰了解与认识了、、、、、、1、龙湖投资决策本阶段2、土地购买本阶段3、交地本阶段4、取得设计条件本阶段重点提示:增加开发与设计部门与相关职能部门平时沟通计划,但平时沟通不能完全确保方案上会后无意见,编制计划时须充分考虑。
1、方案报建本阶段以获得方案图纸完成为工作编制的起始点,报建前准备工作完成时间与方案图纸完成同步。
2、初步设计方案报建本阶段以获得初步设计图纸完成为工作编制的起始点,报建前准备工作完成时间与初步设计图纸完成同步。
初步设计在作完方案设计与方案报建资料准备阶段即可开始。
3、施工图报建本阶段以施工图图纸完成为工作编制的起始点,报建前准备工作完成时间与施工图图纸图纸完成同步。
施工图设计在完成建委审查后阶段即可开始。
1、开发预案阶段2、概念设计3、方案设计4、地质勘查设计5、初步设计6、施工图设计7、精装图设计8、导视系统设计9、售楼处、样板房设计1、概念设计阶段本阶段以领取方案上会的会议纪要前30个d做为工作编制的起始点,开始景观概念设计单位的招选工作2、景观方案设计阶段本阶段方案设计准备阶段完成时间与概念方案完成时间同步完成。
3、景观扩初设计阶段本阶段以完成景观方案交底会为起点。
4、景观施工图设计阶段景观施工图设计准备与景观扩初同时完成。
5、景观施工图移交阶段本阶段以完成景观施工图为起点。
1、样板区景观方案、扩初设计本阶段以完成景观方案为起点。
2、样板区施工图设计本阶段施工图准备阶段与扩初完成时间同步。
1、施工准备阶段2、施工阶段3、验收及交房阶段计算示例,条件就是:考虑场地土方平整与小区主要硬化道路基层施工、考虑总包提前到桩基施工阶段进场做施工前准备,预制桩、六层多层毛坯房、斜屋面、跨雨季与春节施工5、龙湖标准预售工期说明:1) 浅基础按天然地基考虑,未考虑人工地基的处理时间;2) 表中桩基工程的工期已包括了桩基检验的时间;3) 表中数据均考虑了总包提前进场的条件。
房地产住宅项目建设工期标准{详细}.docx 【范本1】房地产住宅项目建设工期标准{详细}.docx 1. 引言1.1. 编写目的1.2. 文档背景1.3. 读者对象2. 项目概述2.1. 项目目标2.2. 项目范围2.3. 项目约束3. 工期计划策划3.1. 工期计划编制3.1.1. 关键路径分析3.1.2. 里程碑规划3.1.3. 项目风险评估3.1.4. 里程碑交付时间设定4. 工期标准制定4.1. 前期准备工期4.2. 土地征用工期4.3. 设计阶段工期4.4. 施工准备工期4.5. 主体施工工期4.6. 装修工期4.7. 竣工交付工期5. 工期控制措施5.1. 工期监控机制5.2. 工期风险预警5.3. 工期调整与优化6. 附件附件1. 工期计划模板附件2. 工期控制表格【范本2】房地产住宅项目建设工期标准{详细}.docx 1. 引言1.1. 编写目的1.2. 文档背景介绍1.3. 读者对象2. 项目概述2.1. 项目目标说明2.2. 项目范围定义2.3. 项目限制说明3. 工期计划策划3.1. 工期计划编制方法3.1.1. 关键路径分析方法3.1.2. 里程碑规划方法3.1.3. 项目风险评估方法3.1.4. 里程碑交付时间设定方法4. 工期标准制定4.1. 前期准备工期标准4.2. 土地征用工期标准4.3. 设计阶段工期标准4.4. 施工准备工期标准4.5. 主体施工工期标准4.6. 装修工期标准4.7. 竣工交付工期标准5. 工期控制措施5.1. 工期监控机制说明5.2. 工期风险预警方法5.3. 工期调整与优化措施6. 附件附件1. 工期计划模板附件2. 工期控制表格【法律名词及注释】1. 关键路径分析:是一种将项目的和活动按照时间顺序组织起来的方法。
2. 里程碑规划:是指在项目进程中设置的标志性事件或阶段,用于标识项目的进度和重要节点。
3. 项目风险评估:是通过对项目进行全面分析和评估,识别、分析和评估可能威胁或有利于项目目标实现的风险。
房地产项目标准工序及工期(全)房地产项目的开发流程非常复杂,了解所有工序之间的关系并不容易。
本文将分享___、___和龙湖三大房地产巨头的工序标准和工期标准,即使您不从事房地产行业,通过了解这些标准,也能对地产项目开发的全流程有一个清晰的认识。
第一部分:龙湖标准工序与工期一、龙湖土地拓展阶段标准工序及工期1、龙湖投资决策:从获得土地信息开始进行工作编制。
2、土地购买:从获得土地公示开始进行工作编制。
3、交地:从获得土地中标通知书开始进行工作编制。
4、取得设计条件:从获得土地中标通知书开始进行工作编制。
二、报建阶段标准工序及工期重点提示:增加开发与设计部门与相关职能部门平时沟通计划,但平时沟通不能完全确保方案上会后无意见,编制计划时须充分考虑。
1、方案报建:从获得方案图纸完成开始进行工作编制,报建前准备工作完成时间与方案图纸完成同步。
2、初步设计方案报建:从获得初步设计图纸完成开始进行工作编制,报建前准备工作完成时间与初步设计图纸完成同步。
初步设计可在完成方案设计与方案报建资料准备阶段后开始。
3、施工图报建:从施工图图纸完成开始进行工作编制,报建前准备工作完成时间与施工图图纸图纸完成同步。
施工图设计可在完成建委审查后阶段开始。
三、建筑设计阶段标准工序及工期1、开发预案阶段。
2、概念设计。
3、方案设计。
4、地质勘查设计。
5、初步设计。
6、施工图设计。
7、精装图设计。
8、导视系统设计。
9、售楼处/样板房设计。
四、非样板区景观设计标准工序及工期1、概念设计阶段:从领取方案上会的会议纪要前30天开始进行工作编制,开始景观概念设计单位的招选工作。
2、景观方案设计阶段:从概念方案完成时间开始进行工作编制,方案设计准备阶段完成时间与概念方案完成时间同步完成。
3、景观扩初设计阶段:以完成景观方案交底会为起点。
4、景观施工图设计阶段:与景观扩初同时完成。
5、景观施工图移交阶段。
4)在计算工期时,需要考虑场地平整、土方开挖和支护等工作所需的时间。
房建项目工程施工工序1. 项目可行性研究:项目立项后,需要进行可行性研究,包括市场分析、技术分析、经济分析、政策法规分析等,以确定项目是否具有可行性和投资价值。
2. 土地选址和规划:选定项目用地后,需要进行土地勘测、环境评估、地质勘察等工作,编制土地规划方案,并进行相关手续的办理。
3. 设计阶段:确定建筑设计单位,编制设计任务书,进行建筑设计、结构设计、给排水设计、电气设计等,出具施工图纸和相关设计文件。
4. 施工许可审批:提交设计文件、规划许可证、施工方案等材料,办理相关审批手续,取得施工许可证。
5. 自然环境保护:在项目用地确定后,需要对用地周边的自然环境进行保护和治理,包括水源保护、植被保护、土壤保护等。
6. 项目资金筹措:确定项目总投资额,进行资金筹措,包括自有资金、银行贷款、政府补贴等。
二、基础工程施工1. 土方开挖:根据设计要求,进行地面开挖和土方运输,保证建筑场地的平整和符合设计要求。
2. 地基处理:根据建筑物的结构类型和地质情况,进行地基处理,包括挖土、填土、压实等。
3. 基础施工:进行建筑物的地基基础施工,包括基础浇筑、柱子施工、地下室施工等。
4. 地下管道施工:包括给排水管道、电气管道、通信管道等的铺设和连接。
5. 基坑支护:对于大型建筑工程,需要进行基坑支护工程,确保地下结构的安全施工。
三、主体结构施工1. 混凝土施工:进行主体结构的混凝土浇筑工程,包括梁、柱、板等。
2. 钢筋工程:进行主体结构的钢筋绑扎和预应力构件的安装。
3. 砌体工程:包括墙体砌筑、隔墙施工、隔墙板安装等。
4. 结构连接:对混凝土结构和钢结构进行连接和固定。
5. 隐蔽工程验收:对主体结构的隐蔽工程进行验收,确保施工质量符合要求。
6. 混凝土浇筑质量验收:对混凝土浇筑质量进行验收,确保混凝土的强度、密实度和平整度等符合设计要求。
四、建筑装饰工程施工1. 电气管路敷设:进行建筑内部电气管路的敷设和连接。
2. 控制系统安装:将建筑内部的各种控制系统进行安装和调试,包括照明控制、空调控制、安防控制等。
房地产开发公司项目开发周期基准及标准工期目录大型商场(地上 6 层+地下 3 层,建筑面积 10~15 万 m2 )写字楼(地上 30 层 +地下 3 层,建筑面积5~10 万 m2)酒店(地上 40 层 +地下 3 层,建筑面积7~10 万 m2)房地产开发公司项目开发周期基准及标准工期一、项目开发周期基准的成立与应用1.成立初步的基准拟订的设计周期、典型物业工程施工周期基准,原则上为周期上限。
2.连续改良及应用1)每年对各项目进度、成本、质量综合评估;2)总结、推行与更新:总结优异项目运作经验,向其余项目进行推行,丰富新的基准,对原有基准进行更新调整。
3.周期基准计算的开端点1)周期基准计算起点:自拿地时间开始计算;2)拿地时间是指项目经过“招、拍、挂”方式获得签署协议之日。
极个别项目(如:旧城改造项目)需达成拆迁才能启动的拿地时间可适合放宽。
二、先期定位与设计周期基准1.住所设计周期表时间基准时间备注阶段(单位:月)(1)新进入城市+15 天初步定位(2)可复制项目-15 天(3)大盘( 80 万㎡以上)+ 15 天(1)设计比赛+30 天规划(2)争取规划条件可适合延伸(1)产品复制-30~ 45 天方案(2)中小盘项目:“规划+方案” 归并基准时间为个月;可复制项目为个月。
初步设计(1)复制项目-15天(报审深度)(2)精装+15天施工图设计(1)依据施工需要,可分批出图(含施工图审察)共计2.商业设计周期时间基准时间备注阶段(单位:月)(1)新进入城市+15 天初步定位(2)复制项目-15 天规划(1)争取规划条件可适合延伸方案(1)复制项目-30 天初步设计(1)产品种类复杂+30 天(报审深度)(2)争撤消防设计条件+15 天施工图设计(1)不含幕墙、招商客户配合等施工深入设计共计13三、典型物业工程施工周期基准1.住所类物业1) 住所类物业施工周期基准的编制说明:a)沈阳、大庆的工期在宁波工期的基础上增添 2-3 个月的冬天施工时间,假如跨二个冬天施工增添 4-5 个月的冬天施工时间;b)各地域综合查收的时间差异比较大,因此下述综合工期里没有包含小区综合查收和办理产证的时间;c)工期指标没有考虑标段区分要素,同一标段内的项目以同时动工为准;施工标段通常以 2 万平方米以下地下室、 5~ 7 万平方米地上建筑区分为一个标段;d)施工综合工期是以“单体合理工期、市政工期、景观工期”汇总为准;e)整个小区的总工期以各个标段工期累加和室外市政、景观及综合查收、完工、办证时间汇总;f)基础施工(单体建筑)为从土方开挖算起至正负零时间。

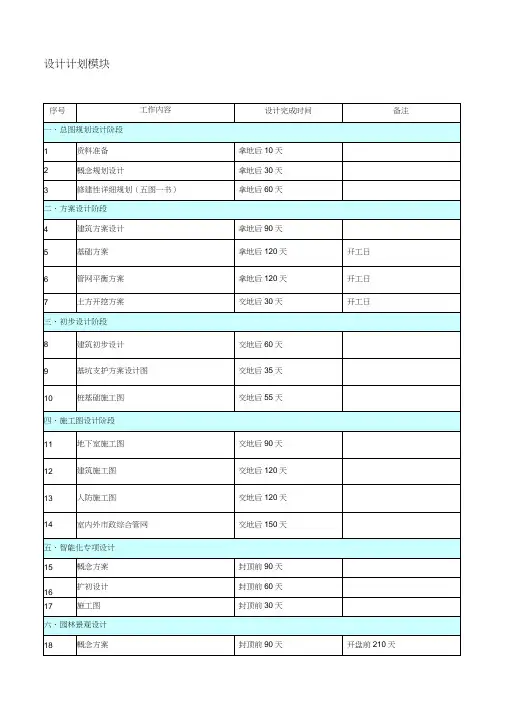

房地产开发项目各阶段进度计划时间标准开发报建计划模块一、总图规划设计阶段在拿地后10天内,需要开始进行总图规划设计的工作。
这个阶段需要准备相关资料,包括概念规划设计和修建性详细规划等。
设计完成时间需要在开工日前完成。
二、方案设计阶段在拿地后30天内,需要开始进行方案设计阶段的工作。
这个阶段需要进行建筑方案设计、基础方案、管网平衡方案和土方开挖方案等设计工作。
设计完成时间需要在开工日前完成。
三、初步设计阶段在拿地后60天内,需要开始进行初步设计阶段的工作。
这个阶段需要进行建筑初步设计、基坑支护方案设计图、桩基础施工图、地下室施工图、建筑施工图、人防施工图和室内外市政综合管网等设计工作。
设计完成时间需要在交地后60天前完成。
四、施工图设计阶段在拿地后90天内,需要开始进行施工图设计阶段的工作。
这个阶段需要进行建筑施工图、人防施工图和室内外市政综合管网等设计工作。
设计完成时间需要在交地后90天前完成。
五、智能化专项设计在拿地后120天内,需要开始进行智能化专项设计的工作。
这个阶段需要进行概念方案、扩初设计和施工图等设计工作。
设计完成时间需要在封顶前90天前完成。
六、园林景观设计在拿地后120天内,需要开始进行园林景观设计的工作。
这个阶段需要进行概念方案、扩初设计和施工图等设计工作。
设计完成时间需要在封顶前90天前完成。
七、室内装修设计在拿地后120天内,需要开始进行室内装修设计的工作。
这个阶段需要进行概念方案、扩初设计和施工图等设计工作。
设计完成时间需要在封顶前90天前完成。
八、示范区专项设计在拿地后120天内,需要开始进行示范区专项设计的工作。
这个阶段需要进行概念方案、扩初设计和施工图等设计工作。
设计完成时间需要在开盘前210天前完成。
九、幕墙专项设计在拿地后150天内,需要开始进行幕墙专项设计的工作。
这个阶段需要进行概念方案、扩初设计和施工图等设计工作。
设计完成时间需要在交地后180天前完成。
十、导视系统专项设计在拿地后150天内,需要开始进行导视系统专项设计的工作。
完全搞懂一个房地产项目的开发流程,弄清楚所有工序之间的关系是件极不容易的事情。
今天分享一下:万科.恒大.龙湖三巨头的工序标准与工期标准,看完之后,就算您不是从事房地产行业的人,看了标准工序与工期,您对地产项目开发的全流程也会有个清晰了解和认识了......
第一部分:龙湖标准工序与工期
一、龙湖土地拓展阶段标准工序及工期
1、龙湖投资决策
本阶段以获得土地信息为工作编制的起始点
2、土地购买
本阶段以获得土地公示为工作编制的起始点。
3、交地
本阶段以获得土地中标通知书为工作编制的起始点。
4、取得设计条件
本阶段以获得土地中标通知书为工作编制的起始点。
重点提示:
增加开发与设计部门与相关职能部门平时沟通计划,但平时沟通不能完全确保方案上会后无意见,编制计划时须充分考虑。
1、方案报建
本阶段以获得方案图纸完成为工作编制的起始点,报建前准备工作完成时间与方案图纸完成同步。
2、初步设计方案报建
本阶段以获得初步设计图纸完成为工作编制的起始点,报建前准备工作完成时间与初步设计图纸完成同步。
初步设计在作完方案设计与方案报建资料准备阶段即可开始。
3、施工图报建
本阶段以施工图图纸完成为工作编制的起始点,报建前准备工作完成时间与施工图图纸图纸完成同步。
施工图设计在完成建委审查后阶段即可开始。
三、建筑设计阶段标准工序及工期
1、开发预案阶段
2、概念设计
精选文档3、方案设计
4、地质勘查设计
5、初步设计
精选文档6、施工图设计
精选文档7、精装图设计
精选文档
精选文档8、导视系统设计
精选文档
精选文档9、售楼处.样板房设计
四、非样板区景观设计标准工序及工期
1、概念设计阶段
本阶段以领取方案上会的会议纪要前30个d做为工作编制的起始点,开始景观概念设计单位的招选工作
2、景观方案设计阶段
本阶段方案设计准备阶段完成时间与概念方案完成时间同步完成。
3、景观扩初设计阶段
本阶段以完成景观方案交底会为起点。
4、景观施工图设计阶段
景观施工图设计准备与景观扩初同时完成。
5、景观施工图移交阶段
本阶段以完成景观施工图为起点。
五、样板区景观设计标准工序及工期
1、样板区景观方案、扩初设计
本阶段以完成景观方案为起点。
2、样板区施工图设计
本阶段施工图准备阶段与扩初完成时间同步。
六、龙湖工程标准工序及工期
1、施工准备阶段
2、施工阶段
3、验收及交房阶段
4、住宅工程合理工期计算表
计算示例,条件是:
考虑场地土方平整和小区主要硬化道路基层施工、考虑总包提前到桩基施工阶段进场做施工前准备,预制桩、六层多层毛坯房、斜屋面、跨雨季和春节施工
5、龙湖标准预售工期
说明:
1)浅基础按天然地基考虑,未考虑人工地基的处理时间;
2)表中桩基工程的工期已包括了桩基检验的时间;
3)表中数据均考虑了总包提前进场的条件。
如果总包不能提前进场,则增加15天工期;
4)场地及土方:表中数据均未考虑场地平整及土方基坑等工作。
场地平整、土方开挖和支护等工作,多层需要15-30天左右,高层需要45-60天左右;
5)山地建筑等特殊地形地貌,要具体考虑对基础施工、边坡支护及材
料运输的实际难度,酌情考虑增加工期10%-30%;
6)地下室:每增加一层地下室增加工期15天;
7)裙楼:每增加一层裙楼增加工期15天;
8)转换层:带转换层需增加工期15-20天;
9)表中数据别墅按9天/层、多层按7天/层、高层按5天/层分别计算;10)斜屋面:表中数据均未考虑有斜屋面,如有斜屋面需增加12天工期;
11)节假日:跨春节增加15天工期;
12)气候:跨雨季增加10天工期。
1.
精选文档2.
精选文档
精选文档3.
第三部分:万科集团标准工期第一部分.万科华南区域工期计算标准1.基本计算数据
2.合理工期计算
计算示例,条件是:
考虑场地土方平整和小区主要硬化道路基层施工、考虑总包提前到桩基施工阶段进场做施工前准备,预制桩、六层多层毛坯房、斜屋面、跨雨季和春节施工
3.住宅工程合理工期横道图
4.标准预售期
上面图表附加说明:
1)浅基础按天然地基考虑,未考虑人工地基的处理时间;
2)表中桩基工程的工期已包括了桩基检验的时间;
3)表中数据均考虑了总包提前进场的条件。
如果总包不能提前进场,则增加15天工期;
4)场地及土方:表中数据均未考虑场地平整及土方基坑等工作。
场地平整、土方开挖和支护等工作,多层需要15-30天左右,高层需要45-60天左右;
5)山地建筑等特殊地形地貌,要具体考虑对基础施工、边坡支护及材料运输的实际难度,酌情考虑增加工期10%- 30%;
6)地下室:每增加一层地下室增加工期15天;
7)裙楼:每增加一层裙楼增加工期15天;
8)转换层:带转换层需增加工期15-20天;
9)表中数据别墅按9天/层、多层按7天/层、高层按5天/层分别计算;
10)斜屋面:表中数据均未考虑有斜屋面,如有斜屋面需增加12天工期;
11)节假日:跨春节增加15天工期;
12)气候:跨雨季增加10天工期。
"
万科华东区域工期计算标准
1、以上工期结合上海公司近2年经验,按10万平米标段或分期模拟编制。
2、多层按砖混结构考虑,如非砖混结构,主体工期应适当可缩短。
3、如中间碰到春节,可加20天工期;如中间碰到黄霉季节,可加8天工期;以上时间应消化在单体竣工节点至交付使用节点间。
4、清水混凝土每层结构施工周期为15天,如层数不为8层的结构以每层15天依次类推计算工期天数。
5、单体竣工条件:建筑单体中总包合同内所有实物量完成,并经过监理、建设单位验收合格。
6、具备交付条件:住宅配套竣工:
①、水、电表全部安装完毕,煤气连接管镶接完毕,道路、绿化及路灯竣工;
②、水、电、煤气、通讯竣工验收合格证明;
③、雨、污水永久排放证明;
④、规划竣工验收合格证明;
⑤、住宅、公建等建筑工程竣工备案表。
万科东北区域工期计算标准
东北区域工期编制说明
1、东北区域工期结合上海公司近2年经验,按10万平米标段或分期模拟编制。
2、多层按砖混结构考虑,如非砖混结构,主体工期应适当可缩短。
3、如中间碰到春节,可加20天工期;如中间碰到黄霉季节,可加8天工期;以上时间应消化在单体竣工节点至交付使用节点间。
4、清水混凝土每层结构施工周期为15天,如层数不为8层的结构以每层15天依次类推计算工期天数。
5、单体竣工条件:建筑单体中总包合同内所有实物量完成,并经过监理、建设单位验收合格。
6、具备交付条件:住宅配套竣工:
①、水、电表全部安装完毕,煤气连接管镶接完毕,道路、绿化及路灯竣工;
②、水、电、煤气、通讯竣工验收合格证明;
③、雨、污水永久排放证明;
④、规划竣工验收合格证明;
⑤、住宅、公建等建筑工程竣工备案表。
一.东北区域独栋别墅工期
1)总工期215天,入住按沈阳项目惯例为第二年6月1日。
2)本工期计划考虑建筑规模20栋。
施工总包队伍两家,并考虑各自承建范围内的局部流水施工工期。
3)开工日期按3月15日计算,遇不可抗力因素影响工期顺延。
4) 二层别墅按砖混结构考虑,如采用框架结构,主体工期应适当可缩短。
5) 单体竣工条件:建筑单体中总包合同内所有实物量完成,并经过监理、建设单位验收合格。
6) 具备入住条件:住宅配套竣工:
①、水、电表全部安装完毕,煤气连接管镶接完毕,道路、绿化及路灯竣工;
②、水、电、煤气、通讯竣工验收合格证明;
③、雨、污水永久排放证明;
④、规划竣工验收合格证明;
⑤、住宅、公建等建筑工程竣工备案完成。
7)示范区建设过程中,如采取相应积极加速措施,总体施工工期可按计划缩短15天。
二。
.东北区域联排别墅工期
1)本工期编制未考虑地下室;
2)本工程主体按框架结构考虑;
3)总工期202天,入住按沈阳项目惯例为第二年6月1日,单体工程竣工至次年入住前为质量整改期;
三.万科东北区域多层标准工期
1)只考虑单体竣工工期;
2)框架结构,若为砖混结构则工期可缩短15天;
3)水暖、电气、煤气等安装未单列工期,合并在单体工期中;
4)支撑、模板系统为3层;
5)5-6月份每月考虑2天天气原因,7-8月份每月考虑4天天气原因
四.万科东北区域洋房标准工期。
