广联达钢筋软件常见问题
- 格式:docx
- 大小:105.28 KB
- 文档页数:25
钢筋部门8月份常见问题墙柱1、【问题描述】:GGJ2009-常见问题-剪力墙-拉筋计算?【业务背景】:用户在计算剪力墙拉筋的时候想在顶部框架梁的位置不计算剪力墙的拉筋,就像知道软件中剪力墙在顶部框架梁的位置拉筋是怎么考虑的?【解决方法】:剪力墙绘制本层层高,在顶部框架梁位置拉筋是不扣减的,但是剪力墙在遇连梁活暗梁的位置是否扣减可以控制,当连梁暗梁输入侧面钢筋时,拉筋是在连梁暗梁中计算的,剪力墙在这个高度范围内是不计算拉筋的。
当连梁暗梁不输入侧面钢筋时,拉筋是在梁高范围内计算拉筋的,只考虑扣减门窗洞位置。
注:可以变通处理,先用连梁绘制输入侧面钢筋,然后汇总计算后锁定剪力墙,在把连梁转换成框架梁即可。
2、【问题描述】:柱子的钢筋如果是变直筋,变根数的怎么处理【业务背景】:用户在画柱子的时候上下层的柱子直径不一样,想知道软件是怎么来算的.【解决方案】:软件里面是上层的直径大下层的小的时候,按照平法来算的,是上层的钢筋下插到本层,上层的根数比半层的多的时候是下插1.2LAE的。
3、【问题描述】:上下层柱子是异形的,有变截面的地方,上下层没有变截面的地方的钢筋,钢筋信息是一样的软件也是按照变截面处理的,在本层锚固了,为什么呢?【问题分析】:上一层同一位置的柱子同一个地方的钢筋信息也是22的,但是软件在这个地方就自己锚固了,没有伸上去。
【解决方案】:这个是因为用户的钢筋信息的位置没有布置好,把这个地方的这14跟钢筋删除了重新绘制就好了。
4、【问题描述】:软件里面的砌体加筋采用的是植筋的做法,植筋的个数是怎么统计的,在编辑钢筋里面怎么看不到?【解决方案】:砌体加筋的植筋的个数是在报表里面体现的,砌体加筋算了多少根,砌体加筋的根数就是多少个,在报表里面的植筋,里面就可以看到。
5、【问题描述】:墙是弧形的,布置的门窗没有跟着墙走【解决方法】:查看用户的工程发现,用户画的是直行墙,一段一段的直行墙拼成的弧形。
6、【问题描述】:用户说他画的柱子,突然就不见了?【解决方法】:经过探索,用户修改了柱子的名称,修改成端柱了,跑到端柱里面去了。
钢筋常见问题整理墙柱1.【问题描述】剪力墙上柱节点适用情况【业务背景】用户本层是暗柱,下面一层没有暗柱,但是在下层同一位置有剪力墙,但是修改了剪力墙上柱节点后没有生效。
【解决方法】:剪力墙上柱节点只适用于框架柱,暗柱的话是按变截面无节点构造下插计算。
2.【问题描述】剪力墙拉筋在遇基础构建的计算【解决方法】剪力墙拉筋计算在基础以上与埋设到基础构建范围内的计算时有差别的:a.剪力墙下没有基础时,拉筋计算为剪力墙的面积除以拉筋的间距*间距,需要扣减暗柱的尺寸;b.剪力墙下有基础时,非基础高度范围内的墙中的拉筋还是面积/间距*间距,在基础高度范围内的墙体,为基础范围内的水平钢筋的排数*(剪力墙长度/间距),都需要扣减暗柱的尺寸;c.剪力墙整个埋在基础中,例如剪力墙顶标高<筏板顶标高,剪力墙底标高>=筏板底标高,此时的拉筋计算为基础范围内的水平钢筋的排数*(剪力墙的实际长度/间距),此时没有扣减暗柱的尺寸。
3. 【问题描述】连梁的两边是暗柱,在暗柱的范围内要求连梁直锚,而且要在锚固的区域内按照间距计算箍筋根数,该怎么设置?【解决方法】:(1)在节点设置的洞口连梁锚固节点里面选择节点三,(2)然后在计算设置里面把连梁在暗柱内是否计算箍筋改为是,(3)在属性中把是否为顶层连梁改为是,就可以实现。
4. 【问题描述】为什么布置了砌体加筋,但是汇总之后没有钢筋量?【业务背景】用户布置了砌体加筋,也汇总计算成功了,但是点编辑钢筋没有钢筋量:【解决方案】用户定义的砌体加筋的间距为500,但是实际上这个位置的砌体墙的标高从底到顶只有500的高度,就是砌体加筋的布置间距已经超出了砌体墙的高度,所以就没有计算。
5. 【问题描述】柱子的箍筋加密区和非加密区的级别间距不一样怎么设置?【解决方法】用斜杠隔开斜杠前面输入加密区的级别间距斜杠后面输入非加密区的级别间距6.【问题描述】柱子如果是上下楼层变截面的话,不想让柱子下插到下一层的柱子的钢筋,怎么办,修改节点设置是没有用?【业务背景】:用户改了本层的节点设置没有起作用【解决方案】算了插筋,修改了节点是没有用的,这个要修改下一层的相对应的柱子节点设置才可以!软件就不在算插筋了!7. 【问题描述】:4层和5层层高一样,柱子属性一样的,但是箍筋根数一个计算29个,一个计算35个?【业务背景】:用户工程4层和5层层高是一样的,柱子的属性也是一样的,但是柱子的箍筋根数不一样,根数计算公式点开发现搭接区的箍筋间距一个是5*12,另一个是5*16,?【解决方法】:4层柱子直筋是12,3层的柱子纵筋是16,3 层柱与4层柱子钢筋搭接了,所以搭接区箍筋间距是(5*d,100)取小值,d取的是两层中较大直径16.8、【问题描述】:客户的工程里面二层的框架柱,同一个名称和钢筋信息,有的是露出柱子一段长度,有的纵筋还没有升到柱顶,客户对这个很不理解。
钢筋抽样常见问题墙柱1.【问题描述】GGJ2013---柱子---柱子在判断边角柱后没有按照相应的边角柱的节点计算分析原因:是因为柱子的截面编辑是“是”,软件判断不了边角筋。
【解决方案】在柱子的属性里面把截面编辑改为“否”,然后在属性里面的角筋,边筋里面分别输入钢筋信息,2. 【问题描述】牛腿柱的配筋怎么理解。
这里面的分段是指什么?计算的时候是怎么计算的该如何输入?【解决方法】箍筋分段只跟箍筋1.2.3有关系。
1号钢筋是下图2.和3是下图两个钢筋这三种钢筋是整个从上通到下的,分段的意思是,不具体指那个部位,根据自己设置的间距和范围计算根数,最后加起来的总根数就是最终的箍筋根数。
3.【问题描述】柱子为什么角筋计算搭接,边筋不算搭接?【解决方案】查看柱子的边筋和角筋的直径不一样,而在搭接设置里面这两种直径的钢筋搭接方式不一样,边筋是绑扎,角筋是焊接,而绑扎是不计算接头而计算长度的,焊接是计算接头的,所以,角筋显示有搭接接头,边筋没有4. 【问题描述】箍筋根数的计算公式中有这些“ceil、round、floor”代码是什么意思?【问题解答】“ceil”表示:向上取整;“round”表示:四舍五入;“floor”表示:向下取整。
这是由于我们在个数计算设置中选择了相应的“向上取整+1”、“四舍五入+1”、“向下取整+1”5.【问题描述】柱子在基础层定义的时候底标高定义到独立基础的顶面还是底面?【问题解决】:经过测试可以看出柱子的底标高定义到基础底还是基础顶对于柱子的量是没有任何影响的6. 【问题描述】客户工程中的所有剪力墙垂直钢筋的搭接都是300,剪力墙的钢筋信息是⑵A6@200,一级钢筋搭接为26,编辑钢筋中计算描述不能理解是怎么考虑的?【分析原因】搭接长度=Lae=26*6=152,而平法中规定,搭接长度不得小于300.【处理方法】具体计算依据参见注:03G101-1第34页,规定,搭接长度不得小于300.所以客户的工程中搭接长度都是300。
1、在楼层管理当中,基础层的层高应如何定义?答:1)、基础底板的高度;2)、如果没有地下室时从0.00开始定义。
2、在实际工程中基础次梁与基础主梁相交时,相交节点是不布置箍筋的。
软件可以正确处理吗?答:在基础梁的属性中可选择箍筋是否贯通,这样就可以直接处理了。
3、在实际工程中,独立基础中有上下两层钢筋,软件应如何处理?答:软件在横向受力筋和纵向受力筋的下方都提供了关于上下部配筋信息不同的处理方法,斜杠前表示下部,斜杠后表示上部;当上下部钢筋弯折长度不同时,可在独立基础的计算设置中第17和18项进行调整;注意:此处理情况适用于同截面内上下不同配筋的情况。
4、图纸设计时要求当独立基础的长度和宽度大于2500时,钢筋是交错布置的,软件应如何处理?答:在独立基础的计算设置中软件按照“简明钢筋混凝土结构构造手册”的要求增加选项,自动按此进行计算;另外,如果图纸要求的独立基础长度和宽度是其他数值时,也可在计算设置当中第14条进行调整。
5、在实际工程中,独立基础平面不是矩形的,是异形的,软件能否处理?答:软件在建立构件时新增加了异形独立基础和自定义独立基础两个子类型,都可以来处理平面异形的独立基础。
对于钢筋的配筋方向与软件黙认不同的情况时,软件还提供了调整配筋方向功能,可根据不同要求进行调整。
6、在图形软件里绘制的参数化独立基础为什么导不到钢筋软件里?答:因为以前独立基础中只有矩形独立基础,新版软件在独立基础构件下新增参数化独立基础、异形独立基础、自定义独立基础,这样钢筋图形互导的问题就不存在了。
7、条形基础中分布筋我不想让它通算,应如何处理?答:软件在计算设置中增加了条基L形相交时分布筋是否贯通的选项,只要选择即可。
8、请问条形基础的受力筋根数软件是如何计算的?答:软件有相应的黙认原则,当与您手工计算不一致时可查看其计算设置。
对于条形基础的受力筋根数软件在计算设置第7条中有相应的选项,进行选择即可。
9、在平法图集基础中柱的箍筋是单肢箍,不需要复合箍,在软件中应如何处理?答:在基础建立柱子时,柱箍筋的肢数自动会黙认为2*2的,即单肢箍。
钢筋计算时的一点小常识:1、在钢筋软件中,用(A )表示一级钢,用(B )表示二级钢,用( C)表示三级钢,用(D)表示新三级钢,用(L )表示冷轧带肋钢筋,用(N )表示冷轧扭钢2、工程的抗震等级是由(设防烈度)、(结构类型)、(檐高)决定的。
3、抗震等级对钢筋计算的(锚固)、(搭接)、(加密区范围)三方面有影响。
4、钢筋10.0里计算设置中可对(计算设置)、(节点设置)、箍筋设置、搭接设置、箍筋公式五方面按实际工程需要进行调整5、工程中,梁的支座是(柱),板的支座是(梁),柱是以(基础)为支座。
(一)绘图前的三项准备工作:1、分图纸:把图纸分为:总说明、基础、框架柱、墙和暗柱配筋、连梁配筋、梁配筋、板配筋、结构平面图、零星(楼梯节点等)九大部分,对构件来说,这9部分是独立的。
2、分析绘图先后顺序:首先根据总说明建立工程,把基础放在第一种构件绘图,而后是裙房部分框架柱,可以使用柱表功能。
再做墙和约束边缘构件配筋,因为墙会是梁的支座。
再下来是连梁配筋,因为连梁会是次梁的支座,所以连梁放在梁的前面。
接下来是主梁、次梁。
绘制完上述的构件后,板和板配筋就很方便了,利用点式画法或自动生成最小板,很快可以把板绘制完,再配板钢筋。
最后算楼梯等零星。
3、建立楼层关系表:在广联达软件中,层的概念很重要,掌握了层,软件就用得差不多了,把建筑里的构件分为水平构件和竖向构件,水平构件分为梁、板,竖向构件为剪力墙和柱。
尽量用层来控制竖向构件,非到万不得以不要用输标高来控制竖向构件。
我在画图之前建立一张楼层关系表,根据此表在软件中建立楼层,按总说明在此表中标上构件砼标号,在钢筋软件里很快可以把钢筋的锚固和搭接调好。
此表放在电脑前,可以在汇图时随时清楚的看到自己算在哪层,因为图纸上有些构件是按层来标示的,有些是按标高来标示的,有了这张楼层关系表,计算时很方便,不用来回推算。
(二)钢筋工程基本思路和图形工程基本思路1、钢筋工程基本思路:在计算钢筋工程量时,首先建立轴网,因为该工程轴网有两部分组成,所以首先找准两部分轴网的交点是正确建立轴网的关键。
钢筋部10月份常见问题总结目录钢筋部10月份常见问题总结 (1)墙柱部分 (4)1【问题描述】:柱子的其他钢筋中输入了节点区箍筋,但是最后没有出量? (4)2【问题描述】在板和墙相交的地方设置两道水平加强筋,不知道在软件里边可不可以直接处理。
(4)3【问题描述】填充墙、承重墙、框架间填充墙的区别是什么? (5)4【问题描述】:基础层3轴和5轴的剪力墙设置都是一样的,而且周围柱子也是一样的,但是两道剪力墙的钢筋量对应不上? (5)5【问题描述】:两个工程中首层5轴的砌体墙设置都是一样的,但是钢筋量怎么对应不上? (7)6 【.问题描述】:柱子没有计算搭接区的箍筋,也没有区分加密,非加密,搭接形式选的是绑扎,但是没有按设置的计算?(如下图)。
(9)7【问题描述】柱子是框架柱,工程中规定剪力墙遇框架柱时内外侧钢筋弯折600mm,在软件中如何设置? (9)8【问题描述】布置洞口时提示位置非法 (10)9【问题描述】:用户在中间层的剪力墙要求在当前层锚固,而且锚固长度是从板顶开始锚固的,怎么设置? (10)10【问题描述】汇总工程,切换到基础层查看构造柱钢筋,构造柱在基础层没有算箍筋,(删除圈梁才会计算) (11)11【问题描述】柱子的钢筋要伸入到桩里面怎么设置 (11)12【问题描述】柱类型中边柱-B边和边柱-H边是什么意思,对算量有什么影响 1213【问题描述】柱子和梁是相交的,但是计算柱子纵筋时发现没有扣掉节点高,直接用层高扣掉下层漏出长度计算? (12)14【问题描述】楼梯的弯折长度设计与图集要求不一致如何处理? (12)15【问题描述】柱子的净高度/柱大边长>=4时全高加密,软件会自动判断吗? (12)16【问题描述】:首层层高是3米,柱的纵筋计算描述也对,可为什么公式里层高是2.5米? (13)17【问题描述】:用户在节点区箍筋里面输入了C12@100,但是软件没有计算节点区的箍筋 (13)18【问题描述】:同一位置的两个框架柱的底标高调到基础底和基础顶,汇总计算后搭接个数为什么是不同的? (14)19【问题描述】:基础层的构造柱在计算设置里面已经设置了箍筋信息,但汇总计算之后,没有算箍筋根数? (16)20【问题描述】客户的剪力墙被暗柱整个都包住了计算出来的剪力墙却还有水平钢筋的量 (17)21【问题描述】柱子在节点区为什么没有计算箍筋呢? (17)22【问题描述】:工程打开后,在绘图界面软件就关闭,剪力墙里面有坏图元,但是无法选中, (18)梁板部分 (18)1【问题描述】:单板布置好钢筋后再合并成一大块斜板,跟先合并成斜板再单独布置钢筋量一样吗 (18)2【问题描述】:在GGJ2009软件中,绘图界面跟报表里梁的量不一致,单构件输入里面没有 (19)3【问题描述】:柱子上面有柱帽,柱帽顶标高是柱高减去梁高,梁加腋从柱帽边开始加腋怎么处理? (20)4【问题描述】GGJ2009-输入梁的原位标注的时候,为什么有的时候跨号是0,有的时候跨号是1? (21)5【问题描述】圆锥形板的钢筋计算 (21)6【问题描述】框架梁节点设置的最后一项,纵向钢筋弯钩与机械锚固形式设置了两侧贴焊锚固,说是锚固长度统计到报表里,怎么在报表里面看不见量? (23)7【问题描述】板的负筋是一级钢筋的时候怎么没有计算弯钩的值? (23)8【问题描述】过梁在什么时候扣减,什么时候不扣减? (24)9【问题描述】用户的工程两边是对称的,所以绘制完右边的板受力筋然后镜像到左边位置的板上,两边是相同的底筋和面筋,用查看布筋情况查看两边应该是显示一样的,白色网格显示,结果用查看布筋情况两边不一样,自己布置的那边显示蓝色网格状,为什么? (24)10【问题描述】悬挑梁是变截面的,悬梁出来的这一跨比跨内尺寸大,悬挑梁下部钢筋为什么锚入柱子里12*d?来源于图集那一页? (25)11【问题描述】用平齐板顶功能让梁随着板的标高来走,结果这个梁的两边是对称的,一边可以,另外一边有一段梁就悬在板上面,为什么? (26)12【问题描述】:1.布置板受力筋时,【XY向】不能用了,其他【水平筋】、【垂直筋】等功能都能正常使用,新建工程没有这个问题 (27)13【问题描述】:GGJ2009-框架梁的支座负筋图纸已经给出具体的长度,怎么在软件中实现,必须编辑钢筋修改吗? (28)14【问题描述】:在计算设置中修改分布钢筋配置选(择同一板厚分布钢筋相同),负筋属性中没有变化? (28)15【问题描述】板的受力筋在布置的时候布置的是一种型号的钢筋,但是在编辑钢筋里面显示的是两种或以上的钢筋,并且长度都不一样 (29)16【问题描述】板分割时报错提示: (30)17【问题描述】板用点画画不上去,提示不封闭 (30)18【问题描述】剪力墙在基础层垂直钢筋没有伸到筏板里面,水平筋有断开? . 30 19【问题描述】主次梁相交处自动生成吊筋无法生成? (30)20【问题描述】用平齐板顶的功能柱墙梁的标高没变 (31)21【问题描述】汇总提示图形顶点个数不够 (31)22【问题描述】梁和圈梁可以重叠布置吗?钢筋怎么计算 (31)23【问题描述】:用户发现布置上板的马凳筋之后计算完马凳筋没有出量,问原因? (31)24【问题描述】:非框架梁两边支座是剪力墙,输入支座钢筋后,汇总计算,编辑钢筋里面支座钢筋怎么按1/5计算了? (31)25【问题描述】窗台上有一道水平方向的窗台线,是用框架梁绘制的,但是梁预制的只伸入支座80mm.修改节点设置不起作用,是为什么? (31)26【业务背景】在圈梁里已经输入了L形放射箍筋,但是在编辑钢筋里,没有给计算。

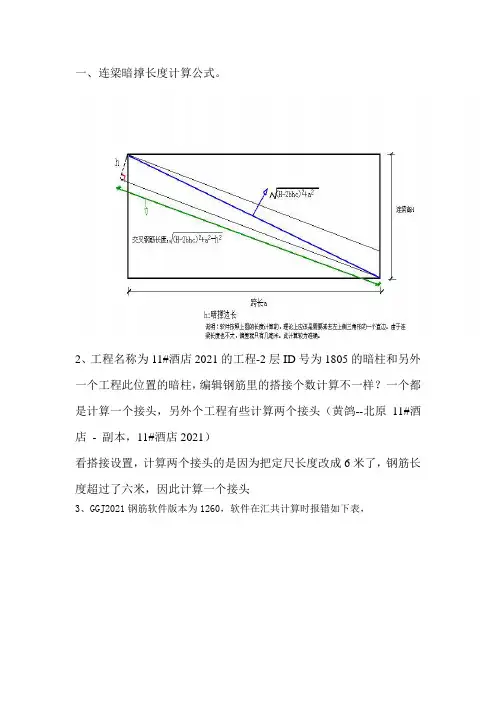

一、连梁暗撑长度计算公式。
2、工程名称为11#酒店2021的工程-2层ID号为1805的暗柱和另外一个工程此位置的暗柱,编辑钢筋里的搭接个数计算不一样?一个都是计算一个接头,另外个工程有些计算两个接头(黄鸽--北原11#酒店- 副本,11#酒店2021)看搭接设置,计算两个接头的是因为把定尺长度改成6米了,钢筋长度超过了六米,因此计算一个接头3、GGJ2021钢筋软件版本为1260,软件在汇共计算时报错如下表,解决:因为后浇带其他增强筋中的属性参数不完整致使的,删除其他钢筋从头概念4、工程打开后点到报表预览的界面都是空白的:解决:因为用户在工程信息中将报表类别改成了数字五、汇共计算以后基础层的筏板基础提示错误:筏板输入了让马凳筋,可是没有计算出量,查看计算设置和节点设置没有任何设置。
都是默许的,?解决:点开筏板基础的属性,在属性中马凳筋参数图中设置的参数单位以m输入的,软件默许的单位是毫米,因此犯错,修改数值即可六、柱子在基础锚固区不计算箍筋?解决:框架柱在基础锚固区截面编辑是:“是”的状态下不计算锚固区的箍筋7、问题描述:汇共计算报错,如以下图。
解决方式:删除临时文件,途径如以下图,grandsoft文件夹下的都为临时文件。
8、问题描述问题描述:感动工程提示:缘故:低版本用高版本打开,在升级时图元丢失,错误构件软件删除。
解决方案ctrl+f查找ID为19905的构件删除从头画,在画图电脑上找相应的备份文件。
九、问题描述:汇共计算后提示:问题分析:工程太大造成的,若是楼层较高分楼层汇总构件较多,分构件汇总。
10、软件柱属性中[插筋构造]一栏,有设置插筋与纵筋锚固两个选项,计算钢筋时有什么区别?在一些实际工程中,当发生柱变截面、墙上柱、梁上柱,在变截面位置或柱生根部位,设计图纸依照“钢筋宜少接头”等原那么,要求纵筋直接下插进行锚固,现在利用“纵筋锚固”选择【设置插筋】时,插筋和纵筋分开计算选项为【纵筋锚固】时,插筋、纵筋连接计算1一、剪力墙结构中中门窗洞口的连梁到顶层应注意的问题?楼层连梁与顶层连梁构造区别1二、汇共计算提示那个错误,可是发觉梁都全数标注了原位钢筋,怎么仍是有那个提示呢?全然缘故其实仍是有梁存在没有标注原位钢筋,只有因为碎梁存在,而且大多数都是藏在梁内,或端头内,看不到罢了,只要点是,进行调整,软件自动定位,放大看就清楚了,直接删除掉碎梁就能够够了。
钢筋抽样常见问题墙柱1.【问题描述】GGJ2013---柱子---柱子在判断边角柱后没有按照相应的边角柱的节点计算分析原因:是因为柱子的截面编辑是“是”,软件判断不了边角筋。
【解决方案】在柱子的属性里面把截面编辑改为“否”,然后在属性里面的角筋,边筋里面分别输入钢筋信息,2. 【问题描述】牛腿柱的配筋怎么理解。
这里面的分段是指什么?计算的时候是怎么计算的该如何输入?【解决方法】箍筋分段只跟箍筋1.2.3有关系。
1号钢筋是下图2.和3是下图两个钢筋这三种钢筋是整个从上通到下的,分段的意思是,不具体指那个部位,根据自己设置的间距和范围计算根数,最后加起来的总根数就是最终的箍筋根数。
3.【问题描述】柱子为什么角筋计算搭接,边筋不算搭接?【解决方案】查看柱子的边筋和角筋的直径不一样,而在搭接设置里面这两种直径的钢筋搭接方式不一样,边筋是绑扎,角筋是焊接,而绑扎是不计算接头而计算长度的,焊接是计算接头的,所以,角筋显示有搭接接头,边筋没有4. 【问题描述】箍筋根数的计算公式中有这些“ceil、round、floor”代码是什么意思?【问题解答】“ceil”表示:向上取整;“round”表示:四舍五入;“floor”表示:向下取整。
这是由于我们在个数计算设置中选择了相应的“向上取整+1”、“四舍五入+1”、“向下取整+1”5.【问题描述】柱子在基础层定义的时候底标高定义到独立基础的顶面还是底面?【问题解决】:经过测试可以看出柱子的底标高定义到基础底还是基础顶对于柱子的量是没有任何影响的6. 【问题描述】客户工程中的所有剪力墙垂直钢筋的搭接都是300,剪力墙的钢筋信息是⑵A6@200,一级钢筋搭接为26,编辑钢筋中计算描述不能理解是怎么考虑的?【分析原因】搭接长度=Lae=26*6=152,而平法中规定,搭接长度不得小于300.【处理方法】具体计算依据参见注:03G101-1第34页,规定,搭接长度不得小于300.所以客户的工程中搭接长度都是300。
钢筋抽样常见问题墙柱1. 【问题描述】GGJ2013---柱子---柱子在判断边角柱后没有按照相应的边角柱的节点计算分析原因:是因为柱子的截面编辑是“是”,软件判断不了边角筋。
【解决方案】在柱子的属性里面把 截面编辑改为“否”,然后在属性里面的角筋, 边筋里面分别输入钢筋信息,计算好去式趙±3900-3100/3-000+900^0屋高-韦星曝甘•宜-节点473900-3100/3-600+900^0昼高■毛星瞬帖度-节点 茜+节占蒿■尿鵡 47^UM-HSBaJ+z* (1] 3扪因1302T(5EO+2il)+24r(ll.B*d)113?1*申点.I 顶点 坐掠页IRS? v□卿I ;編尺配豁』询翎佶.自雷騎国库」茸他■关闭 单构件顾.总重1鮭〕28听这里面的分段是指什么?计算的时候是怎么计算的该如何输入? 【解决方法】箍筋分段只跟箍筋123有关系。
1号钢筋是下图H-ktv 峠・彳3il ■—N2. 【问题描述】 牛腿柱的配筋怎么理解双侧牛腿柱:■f 呆护层: 25 mn讎筋段E_j d >心申 d9雄筋段及 间距变星表(单位:mm )凉筋段长度箍筋段g jdl C ~0一 箍筋股呂 5的| 箍筋段:EjdJ 箍筋段刖北 箍弱段二期箍前段gjd 导Jd4 箍筋段邛恥 箍筋段:呂 j 箍筋段品日1 | 箍筋段gjdnf0 0~ 0~ 0~ 0~ 0~ 0~ 0~ 0~ T -0 0~ 0~ 0~ 0~ 0~ 0~ 0~ 0~ 0~Too箍筋段gjd27nni MMHi±- - 口百小阿 nn2 w甲胛■ ■ i 戸"輕「血山N :・d Hl>] f "j 电8Ki+^*-f J* WN>-VW>+V- U 1WO JLOQ/3 直20 L ■■+ 9 1 I卜曲 I'.'. Mi tSE J *. _|却汕 ,LOOC ^Ooll.I黑削d,蛋齐聘附m 宀” ■■■— 恿锂建輕潼圈匕I E 采如朋嚅樹序ET=r-讯" US 舛丢!K?W 礫:虑-“心”*柱宽::12503 r.c入长度3()- 2 牛腿较宕X箍筋段g jdrH ■輕位 根据自己设置的间距和范围计算根数, 最后加起来的总根数就是 最终的箍筋根数。
钢筋常见问题1、斜屋面屋脊的负筋怎么布置?布置在屋脊上它会自动沿斜屋面弯折2、箍筋间距不同怎么输入?在间距之间用“/”隔开,例:A10@100/200。
另外柱子中外侧箍筋与内侧箍筋直径不同时用“+”连接,外侧的在前面3、梁的单加钢筋腋怎么输入在梁的平法表格里面输入:根数+级别+直径4、在打开软件时报错“Aceess···read···”点击“我的电脑”——属性——设置——更改盘的虚拟内存5、钢筋汇总完成后提示钢筋长度超构件自身长度2倍怎么处理?在工具—选项—其他把校验钢筋长度值勾去掉6、在钢筋里面怎么调整梁的方向?在梁平法表格里面点击“调换起始跨”即可7、新GGJ2013打开旧2013做的工程保存后出现了两个相同文件(一个是后缀名只含有我们保存当天的日期且为灰色日期,一个是在原来老文件保存灰色日期的后面多了一个现在我们保存日期且为黑体)删除有黑色字体的工程即可(如果我们没有删除,在下次打开带黑色日期的工程保存后他又会多出一个工程)主要是由于用户之前用的是低版本的2013现在使用高版本的2013打开,软件会自动进行文件备份,多出的那些文件就是升级后产生的备份文件。
8、条形基础分布筋净长的计算不对`条形基础两头无相交条基时根据06G101-6(58,59页)分布筋净长应减除一端长为条基宽度的值;当条基端头有相交时一边条基分布筋净长通算但另一边条基的分布筋的净长应算到上一边的内侧(但软件把搭接的150也加入净长中去了,但没有影响钢筋总长度,只是软件的计算式表达方式不太对)9、板负筋按梁布置时出错板负筋按梁布置时,可能布置在某一跨也可能布置在了这颗梁的全部跨所以建议大家在布置负筋时尽量不要使用按梁布置板负筋,建议使用画线布置10、在使用“平齐板顶”这个功能时梁标高没有发生(梁两侧都有板但一侧斜,另一侧没有斜)由于梁另一侧板没有定义成斜板所以软件在识别时梁没有跟斜板平齐11、用户在新建工程时选择按中轴线计算,但是在绘图输入里面发现还是按外皮计算的,为什么?在2013如果我们选择按中轴线计算钢筋量时在编辑钢筋时箍筋还是按外皮计算时的计算式,但实际在报表中(钢筋明细表中)发现它已经是按中轴线计算的12、剪力墙内外侧钢筋直径不一样的时候怎样处理左右侧不同配筋形式:(1)B14@100+(1)B12@100;不同排数的钢筋信息用“+”连接;当用“+”连接时则表示钢筋从左侧到右侧的顺序布置。
13、柱子插筋外露的hc/3,hc指的是哪一段长度03G101-1,36页中规定是从基础顶面开始计算的(基础顶面:如有普通梁,地框梁或基础梁且它们比基础顶面高出时,hc长度应该从梁顶开始)。
14、芯柱箍筋枝数很多的那种在哪里设置软件里面只算外箍如果有其他的箍筋要在编辑钢筋里面加进去15、识别柱大样时钢筋信息识别不正确如果自动识别不正确就要用点选识别16、识别柱大样时纵筋有两排的那种怎么处理13最新版本可以通过特殊布筋布置上去17、基础梁看不到钢筋三维是什么原因现在版本暂时看不到18、钢筋打不开,提示“File corrupted please”电脑中病毒,先杀毒,然后再来重新装新的安装程序19、为什么绘图输入里面桩的钢筋输入不了,如何处理。
桩的钢筋在单构件中新建处理20、基础梁转化为地框梁怎么办建立好相应的地框梁然后选中基础梁右键构件转换21、基础插筋是固定的值,如果不一样时如何修改在节点设置里面进行修改22、楼层表可不可以识别?在新版的钢筋里面可以直接识别楼层表,连梁表等都可以识别22、地框梁搭在条基上没有支座新版本里面已经解决23、如何快速生成吊筋点自动生成吊筋后输入相关的钢筋信息,后拉框选择梁右键确定24、如何快速输入梁的侧面钢筋在梁的界面有自动生成侧面钢筋功能25、不同标高的板在同一个位置布置不上去需要在不同的分层里面绘制26、在报表里面板的钢筋有新三级钢筋发现绘图输入里面没有用户设在马镫筋里面了,自己忘了27、检测不了加密锁设置加密锁程序,或安装最新版本的加密锁程序28、把已经画好的图元改为另一图元选中需要改的图元(可以按F3进行多选)---属性---把名称选择为另一图元即可(当用这种方法编辑已经进行原位标注的梁时,他的原位标注是不发生任何变化的)29、画梁(KL-1)时进行重提梁跨发现,对梁没有进行原位标注,但其有原位标注在这之前已经画了一颗KL-1并进行了原位标注(在画下一颗KL-1时,软件就会默认原位标注为已经进行原位标注的KL-1的原位标注)30、在编辑暗柱钢筋时会发现开始几行的钢筋尺寸为零移动钢筋编辑窗口发现是有钢筋量的且是正确的,即在钢筋编辑中前面几行尺寸为零的钢筋信息是多余的,我们把其删除即可(汇总后不会再出现)--可能是在抄作时画上后又进行了修改31、怎么把已经算好的钢筋量导入计价软件先把钢筋算量软件报表“钢筋定额表”导出到Excel中----插入一列输入单位----打开计价软件导入即可32、不规则板钢筋的布置方法布置板筋窗口上方选择其它方式平行板边布置33、画好基础层柱及独立基础后,如果调整基础的标高,需不需要调整柱的标高调整基础标高后,该处柱的底标高会自动变为基础底标高(这时柱筋的量是正确的),且经测试知道不管柱底标高怎么样只要其与基础接触,软件计算出来的钢筋都是正确的(除柱底标高比基础底标高还低的情况,这时柱插筋会变长)34、专业知识分享整体楼梯包括休息平台,平台梁,斜梁及楼梯与楼板连接的梁,按图示尺寸的水平投影面积以平方米计算,不扣除宽度小于500mm的楼梯井,伸入墙内的部分亦不增加。
剪刀叉形的单跑楼梯,按设计图示尺寸的水平投影乘以系数1.73.圆弧形楼梯按水平投影面积计算。
(04定额146页)35、专业知识分享预制混凝土板补缝时,按板底宽度排列后所剩余板缝的宽度,超过20mm时,套用现浇平板定额。
(04定额146页)36、专业知识分享台阶按实体体积计算。
如台阶与平台连接时,台阶算至最上一层踏步300mm。
(04定额146页)37、专业知识分享现浇空心板按设计图示尺寸以立方米计算,应扣除空心体积。
(04定额146页)38、专业知识分享现浇混凝土梁,板,柱,墙是按支模高度(地面至板底)3.6m编制的,超过3.6m时,按超高的项计算。
(04定额413页)39、专业知识分享构造柱套用断面周长1.8m以外矩形柱定额;零星构件套用小型构件定额(04定额413页)40、专业知识分享满堂脚手架,按室内净面积计算,其高度在3.6~5.2m之间时,计算基本层。
超过5.2m时,每增加1.2m按增加一层计算,不足0.6的不计。
计算式为:满堂脚手架增加层=室内净高度-5.2(m)]/1.2(m)41、专业知识分享建筑物檐高指:从吊车轨顶面或卷扬机架基座顶面至檐口板底。
突出屋面的电梯间,楼梯间,水箱间等不计算高度。
(513页)42、专业知识分享04定额里面规定檐高超过20米要计算超高降效,土建的檐高可以从基础开始算,装饰的檐高要从正负零开始计算43、专业知识分享专业知识分享贵州04定额注“**以内、以下”者包括**本身;凡注“**以外、以上”者均不包含本身(04定额总说明)44、专业知识分享打开电脑,发现广联达程序只剩下钢筋的了,图形和计价不翼而飞,锁里的程序都在。
请问这是什么原因?头一次遇到这种情况。
估计是电脑的问题,目前处理的办法就是把所有程序卸掉重新安装。
45、在钢筋算量里,汇总计算后,提示首层和基础层的柱子没有连接,这个怎么快速的处理柱子的问题在三维立面图里,发现首层和基础层的柱子没有连接,基础层的柱子有问题。
解决方法是按F3后,显示构件图元名称窗口,然后选择柱子,在所有柱子前打上勾,然后点确定。
在绘图界面可以看到所有柱都已选中,然后点开属性,调整基础层的柱子的顶标高就OK了。
46、板的马蹬筋怎么在报表预览里没量。
在绘图界面里找到板,选中板后,在工具栏里找到属性工具,然后在里面修改马蹬筋的信息。
然后汇总计算即可。
47、钢筋2013辅助轴线看不见打开“工具”按钮,点选"选项",选择构件显示,调整辅助轴线的颜色。
就OK了。
48、钢筋2013里分别做的工程怎样合并为一个工程首先打开“楼层”选中“块存盘”,框选要合并的工程,提取基准点后保存。
然后打开另外的工程,在“楼层”里,点选“块提取”找到刚保存的工程合并就OK了。
49、钢筋2013里梁(一头悬挑)复制到某一层后,然后删掉悬挑部分,梁的原位标注发生变化。
有什么快捷的方法处理吗?没有快捷的方法,一个个输入进去50、用户打电话说在钢筋里汇总计算时,提示有未识别的梁跨,但所有的梁已经识别完了啊。
点汇总计算时,软件会提示出未识别的粱跨的窗口,然后鼠标双击提示,软件会自动切换到未识别的梁,原因是用户在画梁的时候不小心在支座上多画了一小截梁,所以很难发现未识别的梁。
把这些小梁一一删掉就可以了。
51、在导入CAD以后,字体很大工具—选项—其它—使用单线字体的“√”去掉就可以了52、在钢筋里面怎么打印某一颗梁的钢筋明细,包括构件图元先选择要打印的那颗梁,在“钢筋量”里面有个“打印选择钢筋构件明细”就可以了53、吊筋和加筋怎么生成自动生成吊筋——右键——拉框选择要布置钢筋的梁——输入正确的吊筋或者加筋信息55、2013钢筋软件不同版本算出的钢筋量相差一吨。
是什么原因?由于本版差距较大,总部在新版本中调整了相应构建的计算精度等,导致钢筋量有差距,应以新版为主。
建议对量时不要升级。
54、框架柱4层的柱子的信息是5b20,到5层的柱子的信息是8B20,那这样5层的柱子就要给4层的柱子算一个插筋1.2LAE,用户现在不要算1.2AE,只要伸下去一个1000,是一个具体的数字,这个怎么设置?【解决方案】:软件按照图集算的是1.2AE ,,如果要改的话,就在计算设置里面改计算设置的20项就可以55、梁中,支座不对如何设置?重提梁跨或先删除支座再设置支座56、如何对齐构件?点击单对齐选择需要对齐的构件边线,然后选择对齐目标线57、CAD导图,梁识别不了原位标注应该如何处理?逐个点选识别原位标注58、导入CAD梁识别过程是怎样的?转换符号2、提取梁边线3、自动识别量4、自动识别标注5、识别原位标注59、板放射筋在哪里输入?单构件输入60、暗柱如何偏移?单对齐及偏移61、软件出现打开工程失败(升级功能失败,名称不能为空),如何处理?用修护工程软件修护之后,再打开62、梁加腋如何处理?点击梁,打开原位标注,输入腋高、腋宽及加腋钢筋信息63、侧面纵筋配筋为GC12@200是否包括两边量?在侧面纵筋配筋中直接输入GC@20064、异型柱如何配筋?先删除其配筋,再根据要求分别配置钢筋65、同一楼层中CAD的轴网不一致如何处理?删除除首层外其他楼层的轴网,然后将首层轴网复制上去,在利用块移动将构建定位66、同名称不同截面的梁靠边对齐合并后原位标注被自动删除在原位标注的平法表格里面修改“距左边线距离”的尺寸就可以了67、钢筋平法表格里的缩尺配筋功能怎么使用缩尺配筋的定义和作用分别为:可以对单根钢筋进行缩尺配筋,算出平均长度和根数,并为每根钢筋保存相应的缩尺信息(前提:这个功能只对部分有效,即在钢筋图形中带有红色参数的钢筋)68、例如:绘制一根梁时,在定义界面所定义好了的箍筋为A8@100(3),绘制在图元总长为6000米,其中第一跨为3000米但在他三分之一地地方他的箍筋为A10@150,这个时候该怎么处理?在常用工具栏上找梁平法表格,然后选择梁,在平法表格里第一跨箍筋处这样输入:A8@100(3)[1000];A10@150[2000]即可69、对已经绘制好了的独立基础,然后发现所定义的某个构件高度输入有误时,选择被修改构件打开属性,却发现之前所定义的尺寸是灰显的,根本无法修改,这时候该如何处理在我们新建独立基础时,先是新建独立基础,再是新建独立基础单元是吧,这个时候针对我们当前需要被修改的构件时,首先在在绘制区域常用工具栏上方也就是属性旁边的整体将他改为单元,然后再去选择构件点属性,在里面去修改即可70、在定义斜板时,图纸只给坡度系数,并没有标高,在软件里如何设置在板绘图区域常用工具栏上方找到三点定义斜筏板,然后他的的旁边有一个倒立的三角点击打开,找到坡度系数定义斜筏板,根据软件提示工具栏下方的提示输入数值即可71、箍筋直径不同怎么输入?柱子中外侧箍筋与内侧箍筋直径不同时用“+”连接,外侧的在前面,如:a8@100+a10@15072、在钢筋算量悬臂梁中,有框架梁带悬臂梁、有非框架梁带悬臂梁、还有搁置在砖墙上的悬臂梁它们的计算方法各有什么不同?框架悬臂梁、非框架悬臂梁的计算方法都是一样的;而砖墙上的悬臂梁又称独立悬臂梁;框架悬臂梁、非框架悬臂梁和独立悬臂梁只存在选"悬臂钢筋代号"上的区别77、剪力墙中的洞口加强筋怎么处理?可以在门窗里面用其他钢筋处理78、牛腿如何画?牛腿可以用异型梁画,但钢筋要在单构件中输入79、砖混结构的构造柱在基础梁没有弯锚却在首层弯锚是什么原因因为基础比较厚,构造柱下部的锚固已经满足了规范,所以就不用弯锚了。
