_广联达钢筋算量教程钢筋算量是建筑工程中非常重要的一项工作,它关系到工程的质量、成本和进度。
而广联达作为国内知名的建筑软件公司,在钢筋算量方面也有着丰富的经验和优秀的软件产品。
下面将为大家介绍广联达钢筋算量的教程。
首先,广联达钢筋算量软件主要有两个模块,一个是结构模块,另一个是钢筋模块。
结构模块主要负责根据设计图纸中的结构要求进行计算;钢筋模块则是根据结构计算的结果,确定具体的钢筋配筋方案。
在使用广联达钢筋算量软件进行计算之前,首先需要导入设计图纸,包括平面图、立面图和剖面图。
导入图纸后,软件会自动识别图纸中的构件,并根据构件的属性进行计算。
在计算过程中,可以根据需要进行手动修正或调整。
在进行结构计算时,广联达钢筋算量软件会根据设计要求进行强度和稳定性等方面的计算。
在计算结果中,会包含结构的各项参数,如总体积、面积、长度等。
通过这些参数,可以对结构的合理性和安全性进行评估。
在进行钢筋计算时,广联达钢筋算量软件会根据结构计算的结果,进行具体的钢筋配筋方案设计。
钢筋配筋方案一般包括钢筋的数量、直径、长度等信息。
软件会根据结构的要求和规范,自动选择合适的钢筋尺寸和数量,并在图纸中进行标注。
除了基本的结构和钢筋计算外,广联达钢筋算量软件还具有其他的功能。
比如,在计算完成后,可以生成详细的计算报告,包括计算过程、结果和图纸等信息。
同时,软件还支持导出计算结果到Excel等其他软件,以方便进一步的数据分析和处理。
总体而言,广联达钢筋算量软件具有操作简便、计算准确、输出结果清晰等优点。
其强大的计算和分析功能,能够大大提高钢筋算量的效率和准确性。
通过学习和掌握广联达钢筋算量软件的使用,可以帮助工程师和设计师更好地进行钢筋算量工作,提高工程质量和效益。
综上所述,广联达钢筋算量教程包括结构计算和钢筋配筋方案设计两个模块。
通过导入设计图纸,进行自动计算和手动调整,可以得到结构的各项参数,并根据规范进行钢筋配筋。
软件还具有计算报告生成和结果导出等功能,能够提高钢筋算量的效率和准确性。
钢筋算量一、梁:梁的截面宽度不够,就要分排布置1、集中标注:;(分号)表示上部钢筋与下部钢筋的分隔点,下部的钢筋一定是直通的。
2、主梁与次梁交接处要设置2条吊筋加三个箍筋(若主梁与次梁截面高度相同则不用设置吊筋)3、悬挑梁:支座负筋用上部钢筋的数据,中部筋也是用上部钢筋的数据(0A中部筋输入时要打5-2(上部钢筋),上部还剩钢筋的话再加)。
如有若干排,每排的钢筋数相同。
4、需要删除支座判断的方法:负筋上的支座不能删除,若在多条梁中排除支座,则按照梁的截面高度大的支座留下,(下部纵筋在一跨之中的中间,也即是两个支座的中间)反之亦然。
5、负筋相连接的架立筋在标注里用()表示,如(2c18)即2条直径18的架立筋,架立筋在集中标注,表示每跨都有架立筋。
6、梁的底筋排数,由上向下数起。
7、腰筋:截面高度大于等于550每200布置一条c10钢筋。
(截面以上300的c12)8、连梁:没有原位标注,同名的标注一条即可。
(LL);若箍筋遇到例c8@100/200,长度为2400,则先计算出钢筋条数如800/100*2+800/200=20:2400/200=120得出间距120 。
钢筋条数间距加1。
9、梁的导入,提取梁边线,提取梁的集中标注,听取梁的原位标注,自动生成梁。
10、梁的一般都能识别,所以不用怎样定义,在改属性,就行了。
( 梁首先检查跨数,判断支座,再集中标注,原位标注)11、梁中的/代表n+1排,例3/3即2排每排3根钢筋。
12、局部截面变化,腰筋也要局部变化。
13、例:若集中标注上部钢筋出现2c18+(2c12),则原位标注中筋照输入2c18+(2c12),左右支座没有原位标注输入2c18+2c12,有原位标注按原位标注输入。
14、应用同名梁前,最好修改好未识别梁的支座;应用同名梁,一般不能应用原位标注。
15、例:若集中标注出现2c16+(2c18),且原位标注没有下部钢筋,则要输入下部钢筋。
16、同一位置布置多条梁(如两条),先布置这一平面的梁,在分层2中再考虑,升高或降低梁的标高。
广联达钢筋算量1、绘制顺序:首层---地上层—地下层----基础层可以在首层绘制完成后复制至其他楼层工程设置中:钢筋损耗模板为不计算损耗,按外皮长度计算(不考虑弯曲调整值)2、附加项的含义:在某个属性后的附加项标记后,该项属性就会出现在名称中3、基础层高从基础底(垫层顶)至首层地面标高,当基础底不在一个标高时,选取的底标高尽可能包含最多的基础构件,图形、钢筋均可以结构标高为准。
4、挖土深度:从垫层底至设计室外地坪标高5、6、板负筋平法标注长度为支座中心线向跨内的伸出长度。
7、设置的楼层标高为结构标高,结构一层底标高为-0.100,建筑一层底标高为:0.000,窗标高为+0.900,在软件中是输入窗距地1000mm 门距地高度依然为零。
8、钢筋中只在顶层判断边角柱,柱子的纵筋在输入的时候,是输在全部纵筋里头,这样的话即使判断了边角柱,软件也无法区分哪边是内侧哪边是外侧。
建议对于框架柱的纵筋还是按照角筋和中部钢筋分开输入。
基础梁集中标注前面为下部通长筋,后面为上部通长筋9、图形中在工程设置中需调整脚手架起始标高及钢丝网片的设置。
10、独立及条基等添加定额时只需添加在单元中即可,基础墙立面及平面防潮层,工程量表达式应使用墙长*墙高或墙长*墙厚11、板洞绘制时,先绘制在轴线交点处,然后选中用移动功能偏移到图示位置。
一、基础层高及板厚的确定钢筋算量:指地下室地面至基础垫层(顶)的距离板厚指的是:楼板的厚度有地下室时基础层的层高:地下室单建一层,在楼层编码中写-1,再楼层排序,把地下室的层高输入进去,高度从地下室地坪至首层地坪,把基础层的层高输入进去,高度为基础底标高到地下室地坪标高的高度就可以了,地下室的构件要放到地下室中来画。
基础层的层高在图形算量中按首层地面或地下室地面建筑标高的尺寸到基础底部最低处的距离为基础层层高,在钢筋算量中还要扣首层地面或地下室地面的装修做法的厚度。
无地下室时,还要考虑是否建立-1层,其决定因素就是地下室是否有基础梁以及基础梁的标高与基础标高是否存在高差,如果基础层里没有基础梁,基础层可设置为基础底至基础顶的高度这样设置是为了保证柱子箍筋根数计算的正确性,在有些基础层内的梁并不是纯粹的基础梁,而是楼层里的框架梁,在梁内以及基础顶面是全加密的,且此梁的配筋是按楼层框架梁来设置的再有就是,如果有些工程里规定了基础顶到首层结构的这段标高里,柱子箍筋的钢筋信息极有可能与首层柱子的箍筋信息不一致,这个时候就应该还要建立-1层了二、属性编辑器带括号的是软件自动生成的数字,你如果想修改某个属性就得把括号去掉,如果不去掉只修改里面的数字,相当于属性值没有修改,缺省属性,即带小括号的属性值。

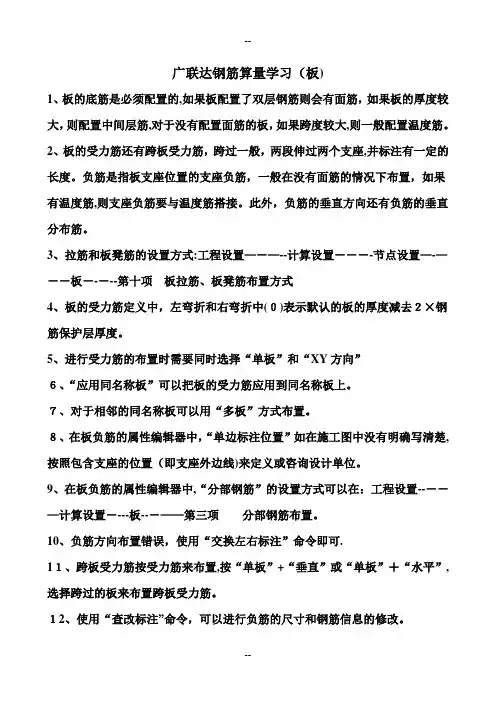

广联达钢筋算量学习(板)1、板的底筋是必须配置的,如果板配置了双层钢筋则会有面筋,如果板的厚度较大,则配置中间层筋,对于没有配置面筋的板,如果跨度较大,则一般配置温度筋。
2、板的受力筋还有跨板受力筋,跨过一般,两段伸过两个支座,并标注有一定的长度。
负筋是指板支座位置的支座负筋,一般在没有面筋的情况下布置,如果有温度筋,则支座负筋要与温度筋搭接。
此外,负筋的垂直方向还有负筋的垂直分布筋。
3、拉筋和板凳筋的设置方式:工程设置—-—--计算设置----节点设置—-—--板-----第十项板拉筋、板凳筋布置方式4、板的受力筋定义中,左弯折和右弯折中(0)表示默认的板的厚度减去2×钢筋保护层厚度。
5、进行受力筋的布置时需要同时选择“单板”和“XY方向”6、“应用同名称板”可以把板的受力筋应用到同名称板上。
7、对于相邻的同名称板可以用“多板”方式布置。
8、在板负筋的属性编辑器中,“单边标注位置”如在施工图中没有明确写清楚,按照包含支座的位置(即支座外边线)来定义或咨询设计单位。
9、在板负筋的属性编辑器中,“分部钢筋”的设置方式可以在:工程设置----—计算设置----板---——第三项分部钢筋布置。
10、负筋方向布置错误,使用“交换左右标注”命令即可.11、跨板受力筋按受力筋来布置,按“单板”+“垂直”或“单板”+“水平”,选择跨过的板来布置跨板受力筋。
12、使用“查改标注”命令,可以进行负筋的尺寸和钢筋信息的修改。
13、楼面板—LB 屋面板-—-WB延伸悬挑板-——-YXB纯悬挑板-—-—XB14、B——-下部通长筋,T—--—上部通长筋.15、什么是单向板?双向板?当长短之比在2~3或大于3的板,是单向板;长短边长度之比小于等于2的,是双向板单向板:四边支承的长方形的板,如长跨与短跨之比等于或大于二时,大荷载作用下,主要沿较小的板宽方向产生弯矩,可作为单向板计算。
单向板的受力钢筋为单向配筋,沿短跨方向配置。
广联达钢筋算量软件(快速入门)操作程序工程准备工作:1、在新建工程前先分析图纸仔细阅读结构设计总说明。
2、建立与工程相对应的Excel表格用于记录及计算钢筋算量中的数据和Word表格用于记录钢筋算量中所遇到的问题。
软件操作步骤:一、新建工程第一步工程名称1、输入工程名称按工程图纸名称输入。
2、按照图纸结构设计总说明选取计算规则其他选项不变。
第二步工程信息1、依据图纸结构设计总说明填写工程信息2、工程信息中结构类型、设防烈度、檐高决定建筑的抗震等级抗震等级影响钢筋的搭接和锚固的数值从而会影响最终钢筋量的计算因此需要根据实际工程的情况进行输入。
檐高为室外地坪到女儿墙底的高度值。
第三步编制信息1、根据实际情况填写相应的内容。
第四步比重设置1、目前国内市场上没有直径为6的钢筋一般用直径为6.5的钢筋代替需要把直径为6的钢筋的比重修改为直径6.5的钢筋比重直接在表格中复制、粘贴即可。
第五步弯钩设置第六步点击完成二、计算设置计算设置部分的内容是软件内置的规范和图集的显示。
包括各类构件计算过程中所用到的参数设置直径影响钢筋技术结果软件中默认的都是规范中规定的数值和工程中最常用的数值。
图纸没有特殊说明预算过程中不必调整。
三、楼层设置1、建立楼层在软件中建立楼层时按照以下原则确定层高和起始位置A、基础层底设置为基础常用的底标高基础层底标高注意设置为垫层底标高。
B、基础上面一层从基础层顶到该层的结构顶板顶标高。
C、中间层从层底的结构板顶到本层上部的板顶。
2、修改板的厚度基础层板厚为筏板厚度。
3、楼层缺省钢筋设置A、根据结构设计说明修改构件的混凝土标号如果结构设计说明与各楼层图混凝土标号不同按照结构设计说明设计加以说明。
B、根据结构设计说明修改构件的保护层厚度。
四、轴网的定义1、查看一层平面根据一层平面图建立轴网。
2、轴网编辑轴网绘制完毕后如果需要对轴网图元进行编辑可以使用“绘图工具栏”中的功能。
3、辅助轴线为了方便绘制图元软件提供了辅助轴线功能。

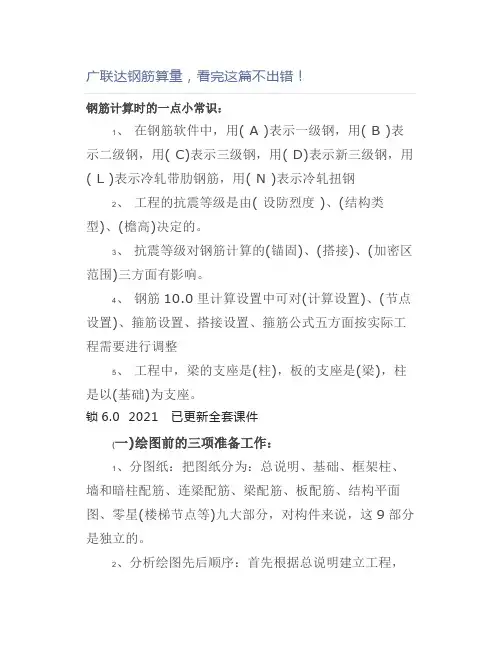

广联达钢筋算量,看完这篇不出错!钢筋计算时的一点小常识:1、在钢筋软件中,用( A )表示一级钢,用( B )表示二级钢,用( C)表示三级钢,用( D)表示新三级钢,用( L )表示冷轧带肋钢筋,用( N )表示冷轧扭钢2、工程的抗震等级是由( 设防烈度 )、(结构类型)、(檐高)决定的。
3、抗震等级对钢筋计算的(锚固)、(搭接)、(加密区范围)三方面有影响。
4、钢筋10.0里计算设置中可对(计算设置)、(节点设置)、箍筋设置、搭接设置、箍筋公式五方面按实际工程需要进行调整5、工程中,梁的支座是(柱),板的支座是(梁),柱是以(基础)为支座。
锁6.0 2021 已更新全套课件(一)绘图前的三项准备工作:1、分图纸:把图纸分为:总说明、基础、框架柱、墙和暗柱配筋、连梁配筋、梁配筋、板配筋、结构平面图、零星(楼梯节点等)九大部分,对构件来说,这9部分是独立的。
2、分析绘图先后顺序:首先根据总说明建立工程,把基础放在第一种构件绘图,而后是裙房部分框架柱,可以使用柱表功能。
再做墙和约束边缘构件配筋,因为墙会是梁的支座。
再下来是连梁配筋,因为连梁会是次梁的支座,所以连梁放在梁的前面。
接下来是主梁、次梁。
绘制完上述的构件后,板和板配筋就很方便了,利用点式画法或自动生成最小板,很快可以把板绘制完,再配板钢筋。
最后算楼梯等零星。
3、建立楼层关系表:在广联达软件中,层的概念很重要,掌握了层,软件就用得差不多了,把建筑里的构件分为水平构件和竖向构件,水平构件分为梁、板,竖向构件为剪力墙和柱。
尽量用层来控制竖向构件,非到万不得以不要用输标高来控制竖向构件。
我在画图之前建立一张楼层关系表,根据此表在软件中建立楼层,按总说明在此表中标上构件砼标号,在钢筋软件里很快可以把钢筋的锚固和搭接调好。
此表放在电脑前,可以在汇图时随时清楚的看到自己算在哪层,因为图纸上有些构件是按层来标示的,有些是按标高来标示的,有了这张楼层关系表,计算时很方便,不用来回推算。
钢筋只有主体柱,梁,板,基础可以钢筋三围。
其他的编辑钢筋查看。

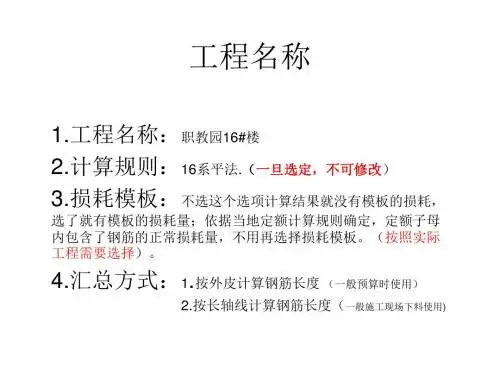

一、新建向导1、工程名称:按照实际输入2、计算规则:按照图纸要求选择,绝对不能选错。
进入软件之后无法调整。
3、损耗模板:按照章节说明中损耗率。
软件中损耗模板选择不计算损耗,直接出净用量。
组价时在乘损耗率。
4、报表类别:按照地区选择5、计算方式:按照默认选择按照外皮计算(有时甲方会要求按照中心线长计算)6、抗震等级:由设防烈度、檐高、结构类型决定。
抗震等级如果图纸给定直接按照图纸决定,若无规定则根据设防烈度等因素判断。
7、钢筋比重:由于市面上已经没有圆6的钢筋,均采用圆6.5.所以应当将圆6.5的钢筋容重复制到圆6上。
绘图输入时则无需调整钢筋直径。
圆8=0.8*0.8*0.617二、工程设置1、搭接设置:1)定尺长度:隔多远一个接头。
按照定额章节说明调整(如果实际工程有要求则按照实际要求调整)。
一二三级,柱墙均需要调整。
2)连接形式:按照图纸中要求调整连接形式,若采用机械连接。
为了套用定额时划分清楚,接头形式选择锥螺纹连接。
三、导入图形工程文件—导入图形工程—选择需要导入的图形文件—按照图形层高导入—选择所有楼层及构建。
四、添加钢筋信息1、为了防止定义钢筋时丢失构建、按照楼层顺序分项定义。
每层定义钢筋信息前先查看该楼层包含的构建(F3)。
按照顺序逐项定义,避免丢失。
2、柱:1)按照图纸要求定义纵向钢筋及箍筋。
柱类型不用调整。
2)根据图纸要求修改加密区、和节点(一般不用修改)3)适用构建中复制,将已经定义好的钢筋信息复制到其他楼层。
4)通过汇总计算—查看钢筋三维—查看软件钢筋计算方法。
5)顶层需要自动判断边角中柱。
3、梁1)按照图纸输入集中标注信息。
2)选择梁-右键-原位标注-按照图纸输入原位标注信息。
3)梁编号一样的,只需定义一道梁的钢筋信息。
定义完成后,右键—应用到同名梁,应用完成后,需要查看其它梁标注信息是否合理。
如果标注起始跨于实际不符时《选择梁-右键-原位标注-调换起始跨》4)钢筋编号一样时绝对不允许断开。
一、图形算量(柱)1、楼层绘制顺序:首层——地上层——地下层——基础层2、框架结构:柱——梁——板——二次结构3、砖混:砖墙——门窗洞——构造柱——圈梁4、钢筋类别:A 一级(HPB) B 二级(HRB335) BF(HRB335F)C 三级(HRB400)D 四级(RRB400) E(HRB500) L 冷轧带肋 N 冷轧扭5、“@”可以用数字键“-”代替6、功能上拉筋要求拉住两个方向上的钢筋,单支箍只是拉住纵筋;形状上单只箍要做成直形,拉筋也可以做成直形,也可以做成S形。
7、8、9、柱加密区箍筋间距100,四肢箍,非加密区间距150,两只箍怎么输入?这样输入A8-100(4*4)/150(2*2)就行了10、箍筋7(4*4)是什么意思表示一个方向4肢,一个方向4肢。
简单点,不管是几*几,前面的数字就是箍筋示意图水平方向的线条的根数,后面的数字就是垂直方向的线条的根数。
11、工程中将箍筋肢数3*2改为4*4后,为什么箍筋的量还变少了?箍筋的配置是根据纵筋的根数来的,软件中箍筋的设置必须有相应的纵筋让其箍上才能正常计算,工程中纵筋只有每边只有一根,所以四肢箍无法正常布置上,导致只计算了外箍,而当设置为3肢箍时,中间增加了一根拉筋,所以钢筋量比四肢箍的钢筋量要多处理方法:将纵筋根数设置正常后,再进行量的核对12、偏移布置构件:先点击画构件,把构件放在某参照点后,然后“shift”+鼠标左键,可以显示“偏移构件”对话框。
最后输入相关信息。
13、修改图元属性,点中要修改的图元,鼠标右键“修改构件图元名称”。
方法二:点中属性编辑器中的名称重新选择修改即可。
14、“shift”+构件代号(如柱用Z),即显示构件的名称。
15、在钢筋算量中的柱类型中的角柱、边柱、中柱怎么区分?边柱中的边柱-B 和边柱-H是什么意思?在中间层一般不需要区分角柱、边柱、中柱,到顶层需要区分,边角柱,利用软件自动判断边角柱的功能判断。
