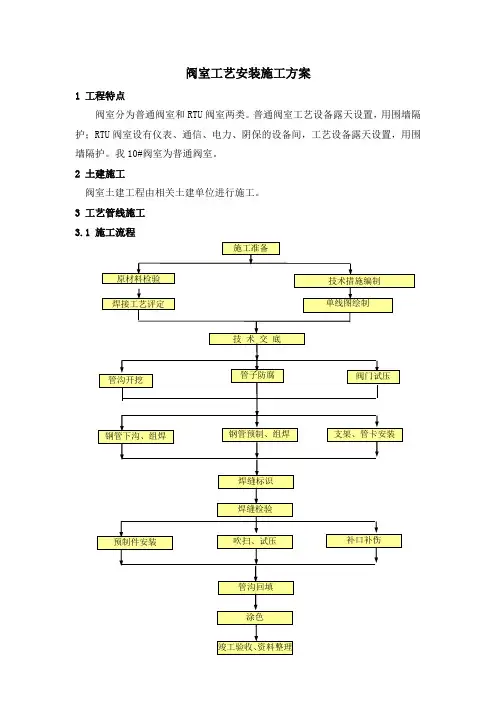

3 工艺管线施工3.1 施工流程3.2施工准备3.2.1 技术准备1)编制技术措施:施工前由技术人员编制管道施工技术措施和管道安装的质量检验计划,上报业主及监理审批。
2)绘制单线图:本工程中的所有管道实行单线图施工。
技术人员根据设计施工图纸和工艺流程图绘制单线图,作为指导施工的现场资料。
管道的对接焊缝以圆点表示,并标注出焊缝编号,焊缝编号按介质流向顺序标注,焊缝编号要保证几份单线图编号一致,并和探伤申请、探伤记录、管道焊接工作记录以及其它焊接管理文件的焊口编号一致。
3)技术交底:开始施工之前,由项目部工程部组织对施工班组进行现场施工技术交底。
交底内容包括:工程内容及工程量、施工方案、关键技术、特殊工艺要求、安全措施、质量标准、工序交接要求及其它注意事项。
4)准备施工过程中要用到的施工记录表格和焊接工艺评定。
5)审图及清料,提前发现问题并会同设计、监理共同解决。
4.2.2 材料验收1)工程消耗材料工程消耗材料到货后,应索要其质量证明书、合格证、力学分析报告和证明文件等,并根据相关标准检测其技术参数,填写进场材料报验单报监理公司,经监理公司审核同意方能使用。
2)工程自购料工程自购料到货后,检验其质量证明书、出厂合格证、使用说明书、商检报告及其他质量证明文件等是否与实物相符,按设计技术要求核对其规格、型号及材质,由供应部门填写进场材料报验单报监理公司进行审核,不合格的材料不能使用。
3)甲供料由业主采购的设备、材料到达现场后,与施工单位的交接包括以下内容:(1)资料交接:检验单、装箱单、质量证明书、说明书、非标准件图纸等。
(2)实物交接:检查实物数量及包装有无破损、污染、受潮,件数是否缺少,包装方法和包装标识是否符合规定。
西气东输二线工程萧山分输清管站土建工程阀室施工方案编制人:审核人:审批人:编制单位:年月日目录一﹑编制依据 (1)二﹑编制原则 (1)三﹑工程概况 (2)四﹑工程质量安全坏境保护目标 (2)五﹑施工技术措施及施工方案 (3)六﹑钢结构施工 (7)七﹑质量保障 (16)八﹑施工准备 (17)九﹑工期保证措施 (21)十﹑HSE管理 (21)阀室施工方案一、编制依据1。
大庆油田工程有限公司设计施工图纸、设计通知单2.国家及行业现行施工工艺施工验收规范和质量验收检验评定标准《建筑地基基础工程施工质量验收规范》GB50202—2002《砌体工程质量验收规范》 GB50203-2002《测量放线》GB50026-2007《公路路基施工技术规范》JTGF10-2006《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修质量验收规范》GB50210-2001《钢结构工程施工质量验收规范》GB50205—2001《压型钢板、夹芯板屋面及墙体建筑构造》01J925-1《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ 82—91《钢筋焊接与验收规范》TGJ18—2003《混凝土结构工程施工质量安全验收规范》GB50204-2002《石油化工设备混凝土基础工程施工及验收规范》 SH510—2000二、编制原则1、本施工方案编制参照我公司以往类似工程的施工经验,针对工程特点,重点从科学的施工管理、最佳的施工程序、严格的质量控制、先进的施工方法、有效的技术组织、合理的平面布置等方面做出规划,在确保工程质量的前提下缩短工期、节省材料、降低成本.确保质量:实行全面质量管理,实行项目法施工管理,采取技术质量单包责任制,确保工程质量达公司所定的质量标准.保证工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织科学施工,确保按时交工。
确保安全:推行安全目标责任制,制定安全保证措施,杜绝安全事故的发生。
阀门安装工程施工方案1. 引言本文档旨在提供阀门安装工程的详细施工方案,确保施工的安全性和高效性。
2. 施工准备2.1 材料准备在施工前,需要准备以下材料:- 阀门及其配件- 安装工具(扳手、气动榔头等)- 密封材料- 接口密封胶- 螺栓2.2 工作准备- 检查工作区域是否安全,确保没有危险物品。
- 准备施工图纸和相关技术资料,确保施工按照规范进行。
- 确保施工人员已经接受相关培训,具备必要的安全防护意识。
3. 施工步骤3.1 阀门安装按照施工图纸和相关技术规范,进行阀门的安装。
具体步骤如下:1. 将阀门放置在合适的位置,并确保阀门与管道连接口对齐。
2. 使用扳手或气动榔头,适当紧固阀门螺栓,确保连接牢固。
3. 检查阀门的开闭情况,确保正常运转。
3.2 密封处理在阀门安装完成后,需要进行相应的密封处理。
具体步骤如下:1. 使用密封材料将阀门与管道连接口进行密封,确保阀门的连接处不会泄漏。
2. 在阀门的外部接口处使用接口密封胶进行密封处理,以防止外界灰尘和水分进入。
3.3 功能测试在完成阀门的安装和密封处理后,进行功能测试,确保阀门正常工作。
具体步骤如下:1. 打开阀门,观察阀门的开闭情况,并确保无异常。
2. 检查阀门的密封性能,确保阀门关闭后不会有泄漏现象。
3. 测试阀门的流量控制功能,确保阀门能够按照要求调节流量。
4. 安全措施在进行阀门安装工程时,需要采取以下安全措施:- 穿戴防护设备,包括手套、安全帽和防护眼镜。
- 在高处工作时,使用安全扣具保护工人的安全。
- 遵守各项安全操作规程,如禁止吸烟、禁止乱丢工具等。
5. 结束语本文档详细介绍了阀门安装工程的施工方案,通过严格按照步骤进行施工,可确保阀门安装的安全和质量。
在施工过程中,务必遵守相关安全规程,以保障施工人员的安全。
阀室安装施工方案一、工程概况XX工程,阀室工程等级为三级,耐火等级为二级,建筑设计使用年限为50年,抗震设防烈度为七度,屋面防水等级为Ⅱ级。
框架结构,地面一层,建筑面积30.87㎡,建筑高度为4.30m。
二、采用材料砼:垫层及回填混凝土采用C15混凝土,池体采用C30防水混凝土,抗渗等级S6。
梁、柱及屋面板采用C30混凝土。
钢材:HPB300级钢筋,主要采用了直径d=10mm,d=12mm,d=14mm,d=16mm种规格。
砌体:采用M5混合砂浆砌筑MU10页岩烧结标砖。
焊条:采用帮条、搭接焊,HPB300钢筋用E43。
三、一般要求线路截断阀室在安装前,应提前进行阀门的集中试压,组装采取直接就位的方法,一次到位。
阀室的施工,应在每个标段基本贯通,阀室两侧的管线均已下沟、回填,阀室前后留出约100m直管段时,开始组装。
四、施工准备4.1施工前应认真熟悉图纸和招标文件的技术要求,掌握阀室的结构、位置,保证阀组安装正确,符合规范要求。
施工前由设计人员现场交桩。
4.2对于阀门、管件、钢管及其它附属材料,要认真清点和检查,是否符合设计要求,规格、型号、数量是否正确。
对阀门设备填写“设备合格证汇总表”。
工程中所用材料应符合设计要求,应具有完整的质量证明资料,到场材料经监理确认质量合格后,方准使用。
4.3阀门在现场组装前的每次检查后,均应保持阀门出厂时的原包装,不得随意拆卸包装物,以防止在运输中损伤设备。
施工设备配备表五、施工工序阀室施工应按照“先土建后工艺,先地下后地上,先室内后室外”的原则进行施工。
其主要施工工序如下:六、施工技术措施6.1测量放线、基坑开挖根据施工图设计要求,确定出阀室位置,找出管道中心线,确定主阀的安装位置,撒上白灰线,并钉木桩作标记。
基坑开挖采用机械开挖,人工清理,按白灰线开挖出阀室基坑。
6.2阀池及阀门支墩的浇筑在开挖好的基坑上,先进行钎探,经监理验槽后,按要求用机械或人工夯实,然后浇筑混凝土基础。
设备基础浇筑时应预留地脚螺栓孔洞,其位置应测量准确。
阀门支墩应保证管网系统在一水平面上。
砂浆及砖的标号要符合设计要求,浇筑的混凝土应经过配合比试验和混凝土抗压强度实验,合格后方可施工。
浇筑时不应在过干和过湿的地基和场地上浇注混凝土。
浇注混凝土期间,防止模板端头及表面积水。
除非有有效的保护措施,否则不准雨天浇注混凝土。
养护期间所有的混凝土都要覆盖,需进行修整的表面在修好后继续覆盖养护。
混凝土养护要保持混凝土在合适的湿度或合适的水份蒸发率,以保证混凝土具有很好的耐久性和强度及避免由于收缩而产生裂缝。
混凝土养护至少为七天。
混凝土浇注在养护期内不能受太阳直射、干风、过热、冷水和雨水的影响。
混凝土养护可采用盖吸水材料保持一定湿度的方法。
混凝土的各种修补工作在拆模后24小时内完成,修补的内容包括孔洞、蜂窝、砂眼及较大的毛刺等。
要灌浆的混凝土表面要凿毛,保证砂浆和混凝土能很好的结合。
按照设计要求,对所有外露混凝土表面使用水泥砂浆抹面。
6.3阀门集中试压6.3.1阀门运到现场后,应进行集中试压。
试压前应检查阀门壳体及外表面是否有砂眼、裂纹等缺陷,阀门零件、配件装箱单、合格证是否齐全,各部件是否连接紧固,阀门传动装置和操作机构是否灵活,无卡涩现象,启闭指示器指示是否准确,阀门膛口应有保护装置和膛孔密封装置,发现阀门不符合要求或有缺陷时,应及时向业主反映,必要时由供货商给予退货。
在检查合格后再进行试压。
6.3.2按设计要求对阀门进行水压试验(若阀门生产厂家有强度试压记录,且试验压力达到按设计要求,则现场可根据甲方及监理要求决定是否进行二次试压复检),壳体强度试验压力为1.5倍工作压力,在试验压力下保持10min;阀门严密性试验(两侧)压力为公称压力,稳压30min,阀体、垫片、填料函及阀门的各密封面应不变形,无损坏,不渗不漏为合格。
6.3.3试压合格后清除内部积水,不允许有任何泥沙等污物。
密封面应涂防锈油,关闭阀门,封闭出入口,做好标记并填写阀门试验记录,对不合格的阀门应寻求更换或商议维修的途径。
6.4阀门就位、找正6.4.1在阀门试完压后,将阀门、管件吊装就位,对在吊装中有可能被钢丝绳勒坏的管件、阀门,要根据该管件、阀门的形状制作专用吊具,吊装时要轻起轻放,防止损坏设备、阀门。
主阀采用25T吊车吊装就位。
吊装时应注意捆扎牢固,注意保护阀头,确保吊装平稳,不得倾斜。
吊装时不得与其它物体碰撞,保护阀体表面不被刮伤、碰坏。
6.4.2阀门就位时应注意阀门的方向是否正确。
由于阀体沉重,放置在支墩上应做好支撑保护,防止阀体向一侧倾倒,造成损坏。
6.4.3管体或设备在与支墩的接触面应垫绝缘橡胶板。
6.4.4吊装后应检查底座和基础的接触是否良好,阀体是否水平,可用加斜垫铁进行找平。
如果基础与阀门底座之间有空隙应加垫铁,垫铁组的位置应摆放在负荷集中处,在不影响灌浆的情况下,靠近地脚螺栓的两侧,垫铁接触应良好,各组垫铁均应被压紧。
垫铁的放置要符合标准的要求。
6.5组对焊接6.5.1管件组装前应检查管件的外表面是否平滑、洁净、无气孔、无裂纹,在检查合格后方可使用。
6.5.2各种管道附件应有出厂合格证,其规格(钢号)、公称直径和公称压力应符合设计规定。
发现管件不符合要求或有缺陷时,应及时向业主反映,必要时由供货商给予退货。
6.5.3组焊前把光管集中进行喷砂除锈、防腐。
喷砂除锈要达到Sa2.5级,按设计的防腐材料及防腐等级涂防腐层。
6.5.4组装时,按照图纸将管件、法兰、管段正确组装,测量尺寸误差符合设计要求。
6.5.5阀组及其附件的焊接与返修,严格执行焊接工艺规程中的有关要求。
6.6无损检测焊缝完成后,对环缝进行100%无损检测,检查焊口质量,探伤结果要经过监理确认。
6.7 阀室试压与排水按规范和设计要求进行阀室的水压试验,试压合格后及时填写试压记录,由业主、监理代表签字确认。
试压结束后开启放空阀进行排水,之后向阀室管段内通风进行管段的干燥,直至将阀室内的污物及水全部清除干净。
排水应有专门的排水沟,防止水量较大损坏基础。
6.8阀组与主体管线的连接经无损检测和试压合格后,按照组对要求与埋地管道进行连头作业,组对前将过墙套管提前套在主管上,以便进行阀室砌筑。
连头焊接方法及无损检测要求同上。
6.9防腐补口、检漏6.9.1主管线补口同干线管线相同,采用辐射交联聚乙烯热收缩套(带)现场补口。
6.9.2对放空管、阀门及辅件进行防腐、涂漆,严格按照防腐补口、补伤施工工艺和施工图纸要求执行。
6.9.3对所有埋地管道及阀门、辅件进行电火花检漏,确保防腐质量达到设计要求。
6.9.4阀门外壳防腐涂层随设备进口而来,施工的各个环节中各种物体不得与阀体碰撞、刮、磨,以保证防腐层不损坏。
6.9.5阀室内管线组装完毕后,填写安装纪录。
6.10阀室房屋土建6.10.1阀室房屋土建工程应在阀室连头后开始,施工前应排干场地存水,并进行测量放线。
阀室前后各20m管线不准回填。
6.10.2阀门与管件组对焊接完成后,浇筑地脚螺栓。
地脚螺栓的螺纹要涂抹二硫化钼等干净油脂加以保护。
6.10.3基础表面处理,拌料和灌注应按制图纸说明或有关规范、标准的要求进行。
6.10.4基础以上房屋施工,应做支架包裹油毛毡与厚塑料布将阀体和管网全部包裹严密。
施工中严禁砖块、混凝土块等物体砸向设备和管网,尤其是在房盖吊装过程中应注意。
6.10.5房屋建成后,拆掉管网与设备包裹层,再次进行防腐检漏,确保防腐层完好无损。
6.10.6室内、室外按要求进行回填。
墙体砌筑,砌筑首层砖前,先撂底排砖,以保证竖缝均匀,平缝砂浆饱满度保持在80%以上;墙体超过1.2米时,搭脚手架。
6.10.7门窗安装,门窗应符合图纸要求的规格、类型,将门窗固定在门窗洞口的埋件上。
6.10.8室内外装修,抹灰工程一般采取先室外后室内,先上面后下面,先地面后顶墙的原则。
地面抹灰前应先确认所有地下预埋管、件无误后,再按图纸做法施工。
墙面抹灰前,先做灰饼,然后做砂浆冲筋,按冲筋厚度抹灰。
6.10.9土建施工完成后,进行地貌恢复时,应严格清理现场,清除剩余施工材料及设备,将建筑垃圾、施工废料、生活垃圾拉运到指定地点,处理施工中产生的油污、污水,达到“工完料净场地清”,并按照要求恢复原地貌。
七、施工用设备、机具、车辆配备表八、施工手段用料配备表九、施工人员配备表十、质量保证措施10.1 施工处长为工程质量的第一责任人,对所承担的全部施工项目质量负责。
10.2 所有参加施工人员必须有本专业、本工种的上岗证,坚持持证上岗。
10.3 施工中坚持质量自检、互检制度,上道工序不合格不能进入下道工序。
10.4所有施工用管材、阀门、水泥、钢筋、砂、石等,必须有出厂合格证或业主、监理认可的实验室的实验报告。
10.5 砼施工前,必须有实验室出据的砼配比单和砼配合比实验报告单,并经监理认可后方可施工;10.6 所有隐蔽工程,必须由监理检查认可后,方可继续施工。
10.7 砼、砂浆强度实验报告,应在得出结果3日内送交监理。
10.8 砌筑用砖、石料表面不能有冰、霜和其他杂物。
10.9浇筑灌浆材料不经业主、监理许可不得替代,细骨料要干净,级配良好,搅拌用水要清洁,没有油、碱、有机物或其它有害物质,且pH值在4.5—8.0之间,所用设备要清洁。
10.10预埋金属表面应无油污和脏物,如用溶剂清洁金属表面,不得有油性残留物。
10.11要灌浆的混凝土表面凿去浮浆而露出骨料,灌浆前,基础的顶部要干净,没有浮浆、颗粒、油和油脂,要用水全部湿润但不能有积水。
11.HSE保证措施11.1成立质量HSE领导小组,施工处长为HSE第一责任人。
11.2 施工前应对所有人员进行HSE教育。
11.3设立专职HSE监督员对HSE进行监督检查。
11.4所有施工人员必须按规定穿戴劳动保护,严格执行安全操作规程。
11.5施工现场设置明显的施工标志及警示标志,并设置灭火器、消防水、灭火沙等消防设施。
场内设备摆放安全,设施之间要留有安全通道。
11.6施工作业区应做好清障工作,使场地平整,道路顺畅,便于运输安装、焊接和防腐等作业。
11.7电气设备应有保护接地线,安装、维修由专门的电工负责,其他人员不得擅自接用电气设备。
沿地面敷设的电源线必须采用橡皮电缆,并埋于地下。
11.8阀门等重要设备运输时,应选择合适的运输车辆,对运输路径要经过调查和选线。
在运输过程中应保持原厂包装并捆绑牢固,慢速行驶防止颠簸损坏。
11.9阀门及管件吊装时,吊车应设置稳固,由专人负责指挥,起重吊杆下不准站人,吊装时轻起轻放。
11.10夜间施工时,按要求将警示灯开启,现场由专人看护,确保安全施工。
11.11试压过程中应按试压安全操作规定执行,强调现场人员在观测纪录数据时要有防暴措施。
