砖砌阀门井施工方案.doc
- 格式:doc
- 大小:22.50 KB
- 文档页数:3
砖砌阀门井施工方案1. 引言砖砌阀门井是供水、供气等管道系统中必不可少的关键设施,用于控制管道的流量和压力。
本文档旨在提供一个详细的砖砌阀门井施工方案,包括材料准备、施工步骤、安全措施等内容,保证施工过程的顺利进行。
2. 材料准备在开始施工之前,需要准备以下材料和工具:•砖块:选择质量好、尺寸一致的砖块,具有足够的强度和耐久性。
•水泥:采用符合相关标准的水泥,确保施工质量。
•沙子:使用细砂,通过筛网过滤杂质,确保砖缝填充均匀。
•手工工具:批刀、切割刀、扫帚、水平仪等。
3. 施工步骤3.1 打地基首先,需要打好阀门井的地基。
按照设计要求和施工图纸,确定井底的尺寸和深度,在地基上方留出足够的空间安装阀门。
3.2 砌筑砖墙在地基上,用水泥和砂浆砌筑砖墙。
先将水泥与砂浆按照比例混合,用批刀涂抹在砖块上,将砖块逐层砌筑到预定的高度。
保持墙体垂直和水平,使用水平仪进行调整。
3.3 安装阀门在砌好的墙体上开设适当的孔,安装阀门。
根据阀门的规格和型号,选择合适的孔位和安装方法,确保阀门能够正常运行。
3.4 完善细节在安装完阀门后,进行细节的完善工作。
包括清理打磨墙体表面、修补砖缝、涂刷防水材料等。
这些步骤能够提升阀门井的整体质量和耐久性。
4. 安全措施在施工过程中,务必注意安全事项,以避免人员伤亡和设备损坏。
以下是一些常见的安全注意事项:•佩戴个人防护装备,如安全帽、安全鞋等。
•使用工具时要谨慎操作,避免伤到自己或他人。
•施工现场要做好防护措施,如设置警示标志、搭建临时护栏等。
•防止施工区域发生火灾或爆炸,特别是在使用可燃材料时要格外小心。
•严格遵守施工规范和安全操作规程,确保施工过程中的安全性。
5. 总结本文档提供了砖砌阀门井施工方案的详细步骤和安全措施。
施工人员在进行阀门井施工时,应按照本方案的要求操作,确保施工质量和安全。
同时,也应根据具体施工情况进行相应的调整,确保施工的顺利进行。
砖砌阀门井施工工艺标准.doc第一篇范本:一、砖砌阀门井施工工艺标准1. 引言1.1 目的本文档旨在规范砖砌阀门井施工的工艺标准,确保施工质量和安全。
1.2 适合范围本文档适合于砖砌阀门井的施工工艺。
2. 施工前准备2.1 设计准备2.1.1 根据设计图纸和规范要求,编制施工方案。
2.1.2 确定施工周期和施工队伍。
2.1.3 准备施工所需材料和设备。
2.2 现场准备2.2.1 清理施工现场,确保安全并保持整洁。
2.2.2 设置施工警示标志。
2.2.3 检查施工设备和工具的完好情况。
3. 施工工艺3.1 打地基3.1.1 按设计要求测量并确定地基的准确位置。
3.1.2 挖掘地坑并清理底部。
3.1.3 严密压实地基,确保承载能力。
3.2 砌筑墙体3.2.1 根据设计图纸设置墙体尺寸和线位。
3.2.2 选择合适的砖、砂浆和工具进行砌筑。
3.2.3 保证墙体垂直度和水平度。
3.3 安装阀门3.3.1 清洗阀门,并进行检查。
3.3.2 按设计要求精确安装阀门。
3.3.3 进行阀门密封测试。
4. 完工验收4.1 施工完成后,清理施工现场,保持整洁和安全。
4.2 进行压力测试和漏水检查。
4.3 编制详细的施工记录和验收报告。
1. 本文档涉及附件。
附件一:设计图纸附件二:施工方案附件三:施工记录2. 本文所涉及的法律名词及注释:2.1 施工队伍:指参预砖砌阀门井施工的工人和管理人员。
2.2 地基:指建造物基础的一部份,用于承受建造物和荷载的重力。
2.3 阀门密封测试:指对阀门进行压力测试,以检查阀门是否正常密封。
第二篇范本:一、砖砌阀门井施工工艺标准1. 引言1.1 目的本文档旨在规范砖砌阀门井施工的工艺标准,确保施工质量和安全。
1.2 适合范围本文档适合于砖砌阀门井的施工工艺。
2. 施工前准备2.1 设计准备2.1.1 根据设计图纸和规范要求,编制施工方案。
2.1.2 确定施工周期和施工队伍。
2.1.3 准备施工所需材料和设备。
阀门井施工方案砖砌一、工程概述本次阀门井施工旨在为管道系统中的阀门提供保护和操作空间,确保阀门的正常运行和维护。
砖砌阀门井具有结构稳定、耐久性好等优点,能够满足长期使用的需求。
二、施工准备1、技术准备熟悉施工图纸和相关规范,明确阀门井的尺寸、位置和设计要求。
进行技术交底,确保施工人员了解施工工艺和质量标准。
2、材料准备选用优质的红砖,其强度和规格应符合设计要求。
准备好水泥、砂、石子等材料,确保质量合格。
准备好井盖、井座等配套构件。
3、施工机具准备配备砌砖工具,如砖刀、抹子、灰桶等。
准备好运输工具,如手推车等。
准备好测量工具,如水准仪、全站仪、钢尺等。
4、现场准备清理施工场地,确保场地平整、无障碍物。
按照设计要求进行测量放线,确定阀门井的位置和尺寸。
三、施工工艺流程1、基础施工按照设计要求开挖基础,确保基础的尺寸和深度符合要求。
对基础进行夯实处理,确保基础的承载力满足要求。
在基础底部铺设一层混凝土垫层,厚度一般为 100mm。
2、砌筑井壁采用“三一”砌砖法进行砌筑,即一铲灰、一块砖、一揉压。
砌筑时要保证砖砌体的灰缝饱满,水平灰缝的砂浆饱满度不得低于80%,竖向灰缝不得出现透明缝、瞎缝和假缝。
每砌筑一层砖,要进行一次挂线检查,确保井壁的垂直度和平整度符合要求。
3、安装踏步在井壁上按照设计要求安装踏步,踏步应牢固可靠,间距均匀。
踏步安装完成后,要进行检查和调整,确保其符合使用要求。
4、井室施工井室的高度和尺寸应符合设计要求。
在井室内设置集水坑,以便排除积水。
5、盖板安装盖板应在井室砌筑完成后进行安装。
安装前要对盖板进行检查,确保其质量合格。
盖板安装要平稳、牢固,与井壁的连接处要密封严实。
6、井盖安装井盖应在盖板安装完成后进行安装。
安装前要对井盖进行检查,确保其质量合格。
井盖安装要平稳、牢固,与井座的连接处要密封严实。
四、质量控制要点1、砖的质量砖的强度、规格和外观质量应符合设计要求和相关标准。
严禁使用断裂、缺棱掉角的砖。
砖砌阀门井施工方案1. 引言本文档旨在提供砖砌阀门井施工方案,确保施工过程顺利进行,并达到预期结果。
2. 施工准备在开始施工之前,需要进行以下准备工作:- 确定施工区域,并标注地面范围;- 准备所需工具和材料,包括砖块、沙子、水泥等;- 检查施工现场的安全条件,并采取必要的防护措施。
3. 施工步骤3.1 清理施工区域首先,清理施工区域,确保地面干净整洁,并清除任何障碍物。
3.2 基础施工在施工区域挖掘适当大小的基础坑,确保基础坑的深度和尺寸符合设计要求。
然后,在基础坑中倒入适量的混凝土,进行基础浇筑。
3.3 砖砌施工3.3.1 砌筑底部首先,在基础上铺设一层砖块,使用水平仪确保砌筑水平。
然后,涂抹一层薄沙水泥浆,将下一层砖块放置在上面。
3.3.2 砌筑墙体接下来,按照设计要求,逐层砌筑墙体。
在每一层砌筑之前,应将墙体的尺寸和垂直度进行检查。
3.3.3 安装阀门在砖墙达到所需高度之后,根据设计要求,在墙体上开设适当大小的孔以安装阀门。
3.3.4 封顶待阀门安装完成后,进行封顶处理。
在墙体顶部铺设预制砖块,并使用水泥砂浆固定。
4. 施工质量控制在施工过程中,应严格控制施工质量,确保砖砌阀门井的稳固和密封性。
需要注意以下几点:- 控制砖墙的垂直度和水平度;- 保证阀门安装位置准确,并确保阀门与砖墙之间的密封性;- 检查封顶处理的牢固性。
5. 施工安全措施在施工过程中,应注意以下安全措施,确保工作人员的安全:- 提供必要的个人防护装备,如安全帽、手套等;- 注意施工现场的通风情况;- 遵守施工现场的安全规定。
6. 施工结束在施工完成后,进行最终的验收工作。
检查砖砌阀门井是否符合设计要求和质量标准,并进行必要的修整和清理工作。
7. 总结本文提供了砖砌阀门井施工方案,包括施工步骤、施工质量控制和施工安全措施。
通过按照该方案操作,可确保施工过程顺利进行,并最终实现预期的施工结果。

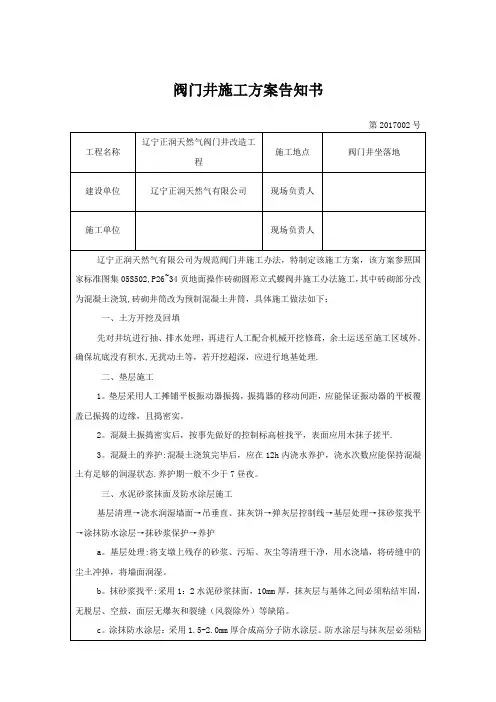

完整版)阀门井施工方案砖砌施工方案:阀井1座,内设DN600全焊接直埋球阀,球阀两侧各一根节流截止放空阀。
阀井采用C20混凝土底板,砖砌墙体,预制钢筋混凝土盖板。
测量放线:按照设计给定的阀门井平面位置和标高在现场进行核测,并对现场地下管线及障碍物进行调查。
如发现现况管线或障碍物影响施工,应与设计协商解决。
施放阀门井的中心线和轴线,并在不妨碍施工操作的位置进行栓桩。
基坑开挖:阀门井基坑采用人工配合机械开挖,XXX开挖前施工员必须进行技术、安全交底。
基坑必须按照测量放线位置进行,并由施工员现场指挥。
机械挖土时应遵守有关规范要求,坑底应保留200mm厚的土层由人工挖除。
开挖时应随挖随测,避免超挖及扰动土的原状结构。
如地下水位较高,应人工降低地下水位至施工面以下500mm,开挖基坑时应注意边坡稳定。
垫层混凝土:阀门井垫层采用现场搅拌的C15混凝土一次浇筑成型,浇筑时必须严格控制顶面高程,不得高于设计高程,宽度应符合设计要求。
垫层厚度100,要求表面平整。
混凝土初凝后必须及时养护,垫层强度达到70%后,方可进行下道工序施工。
底板混凝土:阀门井基础支模采用15×15木方,模板拼装应直顺严密,支撑要牢固。
底板混凝土标号为C20,作业时一次浇筑成型,边浇筑边振捣,其表面应平整,并注意控制其顶面高程,不得高于设计高程。
混凝土浇筑完毕应及时养护。
底板强度达到70%后,方可进行下道工序施工。
井身砌筑:在常温季节砌筑阀门井时,砌块应用水浸透,不能使用干砖。
砌筑时,首先要按照井的形状进行摆砖撂缝,横、竖缝宽保持在8~10mm;砌筑作业必须层层挂线、格方,四角最好设置皮数杆。
6.5.3 水泥砂浆应符合标准要求,砂浆应饱满,不得有空隙,清水墙应在砌块时随时勾缝,混水墙应在砌块时将挤出的砂浆刮平,抹灰面应光滑,不得有空鼓。
6.5.4 在井室内,踏步应随砌块一起安装,并且尺寸应符合设计规定。
在砂浆未达到规定强度之前,不得踩踏踏步。
砖砌阀门井施工方案砖砌阀门井施工方案一、工程概况本工程选用砖砌结构,主要用于安装阀门,并对阀门进行维护保养。
阀门井位于地下,为了方便检修和维修,井口直径为1.5米。
本施工方案以确保施工安全、质量和进度为目标,合理安排施工工序。
二、施工准备1.组织人员:确定施工组织人员,包括工程经理、技术员、砌筑工、机械操作工等。
2.材料准备:准备所需的砖、水泥、砂等施工材料,并检查材料质量。
3.机械设备:准备所需的施工机械设备,如吊车、搅拌机、灰浆泵等。
4.施工图纸:仔细阅读施工图纸,了解详细的施工要求。
5.工程标志:在施工现场进行标志,确保施工的顺利进行。
三、施工步骤1.地基处理:根据施工图纸要求,对井容地基进行挖掘,井深为4米。
清理地基底部,确保干净整齐,再施工井基础。
2.砌筑井壁:在地基底部铺垫一层砂浆,然后抹平,开始砖砌井壁。
选用高强度砖砌筑,采用水泥砂浆粘接,保证井壁的牢固性和耐久性。
3.阀门安装:在井口附近按照施工图纸要求预留适当位置用于阀门的安装。
根据阀门种类和规格进行调整,确保阀门的安装牢固可靠。
4.底板砌筑:在井壁施工结束后,进行底板的砌筑,选用耐腐蚀、耐压的混凝土材料。
确保底板平整平稳,同时预留检修通道。
5.顶板砌筑:底板砌筑完成后,进行顶板的砌筑,同样选用耐腐蚀、耐压的混凝土材料。
确保顶板的平整平稳,同时预留检修通道。
6.细部处理:对井壁、底板和顶板的接缝进行处理,确保防水、防渗漏等功能的实现。
7.清理整理:施工完成后,对施工现场进行清理整理,确保工地环境整洁。
四、施工安全措施1.组织人员必须具备相应的施工技能,严禁未经培训的人员上岗作业。
2.施工现场应设置明显的警示标志,禁止未经许可的人员进入。
3.施工过程中应使用合格的施工材料,并按照规定的比例进行搅拌。
以上就是砖砌阀门井施工方案的具体内容,通过合理安排工序、严格遵守施工安全措施,确保施工的质量和进度,以早日完成工程目标。
阀门井砖砌施工方案工序安排与施工流程分析一、工程概述随着城市化进程的加快和人们生活水平的提高,供水和排水系统的建设变得越来越重要。
阀门井作为供水和排水管网系统的重要组成部分,起到控制和调节液体流动的重要作用。
本文将就阀门井的砖砌施工方案工序安排与施工流程进行分析和探讨。
二、施工方案1.材料准备施工前需要准备好所需材料和工具,如砖块、水泥、沙子、砂浆、水平仪、批刀等。
2.基础处理阀门井砖砌施工前,应对基础进行处理和加固。
确保基础平整、牢固,以保证施工质量。
3.模板搭建在基础处理完毕后,按照设计要求搭建模板。
模板应具备稳固性和易于拆卸性,以方便施工。
4.底层砌筑先进行底层砖砌施工。
在底板上铺设一层砂浆,并依据设计要求逐层进行砖砌施工。
5.墙体砌筑待底层砌筑完成后,开始进行墙体的砖砌施工。
按照设计要求,逐层砌筑砖墙,并保持水平、垂直。
6.口门施工阀门井中需要安装口门,用于控制液体流动。
施工时,需预留口门的开口位置,并按照设计要求进行砖砌施工。
7.防水处理为了防止阀门井砖砌施工后出现渗漏等问题,需要进行防水处理。
可以使用防水涂料或其他防水材料进行处理。
8.顶层施工在墙体砌筑完成后,进行顶部的施工。
可以采用拱形结构或其他适当的方式,保证顶部结构的稳固性和承重能力。
9.清理和修整施工完成后,需要对阀门井进行清理和修整。
清除多余的杂物和砂浆,并保持井内整洁。
三、施工流程分析阀门井的砖砌施工流程较为复杂,需要经过多个工序的有序进行。
在施工前,应充分了解设计要求和施工方案,确保施工进度和质量。
1.基础处理基础处理是阀门井砖砌施工的第一步,它直接影响到后续工序的进行。
因此,基础处理需要仔细进行,确保基础牢固稳定。
2.模板搭建模板搭建是为了保证砖砌施工的准确性和稳定性。
在搭建模板时,需考虑到井内空间的大小和形状,选择合适的模板材料。
3.底层砌筑底层砌筑是施工的第一步,也是最基础的一层。
需要注意底层的平整度和水平度,以确保后续砖砌施工的质量。
砖砌阀门井施工方案一、工程概况:本工程是针对水厂的阀门井进行砖砌施工,该井位于地下,主要用于控制水流的开关。
本工程的施工内容包括井壁砌筑、井盖施工、排水系统建设等。
二、施工准备:1.工地布置:根据现场情况,进行施工场地的清理、平整,确保施工空间的安全。
2.材料准备:准备砖块、水泥、沙子、砂浆等建筑材料以及所需的工具和设备,保证施工所需物资的准备充足。
3.安全措施:按照施工安全管理要求,设置警示标志,确保工人的施工安全。
三、施工步骤:1.地面开挖:根据设计要求,在地下开挖一个符合井的尺寸要求的坑。
开挖深度根据设计井的深度确定,开挖坑底要保持平整。
2.井壁砌筑:根据设计图纸,进行井壁的砌筑。
先将砖块沿着井壁一圈水平放置,砖与砖之间用砂浆粘结。
在砖与砖之间要保持一定的缝隙,用来排水和检修。
3.井盖施工:井壁砌筑完成后,进行井盖的施工。
井盖一般需要使用钢筋混凝土浇筑,首先进行钢筋的焊接和布置,然后浇筑混凝土。
浇筑混凝土后,进行养护。
4.排水系统建设:根据设计要求,在井底挖一个排水沟,将井底的积水引入排水沟,再将排水沟与上下游的水管相连,确保井内的排水畅通。
5.防渗漏处理:为了防止井壁渗漏,可以在井壁内涂刷一层防水涂料,提高井壁的防渗漏能力。
四、质量控制:1.建筑材料选用:确保使用符合标准的建筑材料,杜绝使用劣质材料,保证工程质量。
2.砖砌质量控制:根据设计要求,控制砖块砌筑的层数和缝隙,保证砖块之间的连接牢固。
3.混凝土质量控制:浇筑混凝土时,要控制水灰比,保证混凝土的强度和耐久性。
4.排水系统质量控制:排水沟和水管的连接要牢固,确保井内的积水能够顺利排出。
五、施工安全:1.施工现场要设置警示标志,保证工人的施工安全。
2.工人进行高处作业时要系好安全带,确保施工人员的人身安全。
3.使用施工机械时,要进行良好的维护和保养,确保机械设备的安全性能。
六、竣工验收:1.施工完成后,进行阀门井的检查和试运行,确保阀门井的功能正常。
阀门井施工方案砖砌(一)引言概述:阀门井是供水、排水或暖通系统中的一个重要设备,用于管道中的水流控制。
阀门井的施工方案砖砌是一种常见的施工方式。
本文将从五个方面详细介绍阀门井砖砌的具体施工方案。
一、方案设计1. 确定阀门井的尺寸和位置2. 绘制施工图纸和标注砖砌细节3. 选择适当的砖块材料和规格4. 确定砖砌墙的厚度和墙体结构5. 设计好墙体的排水设施二、材料准备1. 采购符合要求的砖块和砂浆2. 准备好砖砌所需的施工工具3. 按照设计要求准备好墙体加强材料4. 检查施工材料的质量和数量5. 做好材料的储存和保护工作三、施工步骤1. 在施工现场进行必要的准备工作,如清理和平整工地2. 按照设计图纸将地基进行挖掘和整平3. 制作砂浆并将砂浆涂抹在砖块上4. 按照设计要求将砖块按照规定的规格和顺序砌起5. 定期检查墙体的垂直度和水平度,及时调整和修正四、墙体加固1. 根据设计要求,在适当位置安装钢筋加固网2. 用螺栓等固定墙体骨架3. 对墙体进行植筋处理,提高墙体的整体强度4. 对墙体进行细部加固处理,如加强砖缝等5. 进行必要的质量检测和验收工作五、施工安全与环境保护1. 制定合理的施工计划,确保施工人员安全2. 为施工人员提供必要的安全保护装备3. 定期对施工现场进行危险源排查和整改4. 做好施工现场的清理和垃圾分类处理5. 遵守环境保护法规,减少对环境的污染和破坏总结:通过以上五个方面的详细阐述,阀门井施工方案砖砌(一)包括方案设计、材料准备、施工步骤、墙体加固和施工安全与环境保护五个大点。
合理的方案设计、材料准备和施工步骤,以及对墙体的加固和施工安全与环境保护的注意,将有助于保证阀门井的施工质量和工程的顺利进行。
阀门井砖砌施工方案砖砌工程安全施工措施与事故预防一、引言阀门井是工业生产中常见的设备,为了确保阀门井的正常运转和使用寿命,砖砌工程的安全施工措施和事故预防显得尤为重要。
本文将从施工方案、安全施工措施和事故预防三个方面进行讨论和分析。
二、施工方案1. 施工前的准备工作在开始阀门井砖砌施工之前,必须进行充分的准备工作。
包括对现场进行勘察,了解地下管道布置情况、地质条件和水位情况等。
同时还需准备好施工所需的材料、设备和人力。
确保施工前的准备充分可靠,为后续施工提供保障。
2. 砖砌工程的施工步骤(1)基础处理:包括对井的基础进行清理、整平和补强等工作,确保基础的结实和平整,以提供施工的均匀力学支撑。
(2)砌筑井壁:根据设计要求,使用专用耐火砖进行砌筑,注意砖与砖之间的垂直度和水平度,确保墙体的垂直和墙厚的均匀。
(3)顶部施工:砖砌井壁完成后,进行井顶的施工。
可以使用砖或混凝土进行顶部的封闭,确保阀门井的密封性和稳定性。
(4)验收和保护:砖砌工程完成后,进行验收,并进行保护工作。
包括对砖砌体进行养护,避免砖体开裂或脱落等。
三、安全施工措施1. 安全教育和培训在施工前,必须对施工人员进行安全教育和培训。
培训内容包括对施工操作流程的介绍、施工现场的安全要求和危险源识别与防范等。
只有做到每位工人都具备一定的安全意识和操作技能,施工安全才能得到有效保障。
2. 安全防护设施在阀门井砖砌施工过程中,应设置安全防护设施,包括防护栏杆、安全网、安全带等。
这些设施的设置可以有效地保护施工人员的人身安全,减少高空坠落、物体打击等事故的发生。
3. 施工现场的清洁整洁保持施工现场的清洁整洁对安全施工非常重要。
及时清理施工现场的杂物和垃圾,确保工作面和通道的畅通无阻,减少跌倒和碰撞等意外事故的发生。
四、事故预防1. 安全监测和巡查在阀门井砖砌施工期间,要进行定期的安全监测和巡查。
主要检查施工现场的安全防护设施是否完好,作业人员是否按照要求使用安全工具和设备,发现问题及时整改。
引言:阀门井是供水系统中重要的组成部分,用于控制和调节水流。
在施工过程中,砖砌是一种常见的施工方式。
本文将详细介绍阀门井砖砌施工方案(二),包括工程准备、材料选择、施工步骤、注意事项等。
通过本文的介绍,读者可以了解到阀门井砖砌施工的具体过程和要点。
概述:阀门井施工是水利工程中不可或缺的一环,其总体目标是以砖砌的方式构筑出稳固、耐久的阀门井结构。
本文将从工程准备、材料选择、施工步骤和注意事项四个方面对阀门井的砖砌施工方案进行详细的阐述。
正文内容:一、工程准备1.勘测测量:在开始砖砌施工之前,需要对施工区域进行测量,确定井盖的位置和尺寸。
2.设计绘图:根据测量结果,对阀门井的结构进行设计,并绘制出详细的施工图纸。
3.消防安全:在施工区域设置相应的消防设施,确保施工过程中的安全性。
4.施工计划:根据工期和工程量,制定合理的施工计划,确保施工进度。
二、材料选择1.砖块:选择质量好、规格标准的砖块,保证砖砌结构的稳定性和耐久性。
2.砂浆:选择抗渗透性好、粘结力强的砂浆,确保砖块之间的粘结牢固。
3.钢筋:根据设计要求选择合适的钢筋,并进行必要的加工和切割。
4.其他辅助材料:如水泥、石灰等,根据实际情况进行选择。
三、施工步骤1.井基施工:按照设计要求和施工图纸进行井基的挖掘和夯实,并进行必要的地下水处理。
2.基底层砌筑:在井基上进行基底层砖砌,确保基底的平整和稳固。
3.砖墙砌筑:按照施工图纸要求,逐层进行砖墙的砌筑,并进行必要的水平、垂直检查。
4.钢筋加固:根据设计要求在砖墙中设置钢筋并进行固定,增加结构的强度和稳定性。
5.顶盖施工:在砖墙上进行顶盖的砌筑,确保顶盖的平整和密实。
四、注意事项1.施工过程中要做好防水措施,防止水渗透到施工区域。
2.砖块要进行质量检验,确保质量合格后再进行砌筑。
3.施工现场要保持整洁,定期清理碎石和杂物,确保施工环境安全。
4.严格按照施工图纸进行施工,不得随意修改和变动。
5.施工过程中,严格按照施工计划进行,避免出现工期延误和施工进度不符的情况。
阀门井施工方案砖砌(二)引言概述:本文将介绍阀门井施工方案砖砌(二)的具体步骤和注意事项。
阀门井施工是一项关键工作,合理的砖砌方案能确保井内结构稳定、管道安全运行。
在本文中,将详细介绍阀门井施工方案砖砌的五个大点,包括准备工作、基底处理、砖砌墙体、外饰面处理和结束工作。
正文:一、准备工作1.1 现场勘测:确定施工位置和尺寸,了解现场环境,预判可能的困难和风险。
1.2 材料准备:根据设计要求准备好砖块、水泥、砂浆、钢筋等材料,并进行质量检验。
1.3 设备准备:检查施工所需设备的工作状态,如砖切机、水平仪、腻子刀等。
1.4 施工方案制定:根据设计要求和现场实际情况,制定合理的施工方案。
二、基底处理2.1 清理基底:清除基底表面的杂物、油污等,确保基底干净、平整。
2.2 基底处理剂涂刷:涂刷基底处理剂,提高基底表面的附着力和抗渗性。
2.3 基底湿润处理:在施工前,用水湿润基底,增加砂浆与基底的粘结力。
2.4 钢筋加固:根据设计要求,在基底上预埋钢筋,提高井体的承载力。
三、砖砌墙体3.1 墙体布置:根据设计要求,在基底上确定墙体布置,标明砖的摆放位置,确保尺寸和位置的准确性。
3.2 摆砖:按照摆砖顺序,将砖块用水泥砂浆粘贴在基底上,注意水平度和垂直度的控制。
3.3 砂浆抹面:用砂浆抹平墙体表面,确保墙体平整、光滑。
3.4 砖缝处理:用砂浆填充砖缝,提高墙体的密封性和美观度。
3.5 确认墙体质量:验收墙面平整度、垂直度和强度等指标,确保墙体质量合格。
四、外饰面处理4.1 外墙保温:根据要求进行外墙保温处理,以提高阀门井的保温效果。
4.2 外墙装饰:根据设计要求进行外墙装饰,如贴瓷砖、涂刷涂料等,提高阀门井的美观性。
4.3 防水处理:采用防水涂料或防水卷材进行阀门井外墙的防水处理,确保井内设备不受水侵蚀。
五、结束工作5.1 清理现场:清理施工现场的杂物、垃圾等,保持环境整洁。
5.2 现场验收:根据相关规定进行阀门井施工的现场验收,确保工程质量合格。
阀门井砖砌施工方案砌筑工艺与施工质量控制阀门井是供水、排水、通风和维护管线设备的重要构件之一。
在阀门井的建设过程中,砖砌施工方案起着至关重要的作用。
本文将就阀门井砖砌施工方案、砌筑工艺以及施工质量控制三个方面进行探讨。
一、阀门井砖砌施工方案1. 施工前准备工作在开始阀门井的砖砌施工前,需要进行充分的准备工作。
首先,对施工现场进行清理,确保无杂物和碎石。
其次,根据设计图纸进行标线,确定阀门井的尺寸和位置。
最后,准备好所需的工具和材料,如砖块、水泥、砂浆等。
2. 砖砌施工工艺在阀门井的砖砌施工中,需要按照一定的工艺顺序进行。
首先,将砖块进行湿水处理,以提高砂浆粘结力。
然后,根据设计要求,在基础上涂抹一层水泥砂浆,用于砖块的粘贴和固定。
接下来,采用砌筑法砌砖,注意砖缝应匀称、整齐,并采取适当的水平检查。
最后,完成阀门井的整体砖砌后,对其进行固定和晾置。
3. 安全与防护措施在阀门井的砖砌施工中,需要注意安全与防护措施的落实。
施工人员应戴好安全帽、护目镜等个人防护装备,确保人身安全。
同时,要合理安排施工队伍,避免过度拥挤。
对施工现场进行安全警示标志的设置,提醒人员注意安全。
二、施工质量控制1. 砌筑平整度控制阀门井的砌筑平整度是施工的重要质量指标之一。
在砖砌施工过程中,应严格按照设计要求进行施工,确保砖墙表面平整度符合规定范围。
可采取使用水平仪进行检测,并及时进行调整和修正。
2. 砌缝控制阀门井的砌缝是施工的另一个关键质量要求。
在施工过程中,应保证砌缝的匀称、整齐,并且砂浆填充要均匀、牢固。
特别是在砌筑连接口和阀门井底部的砌缝处,要严格按照规范要求进行处理,确保密封性和稳固性。
3. 砂浆配比控制砂浆是阀门井砖砌施工中重要的材料之一。
合理的砂浆配比对保证施工质量至关重要。
施工过程中,应按照设计要求进行砂浆的配制,控制水灰比、砂灰比和黏度等参数。
同时,要对砂浆进行充分的搅拌和拌和,确保质量稳定。
4. 施工环境控制阀门井的砖砌施工需要在适宜的环境条件下进行,环境控制对保证施工质量至关重要。
第1篇一、工程概况本工程为某住宅小区供水管道工程,涉及阀门井的砌筑施工。
阀门井是供水管道系统中重要组成部分,用于安装和控制供水管道的阀门,确保供水系统的正常运行。
本方案旨在提供砖砌阀门井的施工步骤、质量要求、安全措施等,以确保施工质量,保障工程顺利进行。
二、施工准备1. 材料准备- 砖块:应选择强度等级不低于MU7.5的普通砖,表面应平整,无裂纹、破损。
- 水泥:应选择强度等级不低于32.5的普通硅酸盐水泥。
- 砂:应选用中粗砂,含泥量不大于3%。
- 水泥砂浆:配合比应根据设计要求或施工规范确定,一般采用水泥:砂=1:2.5~3。
2. 工具准备- 砖刀、砖夹、线锤、水平尺、钢卷尺、水平仪、搅拌机、搅拌桶、桶、铁锹、筛子等。
3. 人员准备- 砌筑工:熟悉砖砌工艺,具备一定的砌筑经验。
- 指挥工:负责施工指挥和协调。
- 质检员:负责施工质量检查。
三、施工工艺1. 测量放线- 根据设计图纸,确定阀门井的位置和尺寸。
- 使用全站仪或经纬仪进行测量放线,确保井位准确。
2. 挖土坑- 根据放线结果,挖出砖砌阀门井的土坑,坑底应平整,坑壁应垂直。
- 土坑尺寸应略大于设计尺寸,以便于砖块排列。
3. 垫层施工- 在土坑底部铺设一层厚度为10cm的C10素混凝土垫层。
- 垫层应平整,无空鼓现象。
4. 基础砌筑- 使用MU7.5级砖,M7.5级水泥砂浆进行基础砌筑。
- 砌筑时,砖块应平整,砂浆饱满,灰缝厚度应控制在5~10mm。
- 砌筑过程中,应随时检查水平度和垂直度,确保基础稳固。
5. 墙体砌筑- 墙体砌筑采用一顺一丁砌筑法,砖块排列应整齐,灰缝均匀。
- 墙体厚度应满足设计要求,一般为240mm。
- 砌筑过程中,应每隔一定距离设置拉结筋,以增强墙体稳定性。
6. 顶板施工- 顶板采用现浇C20混凝土,厚度应满足设计要求。
- 混凝土应搅拌均匀,浇筑密实,表面平整。
7. 检查验收- 施工过程中,应随时检查施工质量,确保符合设计要求和施工规范。
阀门井施工方案砖砌阀门井施工方案砖砌施工单位:[填写施工单位名称]项目名称:[填写项目名称]施工地点:[填写施工地点]施工日期:[填写施工日期]1. 项目背景与目的本项目的背景是为了满足某某市区供水需求,在某某地区新建一座阀门井。
该阀门井的目的是用于对供水管道进行调节和控制,确保供水系统的正常运行和安全性。
2. 施工工艺与方法2.1 基坑开挖根据施工设计图纸,确定阀门井的位置和尺寸,在现场进行基坑开挖。
开挖深度根据地下管道的要求确定,并与相关部门进行协调确认。
2.2 基础施工基坑开挖完成后,进行土方整平,并按照设计要求进行基础施工。
基础施工包括混凝土浇筑、钢筋布置等工作,确保基础结构牢固和稳定。
2.3 砖砌施工基础施工完成后,进行砖砌施工。
根据设计要求和图纸,进行砖块的搭建和砌筑。
砖砌施工要保证每一层砖块之间的垂直度和水平度,并使用专用胶水进行固定。
2.4 阀门安装砖砌施工完成后,进行阀门的安装工作。
根据设计要求和图纸,选用合适的阀门,并进行正确的安装和连接。
2.5 细部处理阀门安装完成后,对施工部位进行细部处理。
包括清理施工场地、进行砖面的抹灰和粉刷等工作,使其达到美观和卫生要求。
3. 施工安全与质量控制3.1 施工安全措施在整个施工过程中,严格遵守相关的施工安全规范和操作规程。
设置警示标识,确保施工现场的安全和秩序。
3.2 施工质量控制对施工过程中的每个环节进行严格的质量控制。
使用符合要求的材料,严格按照设计要求进行施工,保证施工质量达到标准要求。
4. 施工进度安排根据项目计划和施工工艺,合理安排施工进度。
严格按照进度表进行施工,确保按时完成施工任务。
5. 施工人员与设备5.1 施工人员本项目需要配备具备相关施工工作经验和技能的人员。
施工人员应持有相关证书,并接受过安全培训。
5.2 施工设备根据施工需要,准备相应的施工设备和工具。
确保施工设备的完好和正常运行,提高施工效率。
6. 施工现场管理6.1 现场巡查建立现场巡查制度,定期对施工现场进行巡查。
砖砌阀门井施工方案施工后期维护与管理建议砖砌阀门井是城市给排水系统中至关重要的设施之一。
它起到控制水流、调节水位的作用,确保城市用水和排水的正常运行。
本文将针对砖砌阀门井的施工方案以及施工后期的维护与管理,提出相应的建议。
一、砖砌阀门井施工方案1. 设计规划在施工前,应制定详细的设计规划。
设计过程中,需充分考虑井体的结构强度、密封性和排水功能。
此外,还需要合理设计井顶、井底、井壁以及阀门的安装位置,确保井内设备的顺利安装和维护。
2. 施工准备在施工前,必须进行充分的施工准备工作。
首先,需要清理井内的杂物和泥沙,确保井底平整。
其次,应根据设计要求,进行砖、砂浆的配比,并进行材料的储备和现场搬运准备。
最后,要做好安全措施,确保施工过程中的人身安全和施工质量。
3. 施工步骤(1)搭建脚手架:搭建稳固的脚手架,确保施工人员的安全作业。
(2)砌筑井壁:按照设计要求,采用砖砌或砼结构方式进行井壁的施工。
(3)安装井顶和井底:根据设计要求,安装预制钢筋混凝土井顶和井底。
(4)安装阀门和配管:按照设计要求,将阀门及其配管连接到井内,确保其功能正常。
4. 砖砌阀门井施工质量控制在施工过程中,需严格控制施工质量。
首先,应进行预验收,确保材料的质量和规格符合要求。
其次,要进行现场施工巡查,避免质量隐患。
最后,施工结束后进行验收,确保井体结构和设备安装符合设计要求。
二、施工后期维护与管理建议1. 定期巡查为确保砖砌阀门井的正常运行,需定期进行巡查,发现和排除井内的堵塞、漏水等问题。
巡查可以每季度进行一次,对井内的结构和设备进行全面检查,确保其正常工作。
2. 清理和维护定期清理井内的杂物和泥沙,保持井底的清洁。
同时,注意清理井壁的污垢,防止其影响阀门的正常运行。
另外,要及时检查和更换老化的阀门和配管,确保设备的完好。
3. 防止堵塞加强对砖砌阀门井周边的环境管理,防止泥沙、树叶等杂物进入井内。
可设置井外的格栅或滤网,避免堵塞发生。
一、工程概况本工程为某小区地下管网阀门井砌体工程,包括阀门井、检查井等设施。
阀门井内径为1200mm,井深为1800mm,内设DN200截止阀;检查井长2750mm,宽1300mm,高1600mm。
本方案参照国家标准图集05SS907-4,施工方法为地面操作砖砌圆形立式阀井。
二、施工准备1. 材料准备:砖、水泥、砂、钢筋、模板、水泥砂浆等。
2. 工具准备:砖刀、水平尺、线锤、水准仪、切割机、搅拌机、振捣器、手推车等。
3. 人员准备:施工队伍、技术负责人、质检员、安全员等。
三、施工工艺流程1. 测量放线:按照设计图纸要求,确定阀门井、检查井的位置和标高,进行测量放线。
2. 预埋件安装:在测量放线后,根据设计要求,预埋钢筋、管道等。
3. 井底施工:先进行井底混凝土浇筑,待凝固后进行砌筑。
4. 井壁砌筑:根据设计尺寸,砌筑井壁,砌筑时注意砂浆饱满,确保砌体牢固。
5. 阀门安装:在井壁砌筑完成后,安装DN200截止阀。
6. 检查井施工:按照与阀门井相同的施工工艺进行施工。
7. 模板拆除:在砌体强度达到设计要求后,拆除模板。
8. 质量检查:对砌体进行质量检查,确保砌体符合设计要求。
四、施工要点1. 砌筑前,应将砖浇水湿润,避免砌体出现裂缝。
2. 砌筑时,应先砌筑转角、阴阳角,然后逐步向中间进行。
3. 砌筑过程中,应保持砌体表面平整,砂浆饱满。
4. 砌筑完成后,应及时进行养护,避免砌体出现裂缝、变形。
5. 阀门安装时,应注意安装位置准确,确保阀门启闭灵活。
6. 施工过程中,应严格执行安全操作规程,确保施工安全。
五、施工进度安排1. 施工准备:3天2. 预埋件安装:2天3. 井底施工:3天4. 井壁砌筑:5天5. 阀门安装:1天6. 检查井施工:5天7. 模板拆除:1天8. 质量检查:1天总计:21天六、质量保证措施1. 严格按照设计图纸和施工规范进行施工。
2. 加强施工过程中的质量控制,确保砌体质量。
3. 定期进行质量检查,发现问题及时整改。
砖砌阀门井施工方案砖砌阀门井施工方案一、工程概述本次工程是砌筑一个砖砌阀门井,用于安装阀门、管道等设备。
井身高约2.5米,底部直径约1.5米,顶部直径约1.2米。
二、施工准备1. 安全防护:施工现场设置警示标志,划定安全区域,保证施工人员的人身安全。
2. 材料准备:采购水泥、砂、砖等施工所需材料,并按要求进行验收。
3. 施工机械:准备搅拌机、扬程泵、吊车等施工机械设备。
4. 施工人员:组织施工人员进行技术交底,并确保施工人员具备相关资质和经验。
三、施工步骤1. 地基处理:清理现场,将地表杂物清除,保证施工基底平整。
2. 浇筑砼底板:在基底上铺设20cm厚的C15混凝土底板,使用模板进行定型,注意底板的平整度、标高和强度。
3. 砌筑阀门井井壁:根据设计要求,在底板周围立起模板,用于砌筑井壁。
采用水泥砂浆和砖块进行砌筑,按照砌筑工艺要求进行操作,并严格控制水泥砂浆的比例和砌筑质量。
4. 砌筑阀门井顶板:在井壁砌筑完成后,安装顶板模板,进行顶板的浇筑。
浇筑C20混凝土,保证顶板的平整度、标高和强度。
5. 顶篦设置:在顶板浇筑完成后,在顶板上固定钢筋,并根据设计要求安装顶篦,以便后续设备的安装和维护。
6. 清理施工现场:施工结束后,清理施工现场,将杂物、废弃物等清除干净。
四、质量及安全措施1. 施工质量:施工过程中,要严格按照设计要求和工艺要求进行施工,保证施工质量符合相关标准。
2. 安全措施:施工现场设置安全警示标志,并划定安全区域,保证施工人员的人身安全。
在高处作业时,要使用安全绳和安全带,并确保施工人员具备相关的安全意识和技能。
以上就是砖砌阀门井施工方案的基本内容,施工过程中应严格按照相关要求和规范进行操作,确保施工质量和施工安全。
同时,配合相关部门进行质量检查和安全检查,及时处理和整改发现的问题,保证工程的顺利进行。
阀门井施工方案砖砌一、阀门井施工概述阀门井是在城市给水管网系统中,作为阀门的管道配件。
它位于给水管线路的主要转弯处,以调节水压平衡和控制水流方向为主要作用。
本文主要介绍在特定环境中,对阀门井进行砖砌施工的方案和施工过程。
二、阀门井砖砌施工材料和设备1.主要施工材料:水泥、砂、砖头、水泥砂浆等。
2.主要施工设备:水平仪、钢筋切割器、弧形模板、扁平模板、砖片剪、水平铺设工具等。
三、砖砌阀门井施工流程1.现场清理:确定阀门井施工位置,清理周围环境,挖掉污水井控制室四周土壤,保证施工地面平稳,排水畅通。
2.基础施工:按照规范要求的基础图纸,进行基础的施工建设,确保阀门井有坚固的基础。
3.模板制作:根据阀门井的大小和形状制作好弧形模板和扁平模板,快捷准确地装配模板,使砖砌的形状和尺寸符合规格,确定与杆塔底部的搭接。
4.砌体施工:根据阀门井的设计图纸和弧形模板进行砖墙砌筑。
在施工期间,要严格按照施工规范,控制水平水准,确保墙体整齐地排列于弧形模板内。
阀门井砖砌的表面要平整,石头的强度和尺寸要符合国家标准。
墙体砖砌完成后要进行结构检测和验收,保证其质量和承载能力的安全。
5.内墙防护:在阀门井的内部,防止钢筋粘结与墙面倾斜,需要在墙面砌体上涂刷一层防水水泥浆,以及一层防火漆。
这样做的目的是为了保证内部空间在燃烧发生时仍具有保护作用。
6.封闭施工:在位于井盖处的阀门井门口经常用及钢门进行加固,保证门的可靠性。
同时还要加强防盗措施,保证设备的安全。
7.验收:施工完成后需要进行全面验收,确保阀门井符合规格和质量要求。
如果发现问题需要立即进行处理和整改,以保证其正常运行和安全性。
四、阀门井施工注意事项1.在施工前,对施工环境和施工地面进行彻底清理,避免因碎石、杂物等垃圾导致施工效率降低并延长施工周期的情况。
2.在施工中,必须严格按照规范进行施工,并配备专业的技术工人进行操作。
3.在砌体施工时,应严格按照施工图纸要求进行施工,并加强构造检测,提高建设质量。
6 阀门井施工方案
本工程设阀井1座,水水表井1座.闸阀井内径1200,井深1800,内设DN200截止阀;水表井长2750,宽1300,高1600.该方案参照国家标准图集05SS907-4,P4-37页地面操作砖砌圆形立式阀井施工办法施工。
阀井采用C20混凝土底板,砖砌墙体,预制钢筋混凝土盖板;水表井采用C20混凝土底板,砖砌墙体,井盖采用规格为0.5米*1米连体标准铸铁成品件。
6.1 测量放线
6.1.1按照设计给定的阀门井平面位置和标高在现场进行核测,并对现场地下管线及障碍物进行调查,阀室的平面位置、净空高度及井筒高度必须符合相关规范的规定及设计图纸的要求。
如发现现况管线或障碍物影响施工,应与设计协商解决。
6.1.2施放阀门井的中心线和轴线,并在不妨碍施工操作的位置进行栓桩。
6.2 基坑开挖
6.2.1阀门井基坑采用人工配合机械开挖,土方开挖前施工员必须向挖铲司机、测量人员、施工人员进行技术、安全交底。
6.2.2基坑必须按照测量放线位置进行,并由施工员现场指挥。
开挖时按照1:0.5放坡,底口各边宽度分别超出阀门井外墙轴线1.5m。
机械挖土时应遵守有关规范要求,坑底应保留200mm厚的土层由人工挖除。
6.2.3开挖时应随挖随测,避免超挖及扰动土的原状结构,如经扰动,应挖除扰动部分,扰动范围在150mm以内时,采用原状土夯实,压实系数应≥0.95;扰动范围在150mm以上时,采用3:7灰土分层填充夯实,压实系数应≥0.95。
6.2.4施工时如地下水位较高,应人工降低地下水位至施工面以下500mm,开挖基坑时应注意边坡稳定。
6.2.5施工中要保护好测量高程,以保证其准确有效。
6.3 垫层混凝土
阀门井垫层采用现场搅拌的C20混凝土一次浇筑成型,浇筑时必须严格控制顶面高程,不得高于设计高程,宽度应符合设计要求。
垫层厚度100,要求表面平整。
混凝土初凝后必须及时养护,垫层强度达到70%后,方可进行下道工序施工。
6.4 底板混凝土
6.4.1阀门井基础支模采用15×15木方,模板拼装应直顺严密,支撑要牢固。
底板混凝土标号为C20,作业时一次浇筑成型,边浇筑边振捣,其表面应平整,并注意控制其顶面高程,不得高于设计高程。
混凝土浇筑完毕应及时养护。
6.4.2底板强度达到70%后,方可进行下道工序施工。
6.5 井身砌筑
6.5.1在常温季节砌筑阀门井时,砌块应用水浸透,不能使用干砖。
6.5.2砌筑时,首先要按照井的形状进行摆砖撂缝,横、竖缝宽保持在8~10mm;砌筑作业必须层层挂线、格方,四角最好设置皮数杆。
6.5.3水泥砂浆要符合标号要求,砂浆饱满,不得有空缝,清水墙随砌随勾缝,混水墙要随砌随将挤出的砂浆刮平,抹灰面要光滑,不得空鼓。
6.5.4井室内的踏步应随砌随安(留),其尺寸应符合设计规定。
在砌筑砂浆未达到规定强度前不得踩踏踏步。
6.6 阀门井内管道安装
阀门井墙体施工完毕并达到相应强度后,可以进行穿管施工,穿管前要先在阀门井内施做支座,并将阀门井墙外的肥槽回填至设计管线外底高程,以支撑管道。
6.6.1管下肥槽处理
在阀门井墙外,沿管道方向从墙基础直至基坑底部边缘回填2:8灰土,并分层夯实,压实系数≥0.95,回填的宽度不小于700mm,回填顶面应与管外底高程相符。
6.6.2穿管
1)整个阀门井使用一根完整钢管穿越,安装阀门时再进行切割。
2)穿管时从阀门井一侧的管线沟槽下管,下管采用三脚架,钢管进入沟槽中后,逐步将其一端导入阀坑中,并从阀坑的另一侧穿出,最终按照设计中心和高程,将其两端分别安置在两侧的砖台上。
3)穿管作业由专人指挥,绳索绑扎必须牢固可靠,作业时缓慢下放,缓慢导入,以免管道与阀门井墙体及支座发生碰撞。
6.7 阀门安装
1)阀门安装前必须核对公称直径、公称压力、钢号及型号等,符合设计要求方可安装。
2)阀门壳体表面不要有粘砂、砂眼、裂纹等缺陷,阀门内外要清洁无杂物,法兰盘根的高度要符合要求。
3)阀门使用前要经油渗检测并有检测报告。
4)阀门不得安装在钢管焊口上,且距焊口不小于10cm。
6.8 盖板安装
6.8.1阀室内设备安装完毕后安装预制盖板,盖板由加工厂在室内加工制作,加工时要严格按照设计图纸及相关规范执行。
6.8.2盖板采用吊车进行安装,安装前先在侧墙顶部铺设20厚1:2水泥砂浆座浆。
6.8.3盖板安装完毕后,在其顶面用20厚水泥砂浆找平,注意要将板缝灌注饱满。
6.8.4涂刷聚氨脂涂膜防水层,再花铺200g油毡一层,最后浇筑40厚C20细石混凝土保护层。
6.9 基坑回填
盖板安装完毕后进行(肥槽内管道下部已于穿管前先行回填)。
阀室四周0.5~1m范围内回填采用2:8灰土分层夯实,压实系数≥0.95;阀室外墙1m以外回填素土,并分层夯实,压实系数>0.94。
6.9.1回填前要先对回填范围内进行清理,回填时管道两侧必须同时进行,避免造成结构物偏移。
6.9.2回填素均采用分层夯实,每层厚度不大于250。
6.9.3回填用的素土要符合相关规范要求,不得含有砖块、垃圾、树根、杂物及腐蚀质。
