建设项目审批流程图
- 格式:doc
- 大小:79.00 KB
- 文档页数:2
南昌市建设工程项目审批流程图
(试行)
注:
1、图中所有日均指工作日;
2、在审批过程中严格执行超时、缺席默认制,出现问题将追究相关部门责任;
3、划拨用地审批时间共需67日;
4、以上均不含中介机构时间;
5、不含报省以上部门审批时间;
6、不含项目单位准备材料时间;
7、不含政府投入的重大、重点项目开工报告。
南昌市建设工程项目审批流程图
(试行)
出让用地项目
注:
1、图中所有日均指工作日;
2、在审批过程中严格执行超时、缺席默认制,出现问题将追究相关部门责任;
3、出让后中标人签约至开工审批时间共需52日;
4、以上均不含中介机构时间;
5、不含报省以上部门审批时间;
6、不含项目单位准备材料时间。
南昌市外商投资企业申办审批流程图
(试行)
(审批时间共需19.5个工作日)
注:
1、涉及前置审批的项目共112项;
2、前置审批时间按各单位承诺时限;
3、不含海关、外管等省直部门审批事项。

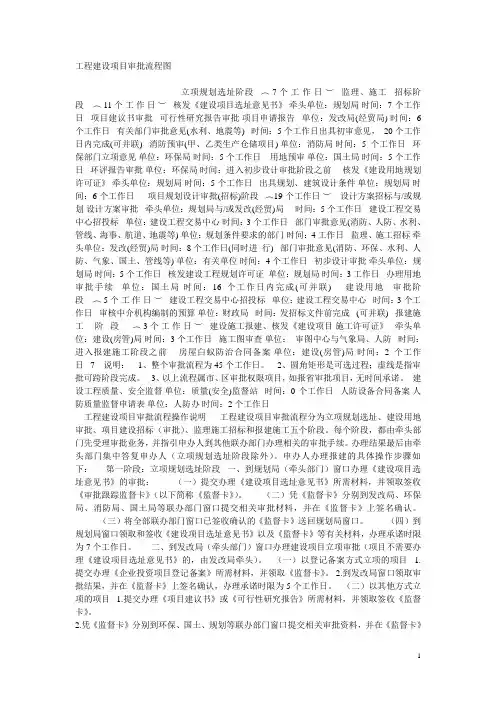

工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报︵ 3 建设施工报建、核发《建设项目 施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 建设工程质量、安全监督 人防设备合同备案工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
工程建设项目审批流程图立项规划选址阶段︵ 7 个工作日︶监理、施工招标阶段︵ 11 个工作日︶核发《建设项目选址意见书》牵头单位:规划局时间:7个工作日项目建议书审批可行性研究报告审批项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等) 时间:5个工作日出具初审意见,20个工作日内完成(可并联) 消防预审(甲、乙类生产仓储项目) 单位:消防局时间:5个工作日环保部门立项意见单位:环保局时间:5个工作日用地预审单位:国土局时间:5个工作日环评报告审批单位:环保局时间:进入初步设计审批阶段之前核发《建设用地规划许可证》牵头单位:规划局时间:5个工作日出具规划、建筑设计条件单位:规划局时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日︶设计方案招标与/或规划设计方案审批牵头单位:规划局与/或发改(经贸)局时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门时间:4工作日监理、施工招标牵头单位:发改(经贸)局时间:8个工作日(同时进行) 部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位时间:4个工作日初步设计审批牵头单位:规划局时间:5个工作日核发建设工程规划许可证单位:规划局时间:3工作日办理用地审批手续单位:国土局时间:16个工作日内完成(可并联) 建设用地审批阶段︵ 5 个工作日︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算单位:财政局时间:发招标文件前完成(可并联) 报建施工阶段︵ 3 个工作日︶建设施工报建、核发《建设项目施工许可证》牵头单位:建设(房管)局时间:3个工作日施工图审查单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案单位:建设(房管)局时间:2个工作日7 说明: 1、整个审批流程为45个工作日。
200万以上维修项目操作流程图
备注:13—16项所需提供的材料
1、施工合同备案:
1)中标通知书复印件;2)《报建表》复印件;3)施工合同复印件;4)委托书;5)《非招标发包登记表》(一式二份);6)交纳合同价的0.048%费用;7)填报网上合同备案登记表(一式四份)
2、签订碴土合同:
1)建设单位介绍信;2)经办人身份证及联系电话;3)中标通知书复印件;4)施工总平面图(蓝图);5)统一格式的承诺书:6)与所属街镇环卫或清运单位签订碴土清运协议(提供运输企业资质证书);7)填写《碴土备案表》(所在街镇分管领导签字盖章):8)卸点证明
3、工程报监:
1)网上填报《工程安全质量监督申报表》(一式二份);2)网上填写《单位工程信息表》(一式二份);3)建设工程质量人员从业资格审查表(原件二份);4)中标通知书复印件(原件核对);5)建筑碴土证明复印件(原件核对);6)填写《上海市建设工程施工许可质量安全措施审核情况表》(一式三份);7)建筑工程保险办结单位
4、领取施工许可证:
1)《施工许可申请表》(原件、含条形码);2)房地产证复印件(原件核对);3)工程付款凭证(银行入帐单复印件);4)施工合同备案登记表复印件;5)施工中标通知书复印件;6)施工总包企业设立的外来从业者工资发放帐户银行回执复印件(原件核对);7)上海市建设工程安全质量报监办结单原件(含条形码)8)《质量承诺书》。
工程建设项目审批流程图 工程建设项目审批流程操作说明 工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段.每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外).申办人办理报建的具体操作步骤如下: 第一阶段:立项规划选址阶段 一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批: (一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认. (三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。
(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。
二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头). (一)以登记备案方式立项的项目 1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。
(二以其他方式立项的项目 1提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》. 凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
立项规划选址阶段 ︵7个工作日︶ 监理、施工 招标阶段︵ 11 个 工 作 日 ︶ 核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日 项目建议书审批 可行性研究报告审批 项目申请报告 单位:发改局(经贸局) 时间:6个工作日 有关部门审批意见(水利、地震等) 时间:5个工作日出具初审意见,20个工作日内完成(可并联) 消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日 环保部门立项意见 单位:环保局 时间:5个工作日 用地预审 单位:国土局 时间:5个工作日 环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日 出具规划、建筑设计条件 单位:规划局 时间:6个工作日 项目规划设计审批(招标)阶段 ︵19个工作日 ︶ 设计方案招标与/或规划 设计方案审批 牵头单位:规划局与/或发改(经贸)局 时间:5个工作日 建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日 部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日 监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行) 部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日 初步设计审批 牵头单位:规划局 时间:5个工作日 核发建设工程规划许可证 单位:规划局 时间:3工作日 办理用地审批手续 单位:国土局 时间:16个工作日内完成(可并联) 建设用地 审批阶段︵5个工作日︶ 建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日 审核中介机构编制的预算 单位:财政局 时间:发招标文件前完成 (可并联) 报建施工阶段 ︵ 3 个 工 作日︶ 建设施工报建、核发《建设项目 施工许可证》 牵头单位:建设(房管)局 时间:3个工作日 施工图审查 单位:审图中心与气象局、人防 时间:进入报建施工阶段之前 房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日 7 说明: 1、整个审批流程为45个工作日。
工程建立工程审批流程图工程建立工程审批流程操作说明工程建立工程审批流程分为立项规划选址、建立用地审批、工程建立招标〔审批〕、监理施工招标和报建施工五个阶段。
每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人〔立项规划选址阶段除外〕。
申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局〔牵头部门〕窗口办理?建立工程选址意见书?的审批:〔一〕提交办理?建立工程选址意见书?所需材料,并领取签收?审批跟踪监视卡?〔以下简称?监视卡?〕。
〔二〕凭?监视卡?分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在?监视卡?上签名确认。
〔三〕将全部联办部门窗口已签收确认的?监视卡?送回规划局窗口。
〔四〕到规划局窗口领取和签收?建立工程选址意见书?以及?监视卡?等有关材料,办理承诺时限为7个工作日。
二、到发改局〔牵头部门〕窗口办理建立工程立项审批〔工程不需要办理?建立工程选址意见书?的,由发改局牵头〕。
〔一〕以登记备案方式立项的工程1.提交办理?企业投资工程登记备案?所需材料,并领取?监视卡?。
2.到发改局窗口领取审批结果,并在?监视卡?上签名确认,办理承诺时限为5个工作日。
〔二〕以其他方式立项的工程1.提交办理?工程建议书?或?可行性研究报告?所需材料,并领取签收?监视卡?。
2.凭?监视卡?分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在?监视卡?上签名确认。
3.将全部联办部门窗口已经签收确认的?监视卡?送回发改局窗口。
4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建立用地审批阶段到规划局窗口〔牵头部门〕办理用地审批:〔一〕提交办理?建立用地规划许可证?的所需材料,并领取签收?监视卡?。
〔二〕到规划局窗口领取审批结果,在?监视卡?上签名确认,办理承诺时限为5个工作日。
〔三〕凭?监视卡?到国土局窗口提交相关审批材料,并在?监视卡?上签名确认。
工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。
申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批: (一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。
(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。
(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。
二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。
(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
说明:1、整个审批流程为45个工作日。
2、圆角矩形是可选过程;虚线是指审批可跨阶段完成。
3、以上流程属市、区审批权限项目,如报省审批项目,无时间承诺。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。
(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。
2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。
工程项目建设基本程序流程图项目建设基本程序流程图1.提出项目建议书(匡算)2.国土局进行土地预审3.县政府同意实施4.XXX进行环境影响评估报告5.城建局进行可行性研究报告(估算)6.立项(确定投资规模、内容、招标方式等)7.选址意见书8.建设用地规划9.许可证10.地质勘探及初步设计(概算)11.发改部门或行业主管部门评审通过12.公开招标或比选选择勘探和设计单位13.土地使用证14.工程规划许可证15.施工图设计(预算)或同步进行16.施工图审查17.消防审查(房屋建筑)18.报县政府审批防雷审核(房屋建筑)19.人防工程易地建设审批20.施工、监理、检测代理比选21.城建局办理告知书22.工程施工、监理、检测招标发布招标公告23.编制招标文件报行业主管部门审批24.招标预算报造价审核小组审核25.中标排序第一现场押证(建设局建管股)26.招标代理收集整理招投标资料至行业主管部门27.办理招投标备案28.签订施工(监理、检测)合同,行业主管部门备案29.行业主管部门质量、安全监督机构办理质量、安全监督手续30.办理施工许可证(建设)或开工报告(水利)31.发布中标公示32.发中标通知书33.进行规划验收34.进行消防验收(房屋建筑)工程施工阶段35.进行防雷验收(房屋建筑)36.进行初步验收37.根据初验慗改意见整改到位(简单项目可略)38.进行单项验收39.进行环保验收40.建设、勘探、设计、监理单位编制质量评估报告41.施工单位整理技术资料、绘制竣工图编制竣工结算送审42.进行工程审计报告43.进行竣工验收44.县政府进行审批45.档案资料移交行业主管部门档案室(目前只有城建档案室)46.出具档案预验意见书47.取得档案移交证书48.行业主管部门质量、安全监督机构办理竣工验收备案该项目建设流程包括提出项目建议书、进行土地预审、同意实施、进行环境影响评估报告、进行可行性研究报告、立项、选址意见书、建设用地规划、许可证、地质勘探及初步设计、评审通过、公开招标或比选选择勘探和设计单位、土地使用证、工程规划许可证、施工图设计、施工图审查、消防审查、防雷审核、人防工程易地建设审批、施工、监理、检测代理比选、办理告知书、招标发布招标公告、编制招标文件、招标预算报造价审核小组审核、中标排序第一现场押证、招标代理收集整理招投标资料至行业主管部门、办理招投标备案、签订施工(监理、检测)合同、行业主管部门备案、行业主管部门质量、安全监督机构办理质量、安全监督手续、办理施工许可证或开工报告、发布中标公示、发中标通知书、进行规划验收、进行消防验收、进行防雷验收、进行初步验收、根据初验慗改意见整改到位、进行单项验收、进行环保验收、建设、勘探、设计、监理单位编制质量评估报告、施工单位整理技术资料、绘制竣工图编制竣工结算送审、进行工程审计报告、进行竣工验收、县政府进行审批、档案资料移交行业主管部门档案室、出具档案预验意见书、取得档案移交证书、行业主管部门质量、安全监督机构办理竣工验收备案。
基本建设项目审批服务流程图(镇)一、办理一般基本建设项目立项审批手续基本建设项目立项审批是指对各类基本建设投资项目的项目建议书、可行性研究报告等的申报、论证、审查、批复(批准、备案、转报)的过程。
(一)领取投资建设项目申请表1、受理地址:发改局窗口,联系电话:879719762、在发改局窗口领取投资建设项目申请表3、前置部门意见:在填写投资建设项目申请表的过程中,发改局窗口会根据申报项目的情况向建设单位提出需前置的部门(如:城市规划行政主管部门出具的规划选址意见;国土资源行政主管部门出具的项目用地预审意见;环境保护行政主管部门出具的环境影响评价文件的审批意见)。
建设单位到有关窗口和部门在投资建设项目申请表上盖章。
(二)领取基本建设项目立项批复在前置部门意见签署同意后,即去申领基本建设项目立项批复。
1、受理地址:发改局窗口,联系电话:879719762、申报资料:(1)投资建设项目申请表(前置部门签署同意意见的);(2)项目建议书或可行性报告;(3)项目建设规划总平面图。
3、承诺时限:5个工作日4、收费标准:散装水泥专项基金:生产企业销售袋装水泥预收为1元/吨;使用单位使用袋装水泥为4元/吨(农民建房除外)注意事项:1、需新增土地的新办工业企业,按照工业向园区集中的要求,在企业申报材料上注明项目性质、建设地址,在发改局窗口立项审批前发放的投资建设项目申请表上必须由所在镇的分管领导签署项目是否在工业园区内建设的核实意见,并加盖政府公章后上报。
2、复杂性项目,须报批项目建议书、报批可行性报告、报批扩充设计方案、报批开工报告二、办理村镇规划选址意见书在村镇规划区内,需要择址进行建设的建设项目(建造个人住宅除外),必须办理建设项目选址意见书。
在办理规划选址意见书前,必须经镇人民政府审核同意后,由建设单位委托本镇代办员向规划处提供申请,经规划处同意后到宜兴市行政服务中心规划窗口办理选址意见书。
1、受理地址:规划窗口,联系电话:879719812、申报资料(1)、经镇建管所及中心镇规划办审批受理的申请表一份;(2)、批准的项目建议书或可行性论证;(3)、拟选地点的1:500-1:1000的实测地形图三份;(4)、其他指定材料:总平方案3、承诺时限:5个工作日注意事项:1、在领取建设项目选址意见书的同时,规划部门会同时向建设单位发放建设项目选址红线图;2、申请人携带项目批文、项目建议书或可行性报告、规划红线图到有地形测绘资质的单位测绘地形图(复制到软盘);3、申请人携选址意见书、项目批文、规划红线图到所在镇的国土资源管理所登记,安排测绘地籍图。
