建设工程项目审批流程图
- 格式:doc
- 大小:86.50 KB
- 文档页数:8
工程建设项目全套流程图(25个)目录工程建设项目前期工作流程 (3).基本流程 (3).建设项目投资决策(建议书、可行性研究报告)流程 (4).建设项目设计阶段工作流程 (5).建设项目准备阶段工作流程 (6)工程建设项目管理流程 (7).项目管理基本流程 (7).招投标基本流程 (8).合同签订流程 (9).施工准备流程 (10).项目风险管理与信息管理流程 (11)1、项目风险管理流程 (11)2、项目信息管理流程 (12)3、竣工验收流程 (13)工程项目监理工作基本流程 (14). 工程项目实施监理的总流程 (14). 施工准备阶段监理工作流程 (15).施工阶段工程投资控制流程 (16).施工阶段工程进度控制流程 (17).施工阶段工程质量控制流程 (18).施工阶段安全监理控制流程 (19).合同管理控制流程 (20).信息管理控制流程 (21).组织协调控制流程 (22).工程质量问题及工程质量事故处理流程 (23).工程安全事故处理流程 (24).工程洽商控制及签证工作流程 (25).工程竣工验收控制流程 (26).保修阶段监理工作流程 (27)工程建设项目前期工作流程·基本流程·建设项目投资决策(建议书、可行性研究报告)流程工程建设项目管理流程·项目管理基本流程·招投标基本流程·项目风险管理与信息管理流程1、项目风险管理流程2、项目信息管理流程3、竣工验收流程工程项目监理工作基本流程. 工程项目实施监理的总流程. 施工准备阶段监理工作流程·合同管理控制流程·工程质量问题及工程质量事故处理流程·工程安全事故处理流程·工程洽商控制及签证工作流程·工程竣工验收控制流程·保修阶段监理工作流程。
南昌市建设工程项目审批流程图
(试行)
注:
1、图中所有日均指工作日;
2、在审批过程中严格执行超时、缺席默认制,出现问题将追究相关部门责任;
3、划拨用地审批时间共需67日;
4、以上均不含中介机构时间;
5、不含报省以上部门审批时间;
6、不含项目单位准备材料时间;
7、不含政府投入的重大、重点项目开工报告。
南昌市建设工程项目审批流程图
(试行)
出让用地项目
注:
1、图中所有日均指工作日;
2、在审批过程中严格执行超时、缺席默认制,出现问题将追究相关部门责任;
3、出让后中标人签约至开工审批时间共需52日;
4、以上均不含中介机构时间;
5、不含报省以上部门审批时间;
6、不含项目单位准备材料时间。
南昌市外商投资企业申办审批流程图
(试行)
(审批时间共需19.5个工作日)
注:
1、涉及前置审批的项目共112项;
2、前置审批时间按各单位承诺时限;
3、不含海关、外管等省直部门审批事项。
200万以上维修项目操作流程图
备注:13—16项所需提供的材料
1、施工合同备案:
1)中标通知书复印件;2)《报建表》复印件;3)施工合同复印件;4)委托书;5)《非招标发包登记表》(一式二份);6)交纳合同价的0.048%费用;7)填报网上合同备案登记表(一式四份)
2、签订碴土合同:
1)建设单位介绍信;2)经办人身份证及联系电话;3)中标通知书复印件;4)施工总平面图(蓝图);5)统一格式的承诺书:6)与所属街镇环卫或清运单位签订碴土清运协议(提供运输企业资质证书);7)填写《碴土备案表》(所在街镇分管领导签字盖章):8)卸点证明
3、工程报监:
1)网上填报《工程安全质量监督申报表》(一式二份);2)网上填写《单位工程信息表》(一式二份);3)建设工程质量人员从业资格审查表(原件二份);4)中标通知书复印件(原件核对);5)建筑碴土证明复印件(原件核对);6)填写《上海市建设工程施工许可质量安全措施审核情况表》(一式三份);7)建筑工程保险办结单位
4、领取施工许可证:
1)《施工许可申请表》(原件、含条形码);2)房地产证复印件(原件核对);3)工程付款凭证(银行入帐单复印件);4)施工合同备案登记表复印件;5)施工中标通知书复印件;6)施工总包企业设立的外来从业者工资发放帐户银行回执复印件(原件核对);7)上海市建设工程安全质量报监办结单原件(含条形码)8)《质量承诺书》。
工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。
申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批:(一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。
(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。
(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。
二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。
(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。
(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。
2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。
(二)到规划局窗口领取审批结果,在《监督卡》上签名确认,办理承诺时限为5个工作日。
(三)凭《监督卡》到国土局窗口提交相关审批材料,并在《监督卡》上签名确认。
工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。
申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批: (一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。
(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。
(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。
二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。
(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
说明:1、整个审批流程为45个工作日。
2、圆角矩形是可选过程;虚线是指审批可跨阶段完成。
3、以上流程属市、区审批权限项目,如报省审批项目,无时间承诺。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。
(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。
2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。
青岛市工程建设项目审批流程图
青岛市工程建设项目审批流程图
青岛市工程建设项目审批流程图是一个复杂的过程,涉及到多个部门和环节。
为了更好地了解这个过程,我们绘制了以下的审批流程图。
青岛市工程建设项目审批流程图
审批流程图说明:
1、工程建设项目申报单位需先在工程建设项目审批系统(EPS系统)进行项目申报。
2、市行政审批局负责接收、核对、转办、送达审批结果。
3、审批过程中,涉及到的规划、土地、住建、消防、环保等相关部门需积极配合。
4、审批流程中涉及到的每个环节都有相应的审核标准和审核时间,具体审核标准和审核时间由相关责任部门确定。
5、审批流程图中的各个环节如有未达到审核标准的,将由相关责任部门提出退件、补正等处理意见。
6、审批流程图中各个环节的审核时间计算从接收申报材料开始,到最终审批结束。
7、审批流程图中各个环节的具体办理时间应当在法定办理期限内完成。
总结:
通过以上的审批流程图,我们可以清晰地了解青岛市工程建设项目审批的整个过程。
这个过程涉及到多个部门和环节,需要各部门的积极配合和严格审核。
在审批过程中,每个环节都有相应的审核标准和审核时间,以确保整个审批过程的公正、透明和高效。

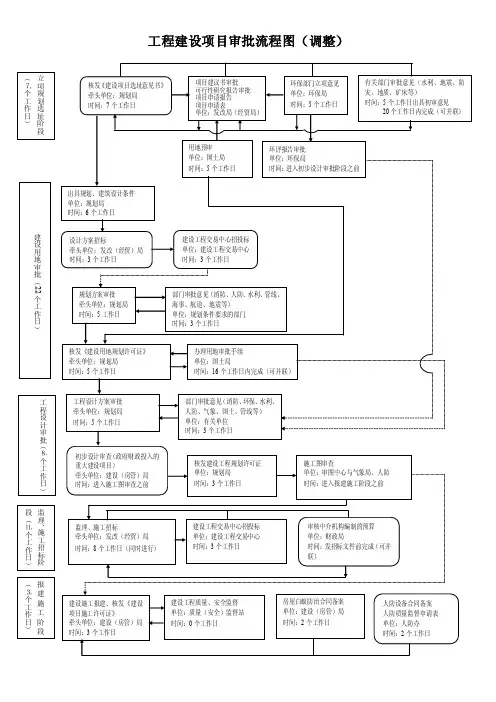

工程建设项目审批流程图立项规划选址阶段︵ 7 个 工 作 日 ︶监理、施工招标阶段︵ 11 个 工 作 日 ︶核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日项目建议书审批 可行性研究报告审批 项目申请报告单位:发改局(经贸局) 时间:6个工作日有关部门审批意见(水利、地震等)时间:5个工作日出具初审意见,20个工作日内完成(可并联)消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日环保部门立项意见 单位:环保局 时间:5个工作日用地预审单位:国土局 时间:5个工作日环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日出具规划、建筑设计条件 单位:规划局 时间:6个工作日项目规划设计审批(招标)阶段︵19个工作日 ︶设计方案招标与/或规划 设计方案审批牵头单位:规划局与/或发改(经贸)局 时间:5个工作日建设工程交易中心招投标单位:建设工程交易中心 时间:3个工作日部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进行)部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日初步设计审批 牵头单位:规划局 时间:5个工作日核发建设工程规划许可证 单位:规划局 时间:3工作日办理用地审批手续单位:国土局 时间:16个工作日内完成(可并联)建设用地审批阶段︵ 5 个 工 作 日 ︶建设工程交易中心招投标单位:建设工程交易中心时间:3个工作日审核中介机构编制的预算 单位:财政局时间:发招标文件前完成(可并联)报︵ 3 建设施工报建、核发《建设项目 施工图审查 单位:审图中心与气象局、人防时间:进入报建施工阶段之前房屋白蚁防治合同备案 建设工程质量、安全监督 人防设备合同备案工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
(项目审批阶段:9个工作日)(用地审批阶段:8个工作日)(规划审批阶段:8个工作日)非房屋建筑类 (施工审批阶段:8个工作日)图注1.本图为大连市建设工程项目审批流程图,各阶段的审批流程图及实施细则应在本图框架内由各阶段牵头部门组织相关单位共同制定。
市政府授权部门牵头审批的建设工程项目参照本流程图执行。
2.本图共分为“5+1”个阶段。
其中:①“项目立项前期工作”为“+1”阶段,由粉红色线框标注,为建设单位自主进行项目立项的论证研究前期工作,不计入审批流程,由建设单位自主开展,如建设单位征询,各相关部门应提供业务咨询和辅导:②“项目审批阶段”由发改部门(或经信部门、外经贸部门、建设主管部门,按具体建设工程项目类型和投资规模依管理权限确定)牵头组织实施,图内为褐色线框标注部分;③“用地审批阶段"由国土部门牵头组织实施,图内为蓝色线框标注部分;④“规划审批阶段”由规划部门牵头组织实施,图内为红色线框标注部分;⑤“施工审批阶段”和“竣工验收阶段”由建设主管部门(港口部门、水务部门,按具体建设工程项目类型依管理权限确定)牵头组织实施,图内分别为紫色线框和绿色线框标注部分。
3.项目审批阶段涉及人防、地名命名、概算评审、国家安全、文物、港口、河道、水利、排水、园林绿化、海洋、防雷、气候可行性论证,非煤矿山建设项目和危险化学品建设项目安全设立条件评价、社会稳定风险评估等事项的,由牵头部门组织征求相关部门的审查意见;其中依法确需审批的,列入本阶段审批事项实行并联审批。
4.在用地审批、规划审批、施工审批等3个阶段如涉及国家安全、文物、交通、港口、河道、水利、排水、园林绿化、水土保持、海洋、防雷等事项的,由牵头部门组织征求相关部门的审查意见;其中依法确需审批的,列入本阶段审批事项实行并联审批。
5.在竣工验收阶段如涉及人防、气象、水土保持、安监和国家安全、文物、港口、河道、水利等事项的,由牵头部门依法组织相关部门实行验收。
工程建设项目全套流程图工程建设项目全套流程图一、项目建议书阶段1、建设单位提出项目建议书,报批立项。
2、组建项目领导小组,任命项目经理。
3、编制项目建议书,进行可行性研究。
4、委托设计单位编制设计方案。
5、方案评审,优化设计。
二、可行性研究报告阶段1、编制可行性研究报告,进行技术和经济分析。
2、委托设计单位进行详细设计。
3、制定项目管理制度和流程。
4、申请立项和审批。
三、设计阶段1、设计方案评审和优化。
2、编制初步设计、技术设计和施工图设计文件。
3、施工图审查和优化。
4、设计交底,解答施工单位的问题。
四、招投标阶段1、编制招标文件,确定招标方式。
2、发布招标公告,吸引施工单位参与。
3、评审投标文件,确定中标单位。
4、签订合同,启动项目。
五、施工阶段1、施工现场准备工作,包括三通一平、材料采购等。
2、施工单位进场,开始基础工程、主体工程等施工。
3、监督施工进度和质量,确保项目按计划进行。
4、及时处理施工现场出现的问题。
六、竣工验收阶段1、完成收尾工作和清理施工现场。
2、竣工验收准备工作,包括资料准备、验收标准制定等。
3、竣工验收,评定项目质量等级。
4、对不合格的地方进行整改。
七、交付使用阶段1、项目结算和决算。
2、清理债权和债务关系。
3、向建设单位提交竣工报告和交接手续。
4、项目总结和评估,为以后的项目提供经验和参考。
以上是工程建设项目的全套流程图,每个阶段都有具体的工作内容和要求,以确保项目的顺利进行和最终完成。
工程建设项目审批流程图立项规划选址阶段个工作建设用地审批阶段(5个工作日)项目规划设计审莅招那阶段(1个工作日)工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。
申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批:(一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。
(三)将全部联办部门窗□已签收确认的《监督卡》送回规划局窗口。
(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。
二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。
(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。
(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料, 并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。
1
(项目审批阶段:9个工作日)
(用地审批阶段:8个工作日)
(规划审批阶段:8个工作日)
(施工审批阶段:8个工作日)
非房屋建筑类
6
7
(竣工验收阶段:5个工作日)
图注
1.本图为大连市建设工程项目审批流程图,各阶段的审批流程图及实施细则应在本图框架内由各阶段牵头部门组织相关单位共同制定。
市政府授权部门牵头审批的建设工程项目参照本流程图执行。
2.本图共分为“5+1”个阶段。
其中:①“项目立项前期工作”为“+1”阶段,由粉红色线框标注,为建设单位自主进行项目立项的论证研究前期工作,不计入审批流程,由建设单位自主开展,如建设单位征询,各相关部门应提供业务咨询和辅导:②“项目审批阶段”由发改部门(或经信部门、外经贸部门、建设主管部门,按具体建设工程项目类型和投资规模依管理权限确定)牵头组织实施,图内为褐色线框标注部分;③“用地审批阶段"由国土部门牵头组织实施,图内为蓝色线框标注部分;
④“规划审批阶段”由规划部门牵头组织实施,图内为红色线框标注部分;⑤“施工审批阶段”和“竣工验收阶段”由建设主管部门(港口部门、水务部门,按具体建设工程项目类型依管理权限确定)牵头组织实施,图内分别为紫色线框和绿色线框标注部分。
3.项目审批阶段涉及人防、地名命名、概算评审、国家安全、文物、港口、河道、水利、排水、园林绿化、海洋、防雷、气候可行性论证,非煤矿山建设项目和危险化学品建设项目安全设立条件评价、社会稳定风险评估等事项的,由牵头部门组织征求相关部门的审查意见;其中依法确需审批的,列入本阶段审批事项实行并联审批。
4.在用地审批、规划审批、施工审批等3个阶段如涉及国家安全、文物、交通、港口、河道、水利、排水、园林绿化、水土保持、海洋、防雷等事项的,由牵头部门组织征求相关部门的审查意见;其中依法确需审批的,列入本阶段审批事项实行并联审批。
5.在竣工验收阶段如涉及人防、气象、水土保持、安监和国家安全、文物、港口、河道、水利等事项的,由牵头部门依法组织相关部门实行验收。
6.本图“虚线框”内为可办理并联审批的事项。
7.图标“→"为流程方向。
8.进入流程前审批部门完成前期辅导的时间,以及进入审批流程后专家技术评审、法定公示期等时间,不计入审批时限。
9.特殊建设工程项目如港口、水坝、市政、道桥等,应参照本图依法确定审批流程。
10.不计入审批时限的法定公示、公告、听证及专家评审时间:
①项目审批阶段:依法需进行环评公示20(40、60)天;听证5天;专家评审20天;并联后时间合计为20(40、60)天。
备案管理的企业投资项目,可备案后再办理规划选址、用地和环评审批手续。
②用地审批阶段:划拨类用地依法需进行划拨前公示10天;招拍挂类用地需依法进行发布出让公告20天,挂牌l0天,成交公示l0天;协议(租赁)出让类须依法进行协议出让公示t 0天;上述三类均需进行修建性详规批前公示30天,听证25天,地籍调查、登记公告l5天;另:招挂拍类用地建设工业项目还需办理立项、环评手续30天。
并联后时间可合计为55天。
③规划审批阶段:需进行建设项目环境影响评价受理公告30天;审批前公示30天;规划批前公示30天,听证25天,专家评审l 0天;并联后可合计为65天
④施工审批阶段:招标公告5天,招标文件发出到投标截止20天,中标公示3天。
初步设计审查及专家评审1 7天,并联后合计为45天。
⑤其他依法应进行公示、公告、听证及专家评审的时间。
8。
