二灰土底基层施工注意事项
- 格式:docx
- 大小:21.55 KB
- 文档页数:3

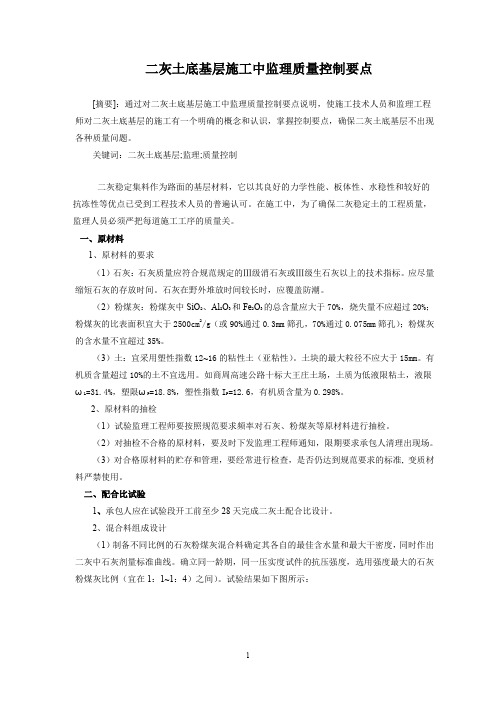

二灰土底基层施工中监理质量控制要点[摘要]:通过对二灰土底基层施工中监理质量控制要点说明,使施工技术人员和监理工程师对二灰土底基层的施工有一个明确的概念和认识,掌握控制要点,确保二灰土底基层不出现各种质量问题。
关键词:二灰土底基层;监理;质量控制二灰稳定集料作为路面的基层材料,它以其良好的力学性能、板体性、水稳性和较好的抗冻性等优点已受到工程技术人员的普遍认可。
在施工中,为了确保二灰稳定土的工程质量,监理人员必须严把每道施工工序的质量关。
一、原材料1、原材料的要求(1)石灰:石灰质量应符合规范规定的Ⅲ级消石灰或Ⅲ级生石灰以上的技术指标。
应尽量缩短石灰的存放时间。
石灰在野外堆放时间较长时,应覆盖防潮。
(2)粉煤灰:粉煤灰中SiO2、Al2O3和Fe2O3的总含量应大于70%,烧失量不应超过20%;粉煤灰的比表面积宜大于2500cm2/g(或90%通过0.3mm筛孔,70%通过0.075mm筛孔);粉煤灰的含水量不宜超过35%。
(3)土:宜采用塑性指数12~16的粘性土(亚粘性)。
土块的最大粒径不应大于15mm。
有机质含量超过10%的土不宜选用。
如商周高速公路十标大王庄土场,土质为低液限粘土,液限ωL=31.4%,塑限ωP=18.8%,塑性指数I P=12.6,有机质含量为0.298%。
2、原材料的抽检(1)试验监理工程师要按照规范要求频率对石灰、粉煤灰等原材料进行抽检。
(2)对抽检不合格的原材料,要及时下发监理工程师通知,限期要求承包人清理出现场。
(3)对合格原材料的贮存和管理,要经常进行检查,是否仍达到规范要求的标准, 变质材料严禁使用。
二、配合比试验1、承包人应在试验段开工前至少28天完成二灰土配合比设计。
2、混合料组成设计(1)制备不同比例的石灰粉煤灰混合料确定其各自的最佳含水量和最大干密度,同时作出二灰中石灰剂量标准曲线。
确立同一龄期,同一压实度试件的抗压强度,选用强度最大的石灰粉煤灰比例(宜在1:1~1:4)之间)。
石灰粉煤灰稳定土(底)基层标准化施工一、一般要求1.石灰粉煤灰稳定土(二灰土)施工期的日最低温度应在5。
(:以上,应在第一次重冰冻(-3。
C~-5。
C)到来之前一个月完成。
2、提倡集中厂拌法拌制,摊铺机摊铺。
可采用全幅路拌法一层摊铺施工。
拌和时采用专用的稳定土拌和机拌和。
3、每层的压实厚度不宜超过20cm,每层的最小压实厚度为10cm。
严禁用薄层贴补的办法进行找平。
二.材料要求1.石灰应符合III级或III级以上石灰各项技术要求。
石灰要分批进料,既不影响工程进度,也不过多存放;应尽量缩短堆放时间,存放时必须加以覆盖封存,妥善保管。
2、粉煤灰中的SiO2、AL2O3s Fe2O3总含量应大于70%,烧失量不应超过20%,比表面积宜大于2500cm∕g o粉煤灰块不应大于12mm,且9.5mm和2.36mm筛孔的通过量应分别不低于95%和75%o3、宜采用塑性指数12~20的粘土(亚粘土),有机质含量不大于10%,土块最大粒径不大于15mm o如因取土困难或费用过高而必须使用时,应采取相应措施,通过室内试验和试铺,经论证质量符合要求后施工。
4、二灰稳定土做底基层时,土中的碎石、硕石颗粒的最大粒径不应超过37.5mm;做基层时,石料的最大粒径不应超过31.5腿二灰的质量应占15%-20%.5、石灰应在使用前一周充分消解,并过IOmm的筛孔。
必要时,增加破碎机破碎。
6、硫酸盐含量超过0.8%和有机质含量超过10%的土不宜选用。
7、凡饮用水均可使用。
三、施工前准备1.将拌和设备安装调试完毕后由计量部门进行计量系统的标定,并经项目法人或总监办认可。
2、建立施工工点质量保证体系、制定质量技术控制措施、工程进度计划等提交监理工程师批准后进行技术交底工作。
3、根据设计图纸提供的纵断面参数,*庄号按照5m为最小单位依次计算好设计中*庄、边桩的高程。
4、对己交验的路基放出底基层的中线和边线,每IOm设一中线*庄(曲线段5m),并在两侧路肩边缘设置指示桩,*庄上明显标记设计高程,用白灰画出边缘线。

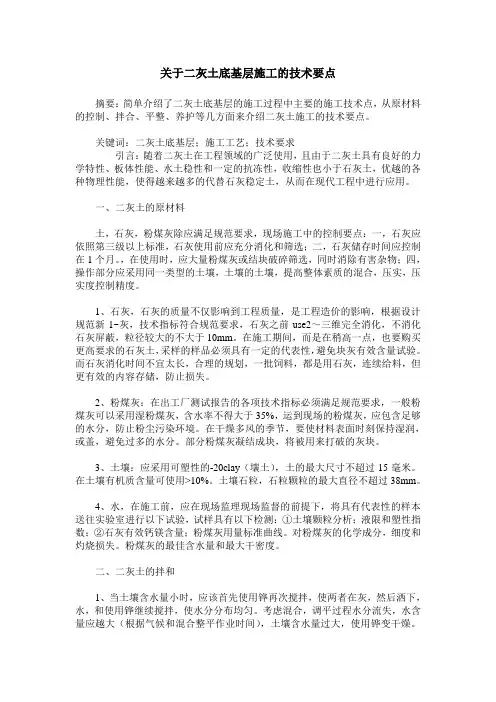

关于二灰土底基层施工的技术要点摘要:简单介绍了二灰土底基层的施工过程中主要的施工技术点,从原材料的控制、拌合、平整、养护等几方面来介绍二灰土施工的技术要点。
关键词:二灰土底基层;施工工艺;技术要求引言:随着二灰土在工程领域的广泛使用,且由于二灰土具有良好的力学特性、板体性能、水土稳性和一定的抗冻性,收缩性也小于石灰土,优越的各种物理性能,使得越来越多的代替石灰稳定土,从而在现代工程中进行应用。
一、二灰土的原材料土,石灰,粉煤灰除应满足规范要求,现场施工中的控制要点:一,石灰应依照第三级以上标准,石灰使用前应充分消化和筛选;二,石灰储存时间应控制在1个月。
,在使用时,应大量粉煤灰或结块破碎筛选,同时消除有害杂物;四,操作部分应采用同一类型的土壤,土壤的土壤,提高整体素质的混合,压实,压实度控制精度。
1、石灰,石灰的质量不仅影响到工程质量,是工程造价的影响,根据设计规范新1~灰,技术指标符合规范要求,石灰之前use2~三维完全消化,不消化石灰屏蔽,粒径较大的不大于10mm。
在施工期间,而是在稍高一点,也要购买更高要求的石灰土,采样的样品必须具有一定的代表性,避免块灰有效含量试验。
而石灰消化时间不宜太长,合理的规划,一批饲料,都是用石灰,连续给料,但更有效的内容存储,防止损失。
2、粉煤灰:在出工厂测试报告的各项技术指标必须满足规范要求,一般粉煤灰可以采用湿粉煤灰,含水率不得大于35%,运到现场的粉煤灰,应包含足够的水分,防止粉尘污染环境。
在干燥多风的季节,要使材料表面时刻保持湿润,或盖,避免过多的水分。
部分粉煤灰凝结成块,将被用来打破的灰块。
3、土壤:应采用可塑性的-20clay(壤土),土的最大尺寸不超过15毫米。
在土壤有机质含量可使用>10%。
土壤石粒,石粒颗粒的最大直径不超过38mm。
4、水,在施工前,应在现场监理现场监督的前提下,将具有代表性的样本送往实验室进行以下试验,试样具有以下检测:①土壤颗粒分析;液限和塑性指数;②石灰有效钙镁含量;粉煤灰用量标准曲线。
二灰稳定土底基层施工工艺引言二灰土是用石灰、粉煤灰和土三种无机材料,按一定比例,通过专用机具,加水、拌和均匀、再摊铺碾压成型的一种路面结构层。
它的具体名称视所用土的不同而定,二灰与砂砾称二灰砂砾土,二灰与碎石称二灰碎石土,二灰土与细粒土称二灰土,二灰与工业废渣称二灰渣。
二灰稳定土施工质量控制是保证工程质量的关键,只有科学组织施工,才能做出高质量的二灰土结构来。
否则,就会出现弹簧、起皮、开裂等常见病害。
因此在二灰稳定土施工中要进行严格控制。
1、原材料控制严格控制原材料的质量,不使用不符合要求的材料。
在选材上应做到质量经济比较,在满足质量要求的前提下,力求经济。
石灰:要符合Ⅲ级以上石灰各项技术指标的要求,采用消解后的石灰,石灰要分批进料,做到既不影响施工进度,又不过多存放;尽量缩短堆放时间,如存放时间稍长应予覆盖,并采取封存措施,妥善保管。
粉煤灰:粉煤灰在二灰土施工中,在石灰的激发下,有慢性固结作用,使后期强度有较多的增长。
因此,应选用较细的,比表面积大的烧湿量小的粉煤灰,不应含有团块,腐植质或其他杂质,其中SiO2、AL2O 3和Fe2O3的总含量不小于70%,烧失量不大于10%,比表面积大于2500cm2/g(或90%通过筛孔,70% 通过筛孔)。
湿粉煤灰的含水量不宜超过35%,场地集中堆放的粉煤灰,予以覆盖,以避免扬尘或雨水冲刷。
在运输时保持潮湿,并加盖蓬布,以防止粉末飞扬,产生污染。
土:宜采用塑性指数12-20的粘性土(亚粘土),土中土块的最大尺寸不大于15mm.有机质含量>10%的土不得使用。
土中碎石、砾石颗粒的最大粒径不超过.在实际施工中,应结合当地土质情况,多做试验,多比较,同时考虑工程成本进行优选。
水:凡饮用水皆可使用,遇有可疑水源,委托有关部门化验鉴定。
2、施工过程施工参数的确定在高等级公路的施工前首先要选出一段试验段,通过试验路段施工确定以下几项内容:计算用土量。
根据公式1-1计算土的松铺厚度。

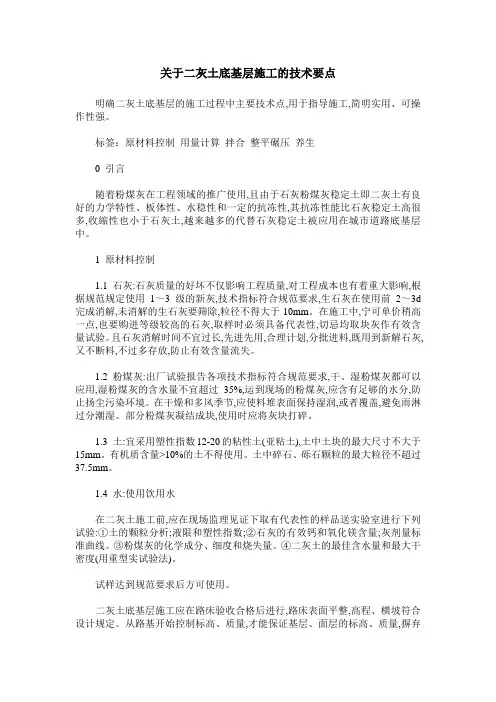

关于二灰土底基层施工的技术要点明确二灰土底基层的施工过程中主要技术点,用于指导施工,简明实用、可操作性强。
标签:原材料控制用量计算拌合整平碾压养生0 引言随着粉煤灰在工程领域的推广使用,且由于石灰粉煤灰稳定土即二灰土有良好的力学特性、板体性、水稳性和一定的抗冻性,其抗冻性能比石灰稳定土高很多,收縮性也小于石灰土,越来越多的代替石灰稳定土被应用在城市道路底基层中。
1 原材料控制1.1 石灰:石灰质量的好坏不仅影响工程质量,对工程成本也有着重大影响,根据规范规定使用1~3级的新灰,技术指标符合规范要求,生石灰在使用前2~3d 完成消解,未消解的生石灰要筛除,粒径不得大于10mm。
在施工中,宁可单价稍高一点,也要购进等级较高的石灰,取样时必须具备代表性,切忌均取块灰作有效含量试验。
且石灰消解时间不宜过长,先进先用,合理计划,分批进料,既用到新解石灰,又不断料,不过多存放,防止有效含量流失。
1.2 粉煤灰:出厂试验报告各项技术指标符合规范要求,干、湿粉煤灰都可以应用,湿粉煤灰的含水量不宜超过35%,运到现场的粉煤灰,应含有足够的水分,防止扬尘污染环境。
在干燥和多风季节,应使料堆表面保持湿润,或者覆盖,避免雨淋过分潮湿。
部分粉煤灰凝结成块,使用时应将灰块打碎。
1.3 土:宜采用塑性指数12-20的粘性土(亚粘土),土中土块的最大尺寸不大于15mm。
有机质含量>10%的土不得使用。
土中碎石、砾石颗粒的最大粒径不超过37.5mm。
1.4 水:使用饮用水在二灰土施工前,应在现场监理见证下取有代表性的样品送实验室进行下列试验:①土的颗粒分析;液限和塑性指数;②石灰的有效钙和氧化镁含量;灰剂量标准曲线。
③粉煤灰的化学成分、细度和烧失量。
④二灰土的最佳含水量和最大干密度(用重型实试验法)。
试样达到规范要求后方可使用。
二灰土底基层施工应在路床验收合格后进行,路床表面平整,高程、横坡符合设计规定。
从路基开始控制标高、质量,才能保证基层、面层的标高、质量,摒弃不重视路基施工而依赖于基层调整的思想。

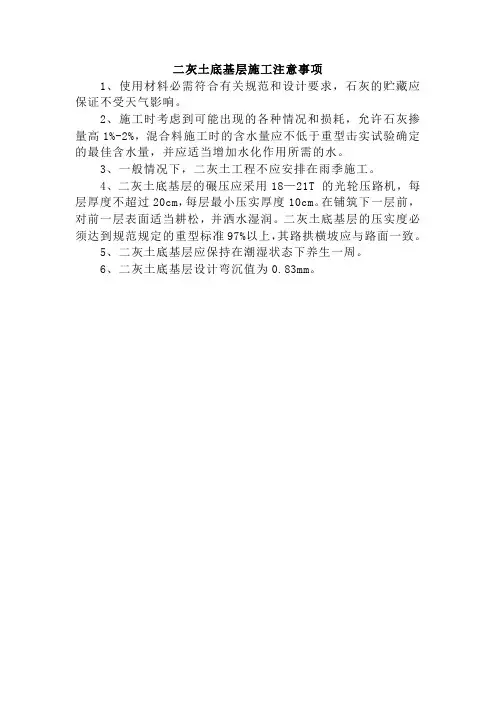

二灰土底基层施工注意事项
1、使用材料必需符合有关规范和设计要求,石灰的贮藏应保证不受天气影响。
2、施工时考虑到可能出现的各种情况和损耗,允许石灰掺量高1%-2%,混合料施工时的含水量应不低于重型击实试验确定的最佳含水量,并应适当增加水化作用所需的水。
3、一般情况下,二灰土工程不应安排在雨季施工。
4、二灰土底基层的碾压应采用18—21T 的光轮压路机,每层厚度不超过20cm,每层最小压实厚度10cm。
在铺筑下一层前,对前一层表面适当耕松,并洒水湿润。
二灰土底基层的压实度必须达到规范规定的重型标准97%以上,其路拱横坡应与路面一致。
5、二灰土底基层应保持在潮湿状态下养生一周。
6、二灰土底基层设计弯沉值为0.83mm。
路面底基层二灰土施工工法一、引言路面底基层二灰土施工工法是一种常用的路面基础工程处理方法。
通过对路面基层的处理,可以提高路面的稳定性和承载能力,使路面具有良好的耐久性和使用寿命。
本文将介绍路面底基层二灰土施工工法的基本原理、施工步骤和注意事项。
二、原理路面底基层二灰土施工工法是在路面底基层施工中应用的一种处理方法。
该方法的基本原理是利用灰土对路面底基层进行加固和改良,提高路面的强度和稳定性。
三、施工步骤1. 准备工作在施工前需要做好一些准备工作。
首先,需要对施工现场进行清理,清除杂物和碎石。
然后,对基层进行检查,确保其平整、坚实。
最后,准备好所需的施工材料和设备。
2. 灰土施工(1)配制灰土根据路面的强度要求和施工条件,选择合适的灰土配方。
一般来说,可选择二灰土作为施工材料。
按照配方比例将水和灰土混合均匀。
(2)施工灰土将配制好的灰土均匀地铺设在路面底基层上。
可以使用均匀喷洒的方式或倒撒的方式进行施工。
施工时需要注意,灰土的厚度要均匀,厚度控制在合适的范围内。
(3)均匀压实灰土施工完成后,需要进行均匀的压实处理。
可以使用压路机或其他合适的设备进行压实,确保灰土与基层之间的紧密结合。
3. 养护处理灰土施工完成后,需要进行一段时间的养护处理。
一般来说,需要进行水养护或涂覆保护层,以保持灰土的湿润状态。
养护时间的长短根据施工材料和施工条件而定。
四、注意事项1. 施工现场要保持整洁,确保基层平整、坚实。
2. 灰土配制要根据路面的要求和施工条件进行合理的配方。
3. 灰土施工要均匀、一次性完成,厚度要控制在适当范围内。
4. 灰土施工完成后需要进行养护处理,保持灰土的湿润状态。
5. 在施工期间,要随时检查施工质量,确保施工效果符合要求。
六、总结路面底基层二灰土施工工法是一种常用的路面基础处理方法。
通过对路面底基层进行灰土加固和改良,可以提高路面的强度、稳定性和耐久性。
在施工过程中,需要注意选择合适的施工材料和设备,确保施工质量符合要求。
二灰土基层施工方案二灰土基层施工方案一、施工准备1、施工前将工地清理干净,保持施工区域的整洁。
2、检查施工设备和工具,确保其正常运转和工作状态良好。
3、将施工现场划分出施工区域,并设置警示标志,确保施工安全。
二、材料准备1、选用质量良好的二灰土材料,符合设计要求。
2、按照设计要求准备好水泥、沙子等辅助材料。
3、根据工程需要准备好水源。
三、施工步骤1、表面处理:清理基底杂物,确保基底平整,去除存在的泥土、油渍等杂质。
2、湿润基底:在施工前用水喷湿基底,保持基底表面湿润。
3、投料:将准备好的二灰土材料均匀地铺到基底上,厚度根据设计要求进行控制。
采用手工铺装或机械铺装皆可。
4、夯实:使用机械夯实机或人工夯实工具对已铺设的二灰土材料进行夯实,确保基层的密实性和稳定性。
5、疏松:对夯实的基层进行疏松,使其更加均匀、结实。
6、湿润:在基层疏松后对其进行湿润处理,确保基层的湿度。
湿润程度要符合设计要求。
7、再次夯实:对湿润后的基层再次进行夯实,确保基层的密实性。
8、养护:对完成的二灰土基层进行适当的养护,保持其湿润状态。
9、验收:对施工完成的基层进行验收,确保其质量符合设计要求。
四、施工注意事项1、施工前应做好充分的准备工作,确保材料、设备和施工人员的准备就绪。
2、工人在施工过程中应注意安全,佩戴好安全帽,遵守施工区域的相关安全规定。
3、施工过程中严禁乱堆乱放,保持施工现场的整洁和有序。
4、施工过程中应定期检查施工质量,及时发现并处理施工中存在的问题。
5、施工完成后要及时进行验收,确保基层的质量符合设计要求。
通过以上的施工方案的实施,可以保证二灰土基层的质量和工程的安全。
在具体的施工过程中,应按照方案的步骤和注意事项进行操作,确保施工的顺利进行。
同时,施工人员要随时保持沟通和合作,确保团队的协调和施工效率的提高。

浅谈二灰土路面底基层施工质量控制要点本文通过对二灰土底基层的施工实践,详细介绍了二灰土底基层的施工工序,并提出了相关施工控制要点。
标签:二灰土底基层施工控制要点0 引言路面是在路基上,用各种筑路材料铺筑的供车辆行驶的构造物。
结构一般分为垫层、底基层、基层、面层。
其中底基层一般设计都是石灰粉煤灰稳定土(二灰土),其7天浸水试件抗压强度≥0.6Mpa,压实标准≥96%。
由于在施工现场,稳定土的含水量过大过小,在碾压时就不容易达到要求的强度及压实度。
这就要求试验室经过一系列试验确定合适二灰土配合比,确定最佳含水量,工地现场根据试验数据确定碾压时间,只有这样才能保证路基土达到图纸设计的要求。
现就整个过程控制要点介绍如下。
1 配合比设计1.1 原材料的选择1.1.1 石灰石灰质量等级不低于Ⅲ级,石灰成分主要是氧化钙,由氧化钙变成氢氧化钙,需加生石灰重60~70%的水,以便充分消解。
否则会有很多未消解的“僵块”。
这种“僵块”遇水后继续慢慢消解,体积随着膨胀,如用在工程上,就会起破坏作用。
因此,施工中必须充分将石灰消解,但又不能过度加水,否则就变成石灰膏浆,故一定注意用水量的添加。
石灰要分批进场,做到既不影响施工进度,又不过多存放,应尽量缩短石灰的存放时间,如需存放较长时间,应采取覆盖封存措施妥善保管。
否则消石灰会碳化生成碳酸钙,随着时间增长,表层碳酸钙的厚度逐渐增加,增加的速度决定于空气接触的条件,我们所用的简易测灰剂量法就难检测到灰剂量真实情况,就无法正确指导施工。
1.1.2 粉煤灰粉煤灰中的主要成份SiO2、、Al2O3、、Fe2O3的总量应大于70%,烧失量不应超过20%,干湿粉煤灰都可以应用,干粉煤灰堆在空地上,要加水,防止飞尘污染,湿粉煤灰的含水量不宜超过35%,使用时,应将凝固的粉煤灰打碎或过筛,同时清除有害杂质。
1.1.3 土一般来说,粘土颗粒的活性强,比面积大,表面能量也较大,与石灰等材料混合后它的强度随土的塑性指数增加而增大,易于粉碎均匀,便于碾压成型,故宜采用塑性指数12~20的粘土(亚粘土),有机质含量>10%的土不得使用。

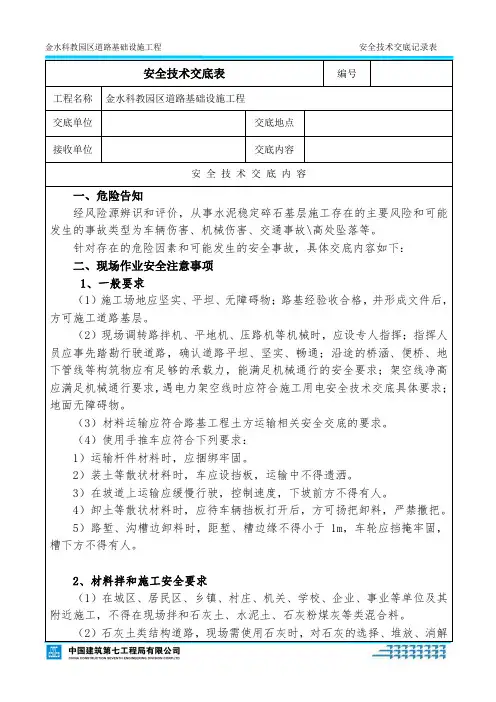

安全技术交底表编号工程名称金水科教园区道路基础设施工程交底单位交底地点接收单位交底内容安全技术交底内容一、危险告知经风险源辨识和评价,从事水泥稳定碎石基层施工存在的主要风险和可能发生的事故类型为车辆伤害、机械伤害、交通事故\高处坠落等。
针对存在的危险因素和可能发生的安全事故,具体交底内容如下:二、现场作业安全注意事项1、一般要求(1)施工场地应坚实、平坦、无障碍物;路基经验收合格,并形成文件后,方可施工道路基层。
(2)现场调转路拌机、平地机、压路机等机械时,应设专人指挥;指挥人员应事先踏勘行驶道路,确认道路平坦、坚实、畅通;沿途的桥涵、便桥、地下管线等构筑物应有足够的承载力,能满足机械通行的安全要求;架空线净高应满足机械通行要求,遇电力架空线时应符合施工用电安全技术交底具体要求;地面无障碍物。
(3)材料运输应符合路基工程土方运输相关安全交底的要求。
(4)使用手推车应符合下列要求:1)运输杆件材料时,应捆绑牢固。
2)装土等散状材料时,车应设挡板,运输中不得遗洒。
3)在坡道上运输应缓慢行驶,控制速度,下坡前方不得有人。
4)卸土等散状材料时,应待车辆挡板打开后,方可扬把卸料,严禁撒把。
5)路堑、沟槽边卸料时,距堑、槽边缘不得小于1m,车轮应挡掩牢固,槽下方不得有人。
2、材料拌和施工安全要求(1)在城区、居民区、乡镇、村庄、机关、学校、企业、事业等单位及其附近施工,不得在现场拌和石灰土、水泥土、石灰粉煤灰等类混合料。
(2)石灰土类结构道路,现场需使用石灰时,对石灰的选择、堆放、消解应符合下列要求:1)所用石灰宜为袋装磨细生石灰。
2)需消解的生石灰应堆放于远离居民区、庄稼和易燃物的空旷场地,周围应设护栏,不得堆放在道路上。
3)作业人员应按规定佩戴劳动保护用品。
4)施工中应采取环保、文明施工措施。
5)装运散状石灰不宜在大风天气进行。
6)需采用块状石灰时应符合下列要求:①在灰堆内消解石灰,脚下必须垫木板。
②向灰堆插水管时,严禁喷水花管对向人。
一二灰土底基层施工注意事项
长余高速公路二灰土底基层包括石灰粉煤灰稳定土和石灰水泥稳定
粘土两种结构,稳定的都是粘土,塑性指数较大,天然含水量高,施工
困难,因此在施工中应注意以下问题,以保证施工质量:
一、配合比设计
配合比设计是进行施工的基础,在进行配合比设计时,应注意:
l.首先应通过土的性能试验确定底基层用土类别名称、技术指标,
并取此种土样进行配合比设计。
在选定底基层用土时,必须考虑土的可
取数量是否满足要求。
、.2.在进行试配时,由于试验室可以将土块粉碎到5以下,而施工
又中只要求将土块粉碎到15mm以下,因此在进行配合比设计强度试验时
级处留出足够的保证率系数,保证施工时混合料试验强度符合规定要求。
缓3.配合比试验应做至少5组试件,并保证在选定配合比的两侧各有
92组试件,以提高试验结果的可靠性。
‘4.采用《无机结合料稳定材料试验规程》中T080494试验方法中的
_乙法进行标准击实试验,采用静压成型法进行制件。
采用T0805习4试验
方法中中粒土的有关规定进行无侧限抗压强度试验。
二、底基层施工
底基层在施工时,应注意:
1.已经确定用于底基层的土,必须明确定出界限,在路基等取土时
不得取用,保证底基层的用土能够按配合比设计的要求进行。
当由于特
_殊原因不得不换土时,必须重新进行配合比设计。
gZ.二灰土的拌和必须采用厂拌,拌和好的混合料最大土块粒径不趄
合过15mm。
施工单位必须按自己的施工组织设计的计划配备足够数量的满
足要求的设备。
3.施工单位可以根据用土的实际含水量、土块大小及设备情况采用
冬季备土、土场掺粉煤灰降水、翻拌降水、先将土破碎再拌等各种方法
进行施工,但必须保证稳定材料混合均匀,白灰土或水泥数量足够;土
块最大粒径不大于15mm的要求。
4.拌和好的混合料宜随拌随用。
尽量避免遇雨,做到拌和好的混合
料在摊铺后基本处于最佳含水量状态时,立即碾压。
对于掺有水泥的底
基层,从水泥加入土中开始到压实时间问隔不得大于6小时。
’·一
型,厚30cm的分两层每层15cm
w-M”—“Mx——”一~M*Mx*
施工,施工单位必须据此配备压实设备,以保证底基层的压实度。
分两
次摊铺的底基层,第二层应在第一层压实度达到要求这山内完成碾
压工作。
——
6.当底基层分两次进行摊铺时,下层应与上层按同一标准进行质量
控制,在下一层成型后,立即按质量检验评定要求的项目进行全面检测,不合格立即处理,检测合格立即施工上层。
底层的质量检验结果作为质量保证资料存入竣工资料中,除压实度及强度外,其余项目不参与底基层最终质量评定。
7.当二灰土成型后,应马上进行洒水养生。
洒水应采用带有压力装
”-u-*_
置,喷洒后成雾状的j包水车进行,使其洒水均匀,不成径流以免对二灰土的表面强度及平整度造成影响。
——
8.在底基层具有足够强度后,宜尽快施工基层。
