造气车间三查四定的程序及要求一、造气车间进行三查四定的程序各专工、片区负责人按照要求对现场工程进行三查四定,三查四定发现的问题统一报至技术组。
由技术组对上报的问题进行分类,与车间设备主任和工艺主任进行沟通,后指定负责此问题的专工。
二、三查四定要求三查:查设计漏项、查未完工程、查工程质量隐患。
四定:对查出的问题,定任务、定人员、定时间、定措施。
现场检查可以分为设计与施工漏项、未完工程、施工质量、施工错误、安全隐患五个方面的检查。
(一)设计与施工漏项设计与施工漏项可能发生在各个方面,出现频率较高的问题有以下几个方面:1.阀门、管线、高点排气及低点排液等遗漏。
2.操作及测量指示点太高以致无法操作或观察,尤其是仪表现场指示元件。
3.缺少梯子、过道或梯子设置较少,巡回检查不方便。
4.支吊架偏少,以致管道挠度超出标准要求,或管道不稳定。
5.管道或构筑物的梁柱等影响操作通道。
6.设备、机泵、特殊仪表元件(如热电偶、仪表箱、流量计等)、阀门等缺少必要的操作检修场地,或空间太小,操作检修不方便。
(二)未完工程未完工程的检查适用于中间检查或分期分批投入开车的装置检查。
对于本次开车所涉及到的工程,必须确认其已完成并不影响正常的开车。
对于分期分批投入开车的装置,未列入本次开车的部分,应进行隔离,并确认它们之间相互不影响。
但下列一些内容不属于未完工程:1.法兰、阀门处的隔热。
在开车升温过程中,要进行法兰、阀门等可拆卸连接处的泄漏检查和螺栓的热紧工作,故局部隔热应在开车后再实施。
2.地沟敷设的盖板、阀门井盖板等。
道理同上,开车正常后再盖好盖板。
3.用于法兰热紧用的临时脚手架或操作台。
道理同上,开车正常后再进行拆除。
(三)施工质量施工质量可能发生在各个方面,因此应全面检查。
可着重从以下几个方面进行检查:1.管道及其元件方面此方面容易出现的问题有:1)有方向性的阀门,其方向装反。
有方向性的阀门有止回阀、截止阀、安全阀、角阀、大多数疏水阀等,这些阀门一旦方向装反,有时是很危险的,故开车前必须加以改正。
三查四定出现问题汇总1、西区大门南侧水舌方向不对,东墙修补,粉刷2、西区二楼剩余管线、支架需防腐3、采暖系统未完工4、西区二楼东北角地面防腐5、西区二楼涂料污染处理(重新粉刷)6、西区二楼西墙墙洞修补,一楼楼梯间粉刷7、东西区罐保温15号前完工8、东区南侧上屋面栓修爬梯重新制作9、东区南侧排水沟未完10、东区剩余管线、支架防腐11、东区大门未安装,涂料未完成,墙面洞口填补12、加药间地面瓷砖未完、地沟瓷砖未完13、西区泵房管道、支架、吊架吊轨、工字钢防腐14、西区泵房土建清理管道上涂料,墙面涂料修补15、设备面漆未刷16、贮水段基础二次抹面未完17、道路雨排未施工18、泵房地沟无盖板19、泵房地面排水沟未完20、222与222B坡道未完21、222B大门坡道未完22、222与222B连接缝未完23、222酸碱室踏步未完24、原低压蒸汽管线保温拆除防腐25、东区泵房北墙瓷砖补孔26、西区超滤间地沟盖板未完成27、东区北侧散水未完28、东区东墙粉刷涂料未完29、东区小门踏步未完30、西区泵房南门踏步未完31、超滤膜前膜后手动阀无法操作32、厂用空气进气总阀防腐未做33、空气罐排空管未做防腐34、多数法兰未装螺栓35、多数仪表排水管未直接排至地沟36、3#板式换热器冷凝水进出水管线未做防腐37、3#板式换热器基座未做二次抹面38、离子交换增压泵出口母管盲板不能采用临时盲板39、泵房接线口未封口40、泵房西侧地面积水,需做处理41、一级反渗透给水泵出口母管管道U型叉子未固定牢固42、泵房内临时吊点拆掉43、二级高压泵出口母管吊架需做防腐44、采暖管线不能放在电气桥架上部45、电缆排管无接地46、泵传动轴保护罩无螺栓固定47、原水旁路阀底下管道未做防腐48、消火栓水袋水枪未配49、无灭火器50、火灾自动报警无法并网试机51、无洗眼器52、化洗泵出口压力表位置需调整53、化洗泵出口流量计未完工54、化洗水箱排污管未完成55、化洗泵出口无保安过滤器56、外界去冷凝水箱管道未做防腐57、杀菌剂加药管线、注水管线未完成58、超滤C、D无浓水取样点59、超滤、双介质取样阀未装60、超滤、双介质取样槽未装61、超滤D压力表未归零62、双介质过虑器内部滤冒未装63、P3109、P3110、P3111P3104、P3103、P3101启动指示灯为绿色,要求更换为红色64、电机线未固定65、回水箱排污、溢流未做防腐、保温未完66、脱盐水箱、冷凝水箱就地液位计未安装完成67、一二级反渗透就地操作箱未完成68、一级反渗透加药管线未完成69、二楼自用水管未做防腐70、化洗水箱注水管未做防腐71、二级反渗透1A、2A西侧一处支架未做72、SDI测点无操作面,现场表计未安装73、一二级反渗透未安装防爆膜74、一级反渗透C一段膜前回液、进液,二段膜前回液阀开关不灵活75、二级反渗透A、B2浓排管线为接完76、二级反渗透浓水出水管线倾斜度偏大77、一二级反渗透产水取样阀不全78、一级反渗透C砂眼未处理79、E3101脱盐水出口温度计没连80、E3102进冷凝液温度计没连81、P3111 b入口阀不灵活82、加药箱排污管线未装液位计、无排污阀、阻尼减震器未装83、再生室碱罐(加药箱)入口管线防腐层破坏84、二级反渗透浓水套管需处理85、P3108无冷却水源头86、水箱基座无二次抹面87、从1#板式换热器回来的冷凝水管未做防腐88、222B泵无排水沟89、222B泵放东侧地沟电气管需割掉90、再生室酸碱无浓度计91、自用水罐体法兰未拔紧92、两个酸计量箱酸雾排气管未连接93、树脂捕捉器排放口太低装不成阀94、离子交换器取样口太高,无法操作95、混床中排方向需调整,中排管未连接完96、混床、精混、阳床放尽阀未连接完97、精密过滤器铭牌需调整98、精密过滤器排污管未连接完99、222B去多数法兰无螺栓100、混床C空气阀位置需调整101、222B区仪表排水管需引至中和池102、222B区部分阀门安装位置太低,需做移动爬梯103、#1—#4超滤就地进水、出水压力管未连接;104、#1—#4超滤就地进水、出水取样管未连接;105、#1—#4超滤进气管就地压力管未连接;106、加药间酸、碱计量箱进酸、碱阀门未接线;107、加药间酸计量箱至酸雾吸收器管道未安装;108、加药间计量箱搅拌器电源线未接(混凝剂、还原剂、阻垢剂);109、加药间计量箱磁翻板液位计未接线(混凝剂、还原剂、阻垢剂、酸、碱);110、加药间地沟防腐未完成;111、除盐#1—#3混床树脂捕捉器进、出口放水手动阀未安装;112、除盐#1—#3混床反洗进水气动阀前手动阀未安装;113、除盐#1—#3混床中间排水管未安装;114、除盐#1—#3混床出口硅酸表、电导表取样管未安装;115、凝结水#1—#4前置阳床出口取样管未安装;116、凝结水#1—#4混床中间排水管未安装;117、凝结水#1—#4混床树脂捕捉器进、出口放水手动阀未安装;118、凝结水#1—#4混床出口硅酸表、电导表取样管未安装;建议增加:1.超滤进气管建议增加远方压力测点;2.除盐#1—#3混床酸再生阀前增加手动阀;3.凝结水#1—#4混床酸再生气动阀前增加手动阀;4.凝结水#1—#4混床再生进酸、碱气动阀前增加手动阀;电气:1、东区所有电机引线管需处理,封墙,电源线口需做胀口处理2、化洗箱电加热器无保护罩,为接线,线需加软管,电热器控制箱穿线为接地,控制线需加套管3、配电室所装风机开口太大需封口(2处)4、配电室一地板砖坏需处理5、配电室东门北侧墙桥架口太大需封口6、所有电缆穿线管需可靠接地7、配电室两台变频未试8、部分电机操作柱需固定9、所有设备旁穿线管需加接地螺丝10、P3101b操作柱接地需采用扁铁11、P3103操作柱接地线断开处理12、加药间电机需加防腐软管13、P3105a、b未接线,穿管试车,穿线管未见明显接地14、222B酸碱室架线桥须加盖板仪表:1、双介质过滤器进水浊度表穿线未上紧,信号线改变方向2、超滤D出水流量线太紧3、自清洗过滤器出口TI穿线管重新连接4、双介质所有气动阀穿线管需固定5、超滤所有PDI进表穿线管接头不合适6、所有仪表支架需防腐7、所有防爆接线箱做防水标识8、所有仪表固定支架需做防腐漆9、超滤A :PH 溶解氧表上部需在墙上加固,进表信号线未接,排水管未接,进表前需加道阀。

三查四定表格格式
汇总人:
监理
生产办公楼预验存在的问题
汇总时间2012年06月04日.
电气专
强电、弱点类2012.06.042012.06.11业门厅中央2个地插松动。
一楼大厅过道喇叭未装.[消防报警]
一楼门厅盘灯有一根不亮、一个豆胆灯需更换。
工程建设部2个地插需更换。
阅览室墙插、地插需重新固定。
安监部照明系统需维护。
档案室地插松动。
经营部地插3个松动,1个不能正常使用。
档案室门口照明灯具未安装。
检修车间地插3个松动。
二楼弱电间线槽未装吊丝、盖板,穿线孔未
补。
检修主任办公室照明灯需维护。
二楼卫生间墙插未安装。
二楼男卫生间有一个灯不亮。
王总门口灯具未安装,室内有一盏灯未亮,
地脚砖未安装完毕。
开。
于总办公室有一盏灯未亮。
韵总办公室灯需更换,地插松动。
三楼楼道声光、消防报警器需清洗。
所有强、弱电间照明灯、照明开关未安装。
炔醛车间2个地插未送电源。
加氢车间2个地插位置投用前未按要求整改。
加氢车间地板砖补孔。
加氢车间会议室屋顶需修补。
三楼4号楼梯开关需固定,灯基座需修补。
总经理办公室、大会议室吊灯未安装。
经营部照明未送电,开关需维护。

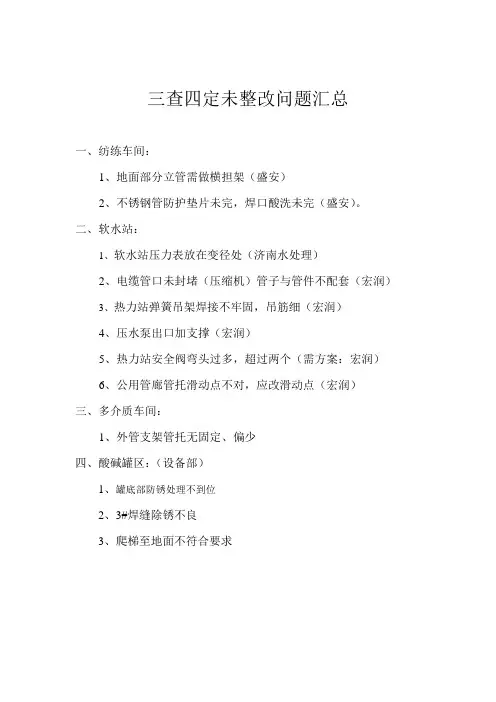

三查四定未整改问题汇总
一、纺练车间:
1、地面部分立管需做横担架(盛安)
2、不锈钢管防护垫片未完,焊口酸洗未完(盛安)。
二、软水站:
1、软水站压力表放在变径处(济南水处理)
2、电缆管口未封堵(压缩机)管子与管件不配套(宏润)
3、热力站弹簧吊架焊接不牢固,吊筋细(宏润)
4、压水泵出口加支撑(宏润)
5、热力站安全阀弯头过多,超过两个(需方案:宏润)
6、公用管廊管托滑动点不对,应改滑动点(宏润)
三、多介质车间:
1、外管支架管托无固定、偏少
四、酸碱罐区:(设备部)
1、罐底部防锈处理不到位
2、3#焊缝除锈不良
3、爬梯至地面不符合要求
五、酸碱罐区:(十三化建)
1、管道加管卡
2、地上管支架不符合要求
3、保温接头不符合要求
4、线管锁头未封
六、酸站:
1、一层1—6轴给水管线未除锈
2、D线酸浴底槽泵进口膨胀节安装不规范
3、C线过滤器进酸总管膨胀节安装不规范
4、PE泵PV出口管线支撑不规范
5、131E01共6台,阀门无操作空间重新定位
6、脱气真空泵131B01,3台操作阀门无法操作,电气开关移位
七、脱盐水站:(整改单位不存在)
1、1#MB管道管道缺支架U型夹偏细无胶垫
2、P2管卡无胶垫,附墙工艺管托缺少
3、排水管焊缝不饱满(不锈钢管道)
4、过滤器材质不符
5、高压泵进水管无偏心变径,焊缝不饱满
6、小泵房支撑管应封闭
7、全部电缆管缺锁卡
8、外管法兰落支架、无支架、无保温。
造气车间三查四定的程序及要求一、造气车间进行三查四定的程序各专工、片区负责人按照要求对现场工程进行三查四定,三查四定发现的问题统一报至技术组。
由技术组对上报的问题进行分类,与车间设备主任和工艺主任进行沟通,后指定负责此问题的专工。
二、三查四定要求三查:查设计漏项、查未完工程、查工程质量隐患。
四定:对查出的问题,定任务、定人员、定时间、定措施。
现场检查可以分为设计与施工漏项、未完工程、施工质量、施工错误、安全隐患五个方面的检查。
(一)设计与施工漏项设计与施工漏项可能发生在各个方面,出现频率较高的问题有以下几个方面:1.阀门、管线、高点排气及低点排液等遗漏。
2.操作及测量指示点太高以致无法操作或观察,尤其是仪表现场指示元件。
3.缺少梯子、过道或梯子设置较少,巡回检查不方便。
4.支吊架偏少,以致管道挠度超出标准要求,或管道不稳定。
5.管道或构筑物的梁柱等影响操作通道。
6.设备、机泵、特殊仪表元件(如热电偶、仪表箱、流量计等)、阀门等缺少必要的操作检修场地,或空间太小,操作检修不方便。
(二)未完工程未完工程的检查适用于中间检查或分期分批投入开车的装置检查。
对于本次开车所涉及到的工程,必须确认其已完成并不影响正常的开车。
对于分期分批投入开车的装置,未列入本次开车的部分,应进行隔离,并确认它们之间相互不影响。
但下列一些内容不属于未完工程:1.法兰、阀门处的隔热。
在开车升温过程中,要进行法兰、阀门等可拆卸连接处的泄漏检查和螺栓的热紧工作,故局部隔热应在开车后再实施。
2.地沟敷设的盖板、阀门井盖板等。
道理同上,开车正常后再盖好盖板。
3.用于法兰热紧用的临时脚手架或操作台。
道理同上,开车正常后再进行拆除。
(三)施工质量施工质量可能发生在各个方面,因此应全面检查。
可着重从以下几个方面进行检查:1.管道及其元件方面此方面容易出现的问题有:(1)有方向性的阀门,其方向装反。
有方向性的阀门有止回阀、截止阀、安全阀、角阀、大多数疏水阀等,这些阀门一旦方向装反,有时是很危险的,故开车前必须加以改正。
三查四定程序、要求及表格造气车间三查四定的程序及要求一、造气车间进行三查四定的程序各专工、片区负责人按照要求对现场工程进行三查四定,三查四定发现的问题统一报至技术组。
由技术组对上报的问题进行分类,与车间设备主任和工艺主任进行沟通,后指定负责此问题的专工。
二、三查四定要求三查:查设计漏项、查未完工程、查工程质量隐患。
四定:对查出的问题,定任务、定人员、定时间、定措施。
现场检查可以分为设计与施工漏项、未完工程、施工质量、施工错误、安全隐患五个方面的检查。
(一)设计与施工漏项设计与施工漏项可能发生在各个方面,出现频率较高的问题有以下几个方面:1.阀门、管线、高点排气及低点排液等遗漏。
2.操作及测量指示点太高以致无法操作或观察,尤其是仪表现场指示元件。
3.缺少梯子、过道或梯子设置较少,巡回检查不方便。
4.支吊架偏少,以致管道挠度超出标准要求,或管道不稳定。
5.管道或构筑物的梁柱等影响操作通道。
6.设备、机泵、特殊仪表元件(如热电偶、仪表箱、流量计等)、阀门等缺少必要的操作检修场地,或空间太小,操作检修不方便。
(二)未完工程未完工程的检查适用于中间检查或分期分批投入开车的装置检查。
对于本次开车所涉及到的工程,必须确认其已完成并不影响正常的开车。
对于分期分批投入开车的装置,未列入本次开车的部分,应进行隔离,并确认它们之间相互不影响。
但下列一些内容不属于未完工程:1.法兰、阀门处的隔热。
在开车升温过程中,要进行法兰、阀门等可拆卸连接处的泄漏检查和螺栓的热紧工作,故局部隔热应在开车后再实施。
2.地沟敷设的盖板、阀门井盖板等。
道理同上,开车正常后再盖好盖板。
3.用于法兰热紧用的临时脚手架或操作台。
道理同上,开车正常后再进行拆除。
(三)施工质量施工质量可能发生在各个方面,因此应全面检查。
可着重从以下几个方面进行检查:1.管道及其元件方面此方面容易出现的问题有:(1)有方向性的阀门,其方向装反。
有方向性的阀门有止回阀、截止阀、安全阀、角阀、大多数疏水阀等,这些阀门一旦方向装反,有时是很危险的,故开车前必须加以改正。
