造气车间三查四定的程序及要求一、造气车间进行三查四定的程序各专工、片区负责人按照要求对现场工程进行三查四定,三查四定发现的问题统一报至技术组。
由技术组对上报的问题进行分类,与车间设备主任和工艺主任进行沟通,后指定负责此问题的专工。
二、三查四定要求三查:查设计漏项、查未完工程、查工程质量隐患。
四定:对查出的问题,定任务、定人员、定时间、定措施。
现场检查可以分为设计与施工漏项、未完工程、施工质量、施工错误、安全隐患五个方面的检查。
(一)设计与施工漏项设计与施工漏项可能发生在各个方面,出现频率较高的问题有以下几个方面:1.阀门、管线、高点排气及低点排液等遗漏。
2.操作及测量指示点太高以致无法操作或观察,尤其是仪表现场指示元件。
3.缺少梯子、过道或梯子设置较少,巡回检查不方便。
4.支吊架偏少,以致管道挠度超出标准要求,或管道不稳定。
5.管道或构筑物的梁柱等影响操作通道。
6.设备、机泵、特殊仪表元件(如热电偶、仪表箱、流量计等)、阀门等缺少必要的操作检修场地,或空间太小,操作检修不方便。
(二)未完工程未完工程的检查适用于中间检查或分期分批投入开车的装置检查。
对于本次开车所涉及到的工程,必须确认其已完成并不影响正常的开车。
对于分期分批投入开车的装置,未列入本次开车的部分,应进行隔离,并确认它们之间相互不影响。
但下列一些内容不属于未完工程:1.法兰、阀门处的隔热。
在开车升温过程中,要进行法兰、阀门等可拆卸连接处的泄漏检查和螺栓的热紧工作,故局部隔热应在开车后再实施。
2.地沟敷设的盖板、阀门井盖板等。
道理同上,开车正常后再盖好盖板。
3.用于法兰热紧用的临时脚手架或操作台。
道理同上,开车正常后再进行拆除。
(三)施工质量施工质量可能发生在各个方面,因此应全面检查。
可着重从以下几个方面进行检查:1.管道及其元件方面此方面容易出现的问题有:(1)有方向性的阀门,其方向装反。
有方向性的阀门有止回阀、截止阀、安全阀、角阀、大多数疏水阀等,这些阀门一旦方向装反,有时是很危险的,故开车前必须加以改正。
赛鼎工程有限公司CHINA SECOND DESIGN INSTITUTE OF CHEMICAL INDUSTRY密级:■秘密□机密□绝密文件编号:J630.000.HSE.77-003中煤图克化肥工程现场HSE检查管理规定版号用途描述编制审核批准执行日期主编部门:参编人:现场HSE检查管理规定1 范围1.1 本标准规定了项目现场HSE检查的分类和各项检查要求、记录要求、纠正和整改要求。
1.2 本标准适用于中煤图克化肥工程项目部。
2 职责2.总承包项目HSE经理具体负责现场HSE检查的管理工作,现场HSE工程师负责日常的安全检查工作。
2.2各分包商HSE经理按本规定的要求,负责各自承包范围内的HSE检查管理工作。
3 管理规定3.1项目现场HSE检查分类3.1.1施工开工前HSE检查3.1.2日常HSE检查3.1.3专业性HSE检查3.1.4季节性HSE检查3.1.5节假日HSE检查3.2施工开工前HSE检查3.2.1项目现场HSE管理委员会(简称安委会)主任(总承包商项目经理)负责组织安委会成员(由总承包商和施工分包商的相关人员组成)以及业主,在施工开工准备完毕后进行一次施工开工前HSE检查。
3.2.2施工开工前HSE检查内容包括:(1) 施工分包商HSE管理组织机构建立情况(2) 项目现场HSE管理规章制度制定情况(3 项目现场HSE教育培训执行情况(4) 特种作业人员资格和持证上岗情况(5) 施工机械、机具、设备安全性能检查和报验情况(6) 交通运输工具安全性能检查和报验情况(7) 施工现场安全提示、危险区域标识、隔离情况(8) 施工现场仓库准备情况(9) 项目现场临时宿舍、食堂、饮用水及卫生设施情况(10) 应急准备与响应计划及其人员、物资、设备落实情况(11) 项目现场安全宣传情况(12) 施工分包商项目安全保证计划编制情况(13) 施工分包商HSE资质及登记注册情况(14)重大HSE因素控制措施或管理方案准备情况3.2.3施工开工前HSE检查,系施工开工条件之一。
目录1.设备管理检查表 (1)2.吊装作业检查表 (2)3.高空作业检查表 (3)4.受限空间作业检查表 (4)5.脚手架搭设与拆除作业检查表 (5)6.动火作业检查表 (6)7.临时用电作业检查表 (7)8.危险化学品管理检查表 (8)9.雨季作业检查表 (9)10.现场文明施工检查表 (10)11.临边作业 (11)12.高温作业检查表 (12)13.消防管理检查表 (13)14.仓库消防管理检查表 (14)15.动土作业检查表 (15)1.设备管理检查表Q/SYQGS SR T 8.3-2017检查部门受检单位检查人陪同人检查内容检查情况是否符合整改情况1.设备、小型工机具在投入使用前是否进行了检查验收。
2.设备固定是否稳固,运行是否平稳;设备外观是否清洁。
3.车辆(起重、运输),吊具、索具是否经过检查验收。
4.特种设备操作人员是否经过培训并持证上岗。
5.特种设备在投入使用前是否向特种设备安全技术监督局监督管理部门登记报验,登记标志在特种设备上是否明显。
6.是否设置了特种设备安全管理机构或指定专人对特种设备进行监管,并进行定期检查维护。
记录人:审核人:日期:年月日检查部门保存保存期 3 年Q/SYQGS SR T 8.3-2017检查部门受检单位检查人陪同人检查内容检查情况是否符合整改情况1.吊装作业是否有专人指挥 , 并配备了有明显的标志,手势信号是否规范,起重指挥人员是否使用了指挥哨或指挥旗。
2.吊装作业前是否划定吊装区域,是否进行了警戒和安排了监护人,监护人是否有明确的标志。
3.吊装索具、吊具是否选择合理,重物捆绑是否牢固,是否按要求使用了溜绳。
4.起重机械支设是否符合安全操作要求(支腿全伸、下垫钢板或道木)。
5.起重机械行走时吊钩是否固定,是否行走中起吊重物。
6.起重机械是否安装了极限位置限位器和防脱钩装置。
7.吊装机械设备是否经过技术监督部门的安全检验 , 并取得安全检验合格证。
三查四定程序、要求、表格三查四定的程序及要求一、进行三查四定的程序各专工、片区负责人按照要求对现场工程进行三查四定,三查四定发现的问题统一报至技术组。
由技术组对上报的问题进行分类,与车间/部门设备主任和工艺主任进行沟通后,指定负责此问题的专工。
二、三查四定要求三查:查设计漏项、查未完工程、查工程质量隐患。
四定:对查出的问题,定任务、定人员、定时间、定措施。
现场检查可以分为设计与施工漏项、未完工程、施工质量、施工错误、安全隐患五个方面的检查。
(一)设计与施工漏项设计与施工漏项可能发生在各个方面,出现频率较高的问题有以下几个方面:1.阀门、管线、高点排气及低点排液等遗漏。
2.操作及测量指示点太高以致无法操作或观察,尤其是仪表现场指示元件。
3.缺少梯子、过道或梯子设置较少,巡回检查不方便。
4.支吊架偏少,以致管道挠度超出标准要求,或管道不稳定。
5.管道或构筑物的梁柱等影响操作通道。
6.设备、机泵、特殊仪表元件(如热电偶、仪表箱、流量计等)、阀门等缺少必要的操作检修场地,或空间太小,操作检修不方便。
(二)未完工程未完工程的检查适用于中间检查或分期分批投入开车的装置检查。
对于本次开车所涉及到的工程,必须确认其已完成并不影响正常的开车。
对于分期分批投入开车的装置,未列入本次开车的部分,应进行隔离,并确认它们之间相互不影响。
但下列一些内容不属于未完工程:1.法兰、阀门处的隔热。
在开车升温过程中,要进行法兰、阀门等可拆卸连接处的泄漏检查和螺栓的热紧工作,故局部隔热应在开车后再实施。
2.地沟敷设的盖板、阀门井盖板等。
道理同上,开车正常后再盖好盖板。
3.用于法兰热紧用的临时脚手架或操作台。
道理同上,开车正常后再进行拆除。
(三)施工质量施工质量可能发生在各个方面,因此应全面检查。
可着重从以下几个方面进行检查:1.管道及其元件方面此方面容易出现的问题有:(1)有方向性的阀门,其方向装反。
有方向性的阀门有止回阀、截止阀、安全阀、角阀、大多数疏水阀等,这些阀门一旦方向装反,有时是很危险的,故开车前必须加以改正。

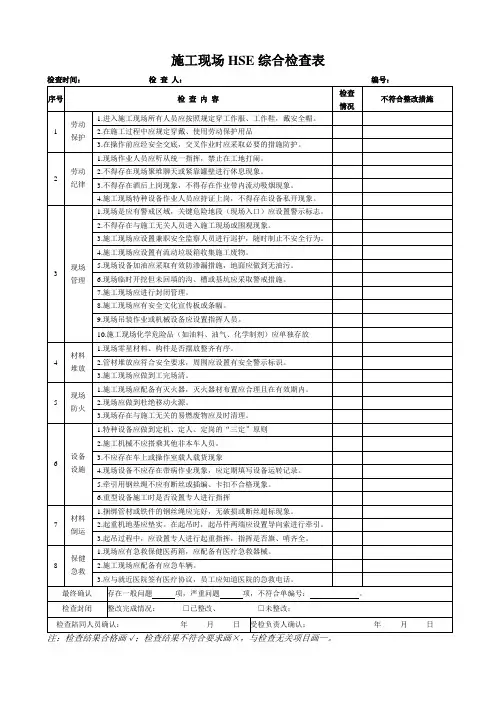

施工现场HSE综合检查表
检查时间:检查人:编号:
检查时间:检查人:编号:
检查时间:检查人:编号:
钢筋、混凝土工程安全检查表
检查时间:检查人:编号:
起重工具安全检查表
检查时间:检查人:编号:
土石方机械现场安全检查表
检查时间:检查人:编号:
涂装工程现场安全检查表
检查时间:检查人:编号:
扣件式钢管脚手架搭拆作业安全检查表检查时间:检查人:编号:
高处作业安全检查表
检查时间:检查人:编号:
施工现场吊装安全检查表
检查时间:检查人:编号:
水工机械现场安全检查表
编码:编号:
无损检测作业现场安全检查表
编码:编号:
压力试验安全检查表
编码:编号:
模板制安现场安全检查表
检查时间:检查人:编号:
强夯施工作业安全检查表
检查时间:检查人:编号:。
