IT项目管理复习题1.doc
- 格式:doc
- 大小:87.00 KB
- 文档页数:12

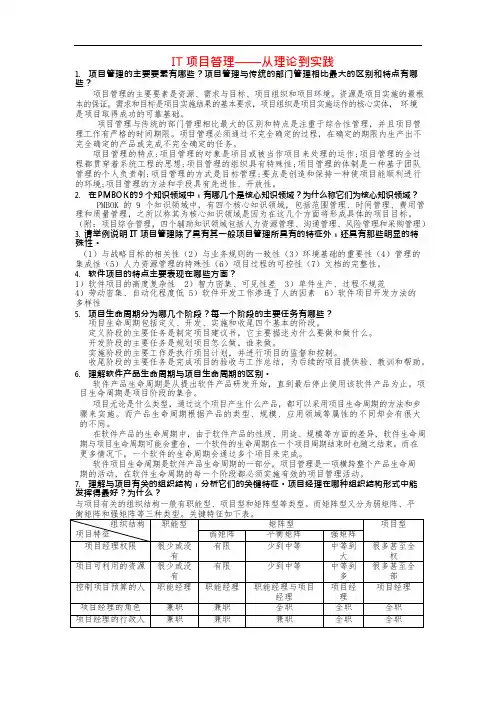

IT 项目管理——从理论到实践1.项目管理的主要要素有哪些?项目管理与传统的部门管理相比最大的区别和特点有哪些?项目管理的主要要素是资源、需求与目标、项目组织和项目环境。
资源是项目实施的最根本的保证,需求和目标是项目实施结果的基本要求,项目组织是项目实施运作的核心实体,环境是项目取得成功的可靠基础。
项目管理与传统的部门管理相比最大的区别和特点是注重于综合性管理,并且项目管理工作有严格的时间期限。
项目管理必须通过不完全确定的过程,在确定的期限内生产出不完全确定的产品或完成不完全确定的任务。
项目管理的特点:项目管理的对象是项目或被当作项目来处理的运作;项目管理的全过程都贯穿着系统工程的思想;项目管理的组织具有特殊性;项目管理的体制是一种基于团队管理的个人负责制;项目管理的方式是目标管理;要点是创造和保持一种使项目能顺利进行的环境;项目管理的方法和手段具有先进性、开放性。
2.在PMBOK 的9 个知识领域中,有哪几个是核心知识领域?为什么称它们为核心知识领域?PMBOK 的 9 个知识领域中,有四个核心知识领域,包括范围管理、时间管理、费用管理和质量管理,之所以称其为核心知识领域是因为在这几个方面将形成具体的项目目标。
(附:项目综合管理,四个辅助知识领域包括人力资源管理、沟通管理、风险管理和采购管理)3.请举例说明 IT 项目管理除了具有其一般项目管理所具有的特征外,还具有那些明显的特殊性。
(1)与战略目标的相关性(2)与业务规则的一致性(3)环境基础的重要性(4)管理的集成性(5)人力资源管理的特殊性(6)项目过程的可控性(7)文档的完整性。
4.软件项目的特点主要表现在哪些方面?1)软件项目的高度复杂性2)智力密集、可见性差3)单件生产、过程不规范4)劳动密集、自动化程度低 5)软件开发工作渗透了人的因素 6)软件项目开发方法的多样性5.项目生命周期分为哪几个阶段?每一个阶段的主要任务有哪些?项目生命周期包括定义、开发、实施和收尾四个基本的阶段。
中央财经大学2023-2023年度第一学期期末考试《IT项目管理》课程试卷一、单项选择题(合计30题, 30分)1.需求跟踪矩阵旳作用是____。
A.可以体现需求与后续工作成果之间旳对应关系B.固化需求, 防止变更C.明确项目干系人对于需求旳责任D.对于需求复杂旳项目, 可以用来明确需求2. 有关需求管理旳描述, 不对旳旳是()。
A. 需求管理要保证利益有关方对需求旳一致理解B. 需求管理要获取顾客需求并定义产品需求C. 需求管理要与需求开发紧密合作D. 需求管理要获得利益有关方对需求旳一致承诺3. 在需求变更管理中, CCB旳职责是()。
A. 决定采纳或拒绝针对项目需求旳变更祈求B. 负责实现需求变更C. 分析变更祈求所带来旳影响D. 鉴定变更与否对旳地实现4.项目发生变更在所难免。
项目经理应让项目干系人(尤其是业主)认识到()。
A. 在项目筹划阶段, 变更成本较高B. 在项目筹划阶段, 变更成本较低C. 在项目筹划阶段, 变更带来旳附加值较低D.在项目执行阶段, 变更成本较低5.有关项目生命周期和产品生命周期旳论述, 错误旳是()。
A.产品生命周期开始于商业计划, 通过产品构思、产品研发、产品旳平常运行直到产品不再被使用B.为了将项目与项目实行组织旳平常运行联络起来, 项目生命周期也会确定项目结束时旳移交安排C.一般来说, 产品生命周期包括在项目生命周期内D.每个项目阶段都以一种或一种以上旳可交付物旳完毕和正式同意为标志, 这种可交付物是一种可度量、可验证旳工作产物6、()是建设方进行项目立项旳第一步, 其目旳在于选择投资机会、鉴别投资方向。
A.项目论证B.项目评估C.项目识别D.项目可行性分析7、在()中, 项目经理旳权力最小。
A.强矩阵型组织B.平衡矩阵组织C.弱矩阵型组织D.项目型组织8、矩阵型组织旳缺陷不包括()。
A.管理成本增长B.员工缺乏事业上旳持续性和保障C.多头领导D.资源分派与项目优先旳问题产生冲突9、某个项目第一年旳预算是150万美元, 次年旳预算是300万美元, 第三年旳预算是300万美元, 第四年旳预算是80万美元。

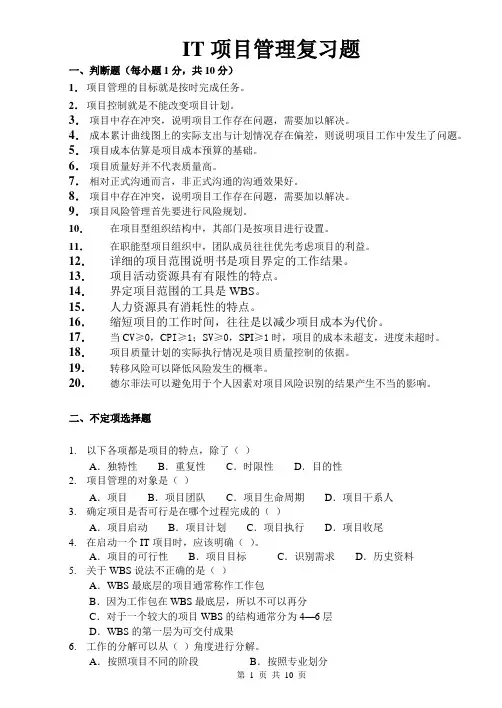

IT项目管理复习题一、判断题(每小题1分,共10分)1.项目管理的目标就是按时完成任务。
2.项目控制就是不能改变项目计划。
3.项目中存在冲突,说明项目工作存在问题,需要加以解决。
4.成本累计曲线图上的实际支出与计划情况存在偏差,则说明项目工作中发生了问题。
5.项目成本估算是项目成本预算的基础。
6.项目质量好并不代表质量高。
7.相对正式沟通而言,非正式沟通的沟通效果好。
8.项目中存在冲突,说明项目工作存在问题,需要加以解决。
9.项目风险管理首先要进行风险规划。
10.在项目型组织结构中,其部门是按项目进行设置。
11.在职能型项目组织中,团队成员往往优先考虑项目的利益。
12.详细的项目范围说明书是项目界定的工作结果。
13.项目活动资源具有有限性的特点。
14.界定项目范围的工具是WBS。
15.人力资源具有消耗性的特点。
16.缩短项目的工作时间,往往是以减少项目成本为代价。
17.当C V≥0,C PI≥1;S V≥0,SPI≥1时,项目的成本未超支,进度未超时。
18.项目质量计划的实际执行情况是项目质量控制的依据。
19.转移风险可以降低风险发生的概率。
20.德尔菲法可以避免用于个人因素对项目风险识别的结果产生不当的影响。
二、不定项选择题1.以下各项都是项目的特点,除了()A.独特性B.重复性C.时限性D.目的性2.项目管理的对象是()A.项目B.项目团队C.项目生命周期D.项目干系人3.确定项目是否可行是在哪个过程完成的()A.项目启动B.项目计划C.项目执行D.项目收尾4.在启动一个IT项目时,应该明确()。
A.项目的可行性B.项目目标C.识别需求D.历史资料5.关于WBS说法不正确的是()A.WBS最底层的项目通常称作工作包B.因为工作包在WBS最底层,所以不可以再分C.对于一个较大的项目WBS的结构通常分为4—6层D.WBS的第一层为可交付成果6.工作的分解可以从()角度进行分解。
A.按照项目不同的阶段B.按照专业划分C.按照项目的交付成果D.按照人员的专业特长7.运用PERT技术可以()A.估计整个项目的完成时间B.估计项目中完成某项工作的时间C.估计整个项目在某个时间内完成的概率D.估计整个项目在某个时间内完成某项工作的概率1.在进行项目成本管理时,需要编制资源计划其目的是()A.估计完成项目所需的资源成本B.确定完成项目所需的资源C.确定可用的资源D.为估计项目的成本提供基础8.虽然成本估算与成本预算的目的和任务都不同,但两者有共同的依据是()A.历史资料B.项目需求说明书C.工作分解结构D.资源计划9.下面有关成本估算和成本预算正确的说法有()A.成本估算是对完成项目各项任务所需资源的成本进行的近似估算B.成本预算在项目成本估算的基础上,更精确地估算项目总成本C.成本估算的输出结果是成本预算的基础与依据D.成本预算则是将已批准的估算进行分摊A.完整性B.可理解性C.性价比D.可用性10.软件质量标准不包括()A.过程标准B.建模标准C.安全保密标准D.开发方法标准11.项目质量管理过程中,()是判断质量标准与本项目相关,并且通过项目质量管理使项目达到这些质量标准。

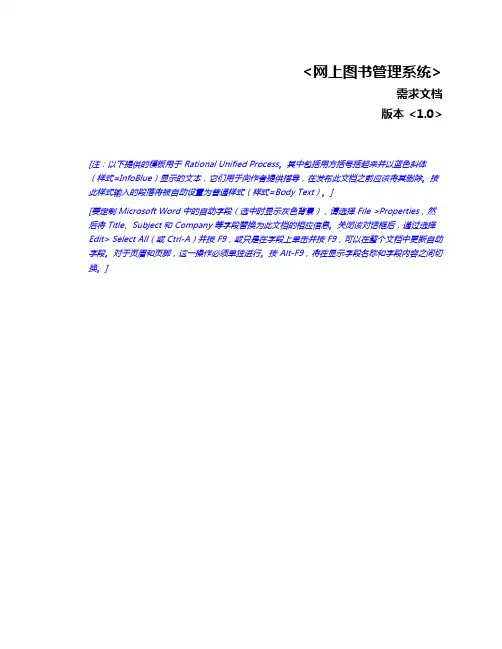

<网上图书管理系统>需求文档版本 <1.0> [注:以下提供的模板用于 Rational Unified Process。
其中包括用方括号括起来并以蓝色斜体(样式=InfoBlue)显示的文本,它们用于向作者提供指导,在发布此文档之前应该将其删除。
按此样式输入的段落将被自动设置为普通样式(样式=Body Text)。
][要定制 Microsoft Word 中的自动字段(选中时显示灰色背景),请选择 File >Properties,然后将 Title、Subject 和 Company 等字段替换为此文档的相应信息。
关闭该对话框后,通过选择Edit> Select All(或 Ctrl-A)并按 F9,或只是在字段上单击并按 F9,可以在整个文档中更新自动字段。
对于页眉和页脚,这一操作必须单独进行。
按 Alt-F9,将在显示字段名称和字段内容之间切换。
]修订历史记录目录1. 概述 (4)1.1 该文档的目的与使用范围等概要介绍 (4)2. 系统功能需求 (4)2.1 系统功能架构:用条形图或总用例图描述 (4)2.2 功能: (5)2.2.1 用例图 (5)2.2.2 用例描述 ............................................................................................................... 错误!未定义书签。
2.3 功能: (7)2.3.1 用例图 ................................................................................................................... 错误!未定义书签。
2.3.2 用例描述 ............................................................................................................... 错误!未定义书签。

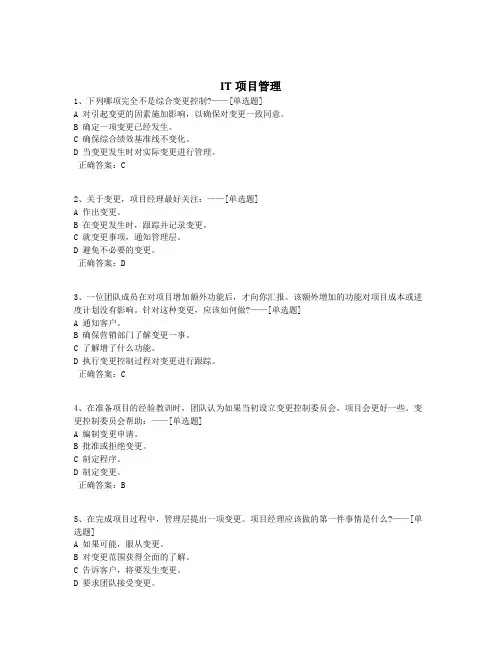

IT项目管理1、下列哪项完全不是综合变更控制?——[单选题]A 对引起变更的因素施加影响,以确保对变更一致同意。
B 确定一项变更已经发生。
C 确保综合绩效基准线不变化。
D 当变更发生时对实际变更进行管理。
正确答案:C2、关于变更,项目经理最好关注:——[单选题]A 作出变更。
B 在变更发生时,跟踪并记录变更。
C 就变更事项,通知管理层。
D 避免不必要的变更。
正确答案:D3、一位团队成员在对项目增加额外功能后,才向你汇报。
该额外增加的功能对项目成本或进度计划没有影响。
针对这种变更,应该如何做?——[单选题]A 通知客户。
B 确保营销部门了解变更一事。
C 了解增了什么功能。
D 执行变更控制过程对变更进行跟踪。
正确答案:C4、在准备项目的经验教训时,团队认为如果当初设立变更控制委员会,项目会更好一些。
变更控制委员会帮助:——[单选题]A 编制变更申请。
B 批准或拒绝变更。
C 制定程序。
D 制定变更。
正确答案:B5、在完成项目过程中,管理层提出一项变更。
项目经理应该做的第一件事情是什么?——[单选题]A 如果可能,服从变更。
B 对变更范围获得全面的了解。
C 告诉客户,将要发生变更。
D 要求团队接受变更。
正确答案:B6、项目被项目章程的变更所困扰。
确定这些变更是否必要是下述哪位的主要负责?——[单选题]A 项目经理。
B 项目团队。
C 项目发起人。
D 干系人。
正确答案:C7、下述哪种方法是控制项目变更的最佳方法?——[单选题]A 寻找变更来源。
B 在发生变更时,以较快的速度作出变更。
C 防止作出变更。
D 将所有变更都提交给变更控制委员会。
正确答案:A8、在制定项目计划之前,应该确定下述哪项内容?——[单选题]A 项目计划更新。
B 干系人技能和知识。
C 工作授权系统。
D 约束条件和假设条件。
正确答案:D9、下述关于项目基线的说法中,除哪项说法外,其他都是正确的?——[单选题]A 是最初批准的计划。
B 包含批准的范围变更。
it项目管理期末考试题和答案成都理工大学一、单项选择题(每题均3分)1. 以下关于《IT项目实施路径图》,说法不正确的有() [单选题] *A. IT 架构委员会依据年度规划汇报结果,审核确认《IT项目实施路径图》,并进行路径图的发布B. 路径图发布后,各部门需按照年度规划要求及时开展项目立项工作C. 非规划中项目,在纳入路径图时需通过IT架构委员会或信息技术管理本部负责人审批并发布D. 《IT项目实施路径图》需进行预可研的项目,完成项目预可研研究,即立项成功。
(正确答案)2. 以下关于立项准备工作说法不正确的是() [单选题] *A. 在进行立项准备工作时,发起人指定项目经理,项目经理组建立项团队B. 项目在进行立项时应在项目组对接人的协助下制定《立项计划表》,指导立项工作C. 立项团队成员主要帮助项目经理进行立项准备工作,立项团队成员的更换只需要项目经理认可即可(正确答案)D. 《立项计划表》需包括需求范围确定、目标流程确定、组织架构确认、沟通会、立项报告准备、立项汇报等任务项3. 项目组提前()邮件通知项目对接人进行立项准备工作 [单选题] *A. 一个工作日B. 两个工作日C. 1周(正确答案)D. 2周4. 以下关于项目计划编制原则,描述不正确的是() [单选题] *A. 任务分解:软件研发类项目参照软件生命周期进行分解,非软件研发类项目参照里程碑具体内容进行分解B. 最底层工作包必须大于80工时,层级不超过6层(正确答案)C. 每一项任务需明确定义每个任务的开始及结束时间、资源等,任务要有明确的可交付成果D. 计划的每项任务应有明确的责任人,并提供主要负责人5. 以下关于项目计划的发布,描述不合理的一项是() [单选题] *A. 项目计划审核确认通过后,项目经理应及时进行项目计划的发布B. 项目启动后,项目经理只需将项目计划面向项目组成员进行发布即可(正确答案)C. 项目计划的发布建议以邮件形式进行,面向对象为项目干系人D. 项目计划发布目的:保障项目计划为项目干系人及时知晓,同时保障计划的执行6. 以下关于项目计划更新描述不正确的是() [单选题] *A. 项目计划更新主要是进行项目进度的反馈,它是项目组周例会、项目管理例会反馈项目进度的直接依据B. 项目计划的更新由项目组成员来反馈进行,项目经理只有知晓权(正确答案)C. 项目组依据项目计划的持续更新,以实时进行项目进度的管理监控D. 项目组核心成员在进行任务执行情况反馈的同时,还需完成项目计划进度的更新,以反馈项目进度7. IT项目评审管理流程中,项目组评审申请人的工作不包含() [单选题] *A. 申请评审活动B. 组织评审活动C. 跟踪解决评审遗留问题D. 选择评审组长并确认评审方式(正确答案)8. 评审会通过条件是() [单选题] *A. “严重问题”个数=0,且评审组长通过评审委员决议通过(正确答案)B. "严重问题”个数<1C. “严重问题”个数=0,评审组长通过评审委员决议需再次会议沟通的D. “严重问题”个数=0,评审组长通过评审委员决议需再次会议沟通的9. 以下关于组织评审活动的描述,不正确的是() [单选题] *A. 项目组无需在评审前做好评审委员的线下沟通工作(正确答案)B. 若评委请假人数超过总评委人数的三分之一,本次评审会议取消C. 评审申请人提前2个工作日将评审邀请及评审材料发送至评审组长及评审委员D. 项目组需提前打印好《评审意见表》《评审结论书》《评审问题跟踪表》,供评审时各评审委员提出意见10. 以下关于IT项目评审流程的描述,不正确的是() [单选题] *A. 项目组评审申请人通过邮件或其他方式将评审需求及评审材料提交至项目对接人进行评审申请B. 项目对接人接收到评审申请后需对评审内容进行判断,向验收负责人提供评审组长建议C. 项目组评审申请人依据项目实际情况确认评审方式(正确答案)D. 评审申请人按计划组织评审,提前2个工作日将评审邀请及评审材料发送至评审组长及评审委员11. 以下关于评审委员及评审组长选择标准的描述,不正确的是() [单选题] *A. 评审委员的确认,应由评审组长依据项目实际情况进行判断和选择B. 评审组长在进行评审委员选择时,确保覆盖上游代表、涉及的业务专家及技术专家即可(正确答案)C. 研发类IT项目,由系统验收负责人根据项目对接人的建议指定评审组长D. 非研发类IT项目,评审组长由相关领域架构负责人担任或信息技术管理本部负责人指定人员担任12. 以下关于重大变更审批的描述,错误的是() [单选题] *A. 以线下形式进行重大变更审批时,无需进行变更分析,只需让变更控制委员会签字即可(正确答案)B. 以会议形式进行重大变更审批时,会上需确定变更结果,并在变更控制委员会模块备注会议结果,并签字审批C. 变更决策人签署审批意见应在变更会议过程提出的问题解决后进行D. 重大变更审批需在变更分析后2个工作日内完成13. 以下那种情况不属于重大变更() [单选题] *A. 变更影响到某项目里程碑计划(包括上线及结项时间节点)、项目目标将发生变动B. 变更影响到项目阶段计划,但不影响里程碑计划(正确答案)C. 变更影响到项目预算D. 变更影响到项目特殊资源需求14. 以下说法错误的是() [单选题] *A. 判定为项目组能解决的风险问题定义为一般风险问题,由风险问题提出人指派问题风险解决人(正确答案)B. 风险解决效果评估需在2个工作日内进行验证和完成C. 一般风险问题,由项目经理指派问题风险解决人D. 项目干系人均可向项目组提出项目风险或问题15. 项目申请结项时,最开始应将材料提交至() [单选题] *A. IT规划与项目管理部项目对接人(正确答案)B. 业务部门验收负责人C. 流程与信息技术管理本部验收负责人D. B和C16. 以下关于《系统验收及转运维方案》描述,错误的是() [单选题] *A. 方案输出前,项目经理需征求验收人员意见B. 方案中应包括:交付物存放地址、系统验收及转运维依据、组织和人员、内容、时间计划等C. 方案输出后,需发送至验收总负责人处审核通过后,方可执行D. 方案需经验收人员确认,验收总负责人知晓即可执行(正确答案)17. 结项汇报会议的决策应以以下哪种方式进行() [单选题] *A. 业务验收总负责人结合各方意见进行决策B. 系统验收总负责人结合各方意见进行决策C. 项目发起人或发起人直管领导结合各方意见进行决策(正确答案)D. 项目发起人结合各方意见进行决策18. 风险问题升级的标准中,不包含() [单选题] *A. 问题及风险等级由项目成员判断为高,且项目经理初步协调有成果的风险及问题(正确答案)B. 问题及风险等级较高,且为跨系统、跨组织的,项目组不能承接处理的风险及问题C. 需要项目发起人层级、专家团进行讨论决策的风险及问题D. 其他项目组在协调讨论无果的风险及问题19. 以下关于《评审结论书》和评审后问题跟踪的描述,不正确的是() [单选题] *A. 项目组应整理输出《评审问题跟踪表》,并依据其时间要求跟踪解决问题B. 评审申请人会后应输出《评审结论书》,《评审问题跟踪表》由评审委员输出(正确答案)C. 问题的跟踪解决需进行反馈,解决情况需得到问题提出人(评审团)确认D. 问题提出人通过邮件、会签等确认问题解决,确认后评审申请人需在《评审问题跟踪表》上进行记录20. 项目结项后,关于项目资产交付工作的描述,不正确的有() [单选题] *A. 归档资料包含:立项、启动、计划、执行、监控、结项活动中产生的电子文档以及外来资料等B. 归档资料包含:项目生命周期产生的纸质文档如各种里程碑交付件的评审结论书、变更申请书等C. 项目组在进行文档交付的同时,同时也应确保人员的及时释放、进行固定资产的归还等D. 项目资产交付工作需在结项后三个工作日内完成,项目管理文档交由项目经理直接领导进行保管(正确答案)二、多项选择题(每题均4分)1. IT项目立项汇报准入标准除了项目目标数据量化、可衡量,且计划符合年度规划外,还应包括() *A. 项目范围得到项目干系人的确认认可(正确答案)B. 项目参与人员直属领导确认其团队成员可参与项目(正确答案)C. 资源评估(包含硬件、软件、人工费用等)符合预算(正确答案)D. 对应模块架构师确认的风险评估项,及其具解决举措(正确答案)2. 立项开始到项目启动前,需输出的交付件包括() *A. 《IT项目实施路径图》(正确答案)B. 《立项计划表》(正确答案)C. 《立项评审会议纪要》(正确答案)D. 《项目章程》(正确答案)3. 假如你是项目立项团队中一员,关于项目立项评审会议,你需要关注的有()*A. 评审委员:业务方评审委员由项目发起人确定,IT方评审委员由IT项目经理确定B. 为保障立项评审质量,项目组应做好在立项评审前的评审委员线下沟通工作,提前做好相应问题的应对方策(正确答案)C. 汇报面向对象:各评审委员,主要汇报内容:项目背景、目标、计划、范围、所需资源、风险等内容(正确答案)D. 汇报完后,各评审委员需给予点评并向发起部门决策人提供决策建议,输出《项目立项评审会议纪要》(正确答案)4. 阶段计划编制工作核心参与角色包括() *A. 需求组长(正确答案)B. 开发组长(正确答案)C. 测试组长(正确答案)D. 集成负责人(正确答案)5. 项目计划制定后的审核确认的方式,建议可选的有() *A. 口头协议B. 线下会签(正确答案)C. 邮件确认(正确答案)D. 会议讨论(正确答案)6. 评审的可选方式包括(),但都需输出《评审结论书》 *A. 正式评审(正确答案)B. 邮件评审(正确答案)C. 口头协议D. 审核、会签(正确答案)7. 变更管理流程中,属于IT项目经理工作职责的有() *A. 主导进行项目变更影响评估,并对变更类型进行判断(正确答案)B. 对重大变更内容进行决策C. 主导进行变更分析(正确答案)D. 变更文档入基线(正确答案)8. 项目组哪些工作内容预估需发生变化时,可以提出变更申请() *A. 项目目标、范围、成本(正确答案)B. 项目计划(正确答案)C. 需求、设计(正确答案)D. 人员(正确答案)9. 对项目提出风险问题时,建议描述的内容包括() *A. 风险问题的详尽描述(正确答案)B. 解决建议(正确答案)C. 期望解决时间(正确答案)D. 提供解决方案10. IT项目结项管理流程中需要输出的交付件包括() *A. 《结项申请书》(正确答案)B. 《系统验收及转运维方案》(正确答案)C. 《系统验收及转运维报告》(正确答案)D. 《结项报告》(正确答案)。
IT项目管理复习题及参考答案一、单项选择题(1)赶工一个任务时,你应该关注(C)A.尽可能多的任务B.非关键任务C.加速执行关键路径上的任务D.通过成本最低化加速执行任务(2)下列哪个不是项目管理计划的一部分?(C)A.里程碑图示B.进度C.数据库设计D.风险清单(3)对一个任务进行进度估算时,A是乐观者,估计是6天完成,B是悲观者,估计是24天完成,C是有经验者认为最有可能是12天完成,那么这个任务的历时估算是介于10天到16天的概率是(B)E1=(O+4M+P)/6δ1=(P-O)/6A.50%B.68.3%C.70%D.99.7%(4)关于浮动,下面除了哪个之外都是不正确的?(D)A.每个任务都有浮动B.只有复杂的项目有浮动C.浮动是在不增加项目成本的条件下,一个活动可以延迟的时间量D.浮动是在不影响项目完成时间的前提下,一个活动可以延迟的时间量(5)关于网络图,下面哪个是不正确的?(C)A.网络图可用于安排计划B.网络图展示任务之间的逻辑关系C.网络图可用于跟踪项目D.网络图可用于详细的时间管理(6)需求分析是回答系统必须(A)的问题A.做什么B.怎么做C.何时做D.为谁做(7)为了有效地管理项目,应该将工作分解为更小的部分,以下各项中,哪一项不能说明任务应该分解到什么程度?(A)A.可以在80小时内完成B.不能再进一步进行逻辑细分了C.可由一个人完成D.可以进行实际估算(8)下面哪个不是需求管理的过程(A)A.需求设计B.需求获取D.需求变更(9)(A)是用系统的功能数量来测量其规模,与实现产品所使用的语言和技术没有关系的。
A.功能点B.对象点C.代码行D.用例点(10)如果你是某项目的项目经理,你已经估算出每个单元的成本是¥129。
这个项目一共有1200单元,你采用什么估算方法?(B)A.自下而上估算法B.类比估算法C.专家估算法D.参数估算法(11)风险的三个属性是(C)A.风险发生的时间、地点、负责人B.风险事件、时间、影响C.风险事件、概率、影响D.风险数量、风险影响程度、概率(12)“质量成本”是一个项目管理概念,它说明了下列哪项成本(A)A.额外需求的成本B.需求变更的成本C.确保符合需求的成本D.固定成本(13)在风险分析过程中,确定已经识别的一个风险事件是无法避免的,也是不能减轻的,也不能投保,这是一个关键的风险事件,一旦发生可能造成项目的失败,项目经理最佳的选择是(C)A.降低风险的级别,项目团队将找到一个克服故障的方法B.特别关注,加强管理该风险事件和所有的相关事件C.让风险评估小组继续分析该风险事件,直到降低预期影响D.忽略风险评估,因为不管赋予什么值,都只是一个估算。
期末考查题一、请列举出影响软件开发工作效率的主要因素,并解释怎样才能提高软件开发的生产率?一、答:影响软件开发工作效率的主要因素,一般包括资本、方法、技术、质量、员工工作绩效、企业文化。
其中,资本投入影响生产率的主要原因是设备的投资以及设备的利用情况。
技术因素主要是指技术的应用情况,只有技术被充分地应用,才能发挥技术的优势。
员工工作绩效主要是指员工的工作能力和工作动机。
企业文化时时刻刻都在影响着组织的生产率。
提高软件开发的效率的方法:1、提高项目成员的工作技能。
即使在组建项目团队时每个成员的技能都是合格的,每个人仍然需要不断学习,无论对于项目还是人生而言都是有益的。
项目经理应当组织一些有针对性的培训,提高项目成员的工作技能,使他们在开发产品时不仅做得好而且做得快。
2、制定合适的软件过程。
软件过程定义了做事的主要步骤,如果过程混乱,做事颠三倒四的话,势必伤害生产效率。
虽然人们都知道开发软件要经历需求分析、系统设计、编程、测试这些阶段,但是严格的线性顺序并不见得就是最优的,因为许多局部工作可以并行开展甚至提前开展。
二、阅读下述材料,请分析项目出了什么问题?如果由你来担任项目经理,你会如何管理此项目?海正公司的赵晓东最近心里挺烦。
公司前一段签了一个100多万元的单子,由于双方老板很熟,且都希望项目尽快启动,在签合同时也没有举行正式的签字仪式。
合同签完,公司老总很快指定赵晓东及其他8名员工组成项目组,由赵晓东任项目经理.老总把赵晓东引见给客户老总,客户老总在业务部给他们安排了一间办公室。
项目进展开始很顺利,赵晓东有什么事都与客户老总及时沟通。
可客户老总很忙,经常不在公司。
赵晓东想找其他部门的负责人,可他们不是推托说做不了主,就是说此事与他们无关,有的甚至说根本就不知道这事儿。
问题得不到及时解决不说,很多手续也没人签字。
项目组内部问题也不少,有的程序员多次越过赵晓东直接向老板请示问题;几个程序员编的软件界面不统一;项目支出的每笔费用,财务部都要求赵晓东找老板签字。

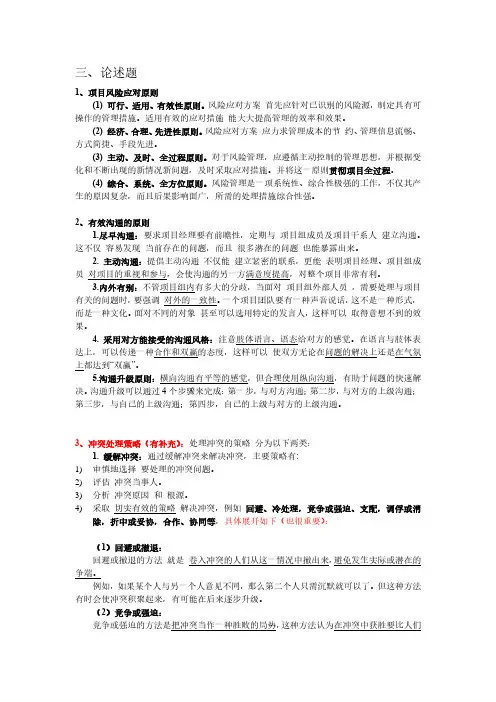

三、论述题1、项目风险应对原则(1) 可行、适用、有效性原则。
风险应对方案首先应针对已识别的风险源,制定具有可操作的管理措施。
适用有效的应对措施能大大提高管理的效率和效果。
(2) 经济、合理、先进性原则。
风险应对方案应力求管理成本的节约、管理信息流畅、方式简捷、手段先进。
(3) 主动、及时、全过程原则。
对于风险管理,应遵循主动控制的管理思想,并根据变化和不断出现的新情况新问题,及时采取应对措施。
并将这一原则贯彻项目全过程。
(4) 综合、系统、全方位原则。
风险管理是一项系统性、综合性极强的工作,不仅其产生的原因复杂,而且后果影响面广,所需的处理措施综合性强。
2、有效沟通的原则1.尽早沟通:要求项目经理要有前瞻性,定期与项目组成员及项目干系人建立沟通。
这不仅容易发现当前存在的问题,而且很多潜在的问题也能暴露出来。
2. 主动沟通:提倡主动沟通不仅能建立紧密的联系,更能表明项目经理、项目组成员对项目的重视和参与,会使沟通的另一方满意度提高,对整个项目非常有利。
3.内外有别:不管项目组内有多大的分歧,当面对项目组外部人员,需要处理与项目有关的问题时,要强调对外的一致性。
一个项目团队要有一种声音说话,这不是一种形式,而是一种文化。
面对不同的对象甚至可以选用特定的发言人,这样可以取得意想不到的效果。
4. 采用对方能接受的沟通风格:注意肢体语言、语态给对方的感觉。
在语言与肢体表达上,可以传递一种合作和双赢的态度,这样可以使双方无论在问题的解决上还是在气氛上都达到“双赢”。
5.沟通升级原则:横向沟通有平等的感觉,但合理使用纵向沟通,有助于问题的快速解决。
沟通升级可以通过4个步骤来完成:第一步,与对方沟通;第二步,与对方的上级沟通;第三步,与自己的上级沟通;第四步,自己的上级与对方的上级沟通。
3、冲突处理策略(有补充):处理冲突的策略分为以下两类:1. 缓解冲突:通过缓解冲突来解决冲突,主要策略有:1)审慎地选择要处理的冲突问题。
IT项目管理试题(共五则)第一篇:IT项目管理试题《IT项目管理》试题一、简述题(要求就问题涉及的概念、内容、内涵、方法和工具做简要分析,每小题15分)1、企业实施信息化管理的基本原因2、ERP与BPR的区别与联系3、项目管理的知识体系包含的基本内容4、精益化项目管理的目标与特点二、综合论述题(论述要充分、层次要清晰,该题40分)1、论述“IE+IT”竞争性项目管理的思维、方法和基本过程,并就工作中的事例(最好选择IT应用事例)做实证性应用分析。
第二篇:IT项目管理甲方IT项目管理概要一、项目管理要求:a) 对业务行业背景有一定了解。
b) 评估方案的合理性。
c) 项目整体管理能力。
二、项目启动前制定项目管理规划大纲:a) 制定一个历程碑纲要,类似于:立项申请-供应商选定-合同审核及签订-项目启动会召开……。
三、确认业务需求,明确项目方案:a) 组织业务人员与供应商沟通,供应商明确业务需求。
四、项目启动工作:a) 组织相关领导及业务负责人和供应商,主要议题是就系统功能达成共识。
b) 供应商给出项目整体开发计划。
五、建立项目管理进度汇报制度:a) 要求供应商项目进度定期汇报,管控项目进度。
b) 就项目中需要协调事宜积极对应。
c) 项目进度定期向部门领导汇报。
六、考察供应商是否有完善的工程及项目管理机制a) 工程管理文档主要有:需求管理、准备阶段、结构化数据化业务模型、数据库设计、开发指导书设计、开发和单元测试、测试、线发布、上线跟踪。
b) 项目管理文档主要有:项目策划与监控、问题管理、风险管理、阶段判断会、QA管理、评审、配置管理、变更管理、决策与分析、数据验证、知识管理、_研发体系过程管理。
c) 不定期的检查项目文档是否完成或及时更新。
七、避免因需求频繁变更导致项目延期:a) 规范需求说明书,在需求说明书中强调用例分析,场景模拟和业务流程。
b) 加强供应商与业务之间的沟通,尽量避免供应商对业务需求理解偏差。

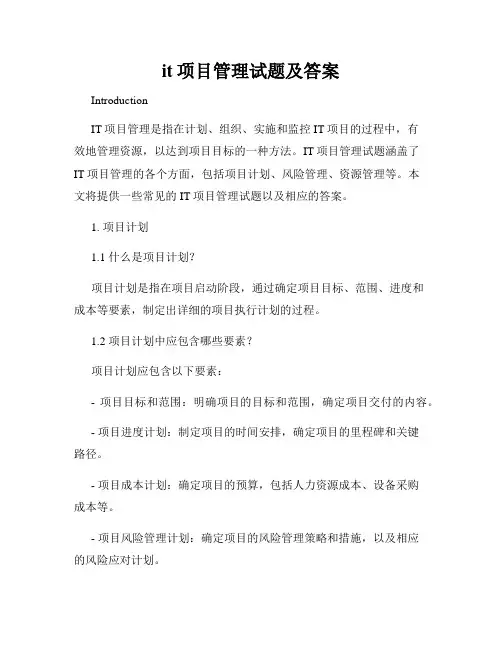

it项目管理试题及答案IntroductionIT项目管理是指在计划、组织、实施和监控IT项目的过程中,有效地管理资源,以达到项目目标的一种方法。
IT项目管理试题涵盖了IT项目管理的各个方面,包括项目计划、风险管理、资源管理等。
本文将提供一些常见的IT项目管理试题以及相应的答案。
1. 项目计划1.1 什么是项目计划?项目计划是指在项目启动阶段,通过确定项目目标、范围、进度和成本等要素,制定出详细的项目执行计划的过程。
1.2 项目计划中应包含哪些要素?项目计划应包含以下要素:- 项目目标和范围:明确项目的目标和范围,确定项目交付的内容。
- 项目进度计划:制定项目的时间安排,确定项目的里程碑和关键路径。
- 项目成本计划:确定项目的预算,包括人力资源成本、设备采购成本等。
- 项目风险管理计划:确定项目的风险管理策略和措施,以及相应的风险应对计划。
2. 风险管理2.1 什么是项目风险管理?项目风险管理是指在项目启动阶段,识别、评估和应对可能对项目目标造成不利影响的风险的过程。
2.2 项目风险管理的步骤有哪些?项目风险管理的步骤包括:- 风险识别:识别可能对项目目标产生不利影响的各类风险,包括技术风险、市场风险等。
- 风险评估:对已识别的风险进行定性和定量评估,确定其可能性和影响程度。
- 风险应对:制定相应的风险应对策略,包括风险规避、风险转移、风险缓解等。
- 风险监控:在项目执行过程中,跟踪和监控已识别的风险,及时应对潜在的风险。
3. 资源管理3.1 什么是项目资源管理?项目资源管理是指在项目执行过程中,有效地管理和利用项目所需的各类资源,包括人力资源、物质资源、财务资源等。
3.2 项目资源管理的关键任务有哪些?项目资源管理的关键任务包括:- 人力资源分配:确定项目所需的人力资源,并根据项目进度计划,合理分配人员到不同的任务和工作包中。
- 物质资源采购:根据项目需求,制定物质资源采购计划,并与供应商进行协商和合作。
IT软件项目管理概述1.什么是项目?项目的特征有哪些?项目是一个特殊的将要被完成的有限任务。
它是在一定时间内,满足一系列特定目标的多项相关工作的总称。
项目的特征主要有:项目的独特性;项目的一次性;项目的组织性;项目的生命期;项目的资源消耗性;项目的目标冲突性;项目后果的不确定性。
2.什么是项目管理?项目管理有哪些特征?有哪些基本内容?项目管理就是在项目活动中运用专门的知识、技能、工具和方法,使项目达到预期目标的过程,是以项目作为管理对象,通过一个临时性的、专门的组织,对项目进行计划、组织、执行和控制,并在时间、成本、性能、质量等方面达到预期目标的一种系统管理方法。
项目管理的特征主要有:项目管理对象是项目;系统工程思想贯穿项目管理的全过程;项目管理的组织具有一定的特殊性;项目管理的体制是基于团队管理的个人负责制,项目经理是整个项目组中协调、控制的关键;项目管理的要点是创造和保持一个使项目顺利进行的环境,使置身于这个环境的人们能在集体中协调工作以完成预定目标;项目管理的方法、工具和技术手段具有先进性。
项目管理的基本内容主要包括:项目综合管理;项目范围管理;项目时间管理;项目成本管理;项目质量管理;项目人力管理;项目风险管理;项目沟通管理;项目采购管理九大知识领域。
3.IT软件项目的独特性表现在哪些方面?生产无形的产品;过程没有明显的划分;大都是“一次性”的人力消耗型项目。
4.IT软件项目管理包括哪些阶段和活动?软件项目管理分为六个阶段:需求分析阶段;概要设计阶段;详细设计阶段;编码阶段;测试阶段;安装及维护阶段。
IT软件项目管理的活动包括:编写项目建议书;项目成本的度量;项目计划和进度安排;项目监控和复审;人员选择和评估;项目报告的准备和发布。
5.典型的IT软件项目管理的组合模式是什么结构?试用图表示,并说明每个成员的主要职责。
IT软件项目管理的组合模式是层次结构。
在一个典型的IT软件项目中,它的组织模式如图所示。
IT项目管理复习题1一、名词解释(4 ×5 = 20分)二、简答题(10 ×3 = 30分)三、论述题(25 ×2 = 50分)复习题一、名词解释计划值PV,实际成本AC,挣值EVCV,SV,SPI书本154关键路径CPM,自由时差,ES,EF,总时差,正推法,书本128项目时间管理,活动定义(活动/任务),进度安排、控制;活动排序、资源估计、工期估计;活动清单、属性;里程碑;依赖关系(关系);网络图,双代号网络图法AOA(箭线图法ADM)前导图法PDM;116-120 活动间的4中关系1201.项目生命周期一系列项目阶段的集合。
几本阶段包括定义、开发、实施和收尾。
项目先后衔接的各个阶段的全体一般称为项目生命期,不同的项目类型有不同的阶段,子项目也可以具有不同的项目生命期,项目生命周期的几个基本阶段包括概念、开发、实施和收尾。
项目可行性阶段是指概念和开发;项目获取阶段是指实施与收尾。
由此,项目管理过程一般归纳为五个阶段:启动、计划、实施/执行、控制、收尾。
2.项目干系人项目干系人包括项目当事人和其利益受该项目影响(受益或受损)的个人和组织,也可以把他们称作项目的利害关系者。
除项目当事人外,项目干系人还可能包括政府的有关部门、社区公众、项目用户、新闻媒体、市场中潜在的竞争对手和合作伙伴等,甚至项目班子成员的家属也应视为项目干系人。
3.项目管理知识领域是项目经理必备的一些重要的知识和能力。
项目管理的9大知识领域:项目管理分九个知识领域,分别是成本管理、质量管理、时间管理、范围管理、人力资源管理、沟通管理、风险管理、采购管理和整体管理。
1)项目整体管理:1.1项目计划制订1.2项目计划实施1.3整体变更控制2)项目范围管理:2.1启动2.2范围计划编制2.3范围定义2.4范围核定2.5范围变更控制3)项目时间管理:3.1活动定义3.2活动排序3.3历史估算3.4进度计划编制3.5进度计划控制4)项目成本管理:4.1资源计划编制4.2成本估算4.3成本预算4.4成本控制5)项目质量控制:5.1质量计划编制5.2质量保证5.3质量控制6)项目人力资源管理:6.1组织的计划编制6.2人员获取6.3班子组建7)项目沟通管理:7.1沟通计划编制7.2信息发布7.3绩效报告7.4管理收尾8)项目风险管理:8.1风险识别8.2风险量化8.3定性风险分析8.4定量风险分析8.5风险应对计划编制8.6风险监控9)项目采购管理:9.1采购计划编制9.2询价计划编制9.3询价9.4供方选择9.5合同管理9.6合同收尾4.PMBOKPMBOK(Project Management Body of Knowledge)即项目管理知识体系,是美国项目管理协会(PMI)对项目管理所需的知识、技能和工具进行的概括性描述,定义了项目生命周期、5步流程和9大知识领域。
计算机软件资格考试中级系统集成项目管理工程师题库一第一章信息化知识1 [单选题] 在信息的传(江南博哥)输模型中,数模转换器是()。
A.信源B.信道C.译码器D.编码器正确答案:C参考解析:译码器是编码器的逆变换设备,把信道上送来的信号(原始信息与噪声的叠加)转换成信宿能接受的信号,包括解调器、译码器、数模转换器等。
2 [单选题] ()指信息获取、传输带来的成本在可以接受的范围之内。
A.完整性B.可靠性C.经济性D.安全性正确答案:C参考解析:经济性指信息获取、传输所带来的成本在可以接受的范围之内。
3 [单选题] 信息的传输模型中包括信源、编码器、信道、解码器、信宿、噪声等要素。
噪声主要对()形成干扰或影响。
A.信源B.编码器C.信道D.解码器正确答案:C参考解析:根据信息的传输模型,噪声主要对信道造成干扰。
4 [单选题] 下列不是信息技术发展趋势和新技术应用是()。
A.百度网盘和云计算B.互联网+和海绵城市C.智能制造和5GD.物联网和智能手机正确答案:B参考解析:信息技术发展趋势和新技术应用主要包括以下几个方面:高速度大容量、集成化和平台化、智能化、虚拟计算、通信技术、遥感和传感技术、移动智能终端、以人为本和信息安全。
5 [单选题] 《国家信息化领导小组关于我国电子政务建设指导意见》中明确指出政务内网主要是()以上政务部门的办公网,与其下属政务部门的办公网物理隔离。
A.省级B.副省级C.市级D.副市级正确答案:B参考解析:电子政务建设的主要任务概括为:扎实推进电子政务。
围绕提高治国理政能力,统筹协调、合理布局、因地制宜、分步实施。
整合政府网络资源,构建统一的电子政务网络,推动部门间信息共享和业务协同。
加强基础数据资源、政务信息资源建设。
完善重点业务系统,稳步推进经济调节、市场监管、社会管理、公共服务等领域的政务系统建设,提高行政效率,推动政府管理创新。
不断完善政府门户网站、推进政务公开、改善公共服务和加快服务型政府建设,具体分为如下8个方面:(1)建设和整合统一的电子政务网络。
《IT项目管理》题库考试复习题目录一、名词解释 (6)1、项目生命周期 (6)2、项目经理 (6)3、项目干系人 (6)4、项目章程 (6)5、项目目标 (7)6、项目需求 (7)7、泛项目 (7)8、项目管理知识领域 (7)9、项目管理成熟度模型 (7)10、PMBOK (8)11、项目过程组 (8)12、质量功能表 (8)13、净现值法 (8)14、里程碑 (9)15、多项目管理 (9)16、项目组织 (9)17、平衡矩阵型组织 (9)18、项目管理办公室 (10)19、范围管理 (10)20、范围说明书 (10)21、范围规划 (10)22、项目范围 (11)23、工作分解结构 (11)24、工作包 (11)25、范围核实 (11)26、活动定义 (11)27、甘特图 (12)28、责任分配矩阵 (12)30、前导图法(PDM) (12)31、计划评审技术(PERT) (12)32、关键线路法(CPM) (12)33、时间成本平衡法 (13)34、总时差 (13)35、挣值管理 (13)36、成本预算 (13)37、成本控制变更系统 (13)38、挣值(EV) (14)39、进度偏差(SV) (14)40、费用偏差(CV) (14)41、成本绩效指数(CPI) (14)42、项目质量 (14)43、质量保证 (14)44、质量控制 (15)45、PDCA循环 (15)46、鱼刺图 (15)47、帕累托图 (15)48、风险管理计划 (15)49、风险管理过程 (16)50、应急准备金 (16)51、管理准备金 (16)52、头脑风暴法 (16)53、风险定性分析 (16)54、风险应对策略 (16)55、风险 (17)56、总价合同 (17)57、成本补偿合同 (17)58、马斯洛需求层次理论 (17)59、X理论 (17)60、Y理论 (18)62、激励 (19)63、沟通管理过程 (19)64、沟通计划 (19)65、多项目管理 (20)66、大项目管理 (20)二、简答题 (20)1、简述IT项目管理的发展状况及目前主要的项目管理组织。
一.填空1.IT项目失败的主要原因有哪几个?一是由于IT项目的复杂性;二是由于缺乏合格的IT项目管理人才。
2.越来越多的的企业引入项目管理,将它作为主要的(运作模式)和提高企业运作效率的(解决方案)。
3.自从有了人类就有了活动,这些活动具有三个基本特点是(目的性)、(依存性)、(知识性)。
4、IT随着人类的发展,有组织的活动逐步分化为2种类型,它们分别是(项目)和(作业)。
5、管理是社会组织中为了实现预期目标,以人为活动中心进行协调活动,这一表达包括五个观点:(1)管理的目的是为实现(预期目标),(2)管理的(本质)是协调,(3)协调的是(社会组织中的)人,(4)协调的(方法)是多种多样的,(6)协调的关键是(人)。
6、PMBOK中的核心知识领域有四个,他们是范围管理、时间管理、费用管理、质量管理。
之所以称其为核心知识领域,是因为在这几个方面将形成具体的项目目标。
7.信息技术是以电子计算机和现代通信为主要手段,实现信息的(获取)、(加工)、(传递)、(应用)等功能的技术总和。
8.组织环境包括(自然环境)和社会环境,是(组织系统)所处的环境。
10、美国著名的心理学家XX提出,一个没有受到激励的人,仅能发挥其能力的(20%-30% )而当他受到激励时,其能力可发挥到( 80%-90% )。
11.随着IT的不断发展,信息战略已由组织的部门职能战略提升为(组织的核心)战略,信息系统也成为(组织战略)的核心。
12.项目风险管理是为减轻潜在的不利事件对项目的影响而采取的一项活动,风险管理的主要过程包括:___风险管理规划、风险识别、定性风险分析、定量风险分析、风险应对规划、风险监控。
13.信息技术是以电子计算机和现代通信为主要手段,实现信息的( 获取、加工、传递、利用)等功能的技术总和。
14.范围是指(产生项目产品所包括的所有工作及产生这些产品经过的所有)过程。
项目范围管理是指(对项目包括什么与不包括什么的定义与控制)过程,没有包含在(工作分解结构即WBS)里的工作是不应该做的。
软件学院研究生课程“IT项目管理”考试题答案(08级脱产班)一、填空:(每题2分,10题共20分)1、人们已经认识到IT 项目失败的原因主要有两个,一是由于IT 应用项目越来越复杂;二是由于缺乏合格的IT 项目管理人才。
2、越来越多的企业引入项目管理,把它作为主要的运作模式和提高企业运作效率的解决方案.3、自从有了人类,就有了活动,这些活动具有的三个基本特点是目的性、依存性和知识性。
4、IT随着人类的发展,有组织的活动逐步分化为2种类型,它们分别是作业和项目。
5、管理是社会组织中,为了实现预期目标,以人为中心进行的协调活动。
这一表述包含了以下五个观点:(1)管理的目的是为了实现预期目标。
(2)管理的本质是协调.(3)协调必定产生在社会组织之中。
(4)协调的中心是人。
(5)协调的方法是多种多样的.6、P MBOK中核心的知识领域有4个,它们是范围管理、时间管理、成本管理、质量管理.之所以称其为核心知识领域,是因为在这几个方面将形成具体的项目目标。
7、信息技术是以电子计算机和现代通信为主要手段,实现信息的获取、加工、传递和利用等功能的技术总和。
8、组织环境包括自然环境和社会环境,是组织系统所处的环境.9、范围是指产生项目产品所包括的所有工作及产生这些产品所用的过程。
项目范围管理是指对项目包括什么与不包括什么的定义与控制过程。
10、美国著名心理学家詹姆斯指出,一个没有受过激励的人,仅能发挥其能力的20%至30%,而当他受到激励时,其能力可以发挥到80%至90%.二、选择题:(单选题,请选择最佳答案。
每题2分, 10题共20分)1、以下哪一项不是系统方法的内容( B ).a.系统观念b.系统测试c.系统分析d.系统管理2、以下哪一项不属于项目管理的辅助知识领域。
( A )a.项目质量管理b.人力资源管理c.沟通管理d.风险管理3、以下哪一项是项目定义阶段中启动过程的一个主要成果。
(C)a.获得足够的项目经费b.编制项目计划c.选择一位项目经理d.完成工作分解结构4、项目成本管理包括的主要过程有 ( D )。
一.填空1.IT项目失败的主要原因有哪几个?一是由于IT项目的复杂性;二是由于缺乏合格的IT项目管理人才。
2.越来越多的的企业引入项目管理,将它作为主要的(运作模式)和提高企业运作效率的(解决方案)。
3.自从有了人类就有了活动,这些活动具有三个基本特点是(目的性)、(依存性)、(知识性)。
4、IT随着人类的发展,有组织的活动逐步分化为2种类型,它们分别是(项目)和(作业)。
5、管理是社会组织中为了实现预期目标,以人为活动中心进行协调活动,这一表达包括五个观点:(1)管理的目的是为实现(预期目标),(2)管理的(本质)是协调,(3)协调的是(社会组织中的)人,(4)协调的(方法)是多种多样的,(6)协调的关键是(人)。
6、PMBOK中的核心知识领域有四个,他们是范围管理、时间管理、费用管理、质量管理。
之所以称其为核心知识领域,是因为在这几个方面将形成具体的项目目标。
7.信息技术是以电子计算机和现代通信为主要手段,实现信息的(获取)、(加工)、(传递)、(应用)等功能的技术总和。
8.组织环境包括(自然环境)和社会环境,是(组织系统)所处的环境。
10、美国著名的心理学家XX提出,一个没有受到激励的人,仅能发挥其能力的(20%-30% )而当他受到激励时,其能力可发挥到( 80%-90% )。
11.随着IT的不断发展,信息战略已由组织的部门职能战略提升为(组织的核心)战略,信息系统也成为(组织战略)的核心。
12.项目风险管理是为减轻潜在的不利事件对项目的影响而采取的一项活动,风险管理的主要过程包括:___风险管理规划、风险识别、定性风险分析、定量风险分析、风险应对规划、风险监控。
13.信息技术是以电子计算机和现代通信为主要手段,实现信息的( 获取、加工、传递、利用)等功能的技术总和。
14.范围是指(产生项目产品所包括的所有工作及产生这些产品经过的所有)过程。
项目范围管理是指(对项目包括什么与不包括什么的定义与控制)过程,没有包含在(工作分解结构即WBS)里的工作是不应该做的。
一.填空1.IT项目失败的主要原因有哪几个?一是由于IT项目的复杂性;二是由于缺乏合格的IT项目管理人才。
2.越来越多的的企业引入项目管理,将它作为主要的(运作模式)和提高企业运作效率的(解决方案)。
3.自从有了人类就有了活动,这些活动具有三个基本特点是(目的性)、(依存性)、(知识性)。
4、IT随着人类的发展,有组织的活动逐步分化为2种类型,它们分别是(项目)和(作业)。
5、管理是社会组织中为了实现预期目标,以人为活动中心进行协调活动,这一表达包括五个观点:(1)管理的目的是为实现(预期目标),(2)管理的(本质)是协调,(3)协调的是(社会组织中的)人,(4)协调的(方法)是多种多样的,(6)协调的关键是(人)。
6、PMBOK中的核心知识领域有四个,他们是范围管理、时间管理、费用管理、质量管理。
之所以称其为核心知识领域,是因为在这几个方面将形成具体的项目目标。
7.信息技术是以电子计算机和现代通信为主要手段,实现信息的(获取)、(加工)、(传递)、(应用)等功能的技术总和。
8.组织环境包括(自然环境)和社会环境,是(组织系统)所处的环境。
10、美国著名的心理学家XX提出,一个没有受到激励的人,仅能发挥其能力的(20%-30% )而当他受到激励时,其能力可发挥到( 80%-90% )。
11.随着IT的不断发展,信息战略已由组织的部门职能战略提升为(组织的核心)战略,信息系统也成为(组织战略)的核心。
12.项目风险管理是为减轻潜在的不利事件对项目的影响而采取的一项活动,风险管理的主要过程包括:___风险管理规划、风险识别、定性风险分析、定量风险分析、风险应对规划、风险监控。
13.信息技术是以电子计算机和现代通信为主要手段,实现信息的( 获取、加工、传递、利用)等功能的技术总和。
14.范围是指(产生项目产品所包括的所有工作及产生这些产品经过的所有)过程。
项目范围管理是指(对项目包括什么与不包括什么的定义与控制)过程,没有包含在(工作分解结构即WBS)里的工作是不应该做的。
IT项目管理复习题1一、名词解释(4 ×5 = 20分)二、简答题(10 ×3 = 30分)三、论述题(25 ×2 = 50分)复习题一、名词解释计划值PV,实际成本AC,挣值EVCV,SV,SPI书本154关键路径CPM,自由时差,ES,EF,总时差,正推法,书本128项目时间管理,活动定义(活动/任务),进度安排、控制;活动排序、资源估计、工期估计;活动清单、属性;里程碑;依赖关系(关系);网络图,双代号网络图法AOA(箭线图法ADM)前导图法PDM;116-120 活动间的4中关系1201.项目生命周期一系列项目阶段的集合。
几本阶段包括定义、开发、实施和收尾。
项目先后衔接的各个阶段的全体一般称为项目生命期,不同的项目类型有不同的阶段,子项目也可以具有不同的项目生命期,项目生命周期的几个基本阶段包括概念、开发、实施和收尾。
项目可行性阶段是指概念和开发;项目获取阶段是指实施与收尾。
由此,项目管理过程一般归纳为五个阶段:启动、计划、实施/执行、控制、收尾。
2.项目干系人项目干系人包括项目当事人和其利益受该项目影响(受益或受损)的个人和组织,也可以把他们称作项目的利害关系者。
除项目当事人外,项目干系人还可能包括政府的有关部门、社区公众、项目用户、新闻媒体、市场中潜在的竞争对手和合作伙伴等,甚至项目班子成员的家属也应视为项目干系人。
3.项目管理知识领域是项目经理必备的一些重要的知识和能力。
项目管理的9大知识领域:项目管理分九个知识领域,分别是成本管理、质量管理、时间管理、范围管理、人力资源管理、沟通管理、风险管理、采购管理和整体管理。
1)项目整体管理:1.1项目计划制订1.2项目计划实施1.3整体变更控制2)项目范围管理:2.1启动2.2范围计划编制2.3范围定义2.4范围核定2.5范围变更控制3)项目时间管理:3.1活动定义3.2活动排序3.3历史估算3.4进度计划编制3.5进度计划控制4)项目成本管理:4.1资源计划编制4.2成本估算4.3成本预算4.4成本控制5)项目质量控制:5.1质量计划编制5.2质量保证5.3质量控制6)项目人力资源管理:6.1组织的计划编制6.2人员获取6.3班子组建7)项目沟通管理:7.1沟通计划编制7.2信息发布7.3绩效报告7.4管理收尾8)项目风险管理:8.1风险识别8.2风险量化8.3定性风险分析8.4定量风险分析8.5风险应对计划编制8.6风险监控9)项目采购管理:9.1采购计划编制9.2询价计划编制9.3询价9.4供方选择9.5合同管理9.6合同收尾4.PMBOKPMBOK(Project Management Body of Knowledge)即项目管理知识体系,是美国项目管理协会(PMI)对项目管理所需的知识、技能和工具进行的概括性描述,定义了项目生命周期、5步流程和9大知识领域。
5.净现值法NPV(NPV法,net present value method)是指把所有预期的未来现金流入和流出都折算成现值,以计算一个项目预期的净货币收益与损失。
是评价投资方案的一种方法。
该方法是利用净现金效益量的总现值与净现金投资量算出净现值,然后根据净现值的大小来评价投资方案。
净现值为正值,投资方案是可以接受的;净现值是负值,投资方案就是不可接受的。
净现值越大,投资方案越好。
净现值法是一种比较科学也比较简便的投资方案评价方法。
6.投资回收期法是计算项目投产后在正常生产经营条件下的收益额和计提的折旧额、无形资产摊销额用来收回项目总投资所需的时间,与行业基准投资回收期对比来分析项目投资财务效益的一种静态分析法。
投资回收期法是以设备的收益算出回收设备投资所需的时间,以评价其经济性的一种方法,也称为投资偿还期法。
回收期愈短愈好,可以此作为评价标准。
但这种方法是基于资金周转,即短期经济性的角度提出的评价方法,它缺少对耐用年限(使用寿命)的考虑。
7.项目组织针对某特定任务,由组织各部门调集专业人才,并指派项目负责人在特定时间内完成任务。
项目组织是保证工程项目正常实施的组织保证体系,就项目这种一次性任务而言,项目组织建设包括从组织设计、组织运行、组织更新到组织终结这样一个生命周期。
项目管理要在有限的时间、空间和预算范围内将大量物资、设备和人力组织在一起,按计划实施项目目标,必须建立合理的项目组织。
项目组织机构的主要类型:(1)职能组织型:该结构呈金字塔形,高层管理者位于金字塔的顶部,中层和底层管理者则沿着塔身向下分布。
公司的经营活动按照设计、生产、营销和财务等职能划分成部门;一个项目可以作为公司中某个职能部门的一部分,这个部门应该是对项目的实施最有帮助或最有可能使项目成功的部门,例如开发一个新产品项目可以被安排在技术部门的下面,直接由技术部门经理负责。
(2)项目组织型:在这种组织形式中,每个项目就如同一个微型公司那样运作,项目组的成员来自不同的部门,完成每个项目所需的资源完全分配给这个项目,专门为该项目服务。
(3)矩阵组织型:现代大型项目中应用最广泛的新型组织形式,它是职能组织型和项目组织型的结合,将职能组织型的纵向优势和项目组织型的横向优势有效起来。
一个矩阵组织型由垂直的职能部门和水平的不同项目组结合而成一个矩阵,把集权和分权结合起来,从而加强了各职能部门同各项目之间的协作关系。
可细分为:弱矩阵、平衡矩阵、强矩阵。
(4)复合式的组织形式:一是指在公司的项目组织形式中有职能式、项目式或矩阵式二种以上的组织形式;二是指在一个项目的组织形式中包含上述二种结构以上的模式,例如在职能式项目组织结构的项目中,其子项目采取项目式组织结构等。
8.项目管理办公室项目管理办公室(PMO,Project Management Office),是在组织内部将实践、过程、运作形式化和标准化的部门,这些标准化的程序应该能形成一致和可重复的结果,同时项目成功的机率是上升的。
PMO是组织内部项目管理最优实践的中心,是组织提高项目分析、设计、管理、检查等方面能力的关键资源。
PMO 组织模式有三种:支持式、教练式、管理式。
PMO可以达到以下作用:* 建立组织的项目管理的制度标准。
* 在组织内部增强沟通,平衡资源的使用。
* 提高员工的项目管理水平,提高组织的项目成功率。
9.范围管理“范围”的概念包含产品范围和项目范围两方面。
范围管理是对项目包括什么和不包括什么的定义与控制过程,使项目组与项目干系人就达成项目的工作目标、需要完成的工作内容建立共识,确保项目包含且仅包含所有需要完成的工作,确认项目各方的分工和责任。
项目范围管理工作内容包括:项目启动、编制范围计划、范围定义(界定)、范围核实、范围变更控制。
10.范围说明书范围说明书详细说明了为什么要进行这个项目,明确了项目的目标和主要的可交付成果,是项目班子和任务委托者之间签订协议的基础,也是未来项目实施的基础,并且随着项目的不断实施进展,需要对范围说明进行修改和细化,以反映项目本身和外部环境的变化。
在实际的项目实施中,不管是对于项目还是子项目,项目管理人员都要编写其各自的项目范围说明书。
11.范围规划范围规划是逐步详细阐述产生项目产品的项目工作(项目范围),并将其形成文字的过程。
项目范围规划从产品描述的初步投入、项目章程,以及制约因素和假设的初步定义开始。
范围规划的产出是范围说明书、范围管理计划及相关的详细资料。
12.项目范围项目范围,指为提供具有典型特征与功能的产品或服务所需完成的工作。
项目计划作为衡量标准,项目范围=产品实现过程+项目管理过程。
13.产品分析指明确产品或服务的典型特征与功能的产品或服务所需要完成的工作。
产品分析是范围规划的工具和技术,产品分析意味着开发一个更好、更明确的项目产品。
它包括这样一些技术,如:系统分析、系统工程、价值工程、价值分析、功效分析和质量功能展示QFD等。
14.工作分解结构是一种以结果为导向的分解方法,用于分析项目所涉及工作,所有这些工作构成了项目的整体范围,是计划和管理项目进度、成本和变更的基础。
工作分解结构(WBS,Work Breakdown Structure)以可交付成果为导向对项目要素进行的分组,它归纳和定义了项目的整个工作范围每下降一层代表对项目工作的更详细定义。
对项目工作的分解通常按照WBS的原理进行,将项目按照其内在结构或实施过程的顺序进行逐层分解形成结构图。
它可以将整个项目分解成相对独立、内容单一、易于成本核算与检查的项目单元,并能把各项目单元在项目中的地位与构成直观地表示出来。
WBS可以明确各工作单元之间的逻辑关系与工作关系,使每个单元具体地落实到责任者,并能进行各部门、各专业的协调。
15.工作包WBS的最低层次的项目可交付成果或产品称为工作包(Work Package),具有以下特点:1)可以分配给另一位项目经理进行计划和执行。
2)可以通过子项目的方式进一步分解为子项目的WBS。
3)可以在制定项目进度计划时,进一步分解为活动。
4)工作包可以由单独的一个部门或承包商负责。
在组织之外分包时,称为委托包(Commitment Package)。
5)工作包的定义应考虑80小时法则(80-Hour Rule)或两周法则(Two Week Rule),即任何工作包的完成时间应当不超过80小时。
在每个80小时或少于80小时结束时,只报告该工作包是否完成。
通过这种定期检查的方法,可以控制项目的变化。
16.范围核实范围核实,即取得项目干系人(赞助人、客户、顾客等)对项目范围正式认可的过程。
它要求审查可交付成果和工作结果,以保证一切均已正确无误与令人满意的完成。
如果项目提前终止,则范围核实过程应确认并记载已完成的水平与程度。
范围核实的产出是已接受的交付物,客户满意,请求的变更和推荐的纠正措施。
在项目的每个阶段完成都需要进行范围核实,以确认是否可以进入下一个阶段。
17.活动定义涉及确定项目团队成员和利益相关者为完成项目可交付成果而必须执行的特定活动。
活动定义是一个过程,它涉及确认和描述一些特定的活动,完成了这些活动意味着完成了WBS结构中的项目细目和子细目。
通过活动定义这一过程可使项目目标体现出来。
活动定义过程的输入:1)工作分解结构图WBS。
2)范围的描述。
3)历史的资料。
4)约束条件。
5)假设因素。
工具和方法:1)分解。
2)参考样板。
定义活动过程的输出:1)活动目录。
2)细节说明。
3)WBS 结构的修改。
18.箭线图法(ADM)用箭线表示活动,用一种被成为节点的点进行连接,来反映活动顺序的网络制图方式。
箭线图法(ADM,Arrow Diagramming Method)又称矢线图法或双代号网络图法(AOA,Activity On Arrow),是网络图在质量管理中的应用。
