沟塘清淤回填施工方案(新)
- 格式:doc
- 大小:205.73 KB
- 文档页数:16
3.2沟渠清淤施工方案3.2.1沟渠清淤、沟渠开挖施工顺序:施工准备测量、放样沟渠排水机械结合人工开挖人工修整边坡完工验收3.2.2沟渠清淤施工方法:在排水骨干沟渠淤泥外边一侧挖一条纵向排水沟使水归槽,用土方堆在槽边形成土埂,使少量的河水通过水槽排水。
在疏掏时分别自上而下或自下向上依次清理。
本次排水骨干沟渠疏掏地段地,白天、夜晚车辆均可通行,因此根据淤泥量和施工工期合理安排疏掏施工,该塘道沿线没有大的交通道路,且一些路段道路状况较差,不便于运土车辆通行,疏掏效率不高,因此,需考虑增加运输车辆和考虑夜间施工。
疏掏河道时,先由人工将河道淤泥挖运上岸,再用挖掘机、装载机和汽车配合清运疏掏土方。
在清运淤泥时,就立即派人将道路上撒落的土方清扫干净,给周边居民一个良好的居住环境。
此段落的排水骨干沟渠淤泥只能采取人工挖淤泥,再用人工转运到绿化带斜坡顶上,最后由运输机械外运出去,根据我们的测量,此部分工程量占总工程量的40%,其他渠段我们考虑使用挖掘机械直接开下沟渠内进行淤泥疏掏,但摸底河全段都没有下河马道,我们考虑在摸底河适当位置采用硅块铺设临时下河马道,根据现场情况,下河马道需要设3处,在河床淤泥清运完毕后,由人工拆除除下河马道。
3.2.3沟渠开挖施工方法:沟渠采用人工开挖和挖掘机沟端开挖的方法进行施工,施工时应严格按照标高、轴线控制桩进行检查,其标高、沟渠几何尺寸、坡度应符合设计要求。
并接近沟渠底标高时采用人工配合进行修整,以免超挖。
沟渠开挖前应采用控制水平板复核管沟的中心线,边线及坡度,确认符合设计要求后方可开挖,开挖时还要对标准桩和水平板注意保护和复测。
开挖时严格按照控制桩进行检查,确保标高、坡度符合设计要求。
沟渠开挖到沟底时,在沟底补设临时桩控制标高,防止因多挖而破坏自然土层,一般可在挖至接近标高时留出100mm深土层暂时不挖,留至沟渠底砼土施工时清底找平。
开挖时,堆土和机械离沟槽边缘的距离应保持1m,以保证边坡稳定。
村沟塘清淤实施方案一、背景。
近年来,随着农村经济的快速发展和农村生活水平的提高,农村地区的环境污染问题日益突出。
村庄周边的沟塘水体由于长期未进行清淤,淤泥积累严重,水质恶化,已经影响到了当地居民的生活和农作物的生长。
因此,有必要制定村沟塘清淤实施方案,以改善当地水环境,提高村庄周边的生态环境质量。
二、目标。
清淤是指将河湖中的淤泥、垃圾等杂物进行清理,以恢复水体的正常水质和水量。
本次清淤实施方案的目标是清理村庄周边的沟塘水体,恢复水体的通畅,改善水质,提高周边生态环境质量,保障居民的生活用水和农作物的生长。
三、实施步骤。
1. 调查评估,首先,需要对村庄周边的沟塘水体进行调查评估,了解淤泥的深度和面积,评估清淤的难度和工作量。
2. 制定方案,根据调查评估结果,制定清淤方案,确定清淤的范围、深度和工期,制定合理的工作计划。
3. 准备工作,组织人员,准备清淤所需的工具、设备和材料,确保清淤工作的顺利进行。
4. 清淤实施,按照制定的方案和工作计划,组织人员进行清淤作业,确保作业安全和高效进行。
5. 清淤监测,在清淤作业进行过程中,需要对清淤工作进行监测,确保清淤的质量和效果。
6. 收尾工作,清淤作业完成后,需要进行场地清理和复绿工作,恢复原有的生态环境。
四、保障措施。
1. 安全保障,清淤作业中,要严格遵守安全操作规程,做好人员安全防护工作,确保作业安全。
2. 环保措施,在清淤作业中,要注意保护周边的植被和野生动物,减少对生态环境的影响,确保清淤作业的环保效果。
3. 资金保障,清淤作业需要一定的资金投入,要做好资金预算和管理,确保清淤作业的顺利进行。
4. 宣传引导,在清淤作业进行过程中,要加强对居民的宣传引导,增强居民的环保意识,共同参与保护水环境。
五、效果评估。
清淤作业完成后,需要对清淤效果进行评估,检查水体的通畅程度和水质情况,评估清淤对周边生态环境的改善效果,以及对居民生活和农作物生长的影响。
根据评估结果,及时调整和改进清淤工作方案,以达到更好的清淤效果。
沟塘清淤回填施工方案如皋市农村公路建养一体化工程施工项目FGSG1804标段河塘清淤回填施工方案XXX负责如皋市农村公路建养一体化工程施工项目FGSG1804标段的施工工作。
该标段涉及河塘清淤、回填等工程,本文将介绍该工程的施工方案。
1.河塘清淤工程该工程的主要目的是清理河塘中的淤泥和杂草,以保证河道的畅通。
施工过程中,需要使用挖掘机、铲车等机械设备进行作业。
在清淤过程中,应注意不要对河道造成二次污染。
2.回填工程回填工程是在清淤后进行的,主要目的是填补清淤后河床的空隙,以保持河道的平整。
在施工过程中,应注意回填土质的质量和稳定性,避免出现塌方等安全问题。
3.施工方案在施工过程中,应严格按照工程设计和施工方案进行作业,确保施工质量和安全。
同时,应注意保护周边环境,避免对周边居民和农田造成影响。
在施工过程中,应加强现场管理,确保施工人员的安全。
总之,如皋市农村公路建养一体化工程施工项目FGSG1804标段的河塘清淤回填工程是一项重要的施工工程,需要严格按照施工方案进行作业,确保施工质量和安全。
一、编制依据本施工方案编制依据《建筑工程施工方案编制规范》(GB -2013)及相关规范要求。
二、工程概况本工程位于XX市XX区,总建筑面积XX平方米,包括XX栋建筑物。
主要工程内容为XX。
工程地形较为平坦,周边无高层建筑物,交通便利。
三、施工组织和施工安排1.资源配置计划本工程资源包括人力、机械、材料等方面。
人力资源将按照施工进度要求进行合理分配,机械设备将按照施工计划进行调配,材料采购将按照工程进度和质量要求进行统一采购。
2.工期及施工进度计划本工程总工期为XX天,具体施工进度计划将根据工程实际情况进行调整。
3.施工组织体系本工程施工组织体系包括项目经理、工程师、监理等岗位,各岗位职责明确,协作配合,确保施工进度和质量。
四、施工准备施工前,将对场地进行清理,检查施工设备和工具的完好性和安全性,确保施工顺利进行。
沟塘清淤回填方案一、实施目的1、对沟塘清淤、回填、压实等设备进行可靠性检验。
确定合理的机械组合方式及清淤、回填、压实等操作工艺。
2、确定合理的施工工艺、施工方法。
3、通过施工取得对后续施工有指导意义的数据。
4、通过全面检测施工质量,来检验施工方案的可行性和有效性,以及施工质量保证体系运转情况是否能满足施工质量标准要求,指导后续施工。
二、执行标准和依据1、《灌南县新港大道东环路至235省道工程招标文件》。
2、《公路工程质量检验评定标准》。
3、《公路路基施工技术规范》。
4、交通部颁布的相关施工技术规范和规程。
5、《灌南县新港大道东环路至235省道工程施工设计图》。
6、工地现场考察所获取的资料。
7、拟采用的机械设备、现有施工技术力量以及以往类似工程的施工经验。
三、路基沟塘清淤处理工程概况及计划工期我标段共有沟塘50个,我部沟塘首件工程选在桩号为K0+020,根据设计文件要求,本沟塘排水后将淤泥清除干净,回填石灰土至设计高程。
我标段计划在12月底前将本标段内全部沟塘回填完毕。
四、总体组织安排1、组织机构设置:见组织机构网络图;2、沟塘处理首件工程施工现场人力资源配置:(1)管理人员项目经理:李桂海技术负责人:李强军试验工程师:张明亮试验员:翁从从、颜啸道路工程师:王大伟测量工程师:潘篪安全负责人:贺晖(2)主要劳动力配置工作岗位人数工作职责试验 2 现场试验检测测量 3 现场放样、标高、厚度、尺寸检测压路机组 2 压实填筑层运输车组 4 运输车辆驾驶、维修普通工人 6 施工辅助劳动3、原材料(1)土:采用路基两侧边线2米外取土。
(2)石灰:采用山东石灰,使用前消解充分并检测其指标,满足规范要求后报验。
4、主要检测仪器、施工机具准备:已到位(机械投入见附表)五、质量保证体系1、质量目标:合格率100%,优良率100%.2、质量保证体系网络:见质量保证体系网络图。
六、施工技术准备沟塘施工前,项目经理部技术负责人组织相关人员认真研究图纸及规范规程,领会设计意图及规范要求,制定出合理的施工方案。
清淤回填施工方案清淤回填施工方案一、施工内容清淤回填是指在河道、渠道、湖泊、池塘等水域中进行淤泥清理和回填的工程。
施工内容主要包括:清理淤泥、运输淤泥、回填淤泥。
二、施工方案1.清理淤泥(1)清理设备:采用挖掘机、铲斗等大型机械设备进行淤泥的清理工作,可以快速高效地完成任务。
(2)清理区域划分:根据不同的淤泥分布情况,将施工区域划分成若干个小区域,提高清理效率。
(3)清理方法:通过挖掘机挖沟、挖渠的方式清理淤泥,将淤泥运送至指定地点。
2.运输淤泥(1)运输工具选择:根据运输距离和淤泥的数量确定运输工具,常用的有自卸车、运输船等。
(2)运输路径规划:根据交通条件和地形地势,制定合理的运输路径,确保淤泥的安全运输。
(3)运输过程管理:严格按照规定的载重量和运输速度进行操作,确保运输过程中的安全和效率。
3.回填淤泥(1)回填区域选择:根据环境保护要求和土地利用规划,选择合适的回填区域,确保回填后的土地能够得到合理利用。
(2)回填方法:将清理的淤泥均匀分布在回填区域内,通过碾压等方式使淤泥与原土地结合紧密。
(3)环境保护措施:在回填过程中,要注意保护周边环境,防止淤泥的溢出和对生态环境的影响。
三、施工安全措施1.施工现场的安全检查和整改(1)设立安全防护标志,提醒工人注意施工安全。
(2)严禁未经培训的人员进入施工现场。
(3)定期组织安全检查,及时发现和解决安全隐患。
2.施工人员的安全培训和操作规范(1)对施工人员进行必要的安全培训,提高他们的安全意识和操作技能。
(2)指导施工人员正确佩戴和使用个人防护装备,如安全帽、防护鞋等。
(3)严禁饮酒和吸烟等不利于安全的行为。
3.沟渠挖掘机的安全操作(1)要求挖掘机操作人员持有相应的资质证书,确保其具备操作能力。
(2)严禁操作人员进行超负荷作业,避免因重物下落导致意外伤害。
(3)挖掘机操作人员应随时保持沟渠的稳定,避免土体滑坡造成人员伤害。
四、施工期望成果1.高效完成项目通过合理的施工方案和科学的施工管理,保证项目能够按时、按质、按量完成。
沟塘清淤施工方案沟塘清淤施工方案一、项目背景沟塘是农田灌溉系统中不可或缺的一部分,它起到了排涝和蓄水的作用。
然而,长期使用和自然沉淀会导致沟塘淤积,影响其正常功能的发挥,需要定期进行清淤施工,保证其正常运行。
二、施工目标1. 清除沟塘内的淤泥和杂物,恢复其原有容积和贮水能力。
2. 修整沟塘的底部,使其平整均匀,避免产生陡坎和犁沟,方便农业生产。
3. 清除塘中长出的水生植物,保持沟塘水面清洁,避免滋生蚊蝇等病媒生物。
三、施工步骤1. 准备工作:确定清淤施工区域和施工时间,制定清淤施工方案,组织所需的施工人员和机械设备。
2. 水体排水:首先将沟塘中的水完全排出,使用抽水机、水泵等设备进行排水,保证施工区域干燥。
3. 清除杂物:将沟塘底部和边坡上的杂物和垃圾清除干净,包括塑料袋、落叶、水草等,确保施工区域清洁。
4. 清理淤泥:使用挖掘机、抓斗等机械工具进行淤泥的清理。
根据现场情况,选择合适的设备进行作业,将淤泥挖掘出来,放入运输车辆中,运往定点处理场所。
5. 修整底部:清理淤泥后,对沟塘底部进行修整,除去不平坦的地面,使其平整、均匀,避免产生陡坎和犁沟,方便农作物的生长和灌溉水的流动。
6. 清除水生植物:清淤施工同时也需要清除沟塘中生长的水生植物,使用水上除草剂或机械设备进行清理,确保沟塘水面清洁。
7. 护坡工程:施工完成后,对沟塘边坡进行护坡处理,选择适当的材料加固边坡,以防止边坡崩塌和侵蚀。
8. 回填土方:如果清淤过程中需要挖掘沟塘边坡,施工结束后需要将挖掘的土方进行回填,确保施工区域的平整度。
四、安全措施1. 对施工人员进行专业培训,强化安全意识,提高工作技能。
2. 使用合格的机械设备,并对其进行定期检修和维护,确保施工过程安全可靠。
3. 施工现场设置必要的警示标志,防止他人进入施工区域。
4. 防止施工区域降雨,及时采取排水措施,避免施工过程中的积水。
5. 严禁施工人员在无安全措施的情况下进行水下作业。
清淤回填

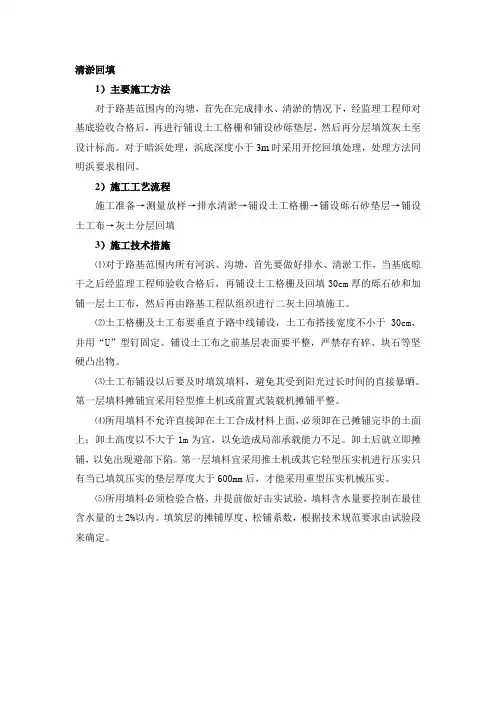

1)主要施工方法
对于路基范围内的沟塘,首先在完成排水、清淤的情况下,经监理工程师对基底验收合格后,再进行铺设土工格栅和铺设砂砾垫层,然后再分层填筑灰土至设计标高。
对于暗浜处理,浜底深度小于3m时采用开挖回填处理,处理方法同明浜要求相同。
2)施工工艺流程
施工准备→测量放样→排水清淤→铺设土工格栅→铺设砾石砂垫层→铺设土工布→灰土分层回填
3)施工技术措施
⑴对于路基范围内所有河浜、沟塘,首先要做好排水、清淤工作,当基底晾干之后经监理工程师验收合格后,再铺设土工格栅及回填30cm厚的砾石砂和加铺一层土工布,然后再由路基工程队组织进行二灰土回填施工。
⑵土工格栅及土工布要垂直于路中线铺设,土工布搭接宽度不小于30cm,并用“U”型钉固定。
铺设土工布之前基层表面要平整,严禁存有碎、块石等坚硬凸出物。
⑶土工布铺设以后要及时填筑填料,避免其受到阳光过长时间的直接暴晒。
第一层填料摊铺宜采用轻型推土机或前置式装载机摊铺平整。
⑷所用填料不允许直接卸在土工合成材料上面,必须卸在已摊铺完毕的土面上;卸土高度以不大于1m为宜,以免造成局部承载能力不足。
卸土后就立即摊铺,以免出现避部下陷。
第一层填料宜采用推土机或其它轻型压实机进行压实只有当已填筑压实的垫层厚度大于600mm后,才能采用重型压实机械压实。
⑸所用填料必须检验合格,并提前做好击实试验,填料含水量要控制在最佳含水量的±2%以内。
填筑层的摊铺厚度、松铺系数,根据技术规范要求由试验段来确定。
坑塘清淤回填施工技术方案一、坑塘清淤回填处理方案坑塘清淤回填施工的质量和进度直接关系到路基土方填筑的质量、进度及路基的整体稳定性,坑沟塘清淤回填为隐蔽工程。
对于坑、塘等洼地内的软土、泥炭类土较薄的,应全部清除至硬质底,逐层填筑山皮石、砂砾石至原地面,软弱土层深不宜用机械施工清除的,应采取抛石挤淤,片石层厚度为50cm左右,然后填山皮石、砂砾石等渗水材料至水面上20cm 后再进行路基填筑施工。
(一)、测量放样在工程开工前,组织测量人员对路段内设计清淤的坑塘、沟渠位置、坑塘中水面高程等逐一调查,标注在平面图上,并逐个编号以免遗漏或重复。
然后测量人员根据指挥部批准的导线成果放出路线中桩及边桩,对于需要围堰抽水的坑塘在路基范围以外进行围堰。
坑塘中的水抽干后、消淤前,要测量河塘平面位置,西出正确的河塘平面、与路线关系图,标出河塘项面、淤泥顶面的长、宽尺寸,对于不规则河道分段标出长宽、清淤寬度为路基坡脚以外1米的范围。
画出坑塘的横断面图,对于不规则河道可每隔5-10米测一横断面,在横断面上每隔5米测一个点,一个断面不少于5个点。
对于地形变化较大的河塘,要加密横断面或在横断面上加密测点。
总之,测量数据要能真实准确的反应淤泥数量,测量过程中,用测杆估测淤泥厚度和估算淤泥数量,清淤过程中一旦发现估算数量与设计数量有出入时,要暂停清淤,及时向监理汇报,等待拿出具体的处理意见后可继续消淤。
(二).换填山皮石、矽砾石1.施工测量安排专职测量人员进行横断面补测工作,测出坑、塘淤泥面标高及大致淤泥深度,在清淤前大致计算一下淤泥方量。
2.材料准备消淤前,提前准备好山皮石、砂砾石,并经试验室自检和监理工程师抽检合格后方可使用。
3、围堰抽水清淤.排除坑塘积水并对原始地貌测量后开始清淤,主要采用人工配合挖掘机进行,至露出非淤泥质土为止,清除的淤泥应远离路基施工范围以外,妥善处理,不得随意存放,以免对当地自然环境造成污染。
在清淤的同时,组织人力挖除坑塘四周陡岸的树根、芦根、草根等植物及腐质土,并运出路基施工范围以外,妥善处理。
场地池塘回填方案一、工程简介二、施工准备1、技术准备(1)根据工程地质勘察报告,了解和掌握作业区域内的水文、地质情况。
(2)认真审阅图纸了解和掌握图纸和设计文件对池塘换填的技术要求。
(3)结合现场情况,编制池塘清淤换填的作业指导书,并向施工人员进行了详细的施工技术交底。
(4)进行测量放样的交底、复测及检查工作。
(5)选择好池塘淤泥土方开挖弃料存放场地。
2、材料准备因为场地西北角现有大量的建筑垃圾残留,可以将这部分的建筑垃圾作为池塘换填的材料,而且便于清淤后及时回填。
3、项目部人员本工程项目部参加的人员如下:施工负责人:技术负责人:质量负责人:试验负责人:测量负责人:材料负责人:机械负责人:安全负责人:4.机械设备机械设备准备挖掘机15台、自卸汽车30台,20T振动压路机1台、水泵8台、排水管800m、发电机2台。
5、施工便道因场地内存有大量的池塘,为了清淤及换填运输方便,在场地四周修筑一条宽7米的环形施工便道,作为鱼塘清淤换填的施工道路。
三、施工技术方案本次池塘清淤包含场内池塘,以及场地红线外管理人员办公区、生活区、民工生活区之内的池塘。
需要回填区域包含场内甲鱼塘、鱼塘、水塘以及民工生活区甲鱼塘和管理人员办公区生活区的水塘部分,这些区域的池塘底主要以淤泥、粘性土为主,含较多腐殖质和生活垃圾,因此池塘排水后不能直接进行回填,需要清淤后才能进行回填工作。
1、施工工序原地面联测(监理复核)→抽水→淤泥范围和顶面标高测量(监理复核)→清淤施工→清淤后测量(监理复核)→换填→碾压→验收2、施工排水池塘抽水前,先进行原地面联测,监理工程师复核确认,作为鱼塘清淤换填工程量的计算依据。
排水时根据水塘面积及路线占地情况,对于面积很大的水塘可以先修筑围堰,然后抽干围堰内的水,对于较小的水塘可以直接抽水,抽水前先将塘中的杂物和设备清理干净。
鱼塘抽水时,将水排入运粮河内,另根据现场实际情况,我方将投入4台抽水水泵,每台水泵每小时抽水50m3左右,抽水时,逐个池塘进行,可保证每个池塘水在3天内排完,确保施工进度。

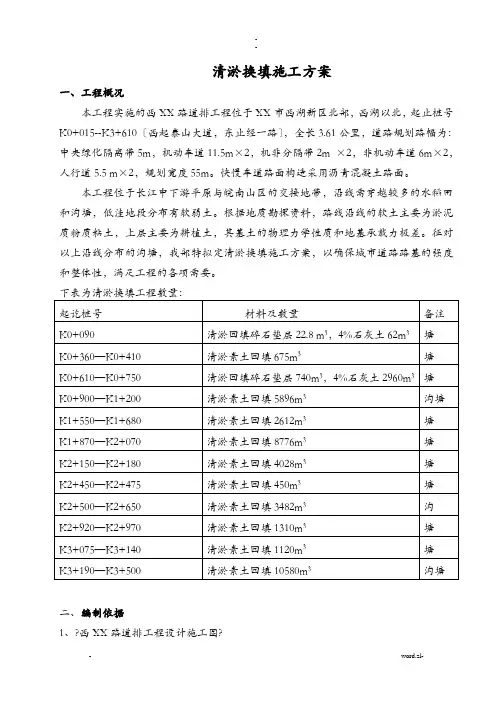

清淤换填施工方案一、工程概况本工程实施的西XX路道排工程位于XX市西湖新区北部,西湖以北,起止桩号K0+015--K3+610〔西起泰山大道,东止经一路〕,全长3.61公里,道路规划路幅为:中央绿化隔离带5m,机动车道11.5m×2,机非分隔带2m ×2,非机动车道6m×2,人行道5.5 m×2,规划宽度55m。
快慢车道路面构造采用沥青混凝土路面。
本工程位于长江中下游平原与皖南山区的交接地带,沿线需穿越较多的水稻田和沟塘,低洼地段分布有软弱土。
根据地质勘探资料,路线沿线的软土主要为淤泥质粉质粘土,上层主要为耕植土,其基土的物理力学性质和地基承载力极差。
征对以上沿线分布的沟塘,我部特拟定清淤换填施工方案,以确保城市道路路基的强度和整体性,满足工程的各项需要。
二、编制依据1、?西XX路道排工程设计施工图?2、?岩土工程地质勘探报告?3、?城镇道路工程施工与质量验收标准?三、施工准备1、施工便道为了方便施工,在道路的南侧修筑一条施工便道;便道下层铺设80cm厚毛石,面层铺设30cm厚级配碎石,以保证机械及车辆正常通过。
2、材料准备由于本工程穿塘段路基分为普通路段和软基路段:对于普通路段填料采用是碎石和4%石灰土,碎石来源于石场开山石料经筛选小颗粒石,4%石灰土经拌制好通过自卸车运到现场;对于软基路段填料采用是素土,素土质量要符合要求。
已经联系供货商,保证材料的货源充足及质量要求。
3、机械人员投入3.1、人员投入①、技术负责人:庄志宏②、施工员:万圣李③、质检员:汤自前④、平安员:邹建新⑤、测量员:袁勇、汤化晶⑥、技术员:张新宇⑦、机械司机:8人⑧、杂工:6人四、施工目标1、工期目标由于前期征地、拆迁等问题严重制约工程的施工进度,在征地、便道满足本工程施工需要前提,方案力争工期24天。
我工程部将根据此项工程的施工特点,精心组织、科学管理、周密方案、合理调度,严格控制分项工程施工工艺,加大人员和设备投入,在保证工程质量的前提下确保工期按时完成任务。
清淤工程实施方案•相关推荐清淤工程实施方案(通用12篇)为了确保事情或工作安全顺利进行,预先制定方案是必不可少的,方案指的是为某一次行动所制定的计划类文书。
方案应该怎么制定才好呢?下面是小编精心整理的清淤工程实施方案,欢迎大家借鉴与参考,希望对大家有所帮助。
清淤工程实施方案篇11 、清淤前准备河道清淤开挖前,首先对河道开挖边线范围内的植被、建筑垃圾及其他杂物进行清理。
清理工作拟采用人工与挖掘机配合进行。
表面植被如棉花杆、芦苇等采用人工拔除。
对建筑垃圾及芦苇根、树根等则由挖掘机挖至施工场地以外业主指定地点堆放或掩埋,清除的植物根茎等则在业主指定地点集中焚烧。
清基的范围需超出开挖或堆土范围以外2m。
2、泥浆泵冲泥施工及其运输(1)引水及排水泥浆泵进行土方开挖所需的冲泥水可利用附近河道水。
堆土区的迎河侧可开挖排水沟一条深0.8m-1.0m,底宽0.5m-1.0m将排泥区泌出废水排出引入冲泥区重复利用。
(2)根据施工分段,在冲泥工作面上安装高压水泵及泥浆泵,敷设排泥橡胶锦纶管,在大东江河安装潜水电泵,抽引清水供应高压泵用水,待泥浆泵输泥后,回归水可供利用。
(3)启动高压泵以水枪冲泥浆处地面,使形成水潭,放下泥浆泵抽吸泥浆,输入到专用泥灌车,再运输到指定地点。
如遇到交通不便的河道直接将泥浆输入到指定泥浆池。
(4)在泥浆泵冲挖时在河底、河坡保留保护层0.3m。
在河道冲挖结束后,用人工整修河底、河坡,使开挖轮廓准确,底面、坡面平整。
(5)水力冲挖施工注意事项和冲挖质量予控:a、统筹安排施工,调度好冲挖排泥区分仓轮流作业,提高设备利用率;b、输泥管应平顺,避免死弯;c、出泥口应伸出泥灌车一定距离,并应高出排泥面50cm;d、输泥管接头紧固严密,整个管线和接头不得漏水,经常检查泥灌车是否漏浆,一旦发现应及时修补或更换;e、输泥管支架必须牢固,布置尽量避免破坏其他设施;f、加强输泥管的巡回检查,注意按放样桩进行冲挖,掌握管道工作状况,并防止河道超挖和围堤倒塌、泥浆漫出。
第1篇一、项目背景随着城市化进程的加快,许多城市坑塘因年久失修、淤泥沉积等原因,导致水质恶化、生态环境恶化,严重影响城市景观和居民生活质量。
为改善坑塘水质,恢复生态环境,提升城市形象,本项目对某城市坑塘进行清淤施工。
以下是坑塘清淤施工方案。
二、工程概况1. 项目名称:某城市坑塘清淤工程2. 工程地点:某城市某区某坑塘3. 工程规模:坑塘总面积约为10万平方米,清淤总量约为10000立方米4. 工程内容:坑塘清淤、底泥处置、水质改善、生态环境恢复等5. 工程期限:预计工期为3个月三、施工组织机构1. 施工单位:某建筑工程有限公司2. 施工项目经理:张三3. 施工项目副经理:李四4. 施工项目技术负责人:王五5. 施工项目质量负责人:赵六6. 施工项目安全负责人:钱七四、施工方案1. 清淤方法(1)采用挖掘机、铲车等机械进行坑塘清淤作业。
(2)采用人工配合机械的方式进行清淤,提高清淤效率。
(3)根据淤泥性质,采取不同方法进行底泥处置。
2. 清淤工艺流程(1)现场勘察:对坑塘进行实地勘察,了解坑塘规模、淤泥性质、周边环境等情况。
(2)制定施工方案:根据勘察结果,制定详细的清淤方案,包括清淤方法、设备选用、人员安排等。
(3)设备进场:将挖掘机、铲车等机械设备运至施工现场。
(4)清淤作业:按照施工方案进行清淤作业,将淤泥挖掘、运输至指定地点。
(5)底泥处置:对清淤后的底泥进行分类处置,包括填埋、堆放、资源化利用等。
(6)质量验收:对清淤后的坑塘进行质量验收,确保清淤效果。
3. 施工设备(1)挖掘机:用于挖掘淤泥,提高清淤效率。
(2)铲车:用于运输淤泥,减轻人工劳动强度。
(3)自卸汽车:用于运输淤泥至指定地点。
(4)搅拌车:用于混合底泥处置材料。
(5)洒水车:用于喷洒水雾,降低扬尘。
4. 施工人员(1)项目经理:负责整个工程的施工组织、协调、监督等工作。
(2)技术负责人:负责施工方案的编制、技术指导、质量验收等工作。
河塘清淤施工方案三篇篇一:河塘清淤施工方案一、施工准备1、主要机具:机械设备明细表序号机械名称规格型号主要技术参数单位数量目前性能状况进场时间1 挖掘机CAT320 105 KW 台15 良好按现场需要进场2 推土机PD140 75 KW 台 6 良好按现场需要进场3 自卸汽车康明斯台40 良好按现场需要进场4 装载机ZLM-30徐工3T 台 4 良好按现场需要进场5 水泵Ф100 台10 良好按现场需要进场6 发电机120 台 1 良好按现场需要进场2、便道:在进场后进行河塘调查,按照顺序进行编号,分别为1#、2#、3#—22#等,在各个河塘之间填筑临时便道,以保证换填材料的运输。
3、技术准备:在各项工序施工前进行技术方案编制和交底,提交监理工程师确认。
(1)了解河塘清淤的长度、宽度、深度及工程量,弃方堆放场地,掌握淤泥的界定标准。
清淤前应设法探明淤泥厚度,估算淤泥量。
对于施工图中未标明的河塘(含暗塘),应在处理前先探明,上报监理组,由监理组通知项目工程师,会同设计代表现场确认。
(2)清淤可采用挖掘机清淤,对于采用挖机清淤的应辅以人工清淤。
(3)河、塘、沟清淤必须界定土质,应将腐殖质土彻底清除干净。
(4)项目部人员应在清淤前详细测绘平、纵、横断面图,以确定淤前高程。
二、施工工艺1、进行各河塘抽水工作,由于水域范围内抽水工程量大,需要合理组织,避免出现河水倒流泡坏换填河塘的情况。
2、本工程现场勘测淤泥厚度普遍在0.8m-3m左右,局部老河塘淤泥厚度在18 m左右。
河塘在抽水后按照施工组织顺序对河塘进行清淤,淤泥现场外运到指定地方,防止污染环境。
清淤时根据淤泥厚度用挖掘机清除淤泥和边清淤边换填的挤於施工。
清淤时采用两台挖掘机对位站立进行挖除淤泥,两台挖掘机同时作业时,互相应保持一定的安全距离,防止臂架相互碰撞。
3、每处河塘均需由项目部测量人员测量其清淤前、后标高,并绘制相对应的平面图和断面图,由监理复核,必要时由业主指定的测量中心派专人进行复测。
沟塘清淤回填施工方案
清淤工程是保障水体通畅流动和水质净化的重要措施,而回填施工则是为了对
清淤后的沟塘进行有效的恢复和加固。
本文将介绍针对沟塘清淤回填的施工方案。
一、施工前准备工作
1.初步调查:首先需要对清淤的沟塘进行全面的初步调查,明确淤泥量、
淤积情况和污染程度。
2.安全保障:在施工前,要做好安全防护工作,包括设置警示标识、安
排专人引导等。
3.设备准备:准备好必要的清淤设备,包括挖掘机、清淤船等,以及后
续的回填工具和材料。
二、清淤工作
1.挖淤作业:利用挖掘机等设备对沟塘进行淤泥的清除工作,确保将淤
积物彻底清理干净。
2.淤泥处理:对于清理出的淤泥,要进行有效的处理,可借助搅拌机等
设备进行脱水处理,减少体积和污染物。
三、回填施工
1.回填材料选择:根据沟塘的情况和用途选择适当的回填材料,通常包
括土壤、砾石等。
2.填筑过程:将回填材料依次填土、夯实、夯实,确保填筑的牢固性和
平整度。
3.排水施工:在回填完成后,进行排水施工,设置合适的引水渠道和排
水设施,以确保沟塘的排水畅通。
四、施工验收
1.回填结果检查:对回填施工完成后的沟塘进行检查,确认回填效果符
合要求。
2.现场验收:邀请专业人员对施工质量进行验收,对可能存在的问题进
行记录和处理。
结语
沟塘清淤和回填施工是一项综合而重要的工程,需要严格按照规范和方案进行实施,以确保施工效果和水体的环境质量。
希望本文介绍的施工方案能为相关工作提供一定的参考和指导。
河沟清淤及回填土施工方案
一、前言
在城市化进程中,河沟是重要的城市水环境组成部分,但由于长期的不合理开发和城市污水排放,导致许多河沟淤积严重、水质恶劣。
因此,对河沟进行清淤及回填土工程是改善生态环境、保护水资源的重要举措。
二、清淤工程方案
1. 清淤范围划分
根据实地勘察,确定清淤范围,包括淤积深度、宽度、长度等具体参数,并结合河沟地形,确定清淤最佳方案。
2. 清淤工艺
采用挖掘机等专业设备进行清淤作业,将淤积的泥沙、垃圾等清理出河道,保证河道通畅。
3. 淤积物处理
清淤后的淤积物要经过处理,分为可回填的土壤和不可回填的垃圾。
土壤可用于后续的回填工作,垃圾则需进行分类处理。
三、回填土施工方案
1. 回填土类型选择
根据地质勘察结果,选择适宜的回填土种类,达到加固河床的效果。
2. 回填土施工方法
采用机械设备将回填土按照工程设计要求,逐层回填、夯实,确保河道底部平整、稳定。
3. 回填土质量控制
在施工过程中,严格控制回填土的质量,对其进行检测和监控,确保回填土质量符合标准要求。
四、工程验收与保养
在施工完成后,对清淤及回填土工程进行验收,确保施工质量符合规范要求。
同时,要加强日常维护管理,及时发现和处理河道问题,保障工程长期有效。
总的来说,河沟清淤及回填土施工方案是一个系统工程,需要各方精心设计、科学施工,以期达到改單河道环境的效果,维护城市水环境的健康。
清淤及回填土施工方案第一篇:清淤及回填土施工方案清淤及回填土施工方案一、工程概况盐城市新闻中心大楼位于盐城市人民政府西南角、宏都花园东侧,建筑面积3.298万m2,主楼为21层,地下一层,附房A、C区为6层框架结构。
场地较为平坦,其中B楼及A、C区南侧有东西向沟河一条,现业主要求将该河沟清淤回填,根据河沟实际情况制定本方案。
二、施工部署1、施工组织:本次土方回填选择了有经验、长期从事土方分项施工的队伍,并配置专人检查督促。
机械为挖掘机一辆、推土机一辆、压路机一辆、泥浆泵一台。
土方回填人员10人。
2、施工顺序:本次土方回填由西向东进行。
3、施工方法:将沟河两侧树根及杂草用挖掘机清除干净,并用自卸车将清除的杂物运离现场处理,沟河淤泥清理后,采用机械与人工相结合的方法进行回填压实。
机具为:挖掘机一台,推土机一辆,回填土人工配合10人。
三、土料要求土料应符合设计要求,保证填方的强度和稳定性,土料应为符合压实要求的粘性土,淤泥和淤泥质土不能作为填料。
四、施工步骤清理→回填→夯实 21、清理沟河:填土前先安排人员将沟河内杂物清理干净,排除沟内积水,保证沟内无杂物、无积水,如有淤泥,需将淤泥清除干净,并采取措施防止地表滞水流入填方区,浸泡地基,造成基土下陷。
2、推土机填土:推土机填土应由下而上分层铺填,第一层厚度为60cm(考虑基层土不能拢动),以上每层虚铺厚度不宜大于30cm。
大坡度堆填土,不得居高临下、不分层次一次堆填。
推土机运土回填,可采用分堆集中,一次运送方法,分段距离约为10~15m,以减少运土漏失量。
土方推至填方部位时,应提起一次铲刀,成堆卸土,并向前行驶0.5~1.0m,利用推土机后退时将土刮平。
用推土机来回行驶进行碾压,履带应重叠宽度的一半。
填土程序宜采用纵向铺填顺序,从挖土区段至填土区段,以40~60m距离为宜。
3、填土压实:⑴ 密实要求:填方的密实度要求和质量指标通常用压实系数λc 表示,压实系数不应小于0.94。
河塘清淤回填施工方案三篇篇一:河塘清淤回填施工方案1、工程概况GL-1标段位于XXXX市和XX境内,路线起于XX东侧,起点桩号为K13+800,向西跨廖家沟,然后跨沙湾南路,设置广陵互通,向西上跨龙泉路、潮龙港,止于京杭运河东侧,终点桩号为K18+465.800,路线全长4.666km。
本施工标段路线布设主要控制点:廖家沟、沙湾南路、广陵互通、龙泉路、潮龙港等。
本标段河塘抽水6953.96m3,清除淤泥9166.85m3,河塘回填碎石土3438.14m3、5%灰土17664.23m3、素土4216.94m3。
根据路基填筑宽段,先在河塘两侧筑土围堰,然后抽水、清淤。
对正常填筑路段,清淤后先回填50cm厚碎石土,然后回填5%灰土至塘顶,压实度≥90%。
对于湿喷桩路段,回填素土至整平标高。
河塘清淤的首件位于AK0+020-AK0+080,面积为971..07㎡,水深0.7m,淤泥深为1.3m,排水量为679.75m³,清淤量为1262.39m³,回填材料为素土,素土总量为2913.21m³。
2、施工工艺流程本标段河塘清淤回填分正常填筑路段和湿喷桩处治段落两种形式,其施工工艺分别详见图1、图2。
图1 正常填筑段落河塘清淤回填施工工艺流程图图2 湿喷桩处治段落河塘清淤回填施工工艺流程图3、主要施工方法3.1施工准备(1)测量河塘平面,画出河塘与周围地貌相对关系的平面图;(2)对路基穿越的河塘测放出清淤界限,然后填土围堰; 回填50cm 厚碎石土,压实度≥90% 施工准备 排水 清除淤泥清淤前测量回填5%灰土至塘原地面,压实度≥90% 清淤后测量 开挖台阶 施工准备排水 清除淤泥 清淤前测量回填素土至整平高程,压实度≥90% 清淤后测量 开挖台阶(3)对于位于路基范围内的塘埂需先进行清表;(4)对于沿线的暗塘,需先请监理组、业主进行确认。
3.2排水采用水泵将水抽到周边相邻河塘。
312国道346国道南京龙潭港至绕越高速公路段改扩建工程沟塘清淤回填施工方案编制:复核:审核:312国道、346国道南京龙潭港至绕越高速公路段改扩建工程投资建设项目SG-1标段项目经理部二○一六年五月目录一、编制依据 (1)二、工程概况 (1)三、施工组织和施工安排 (1)1.资源配置计划 (1)2.工期及施工进度计划 (2)3.施工组织体系 (2)四、施工准备 (3)五、施工工艺 (3)六、施工方法及主要工序操作要点 (3)1.测量放样 (3)2.围堰抽水清淤 (4)3.台阶开挖 (4)4.分层填筑 (5)5.碾压成型 (5)七、质量保证措施 (6)1.施工注意事项 (6)2.沟塘清淤回填施工常见质量通病防治 (7)八、安全保证措施 (7)1.机械设备安全措施 (7)2.管线保护措施 (8)3.架空线路安全防护措施 (8)九、文明施工措施 (9)十、附图附表 (9)沟塘清淤回填施工方案一、编制依据1.《南京龙潭港至绕越高速公路段改扩建工程施工图设计》2.《公路工程质量检验评定标准》(JTG F80/1-2004)3.《公路路基施工技术规范》(JTG F10-2006)4.《高速公路施工标准化技术指南》5.《实施性施工组织设计》二、工程概况本项目区属长江下游水系,区域最大地表水体为长江。
项目沿线所经河流不多,主要为七乡河及便民河。
沿线局部地段分布有少量水塘。
根据施工图设计,本项目河塘面积约23107㎡,其中一般路段9669㎡,桩处理路段13438㎡;淤泥平均深度0.5m-2.0m不等,清淤数量9112.5m³,排水数量14553.6m³。
一般路段河塘采用“40cm碎石+碎石土(碎石与土的体积比6:4)”的形式回填至整平高程,碎石工程量约3867.6m³,碎石土工程量约28841.5m³;桩处理路段河塘采用素土回填,工程量约50700.6m³。
三、施工组织和施工安排1.资源配置计划1)主要施工人员配置为保证沟塘清淤回填施工的顺利进行,随着工程的进展变化情况,各施工队伍将根据工程需要增减作业人员,人员进行弹性编制,动态管理。
初步计划每个施工作业点投入的主要人员数量不少于20人。
详见下表:2)主要施工机械设备配置根据沟塘清淤回填施工的特点和工程周期,合理配置施工机械设备,统筹安排,以满足工程需要,确保工程如期完成。
为此,结合具体工程量及实际施工经验,每个施工作业点配备如下机械机具设备:2.工期及施工进度计划按照施工合同要求的工期,依据总进度计划,根据沟塘清淤回填的具体工作量及施工现场实际状况,综合以往的施工经验,施工顺序本着先具备条件先施工、立体交叉流水作业的原则。
沟塘清淤回填施工初步拟定于2016年5月开始,2016年12月结束。
由于在施工过程中有可能受到现场施工条件等一系列因素的影响,部分施工进度可能在具体实施阶段作适当调整,但我们将全力以赴地克服各种不利因素的影响,确保本工程总进度计划不变。
3.施工组织体系沟塘清淤回填施工组织机构及质保体系、安保体系详见附图。
四、施工准备用彩条旗拉出沟塘需处理范围的边线,排查该区域范围内的管线情况,联系管线监护人员到场,进行开挖探沟,以摸清管线类型、埋深、走向等确切情况,为后续施工提供依据。
五、施工工艺沟塘清淤回填的质量和进度直接关系到路基土方填筑的质量、进度及路基的强度和稳定性,并直接影响到路面使用质量。
沟塘清淤回填为隐蔽工程,为保证施工质量,清除质量隐患,采用以下施工工艺流程进行施工:测量放样→围堰抽水→联测淤泥顶面高程及清淤范围→组织清淤并运到指定位置→检测淤泥清除程度→联测清淤后底面高程和平面尺寸→开挖台阶→采用设计填料分层填筑→整平→拌合→碾压成型→检测报验。
六、施工方法及主要工序操作要点1.测量放样1)事先调查现场并绘制清淤平面图,平面图应能反映河塘和线路的位置关系,并足以反映清淤周围地貌及确定清淤范围。
平面图中应表面路基中心线、边线、断面桩号等内容。
2)横断面布置原则上应与路基中心线方向垂直;形状、位置特殊的河塘横断面可按荷塘中心线法线方向布置,但需注明与所在线路桩号的关系,横断面布设间距≤10m。
纵向地形变化复杂时应加设横断面,加设断面桩号尽量与设计文件保持一致;横向地形变化时,应加设测点,同一断面横向测点距离≤5m。
单个河塘至少布置三个横断面。
3)清淤前测量内容应包括清淤范围长宽(必要时可采用坐标法精确定出清淤范围)、各断面及起终点的原地面高程、河塘水面线高程、淤泥顶高程及清淤到位后的淤底高程。
清淤后测量应在布置断面的基础上,对应于清淤前测量位置,进行逐桩断面高程测量。
断面应反映整个清淤范围的宽度。
4)以上清淤前、后测量均需项目部、总监办及指挥部等相关部门人员共同在场见证方可进行。
5)计算后,清淤、排水量超出施工图设计数量时,应按设计变更程序进行变更申报。
2.围堰抽水清淤1)沟塘围堰排水可利用现有的塘埂,对于水域面积较大,在路基范围以外分布较广时,采用填土做出隔水围堰,围堰高出水面0.5m,并与路基坡脚之间应留有一定间距,然后利用大口径水泵连续排水,将水排出路基范围以外。
2)在抽完水的沟塘中,采用挖掘机横向连续清理,挖机清淤时,必须彻底清除沟塘两边的芦苇、草根等杂物,清出的淤泥应堆放在指定位置,由运输车统一运走,泥浆泵在一侧辅助清淤,底层淤泥采用人工清除,直至硬质原状土层,人工清淤过程中,应注意清理必须到位、彻底,不让水和淤泥留在塘底,以免软弱夹层在碾压时产生弹簧现象。
3)沟塘处理过程中,须加强塘内的排水工作,特别是雨天,应采取强排水,以保证基坑内部的干燥。
考虑到雨天降水及塘底渗水,应在路基坡脚外,开挖一集水井,沟塘底部四周开挖排水明沟,由排水明沟汇集到集水井处,集水井中的积水采用水泵统一抽除。
3.台阶开挖按照设计要求,将沟塘内侧边坡开挖成台阶状,台阶宽度≥1.0m,高0.4m,台阶面内倾3%。
台阶采用机械开挖时,预留10cm左右人工修整,台阶自下而上随填土进度逐层开挖,台阶暴露时间一般不宜超过3-4天完成最后一层填土。
台阶内侧压路机碾压不到的接缝部位,须采用专用机械夯压密实;台阶最上层土和新路堤同时翻松,掺灰拌和,同步整平压实。
4.分层填筑根据设计要求,本项目一般路段河塘采用40cm碎石+碎石土(V碎石:V土=6:4)的形式进行回填,桩处理路段河塘采用素土回填。
回填施工时,由最底一层台阶逐层向上分层填筑,结合施工进度要求、台阶开挖高度和填料压实要求,素土和碎石土均按照40cm的松铺厚度进行回填施工,并注意在外侧边坡位置超宽填筑50cm以确保边缘压实度。
填料运至现场之后,首先用推土机将其推开铺平,然后用平地机整平(碎石土整平前须进行拌和),整平时,要从回填已成型作业面一端向未成型一端进行,且注意必须与之前已经成型的路段搭接3-5m,纵向搭接处需事先预留宽≥1m,高0.4m,内倾3%的台阶。
平地机精平时,要注意使表面形成2%-4%的横坡,以免雨天积水,造成路基被浸泡从而影响工程质量。
5.碾压成型根据设计要求,碎石土回填压实度要求≥90%(若处于上路堤范围内,压实度≥94%),素土回填压实度要求≥85%。
平地机精平后,当含水率接近或略高于最佳含水率2%左右,即可组织机械进行压实。
碾压时,按照初压、复压、重压的工艺流程进行,并辅以专用的小型压实设备对边角处进行压实。
压实作业按照“先轻后重、先静后振、先低后高、先慢后快、轮迹重叠”的原则进行。
1)初压。
用振动压路机按照由边缘向中间的顺序碾压三遍,第一遍不加振动碾压,压完后对局部不平整的地方进行第二次整平,第二、第三次带振动碾压,振动时先慢后快,先弱振再强振。
2)复压、终压。
用光轮压路机进行复压、终压至规定压实度。
碾压结束后,做到表面平整无起伏,无弹簧、干松等现象。
3)边角处,当大型机械无法操作时,采用专用的小型压实机械进行碾压。
4)碎石土压实时,还应采用沉降差进行控制,沉降差不得大于5mm,压实至没有明显沉降为止。
七、质量保证措施1.施工注意事项1)回填土不得使用腐植土、生活垃圾土、淤泥、泥炭、强膨胀土、有机土及可溶盐超过允许含量的土;液限大于50、塑性指数大于26的土以及含水率超过规定的,不得直接用于沟塘回填;路基填方材料应有一定强度,野外取土试验,其CBR值应符合设计要求;粒径超过15mm的土体应打碎。
2)碎石土在填筑时必须进行拌和,碎石土中的土应采用粘土。
3)河塘清淤应彻底,标准为清至塘底硬质原状土,当难以判断时,应由设计代表现场确定。
4)清淤前,排出的水不得直接侵入农田、鱼塘,以防地方矛盾的发生。
5)在施工区域内建立完善的排水系统,修整排水沟,做好坡顶截水沟,防止因塘底被水浸泡影响承载力。
6)所用材料均应在项目部自检及监理工程师抽检合格后方可进场使用,沟塘回填过程中应严格执行报验程序,回填一层检验一层,合格一层报验一层,检验频率严格按规范要求进行执行。
7)沟塘回填必须根据设计断面,分层填筑、分层压实,分层的最大松铺厚度不应超过40cm,压实度严格按照设计要求进行控制。
8)沟塘段落较长时,纵向应留置搭接段,并挖台阶,台阶宽度≥1m,高0.4m,台阶面内倾3%。
9)为保证边部的强度和稳定性,施工时需超宽50cm填土压实,施工加宽与路堤同步填筑,严禁出现贴坡现象。
10)进入雨季时,备足并集中各种施工机械和人工,缩短施工路段的长度,展开流水作业,缩短工序间的流水步距,作到随运、随摊铺、随压实。
表层按设计做成2%-4%的横坡,雨前或收工前应压实,不使表面积水。
2.沟塘清淤回填施工常见质量通病防治见附表。
八、安全保证措施安全责任重于泰山,在施工过程中,坚决自始至终坚持“安全第一,预防为主,综合治理”的安全工作方针,并从技术上、制度上、思想上、组织上加强安全管理,制定并落实好安全预防措施,防患于未然。
1.机械设备安全措施1)各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准操作与证不符的机械,不准将机械设备交给无本机操作证的人员操作,对机械操作人员建立档案,专人管理。
2)操作人员必须按照本机说明规定,严格执行工作前的检查制度和工作中注意观察及工作后的检查保养制度。
3)驾驶室或操作室要保持整洁,严禁存放易燃、易爆物品,严禁酒后操作机械,严禁机械带病运转或超负荷运转;机械设备在施工现场存放时,应选择安全的停放地点;定期组织机械设备、车辆安全检查,对检查中查出的安全问题,按照“四不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。
4)对所有机械、设备、施工车辆,加强日常维修保养,严禁带病运转。
5)严禁压路机没有熄火、下无支垫三角木的情况下,进行机下检修。
压路机应停放在平坦、坚实并对交通及施工无妨碍的地方。
