鱼塘清淤回填施工方案最终
- 格式:doc
- 大小:58.01 KB
- 文档页数:5
一、工程概况永州大道后配配套工程〔晓深塘高架桥-任贤路〕里程为K0+000~K3+580,起于晓深塘高架桥,终于任贤路,全长3580米。
其中路基围有19处鱼塘,属软基处理,鱼塘总面积约为19700平方米,道路路基由南向北横穿鱼塘,根据现场实际测量得知水塘鱼塘水深约在1.5-2米,淤泥深度约为1.5-3米,淤泥为流动性大的稀泥。
二、对策与技术处理方案针对相关技术规要求、工程特点和现场的实际情况,为保工程质量,路基填筑采用以下技术处理措施。
1.对鱼塘进展放水、抽水处理,保证机械顺利进入水塘施工区域。
2.抽干水后,及时组织人员进展路基围淤泥挖除工作,挖一段换填一段片石,分层碾压。
3. 抛填片石验收合格后,在片石根底上填筑30cm厚天然砂砾找平,作为过渡层。
三、施工方案施工方案程序是:测量放线—作业带清理—鱼塘抽水、放水—鱼塘淤泥挖除—片石回填—碾压—铺设砂砾过渡垫层3.1测量放线:根据施工图纸,在鱼塘两边,将路基道路中线、路基坡脚线测量好,并打好标志桩。
3.2设置隔离栅、警示牌:为了确保施工平安,设置隔离带、警示牌。
隔离栅采用颜色醒目的警示带设置在作业带两侧,并在隔离带两端设置警示牌。
3.3鱼塘抽水:采用单级离心泵〔直径200〕对鱼塘进展抽水,将鱼塘里的水排到路基外农田灌溉水渠。
把单级离心水泵、发电机、配套设施固定好。
因鱼塘淤泥又深又粘,为防治将淤泥抽上来,也为了将鱼塘水抽的干净,抽水时须自制一个格栅栏作为集水坑,沉入淤泥层2米深,设置4台水泵,昼夜抽水,将水排出。
格栅栏制作如以下图;单级离心泵进出口用皮管〔直径208*5 24米〕、DN200闸阀2个连接。
准备工作完毕,开场进展抽水,将鱼塘水抽干。
抽水完成后进展淤泥顶高程测量,绘制断面图和平面图,做好业资料整理,及时上报。
3.4清淤开挖:清淤采用挖掘机加人工配合由路基南北向一侧顺序进展,把泥彻底清理干净并用封闭的运输车拉至指定的地点丢弃。
清淤要将全部淤泥彻底清理干净,直至露出原状土层为止。

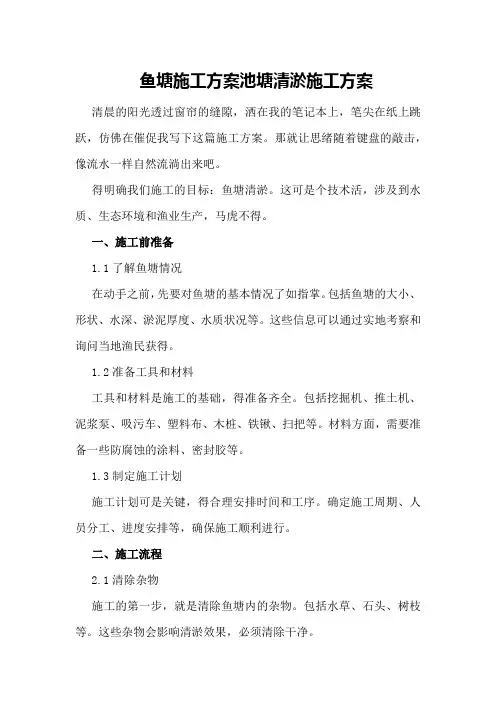

鱼塘施工方案池塘清淤施工方案清晨的阳光透过窗帘的缝隙,洒在我的笔记本上,笔尖在纸上跳跃,仿佛在催促我写下这篇施工方案。
那就让思绪随着键盘的敲击,像流水一样自然流淌出来吧。
得明确我们施工的目标:鱼塘清淤。
这可是个技术活,涉及到水质、生态环境和渔业生产,马虎不得。
一、施工前准备1.1了解鱼塘情况在动手之前,先要对鱼塘的基本情况了如指掌。
包括鱼塘的大小、形状、水深、淤泥厚度、水质状况等。
这些信息可以通过实地考察和询问当地渔民获得。
1.2准备工具和材料工具和材料是施工的基础,得准备齐全。
包括挖掘机、推土机、泥浆泵、吸污车、塑料布、木桩、铁锹、扫把等。
材料方面,需要准备一些防腐蚀的涂料、密封胶等。
1.3制定施工计划施工计划可是关键,得合理安排时间和工序。
确定施工周期、人员分工、进度安排等,确保施工顺利进行。
二、施工流程2.1清除杂物施工的第一步,就是清除鱼塘内的杂物。
包括水草、石头、树枝等。
这些杂物会影响清淤效果,必须清除干净。
2.2抽水抽水是清淤的关键步骤。
利用抽水泵将鱼塘内的水抽干,确保淤泥暴露出来。
在抽水过程中,要注意观察水位变化,防止鱼塘塌陷。
2.3清淤淤泥清除是施工的核心。
利用挖掘机、推土机等工具,将淤泥挖掘出来,然后通过泥浆泵输送到指定地点。
在清淤过程中,要注意保护鱼塘底部不受损伤。
2.4清洗鱼塘淤泥清除后,要对鱼塘进行清洗。
使用高压水枪对鱼塘底部和四周进行冲洗,确保鱼塘内部干净整洁。
2.5检查与修复清洗完成后,要对鱼塘进行检查。
查看是否有破损、裂缝等问题,如有发现,及时进行修复。
三、施工注意事项3.1施工安全施工过程中,安全是首要考虑的问题。
要求施工人员穿戴好安全帽、防滑鞋等防护用品,严格遵守操作规程。
同时,要设置安全警示标志,防止非施工人员误入施工区域。
3.2环境保护施工过程中,要严格遵守环保法规,确保不对周边环境造成污染。
对淤泥进行合理处理,避免对土壤和水源造成污染。
3.3施工进度施工进度要严格按照计划执行,确保在规定时间内完成任务。

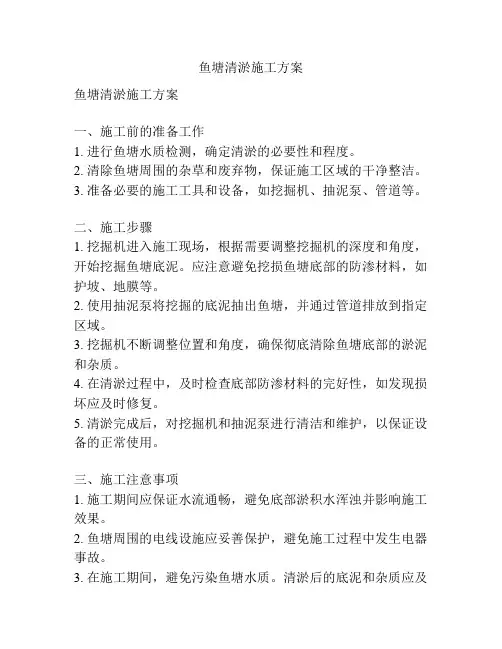

鱼塘清淤施工方案鱼塘清淤施工方案一、施工前的准备工作1. 进行鱼塘水质检测,确定清淤的必要性和程度。
2. 清除鱼塘周围的杂草和废弃物,保证施工区域的干净整洁。
3. 准备必要的施工工具和设备,如挖掘机、抽泥泵、管道等。
二、施工步骤1. 挖掘机进入施工现场,根据需要调整挖掘机的深度和角度,开始挖掘鱼塘底泥。
应注意避免挖损鱼塘底部的防渗材料,如护坡、地膜等。
2. 使用抽泥泵将挖掘的底泥抽出鱼塘,并通过管道排放到指定区域。
3. 挖掘机不断调整位置和角度,确保彻底清除鱼塘底部的淤泥和杂质。
4. 在清淤过程中,及时检查底部防渗材料的完好性,如发现损坏应及时修复。
5. 清淤完成后,对挖掘机和抽泥泵进行清洁和维护,以保证设备的正常使用。
三、施工注意事项1. 施工期间应保证水流通畅,避免底部淤积水浑浊并影响施工效果。
2. 鱼塘周围的电线设施应妥善保护,避免施工过程中发生电器事故。
3. 在施工期间,避免污染鱼塘水质。
清淤后的底泥和杂质应及时清理和处理。
4. 在清淤过程中,应注意人员安全,避免意外事故的发生。
四、施工后的处理1. 清淤完成后,对鱼塘进行冲洗,保证底部清洁并排除底泥残留的可能性。
2. 鱼塘水质稳定后,可以适量投放抗病虫鱼药进行预防性防治。
3. 根据实际情况重新配置鱼塘的环境参数,如水源补给系统、饲料投放方式等。
4. 定期监测鱼塘水质,及时调整和处理,确保鱼塘的健康和稳定。
通过以上施工方案,可以有效地清除鱼塘底部的淤泥和杂质,保持鱼塘的水质清洁,为养殖鱼类提供良好的生长环境。
同时,在施工过程中要做好安全措施,保障人员和设备的安全,以免出现意外事故。
鱼塘清淤施工结束后,要注意对鱼塘的后续管理和维护,以保证其长期的利用效果。
鱼塘清淤回填施工方案鱼塘清淤回填是指对鱼塘进行淤泥清理和填补工作,以保持鱼塘的水质清洁和生态环境的良好。
下面是一份700字的鱼塘清淤回填施工方案。
一、施工准备1.了解清淤鱼塘的具体情况,包括鱼塘的面积、淤泥的厚度、底部状况等。
2.准备清淤回填所需的工具和设备,包括挖掘机、运输车辆、淤泥清理机械等。
3.组织施工人员,确保施工队伍的数量和素质。
二、清淤工作1.使用挖掘机对鱼塘进行清淤作业。
根据淤泥的厚度和面积,确定清淤的深度和范围。
2.清理过程中要注意防止淤泥外溢对周边环境造成污染,可设置沉淀池和围挡来收集和阻挡淤泥。
3.清理完成后,对鱼塘底部进行检查,确保没有残留的淤泥和其他杂物。
三、淤泥处理1.对清理出的淤泥进行分类,将可回收的杂质和生活垃圾分别处理。
2.将不可回收的淤泥进行干燥或堆肥处理,以便减少对环境的影响。
四、回填工作1.选择适宜的材料用于回填,主要包括黏土、沙子和石子等。
2.按照回填计划,将材料平均分布在鱼塘底部,确保均匀和稳固。
3.回填材料的厚度要根据鱼塘的需要进行调整,一般应保证在5-10厘米左右。
五、施工安全1.施工期间要严格落实安全生产措施,遵守相关规定,做好施工现场的警示标志。
2.做好施工人员的安全培训,提高安全意识,减少安全事故的发生。
3.配备必要的安全设施,如安全帽、防滑鞋等,确保施工人员的人身安全。
六、追踪监测1.完成回填后,对鱼塘进行追踪监测,观察水质变化和生态环境恢复情况。
2.如有异常情况出现,及时采取措施进行调整和修复。
七、总结与评价1.对整个施工过程进行总结和评价,总结经验教训,改进工作方法。
2.回访鱼塘使用者,了解他们对施工效果的评价和意见,并做好后续服务。
以上是一份700字的鱼塘清淤回填施工方案,希望对您有所帮助。

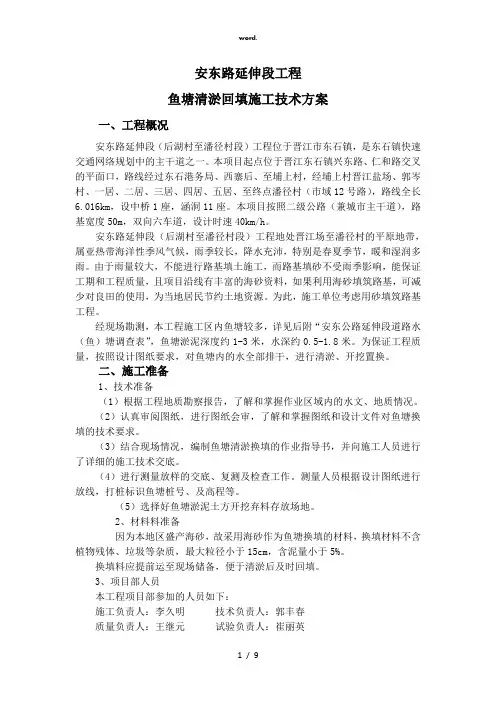

安东路延伸段工程鱼塘清淤回填施工技术方案一、工程概况安东路延伸段(后湖村至潘径村段)工程位于晋江市东石镇,是东石镇快速交通网络规划中的主干道之一。
本项目起点位于晋江东石镇兴东路、仁和路交叉的平面口,路线经过东石港务局、西寨后、至埔上村,经埔上村晋江盐场、郭岑村、一居、二居、三居、四居、五居、至终点潘径村(市域12号路),路线全长6.016km,设中桥1座,涵洞11座。
本项目按照二级公路(兼城市主干道),路基宽度50m,双向六车道,设计时速40km/h。
安东路延伸段(后湖村至潘径村段)工程地处晋江场至潘径村的平原地带,属亚热带海洋性季风气候,雨季较长,降水充沛,特别是春夏季节,暖和湿润多雨。
由于雨量较大,不能进行路基填土施工,而路基填砂不受雨季影响,能保证工期和工程质量,且项目沿线有丰富的海砂资料,如果利用海砂填筑路基,可减少对良田的使用,为当地居民节约土地资源。
为此,施工单位考虑用砂填筑路基工程。
经现场勘测,本工程施工区内鱼塘较多,详见后附“安东公路延伸段道路水(鱼)塘调查表”,鱼塘淤泥深度约1-3米,水深约0.5-1.8米。
为保证工程质量,按照设计图纸要求,对鱼塘内的水全部排干,进行清淤、开挖置换。
二、施工准备1、技术准备(1)根据工程地质勘察报告,了解和掌握作业区域内的水文、地质情况。
(2)认真审阅图纸,进行图纸会审,了解和掌握图纸和设计文件对鱼塘换填的技术要求。
(3)结合现场情况,编制鱼塘清淤换填的作业指导书,并向施工人员进行了详细的施工技术交底。
(4)进行测量放样的交底、复测及检查工作。
测量人员根据设计图纸进行放线,打桩标识鱼塘桩号、及高程等。
(5)选择好鱼塘淤泥土方开挖弃料存放场地。
2、材料料准备因为本地区盛产海砂,故采用海砂作为鱼塘换填的材料,换填材料不含植物残体、垃圾等杂质,最大粒径小于15cm,含泥量小于5%。
换填料应提前运至现场储备,便于清淤后及时回填。
3、项目部人员本工程项目部参加的人员如下:施工负责人:李久明技术负责人:郭丰春质量负责人:王继元试验负责人:崔丽英测量负责人:邢景昌材料负责人:刘明星机械负责人:孙建坤安全负责人:刘志勇4.机械设备机械设备准备: ZL50装载机2台、1m3反铲2台、水泵4台、发电机一台、自卸汽车4台,推土机1台,振动压路机1台。
鱼塘清淤回填施工方案及方法一、施工前准备工作1.确定回填地点:根据鱼塘的位置和地势,选择合适的地方进行清淤回填施工。
回填地点要避免高低起伏过大的地形,以防回填材料的流失。
2.准备材料和设备:首先需要准备足够的回填材料,如泥土、沙子等。
同时,还需要备好清淤设备,如挖掘机、铲子等。
3.制定施工计划:根据清淤回填的具体情况,制定详细的施工计划,包括施工时间、施工方法等。
二、清淤作业1.设立围堰:在回填地点周围设立围堰,以防止回填材料的流失。
围堰材料可以使用沙袋、篱笆等,确保牢固可靠。
2.清理泥浆:使用挖掘机等设备,将鱼塘中的泥浆和淤泥清理出来。
清理时要注意不要损坏鱼塘底部的防渗层。
3.分选杂质:清理出的泥浆和淤泥中可能含有一些杂质,如石块、树枝等,需要进行分选。
将杂质清理干净,只留下合适的回填材料。
4.填补空隙:清理干净后,使用清淤回填材料填补鱼塘中的空隙。
填补时要注意不要将材料填得过满,以免对鱼塘的生态环境造成不利影响。
三、施工后处理1.围堰拆除:等待回填材料自然沉降后,检查回填情况,确保没有明显的漏填以及空隙。
确认回填稳定后,拆除围堰。
2.水质检测:在回填结束后,对鱼塘的水质进行检测。
确保回填后的水质符合相应的鱼类养殖要求。
3.监测观察:回填工作完成后,需要进行持续的监测观察,以确保回填的稳定性。
定期检查回填材料是否下陷、有无松动等情况,及时采取措施进行修复。
综上所述,鱼塘清淤回填施工方案及方法主要包括施工前准备工作、清淤作业和施工后处理。
在施工过程中要注意合理安排回填材料、选择合适的施工设备,并进行水质检测和持续监测观察。
通过合理的清淤回填施工,可以有效提高鱼塘的水质环境,保护鱼类的生态环境,提高养殖效益。
鱼塘清淤回填施工方案最终第一篇:鱼塘清淤回填施工方案最终鱼塘清淤回填方案经现场勘测,施工区内有3口鱼塘,其面积较大,存水较深。
水塘总面积7662.93m2,深度约8.5米,回填方量约65134.91 m3。
为保证工程质量,我方拟将鱼塘内的水全部排干后先清淤再进行回填。
一、施工准备1.技术准备(1)测量人员根据设计图纸进行放线,打桩标识水塘范围及高程等。
(2)选择好水塘淤泥开挖弃料存放场地。
2、施工便道因水塘处于抬填区之中,为取土及运输方便,在沿抬填区范围内修建一条长约1000m,宽12m的施工便道,作为水塘回填的临时施工道路。
因施工区为水田,土质含水量高,基底承载力差,便道将铺筑60cm厚片石垫层,30cm厚碎石面层,分层碾压。
3、填筑材料准备因为此处地下水比较丰富,垫高层宜采用片石填筑,填料从指定的取料场场地取用。
填料应提前运至现场储备便于清淤后及时回填。
4.机械设备机械设备准备:彭浦140型推土机2台、卡特323D挖掘机5台、水泵6台、自卸汽车21台,徐工20T振动压路机1台。
二、施工目标1、工期目标自本工程具备施工条件起16日内完工:抽水工作在开工后的3天内完成,清淤2天,垫高层可在清淤开始后8天内完成,保水层2天完成,耕作层1天完成。
我项目部将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度,加大人员和设备投入,在保证工程质量的前提下确保工期按时完成任务。
2、质量要求本项工程实施过程中将严格按照设计文件和有关规范以及技术操作进行施工。
三、施工方法1、施工工序原地面联测(监理复核)→抽水→清淤施工→清淤后地面联测(监理复核)→填筑→压实2、施工排水施工排水先用挖掘机挖土沟排水,再用水泵抽水,排入附近水沟内。
另根据现场实际情况,我方将投入6台抽水水泵,每台水泵每小时抽水50m3左右,可保证水在3天内排完,确保施工进度。
3、淤泥地形联测淤泥清理前进行三方联测,用GPS仪测出淤泥开挖面积及淤泥原始高程,作为计算开挖工程量的依据。

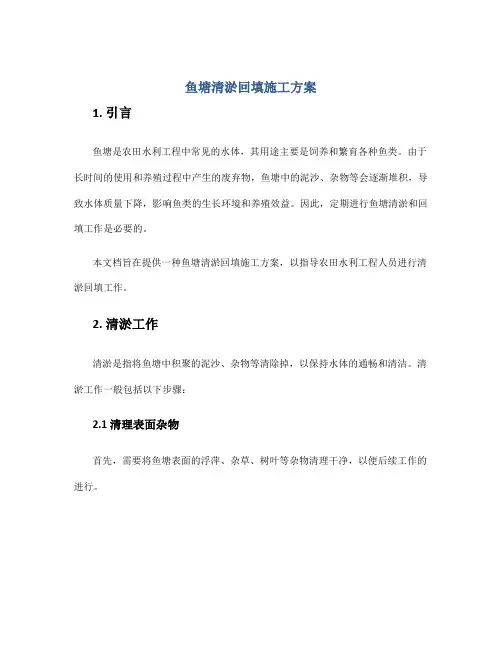

鱼塘清淤回填施工方案1. 引言鱼塘是农田水利工程中常见的水体,其用途主要是饲养和繁育各种鱼类。
由于长时间的使用和养殖过程中产生的废弃物,鱼塘中的泥沙、杂物等会逐渐堆积,导致水体质量下降,影响鱼类的生长环境和养殖效益。
因此,定期进行鱼塘清淤和回填工作是必要的。
本文档旨在提供一种鱼塘清淤回填施工方案,以指导农田水利工程人员进行清淤回填工作。
2. 清淤工作清淤是指将鱼塘中积聚的泥沙、杂物等清除掉,以保持水体的通畅和清洁。
清淤工作一般包括以下步骤:2.1 清理表面杂物首先,需要将鱼塘表面的浮萍、杂草、树叶等杂物清理干净,以便后续工作的进行。
2.2 技术性清淤技术性清淤是指通过机械设备将鱼塘底部的泥沙、淤泥等物质清理出来。
一般采用挖泥机、吸泥船等设备进行作业。
清淤时需要注意以下事项:•清淤时要尽量避免破坏鱼塘底部的防渗膜,以免影响鱼塘的使用,同时也要避免破坏鱼塘底部的氧气供应管道。
•清淤时要保证机械设备的正常运行,避免发生故障。
清淤后,将淤泥、泥沙进行堆放,便于后续的处理和回填。
2.3 人工清淤对于无法通过机械设备进行清淤的区域,可以采用人工清淤的方式,使用铲子、铁耙等工具进行作业。
人工清淤时,要注意避免人员滑落或意外事故的发生,确保工作安全。
清淤工作完成后,需要对清淤区域进行暂时围栏或标示,避免鱼类进入清淤区域。
3. 回填工作回填是指将清淤后的淤泥、泥沙等物质填回鱼塘,以保持鱼塘的一定深度,并提供鱼类的生存环境。
3.1 回填物的选择回填物一般选择高度可降解的有机物质,如稻草、稻壳等。
这些有机物质具有良好的保水性和适宜的营养成分,可以为鱼类提供生长所需的条件。
3.2 回填施工过程回填施工可以根据实际情况选择人工或机械进行。
一般采用将回填物均匀地覆盖在鱼塘底部,并通过轮压或轻轧等方式,使其紧实。
在回填施工过程中,需要注意以下事项:•回填物要均匀分布,不得形成堆积,以免造成鱼类死亡。
•回填物要逐渐回填,避免一次性回填过多,以免影响鱼塘的水体环境。

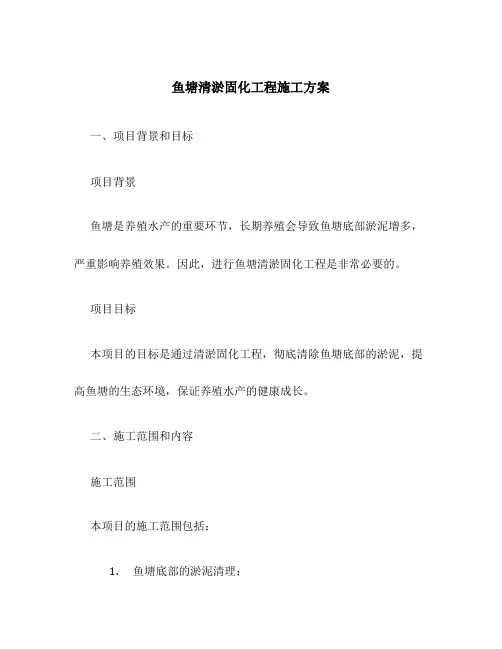

鱼塘清淤固化工程施工方案一、项目背景和目标项目背景鱼塘是养殖水产的重要环节,长期养殖会导致鱼塘底部淤泥增多,严重影响养殖效果。
因此,进行鱼塘清淤固化工程是非常必要的。
项目目标本项目的目标是通过清淤固化工程,彻底清除鱼塘底部的淤泥,提高鱼塘的生态环境,保证养殖水产的健康成长。
二、施工范围和内容施工范围本项目的施工范围包括:1.鱼塘底部的淤泥清理;2.鱼塘底部的固化处理;3.鱼塘周边环境的整理和修复。
施工内容1.淤泥清理:–使用挖掘机等大型机械将淤泥进行挖掘,并装载到运输车中;–运输车将淤泥运送至指定区域进行处理。
2.固化处理:–对鱼塘的底部进行平整处理,确保均匀平整;–使用适当的固化剂进行撒布,确保固化效果。
3.环境整理和修复:–清理和修剪鱼塘周围的杂草;–对杂乱的石块和垃圾进行清理;–铺设鱼塘周围的通行道路。
三、施工流程和方法施工流程1.前期准备工作:–组织施工人员;–采购所需设备和材料;–制定施工计划。
2.淤泥清理:–针对鱼塘的大小和淤泥的厚度,确定适当的挖掘机型号;–确定挖掘机施工的起始点和终点,进行连贯的挖掘作业;–将挖掘机挖掘出的淤泥装载到运输车中,并将运输车送往处理区域。
3.固化处理:–在淤泥被清理干净后,对鱼塘底部进行平整处理,确保均匀平整;–使用适当的固化剂进行撒布,确保固化效果。
4.环境整理和修复:–清理和修剪鱼塘周围的杂草,并进行合理的处理;–清理鱼塘周围的杂乱石块和垃圾,保持周边环境的整洁;–铺设鱼塘周围的通行道路,方便施工人员和养殖者的日常活动。
施工方法1.挖掘机清理淤泥时,应根据鱼塘的实际情况选择适当型号的挖掘机,并确保操作人员能熟练操作;2.在进行固化处理时,应按照鱼塘的面积和形状进行固化剂的撒布,确保每个区域均匀受力,固化效果更佳;3.清理环境时,应注意不影响鱼塘的正常运营,避免对养殖水产造成不必要的干扰。
四、施工安全与管理措施为保障施工安全和管理工作的顺利进行,应采取以下措施:1.制定安全管理制度和施工规范,明确施工人员的责任和义务;2.检查施工现场的安全措施是否到位,确保施工人员的人身安全;3.确保施工设备的正常运行,避免设备故障造成的安全事故;4.强化施工现场的交通管理,防止施工现场交通事故的发生;5.针对施工人员进行安全教育和培训,提高施工人员的安全意识。

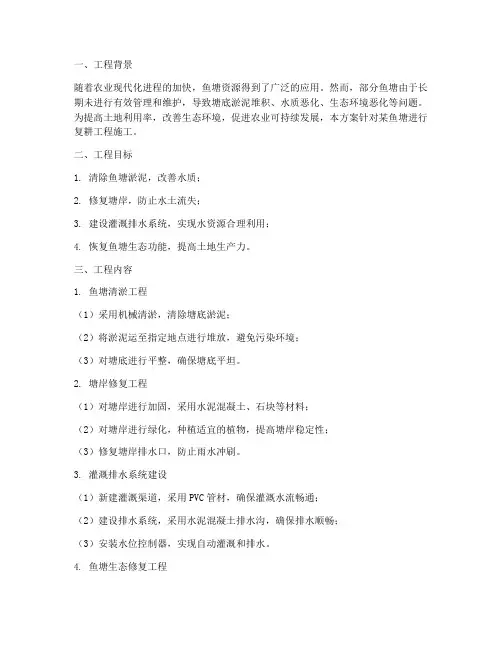

一、工程背景随着农业现代化进程的加快,鱼塘资源得到了广泛的应用。
然而,部分鱼塘由于长期未进行有效管理和维护,导致塘底淤泥堆积、水质恶化、生态环境恶化等问题。
为提高土地利用率,改善生态环境,促进农业可持续发展,本方案针对某鱼塘进行复耕工程施工。
二、工程目标1. 清除鱼塘淤泥,改善水质;2. 修复塘岸,防止水土流失;3. 建设灌溉排水系统,实现水资源合理利用;4. 恢复鱼塘生态功能,提高土地生产力。
三、工程内容1. 鱼塘清淤工程(1)采用机械清淤,清除塘底淤泥;(2)将淤泥运至指定地点进行堆放,避免污染环境;(3)对塘底进行平整,确保塘底平坦。
2. 塘岸修复工程(1)对塘岸进行加固,采用水泥混凝土、石块等材料;(2)对塘岸进行绿化,种植适宜的植物,提高塘岸稳定性;(3)修复塘岸排水口,防止雨水冲刷。
3. 灌溉排水系统建设(1)新建灌溉渠道,采用PVC管材,确保灌溉水流畅通;(2)建设排水系统,采用水泥混凝土排水沟,确保排水顺畅;(3)安装水位控制器,实现自动灌溉和排水。
4. 鱼塘生态修复工程(1)引入适宜的水生植物,如水葫芦、荷花等,改善水质;(2)引入鱼类,如草鱼、鲤鱼等,提高鱼塘生态功能;(3)设置鱼巢,为鱼类提供繁殖场所。
四、施工步骤1. 施工准备(1)编制施工组织设计,明确施工进度、质量、安全等要求;(2)办理施工许可,确保工程合法合规;(3)组织施工队伍,进行技术培训。
2. 鱼塘清淤工程(1)机械清淤,清除塘底淤泥;(2)对塘底进行平整,确保塘底平坦。
3. 塘岸修复工程(1)对塘岸进行加固,采用水泥混凝土、石块等材料;(2)对塘岸进行绿化,种植适宜的植物;(3)修复塘岸排水口。
4. 灌溉排水系统建设(1)新建灌溉渠道,采用PVC管材;(2)建设排水系统,采用水泥混凝土排水沟;(3)安装水位控制器。
5. 鱼塘生态修复工程(1)引入适宜的水生植物,如水葫芦、荷花等;(2)引入鱼类,如草鱼、鲤鱼等;(3)设置鱼巢。
滨河路市政工程(一)标段排水、降水专项施工方案
编制人:
审批人:
批准人:
施工单位:宝鸡建安集团股份有限公司
2017年11月4日
排水、降水专项施工方案
由于本工程缺乏地勘资料,经现场勘测该工程所处位置位于原始渭河河床之上,地下水比较丰富,路床地面下三米多出现地下水。
所以在进行雨水管道沟槽开挖施工时必须进行地下排、降水施工。
施工道路区域南侧区内有3个鱼塘和两个较大的人工挖砂形成的水坑,应其面积较大,存水较深。
鱼塘总面积约520m2,深度约0.5m~1.6m。
为保证工程质量,我方拟将鱼塘和水坑内的水全部排干后先挖除淤泥在进行换填处理。
项目部施工前制定专项降水、排水施工方案。
(2)降水处理措施
滨河路设计雨水管道及方涵处于渭河漫滩区,地下水位较高,在管道施工过程中,如管道槽底基础低于地下水位,应将地下水位降至槽底0.5m,做干槽施工。
一、施工准备
1.技术准备
(1)测量人员根据设计图纸进行放线,打桩标识水塘范围及高程等。
(2)选择好水塘淤泥开挖弃料存放场地。
(3)选择好排水地点,不影响道路施工。
2、施工便道
因鱼塘处于道路施工换填区之中,为了清淤及换填运输方便,在沿鱼塘区范围内修建一条宽3m的施工便道,作为鱼塘清淤换填的临时施工道路。
3、换填材料准备
因为此处地下水比较丰富,回填料按设计要求,从指定的取料场场地取用,便于清淤后及时回填。
4.所需材料及机械设备
挖掘机1台、自卸汽车2台,20T振动压路机1台、水泵4台、排水管120m、发电机一台。
二、施工目标
1、工期目标
本工程计划施工25日内完工:抽水工作在4天内完成,清淤2天,换填部分可在清淤完成后19天内完成。
我项目部将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度,加大人员和设备投入,在保证工程质量的前提下确保工期按时完成任务。
2、质量要求
本项工程实施过程中将严格按照设计文件和有关规范以及技术操作进行施工。
三、施工方法
1、施工工序
原地面联测(监理复核)→抽水→清淤施工→清淤后地面联测(监理复核)→填筑→压实
2、施工排水
用水泵抽水,排入渭河内。
另根据现场实际情况,我方将投入4
台4寸抽水水泵,每台水泵每小时抽水85m3左右,可保证水在5天内排完,确保施工进度。
3、地形测量
淤泥清理前进行三方联测,测出鱼塘及水坑的水深、面积,需要清淤开挖面积及淤泥原始高程,作为计算开挖和换填等工程量签证的依据。
4、清淤施工
(1)开挖探坑确定清淤深度。
(2)鱼塘底部淤泥采用挖掘机开挖直接装自卸车运送至弃土场或监理人指定的地点。
(3)底部淤泥采取清理一段回填一段的方法,为施工机械提供临时施工平台,回填高度以高出淤泥100cm为宜。
(4)清淤施工至上而下,清理一个水塘及时回填一个,确保在工期内回填完毕。
(5)清淤原则
①清淤必须干净彻底不留死角。
②清淤深度视现场情况而定,标准以能保证工程质量为宜。
③清淤前后及时拍照存证。
5、土方填筑
(1)填料选用
填料选用甲方指定的取料场。
(2)填筑方法
①回填前应清除基底淤泥,排除积水,并在四周设排水沟及集水坑,防止水流入填方区。
②回填前应检验其材料,含水量及含泥量等技术指标均要符合相关规范及设计要求。
③回填时分层控制填料标高,自下而上回填,分层摊铺,分层碾压。
填料分层松铺厚度不大于50cm。
(4)碾压
填料采用振动压路机碾压,压实时先两侧后中间,压实路线纵向相互平行,反复碾压。
横向接头压轮重叠0.4~0.5m,做到压实均匀,没有漏压、死角。
回填压实度由碾压遍数进行控制,现场以碾压后无明显标高差异,压实层顶面稳定,不再下沉(无轮迹)时,可判定为密实状态。
压实度要求≥95%.
四、进度保证措施
1、人力保证:当实际进度落后于计划时,增加工人和劳动力
2、材料保证:确保现场储备合格材料的正常使用、在天气情况不利的情况下有富裕储备。
3、机械设备保证:各种机械设备做到勤保养、勤维修,确保机械设备正常运转;当机械设备不能满足施工需要时随时增加相应机械设备。
