铁路工程无砟轨道施工技术分析与研究
- 格式:pdf
- 大小:293.96 KB
- 文档页数:3
无砟轨道铺设施工技术分析摘要:无砟轨道是一种先进的轨道技术,目前主要用于在高速铁路项目中。
文章针对无砟轨道铺设施工进行研究,从工程概况、无砟轨道铺设施工重难点、施工工艺流程、施工技术要点等方面进行分析。
实践证实:把握施工重难点,严格执行施工工艺流程,并加强技术控制工作,能保证无砟轨道的铺设质量。
关键词:无砟轨道;施工重难点;工艺流程;技术要点无砟轨道使用混凝土、沥青混合料等整体基础,取代传统的散粒碎石道床,能避免道砟飞溅,不仅平顺性和稳定性好,而且使用寿命长、维修工作少,能满足高速列车安全稳定的行驶要求[1]。
我国武广高铁、京沪高铁、广深港高铁、哈大高铁等多个项目均采用无砟轨道技术。
以下结合笔者实践,探讨了无砟轨道铺设施工技术。
1.工程概况某铁路客运专线,线路总长132 km,包括路基段约115 km、桥梁段约17 km,设计时速250 km/h,采用CRTS Ⅱ型板无砟道床。
路基段无砟轨道结构:176 mm钢轨+40 mm扣件+20 mm承轨台+200 mm轨道板+50 mm砂浆+305 mm底座,总高度共计791 mm;桥梁段无砟轨道结构:176 mm钢轨+40 mm扣件+20 mm承轨台+200 mm轨道板+50 mm砂浆+205 mm底座,总高度共计691 mm,见图1。
轨道板砼强度等级为C60,挡台及底座板采用C40钢筋砼结构,伸缩缝宽20 mm,采用聚乙烯泡沫塑料板填缝。
图1:桥上CRTS Ⅱ型板式无砟轨道示意图2.无砟轨道铺设施工重难点2.1 地基沉降不易控制无砟轨道施工中,地基沉降不易控制是一个重难点,再加上扣件性能的影响,带来了运行风险。
从现有研究来看,地基沉降受到多种因素影响,包括荷载作用点、砂浆弹性模量、扣件刚度等[2]。
这些因素的存在和相互作用,影响地基力学分析结果,继而为现场施工带来困难,难以把握地基沉降规律。
本工程中,选择合适的扣件系统,并对施工人员进行专项技术培训,更好地控制地基沉降。
浅析高速铁路CRTS双块式无砟轨道智能化施工技术发布时间:2021-02-02T14:47:16.167Z 来源:《基层建设》2020年第27期作者:王平王彦合卢晓亮[导读] 摘要:CRTS型双块式无砟轨道因其具有结构整体性强、弹性逐层递减、轨道结构高度低、经济性好等特点,已先后在武广、兰新、贵广等客运专线实践和应用,本文结合郑万高铁湖北段的CRTS型双块式高速铁路工程,为了实现智能化铁路,采用了智能化的施工技术,有效减少施工劳动力和成本。
中交路桥华南工程有限公司广东中山 528400摘要:CRTS型双块式无砟轨道因其具有结构整体性强、弹性逐层递减、轨道结构高度低、经济性好等特点,已先后在武广、兰新、贵广等客运专线实践和应用,本文结合郑万高铁湖北段的CRTS型双块式高速铁路工程,为了实现智能化铁路,采用了智能化的施工技术,有效减少施工劳动力和成本。
关键词:CRTS 型双块式;智能化;施工技术1工程概况郑万客运专线设计时速为350km/h,全线采用CRTS型双块式无砟轨道,混凝土强度等级为C40。
郑万高铁湖北段4标全长28.384km,仅一座特大桥-汉江双线特大桥,CRTS型双块式无砟轨道单侧延米56.768km。
底座板及道床板结构形式主要有6755mm、6320mm、5610mm三种。
双块式无砟轨道结构由60kg/m钢轨、WJ-8B扣件、SK-II轨枕、道床板、中间隔离层及底座板组成,轨枕间距一般为600~650mm,底座板厚度210mm,道床板厚度260mm。
2智能化无砟轨道施工主要机具设备施工主要设备由表 1可知表 1主要机具设备表3.无砟轨道底座板施工3.1底座板施工工艺施工准备→测量放样→底座钢筋安装(含连接筋安装)→底座钢筋检查→模板安装(含凹槽模板)→模板复测→混凝土浇注→混凝土收面(整平、精平)→混凝土养护→质量检验。
根据施工工艺流程,自动化施工设备主要集中在混凝土浇整平、精平工序。
高速铁路无砟轨道施工技术难点分析及问题处理本文通过分析高速铁路无砟轨道施工技术的难点,以及无砟轨道施工过程中的一些常见问题及处理方法,对高速铁路无砟轨道施工关键技术及控制提出了一些建议。
为我国高速铁路无砟轨道施工技术快速发展提供借鉴。
标签:高速铁路;无砟轨道;施工技术;问题处理一、高速铁路无砟轨道施工技术的难点与普通铁路有砟轨道相比,高速铁路无砟轨道系统的施工工艺更为复杂,技术含量更高,其难点主要体现在以下几个方面:(1)无砟轨道基础地基沉降变形规律难以控制。
无砟轨道整体形态是通过扣件系统进行维持,因此,必须采取技术经济合理的处理措施保证轨道地基的稳定性。
(2)精密测量技术。
传统的测量技术已经无法满足高速铁路无砟轨道系统的施工建设需求,需要采用高精度的现代工程测量方法来保证无砟轨道线路平顺性。
(3)轨道平顺度控制。
高速铁路与普通铁路的最显著区别是需要一次性建成可靠、稳固的轨道基础工程和高平顺性的轨道结构。
轨道的高平顺性是实现列车高速运行的最基本条件。
道岔区无砟轨道施工应严格按相关规程进行,在保证无砟轨道的道岔间无缝的同时还要注意与不同区间、不同标段间无缝线路施工相互协调。
二、高速铁路CRTSⅡ型无砟轨道施工常见问题及处理方法(一)梁面处理梁面打磨及修补主要以梁端1.45m范围为重点进行修补。
1、常见遇到的问题梁端1.45m范围平整度要求2mm/1m,纵向长度保证1.45m,误差允许±5mm,但大多数1.45m范围平整度及长度不满足要求,必须处理。
且相邻梁端1.45m范围高差超过要求。
梁端1.45m范围与3.1m加高平台及剪力齿槽边高差为50mm,基本不满足要求。
2、处理方法梁端1.45m范围处理以打磨为主,如果相邻梁端1.45m范围高差大于1cm,则对较高一端采用风镐向下凿2cm,再采用修补砂浆修补找平,并保证与相邻梁端高差小于1cm。
若一端已凿到钢筋仍不能满足高差要求,则将另一端1.45m范围凿毛后用修补砂浆修补至高差满足要求。

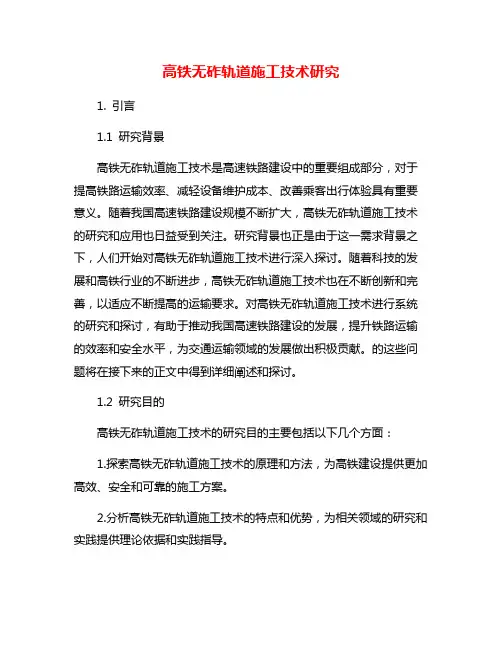

高铁无砟轨道施工技术研究1. 引言1.1 研究背景高铁无砟轨道施工技术是高速铁路建设中的重要组成部分,对于提高铁路运输效率、减轻设备维护成本、改善乘客出行体验具有重要意义。
随着我国高速铁路建设规模不断扩大,高铁无砟轨道施工技术的研究和应用也日益受到关注。
研究背景也正是由于这一需求背景之下,人们开始对高铁无砟轨道施工技术进行深入探讨。
随着科技的发展和高铁行业的不断进步,高铁无砟轨道施工技术也在不断创新和完善,以适应不断提高的运输要求。
对高铁无砟轨道施工技术进行系统的研究和探讨,有助于推动我国高速铁路建设的发展,提升铁路运输的效率和安全水平,为交通运输领域的发展做出积极贡献。
的这些问题将在接下来的正文中得到详细阐述和探讨。
1.2 研究目的高铁无砟轨道施工技术的研究目的主要包括以下几个方面:1.探索高铁无砟轨道施工技术的原理和方法,为高铁建设提供更加高效、安全和可靠的施工方案。
2.分析高铁无砟轨道施工技术的特点和优势,为相关领域的研究和实践提供理论依据和实践指导。
3.了解高铁无砟轨道施工技术的发展趋势和应用领域,为相关技术的推广和应用提供参考和支持。
4.总结高铁无砟轨道施工技术的研究成果,展望未来的发展方向,提升技术实践的意义和价值。
1.3 研究意义高铁无砟轨道施工技术的研究意义主要体现在以下几个方面:高铁无砟轨道施工技术的研究具有重要的经济意义。
采用无砟轨道可以减少铺轨时间和人力成本,降低了施工难度,提高了施工效率。
这对于高铁建设的投资成本和运行维护成本都具有重要的影响,有利于推动高铁建设的全面发展。
高铁无砟轨道施工技术的研究对于提高铁路运输的安全性和稳定性具有重要意义。
无砟轨道能够减少轨道与基础之间的接触,降低了铁路运输的噪音和振动,提高了列车的行驶平稳性,确保了乘客的安全和舒适。
高铁无砟轨道施工技术的研究对于推动环保和可持续发展具有重要意义。
无砟轨道可以减少对自然资源的破坏,降低施工过程中的污染物排放,有利于保护生态环境,实现可持续发展的目标。

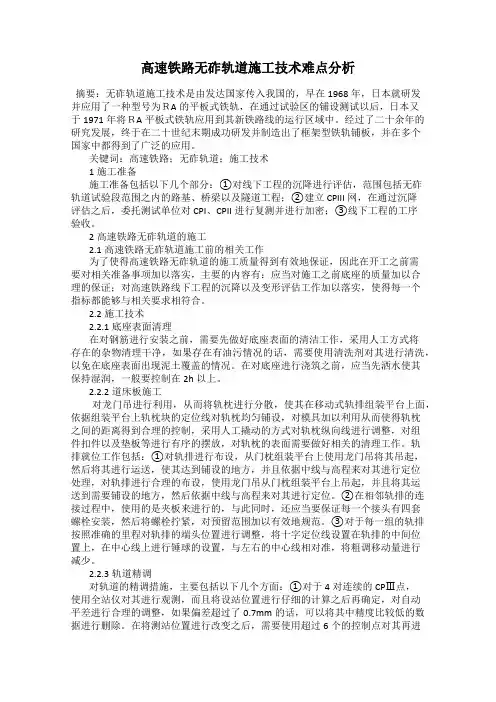

高速铁路无砟轨道施工技术难点分析摘要:无砟轨道施工技术是由发达国家传入我国的,早在1968年,日本就研发并应用了一种型号为RA的平板式铁轨,在通过试验区的铺设测试以后,日本又于1971年将RA平板式铁轨应用到其新铁路线的运行区域中。
经过了二十余年的研究发展,终于在二十世纪末期成功研发并制造出了框架型铁轨铺板,并在多个国家中都得到了广泛的应用。
关键词:高速铁路;无砟轨道;施工技术1施工准备施工准备包括以下几个部分:①对线下工程的沉降进行评估,范围包括无砟轨道试验段范围之内的路基、桥梁以及隧道工程;②建立CPIII网,在通过沉降评估之后,委托测试单位对CPI、CPII进行复测并进行加密;③线下工程的工序验收。
2高速铁路无砟轨道的施工2.1高速铁路无砟轨道施工前的相关工作为了使得高速铁路无砟轨道的施工质量得到有效地保证,因此在开工之前需要对相关准备事项加以落实,主要的内容有:应当对施工之前底座的质量加以合理的保证;对高速铁路线下工程的沉降以及变形评估工作加以落实,使得每一个指标都能够与相关要求相符合。
2.2施工技术2.2.1底座表面清理在对钢筋进行安装之前,需要先做好底座表面的清洁工作,采用人工方式将存在的杂物清理干净,如果存在有油污情况的话,需要使用清洗剂对其进行清洗,以免在底座表面出现泥土覆盖的情况。
在对底座进行浇筑之前,应当先洒水使其保持湿润,一般要控制在2h以上。
2.2.2道床板施工对龙门吊进行利用,从而将轨枕进行分散,使其在移动式轨排组装平台上面,依据组装平台上轨枕块的定位线对轨枕均匀铺设,对模具加以利用从而使得轨枕之间的距离得到合理的控制,采用人工撬动的方式对轨枕纵向线进行调整,对组件扣件以及垫板等进行有序的摆放,对轨枕的表面需要做好相关的清理工作。
轨排就位工作包括:①对轨排进行布设,从门枕组装平台上使用龙门吊将其吊起,然后将其进行运送,使其达到铺设的地方,并且依据中线与高程来对其进行定位处理,对轨排进行合理的布设,使用龙门吊从门枕组装平台上吊起,并且将其运送到需要铺设的地方,然后依据中线与高程来对其进行定位。
高速铁路建设中的无砟轨道施工技术研究摘要:在高速铁路工程中,无砟轨道的可行性较佳,它能够大幅增强稳定性,轨道的刚度分布情况更为均匀,在后续运营中维护更为便捷,经过隧道区域时可以大幅缩减净空开挖量。
在这样大背景下,有必要对无砟轨道施工技术展开针对性分析。
关键词:高速铁路;无砟轨道;施工技术一、高速铁路无砟轨道建造工艺无砟轨道指的是将散碎型的碎石道床基础用水泥整体型基础结构来代替。
一般情况下,常规铁路路基结构的轨枕在进行铺垫时基本使用的是碎石料,即选取木枕部件或预制型水泥轨枕。
但无砟轨道中的轻轨选用的是水泥材料,并且在施工现场进行浇筑形成。
现阶段,我国高铁在建设时基本采用特制的钢筋混凝土材质的道床板,已很少在路基上使用煤炭碎片和石子。
因这种特制的道床板具有铺设效率高、运行平稳以及路轨构造快等特点,从而使其成为高速铁路建设的不二之选。
二、高速铁路无砟轨道施工技术特点无砟轨道具有的特点之一就是精准,即产生的偏差基本以毫米精度来核算,从而使高速铁路行驶中的平顺性以及稳定性得到满足。
还有无砟轨道这种建造工艺可使维修成本降低的同时也能降低粉尘污染,从而满足列车时速在250km以上的运行需求。
而无砟轨道施工的技术特点具体有这几点:①良好的结构平顺性和连续性。
无砟轨道在施工现场进行工业化浇注的部件有底座、下部基础以及道床板,同时无砟轨道的标准产品或工厂预制件有轨道板、扣件、微孔橡胶垫层以及双块式轨枕等,从而确保这些部件有着相同的性能。
而这样的组成结构使其轨道的弹性均匀性与结构连续性更优于有砟轨道,同时也使轨道的平顺性得到提升,为乘车质量的改善提供了良好条件;②良好的结构稳定性和恒定性。
在无砟轨道的所有结构中,作为无缝线路的轨道纵向阻力以及横向阻力对状态和材质多变的有碴道床不在依赖,因其具有的整体式轨下基础为无缝线路提供更恒定和更高的轨道横向阻力和轨道纵向阻力,使无砟轨道具有更长的使用寿命以及更好的耐久性;③良好的结构少维修性和耐久性。
高速铁路无砟轨道施工技术难点及对策导言高速铁路无砟轨道施工中,由于方案设计不合理,施工质量控制被忽视,影响无砟轨道施工效果,工程建设中主要面临的技术难点包括以下内容。
施工技术难点1.沉降控制施工建设中,与有砟轨道不同的是,无砟轨道整体形态保持依靠扣件体系,这是不可忽视的内容。
因此,整个施工过程中,确保地基基础稳固与可靠是十分必要的。
但在施工中,沉降控制是技术难点之一,地基基础通常会出现沉降或变形现象,需要做好沉降观察工作。
并且沉降规律难以把握,加大无砟轨道施工难度。
2.刚度控制当通过桥涵路段时,需要确保轨道的刚度均衡。
全面仔细进行调查和分析工作,采用合理的结构,严格落实各项规范要求。
但刚度控制是施工中比较难的内容,技术要点高,施工难度大。
施工人员应该严格落实各项规范要求,从整体上进行规划和设计,确保结构合理,有效满足施工需要。
3.精度控制无砟轨道施工技术要点高,科技含量足,采用以前的测量技术难以有效满足施工需要,无法让精度控制满足要求。
为有效保障高速铁路工程质量,提高路线的平顺度,发展并应用更高精度的现代测量设备和测量技术十分必要的,同时也是施工中面临的一大技术难题。
无砟轨道平顺度控制比较难,施工中需要一次成型,并且确保工程结构的稳固与可靠。
但在施工中,这些规范要求未能很好落实,相关技术措施没有得到严格遵循,不利于保障无砟轨道工程质量。
4.线型控制线型控制也是非常难的内容,施工中应该做好监测工作,保证线型平直,实现对施工效果的有效控制。
另外,还要注重地基基础施工的裂缝控制,建立完善的施工技术管理制度,严格遵循施工标准。
重视施工质量检测,及时发现和处理存在的问题,从而实现对无砟轨道施工效果的有效控制。
施工技术对策1.基础工程沉降控制技术对策无砟轨道施工技术具有自身显著特点,施工中应该加强质量控制,落实各项技术措施,有效控制基础沉降,确保列车安全通行。
保障高速铁路通行的平稳性是非常关键的环节,为促进该目标实现,应该加强沉降控制,落实各项施工技术标准。
214YAN JIUJIAN SHE关于无砟轨道施工技术难点的研究Guan yu wu zha gui daoshi gong ji shu nan dian de yan jiu李金堂本文分析了无砟轨道施工技术及其技术难点,并提出了施工过程质量控制的具体措施。
在当前我国高速铁路建设中,无砟轨道的施工是重要的组成部分,对提升高速铁路的建设质量具有直接的影响,其耐久性、建设精度和车辆的运行安全之间存在密切的联系。
施工单位应当对无砟轨道施工中存在的难题进行全面、细致的分析,掌握施工要点,并采取有效的质量控制措施。
当前,在我国经济社会发展中,高速铁路已经得到了迅速的发展,促进了我国交通运输业的繁荣。
在铁路建设的过程中,无砟轨道施工是重要的组成部分,然而此项施工存在不少难点,特别是在沉降控制、刚度控制方面。
因而,为了保证无砟轨道的施工可以顺利完成,我们应当对施工中的技术难点加以研究,采取有效的防范和控制措施,以提升轨道建设的质量。
本文探讨了无砟轨道施工技术及其难点,并提出了质量控制的具体措施。
一、工程概况本标段为新建鲁南高速铁路日照至临沂段RLTJ-4标,项目部所承建的无砟轨道起止里程为:DK71+501.917~D1K84+997.839,正线长13.496km,全部为桥梁段。
轨道工程为CRTSIII 型板式无砟道床,轨道的结构形式采用了CRTS Ⅲ型板式无砟轨道,在线路上所有轨道板都能够与设计里程实现对应,从而实现了设计、制造、施工的一体化,提升了建设精度。
二、无砟轨道施工技术1.底座表面清理基面凿毛使用凿毛机进行,Z 形剪力筋的安装则使用施工单位自行改装的快速扳手弯制。
在开始安装钢筋以前,操作人员应当首先清理下部结构的表面,去除存在的杂物。
若存在油污,就要及时应用清洗剂加以清洗,以防止底座表面被泥浆覆盖。
在浇筑底座以前,先要浇水对其进行湿润,时间应控制在2h 以上。
2.道床板施工轨枕按照组装平台上的定位线均匀铺设,而且还要借助模具合理控制间距。

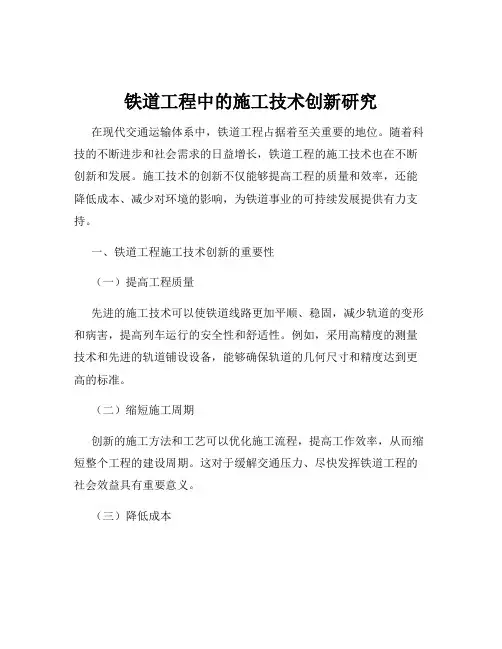

铁道工程中的施工技术创新研究在现代交通运输体系中,铁道工程占据着至关重要的地位。
随着科技的不断进步和社会需求的日益增长,铁道工程的施工技术也在不断创新和发展。
施工技术的创新不仅能够提高工程的质量和效率,还能降低成本、减少对环境的影响,为铁道事业的可持续发展提供有力支持。
一、铁道工程施工技术创新的重要性(一)提高工程质量先进的施工技术可以使铁道线路更加平顺、稳固,减少轨道的变形和病害,提高列车运行的安全性和舒适性。
例如,采用高精度的测量技术和先进的轨道铺设设备,能够确保轨道的几何尺寸和精度达到更高的标准。
(二)缩短施工周期创新的施工方法和工艺可以优化施工流程,提高工作效率,从而缩短整个工程的建设周期。
这对于缓解交通压力、尽快发挥铁道工程的社会效益具有重要意义。
(三)降低成本新技术的应用往往能够降低材料和人力的消耗,提高资源的利用率,从而降低工程的总成本。
例如,新型的建筑材料和节能设备的使用,可以减少材料成本和能源消耗。
(四)适应复杂环境在山区、河流、城市等复杂地形和环境条件下,传统的施工技术可能面临诸多困难。
通过技术创新,可以开发出更适合特殊环境的施工方案,确保工程的顺利进行。
(五)推动行业发展施工技术的创新是铁道工程行业发展的动力源泉,能够促进相关产业的升级和技术进步,提升我国铁道工程在国际上的竞争力。
二、当前铁道工程施工技术的现状(一)基础施工技术目前,在路基工程中,常用的施工技术包括地基处理、填方和挖方等。
对于软弱地基,通常采用水泥搅拌桩、CFG 桩等方法进行加固;填方施工注重分层压实和质量控制;挖方则要考虑边坡的稳定性和防护。
(二)轨道施工技术轨道施工包括钢轨铺设、轨枕安装、道岔铺设等环节。
目前,我国在无缝线路的铺设和养护方面取得了显著成就,采用先进的焊接技术和检测设备,提高了轨道的连续性和平顺性。
(三)桥梁施工技术在桥梁建设中,预应力混凝土技术和钢结构技术得到广泛应用。
大跨度桥梁的施工方法不断创新,如悬臂浇筑法、顶推法等,提高了桥梁的跨越能力和施工效率。
铁路工程无砟轨道施工技术分析与研究
发表时间:2020-03-25T02:27:13.367Z 来源:《防护工程》2019年21期作者:樊晶晶[导读] 铁路作为我国交通体系的重要构成,我国在不断提高铁路车速的同时,不断完善铁路工程建设,扩大高速铁路覆盖面积。
中国水利水电第七工程局有限公司四川成都 610000摘要:铁路作为我国交通体系的重要构成,我国在不断提高铁路车速的同时,不断完善铁路工程建设,扩大高速铁路覆盖面积。
基于此,本文先简单介绍了无砟轨道施工技术优势,提出了施工技术难点,最后详细强调了无砟轨道施工技术要点。
以期妥善应用施工技术,
提高铁路工程整体质量,让铁路工程稳定运行,为我国铁路事业奠定良好的基础,能够带动经济的发展。
关键词:铁路工程;无砟轨道施工;技术要点
引言:我国铁路工程建设快速发展,对轨道安全、稳定性和强度提出了更高的要求。
无砟轨道技术凭借其高强度和高稳定性,逐渐被广泛应用于铁路工程中。
但由于无砟轨道施工难度较高,我国施工经验有所欠缺。
在实际应用上还需要进一步对无砟轨道施工技术展开分析,强调其施工要点,才能保证铁路工程的顺利展开。
1 无砟轨道施工技术优势
从目前我国铁路工程施工情况来分析,使用无砟轨道结构可有效满足铁路的高速运行,该结构采取单元式纵连结构,具有良好的整体性优势。
同时在桥梁路段可采取对应的处理方法,把握梁面的平整程度,单元结构的轨道受力均衡,施工作业更加简单,质量把控相对便捷。
常见病害,如损伤、裂缝等问题,在日常维修中即可解决。
另一方面,无砟轨道具有可修性优势。
由于单元结构在道床板和底座之间利用砂浆进行隔离,从纵向平面分析,利用板缝完成分离,维修性较强。
2 无砟轨道施工技术难点
无砟轨道施工主要在线性控制和尺寸控制上存在技术难点,施工方需要严格依据设计要求,控制轨道结构件、扣件以及接头等零件的尺寸和型号。
施工期间需要严格执行安装工艺,尤其是钢轨接头位置,需要将轨枕和绝缘段控制在70mm以上的距离。
浇筑施工按照应力释放要求,对单元轨道长度加强控制。
单元轨道长度一般在600m至1800m之间,根据设计要求对外轨进行严格控制,严格控制轨道误差,安装时需要打磨无砟轨道,保证误差控制在0.3mm之内,横截面误差也应当控制在0.2mm之内,安装无砟轨道,将高程误差控制在4~6mm之内,而线性误差不应超过8mm。
尤其是中心线误差,严格控制在2mm之内。
想要提高无砟轨道线性控制以及尺寸控制的精度,可采取预设偏高轨方法进行控制,避免螺杆扭矩和支撑力等影响测量精度,进而保证尺寸和规格的精准性。
在对轨道内围结构进行控制时,应当对轨道精密性进行校正,保证铁路安全运行,焊接接头上应当对连接缝进行严格控制,以提高线性精度。
另外在路桥连接段施工时,需要保证轨道刚度的一致性,均衡轨道刚度也是技术难点,施工期间需要对工序进行科学安排,减少交叉施工的情况。
并建立统一的技术标准,要求施工队伍严格执行技术标准,在施工全程达到技术标准要求,从而保证轨道全体路段高度的一致性,达到统一的性能指标。
3 铁路工程无砟轨道施工技术分析 3.1 工程概述
本文以某铁路工程路段为例,该工程全长16km,采取CRTSⅠ双块式无砟轨道结构,主要包含铁轨、道床板、端梁、支承层、扣件等施工结构,路基地段815mm,隧道地段515mm,该路段铁路设计车速为350km/h。
总结该工程施工经验,对无砟轨道施工技术进行下述分析。
3.2 施工工序控制
在无砟轨道施工中,主要可以分成工底底板施工和道床板施工两个施工环节。
工底座板施工主要包含放线、钢筋安装、模板施工、铺设隔离层、混凝土浇筑等工序。
道床板施工主要包括放线、钢筋、底板模板安装、框架组装、精调、混凝土施工等工序[1]。
每道工序均需要由专业施工人员进行施工作业,才能保证达到质量标准,因此需要对施工工序进行合理安排,务必保证有序展开施工作业,避免交叉作业引发施工安全问题,影响施工整体质量。
3.3 施工前准备
施工前需要对工程沉降情况进行评估,在无砟轨道施工范围内,对桥梁以及隧道工程均需要进行沉降评估,经过评估后达到无砟轨道施工条件,才能准许施工。
通过沉降评估后,由第三方机构进行重复检测,提供评估结果。
完成工序设计后,进行工序交接,由施工方、设计方、建设方和监理方共同组织会议,讨论工序交接以及验收问题,以合同方式规范,得到多方人员的签字确认,在施工中妥善落实。
3.4 支承层施工
3.4.1基础处理
施工前需要对基础面进行提前处理,满足无砟轨道施工要求,基础面应当保持平整,平整度为15mm~30mm,高程误差应当控制在20mm之内,整平处理后要清洁路基面,进行少量洒水湿润,切记过度洒水造成路面积水,进行两小时以上的保湿处理。
3.4.2测量放线
使用全站仪在路面上放出边线控制点,使用红油漆做好标记,根据控制点,利用墨斗弹出层边线。
3.4.3安装模板
模板安装前应当进行检查,确定模板的平整度、整洁情况、脱模剂情况、损坏程度、弯曲程度,达到质量标准后,先安装纵向模板,再安装横向顶膜,使用螺栓连接。
使用钢管对模板支撑进行加固处理,在基面间隔1m位置上设置钢筋,利用槽钢为模板提供支撑力,达到均匀受力的目的。
3.5道床板施工
3.5.1测量放线
根据道床板位置,在支承层、隔离层以及回填面放出控制点,使用钢筋准确定位控制点,并使用红油漆进行标记,弹出中心线,根据轨道中心的控制点,设置道床板边线放线,按照墨线定位,弹出轨道中心线,对纵横钢筋准确位置进行定位。
3.5.2轨排就位
对轨排进行布设,在门枕组装台上吊起龙门,吊运输到铺设位置,根据中线以及高程定位铺设位置,将中线误差控制在1cm内,高程误差控制在10cm内。
临近的轨道轨排之间,利用夹板连接,接头均需使用4套螺栓进行连接,初步拧紧轨缝,可留有6~10mm距离。
轨排应当根据里程,调整轨排端头位置,安装轨向锁定器,在桥隧路段靠近路侧位置上,安装钢筋和制作轨排支腿上,支撑轨向锁定器,钢筋和槽钢支座上为另一个支顶,在电缆槽和防护墙侧的锁定器对电缆槽和防护墙直接支撑[2]。
3.5.3轨道调整
使用全站仪进行观测,计算准确的设站位置,并计算出偏差。
若偏差数值超过0.7mm,去除掉最低数据时。
改变车站位置后,至少需要在6个控制点进行重复检测,若偏差超过2mm,还需重新布置控制点进行检测。
根据小车自动测量轨道距离、超高以及水平位置等数据,可使用对应的软件,将数据进行核算,若误差较大,还需重新上传数据调整。
轨道调整对于施工质量有着重要影响,精度要求应当对比验标指标进行,两轨高程之间差距应当不超过1mm,精调小车显示数据1mm 米为准。
两个轨道相对高度差不能超过0.2mm,中线偏差应当按照零误差进行控制。
先进行中线的调整,再进行高程的调整,中线调整方法要在一侧固定定位器,在另一侧松开定位器,调整后,检查松开定位器的一侧是否处于顶紧状态,无空隙。
否则在浇筑施工时,可能产生框架跑偏的问题。
3.5.4浇筑混凝土
施工前要提前对施工区域进行清理,不能有积水、杂物存在。
浇筑前要像轨枕喷雾,对接地端子和螺杆的情况进行详细检查,达到要求后才能进行浇筑施工。
振捣混凝土要使用4个振捣器,使用人工振捣方式,可有效避免振捣棒和轨枕之间互相碰撞。
浇筑施工应当注意混凝土布料需要从一端提起,从一端向另一端填充轨枕槽,从一端向另一端推动振捣时还需两侧同时进行,不能一前一后振捣[3]。
期间,要使用高程控制器进行找平和找高程,同时使用木抹子进行抹平,然后使用钢抹子抹光。
初凝阶段要使用钢抹子压光处理,完成混凝土浇筑后,立即使用遮雨遮阳棚覆盖。
若暴露在阳光下混凝土凝固过快,不利于收面,掌握释放钢轨应力的时间。
3.6 线形控制
控制铁路线形主要从外部几何尺寸、轨道接缝轨排、内部尺寸3方面进行把控。
首先在外部几何尺寸上,主要针对轨道高程、中线偏差两部分着手,高程误差和中性偏差要求控制在2mm以内。
在施工期间要保证外部几何尺寸能够准确满足设计尺寸,两轨道之间无差距。
测量高程时受到螺杆支撑的影响,还需利用预偏高轨设置,加强偏移量的控制。
对轨缝和轨头处理,要求规范控制在15mm至30mm之内,使用小轨缝设计,可有效保证大型设备顺利通过钢轨。
对于轨排内部尺寸的控制,要加强精调操作,严格控制误差,从而保证合格的内部尺寸,提高铁路工程整体质量,保障铁路运行安全稳定。
结论:综上所述,通过加强对施工技术的控制,有助于积累施工经验,将施工技术应用于各项工程中,从而让工程能够满足使用需求,推广无砟轨道施工技术在我国的使用。
未来还需要进一步开发施工设备,推高技术标准,加强对作业人员的培训,从而能够有效推广施工技术,充分发挥技术的优势,让我国铁路工程质量得到整体的提升。
参考文献:
[1]司雲天.高速铁路建设中的无砟轨道施工技术研究[J].设备管理与维修,2019(22):166-168.
[2]郭长江,李建伟.高速铁路无砟轨道施工技术难点探讨[J].中国标准化,2019(20):101-102.
[3]黄传岳,温浩,杨怀志,易忠来,张志远,洪剑.高速铁路道岔区无砟轨道伤损现状及分类研究[J].铁道建筑,2019,59(06):117-122.作者简介:樊晶晶,(1987年5月),女,汉,河北张家口,本科,助理工程师,目前从事工程管理工作。
