高大模板的确定和荷载计算办法
- 格式:doc
- 大小:16.00 KB
- 文档页数:2
附件某综合大楼高大模板支撑体系计算书目录(一)梁板混合支撑体系计算〔KL120及KL121截面300㎜×2600㎜、板厚150〕 (1)(二)梁支撑体系计算〔KL411及KL604截面400㎜×1600㎜〕 (13)(三)梁支撑体系计算〔WKL702截面600㎜×2500㎜〕 (20) (24)〔KL416、KL417及KL418截面500㎜×1200㎜、板厚120〕(一)梁板混合支撑体系计算〔KL120及KL121截面300㎜×2600㎜、板厚150〕模板采用18mm厚木胶合板,查《手册》表8-56,取其容许应力[σ]=20÷1.55=12.9MPa,弹性模量E=6500×0.9=5850N/mm2;容许抗剪应力[ƒv]=1.4 N/mm2;梁底模小楞、侧模竖楞均用50×80mm杉木枋,查《计算手册》附表2-42取其容许抗弯应力[σ]=11MPa、容许抗剪应力[ƒv]=1.2MPa,弹性模量E=9000Mpa。
取梁截面为300×2600梁及梁边板带进行计算。
梁侧模竖楞木枋间距为250mm (梁侧板高2.6-0.15=2.45m,在中间设三道2φ12对拉螺杆,水平间距为500㎜,、底楞木枋间距250㎜(净距200㎜))。
支承梁模架子采用三列φ48×3.5㎜(厚度按3.0㎜计算)钢管脚手架,查《建筑施工扣件式钢管脚手架安全技术规范》,其容许应力[σ]=205MPa,弹性模量E=2.1×105 N/mm2,惯性矩I=π÷64×(484-424)=1.08×105㎜4,截面积A=424mm2,截面抵抗矩W=π÷32×(484-424)÷48=4493mm3。
梁立杆间距为450㎜×450mm(即每排设置三根立杆,每隔一排和板支撑通长水平杆连在一起)。
高大支模架中集中线荷载的计算方法集中线荷载=永久荷载(钢筋砼自重+模板木方的自重)×分项系数+施工均布活荷载×分项系数钢筋砼自重=梁的截面积(m2)×26KN/m3(26KN/m3为钢筋砼比重换算成KN/m3为单位,在计算集中线荷载时钢筋砼比重取值为26KN/m3。
)模板木方的自重=梁截面模板的周长(m)×0.5KN/m2(计算集中线荷载时取值为0.5KN/m2)施工均布活荷载=梁宽m×3KN/m2分项系数:永久荷载分项系数取1.2;施工均布活荷载分项系数取1.4例:梁高700,梁宽7001.2x[0.70x0.70x26+(0.70+0.7+0.70)*0.50]+0.70x3x1.40=19.488<20梁高1000,梁宽5001.2x[1.0x0.50x26+(1.0+1.0+0.50)*0.50]+0.50x3x1.40=19.2<20梁高900,梁宽6001.2x[0.90x0.60x26+(0.90+0.90+0.60)*0.50]+0.60x3x1.40=20.808>20需论证。
梁高900,梁宽4501.2x[0.90x0.45x26+(0.90+0.90+0.45)*0.50]+0.45x3x1.40=15.876<20不需论证。
梁高1200,梁宽6001.2x[1.20x0.60x26+(1.20+1.20+0.60)*0.50]+0.60x3x1.40=26.784>20需论证。
高支模的定义:水平混凝土构件模板支撑系统高度超过8m,或跨度大于18m,均荷载大于15kN/m2,或集中线荷载大于20kN/m的模板支撑系统。
1、施工总荷载大于15kN/㎡,是指板的荷载,按每平米所受荷载计算。
2,、集中线荷载大于20kN/m是指梁的荷载,一般不考虑梁的截面尺寸,按每米的梁所受荷载计算。
计算时要考虑施工荷载。
(如操作人员、施工机具等的荷载)线荷载是面荷载乘以长度面荷载是容重乘以厚度点荷载应该是集中荷载,是线荷载乘以作用的长度。
集中线荷载=永久荷载(钢钢筋砼自重=梁截面面积(m2)荷载时钢筋砼比重取模板木方的自重=梁截面模施工分项系数:永久荷载梁高(mm)梁宽(mm)钢筋砼自重模板木方自重施工均布活荷载100050013 1.25 1.5235060036.66 2.65 1.8205060031.98 2.35 1.8165060025.74 1.95 1.8110060017.16 1.4 1.8200040020.8 2.2 1.2160040016.64 1.8 1.2140040014.56 1.6 1.2100060015.6 1.3 1.8200060031.2 2.3 1.8130060020.28 1.6 1.8210060032.76 2.4 1.8230040023.92 2.5 1.2施工荷载=永久荷载(钢筋砼自重+模板木方钢管的自重)*分项系数+施工均布荷载*钢筋砼自重=板厚(m)*25KN/m3为钢筋砼比重换算成KN/m3为单位,在计模板木方钢管的自重:0.3KN/M2施工均布活荷载:2KN/m2分项系数:永久荷载分项系数取1.2;施工均布活荷载分项系数取1.4板厚钢筋砼比重钢筋砼自重模板木方钢管自重分项系数10.425100.3 1.2集中线荷载是否为高大模板(正为是,负为否)19.2 4.249.69234.69243.71628.71635.74820.74824.7929.79229.2814.2823.8088.80821.072 6.07222.87.842.7227.7228.77613.77644.71229.71233.38418.384施工均布活荷载分项系数2施工荷载21.415.16,在计算均布荷载时钢筋砼比重取值为25KN/M3).3KN/M2KN/m2;施工均布活荷载分项系数取1.4载(钢筋砼荷载+模板木方的自重)*分项系数+施工均布荷载*分项系数(m2)*26KN/m3(26KN/m3为钢筋砼比重换算成KN/m3为单位,在计算集中荷载时钢筋砼比重取值为26KN/M3)截面模板的周长(m)*0.5KN/m2(计算集中线荷载时取值为0.5KN/m2)施工均布活荷载=梁宽(m)*3KN/m久荷载分项系数取1.2;施工均布活荷载分项系数取1.4的自重)*分项系数+施工均布荷载*分项系数项系数算集中线/m2)是否为高大模板(正为是、负为否)0.16。

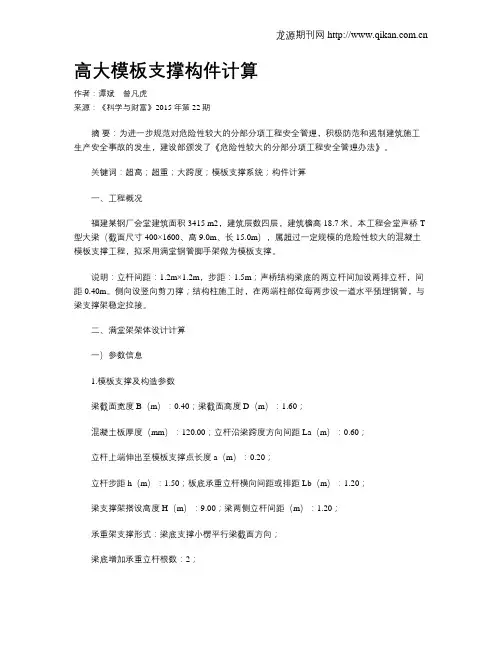

高大模板支撑构件计算作者:谭斌曾凡虎来源:《科学与财富》2015年第22期摘要:为进一步规范对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,建设部颁发了《危险性较大的分部分项工程安全管理办法》。
关键词:超高;超重;大跨度;模板支撑系统;构件计算一、工程概况福建某钢厂会堂建筑面积3415 m2,建筑层数四层,建筑檐高18.7米。
本工程会堂声桥T 型大梁(截面尺寸400×1600、高9.0m、长15.0m),属超过一定规模的危险性较大的混凝土模板支撑工程,拟采用满堂钢管脚手架做为模板支撑。
说明:立杆间距:1.2m×1.2m,步距:1.5m;声桥结构梁底的两立杆间加设两排立杆,间距0.40m。
侧向设竖向剪刀撑;结构柱施工时,在两端柱部位每两步设一道水平预埋钢管,与梁支撑架稳定拉接。
二、满堂架架体设计计算一)参数信息1.模板支撑及构造参数梁截面宽度 B(m):0.40;梁截面高度 D(m):1.60;混凝土板厚度(mm):120.00;立杆沿梁跨度方向间距La(m):0.60;立杆上端伸出至模板支撑点长度a(m):0.20;立杆步距h(m):1.50;板底承重立杆横向间距或排距Lb(m):1.20;梁支撑架搭设高度H(m):9.00;梁两侧立杆间距(m):1.20;承重架支撑形式:梁底支撑小楞平行梁截面方向;梁底增加承重立杆根数:2;采用的钢管类型为Φ48×3;立杆承重连接方式:可调托座;2.荷载参数新浇混凝土重力密度(kN/m3):24.00;模板自重(kN/m2):0.30;钢筋自重(kN/m3):1.50;施工均布荷载标准值(kN/m2):2.0;新浇混凝土侧压力标准值(kN/m2):17.8;振捣混凝土对梁底模板荷载(kN/m2):2.0;振捣混凝土对梁侧模板荷载(kN/m2):4.0;3.材料参数木材品种:柏木;木材弹性模量E(N/mm2):9000.0;木材抗压强度设计值fc(N/mm):16.0;木材抗弯强度设计值fm(N/mm2):17.0;木材抗剪强度设计值fv(N/mm2):1.7;面板材质:胶合面板;面板厚度(mm):18.00;面板弹性模量E(N/mm2):6000.0;面板抗弯强度设计值fm(N/mm2):13.0;4.梁底模板参数梁底方木截面宽度b(mm):100.0;梁底方木截面高度h(mm):100.0;梁底模板支撑的间距(mm):300.0;5.梁侧模板参数主楞间距(mm):500;次楞根数:5;主楞竖向支撑点数量:5;固定支撑水平间距(mm):500;竖向支撑点到梁底距离依次是:50mm,370mm,740mm,1100mm,1430mm;主楞材料:木方;宽度(mm):100.00;高度(mm):100.00;次楞材料:木方;宽度(mm):100.00;高度(mm):100.00;二)梁侧模板荷载计算按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值:F=0.22γtβ1β2V1/2F=γH其中γ -- 混凝土的重力密度,取24.000kN/m3;t -- 新浇混凝土的初凝时间,取2.000h;T -- 混凝土的入模温度,取20.000℃;V -- 混凝土的浇筑速度,取1.500m/h;H -- 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取1.600m;β1-- 外加剂影响修正系数,取1.200;β2-- 混凝土坍落度影响修正系数,取1.150。
PKPM (CMIS_2011北京版)计算梁底支架(主楼15m 跨500*1300mm 梁)计算书计算依据1《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)。
计算参数:模板支架搭设高度为12.3m ,梁截面 B ×D=500mm ×1300mm ,立杆的纵距(跨度方向) l=0.45m ,立杆的步距 h=1.50m , 梁底增加2道承重立杆。
面板厚度15mm ,剪切强度1.4N/mm 2,抗弯强度21.0N/mm 2,弹性模量9000.0N/mm 2。
木方78×78mm,木方剪切强度1.6N/mm 2,抗弯强度15.0N/mm 2,弹性模量10000.0N/mm 2。
梁底支撑顶托梁长度 1.20m 。
梁顶托采用双钢管48×3.0mm 。
梁底承重杆按照布置间距500,200mm 计算。
模板自重0.50kN/m 2,混凝土钢筋自重25.50kN/m 3,施工活荷载4.50kN/m 2。
地基承载力标准值300kN/m 2,基础底面扩展面积0.250m 2,地基承载力调整系数0.40。
扣件计算折减系数取1.00。
1230图1 梁模板支撑架立面简图按照规范4.3.1条规定确定荷载组合分项系数如下:由可变荷载效应控制的组合S=1.2×(25.50×1.30+0.50)+1.40×2.00=43.180kN/m 2 由永久荷载效应控制的组合S=1.35×25.50×1.30+0.7×1.40×2.00=46.712kN/m 2由于永久荷载效应控制的组合S最大,永久荷载分项系数取1.35,可变荷载分项系数取0.7×1.40=0.98采用的钢管类型为48×3.0。
一、模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。
模板面板的按照多跨连续梁计算。
作用荷载包括梁与模板自重荷载,施工活荷载等。
高大模板施工方案:一、高大模板概况1、高大模板支撑系统是指施工现场混凝土构件支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15KN/m2,或集中线荷载大于20KN/m的模板支撑系统。
本工程中涉及到的高大模板支撑系统的部位主要包括以下几项:主要高支模施工部位一览表2、根据上表,以上模板支撑体系属于超过一定规模的危险性较大的分部分项工程范围,需编制专项施工方案,并组织召开专家论证会,论证通过方可组织施工。
为保证本工程高大模板工程的施工安全,并为模板施工提供一个指导性依据,特制订本施工方案。
二、高大模板施工重点根据高大模板的施工特点,模板支撑体系的稳定性和安全性是工程施工的重点,模板和支撑体系的选型、设计与安全防护的搭设是施工中的关键,再结合本工程的结构特点,在施工中,应做到全局部署,综合考虑,严格过程控制,注意细节管理。
1、梁、板支撑体系选用扣件式脚手架,扣件式脚手架的直径及壁厚采用Φ48×3.5mm,整体稳定性满足施工要求。
2、在架体立杆顶部均设可调支托,使立杆成为典型的轴心受压构件,充分发挥立杆的作用,避免架体承载力偏心受压而降低。
3、在每根立管下加50mm厚通长脚手板,并在立杆下部300mm处设置扫地杆。
4、架体的纵向、横向、水平位置均设置剪刀撑,以加强支撑体系刚度。
5、整个支撑体系与架体边缘及架体内部的结构构件做可靠的拉接,保证整个体系的稳定性。
三、高大模板及支撑体系安全计算本计算书分别以横向立杆最不利和纵向立杆最不利处为例,对荷载进行计算及对其支架体系进行检算。
㈠100mm厚楼板高支模安全计算:楼板楼板现浇厚度为0.10米,模板支架搭设高度为25.80米,搭设尺寸为:立杆的纵距 b=0.90米,立杆的横距 l=0.90米,立杆的步距 h=1.20米。
模板面板采用胶合面板,厚度为15mm,板底龙骨采用木方: 40×80;间距:300mm;梁顶托采用双钢管: 48×3.0。
高大模板支撑规定1、高大模板支撑系统指施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15KN∕∏Λ或集中线荷载大于20KN∕m模板支撑系统。
2、支模架的步距、立杆纵距和横距、大小横杆的间距、梁承重杆的数量、地基承载力、是否设防滑扣件等均必须根据实际情况经计算确定。
3、高支模方案报公司总工程师审批后,由项目技术负责人组织专家论证,并按专家论证意见对方案进行完善,再报公司总工程师审批,交项目总监理工程师审批,报建设行政主管部门备案后方可按方案搭设。
4、高大支模架由专业架子工完成,专业架子工必须持建设行政主管部门颁发的有效特种作业证。
5、高大支模架搭设前,应由项目负责人组织对需要加固处理的地基、基础进行验收。
第一步搭设完毕,(高度超12米的架子搭设高度至6米),项目技术负责人必须组织项目生产经理、施工员、专职安全员、作业班组长对架子进行中间验收,验收合格方可继续搭设。
架子搭设完毕,应由项目负责人组织验收,验收人员包括施工单位两级技术、施工人员,监理单位的总监和专业监理工程师,验收合格后,应由公司总工程师和总监理工程师签字后,方可进入下一道路工序。
6、高大支模架碎浇筑令由项目经理和项目技术负责人联合签署。
7、构造规定:(1)水平杆布设:离地150~200ι≡设一道扫地杆,纵横向布置,梁、板底部根据支模需要标高搭设一道水平杆,扫地杆和顶层水平杆之间应增加水平连结杆,立杆之间必须按步距满设双向水平杆,水平杆的垂直距离不得超过1.50米。
(2)剪刀撑的设计:a.沿支架四周外立面应满足立面满设剪刀撑;b.中部可根据需要并依构架框格的大小,每隔10—15m设置。
剪刀撑宽度不应小于4跨,且不应小于6m,剪刀撑的设置应满足斜杆与地面的倾角在45。
~60。
;每道剪刀撑跨越立杆的根数按与地面倾角不同采用:45。
时,可跨7根;50°时,可跨6根;60°时,可跨5根。
(3)设在支架立杆根部的可调底座,其伸出长度不得超过30Omm时,否帽应采取可靠措施固定。
高大模板的确定和荷载计算方法一、高大模板的定义:根据《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)和《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)规定:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20 kN/m及以上的模板支撑系统属于高大模板。
二、施工总荷载的计算方法:(一)荷载的组成施工荷载=永久荷载(钢筋砼自重+模板木方钢管的自重)×分项系数+施工均布活荷载×分项系数钢筋砼自重=板厚(m)×25KN/m3(25KN/m3为钢筋砼比重换算成KN/m3为单位,在计算均荷载时钢筋砼比重取值为25KN/m3。
)模板木方钢管的自重:0.3KN/m2(计算均荷载时取值为0.3KN/m2)施工均布活荷载:2KN/m2分项系数:永久荷载分项系数取1.2;施工均布活荷载分项系数取1.4(二)计算实例:(25×M+0.3)×1.2+2×1.4=15M=[(15-1.4x2-1.2 x0.3]/25=0.474米取整M=474mm,即板厚达到或超过474MM时,需要专家论证。
三、集中线荷载的计算方法:(一)荷载的组成集中线荷载=永久荷载(钢筋砼自重+模板木方钢管的自重)×分项系数+施工均布活荷载×分项系数钢筋砼自重=梁的截面积(m2)×26KN/m3(26KN/m3为钢筋砼比重换算成KN/m3为单位,在计算集中线荷载时钢筋砼比重取值为26KN/m3。
)模板木方的自重=梁截面模板的周长(m)×0.5KN/m2(计算集中线荷载时取值为0.5KN/m2)施工均布活荷载=梁宽m×3KN/m2分项系数永久荷载分项系数取1.2;施工均布活荷载分项系数取1.4(二)计算实例:1、梁高700,梁宽7001.2x[0.70x0.70x26+(0.70+0.7+0.70)*0.50]+0.70x3x1.40=19.488<20,不需论证。
超高模板面积怎么计算超高模板面积是指建筑中超高层建筑的楼板面积,其计算是建筑设计和结构设计中的重要步骤。
在计算超高模板面积时,需要考虑建筑的结构形式、荷载情况、使用功能等因素,以确保楼板的安全可靠。
下面将介绍超高模板面积的计算方法,以便工程师和设计师们在实际工作中能够准确计算超高模板面积。
首先,计算超高模板面积的第一步是确定建筑的结构形式。
超高层建筑一般采用钢筋混凝土结构或钢结构,因此需要根据建筑的结构形式选择相应的计算方法。
对于钢筋混凝土结构,可以根据楼板的受力情况采用梁板结构或板梁结构进行计算;而对于钢结构,需要考虑梁、柱和楼板的受力情况,采用相应的计算方法进行计算。
其次,计算超高模板面积的第二步是确定楼板的荷载情况。
楼板的荷载包括活荷载和恒荷载两部分,活荷载是指建筑使用过程中产生的荷载,如人员、家具、设备等;恒荷载是指建筑自身的重量以及固定在建筑上的设备、管道等的荷载。
在计算超高模板面积时,需要根据建筑的使用功能和荷载标准确定楼板的设计荷载,并结合结构形式进行计算。
第三,计算超高模板面积的第三步是根据楼板的受力情况进行计算。
楼板在使用过程中会受到来自上部结构和自身荷载的作用,因此需要根据楼板的受力情况进行计算。
对于梁板结构,需要考虑梁和板的受力情况,确定楼板的受力范围和受力大小;对于板梁结构,需要考虑板和梁的受力情况,确定楼板的受力范围和受力大小。
在计算过程中,需要考虑楼板的受力性能和承载能力,以确保楼板的安全可靠。
最后,计算超高模板面积的最后一步是进行综合计算。
在确定了建筑的结构形式、荷载情况和楼板的受力情况后,需要进行综合计算,确定超高模板面积的大小和布置方式。
在综合计算过程中,需要考虑楼板的受力性能、承载能力和使用功能,以满足建筑的使用要求和安全标准。
综上所述,计算超高模板面积是建筑设计和结构设计中的重要步骤,需要考虑建筑的结构形式、荷载情况和楼板的受力情况,进行综合计算,以确保楼板的安全可靠。
钢模板受力计算第一节、计算条件的设定1.1、墙体高度 5.2m,墙厚250mm,混凝土强度C30,重力密度24KN/m3,坍落度12--16cm,浇筑速度1m/h,混凝土入模温度T=25℃,用插入式振捣器捣实。
1.2、模板选用定型大钢模板,穿墙螺栓选用T30x4的锥型螺栓。
1.3.计算依据:1.3.1、《建筑结构荷载设计规范》1.3.2、《建筑工程模板施工手册》1.3.3、《钢结构设计手册》第二节、荷载计算:2.1、墙模板侧向荷载:2.1.1、混凝土侧压力设计值:1)、新浇砼对模板侧压力标准值γc -砼的重力密度,一般取24KN /M3t0-初凝时间h ,可采用t0=200/(T +15)T -砼的温度25°β1-外加剂影响修正系数,不掺外加剂时取1.0 。
β2-砼坍落度影响修正系数,取1.15F2=24×5.2=124.8 KN /M2(取两者较小值)故取F =26.4 KN /M22)、倾倒混凝土水平荷载标准值F=4KN/m2模板强度验算侧压力设计值:F=(26.4×1.2+4×1.4) =38KN/m2 模板刚度验算侧压力设计值:F=26.4+4=30.4KN/m 2,取F=31 KN/m 2,2/4.2611115252002422.0211520022.01m KN V T F =⨯⨯⨯+⨯=⨯⨯⨯+⨯=ββγ第三节、模板验算3.1、面板验算:选取面板区格中四边固结的情况进行计算.查表得:取1mm 宽板带作为计算单元,荷载为:q=38x103x10-6x1=0.038N/mm求支座弯矩:M ox =KM o x xqL 2=-0.0829x0.038x3002=-283.518Nmm 。
M oy =KM o y xqL 2=-0.057x0.038x3002=-194.94Nmm 。
面板截面系数: W=1/6bh 2=1x1x62/6=6mm 3求跨中弯矩:222/996.12300038.00038.0mm N qL k M y my x =⨯⨯==222/8.136300038.004.0mm N ql K M x mx y =⨯⨯==ε=M/w=136.8/6=22.8/N/mm 2面板强度满足要求.3.2、内部横肋的计算(L50x5,@=600mm )角钢L50x5的参数:W=3.13cm 3,g=3.77kg/m跨中弯矩(两端按简支考虑)M=qL 2/8=22.84x3002/8=256950Nmmε=M/W=256950/(3.13x1000) =82.09N/mm50.0=Ly Lx 057.0.0829.0,0038.0,04.0,00253.0-=-====oy ox KM KM KMy KMx Kw mmN q /84.22100/77.3600038.0=+⨯=内部横肋L50x5的强度满足要求.3.3、竖向纵肋的计算([8,@=300)竖向纵肋按两端悬臂梁计算槽钢[8的参数:W=25.3cm 3,I=101cm 4,E=2.06x105N/ m 23.3.1、竖向纵肋的强度计算ε=M/Wε=64237.5/(25.3x1000)=25.39N/mm纵肋的强度满足要求.3.3.2、纵肋的刚度验算mmEI ql W 04.0)101011006.2384/(60055)384(54544=⨯⨯⨯⨯⨯⨯==模板允许挠度[W]=L/500=600/500=1.21mm>0.04mm 模板的刚度满足要求.3.4、横向[10槽钢验算(2[10,@=600)槽钢的参数:W=39.7 cm 3,I=396.6cm 4,E=2.06x105N/mm 2按三跨连续梁计算.3.4.1、槽钢的强度验算穿墙杆的最大间距按600mm 考虑,q 设=0.038×600+1.2×2×10/100=23.04N/mmq 标=0.050×600+2×10/100=30.2N/mm根据三跨连续梁弯矩系数表知:1跨跨中弯矩最大.M 1=0.101qL 2=0.101×23.04×6002=837734.4N.mmε= M 1/w=837734.4/(39.7×1000)=21.1N/mm < [ε]=215N/mm 横肋的强度满足要求3.4.2、横肋的刚度验算w=5qL 4/384EI=5×30.2×6004/(384×2.06×105×396.6×104)=0.06mm < [w]=L/500=600/500=1.2mm 横肋的挠度满足要求.第四节、穿墙杆强度的验算穿墙杆选用Ф30的锥型螺栓,小头螺栓直径为25mm.穿墙螺栓最大间距为1050×900mm,混凝土对模板的最大侧压力F=38KN/m2,穿墙螺栓的净截面面积An=3.14*25*25/4=490.63mm2N=38×1.05×0.9=35.91KNσ=N/ An =35910/490.63=73.19N/mm <f=215 N/mm (满足要求)所以穿墙杆的强度满足要求.第五节、模板吊钩验算:5.1、设计说明:5.1.1、吊钩为 18圆钢与&12厚钢板焊接而成。
标题:高大模板支架在风荷载下应抗倾覆验算序言在建筑施工中,高大模板支架是一种常见的临时性支撑结构。
它承担着支撑混凝土浇筑和保证施工安全的重要任务。
然而,在风荷载作用下,模板支架容易发生倾覆,给施工和工人带来极大的安全隐患。
针对高大模板支架在风荷载下应抗倾覆验算是至关重要的。
1. 高大模板支架结构及设计原理在探讨高大模板支架在风荷载下应抗倾覆验算之前,我们首先要了解高大模板支架的结构及设计原理。
高大模板支架通常由立柱、横梁、斜撑等构件组成,其设计原理是通过合理的结构布置和构件连接方式来承受混凝土浇筑时所产生的重力和侧向荷载,并保证支撑结构的稳定性和安全性。
2. 风荷载对高大模板支架的影响在施工现场,风荷载是模板支架的主要外部荷载之一。
风力对高大模板支架的影响主要体现在侧向风压和风载矩的作用下。
当风力作用超过支撑结构的抗风能力时,模板支架就会发生倾覆,造成严重的安全事故。
3. 抗倾覆验算的原理和方法为了保证高大模板支架在风荷载下的安全稳定,需要进行抗倾覆验算。
抗倾覆验算是根据支撑结构的受力特点和外部荷载的作用规律,利用力学知识和结构分析方法,对支撑结构的抗倾覆能力进行评估和验证的过程。
主要包括抗倾覆力矩的计算、抗倾覆稳定性的评估以及相关安全系数的确定等内容。
4. 个人观点和理解在我的观点和理解中,高大模板支架的抗倾覆验算不仅仅是一项技术任务,更是一项关乎施工安全的重要工作。
通过合理的结构设计和抗倾覆验算,可以有效提高模板支架在风荷载下的安全性,保障施工人员和设备的安全。
施工单位和设计人员应高度重视抗倾覆验算工作,确保支撑结构的稳固可靠。
总结高大模板支架在风荷载下应抗倾覆验算是一项重要的施工安全工作。
通过了解其结构原理、风荷载的影响以及抗倾覆验算的原理和方法,可以更好地保障施工安全。
在施工实践中,需要结合具体工程情况,合理设计支撑结构,并进行抗倾覆验算,以确保模板支架在风荷载下的稳定性和安全性。
通过深入研究和理解高大模板支架在风荷载下应抗倾覆验算的相关知识,可以更好地指导施工实践,保障施工安全。
安徽超高模板计算规则
超高模板是指建筑工程中使用的具有一定规格和规格化程
度的预制构件,主要用于楼板和楼面的施工。
安徽超高模板计算规则是指在安徽省范围内,针对超高模板在建筑施工中的计算规则和设计要求的规范。
根据安徽超高模板计算规则,首先需要确定超高模板的设
计负荷。
设计负荷一般包括楼板自重、活荷载和风荷载等。
楼板自重是指超高模板自身的重量,需要根据材料的密度和模板的尺寸计算得出。
活荷载是指楼板上承载的人员、家具设备等的重量,需要按照相关标准进行计算。
而风荷载是指风对楼板的侧向压力,需要考虑建筑物所处的地理环境和风荷载标准进行计算。
根据安徽超高模板计算规则,需要确定超高模板的尺寸和
支撑方式。
超高模板的尺寸要满足建筑施工的要求,包括长度、宽度和厚度等。
根据设计负荷和超高模板的材料强度,可以计算出模板的截面形状和尺寸。
同时,超高模板的支撑方式也需要按照相关规范进行设计,以确保模板能够稳定承载设计负荷。
根据安徽超高模板计算规则,需要对超高模板的抗剪和抗
弯能力进行验证。
抗剪能力是指超高模板在承受水平力作用时的抵抗能力,需要计算模板截面的剪力强度。
抗弯能力是指超高模板在承受弯曲力作用时的抵抗能力,需要计算模板截面的弯曲强度。
通过对抗剪和抗弯能力的验证,可以确保超高模板在施工过程中的稳定性和安全性。
安徽超高模板计算规则是针对超高模板在建筑施工中的计
算规则和设计要求的规范。
通过确定设计负荷、尺寸和支撑方式,以及验证抗剪和抗弯能力,可以确保超高模板的稳定性和安全性,为建筑施工提供可靠的支撑。
精心整理
高大模板的确定和荷载计算方法
一、高支模的定义:
水平混凝土构件模板支撑系统高度超过8m,或跨度大于18m,均荷载大于10kN/m 2,或集中线荷载大于15kN/m 的模板支撑系统。
二、均荷载的计算方法:
为单位,M=[(一)荷载的组成
集中线荷载=永久荷载(钢筋砼自重+模板木方的自重)×分项系数+施工均布活荷载×分项系数
钢筋砼自重=梁的截面积(m 2)×26KN/m 3(26KN/m 3为钢筋砼比重换算成KN/m 3为单位,在计算集中线荷载时钢筋砼比重取值为26KN/m 3。
)
精心整理
模板木方的自重=梁截面模板的周长(m )×0.5KN/m 2(计算集中线荷载时取值为0.5KN/m 2)
施工均布活荷载=梁宽m ×3KN/m 2
分项系数
永久荷载分项系数取1.2;施工均布活荷载分项系数取1.4
例:梁高700,梁宽700
1.21.2规范》。
