质量通病防治技术交底记录
- 格式:doc
- 大小:46.00 KB
- 文档页数:7
工程质量监督技术交底交底时间:交底地点:一、地基基础工程1、按规范要求对工程桩进行相应的检测。
对于人挖孔桩,特别是单柱单桩的大直径嵌岩桩,应视岩性采用超前钻逐孔检验桩底下3D或5m深度范围内有无空洞、破碎带、软弱夹层等不良地质条件。
2、按长质监[2007]67号文件《关于加强建筑基桩(地基)检测监督管理的通知》的相关要求办理桩基检测任务单。
在进行单桩承载力检测前,应通知监督小组参加点桩。
3、灌注桩检查成孔合格后应尽快灌注混凝土,当有地下水时应采取水下浇灌等措施,并严格控制混凝土的浇筑高度和振捣厚度。
直径大于1m或单桩混凝土量超过25m3的桩,每根桩应留有1组试块;其他桩每个灌注台班不得少于1组。
4、预制桩应严格实行进场验收,核查生产厂家资质,出厂检验报告及合格证,原材料的检验报告,生产记录等;严禁使用质量不合格及在吊运过程中产生裂缝的预制桩。
5、预应力管桩应打试桩。
应按规范和设计要求设置桩尖。
旁站记录应详细,包括总锤击数、最后三阵贯入度等内容。
建议不要采用非标桩。
接桩时应检查焊缝质量和焊缝冷却时间。
二、主体结构工程1、按长质监[2007]24号文件要求,禁止在现浇混凝土楼面结构层预留开凿沟槽或敷设给水管道。
2、按长质监[2007]23号文件要求,严格控制钢筋调直过程中的冷拉率。
钢筋调直优先采用机械方法,当采用冷拉方法时,HPB235级钢筋的冷拉率不应大于4%,HRB335级、HRB400和RRB400级的冷拉率不应大于1%。
施工单位应及时填报“钢筋调直质量检查记录”,并报监理(建设)单位进行核查;监理单位应在监理日志或旁站记录上体现对这一部分的检查结果。
3、受力钢筋的连接方式必须符合设计要求,从事钢筋焊接的焊工必须持证上岗,严把各种焊接接头质量检验与验收关。
严禁采用不经折角加工、轴线严重偏移的“搭接焊”。
在无严格可靠的质量保证措施情况下,不得采用电渣压力焊,直径小于16mm或大于25mm的钢筋禁止采用电渣压力焊。
吊顶工程质量通病及防治措施前应仔细测量,确保准确无误。
2)安装龙骨时要严格按照设计要求进行组装,保证平直牢固。
3)吊顶面层的安装要注意平整度,必须按照平线起拱,严禁出现硬弯。
4)安装吊挂杆件时要注意牢固度,严禁出现松动变形。
5)安装罩面板时要注意规格和外观质量,必须符合设计要求和技术标准。
4、施工安全1)安全防护措施1)施工人员必须佩戴安全帽、安全鞋等防护用品。
2)施工现场必须设置警示标志,保障工人的安全。
3)吊装过程中必须严格按照安全规范进行操作,防止发生意外事故。
2)应急措施1)发生意外事故时,应立即停止施工,并及时报警求助。
2)施工现场必须配备急救箱,并设立急救站点。
3)施工人员必须接受相关的安全培训,提高应急处置能力。
为保证吊顶的平整度,需要使用水准仪在房间内每个墙(柱)角上抄出水平点,并弹出水准线。
吊顶次龙骨的下皮线即为沿墙(柱)弹出的水准线,同时需要在混凝土顶板上弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000mm,吊杆的固定点间距应在900-1000mm之间。
如果梁和管道固定点大于设计和规程要求,需要增加吊杆的固定点。
在固定吊挂杆件时,可以采用膨胀螺栓固定吊挂杆件。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋时需要用机械将其拉直。
吊杆的一端需要焊接角码,另一端可以用攻丝套出大于100mm的丝杆。
制作好的吊杆需要做防锈处理,并用膨胀螺栓固定在楼板上。
在固定吊挂杆件时,需要用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
如果采用φ10的吊杆,则需要设置反向支撑。
在梁上设置吊挂杆件时,吊挂杆件应通直并有足够的承载能力。
当预埋的杆件需要接长时,必须搭接焊牢,焊缝要均匀饱满。
吊杆距主龙骨端部不得超过300㎜,否则需要增加吊杆。
吊顶灯具、风口及检修口等应设附加吊杆。
在龙骨的安装过程中,需要先安装边龙骨,按设计要求弹线,沿墙(柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上,如为混凝土墙(柱)上可用射钉固定。
质量通病防治措施技术交底引言在工程建设过程中,质量通病是指在各个阶段普遍存在的质量问题。
这些问题可能是由于施工过程中的材料选择、工艺操作或者管理措施不当所引起的。
为了保证工程建设的质量,有效预防和控制质量通病的发生至关重要。
本文将介绍一些常见质量通病及其防治措施。
1. 基础施工质量通病及防治措施1.1 土方开挖质量通病•问题描述:土方开挖时出现松散土体塌方的情况,或者开挖面未得到充分支撑,导致边坡失稳或者坍塌。
•防治措施:在土方开挖前,应进行详细勘察,合理设计土方开挖方法,并进行边坡稳定分析。
同时,在开挖过程中,及时采取支护措施,如加固边坡、施加支撑或者使用挡土墙等。
1.2 水泥混合料施工质量通病•问题描述:水泥混合料施工中,常出现水灰比不合理、搅拌不均匀、过早失水、收缩裂缝等问题。
•防治措施:合理控制水灰比,确保混合料的质量稳定。
同时,加强搅拌过程的监控和控制,确保混合均匀。
另外,可以采用控制溼度和封闭度的方法,减少水分的散失,并进行充分的试块养护。
2. 结构施工质量通病及防治措施2.1 混凝土浇筑质量通病•问题描述:混凝土浇筑中,常出现孔隙率大、强度低、开裂、蜂窝等问题。
•防治措施:在混凝土配比设计中,合理控制水灰比、砂比等指标,确保混凝土的质量。
同时,在浇筑过程中,要注意振捣操作的规范和均匀性,避免气泡聚集和孔隙形成。
此外,及时进行养护,保持混凝土的湿度,防止过早失水。
2.2 钢筋混凝土结构砼浇筑前技术检查的通病•问题描述:在钢筋混凝土结构砼浇筑前的技术检查中,常出现基底不平整、模板缺陷、钢筋损伤等问题。
•防治措施:在砼浇筑前,要进行严格的技术检查,确保基底平整、模板完好、钢筋无损伤。
如发现问题,及时进行修复和更换。
3. 设备安装调试质量通病及防治措施3.1 输配电设备安装质量通病•问题描述:输配电设备安装过程中,常出现接触不良、接地不可靠、线路接头松动等问题。
•防治措施:在输配电设备安装中,要严格按照规范进行操作,确保接触良好、接地可靠。
建筑工程质量通病防治技术交底一、砌体工程1、砖、砂浆强度达不到设计要求防治措施:1)砌筑工程所用的原材料砖、砌块、砂、水泥等必须符合设计、规范及标准要求,并持有合格证及复试报告方可使用。
2)砌体工程所用的砂浆配合比必须经试验室试配,提出符合图纸设计的砂浆等级施工配合比。
3)工地所有砂浆必须严格按施工配合比进行拌料。
2、砌体尺寸不符合设计图纸,组砌不正确,水平灰缝饱满度达不到规范要求防治措施1)砌筑前由施工员作好技术交底,现场按图纸要求弹出墙身轴线及边线,方可砌筑。
2)开始砌筑时,先要进行摆砖,排出符合规范标注的灰缝宽度,灰缝宽度控制在8mm~12mm。
3)组砌方法采用一顺一丁法,砌筑方法采用“三一”砌筑法,不得干砖上墙。
4)砌筑时遵循“三皮一拉线,五皮一吊线,十皮一靠尺”的原则,按要求设置皮数杆,严各控制标高和轴线。
5)砌筑时把预埋拉结筋2Φ6@500砌入墙内700㎜。
6)砌筑过程中,断砖应合理搭配不得集中使用。
7)砌体按规定的标准要求制作砂浆试块,砂浆强度以28天试块为准。
3、保证梁底砂浆饱满措施用侧砖或立砖斜砌挤紧,砂浆分两次嵌实,第一次砌筑时嵌,第二次变形后再补嵌。
4、防止洞口预埋块少放措施1)派专人按标准加工,木块用水柏油进行防腐处理。
2)在放置时,洞口两侧距上下端200mm处,中间间距不大于500mm。
木门洞口距上下端200m处、中间处,且两块间距不超过1.2m。
二、钢筋工程1、钢筋质量、品种、规格数量、位置不符合设计要求防治措施1)钢筋必须有出厂质保书,进场后及时抽样复试,试验合格后方可使用。
2)钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置设置必须符合设计要求和施工规范规定。
3)钢筋找换必须征得设计单位同意。
4)钢筋的制作、搭接、焊接、绑扎、锚固必须符合现行施工规范规定,钢筋网片和骨架的绑扎,其缺口松口的数量不得超过总绑扎数量的20%,且不得集中。
5)悬挑结构确保钢筋位置准确,施工时需搭有操作平台,不得踩踏钢筋。
住宅工程质量通病防治及处理措施技术交底质量通病是建筑工程中经常发生的普遍存在的一些工程质量问题,由于面广量大,对工程质量危害较大。
质量通病的种类很多,涉及到各个分部、分项,例如最常见的通病都是和渗漏、裂缝有关,质量通病的存在不仅影响了住户的使用,给用户生活带来了不便及烦恼,也影响了建筑业的形象。
因此及时发现、治理质量通病,提高工程质量水平,成了当前建筑行业的当务之急,本公司特对本工程进行质量通病防治及处理进行技术交底。
(一)住宅工程中常见的质量通病种类①砌体及砼结构工程:砌体裂缝、底层砌体返潮、砼现浇板裂缝、砼构件的轴线、标高等几何尺寸偏差。
②地下防水工程:防水砼结构裂缝、渗漏水,柔性防水层空鼓、裂缝、渗漏,地下室基坑回填土深陷,地面开裂。
③楼地面工程:楼地面面层起砂、空鼓、裂缝,楼梯踏步阳角脱落,卫生间、厨房地面渗漏。
④屋面防水工程:屋面防水层渗漏,屋面面层接缝密封材料硬化、开裂、渗漏。
⑤装饰装修工程:顶棚抹灰空鼓、裂缝、脱落,内粉刷空鼓、裂缝,外粉刷空鼓、裂缝、渗水、脱落,装饰面层泛碱,门窗变形、渗漏等。
⑥安全防护工程:防护栏杆、扶手不符合规范要求,不按规定使用安全玻璃,无障碍设施不规范。
⑦建筑节能工程:外墙、外保温系统开裂,保温效果差,外墙外保温面层粘结强度低、空鼓和脱落,外窗隔热性能达不到要求,给水系统节能设施不完善。
⑧给水排水工程:给水管、器材渗漏及爆裂,消防设施设置不合理,雨、污水系统设置隐患,水泵、水池等进出水管布置不合理。
⑨电气工程:防雷及接地、电气保护接地及等电位联结不到位,配电保护装置缺漏,无安全保证,电气主干线敷设不合理,电气导管敷设不规范,电气线路连接不可靠,电气节能、消防及安全设施不完整。
(二)质量通病的防治措施①墙体裂缝防治的技术措施:A:砌筑砂浆应采用中粗砂,严禁使用轧石砂和混合粉、贝壳砂。
B:蒸压灰砂砖、粉煤灰砖、加气砼砌块的出釜停放期不得少于28天,上墙含水率宜为5%-8%,水泥多孔砖龄期不应小于28天,并不得在饱和水状下施工。

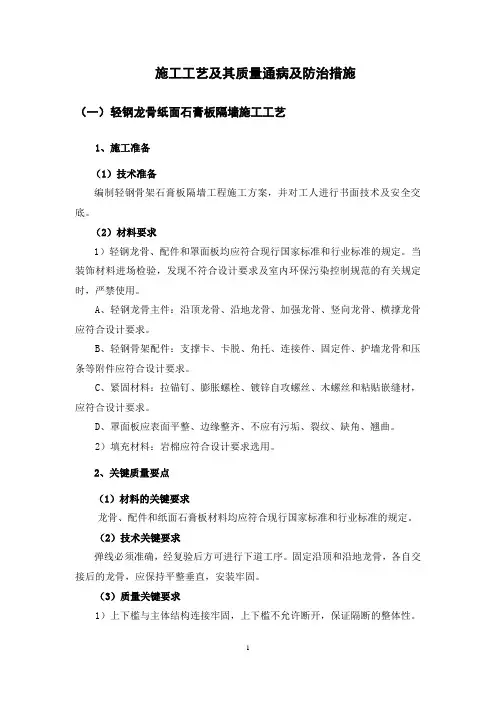

施工工艺及其质量通病及防治措施(一)轻钢龙骨纸面石膏板隔墙施工工艺1、施工准备(1)技术准备编制轻钢骨架石膏板隔墙工程施工方案,并对工人进行书面技术及安全交底。
(2)材料要求1)轻钢龙骨、配件和罩面板均应符合现行国家标准和行业标准的规定。
当装饰材料进场检验,发现不符合设计要求及室内环保污染控制规范的有关规定时,严禁使用。
A、轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横撑龙骨应符合设计要求。
B、轻钢骨架配件:支撑卡、卡脱、角托、连接件、固定件、护墙龙骨和压条等附件应符合设计要求。
C、紧固材料:拉锚钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘贴嵌缝材,应符合设计要求。
D、罩面板应表面平整、边缘整齐、不应有污垢、裂纹、缺角、翘曲。
2)填充材料:岩棉应符合设计要求选用。
2、关键质量要点(1)材料的关键要求龙骨、配件和纸面石膏板材料均应符合现行国家标准和行业标准的规定。
(2)技术关键要求弹线必须准确,经复验后方可进行下道工序。
固定沿顶和沿地龙骨,各自交接后的龙骨,应保持平整垂直,安装牢固。
(3)质量关键要求1)上下槛与主体结构连接牢固,上下槛不允许断开,保证隔断的整体性。
严禁隔断墙上连接件采用射钉固定在砖墙上。
应采用预埋件进行连接。
上下槛必须与主体结构连接牢固。
2)罩面板应经严格选材,表面应平整光洁。
安装罩面板前应严格检查龙骨的垂直度和平整度。
3、施工工艺(1)工艺流程弹线→安装天地龙骨→竖向龙骨分档→安装竖向龙骨→安装系统管、线→安装横向卡挡龙骨→安装门洞口框→安装第一层罩面板(一侧)→安装隔音棉→安装第一层罩面板(另一侧)→安装第二层罩面板(2)操作工艺1)弹线在基体上弹出水平线和竖向垂直线,以控制隔断龙骨安装的位置、龙骨的平直度和固定点。
2)隔断墙龙骨的安装A、沿弹线位置固定沿顶和沿地龙骨,各自交接后的龙骨,应保持平直。
固定点间距应不大于600mm,龙骨的端部必须固定牢固。
边框龙骨与基本之间,应按设计要求安装密封条。

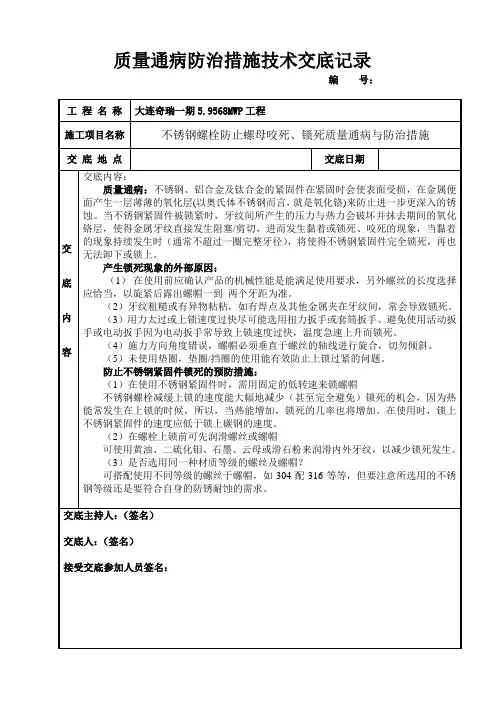

质量通病防治措施技术交底记录编号:工程名称大连奇瑞一期5.9568MWP工程施工项目名称不锈钢螺栓防止螺母咬死、锁死质量通病与防治措施交底地点交底日期交底内容交底内容:质量通病:不锈钢、铝合金及钛合金的紧固件在紧固时会使表面受损,在金属便面产生一层薄薄的氧化层(以奥氏体不锈钢而言,就是氧化铬)来防止进一步更深入的锈蚀。
当不锈钢紧固件被锁紧时,牙纹间所产生的压力与热力会破坏并抹去期间的氧化铬层,使得金属牙纹直接发生阻塞/剪切,进而发生黏着或锁死、咬死的现象,当黏着的现象持续发生时(通常不超过一圈完整牙径),将使得不锈钢紧固件完全锁死,再也无法卸下或锁上。
产生锁死现象的外部原因:(1)在使用前应确认产品的机械性能是能满足使用要求,另外螺丝的长度选择应恰当,以旋紧后露出螺帽一到两个牙距为准。
(2)牙纹粗糙或有异物粘粘,如有焊点及其他金属夹在牙纹间,常会导致锁死。
(3)用力太过或上锁速度过快尽可能选用扭力扳手或套筒扳手、避免使用活动扳手或电动扳手因为电动扳手常导致上锁速度过快,温度急速上升而锁死。
(4)施力方向角度错误,螺帽必须垂直于螺丝的轴线进行旋合,切勿倾斜。
(5)未使用垫圈,垫圈/挡圈的使用能有效防止上锁过紧的问题。
防止不锈钢紧固件锁死的预防措施:(1)在使用不锈钢紧固件时,需用固定的低转速来锁螺帽不锈钢螺栓减缓上锁的速度能大幅地减少(甚至完全避免)锁死的机会,因为热能常发生在上锁的时候,所以,当热能增加,锁死的几率也将增加。
在使用时,锁上不锈钢紧固件的速度应低于锁上碳钢的速度。
(2)在螺栓上锁前可先润滑螺丝或螺帽可使用黄油、二硫化钼、石墨、云母或滑石粉来润滑内外牙纹,以减少锁死发生。
(3)是否选用同一种材质等级的螺丝及螺帽?可搭配使用不同等级的螺丝于螺帽,如304配316等等,但要注意所选用的不锈钢等级还是要符合自身的防锈耐蚀的需求。
交底主持人:(签名)交底人:(签名)接受交底参加人员签名:。
质量通病防治措施技术交底汇报人:日期:•质量通病概述•常见质量通病及原因分析•质量通病防治措施目录•质量通病防治技术交底实施方案•质量通病防治措施的监督与检查01质量通病概述0102这些质量问题通常是由于施工管理、操作方法、材料质量等因素引起的。
质量通病是指在建筑工程中经常发生的、普遍存在的一些质量问题。
轻微、一般、严重。
按影响程度分基础、主体结构、装饰装修等。
按发生部位分施工前、施工中、施工后。
按发生阶段分影响建筑物的正常使用和耐久性。
影响建筑物的外观和观感质量。
降低建筑物的安全性能和抗震性能。
给用户带来安全隐患和使用不便。
02常见质量通病及原因分析由于混凝土收缩、温度变化、施工不当等原因导致混凝土出现裂缝。
混凝土裂缝混凝土麻面混凝土强度不足模板表面粗糙、清理不净或湿润度不够,导致混凝土表面出现麻点、凹坑。
原材料质量差、配合比不当、施工质量控制不严格等导致混凝土强度达不到设计要求。
030201混凝土结构质量通病钢筋锈蚀钢筋保护层厚度不足或质量差,导致钢筋生锈腐蚀。
钢筋焊接质量差焊接工艺不当或焊工技能差,导致钢筋焊接处出现夹渣、裂纹等问题。
钢筋位移钢筋安装位置不准确,或固定不牢固,在混凝土浇筑过程中发生位移。
模板变形模板材料质量差或周转次数过多,导致模板变形、翘曲。
模板安装不规范模板安装过程中存在尺寸偏差、拼接不严密等问题,影响混凝土浇筑质量。
模板拆除不当过早拆除模板或拆除方法不当,导致混凝土结构受损。
砌体工程质量通病砌筑砂浆不饱满砌筑过程中砂浆铺设不均匀、厚度不足,导致砌体内部存在空洞。
砌体裂缝砌筑材料质量差、配合比不当、施工质量控制不严格等导致砌体出现裂缝。
墙体垂直度偏差墙体砌筑过程中垂直度控制不准确,导致墙体倾斜、扭曲。
基层处理不当、腻子质量差或多次涂刷导致墙面出现裂纹。
墙面开裂涂料质量差、涂刷工艺不当或基层潮湿等原因导致涂料起皮、脱落。
涂料起皮、脱落地面石材铺贴时未留伸缩缝或伸缩缝处理不当,导致石材出现断裂。
一、土方开挖主要工程质量通病及防治措施1.场地积水(场地范围内局部积水)产生原因(1)场地周围未做排水沟或场地未做成一定排水坡度, 或存在反向排水坡。
(2)测量偏差, 使场地标高不一。
防治措施:(1)按要求做好场地排水坡和排水沟。
(2)做好测量复核, 避免出现标高错误。
2.挖土边坡塌方(在挖方过程中或挖方后, 边坡土方局部或大面积塌陷或滑塌)产生原因:(1)基坑(槽)开挖较深, 未按规定放坡。
(2)在有地表水, 地下水作用的土层开挖基坑(槽), 未采取有效降排水措施。
(3)坡顶堆载过大或受外力震动影响, 使坡体内剪切应力增大, 土体失去稳定而导致塌方。
(4)土质松软, 开挖次序、方法不当而造成塌方。
防治措施:根据不同土层土质情况采用适当的挖方坡度;做好地面排水措施, 基坑开挖范围内有地下水时, 采取降水措施;深基坑坡顶上弃土、堆载, 使远离挖方土边缘3~5m;土方开挖应自上而下分段分层依次进行, 并随时做成一定坡势, 以利泄水;避免先挖坡脚, 造成坡体失稳;相邻基坑(槽)开挖, 应遵循先深后浅, 或同时进行的施工顺序。
处理方法, 可将坡脚塌方清除, 做临时性支护(如推装土草袋设支撑护墙)措施。
3.超挖(边坡面界面不平, 出现较大凹陷)产生原因:(1)采用机械开挖, 操作控制不严, 局部多挖。
(2)边坡上存在松软土层, 受外界因素影响自行滑塌, 造成坡面凹洼不平。
(3)测量放线错误。
防治措施: 机械开挖, 预留厚采用人工修坡;加强测量复测, 进行严格定位。
4.基坑(槽)泡水(地基被水淹泡, 造成地基承载力降低)产生原因:(1)开挖基坑(槽)未设排水沟或挡水堤, 地面水流入基坑(槽)。
(2)在地下水位以下挖土, 未采取降水措施将水位降至基底开挖面以下。
(3)施工中未连续降水, 或停电影响。
防治措施:开挖基坑(槽)周围应设排水沟或挡水堤;地下水位以下挖土应降低地下水位, 使水位降低至开挖面以下~。
5.基底产生扰动土产生原因:(1)基槽开挖时排水措施差, 尤其是在基底积水或土壤含水量大的情况下进行施工, 土很容易被扰动。
1 / 5回填压实造成的质量通病及防治(一)基坑回填土沉陷1.现象:桥梁基础等部位的基坑,回填土填筑后发生下沉,产生地面凹陷、开裂现象。
2.危害:跨越河流的桥梁,会引起桥头锥坡、护坡的开裂、变形、破损,甚至危及桥台的稳定性。
城市立交桥梁,人行过街天桥等桥跨结构,会因基坑回填沉陷,造成路面结构悬空、开裂、沉降。
危及通行车辆及行人安全,还会损坏穿过回填范围的地下管线。
3.原因分析:(1)基坑溜土坡脚清理不彻底。
尤其用机械或汽车往坑内送土或倒土时。
坑内人工劳力少。
采用简单夯实机具。
造成供土与夯实进度比例失调,从而产生遗漏夯实或夯实不足。
(2)基础结构物与基坑壁间的肥槽过窄,无法用机械夯实,使土体回填质量在此处难以达标。
(3)违反操作规程,带水回填,或者使用推土机推土进入基坑,造成填土不分层压实,超厚填土等现象。
(4)基坑肥槽内存在的保温草帘、木块、草袋等杂物清理不彻底,土回填后杂物腐烂而沉降;(5)填方土的含水量与最佳含水量相差悬殊,尤其土壤过湿难于压实而沉陷。
4.预防措施:2 / 5(1)严格执行市政工程施工技术规程的有关条款,加强施工人员质量意识。
认真做好土方回填的防水、排水工作,杜绝带水回填。
严格掌握填土摊铺的分层厚度,确保充分压实。
在施工方案中,预先安排好回填工作的足够流水步距,调配好与填筑工程量相适应的人力和机械设备,协调好填筑与压实的进度。
(2)填土前,必须首先检查填土土源的土质及含水量情况。
根据土的含水量,在施工方案和技术交底中,明确相应采取的措施,进行处理的方法,并在施工中从严掌握。
如填土含水量过大,可根据进度缓急,采用晾晒或掺石灰粉处理等不同方法。
如填土含水量过小,可在摊铺后洒水,待含水量接近最佳含水量(约相差3%)时,再压实。
(3)必须认真按操作规程把填土范围内的各种杂物及淤泥等清理干净。
(4)严禁带水回填。
(二)立交引道及匝道路面沉陷1.现象:立体交叉桥梁的桥头高填土引道(城市立交桥经常采用预制安装的挡墙板来减小引道占地面积),或者立交做为其互通的匝道,路面均会因高填土不实使路面变形、开裂或下陷。
装修工程质量通病及整改措施交接检查记录装饰装修施工质量通病及防治措施一、轻钢龙骨纸面石膏板吊顶(轻钢龙骨固定罩面板)。
1、质量标准1) 主控项目轻钢骨架和罩面板的材质、品种、式样、规格符合设计要求。
轻钢骨架的吊杆、大、中、小龙骨安装必须位置正确,连接牢固,无松动。
罩面板应无脱层、翘曲、折裂、缺棱掉角等缺陷,安装牢固、平整色泽一致。
粘结剂符合国家有关环保规范要求。
2) 一般项目轻钢骨架顺直、无弯曲、无变形;吊挂件、连接件符合产品组合的要求。
纸面石膏板表面平整、洁净、颜色一致。
无污染、反锈等缺陷。
纸面石膏板接缝形式符合设计要求,拉缝和压条宽窄一致,平直、整齐、接逢严密。
轻钢骨架纸面石膏板顶棚允许偏差项目表。
(见下表)轻钢骨架纸面石膏板顶棚允许偏差表项次项类项目允许偏差(mm) 检验方法1 龙骨间距 ±10 尺量检查2 龙骨平直 ±5 尺量检查3 起拱高度 2 拉线尺量4 龙骨四周水平 3 尺量或水准仪检查5 表面平整 2 用2m靠尺检查6 接缝平直 3 拉5m线检查7 接缝高低 1 用直尺或塞尺检查8 顶棚四周水平 ±5 拉线或用水准仪检查2、成品保护1) 轻钢骨架及罩面板安装应注意保护顶棚内各种管线。
轻钢骨架的吊杆、龙骨不得固定在通风管道及其他设备上。
2) 轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中严格管理,保证不变形、不受潮、不生锈。
3) 施工顶棚部位已安装的门窗,已施工完毕的地面、墙面、窗台等应注意保护,防止污损。
4) 已装轻钢骨架不得上人踩踏;其他工地吊挂件,不得吊于轻钢骨架上。
5) 为了保护成品,罩面板安装必须在棚内管道、试水、保温等一切工序全部验收后进行。
3、质量记录1) 应做好隐蔽工程记录,技术交底记录。
2) 轻钢龙骨、金属面板、硅胶等有材料合格证及国家有关环保规范要求的检测报告。
3) 工程验收应有质量验评资料。
4、石膏板吊顶质量通病及防治措施1) 质量通病:吊顶龙骨架不平整1) 原因分析:A、墙壁面四周未弹标高控制线。
