质量通病技术交底
- 格式:doc
- 大小:73.00 KB
- 文档页数:5
主体控制工程(一)砌体工程1、墙与梁、板接合处开裂:通病现象:填充墙与梁、板接合处水平裂缝原因分析:(1)、填充墙砌至接近梁、板底时,没有留一定空隙;墙砌至梁板底前就算留了一定空隙,但没有停歇14d后将留空处补砌挤紧;(2)、顶砖砌筑时未采用斜砖与梁底挤紧,砂浆不饱满,未能及时填塞密实;(3)、建筑的屋顶层以及受日照较强烈的外墙,在结合处产生伸缩裂缝.预防措施:(1)、填充墙砌至接近梁、板底时,应预留3/4标准砖高度的空隙,待填充墙砌筑完并应至少隔14d后,再将其补砌侧砖(斜约60º)挤紧;填充砂浆宜用膨胀砂浆,膨胀砂浆宜采用LEA膨胀剂掺量为水泥质量3%。
(2)、隔墙和填充墙的顶面与上部结构接触宜用侧砖或立砖斜砌挤紧;(3)、屋顶保温隔热层应及时施工;(4)、砌块与钢筋混凝土构件的接缝处可用聚合物砂浆粘贴耐碱度玻璃纤维网格布(或钢丝网),作防止开裂的处理措施.2、墙体与混凝土柱(墙)拉结钢筋施工不当通病现象:(1)、预留钢筋直径不符合设计要求;(2)、预埋位置不正确,有高有低,有左有右;(3)拉结筋数量或长度不符合要,钢筋末端为做弯钩;(4)、拉结筋采用后植法施工,锚固深度、用胶的粘结力不能达到设计要求。
原因分析:(1)、技术交底不清楚或没进行交底,不按图纸施工;(2)、施工管理不够严格,操作者未认真按设计图纸和相关规范要求设置拉结钢筋;(3)、采用劣质锚固胶或拉结钢筋锚固深度不够;(4)、孔内粉尘未清理干净;(5)、打胶不饱满;(6)、施工固结时间不够。
预防措施:(1)、拉结筋施工应严格按图施工,若与图纸不符应有实际单位出具的设计变更,施工前应确定锚固钢筋的施工方法,根据砌块的模数确定拉结钢筋的位置,保证拉结钢筋埋设在灰缝中,并进行技术交底;(2)施工中有三种做法:1)、在柱模板安装的同时预埋拉结钢筋;2)、柱混凝土浇筑完成后,填充墙砌筑前,根据拉结钢筋伸入墙内的位置,钻孔植筋,拉结钢筋伸入墙内的锚固长度不应少于相关规范规定;3)、在柱混凝土浇筑前预埋铁件,柱模板拆除后填充墙砌筑前,焊接拉结钢筋;(3)、采用化学植筋施工法的,其设计使用年限应与整个被连接结构的设计使用年限一致,设计单位必须明确锚固力、埋设深度、原材料要求等,如设计没提出要求则拉结钢筋植入深度应≥10d;(4)对后植拉结钢筋应进行钢筋拉拔检验,确保锚固力满足设计要求。

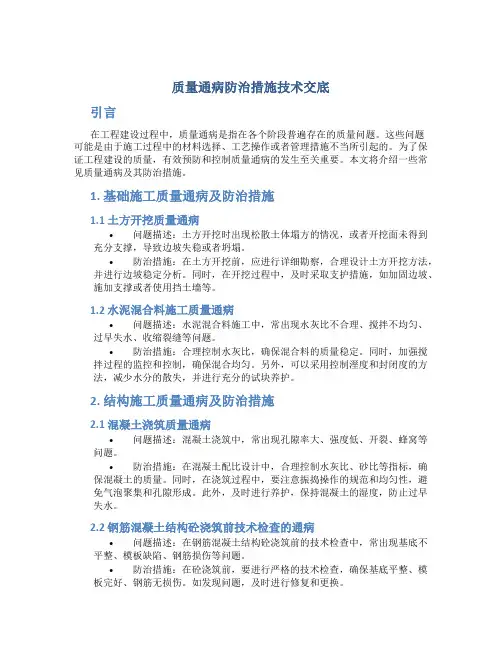

质量通病防治措施技术交底引言在工程建设过程中,质量通病是指在各个阶段普遍存在的质量问题。
这些问题可能是由于施工过程中的材料选择、工艺操作或者管理措施不当所引起的。
为了保证工程建设的质量,有效预防和控制质量通病的发生至关重要。
本文将介绍一些常见质量通病及其防治措施。
1. 基础施工质量通病及防治措施1.1 土方开挖质量通病•问题描述:土方开挖时出现松散土体塌方的情况,或者开挖面未得到充分支撑,导致边坡失稳或者坍塌。
•防治措施:在土方开挖前,应进行详细勘察,合理设计土方开挖方法,并进行边坡稳定分析。
同时,在开挖过程中,及时采取支护措施,如加固边坡、施加支撑或者使用挡土墙等。
1.2 水泥混合料施工质量通病•问题描述:水泥混合料施工中,常出现水灰比不合理、搅拌不均匀、过早失水、收缩裂缝等问题。
•防治措施:合理控制水灰比,确保混合料的质量稳定。
同时,加强搅拌过程的监控和控制,确保混合均匀。
另外,可以采用控制溼度和封闭度的方法,减少水分的散失,并进行充分的试块养护。
2. 结构施工质量通病及防治措施2.1 混凝土浇筑质量通病•问题描述:混凝土浇筑中,常出现孔隙率大、强度低、开裂、蜂窝等问题。
•防治措施:在混凝土配比设计中,合理控制水灰比、砂比等指标,确保混凝土的质量。
同时,在浇筑过程中,要注意振捣操作的规范和均匀性,避免气泡聚集和孔隙形成。
此外,及时进行养护,保持混凝土的湿度,防止过早失水。
2.2 钢筋混凝土结构砼浇筑前技术检查的通病•问题描述:在钢筋混凝土结构砼浇筑前的技术检查中,常出现基底不平整、模板缺陷、钢筋损伤等问题。
•防治措施:在砼浇筑前,要进行严格的技术检查,确保基底平整、模板完好、钢筋无损伤。
如发现问题,及时进行修复和更换。
3. 设备安装调试质量通病及防治措施3.1 输配电设备安装质量通病•问题描述:输配电设备安装过程中,常出现接触不良、接地不可靠、线路接头松动等问题。
•防治措施:在输配电设备安装中,要严格按照规范进行操作,确保接触良好、接地可靠。
住宅工程质量通病防治及处理措施技术交底质量通病是建筑工程中经常发生的普遍存在的一些工程质量问题,由于面广量大,对工程质量危害较大。
质量通病的种类很多,涉及到各个分部、分项,例如最常见的通病都是和渗漏、裂缝有关,质量通病的存在不仅影响了住户的使用,给用户生活带来了不便及烦恼,也影响了建筑业的形象。
因此及时发现、治理质量通病,提高工程质量水平,成了当前建筑行业的当务之急,本公司特对本工程进行质量通病防治及处理进行技术交底。
(一)住宅工程中常见的质量通病种类①砌体及砼结构工程:砌体裂缝、底层砌体返潮、砼现浇板裂缝、砼构件的轴线、标高等几何尺寸偏差。
②地下防水工程:防水砼结构裂缝、渗漏水,柔性防水层空鼓、裂缝、渗漏,地下室基坑回填土深陷,地面开裂。
③楼地面工程:楼地面面层起砂、空鼓、裂缝,楼梯踏步阳角脱落,卫生间、厨房地面渗漏。
④屋面防水工程:屋面防水层渗漏,屋面面层接缝密封材料硬化、开裂、渗漏。
⑤装饰装修工程:顶棚抹灰空鼓、裂缝、脱落,内粉刷空鼓、裂缝,外粉刷空鼓、裂缝、渗水、脱落,装饰面层泛碱,门窗变形、渗漏等。
⑥安全防护工程:防护栏杆、扶手不符合规范要求,不按规定使用安全玻璃,无障碍设施不规范。
⑦建筑节能工程:外墙、外保温系统开裂,保温效果差,外墙外保温面层粘结强度低、空鼓和脱落,外窗隔热性能达不到要求,给水系统节能设施不完善。
⑧给水排水工程:给水管、器材渗漏及爆裂,消防设施设置不合理,雨、污水系统设置隐患,水泵、水池等进出水管布置不合理。
⑨电气工程:防雷及接地、电气保护接地及等电位联结不到位,配电保护装置缺漏,无安全保证,电气主干线敷设不合理,电气导管敷设不规范,电气线路连接不可靠,电气节能、消防及安全设施不完整。
(二)质量通病的防治措施①墙体裂缝防治的技术措施:A:砌筑砂浆应采用中粗砂,严禁使用轧石砂和混合粉、贝壳砂。
B:蒸压灰砂砖、粉煤灰砖、加气砼砌块的出釜停放期不得少于28天,上墙含水率宜为5%-8%,水泥多孔砖龄期不应小于28天,并不得在饱和水状下施工。
质量通病防治措施技术交底汇报人:日期:•质量通病概述•常见质量通病及原因分析•质量通病防治措施目录•质量通病防治技术交底实施方案•质量通病防治措施的监督与检查01质量通病概述0102这些质量问题通常是由于施工管理、操作方法、材料质量等因素引起的。
质量通病是指在建筑工程中经常发生的、普遍存在的一些质量问题。
轻微、一般、严重。
按影响程度分基础、主体结构、装饰装修等。
按发生部位分施工前、施工中、施工后。
按发生阶段分影响建筑物的正常使用和耐久性。
影响建筑物的外观和观感质量。
降低建筑物的安全性能和抗震性能。
给用户带来安全隐患和使用不便。
02常见质量通病及原因分析由于混凝土收缩、温度变化、施工不当等原因导致混凝土出现裂缝。
混凝土裂缝混凝土麻面混凝土强度不足模板表面粗糙、清理不净或湿润度不够,导致混凝土表面出现麻点、凹坑。
原材料质量差、配合比不当、施工质量控制不严格等导致混凝土强度达不到设计要求。
030201混凝土结构质量通病钢筋锈蚀钢筋保护层厚度不足或质量差,导致钢筋生锈腐蚀。
钢筋焊接质量差焊接工艺不当或焊工技能差,导致钢筋焊接处出现夹渣、裂纹等问题。
钢筋位移钢筋安装位置不准确,或固定不牢固,在混凝土浇筑过程中发生位移。
模板变形模板材料质量差或周转次数过多,导致模板变形、翘曲。
模板安装不规范模板安装过程中存在尺寸偏差、拼接不严密等问题,影响混凝土浇筑质量。
模板拆除不当过早拆除模板或拆除方法不当,导致混凝土结构受损。
砌体工程质量通病砌筑砂浆不饱满砌筑过程中砂浆铺设不均匀、厚度不足,导致砌体内部存在空洞。
砌体裂缝砌筑材料质量差、配合比不当、施工质量控制不严格等导致砌体出现裂缝。
墙体垂直度偏差墙体砌筑过程中垂直度控制不准确,导致墙体倾斜、扭曲。
基层处理不当、腻子质量差或多次涂刷导致墙面出现裂纹。
墙面开裂涂料质量差、涂刷工艺不当或基层潮湿等原因导致涂料起皮、脱落。
涂料起皮、脱落地面石材铺贴时未留伸缩缝或伸缩缝处理不当,导致石材出现断裂。

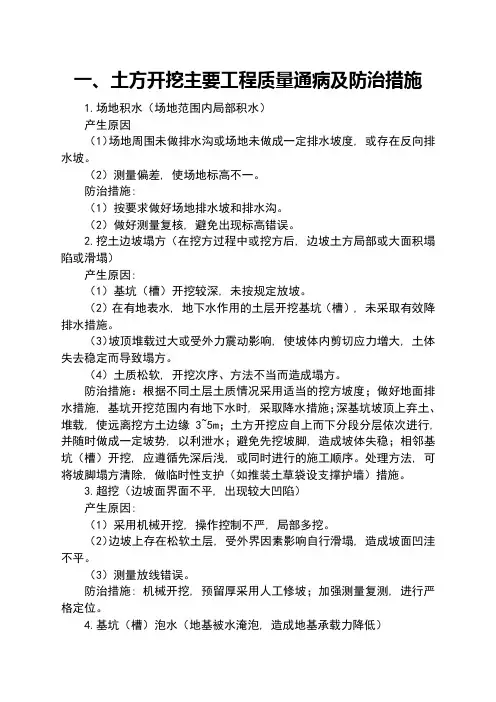

一、土方开挖主要工程质量通病及防治措施1.场地积水(场地范围内局部积水)产生原因(1)场地周围未做排水沟或场地未做成一定排水坡度, 或存在反向排水坡。
(2)测量偏差, 使场地标高不一。
防治措施:(1)按要求做好场地排水坡和排水沟。
(2)做好测量复核, 避免出现标高错误。
2.挖土边坡塌方(在挖方过程中或挖方后, 边坡土方局部或大面积塌陷或滑塌)产生原因:(1)基坑(槽)开挖较深, 未按规定放坡。
(2)在有地表水, 地下水作用的土层开挖基坑(槽), 未采取有效降排水措施。
(3)坡顶堆载过大或受外力震动影响, 使坡体内剪切应力增大, 土体失去稳定而导致塌方。
(4)土质松软, 开挖次序、方法不当而造成塌方。
防治措施:根据不同土层土质情况采用适当的挖方坡度;做好地面排水措施, 基坑开挖范围内有地下水时, 采取降水措施;深基坑坡顶上弃土、堆载, 使远离挖方土边缘3~5m;土方开挖应自上而下分段分层依次进行, 并随时做成一定坡势, 以利泄水;避免先挖坡脚, 造成坡体失稳;相邻基坑(槽)开挖, 应遵循先深后浅, 或同时进行的施工顺序。
处理方法, 可将坡脚塌方清除, 做临时性支护(如推装土草袋设支撑护墙)措施。
3.超挖(边坡面界面不平, 出现较大凹陷)产生原因:(1)采用机械开挖, 操作控制不严, 局部多挖。
(2)边坡上存在松软土层, 受外界因素影响自行滑塌, 造成坡面凹洼不平。
(3)测量放线错误。
防治措施: 机械开挖, 预留厚采用人工修坡;加强测量复测, 进行严格定位。
4.基坑(槽)泡水(地基被水淹泡, 造成地基承载力降低)产生原因:(1)开挖基坑(槽)未设排水沟或挡水堤, 地面水流入基坑(槽)。
(2)在地下水位以下挖土, 未采取降水措施将水位降至基底开挖面以下。
(3)施工中未连续降水, 或停电影响。
防治措施:开挖基坑(槽)周围应设排水沟或挡水堤;地下水位以下挖土应降低地下水位, 使水位降低至开挖面以下~。
5.基底产生扰动土产生原因:(1)基槽开挖时排水措施差, 尤其是在基底积水或土壤含水量大的情况下进行施工, 土很容易被扰动。
建筑工程施工质量通病防治方案和施工措施建筑工程施工质量通病防治方案和施工措施建筑工程施工质量是现代建筑行业的生命线,它直接关系到建筑的安全性、耐久性和使用性能。
然而,在实际施工过程中,由于多种因素的影响,建筑工程常常出现一些通病,如施工不规范、材料质量不合格、施工工艺不当等。
为了有效解决这些问题,本文将提出一系列施工质量通病防治方案和施工措施。
一、施工质量通病防治方案1、技术防治方案在施工前,应对设计图纸进行全面审查,找出可能存在的技术难题和隐患,并制定相应的解决方案。
同时,应加强技术交底工作,确保施工人员充分了解施工工艺和技术要求。
2、管理制度防治方案建立健全施工质量管理制度,明确各级责任人的职责和权利,确保施工质量管理的有效实施。
同时,应建立施工质量检查制度,定期对施工现场进行检查,及时发现并处理施工质量问题。
3、材料选用防治方案材料的质量直接关系到建筑的质量,因此应严格把关材料的采购、运输、存储和使用等环节,确保材料质量合格。
同时,应根据工程实际情况,合理选用材料品种和规格,避免因材料问题导致施工质量问题。
二、施工措施1、严格遵守施工规范施工过程中,应严格遵守施工规范,执行施工技术要求,确保施工质量和安全。
2、加强施工现场管理加强施工现场管理,确保各项施工设备和材料摆放有序,避免因现场混乱导致的施工质量问题。
同时,应加强现场安全监管,确保施工安全。
3、提高施工人员素质施工人员是施工质量的直接责任人,因此应加强施工人员的培训和教育,提高其技术水平和质量意识,确保施工质量合格。
4、加强施工检验加强施工检验,对关键工序和部位进行重点检查,确保施工质量符合要求。
同时,应对检验中发现的问题及时进行整改,消除质量隐患。
三、总结建筑工程施工质量通病防治方案和施工措施是提高建筑工程质量的关键环节。
在实际施工过程中,应从技术、管理制度、材料选用等方面制定防治方案,同时采取严格的施工措施,包括遵守施工规范、加强施工现场管理、提高施工人员素质和加强施工检验等。

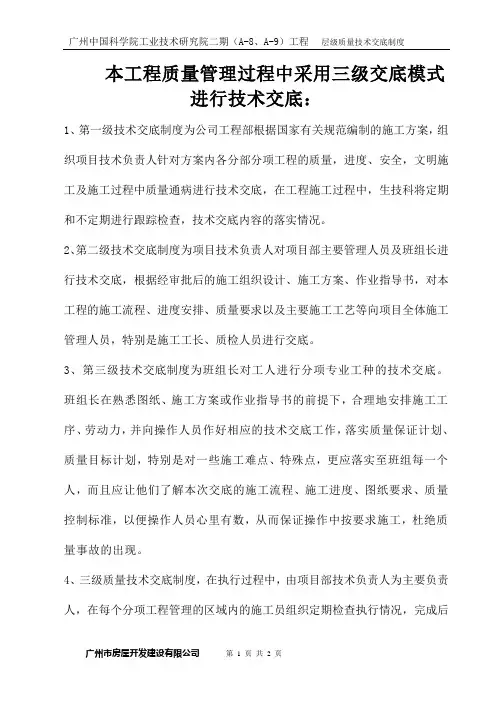

本工程质量管理过程中采用三级交底模式
进行技术交底:
1、第一级技术交底制度为公司工程部根据国家有关规范编制的施工方案,组织项目技术负责人针对方案内各分部分项工程的质量,进度、安全,文明施工及施工过程中质量通病进行技术交底,在工程施工过程中,生技科将定期和不定期进行跟踪检查,技术交底内容的落实情况。
2、第二级技术交底制度为项目技术负责人对项目部主要管理人员及班组长进行技术交底,根据经审批后的施工组织设计、施工方案、作业指导书,对本工程的施工流程、进度安排、质量要求以及主要施工工艺等向项目全体施工管理人员,特别是施工工长、质检人员进行交底。
3、第三级技术交底制度为班组长对工人进行分项专业工种的技术交底。
班组长在熟悉图纸、施工方案或作业指导书的前提下,合理地安排施工工序、劳动力,并向操作人员作好相应的技术交底工作,落实质量保证计划、质量目标计划,特别是对一些施工难点、特殊点,更应落实至班组每一个人,而且应让他们了解本次交底的施工流程、施工进度、图纸要求、质量控制标准,以便操作人员心里有数,从而保证操作中按要求施工,杜绝质量事故的出现。
4、三级质量技术交底制度,在执行过程中,由项目部技术负责人为主要负责人,在每个分项工程管理的区域内的施工员组织定期检查执行情况,完成后
书面报告项目经理及公司生技科,施工员和质安员在每分项工程施工过程中,对班组在执行中进行监督,检查,发现问题及时提出整改措施。
广州中国科学院工业技术研究院二期
(A-8、A-9)工程
2017年09月10日。
技术交底记录编号工程名称交底日期施工单位分项工程名称模板工程交底提要质量通病预防治位置偏差的轴线位移现象(如图1.1所示)。
图1.1 检测墙体位置2、原因分析2.1 测量偏差。
测量仪器精度低,未按要求进行校准或施工过程中仪器损坏又未及时发现;测量人员操作失误或采用内控点进行轴线的传递过程造成轴线控制点层与其它层之间产生误差。
2.2 模板支撑体系刚度和稳定性不足。
混凝土浇筑过程中产生的水平荷载(例如泵管对模板及支架体系的水平冲击力或混凝土从一端向另一端浇筑过程中产生的作用力等)使模板及支撑体系整体水平位移或倾斜。
2.3 模板支设方法不合理。
同一轴线的剪力墙、柱模板支设时未拉通线,造成竖向构件技术交底记录编号工程名称交底日期施工单位分项工程名称模板工程交底提要质量通病预防治位置偏移;剪力墙、柱应部未设置定位筋,造成模板加固时,发生位移。
3、防治措施3.1 设计措施在设计阶段库减少构件截面尺寸的型号种类,构件尽量布置于主轴线上。
3.2 材料选择3.2.1 认真挑选信誉度良好的厂家生产的模板,模板库方正、平整,具有良好的强度、刚度、耐磨性和遇水变形小等优良性能。
3.2.2 用于模板加固的主、次龙骨及支撑架体材料,其强度和刚度应满足工程需要,并符合国家标准要求。
3.3 施工措施3.3.1 由于浇筑混凝土时对剪力墙山墙产生较大冲击力,造成东西山墙非常容易产生位移,因此对山墙模板支架体系加设斜支撑及钢丝绳等措施,对模板支架体系进行加固(如图3.3.1.1所示)。
技术交底记录编号工程名称交底日期施工单位分项工程名称模板工程交底提要质量通病预防治测量放线结束后库进行复测验证,并经质量技术人员及监理工程师验线。
3.3.6 合理设置定位筋。
在剪力墙两侧(框架柱四周)弹剪力墙(柱)边线,根据剪力墙墙(柱)边线植入定位钢筋,定位钢筋采用直径14mm@800(长度200㎜,定位钢筋外皮为剪力墙外皮)。
定位钢筋须用电钻打孔后植在现浇板上,打孔深度50mm,成孔直径16mm,用铁锤将定位钢筋打入孔内,定位筋表面涂刷防锈漆,防止生锈。
市政工程常见质量通病及防治措施为逐步消除工程常见质量通病,切实提高工程质量管理水平和工程实体质量,结合近几年工程施工经验,现就工程中常见的一些质量通病及预防措施进行汇总。
请各部门在今后的施工中规范化、精细化施工,杜绝质量通病的发生。
第一章排水管涵常见质量通病一、沟槽开挖宽度不够,未及时做支护预防措施:1.沟槽开挖前做好技术交底,严格按照设计要求进行开挖。
2.开挖过程中专人进行监测,保证开挖的宽度。
3.开挖过程中及时对沟槽进行支护,防止塌方。
较规范照片:二、沟槽边坡过窄、未覆盖、未设临边防护12 预防措施:1.边坡严禁过载,堆土高度不大于 1.5m,距边坡边缘不小于1m。
2.槽边应设安全防护设施,警示标志标语齐全。
3.沟槽开挖的土方及时覆盖,防止扬尘污染。
三、槽底被水浸泡预防措施:1.基坑内设置集水井,排水沟,根据水量大小配置相应抽水设备,不间断进行抽排水作业,保证基底干燥坚实。
2.雨期施工,编制雨期专项施工方法,做好沟槽周边排水、截水措施,防止雨水进入沟槽。
3.发生基底被浸泡要清理松软泥土,采取碎石换填措施进行处理。
较规范照片:边坡、平台较规整,排水沟通畅,有防护措施。
四、管材不合格,二次修补痕迹明显,缺棱掉角3预防措施:1.材料设备部确保管材及辅材进场验收合格,产品合格证和进场复试报告等质量证明文件齐全。
2.钢筋砼管材无裂缝、局部露筋和漏振等质量问题,龄期符合要求。
3.施工过程中注意保护,防止因外力碰撞造成破损。
五、检查井井盖开启方向不正确预防措施:为方便管道的后期维护和施工,检查井井盖的开启方向应与管道方向垂直,且应避开爬梯位置,方便后期工人下井检查。
六、检查井井壁抹灰不均、开裂,养护不到位4预防措施:1.井壁抹灰砂浆宜使用中砂,按照设计配合比生产,保证砂浆强度符合要求,现场使用时要在初凝前用完。
2.井壁凿除表面松散砼,清除浮灰,预先湿润,并做毛化处理,增强粘接力。
3.抹灰宜分层,不宜一次成型,并在后期做好养护工作,防止开裂。
