圆柱墩施工三级技术交底1
- 格式:doc
- 大小:22.56 KB
- 文档页数:12
技术交底记录(三级)单位名称:18 1219 320 /21 2422 /二、立柱施工2.1施工准备(1)认真学习研究设计图纸、理解掌握设计意图,正确指导施工;(2)根据施工图纸,提供钢筋、水泥、砂、碎石等材料计划,提出混凝土配合比使用计划;(3)做好原材料检测试验,混凝土配合比试验;2.2墩柱施工桥墩采用盖梁+圆柱式桥墩结构、方墩两种形式,墩身为双柱式、三柱式、四柱式柱墩。
主要施工工艺以柱式墩为主介绍。
墩柱施工工序包括钢筋绑扎、模板安装、混凝土浇筑、养护等;为确保施工安全,用钢管搭设施工脚手架,作为混凝土浇筑时的施工平台。

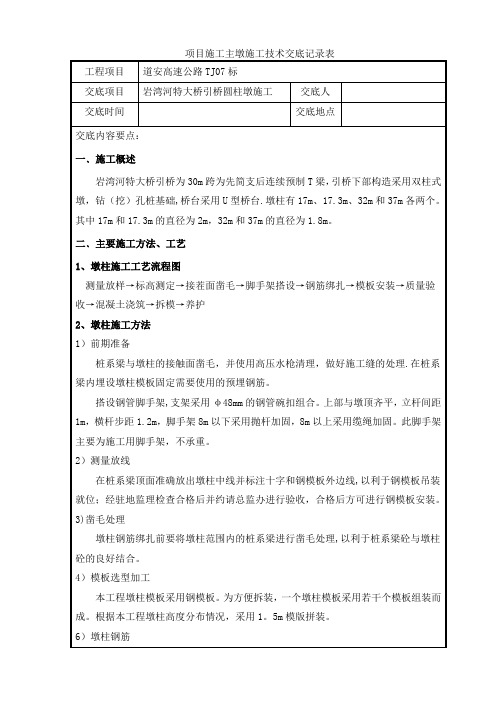

1、其施工工艺流程如下图:度。
②每节采用两块模板围成。
拼缝处采用高强螺栓固定,横竖向高强螺栓均要拧紧,保证模板的整体性,使模板在吊装过程中不变形。
③模板在正式安装前需在现场进行试拼工作,拼装之前要仔细检查模板的规格型号、平整度和光洁度,并均匀涂刷脱模漆,不符合要求的模板不能使用。
④模板安装时节面之间设置一道双面胶条,防止浇筑施工中浆液串漏,保证模板错台小于1.0mm。
⑤模板在现场预拼检验合格后进行整体吊装、安装,模板安装前需检验模板底口地面平整度满足要求,四周紧靠模板外侧设置4-6个固定锚栓,用铅锤校核模板使立柱上口中心与下端立柱中心处于同一垂直线上。
在立柱模板底口粘贴高强度海绵条,粘贴时离模板底内口1cm。
模板固定完毕后用砂浆封闭底口外沿接缝,防止根部漏浆。
检查校正对中及垂直度无误后,方可固定缆风绳。
⑥立柱模板安装时的竖直度用全站仪、经纬仪或采用吊铅垂线的方式精确控制,浇筑混凝土前进行校核。
⑦模板校正、支撑稳固:模板拼装好后,安装4根钢丝绳作缆风绳,上端拉住模板,下端固定在地锚上,地锚采用临近桩基钢筋或立柱(具体根据现场情况),地锚和缆风绳连接必须牢固,缆风绳为φ8钢丝绳,并用3t葫芦拉紧固定(缆风绳验算见附件一)。
然后利用全站仪进行放样定位,在测量组的指挥下,调节缆风绳上的松紧螺栓使模板垂直,最后用脚手架钢管撑紧模板,确保稳固。
施工部位桥梁墩柱日期交底内容:墩柱施工一、施工工艺及要求1.准备阶段:测量人员放出墩柱中线及墩身柱模板边线,复核模板底高程,将墩柱与承台交界面的混凝土面凿毛,凿毛露出的新鲜混凝土面积不得低于总面积75%,凿毛后的混凝土面用清水冲洗干净,但不得有积水。
搭设盘扣式脚手架,脚手架搭设场地平整、坚实,脚手架搭设必须设置扫地杆与剪刀撑,垂直偏差不得大于3.5cm,脚手架高度随作业高度进行架设,且高出墩柱作业面1.5m,作业平台满铺脚手板并设挡脚板。
2.墩柱钢筋加工安装:墩身钢筋在加工厂统一加工,钢筋在钢筋加工厂统一下料,用平板车用至现场,钢筋焊接接头质量要符合规范要求,主筋间距偏差不得大于±20mm,箍筋间距偏差不得大于±10mm,保护层垫块每平方米不得少于4个,并均匀分布。
最外层钢筋保护层厚度不小于3cm,立柱最外层16箍筋末端必须焊接闭合,双面焊焊接长度为5d,单面焊焊接长度为10d。
内层Φ12箍筋末端可焊接闭合(焊接长度同前),也可弯成135°弯钩,并伸向核心混凝土之内6d以上。
相邻箍筋的接头,沿竖向其位置交替布置。
立柱主筋在墩底2.0m范围内不得进行连接。
直径≥Φ25的刚进采用机械连接,接头采用镦粗直螺纹接头。
3.墩柱模板安装:墩柱模板采用定型钢模板,模板表面平整度要求不得大于3mm,模板与混凝土的接触面必须清理干净并涂刷脱模剂,模板底用水泥砂浆找平,模板安装必须稳固牢靠,相邻两块模板接缝采用填缝剂填实,以保证接缝严实不漏浆,清理干净模板内的积水与杂物,墩柱模板安装完毕后,测量人员对模板进行校核,模板前后、左右距墩身中心线允许偏差不得大于10mm,相邻模板错台不得大于1mm,模板内净空符合设计要求。
交底人:图号:接收单位:接收负责人:施工部位桥梁墩柱日期4.墩柱C40混凝土浇筑:墩柱混凝土拌合站集中拌制,混凝土坍落度控制在160—180,浇筑采用泵车泵送入模方式,一次浇筑完成,泵管下端连接串筒,串筒下端距混凝土面不得大于2m,以保证混凝土不发生离析,墩柱混凝土分层浇筑,分层振捣,分层厚度不大于40cm,尽量减少新老混凝土的温差与间歇时间,防止出现冷缝,墩柱混凝土浇筑完成后,及时修整,抹平混凝土面,待定浆后再抹第二遍并压光,抹面时严禁洒水,并防止过度操作影响混凝土质量。
工程名称泗安塘特大桥交底人交底级别三级交底时间墩台技术交底为了确保墩柱施工规范、有序进行,结合我分部现场实际情况制定本交底。
请遵照执行。
1、交底范围本交底适用于泗安塘特大桥墩台施工。
2、施工准备2.1、准备施工机具和防护材料。
2.2、测量班放样的墩身控制点必须经钢尺复核无误后再进行使用,测量班放样的墩身轴线4个点,作为立模控制依据。
3.施工工艺3.1墩身施工3.1.1 测量放线与基顶处理采用全站仪准确测设出墩身十字线,并将水准基点引测至承台上,根据测设出墩身十字线,定出墩身的外轮廓线。
承台沿预埋筋边缘线采用环切施工工艺,承台顶面凿毛、清除浮浆、油污及泥土等杂质,冲洗干净,加强基础与墩身的连接效果。
凿毛的标准按照4*3cm或5*4cm(水平尺寸与深度)凿坑,并且前层混凝土的强度不得小于1.2Mpa。
3.1.2 施工支架搭设墩身支架搭设采用盘扣式脚手架,支架搭设完后,检查各连接处的牢固情况,有无松动现象,保证支架的整体刚度和稳定性。
以泗安塘特大桥122#墩搭设脚手架为例:墩身脚手架采用10m高墩身形式进行布置,脚手架顶部高出墩顶1.2m。
墩身采用双排盘扣式脚手架,施工时应满足《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-2010中相关要求。
脚手架距墩顶每侧距离为500mm,双排间距为900mm;脚手架扫地杆高度为200mm,底部设置100*100mm底托;脚手架立杆的纵距为1.5m,横距为0.9m,立杆的高度为2m;在每孔脚手架内设置一道斜杆支撑。
上下人行通到沿脚手架内逐级上升布置,采用定制材料挂接。
3.1.3.1.定距定位根据模板构造要求,在墩身四角用尺量出内、外立杆离墩身的距离,并做好标记;分出立杆位置,标记;垫板(垫木)、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。
3.1.3.2施工步骤3.1.3.3.1地基处理根据现场实际情况,承台边缘距墩身距离足够的情况下,脚手架立杆可直接立在承台上,只需设钢垫板垫木,不需要进行地基处理。
市政基础设施工程施工技术交底记录编号:市政施管—10施工过程中注意检查模板,钢筋的位置和稳固情况,防止模板变形或钢筋移位。
砼施工过程中随时观查砼的坍落度和干硬性,严格控制水灰比,不得随意增加用水量,前后盘密切配合,以保证砼的质量。
同时按规范要求留足试块,作为砼强度评定依据。
4.5 养生、拆模拆模后立即清除混凝土表面渣土颗、浮尘等杂物,用水将混凝土从上至下均匀浇透;粘贴节水保湿膜,贴膜时从上至下进行,最下端保湿膜留出10cm,施工完毕后用土压实;缠绕薄膜时注意用扫把或其它工具将保湿膜与混凝土面的空隙扫平以使保湿膜紧贴混凝土面上,保湿膜膜与膜之间的重叠宽度不少于5cm,重叠处必须用宽透明胶带沿搭接处粘牢,粘贴时须细致认真,不能虚贴铺或有缝,在墩柱顶上设置“点滴瓶”进行养护,现场技术人员应经常检查塑料布是否有凝结水。
对砼洒水养护时间不少于7天。
应该注意的是必须每天观察塑料薄膜内的湿度变化,以保证砼表面的湿度。
五、安全文明施工1、施工作业人员要持证上岗,严格遵守施工规范,文明施工,施工操作人员进入现场时必须配戴安全帽。
2、施工现场临时线路、配电设施的安装和使用必须配备专业的电工操作,电工必须持证上岗(非专业人员和无证人员禁止从事本作业)。
用电线路应统一组织设计架设,杜绝拉线接电。
临时用电线路必须规范架设整齐,架空线路必须采用绝缘导线,不得采用塑胶软线。
3、砼搅拌站安装完毕必须经过安质部门检查合格后方可使用于现场。
作业过程中,在贮料区内和提升斗下,严禁人员进入。
作业后,应清理搅拌筒、出料门及出料斗,并用水冲洗。
4、电焊机外壳,必须接零接地良好,其电源的拆装应由电工进行。
现场使用的电焊机应设有可防雨、防潮、防晒的机棚,并备有消防器材5、从事特殊工种的人员,必须经过考试合格后持证上岗,无证者不得从事特殊工种作业。
6、高空作业人员穿戴安全带,安全带绳钩必须挂在稳定、牢固的结构物上。
京藏高速公路改扩建工程平罗至四十里店段第JZ9合同段项目经理部安全技术交底记录单位名称贵州省公路工程集团有限公司项目名称京藏9标交底时间交底级别三级具体施工部位接受交底人数作业班组桥梁施工班组作业位置安全技术交底内容墩柱、盖梁施工安全技术交底一、高处施工安全措施1、登高作业前要检查所用的登高工具和安全用具(如安全帽、安全带、梯子、跳板、脚手架、防护板、安全网)必须安全可靠,严禁无防护作业。
2、高处作业衣着灵便,严禁穿拖鞋及易打滑的鞋,必须系安全带。
3、高处作业所用的工具、零件、材料等必须装入工具袋。
必须从指定的路线上下,严禁人员随起吊物一同上下。
不得在高空投掷材料或工具等物;不得将易滚易滑的工具、材料堆放在脚手架上;不准打闹。
工作完毕应及时将工具、零星材料、零部件等一切易坠落物件清理干净,以防落下伤人,上下大型零件时,应采用可靠的起吊机具。
4、脚手架必须按要求搭,必须搭设平稳,不能摇晃,脚手架载荷不得超过270kg/m2。
搭设操作平台必须牢固。
严禁出现探头板,6米以上的高处作业时,下面3米处要布设防护网。
脚手板的规格为厚5公分、宽30-40公分硬质木板或竹排。
5、严禁坐在脚手架上休息,防止坠落。
处处注意危险标志和危险地方。
夜间作业,必须设置足够的照明设施,否则禁止施工。
6、进行高处焊接、氧割时,必须事先清楚火星飞溅范围内的易燃易爆物体。
7、高处作业不易上下重叠,确需在高处上下重叠作业时,应在上下两层中间密铺板隔离或采用其它隔离设施。
8、当高处作业遇有架空输电线路时,应保持一定的距离,当保持安全距离有困难时,应做好一定的防护措施。
9、六级以上大风天气严禁高处作业,严禁酒后从事高处作业,严禁高血压等患有禁忌病者从事高处作业,严禁无关人员进入高处作业区域。
二、安全爬梯及操作平台的注意事项1、爬梯及操作平台仅用作施工人员通行,严禁作业人员携带作业材料、施工机具通行。
2、当有六级及六级以上大风和雾、雨、雪天气时应停止作业。
墩柱施工技术交底1.1.1脚手架的搭设(1)材料要求钢管采用ф48×3.5mm钢管,钢管上严禁打孔;扣件采用铸铁制作的扣件,在螺栓拧紧扭矩达65N*M时,不得发生破坏。
脚手板采用竹架板或木板,所用材料检查满足要求后,才能使用。
(2)搭设要求立杆底部不得直接立在承台顶面或回填土中,必须垫通长木板,木板宽度不得小于20cm厚度不得小于5cm。
在立杆底部距地面30cm处脚手架必须设置纵/横向扫地杆,纵向扫地杆采用直角扣件固定在立杆上,横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆上方的立杆上。
脚手架排距、步距、层高按1.2m×1.8m ×1.5m布置,立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接,立杆上的对接扣件交错布置,两根相邻立杆的接头不宜设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不小于50cm,各接头中心至主节点的距离不宜大于步距的1/3,搭接长度不应小于1.0m,采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于10cm。
纵向水平杆宜设置在立杆内侧,纵向水平杆接长采用对接扣件连接或搭接。
纵向水平杆的对接扣件应交错布置;两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不宜小于50cm,各接头中心至最近主节点的距离不大于纵距的1/3。
搭接长度不小于1m,应等间距设置3个旋转扣件固定。
主节点处须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于15cm。
在双排脚手架中,靠墩一端的外伸长度不大于20cm;作业层上非主节点处的横向水平杆,根据支承脚手板的需要在跨中设置一根;作业层脚手板应铺满、铺稳,且采用对接平铺,四个角应用直径1.2mm 的镀锌铁丝固定在纵向水平杆上。
脚手板按每3米高铺设一层,根据作业层高度可适当调节脚手板铺设层,但应征得相关负责人员的同意。
