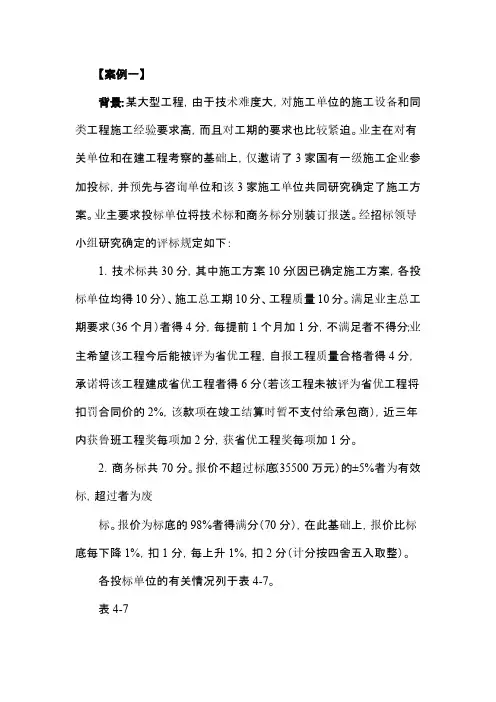

【案例一】背景:某大型工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求高,而且对工期的要求也比较紧迫。
业主在对有关单位和在建工程考察的基础上,仅邀请了3家国有一级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。
业主要求投标单位将技术标和商务标分别装订报送。
经招标领导小组研究确定的评标规定如下:1.技术标共30分,其中施工方案10分(因已确定施工方案,各投标单位均得10分)、施工总工期10分、工程质量10分。
满足业主总工期要求(36个月)者得4分,每提前1个月加1分,不满足者不得分;业主希望该工程今后能被评为省优工程,自报工程质量合格者得4分,承诺将该工程建成省优工程者得6分(若该工程未被评为省优工程将扣罚合同价的2%,该款项在竣工结算时暂不支付给承包商),近三年内获鲁班工程奖每项加2分,获省优工程奖每项加1分。
2.商务标共70分。
报价不超过标底(35500万元)的±5%者为有效标,超过者为废标。
报价为标底的98%者得满分(70分),在此基础上,报价比标底每下降1%,扣1分,每上升1%,扣2分(计分按四舍五入取整)。
各投标单位的有关情况列于表4-7。
表4-7因为B公司综合得分最高,故应选择B公司为中标单位。
问题3:若改变该工程评标的有关规定,将技术标增加到40分,其中施工方案20分(各投标单位均得20分),商务标减少为60分,是否会影响评标结果?为什么?若影响,应由哪家施工单位中标?答:这样改变评标办法不会影响评标结果,因为各投标单位的技术标得分均增加10分(20-10),而商务标得分均减少10分(70-60),综合得分不变。
【案例十】3.承包商C的总报价为:420+1100+1000=2520(万元)总工期为:3+10+5-3=15(月)相应的综合报价P C=2520-40×(18-15)=2400(万元)因此,若不考虑资金的时间价值,承包商B的综合报价最低,应选择其作为中标人。

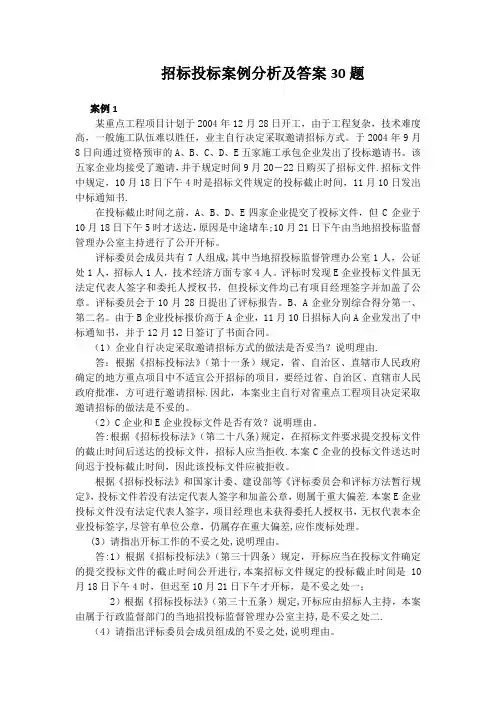

招标投标案例分析及答案30题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件.招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书.在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由.答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标.因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。
(2)C企业和E企业投标文件是否有效?说明理由。
答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收.本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。
根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差.本案E企业投标文件没有法定代表人签字,项目经理也未获得委托人授权书,无权代表本企业投标签字,尽管有单位公章,仍属存在重大偏差,应作废标处理。
招标投标案例分析及答案30题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。
答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。
因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。
(2)C企业和E企业投标文件是否有效?说明理由。
答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。
根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。

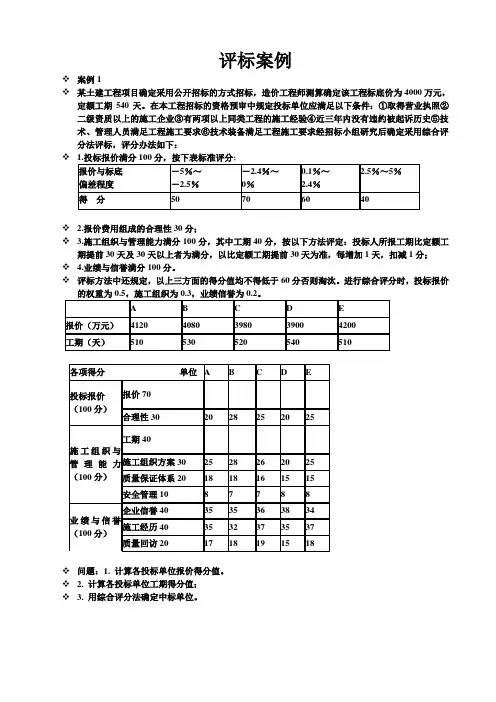

评标案例❖案例1❖某土建工程项目确定采用公开招标的方式招标,造价工程师测算确定该工程标底价为4000万元,定额工期540天。
在本工程招标的资格预审中规定投标单位应满足以下条件:①取得营业执照②二级资质以上的施工企业③有两项以上同类工程的施工经验④近三年内没有违约被起诉历史⑤技术、管理人员满足工程施工要求⑥技术装备满足工程施工要求经招标小组研究后确定采用综合评分法评标,评分办法如下:❖❖ 2.报价费用组成的合理性30分;❖ 3.施工组织与管理能力满分100分,其中工期40分,按以下方法评定:投标人所报工期比定额工期提前30天及30天以上者为满分,以比定额工期提前30天为准,每增加1天,扣减1分;❖ 4.业绩与信誉满分100分。
❖评标方法中还规定,以上三方面的得分值均不得低于60分否则淘汰。
进行综合评分时,投标报价的权重为0.5,施工组织为0.3,业绩信誉为0.2。
❖问题:1. 计算各投标单位报价得分值。
❖ 2. 计算各投标单位工期得分值;❖ 3. 用综合评分法确定中标单位。

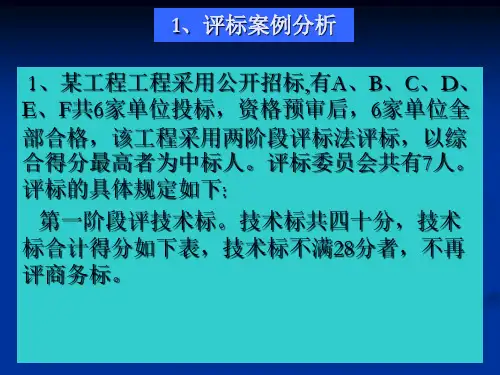

❖案例2❖背景:某建设工程项目采用公开招标方式,有A、B、C、D、E、F共6家承包商参加投标,经资格预审该6家承包商均满足业主要求。
该工程采用两阶段评标法评标,评标委员会由7名委员组成,评标的具体规定如下:❖1.第一阶段评技术标❖技术标共计40分,其中施工方案15分,总工期8分,工程质量6分,项目班子6分,企业信誉5分。
❖技术标各项内容的得分,为各评委评分去除一个最高分和一个最低分后的算术平均值。
❖技术标合计得分不满28分者,不再评其商务标。
各承包商总工期、工程质量、项目班子、企业信誉得分汇总表❖2.第二阶段评商务标❖商务标共计60分。
以标底的50%与承包商报价算术平均数的50%之和为评标价,但最高(最低)报价高于(低于)次高(次低)报价的15%者,在计算承包商报价算术平均数时不予考虑,且商务标得分为15分。
❖以评标价为满分(60分),报价比评标价每下降1%,扣1分,最多扣10分;报价比评标价每增加1%,扣2分,扣分不保底。
工程招标投标案例分析第一篇:工程招标投标案例分析招标投标案例分析及答案30题案例1 某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A、B、C、D、E 五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。
答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。
因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。
(2)C企业和E企业投标文件是否有效?说明理由。
答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。
根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。

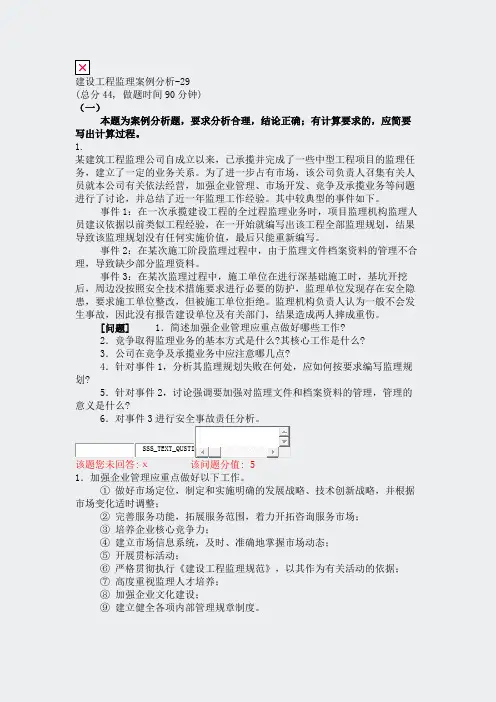

建设工程监理案例分析-29(总分44, 做题时间90分钟)(一)本题为案例分析题,要求分析合理,结论正确;有计算要求的,应简要写出计算过程。
1.某建筑工程监理公司自成立以来,已承揽并完成了一些中型工程项目的监理任务,建立了一定的业务关系。
为了进一步占有市场,该公司负责人召集有关人员就本公司有关依法经营,加强企业管理、市场开发、竞争及承揽业务等问题进行了讨论,并总结了近一年监理工作经验。
其中较典型的事件如下。
事件1:在一次承揽建设工程的全过程监理业务时,项目监理机构监理人员建议依据以前类似工程经验,在一开始就编写出该工程全部监理规划,结果导致该监理规划没有任何实施价值,最后只能重新编写。
事件2:在某次施工阶段监理过程中,由于监理文件档案资料的管理不合理,导致缺少部分监理资料。
事件3:在某次监理过程中,施工单位在进行深基础施工时,基坑开挖后,周边没按照安全技术措施要求进行必要的防护,监理单位发现存在安全隐患,要求施工单位整改,但被施工单位拒绝。
监理机构负责人认为一般不会发生事故,因此没有报告建设单位及有关部门,结果造成两人摔成重伤。
[问题]1.简述加强企业管理应重点做好哪些工作?2.竞争取得监理业务的基本方式是什么?其核心工作是什么?3.公司在竞争及承揽业务中应注意哪几点?4.针对事件1,分析其监理规划失败在何处,应如何按要求编写监理规划?5.针对事件2,讨论强调要加强对监理文件和档案资料的管理,管理的意义是什么?6.对事件3进行安全事故责任分析。
SSS_TEXT_QUSTI该题您未回答:х该问题分值: 51.加强企业管理应重点做好以下工作。
① 做好市场定位,制定和实施明确的发展战略、技术创新战略,并根据市场变化适时调整;② 完善服务功能,拓展服务范围,着力开拓咨询服务市场;③ 培养企业核心竞争力;④ 建立市场信息系统,及时、准确地掌握市场动态;⑤开展贯标活动;⑥ 严格贯彻执行《建设工程监理规范》,以其作为有关活动的依据;⑦ 高度重视监理人才培养;⑧ 加强企业文化建设;⑨ 建立健全各项内部管理规章制度。
