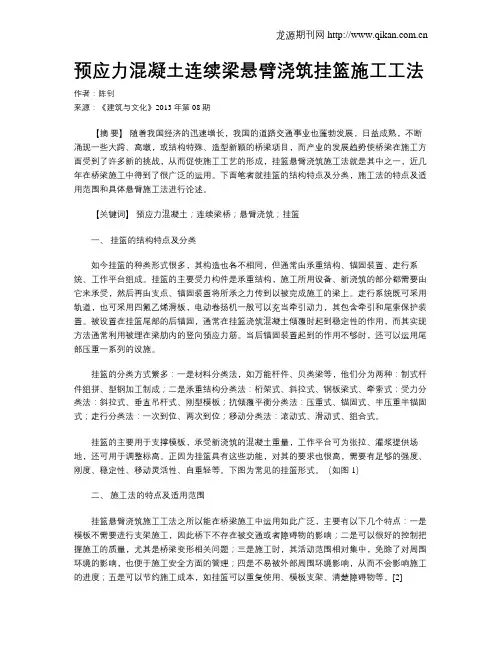

连续梁悬臂浇筑法挂篮施工工艺

  • 格式:doc
  • 大小:20.99 MB
  • 文档页数:28

下载文档原格式

  / 34
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

连续梁悬臂梁灌法挂篮施工工艺桥梁悬灌法施工主要运用于连续刚构桥和T构桥梁中,常常采用挂篮法施工,挂篮的构造形式一般为桁架式(平行弦、菱形挂篮、弓弦式)。施工的工序流程如下。

1、在0号块上拼装挂篮,首先清理桥面,并放样轨道线。

2、安装轨道垫梁,装轨道,并安装反扣轮,在箱梁竖向预应力精轧螺纹钢上安装连接器。并接长精轧螺纹钢。

3、安装轨道上压梁,并上紧螺母,安装前支座,安装反扣轮组,并插上插销和保险销。

4、将主桁架整体吊装安放至轨道上,用手动葫芦左右拉紧,经主桁与前支座和反扣轮组连接,安装后锚压梁,安装后锚平联。

5、安装剪刀撑,并与主桁缀板焊接,安装平联,平联分为三个节段,分别通过螺栓与主桁连接。

6、安装后下横梁,并安装吊杆,安装前上横梁,安放吊杆垫梁,并设置吊杆。

7、安装前下横梁,并在其上安装底篮纵梁。安装外侧模板和外滑梁,外导梁,通过吊杆连接在前上横梁上。并在后端承重吊架和滚动吊架上设置吊杆。

8、安装地膜,挂篮拼装完成后,进行预压。检测合格后,调整好模板中线和高程。

9、将1号梁段与0号梁段的混凝土结合面凿毛清洗,钢筋采用集中加工,运至桥位,由塔机吊装至梁段处,人工绑扎底板及腹板钢筋。并安装预应力管道及梁体和挂篮的各预埋件

10、安装内膜系统,首先安装内滑梁,通过吊杆连接在前上横梁上,并在后端承重吊架和滚动吊架上设置吊杆。

11、安装内膜,在绑扎顶板钢筋并安装预应力管道和各预埋件。检测合格后可以进行左右1号梁段的对称施工。

12、采用泵送混凝土一次性浇筑完成,两悬臂端,同一悬臂端的两侧腹板混凝土均对称进行浇

筑。确保两端平衡。顶板混凝土浇筑完成后,进行顶面拉毛,并覆盖洒水养护。

13、1号梁段张拉压浆完成,并具备前移条件后,挂篮可以前移。

14、安装前节轨道垫梁,安装轨道,前后轨道用连接板和螺栓连接成一整体,轨道用压梁锚固

13、安装后端侧面移动吊杆,使后下横梁悬吊在竖向平联上,拆除锚固在梁面上的后下横梁吊

杆。将底蓝后端下放20cm,再将前下横梁下放,保持底蓝大致水平。

14、再将前下横梁下放,保持低栏大致水平,拉动滚动吊架,下放承重吊架,下放内滑梁,外

滑梁,外导梁吊杆。使外侧模及内模脱离箱梁混凝土底面。

15、拆除后锚杆,使反扣轮徐徐受力,安装挂篮牵引拉杆,用液压前景顶向前拖动挂篮,琢个

拆除挡住反扣轮前进的轨道上压梁,并及时在反扣轮后重新安装轨道上压梁。直至挂篮迁移到位。

16、安装后锚杆,拆除承重吊架吊杆,并迁移承重吊架,在拆除滚动吊架吊杆,并迁移滚动吊

架,再安装外导梁上承重吊架吊杆。

17、安装后下横梁吊杆,调整低栏及模板标高,并进行2号梁段施工。2号梁段施工同1号梁

段。挂篮具备迁移条件时,进行第二次挂篮迁移。

18、与第一次迁移不同的是需要将轨道整体迁移,首先同样把低栏、外侧模、内膜放下脱离混

凝土底面,然后铺设轨道垫梁,用前景顶将前支座顶起,放松后锚杆,再将轨道整体迁移拖到到位。

19、锚固轨道,下放前支座,固定后锚杆,再按要求首次移动的方法迁移挂篮,进行下一梁段

的施工。如此循环,对称进行各标准阶段的施工。
