模板支架检查验收表
- 格式:doc
- 大小:73.50 KB
- 文档页数:3
模板支撑脚手架搭设检查验收表模板支撑架搭设检查验收表
工程名称:(填写具体工程名称)
验收部位:(填写具体验收部位)
搭设层高:(填写具体搭设层高)
施工单位:(填写具体施工单位名称)
验收时间:(填写具体验收时间)

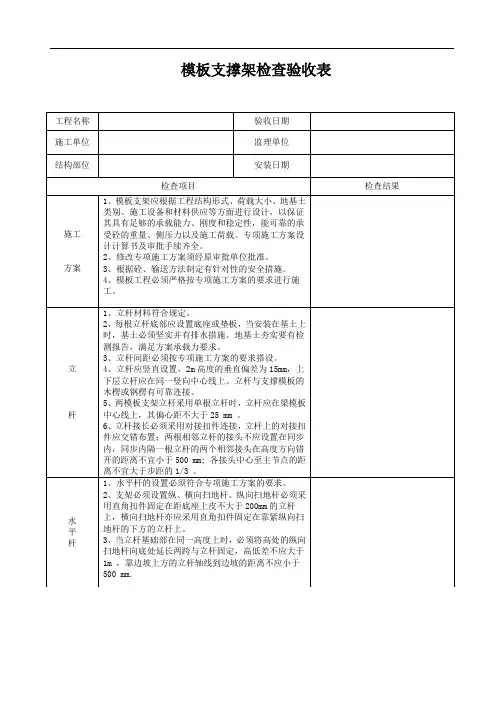

序检查内容标准检查记录号项目:

1.施工方案是否有针对性,能够指导施工,是否有设计计算书,是否按规定办理审批。
2.是否进行了技术交底和安全技术交底,是否有交底人签字。
3.钢管扣件是否符合要求,钢管是否经过质量验收,是否存在开裂、锈蚀、弯曲、压扁变形等情况,扣件是否有出厂合格证,是否存在脆裂、滑丝、变形等情况。
4.立杆基础是否平整、夯实、不积水,立杆下口是否有底座或垫木(厚5cm,宽20cm)。
5.可调支座是否能够伸入立杆长度不小于150mm。
6.扫地杆是否离地面不大于35cm,是否纵下横上布置,是否采用对接纵横向连续设置。
7.杆件间距是否等距对直,纵、横距是否小于1.0m,脚手架步距是否为1.5m。
8.是否存在纵横向扫地杆缺失情况,水平拉杆设置封顶杆缺失情况,中部水平杆缺失情况。
9.上下人是否采用之字形,斜道宽度是否为1.2m,坡度是否为1:3行斜道(高:长),拐弯处是否设置平台,平台宽度是否等同斜道宽度,斜道两侧及平台外围是否设置设栏杆和挡脚板。
监理意见:
验收结论:
年月日
安全员项目经理监理工程师:搭设班组施工员
验收人员签名:。

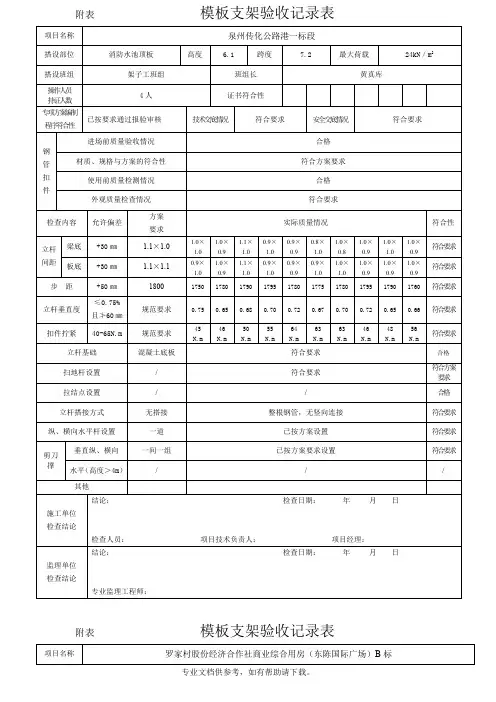

附表模板支架验收记录表项目名称泉州传化公路港一标段搭设部位消防水池顶板高度 6.1 跨度7.2 最大荷载24kN /m2 搭设班组架子工班组班组长黄真库操作人员持证人数4人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×1.01.0×0.91.1×1.00.9×1.00.9×0.90.8×1.01.0×0.81.0×0.91.0×1.01.0×0.9符合要求板底+30㎜ 1.1×1.10.9×1.01.0×0.91.1×1.00.9×1.00.9×0.90.9×1.01.0×1.01.0×0.91.0×0.91.0×0.9符合要求步距+50㎜18001750 1780 1790 1795 1780 1775 1780 1795 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.75 0.65 0.68 0.70 0.72 0.67 0.70 0.72 0.65 0.66 符合要求扣件拧紧40-65N.m 规范要求45N.m46N.m50N.m55N.m64N.m63N.m63N.m46N.m48N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:附表模板支架验收记录表项目名称罗家村股份经济合作社商业综合用房(东陈国际广场)B标搭设部位2#楼屋面梁板2-1~2-8/2-F~2-A轴高度 5.25 跨度7.8 最大荷载24kN/m2搭设班组架子工班组班组长黄真库操作人员持证人数4人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×1.01.0×0.91.1×1.00.9×1.00.9×0.90.8×1.01.0×0.81.0×0.91.0×1.01.0×0.9符合要求板底+30㎜ 1.1×1.10.9×1.01.0×0.91.1×1.00.9×1.00.9×0.90.9×1.01.0×1.01.0×0.91.0×0.91.0×0.9符合要求步距+50㎜18001760 1780 1790 1785 1780 1775 1780 1795 1795 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.71 0.65 0.68 0.70 0.72 0.67 0.70 0.72 0.65 0.70 符合要求扣件拧紧40-65N.m 规范要求45N.m46N.m50N.m55N.m64N.m63N.m63N.m46N.m48N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:搭设班组架子工班组班组长黄真库操作人员持证人数4人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×0.91.0×0.91.1×1.00.9×1.00.9×1.00.8×1.01.0×0.81.0×0.91.0×0.91.0×0.9符合要求板底+30㎜ 1.1×1.10.9×0.91.0×0.91.1×1.00.9×1.00.9×1.00.9×1.01.0×1.01.0×0.91.0×1.01.0×0.9符合要求步距+50㎜18001750 1780 1790 1795 1790 1775 1780 1780 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.75 0.65 0.74 0.70 0.72 0.67 0.69 0.72 0.65 0.66 符合要求扣件拧紧40-65N.m 规范要求45N.m46N.m50N.m55N.m64N.m63N.m63N.m46N.m48N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:搭设班组架子工班组班组长黄真库操作人员持证人数4人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×0.91.0×0.91.1×1.00.9×1.00.9×0.90.8×1.01.0×0.81.0×0.91.0×0.91.0×0.9符合要求板底+30㎜ 1.1×1.10.9×0.91.0×0.91.1×1.00.9×0.90.9×1.00.9×0.91.0×1.01.0×0.91.0×1.01.0×0.9符合要求步距+50㎜18001750 1780 1790 1795 1790 1775 1780 1780 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.70 0.72 0.67 0.69 0.72 0.65 0.71 符合要求扣件拧紧40-65N.m 规范要求45N.m46N.m55N.m55N.m64N.m63N.m64N.m46N.m48N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:搭设班组架子工班组班组长黄真库操作人员持证人数4人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×1.01.0×0.91.1×1.00.9×1.00.9×0.90.8×1.01.0×0.81.0×0.91.0×1.01.0×0.9符合要求板底+30㎜ 1.1×1.10.9×1.01.0×0.91.1×1.00.9×1.00.9×0.90.9×1.01.0×1.01.0×0.91.0×0.91.0×0.9符合要求步距+50㎜18001750 1780 1790 1795 1780 1775 1780 1795 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.70 0.65 0.68 0.74 0.72 0.67 0.70 0.72 0.69 0.66 符合要求扣件拧紧40-65N.m 规范要求45N.m46N.m50N.m55N.m64N.m63N.m63N.m46N.m48N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:总监理工程师:附表模板支架验收记录表项目名称罗家村股份经济合作社商业综合用房(东陈国际广场)B标搭设部位3#楼屋面梁板3-1~3-4/3-1/0A~3-D轴高度 5.1 跨度8.4 最大荷载24kN/m2搭设班组架子工班组班组长黄真库操作人员持证人数4人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×1.01.0×0.91.1×1.00.9×1.00.9×0.90.8×1.01.0×0.81.0×0.91.0×1.01.0×0.9符合要求板底+30㎜ 1.1×1.10.9×1.01.0×0.91.1×1.00.9×1.00.9×0.90.9×1.01.0×1.01.0×0.91.0×0.91.0×0.9符合要求步距+50㎜18001750 1780 1790 1795 1780 1775 1780 1795 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.75 0.67 0.68 0.70 0.72 0.67 0.70 0.72 0.75 0.66 符合要求扣件拧紧40-65N.m 规范要求45N.m46N.m50N.m55N.m64N.m63N.m63N.m46N.m48N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:附表模板支架验收记录表项目名称罗家村股份经济合作社商业综合用房(东陈国际广场)B标搭设部位3#楼十七层梁板3-1~3-4/3-1/0A~3-D轴高度 3.6 跨度8.4 最大荷载24kN/m2搭设班组架子工班组班组长黄真库操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×1.01.0×0.91.1×1.00.9×1.00.9×0.90.8×1.01.0×1.01.0×0.91.0×0.91.0×0.9符合要求板底+30㎜ 1.1×1.10.9×0.91.0×0.91.1×1.00.9×1.00.9×0.90.9×0.91.0×1.01.0×0.91.0×1.01.0×0.9符合要求步距+50㎜18001750 1780 1790 1795 1790 1775 1780 1780 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.70 0.72 0.67 0.69 0.72 0.65 0.71 符合要求扣件拧紧40-65N.m 规范要求45N.m44N.m55N.m55N.m64N.m59N.m64N.m46N.m48N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:附表模板支架验收记录表项目名称罗家村股份经济合作社商业综合用房(东陈国际广场)B标搭设部位10#楼二层梁板高度 4.75 跨度 2.8 最大荷载24kN/m2 搭设班组架子工班组班组长黄真库操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×0.91.0×1.01.1×0.90.9×1.00.9×0.90.8×1.01.0×1.01.0×0.91.0×1.01.0×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×0.91.1×1.01.0×1.00.9×0.90.9×1.01.0×1.01.0×0.91.0×1.01.0×0.9符合要求步距+50㎜18001750 1780 1780 1795 1790 1775 1780 1780 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.70 0.72 0.67 0.69 0.69 0.65 0.71 符合要求扣件拧紧40-65N.m 规范要求45N.m48N.m55N.m55N.m64N.m59N.m64N.m45N.m48N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:附表模板支架验收记录表项目名称罗家村股份经济合作社商业综合用房(东陈国际广场)B标搭设部位地下室第九、十一区块高度3.6 跨度7.8 最大荷载24kN/m2搭设班组架子工班组班组长黄真库操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.00.9×0.91.0×1.01.0×0.90.9×1.00.9×0.90.8×1.00.9×1.01.0×0.91.0×1.01.0×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×1.01.1×1.01.0×1.00.9×0.90.9×0.91.0×1.01.0×0.91.0×0.91.0×0.9符合要求步距+50㎜18001750 1780 1780 1790 1790 1775 1780 1780 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.70 0.72 0.70 0.69 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求45N.m48N.m55N.m45N.m64N.m59N.m64N.m45N.m48N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:附表模板支架验收记录表项目名称罗家村股份经济合作社商业综合用房(东陈国际广场)B标搭设部位2#楼2-H~2-A/2-1~2-8轴三层梁板高度 3.6 跨度7.8 最大荷载24kN/m2搭设班组架子工班组班组长姜世国操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.00.9×0.91.0×0.91.0×0.90.9×1.00.9×0.90.8×1.00.9×1.01.0×0.91.0×1.00.9×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×1.00.9×1.01.0×1.00.9×1.00.9×0.91.0×1.01.0×0.91.0×0.91.0×1.0符合要求步距+50㎜18001750 1780 1780 1790 1790 1775 1780 1780 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.70 0.72 0.70 0.69 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求45N.m49N.m55N.m45N.m59N.m59N.m64N.m45N.m50N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:总监理工程师:附表模板支架验收记录表项目名称罗家村股份经济合作社商业综合用房(东陈国际广场)B标搭设部位2#楼2-H~高度 3.6 跨度7.8 最大荷载24kN/m22-A/2-1~2-8轴三层梁板搭设班组架子工班组班组长黄真库操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×0.91.0×0.91.0×0.90.9×1.00.9×0.91.0×1.00.9×1.01.0×0.91.0×0.90.9×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×0.90.9×1.01.0×1.00.9×1.00.9×1.01.0×1.01.0×0.91.0×0.91.0×1.0符合要求步距+50㎜18001790 1780 1780 1790 1790 1775 1780 1750 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.70 0.72 0.74 0.69 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求45N.m54N.m55N.m45N.m59N.m59N.m63N.m45N.m50N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:附表模板支架验收记录表项目名称罗家村股份经济合作社商业综合用房(东陈国际广场)B标搭设部位3-1~3-4/3-1/0A~3-D轴二层梁板高度 3.6 跨度7.8 最大荷载24kN/m2搭设班组架子工班组班组长黄真库操作人员持证人数4人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×0.91.0×1.01.0×0.90.9×1.00.9×0.91.0×1.00.9×1.01.0×0.91.0×0.90.9×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×0.90.9×1.01.0×0.90.9×1.00.9×1.01.0×1.01.0×0.91.0×0.91.0×1.0符合要求步距+50㎜18001770 1780 1780 1790 1790 1775 1780 1750 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.70 0.72 0.74 0.69 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求45N.m54N.m55N.m45N.m59N.m59N.m55N.m45N.m50N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:附表模板支架验收记录表项目名称罗家村股份经济合作社商业综合用房(东陈国际广场)B标搭设部位10#楼二层梁板高度 3.6 跨度7.8 最大荷载24kN/m2 搭设班组架子工班组班组长姜世国操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×0.91.0×1.01.0×0.90.9×1.00.9×0.91.0×1.00.9×0.91.0×0.91.0×0.90.9×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×0.90.9×1.01.0×0.90.9×1.00.9×1.01.0×1.01.0×0.91.0×0.91.0×1.0符合要求步距+50㎜18001770 1780 1750 1790 1790 1775 1780 1750 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.71 0.72 0.74 0.69 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求45N.m54N.m55N.m45N.m59N.m59N.m55N.m45N.m50N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:附表模板支架验收记录表项目名称商住楼D1#-D5#,D7#-D9#,商住楼G1#-G3#高层,地下车库B1、B2、B4工程搭设部位G1#楼十七层柱高度 2.9 跨度 3.6 最大荷载194N/mm2 搭设班组架子工班组班组长姜世国操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×1.01.0×1.01.0×0.90.9×1.00.9×0.91.0×0.90.9×0.91.0×0.91.0×0.90.9×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×0.90.9×1.01.0×1.00.9×1.00.9×1.01.0×0.91.0×0.91.0×0.91.0×1.0符合要求步距+50㎜18001770 1780 1750 1790 1790 1775 1770 1750 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.73 0.72 0.74 0.70 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求45N.m54N.m55N.m45N.m59N.m59N.m55N.m45N.m50N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:总监理工程师:附表模板支架验收记录表项目名称商住楼D1#-D5#,D7#-D9#,商住楼G1#-G3#高层,地下车库B1、B2、B4工程搭设部位D8一层柱高度 2.9 跨度 3.6 最大荷载194N/mm2 搭设班组架子工班组班组长姜世国操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×1.01.0×0.91.0×0.90.9×1.00.9×0.91.0×0.90.9×0.91.0×1.01.0×0.90.9×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×0.90.9×1.01.0×1.00.9×1.00.9×1.00.9×1.01.0×0.91.0×0.91.0×1.0符合要求步距+50㎜18001770 1780 1750 1780 1790 1775 1770 1750 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.73 0.72 0.74 0.71 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求45N.m54N.m55N.m44N.m59N.m59N.m55N.m46N.m50N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:总监理工程师:附表模板支架验收记录表项目名称商住楼D1#-D5#,D7#-D9#,商住楼G1#-G3#高层,地下车库B1、B2、B4工程搭设部位G2#楼十层柱高度 2.9 跨度 3.6 最大荷载194N/mm2 搭设班组架子工班组班组长姜世国操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×0.91.0×0.91.0×0.90.9×1.00.9×0.91.0×0.90.9×0.91.0×1.01.0×0.90.9×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×0.90.9×1.01.0×1.00.9×1.00.9×1.00.9×1.01.0×1.01.0×0.91.0×1.0符合要求步距+50㎜18001770 1780 1750 1780 1790 1775 1750 1750 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.73 0.72 0.74 0.71 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求45N.m54N.m55N.m44N.m48N.m59N.m55N.m46N.m50N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:总监理工程师:附表模板支架验收记录表项目名称商住楼D1#-D5#,D7#-D9#,商住楼G1#-G3#高层,地下车库B1、B2、B4工程搭设部位G2#楼十一层柱高度 2.9 跨度 3.6 最大荷载194N/mm2 搭设班组架子工班组班组长姜世国操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×0.91.0×0.91.0×0.90.9×1.00.9×0.91.0×0.90.9×0.91.0×1.01.0×0.90.9×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×0.90.9×1.01.0×1.00.9×1.00.9×1.00.9×1.01.0×1.01.0×0.91.0×1.0符合要求步距+50㎜18001770 1780 1750 1780 1790 1775 1750 1750 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.73 0.72 0.74 0.71 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求45N.m54N.m55N.m44N.m48N.m59N.m55N.m46N.m50N.m56N.m符合要求立杆基础混凝土底板符合要求合格扫地杆设置/符合要求符合方案要求拉结点设置//合格立杆搭接方式无搭接整根钢管,无竖向连接符合要求纵、横向水平杆设置一道已按方案设置符合要求剪刀撑垂直纵、横向一间一组已按方案要求设置符合要求水平(高度>4m)/ / /其他施工单位检查结论结论:检查日期:年月日检查人员:项目技术负责人:项目经理:监理单位检查结论结论:检查日期:年月日专业监理工程师:总监理工程师:附表模板支架验收记录表项目名称商住楼D1#-D5#,D7#-D9#,商住楼G1#-G3#高层,地下车库B1、B2、B4工程搭设部位G1#楼十八层柱高度 2.9 跨度 3.6 最大荷载194N/mm2 搭设班组架子工班组班组长姜世国操作人员持证人数8人证书符合性专项方案编制程序符合性已按要求通过报验审核技术交底情况符合要求安全交底情况符合要求钢管扣件进场前质量验收情况合格材质、规格与方案的符合性符合方案要求使用前质量检测情况合格外观质量检查情况符合要求检查内容允许偏差方案要求实际质量情况符合性立杆间距梁底+30㎜ 1.1×1.0 1.0×0.91.0×0.91.0×0.90.9×1.00.9×0.91.0×0.90.9×0.91.0×1.01.0×0.90.9×0.9符合要求板底+30㎜ 1.1×1.1 1.0×0.91.0×0.90.9×1.01.0×1.00.9×1.00.9×1.00.9×1.01.0×0.91.0×0.91.0×1.0符合要求步距+50㎜18001770 1780 1750 1780 1790 1775 1750 1760 1790 1760 符合要求立杆垂直度≤0.75%且≯60㎜规范要求0.74 0.67 0.75 0.73 0.72 0.74 0.71 0.69 0.65 0.69 符合要求扣件拧紧40-65N.m 规范要求55N.m45N.m55N.m44N.m48N.m59N.m56N.m46N.m50N.m56N.m符合要求。
注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..模板支架验收记录表注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..模板支架验收记录表注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..注:模板支架高度大于等于7m但小于8m的;验收后须报区安监站备案方可浇筑砼;模板支架高度大于等于8m的;必须编制高大支模架专项施工方案且经专家论证;验收合格报区安监站备案后方可浇筑砼..。
模板支架查收记录表项目名称搭设部位 D 座一层高度 5.1m跨度8m最大荷载2KN/m2搭设班组木匠(内架)班组长操作人员证书切合性切合要求持证人数专项方案编审切合技术交底安全交底已交底程序切合性已交底状况状况钢进场前质量查收状况已检测管材质、规格与方案的切合性切合扣使用前质量检查状况合格件外观质量检查状况合格检查内容同意误差方案要求实质质量状况切合性立梁底+30mm 1.0m切合杆间板底+30mm0.9m切合距步距+50mm 1.6m切合立杆垂直度≤0.75%且± 50mm切合≯60mm扣件拧紧40- 65N·M45-60 N·M全数检查,扭力矩值均在方案要求范围内切合立杆基础矿渣回填夯实后,铁板地面基础矿渣回填夯实,立杆底部铺设铁板或槽钢切合铺设扫地杆设置距底座上皮≤ 200mm离地面 0.2 米纵横向连续设置切合处立杆上连墙件设置///立杆搭接方式对接扣件接头互相错开,接头中心至主节点距离<50cm切合纵、横向水平杆设置按步距满设扫地杆以上每 1.6米纵横双向设一道切合剪刀垂直纵横向水平周围与中间每隔 4 排每隔 4排立杆设1 道纵横向剪刀撑切合立杆设置撑水平(高度> 4 米)///其他结论:基本切合方案要求检查日期:年月日施工单位检查人员:安全员、作业班组负责人;专家论证的高大模板施工公司有关部门人员也应参加。
检查结论检查人员:结论:项目技术负责人:检查日期:项目负责人:年月日监理单位查收结论专业监理工程师:总监理工程师:。

盘扣式支架验收记录表盘扣式模板支架验收记录表
项目名称:
搭设部位:
搭设班组:
操作人员:
持证人数:
专项方案编审:
程序符合性:
进场前质量验收情况:
在进场之前,需要对材料、规格和方案进行检查,以确保符合要求。
使用前质量检查情况:
在使用之前,需要进行外观质量检查,包括立杆垂直度、水平杆水平度、托座和底座垂直度等方面的检查。
检查内容:
立杆垂直度应该≤L/500且±50,水平杆应该是可调的,托座和底座也应该是可调的。
插入立杆的深度应该≥150,垂直度允许方案偏差要求为±5mm。
高度应该符合方案要求。
证书符合性:
需要检查证书的符合性,确保材料的质量。
技术交底情况:
需要进行技术交底,确保操作人员了解操作要点。
实际质量情况:
需要检查实际质量情况,包括跨度、最大荷载等方面。
班组长安全交底情况:
需要进行安全交底,确保操作人员了解安全要求。
立杆组合对角线长度、梁底纵、横向间距、板底纵、横向间距、竖向接长位置、基础承载力等方面也需要进行检查。
检查结论:
经过检查,我们认为该支架符合要求,可以进行使用。
检查日期:年月日
施工单位检查人员:
项目技术负责人:项目经理:
监理单位检查人员:结论:符合要求。
