胶带输送机安装验收标准
- 格式:doc
- 大小:20.00 KB
- 文档页数:9

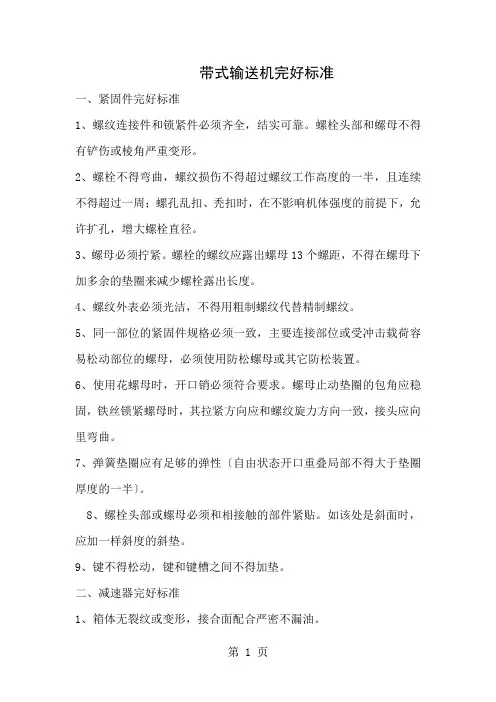

带式输送机完好标准一、紧固件完好标准1、螺纹连接件和锁紧件必须齐全,结实可靠。
螺栓头部和螺母不得有铲伤或棱角严重变形。
2、螺栓不得弯曲,螺纹损伤不得超过螺纹工作高度的一半,且连续不得超过一周;螺孔乱扣、秃扣时,在不影响机体强度的前提下,允许扩孔,增大螺栓直径。
3、螺母必须拧紧。
螺栓的螺纹应露出螺母13个螺距,不得在螺母下加多余的垫圈来减少螺栓露出长度。
4、螺纹外表必须光洁,不得用粗制螺纹代替精制螺纹。
5、同一部位的紧固件规格必须一致,主要连接部位或受冲击载荷容易松动部位的螺母,必须使用防松螺母或其它防松装置。
6、使用花螺母时,开口销必须符合要求。
螺母止动垫圈的包角应稳固,铁丝锁紧螺母时,其拉紧方向应和螺纹旋力方向一致,接头应向里弯曲。
7、弹簧垫圈应有足够的弹性〔自由状态开口重叠局部不得大于垫圈厚度的一半〕。
8、螺栓头部或螺母必须和相接触的部件紧贴。
如该处是斜面时,应加一样斜度的斜垫。
9、键不得松动,键和键槽之间不得加垫。
二、减速器完好标准1、箱体无裂纹或变形,接合面配合严密不漏油。
2、运转平稳,无异响。
3、油脂清洁,油量适宜,润滑油面超过大齿轮直径的1/3。
轴承润滑占油腔2/3。
4、在工作250h后应更换新油,以后每隔36个月彻底清洗换油,当出现以下情况时,也必须及时换油。
三、保护器完好标准1、驱动滚筒防滑保护、堆煤保护、防跑偏装置齐全可靠。
2、温度保护、烟雾保护和自动洒水装置应齐全,灵敏可靠。
3、钢丝绳芯带式输送机沿线停车装置每100m安装一个,且灵敏可靠。
4、主要运输巷输送带张力下降保护和防撕裂保护装置灵敏可靠。
5、机头、机尾传动部件防护栏〔罩〕应齐全可靠。
四、输送带完好标准1、井下必须使用阻燃输送带。
输送带无破裂,横向裂口不得超过带宽的5%,保护层脱皮不得超过0.3m2,中间纤维层损坏宽度不得超过5%。
2、钢丝绳芯输送带不得有边部波浪,不得有钢丝外漏,面胶脱层总面积每100m2内不超过1600cm2。
胶带输送机质量标准(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改胶带输送机质量标准(最新版)1、胶带输送机机头、机尾处底板松软时采用长2m、宽1.5m、深1m的水泥基础固定,底脚螺栓(Φ20mm)埋入水泥基础不少于700mm。
机头、机尾处底板坚硬时,采用地锚固定(锚固力不小于50KN),地锚螺栓(Φ20mm)用水泥浇铸埋入底板不少于1400mm。
2、安装胶带输送机必须做到机头、机尾固定牢固,运行平稳。
底皮带距底板不小于400mm,机尾滚筒最低点距底板不得小于150mm。
安装试运转达到平、直、稳,机头、机身、机尾中心在一条直线上。
3、机头、机尾必须设置防止人员与驱动滚筒和导向滚筒相接触的防护栅栏,卸煤仓口装设铁篦子(间隔尺寸为250mm×250mm)。
4、安装胶带输送机必须留有足够的安全间隙,胶带输送机与巷帮支护的距离不得小于0.5m;胶带输送机机头和机尾处与巷帮支护的距离不得小于0.7m。
5、机头架、机尾架和拉紧装置、防护装置等不得有开焊、变形现象,固定螺栓紧固,螺纹应露出1-3丝,拉紧装置的调节余量不小于调节全行程的1/5。
中间架平直无开焊,吊绳(上部吊宽应大于下部宽度)、机架完整,固定可靠,无严重锈蚀。
6、钢丝绳吊挂采用双股8号铁丝,吊挂点下端设在长托滚架上,上端固定在顶板固定点上,双股铁丝受力均匀,钢丝绳头包扎严密。
7、托滚齐全、转动灵活、无卡阻现象。
三联托滚每组间距1.5m,长托滚每根间距3m,防跑偏托滚间距15m,底托辊离底板最小间距不得小于200mm。

一、安装现场检测
1、安装现场应有安全护栏及站台,电气线路的安装有应当有电工证
的技术人员参与。
现场电器线路应当符合国家和地方要求的安装规范,电
器配线要合理,要保证其安全性。
电气配线路应当有标牌,显示每组配线
相应的动力源,每组电源应当具有主动和被动保护装置,保证设备在未触
发时能够正常使用。
2、安装现场的地坪应当平整,且硬度合适,以保证设备的正常安装
及振动产生的效果。
应当在安装的设备上加垫片以保证不受周围振动影响。
3、设备安装应当在无振动环境中进行,按照设备的要求进行安装,
根据设备的型号,采取规范、科学的安装方式,对应调整设备的性能及安
全性,可以提高设备的使用寿命和可靠性。
二、设备基本检测
1、设备安装完毕后,要做基本检查,确保安装正确,设备良好;对
链条、螺栓、联轴器及各运动机构有无损坏,润滑油是否不足,联轴器及
轴承是否脱落,驱动电机是否正确连接。
2、在启动设备前,要调整各运动机构,使其处于正常运行状态,并
确认各控制器、开关及安全保护装置及传动输出轴等设备的接线是否正确
无误,确保设备安全运行。
胶带输送机安装应充足以下技术标准要求胶带输送机安装应充足以下技术标准要求随着物流行业的不断进展,胶带输送机的应用越来越广泛,技术也不断升级完善。
安装是胶带输送机使用的第一步,对于保证胶带输送机的正常运行和使用寿命至关紧要。
安装过程中需要严格依照技术标准要求进行操作,在此我们将分别从安装前的准备工作,安装过程中的相关技术要点,安装后的验收测试等几个方面对胶带输送机安装的技术标准要求进行认真的介绍。
一、安装前的准备工作1、胶带输送机样机及外观检查:胶带输送机在出厂前需要经过严格的检查和试验,确保各个部位均不会因制造过程中显现问题而影响正常运行。
安装人员在接到任务前需要检查胶带输送机的样机是否符合要求,检查设备的外观是否有损坏、零部件和配件是否完整。
2、承载物的检查:胶带输送机的承载本领直接影响输送效果,为了确保设备的承载本领,安装前需要对输送物进行检查。
依据输送物的形态、大小、数量及重量等不同特点,选择合适的输送带宽度、强度、型号、长度等参数。
3、安装位置测量:依据工厂现场的实际需要,选择合适的安装位置,进行位置测量,确定输送线路、长度、角度、高度等参数。
4、现场环境检查:胶带输送机的正常运行需要一个相对干燥、清洁的环境,确保安装地面的平整度和坚实度,并检查现场是否有影响胶带输送机设备运行的噪音、振动、尘埃、温度等存在。
二、安装过程中的相关技术要点1、基础处理:胶带输送机的基础处理是装设胶带输送机的基石,在施工过程中,需要对基础进行地面开挖、回填、压实、整公平一系列处理,确保垫层材料平整、坚固结实、耐久。
2、系统组装:胶带输送机组装过程中需要依照设计方案进行,先从输送带前端的起点开始,渐渐安装系统中的各个配件,确保每个部件的加工精度、尺寸和型号等参数均符合要求。
3、牵引机的安装:牵引机是胶带输送机的核心部件,采纳单机或多机多级传动,其正确安装是胶带输送机正常运行的紧要保证。
安装时需要认真调整装置的水平位置,确保反应池和缆绳的合理、平稳。
附件2:胶带机安装标准第一条胶带机安装以巷道中心线和腰线为基准,距离偏差不得超过10mm,做到平、直、稳。
机架安设靠非行人侧,机架各部位安全检修通道距离不低于0.8m。
第二条张紧小车轨道轨距偏差不大于3mm,轨道直线度偏差不超过3/1000,两轨道高低差不大于1.5/l000,轨道接头间隙不大于5mm,轨道接头错动上下不大于0.5mm、左右不大于lmm。
张紧小车转动灵活,无卡阻,张紧行程不小于全行程的1/2。
第三条中间架中心线与胶带机中心线偏差不大于3mm,直线度偏差任意25米长度内不大于5mm;支腿铅垂度偏差不大于2/1000,在铅垂面内的直线度不大于中间架长度的1/1000。
两纵梁接头处上下、左右偏移量均不大于1mm。
第四条上、下托辊齐全,转动灵活。
托辊水平度符合要求,上表面应位于同一平面上(水平面或倾斜面),在相邻三组托辊之间其高低差不得超过2mm。
第五条驱动滚筒、导向滚筒、拉紧滚筒安装时其宽度中心线与胶带机纵向中心线重合度偏差不超过2mm,轴心线与胶带机纵向中心线的垂直度偏差不超过2/1000,与水平面的平行度偏差不大于1/1000。
双驱动滚筒,两滚筒轴线的平行度偏差不大于0.4mm。
第六条胶带机带面宽度不小于原带面宽度的95%,输送带增加长度不得小于80m。
第七条每个受料点缓冲床安装长度不小于1.2米,缓冲条表面与带面之间的距离不得低于20~30mm;缓冲条之间的安装间隙不得超过10mm,在安装完毕后应将缝隙填实。
第八条纵梁安装必须采用标准涨销与H架连接,连接牢固可靠,两纵梁接头处上下错位、左右偏移不大于1mm。
第九条清扫器与接触长度不小于85%。
第十条矿井主运输、洗选胶带机至少安设一台除铁器,磁场强度不小于1500GS;与大巷胶带机搭接的综、连采顺槽胶带机均须安设除铁器,磁场强度不小于1200GS。
新安装除铁器安设在胶带机落料点上方。
第十一条胶带机巷必须敷设消防、消尘管路,每50m设一个三通及阀门,管路设置在非行人侧的应使用胶管从三通处引至行人侧,并配备一定长度的洒水软管。

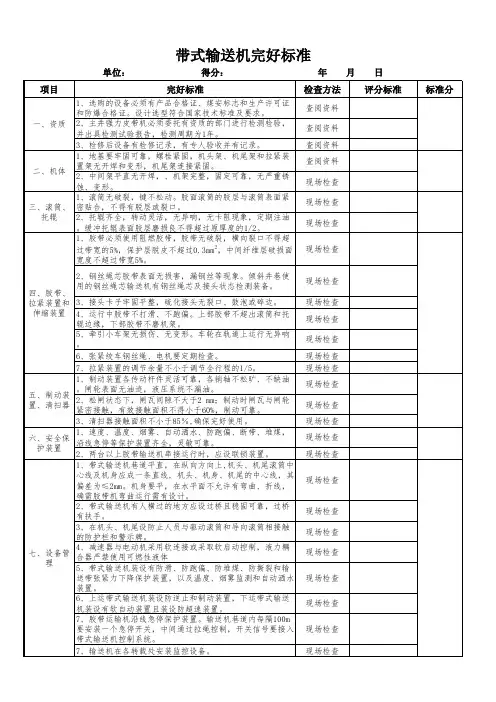

皮带机检查标准1、安装平直稳,机体整洁不漏油,机架无开焊,紧固件应拧入紧固。
2、托辊清洁无煤泥、运转灵活无异响、不缺托辊。
3、拉紧装置应清洁无煤泥杂物,其余量调节不小于调节全行程的1/5。
4、缺一个吊挂。
5、必须按规定安装过桥,缺过桥罚款100元;过桥安设平稳牢固,有一处不合格扣1分罚款50元。
6、必须按规定装设皮带机综合保护装置,各保护装置安装位置正确、保护灵敏可靠,否则缺一处或一处不合格扣2分罚200元,保护不灵敏扣1分罚100元。
7、必须按规定距离(每隔30m)安装上下防跑偏装置,跑偏装置不安或不起作用,每处扣1分罚款100元8、信号装置齐全、声光具备清晰,缺少或不合格一处扣1分罚款100元。
9、井下必须使用阻燃胶带,未做试验或试验不合格的下井使用扣2分,罚款200元。
10、机头、机尾清理不及时,煤、矸磨擦滚筒或皮带的罚款100元扣2分。
11、缩、撤皮带按规定申请,采煤工区如不申请或漏申请的扣2分,罚款100元;12、皮带机道必须清理干净无杂物、无淤泥、无积水,否则每处(5m为一处)扣1分罚款 100元。
13、备用的皮带、滚筒、托辊架、托辊、减速机、电机等放在指定硐室堆放整齐并悬挂材料说明牌版,码放不整齐或未悬挂材料说明牌版一处扣1分,罚款100元。
减速机、电机轴定期涂油,并包扎好,否则,发现未包扎、涂油的扣1分罚款100元。
14、运行中皮带不打滑、不跑偏上部皮带不超出滚筒和托辊边缘,下部胶带不磨机架,否则扣1分,罚款100元/处。
15、机头、机尾装设防止人员与驱动滚筒和导向滚筒相接触的防护栏,卸煤仓口装设铁蓖子,否则不按规定装设的每处罚款100元。
16、机头处应配齐防灭火设施(指沙箱、沙袋、灭火器)数量充足、齐全,如发现缺少设施或数量不足的每项扣1分罚款50元。
皮带运输机安装标准1、皮带机安装必须实行拉线安装,确保机架、皮带及机身平直整齐,无局部变形,无明显缺陷及缺损。
2、H架:间隔3米一个,安装时底托辊托架应朝向机尾方向;连接钢管:2个/3米,两端用弹性销与H架连接;上托辊:2个/3米,用弹性销固定;下托辊:1个/3米,必须保持平行;3、各连接部分安装牢固,接缝基本平滑均匀,连接件连接规范。
胶带输送机安装应满足以下技术标准要求胶带输送机是一种常见的物料输送设备,广泛应用于矿山、港口、电力、化工等行业。
为确保胶带输送机的安全运行,安装人员必须严格执行相关技术标准要求。
安装前的准备在安装胶带输送机前,必须进行仔细的测量和准备工作。
测量和定位安装前必须进行准确的测量和定位。
首先需要检查胶带输送机的基础垫板是否平整,如果垫板露出凸起或凹陷,必须进行修整。
然后,根据设计图纸和布置要求测量和定位轨道、车架、底架、支架等组件。
安装工具和设备安装胶带输送机必须使用专业的安装工具和设备。
例如,起重机、电焊机、切割机、扭力扳手、千斤顶等工具和设备。
安全措施安装前必须制定安全措施,以确保安装人员的人身安全。
如果需要进行高空作业或隧道内安装,必须使用安全带、防护网等安全设备。
安装技术标准要求在安装胶带输送机时,必须遵循以下技术标准要求。
组件的安装顺序胶带输送机组件的安装顺序应该是先安装轨道和车架,然后安装传动装置和电机,最后安装胶带和托辊。
传动装置的安装传动装置是胶带输送机的关键组成部分,必须正确安装。
传动装置应该安装在最佳位置,以确保输送物料的平稳和高效。
同时,必须按照设计要求进行传动装置的定位、对准和焊接等工作。
胶带的安装胶带是胶带输送机的核心部分,必须正确安装。
胶带的安装必须按照设计图纸和规范进行,胶带的接头必须牢固可靠。
托辊的安装托辊是胶带输送机的支撑部分,必须正确安装。
托辊的安装位置必须准确,而且必须按照设计规范进行安装。
同时,必须检查托辊与胶带的接触是否良好,以确保胶带的平稳运行。
电气安装在胶带输送机的电气安装上,必须仔细查看和遵循设计图纸和规范。
在安装电气设备时,必须遵循相关安全标准,确保穿线、接线、接地,电缆保护等完整的电气系统。
试运行安装完成后,必须进行试运行。
在试运行之前,必须全面的检查轨道、车架、底架、支架、传动装置、胶带、托辊、电气设备等的接线和安装质量,并进行清洗和润滑等维护工作。

胶带运输机安装验收标准1主题内容及适用范围本标准规定了胶带运输机的安装技术要求及质量标准。
本标准适用于胶带运输机的安装和检查管理。
2设计安装标准2.1皮带机巷道高度不低于2.4m,胶带输送机巷道行人侧输送机与巷帮的间隙不小于0.8m,非行人侧输送机与巷帮的间隙不小于0.5m,行人侧和机头、机尾处高度不得低于1.8m。
胶带输送机电机安设在非人行道侧时,电机外沿与巷帮支护的间隙不得小于0.7m。
2.2皮带机严格按巷道中心线和腰线为基准进行安装,距离偏差不得超过10mm,做到平、直、稳,传动滚筒、转向滚筒安装时其宽度中心线与胶带输送机纵向中心线重合度不超过滚筒宽度的2mm,其轴心线与胶带输送机纵向中心线的垂直度不超过滚筒宽度的2/1000,轴的水平度不超过0.3/1000。
胶带输送机巷道平直,在纵向方向上,机头、机尾滚筒中心线及机身应成一条直线,机头、机身、机尾的中心线,其偏差为≤2mm。
机身要直,沿皮带机中心线不允许有弯曲、折线,确需胶带机弯曲运行需有设计并做专题汇报。
在铅垂面上允许有弯曲,上凸段的曲率半径不小于40m,下凹段经计算满足空载时不飘带。
机身左右要保持水平,如果巷道底板不平整时,要垫实H架,不得悬空。
2.3司机有操作峒室,操作峒室设在机头的一侧或侧前方,严禁设在机头前方。
操作峒室高度不小于2m,宽度不小于1.5m,深度不小于0.7m,若安设操作台后,操作台距输送机间距大于0.8m时,可不设操作硐室。
2.4胶带输送机配套的电气设备不得占用人行道并且与巷邦的间隙不小于0.2m,不满足时要开壁龛,壁龛高度不小于1.8m,深度满足以上要求,长度根据设计的设备台数满足设备与设备之间距离不小于0.5m,非行人侧设备与巷邦之间的距离不小于0.2m。
2.5胶带输送机巷道积水点,必须设有水仓,并安设排水装置,水仓的容积满足该积水点1小时的涌水量,但最小不得小于1m3。
2.6皮带输送机的选型符合设计要求,安装后皮带机试运转要有记录。
两部皮带机搭接时,若中心线重合,搭接长度不低于800mm,卸载滚筒底皮带离上部皮带机胶带外缘高度不低于500mm,若中心线存在角度,要求卸载滚筒底皮带离上部皮带机胶带外缘高度不低于500mm,延皮带机中心线卸载煤流正好能卸载到上部皮带机中线线上。
2.7倾斜井巷中使用的带式输送机,上运时,必须同时装设防逆转装置和制动装置;下运时,必须装设制动装置。
带式输送机应加设软启动装置,下运带式输送机应加设软制动装置。
液力偶合器严禁使用可燃性传动介质(调速型液力偶合器不受此限)。
2.8胶带输送机各运转部位运行正常无异声,无颤动,紧固件牢固可靠,密封处不漏油,滚动轴承温度不超过80℃。
减速箱内油质、油量合格,温升不超过规定值。
3机头、储带仓标准3.1机道有人横过的地方应设过桥且稳固可靠,一米皮带过煤高度不小于600mm,一米以下皮带过煤高度不小于400mm,过桥以上间隙不得小于800mm,过桥宽度不小于600mm,过桥有扶手,过桥处有警示标语。
3.2皮带机驱动、拉紧、机尾安装时必须固定牢固,650mm伸缩皮带机可采用锚杆固定(Φ20*2400全长锚固),1m皮带机必须浇灌固定基础(承载整部皮带拉力的地脚螺栓长度不得低于800mm,直径不小于架基础眼直径减4mm)。
3.3在机头和机尾安设防止人员与驱动滚筒和导向滚筒相接触的防护栏。
现场安装的防护装置,但不能妨碍保护试验。
3.4皮带机要时刻保持清洁,储带仓改向滚筒轴不得缠有皮带帆线,储带仓架不得有煤泥。
三串托辊及平托辊不得缠有皮带帆线。
3.5液力偶合器应符合以下标准。
3.5.1偶合器壳体无裂纹和变形。
接合面配合严密,不漏油。
3.5.2油量适当,油质合格,油温最高不得超过80℃。
轴承温度不得超过65℃。
3.5.3偶合器冷却、润滑管路畅通无堵塞现象,油位标记清晰,温度表、压力表指示正常。
3.5.4调速性能良好,调速杆必须有高、低位保护,运行中转动灵活无明显震动和异响。
3.5.5皮带机液力偶合器易熔塞不得用其他物品代替。
3.6制动闸应符合以下标准。
3.6.1各传动件灵活可靠,销轴不松旷、不缺油。
闸轮表面无油迹。
液压系统不漏油。
3.6.2松闸状态下,闸瓦间隙不大于2mm。
制动时,闸瓦与闸轮紧密接触,有效接触面积不小于设计的60%,制动可靠。
3.6.3闸带(闸瓦衬带)无断裂,磨损剩余厚度不小于3mm。
闸轮表面沟痕深度不大于1.5mm,沟宽不超过闸轮有效宽度的10%。
3.7滚筒应符合以下标准。
3.7.1滚筒无破裂,键不松动,胶层与滚筒贴合紧密,无脱层和裂口。
3.7.2轴承温度不超过75℃,运转无异响,润滑脂质量合格,占油腔的1/3。
皮带的运转部位必须按时加油。
驱动滚筒、卸载滚筒、机尾滚筒、改向滚筒等应每月加油一次,并填写加油记录。
3.7.3筒壳无破裂,各部螺栓、铆钉、键必须紧固,轮毂与轴的配合必须严密,不得松动。
3.7.4膨胀套接合紧密、无异响和相对运动,各部螺栓齐全紧固。
3.8张紧小车的轨道安装时其轨距偏差不应大于3㎜,轨道直线度不超过3/1000,两轨高低差不大于1.5/1000,轨道接头间隙不大于5㎜,轨道接头错动上下不大于0.5㎜、左右不大于1㎜。
拉紧装置工作可靠,调整行程不小于全行程的1/2。
拉紧装置调整灵活。
拉紧小车的车轮应转动灵活,无卡阻现象。
4机身与胶带、托辊、清扫器标准4.1落地式皮带机架底脚垫稳垫实,联接件齐全。
固定式胶带输送机底皮带距底板不小于400mm,伸缩式胶带输送机底皮带距底板不小于200mm。
皮带涨紧后上皮带应保证不小于500mm的过煤高度。
4.2皮带接头必须牢固合格,接头平整与皮带中心线垂直,长度不小于带宽的95%。
皮带扣应保持完好,边缘损坏扣数不得超过2扣,且应及时将妨碍运行的一侧皮带倒角抹去,中间连续损坏不得超过2扣,同一接头处一米皮带皮带扣损坏总数不得超过8扣,650皮带总损坏扣数不得大于5扣。
4.3可伸缩带式输送机阻燃胶带,皮带无破裂,横向裂口不得超过带宽的5%,保护层脱皮不得超过0.3平方米,中间纤维层破损面宽度不得超过带宽的5%。
一米皮带宽度低于800mm,650皮带宽度低于500mm时,应立即更换,不得使用。
4.4在用皮带机架杆要编号管理。
4.5皮带机托辊、H架、纵梁管、涨紧销要齐全。
托辊转动灵活、无异响、无卡阻现象,润滑良好。
缓冲托辊表面胶层磨损不得超过原厚度的1/2。
纵梁安装必须采用标准胀销与H架连接,连接牢固可靠,两纵梁接头处上下错位、左右偏移不大于1㎜。
4.6可伸缩皮带机安设角度6°到10°(包含10°)之间每隔100m 安设一道防H架歪倒装置,10°到15°(包含15°)每隔60m安设一道防H架歪倒装置,15°以上每隔30m安设一道防H架歪倒装置。
防倒装置必须从顶板安设。
4.7皮带运行不跑偏,判断皮带跑偏的标准:上层皮带边缘不超过三串托辊转动部位,下层皮带不磨皮带架,卸载滚筒、储带仓、驱动滚筒及改向滚筒皮带外侧不超出边缘,出现皮带跑偏应立即调整。
4.8清扫器与胶带距离不大于2-3mm,并有足够的压力。
其接触长度应大于带宽的85%。
4.8.1头部清扫器数量:普通皮带机1道、强力皮带机2道,清扫介质:普通皮带机使用胶条、强力皮带机使用合金或聚氨酯。
4.8.2中部清扫器安装位置:与皮带中部卸载点后方5米范围内,或皮带机机身(距离机头)2/3位置。
数量:普通皮带机至少1道、强力皮带机至少2道,清扫介质:普通皮带机使用胶条、强力皮带机使用胶条或聚氨酯。
4.8.3尾部空段清扫器数量:至少1道。
清扫介质:普通皮带机使用胶条、强力皮带机使用胶条或聚氨酯。
安装位置:机尾缓冲托辊架前方5米范围内。
4.8.4刮板的清扫面应与胶带接触,其接触后清扫覆盖面积覆盖不应小于皮带宽度85%;800mm皮带机清扫幅面宽度不低于680mm、1000mm皮带机清扫清扫幅面宽度不低于850mm、1200mm皮带机清扫清扫幅面宽度不低于1020mm。
4.8.5清扫介质(胶条)厚度应不小于10mm,伸出固定框部分高度不小于20mm,固定框不能在皮带运行过程中磨带面。
4.8.6发现清扫器卡入石块及铁丝后应及时清理,避免损伤皮带。
5皮带机保护标准5.1我矿井下使用的皮带机,必须装设驱动滚筒防滑保护、堆煤保护和防跑偏装置、温度保护、烟雾保护和自动洒水装置。
各固定皮带机还必须装设输送带张紧力下降保护装置和防撕裂保护装置。
5.2防滑保护装置应将磁铁安装在从动滚筒的侧面,速度传感器要安装在与磁铁相对应的支架上,传感器和磁铁间安装距离在30-60mm 间为宜。
5.3堆煤保护装置安装一般分两种情况:一种是安装在煤仓上口,堆煤保护传感器的安装高度,应在低于机头下胶带200mm水平以下,其平面位置应在煤仓口范围之内,当煤堆积触及到堆煤保护探头时,保护器将自动停机报警。
另一种是安装在两部带式输送机搭接处,在两部皮带机搭接处堆煤保护传感器的安装高度,应在后部输送机机头滚筒轴线水平以下0-100mm,其平面位置应在前部胶带机的煤流方向,且距离应在前部胶带机卸载煤流与滚筒轴线水平交点前方200-300mm,当堆煤触及到堆煤保护探头时,保护器将自动停机报警。
5.4防跑偏装置应安装在距离槽形托辊外沿50-100mm范围内,每50m 安装一组。
在用的固定带式输送机,中间部分安装自动纠偏装置,当胶带出现跑偏时,自动纠偏装置发生偏转,使胶带自动复位;采区伸缩皮带、650输送机应安装防跑偏抗轮,以阻碍皮带跑偏。
5.5温度保护温度探头应安设在皮带机的主动滚筒和皮带接触面的5-10mm处,并配接电磁阀以及供水管路。
5.6烟雾保护装置悬挂于距上皮带上方0.6~0.8m,同时在风流下行方向距驱动滚筒5m内的下风口处。
传感器固定方式必须采用硬连接固定。
5.7自动洒水装置应安装在输送机驱动装置两侧,洒水时能起到对驱动胶带和驱动滚筒同时灭火降温的效果,其水源的阀门应是常开。
5.8张紧力下降保护装置,安装在皮带涨紧装置处。
5.9防撕裂保护装置,安装在承载点前30m范围内的上下皮带中间。
一部皮带多处承煤载点时,安装在主承煤载点处。
5.10主要胶带运输机沿线紧停保护装置。
输送机巷道内每隔100m要安装一个紧停开关,中间通过拉绳控制,开关信号要接入带式输送机控制系统。
5.11倾斜井巷中使用的带式输送机,上运时,必须同时装设防逆转装置和制动装置;下运时,必须装设制动装置。
带式输送机应加设软启动装置,下运带式输送机应加设软制动装置。
液力偶合器严禁使用可燃性传动介质(调速型液力偶合器不受此限)。
6其他标准6.1各场所岗位作业标准化牌板齐全,悬挂岗位责任制、交接班制度、操作规程、技术特征表、运输系统示意图等。
