电渣压力焊连接
- 格式:doc
- 大小:63.00 KB
- 文档页数:5

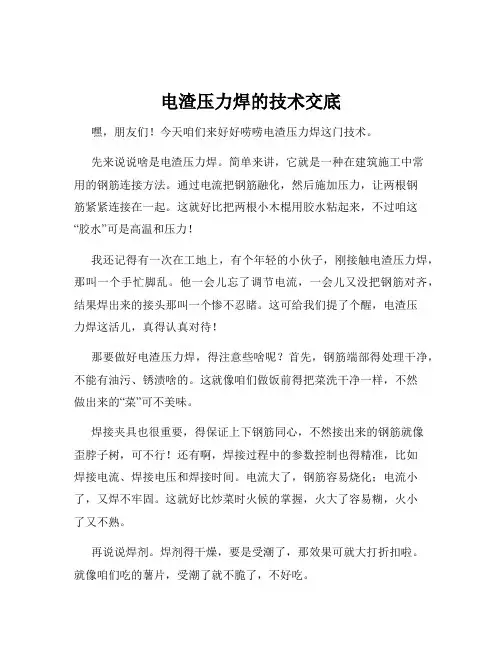

电渣压力焊的技术交底嘿,朋友们!今天咱们来好好唠唠电渣压力焊这门技术。
先来说说啥是电渣压力焊。
简单来讲,它就是一种在建筑施工中常用的钢筋连接方法。
通过电流把钢筋融化,然后施加压力,让两根钢筋紧紧连接在一起。
这就好比把两根小木棍用胶水粘起来,不过咱这“胶水”可是高温和压力!我还记得有一次在工地上,有个年轻的小伙子,刚接触电渣压力焊,那叫一个手忙脚乱。
他一会儿忘了调节电流,一会儿又没把钢筋对齐,结果焊出来的接头那叫一个惨不忍睹。
这可给我们提了个醒,电渣压力焊这活儿,真得认真对待!那要做好电渣压力焊,得注意些啥呢?首先,钢筋端部得处理干净,不能有油污、锈渍啥的。
这就像咱们做饭前得把菜洗干净一样,不然做出来的“菜”可不美味。
焊接夹具也很重要,得保证上下钢筋同心,不然接出来的钢筋就像歪脖子树,可不行!还有啊,焊接过程中的参数控制也得精准,比如焊接电流、焊接电压和焊接时间。
电流大了,钢筋容易烧化;电流小了,又焊不牢固。
这就好比炒菜时火候的掌握,火大了容易糊,火小了又不熟。
再说说焊剂。
焊剂得干燥,要是受潮了,那效果可就大打折扣啦。
就像咱们吃的薯片,受潮了就不脆了,不好吃。
在实际操作的时候,得先把上下钢筋安放好,然后装上焊接夹具,接通电源。
这时候,可别眨眼,要仔细观察焊接过程中的电弧情况和熔池变化。
等到电渣过程结束,要迅速顶压,让接头成型。
有一回,我们在一个大项目上,因为一个工人操作不当,电渣压力焊的接头质量不过关。
结果呢,不得不返工,不仅耽误了工期,还增加了成本。
这可让项目经理发了好大的火!所以啊,朋友们,电渣压力焊这技术看着简单,其实里面的门道可多着呢。
每一个环节都不能马虎,得认真细致,才能保证焊接质量。
总之,要想把电渣压力焊做好,就得熟悉每一个步骤,严格按照规范操作。
只有这样,咱们才能做出牢固可靠的钢筋接头,为建筑的安全打下坚实的基础。
希望大家都能把电渣压力焊这门技术掌握好,为咱们的建筑事业添砖加瓦!。

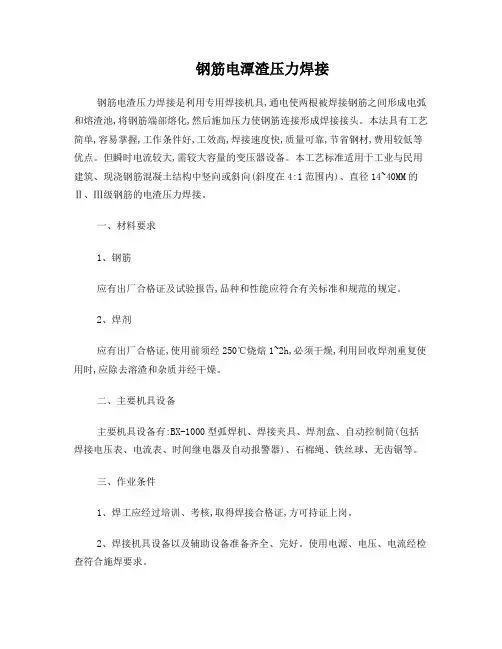

电渣压力焊连接1、施工流程〔1〕检查设备、电源—钢筋端部检查—选择焊接参数—安装焊接夹具和钢筋—安放铁丝球—安放焊剂罐、填装焊剂—施焊、坐做试件—确定焊接参数—施焊—回收焊剂—卸下夹具—质量检查〔2〕电渣压力焊的施焊过程闭合电路—引弧—电弧过程—电渣过程—挤压断电2、操作工艺(1)检查设备、电源,确保始终处于正常状态,严禁超负荷工作。
(2)钢筋端部检查钢筋安装之前,应将钢筋焊接部位和电极钳口接触〔150mm区段内〕位置的锈斑、油污、杂物等去除干净,钢筋端部假设有弯折、扭曲,应予矫直或切除,但不得用锤击矫直。
(3)选择焊接才参数1)钢筋电渣压力焊的焊接参数主要包含:焊接电流、焊接电压和焊接通电时间。
2)不同直径钢筋焊接时,按较小直径钢筋选择参数,焊接通电时间延长约百分之10. (4)按装焊接夹具和钢筋!〕夹具的下钳口应夹紧于下钢筋端部的适当位置,一般为1/2焊剂罐高度偏下5mm-10mm,以确保焊接处的焊剂有足够的掩埋深度。
2〕上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊部位位于同轴状态,方可夹紧钢筋。
注意常规应钢筋棱对棱,同时要考虑顶层钢筋柺尺的方向也能满足要求。
不要到了顶层时顾了柺尺,顾不了对棱。
3〕钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形。
4〕不同直径钢筋焊接时,上下两钢筋轴线应在同一直线上。
〔5〕安放引弧用的铁丝球可省去。
安放焊剂罐、填装焊剂。
〔6〕试焊、做是件、确定焊接参数在正式进行钢筋电渣压力焊之前,必须按照选择的焊接参数进行试焊并作试件送试,以便确定合理的焊接参数。
合格后,方可正式生产。
当采纳半自动、自动操作焊接设备时,应按照确定的参数设定好设备的各项操作数据,以确保焊接接头质量可靠。
(7)施焊操作要点1〕闭合电路、引弧:通过操作杆或操作盒上的开关,先后接通焊机的焊接电流回路和电源输入回路,在钢筋端面之间引燃过程力求可靠,引弧后,应操作焊接电压值为40-50V。
一、工程概况本工程采用电渣压力焊施工技术,适用于直径14~40mm的Ⅰ级竖向或斜向(倾斜度≤45°)钢筋的连接。
施工过程中,确保焊接质量,提高施工效率,降低工程成本。
二、施工准备1. 材料准备(1)钢筋:符合设计要求的Ⅰ级钢筋,有出厂证明书及复试报告单。
(2)焊剂:熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂,型号为HJ401。
(3)焊接电源:次级空载电压较高的交流或直流焊接电源。
(4)焊接夹具:适用于不同直径钢筋的焊接夹具。
(5)焊剂罐:用于存放焊剂。
2. 人员准备组织具备电渣压力焊施工经验的焊工、技术人员和现场管理人员。
3. 施工设备准备(1)焊接电源:选择符合要求的焊接电源。
(2)控制箱:用于控制焊接电源的输出。
(3)焊接夹具:根据钢筋直径选择合适的焊接夹具。
(4)焊剂罐:用于存放焊剂。
三、施工工艺流程1. 钢筋加工:将钢筋切割成所需长度,并清理钢筋端部的铁锈、杂物和油污。
2. 安装焊接夹具:将焊接夹具安装在焊接位置,确保上下钢筋对齐。
3. 安装引弧铁丝球:将引弧铁丝球放置在上钢筋端面的中间位置,并确保接触良好。
4. 装上焊剂盒:在焊剂盒底部缠上石棉绳,然后装入焊剂。
5. 接通电源:接通焊接电源,进行造渣过程。
6. 造渣过程:形成渣池,将上钢筋端头浸入渣池中,利用电阻热使钢筋端面熔化。
7. 电渣过程:钢筋端面熔化后,切断电源,顶压钢筋完成焊接。
8. 卸出焊剂:拆除焊盒,清理焊剂。
9. 拆除夹具:拆除焊接夹具,检查焊接质量。
四、质量控制1. 焊接质量检查:焊接完成后,对焊接接头进行外观检查,检查是否存在裂纹、气孔、夹渣等缺陷。
2. 焊接强度试验:对焊接接头进行拉伸试验,确保焊接接头强度满足设计要求。
3. 焊接工艺参数控制:严格控制焊接工艺参数,如焊接电流、电压、焊接速度等,确保焊接质量。
五、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员佩戴安全帽、安全带等个人防护用品。

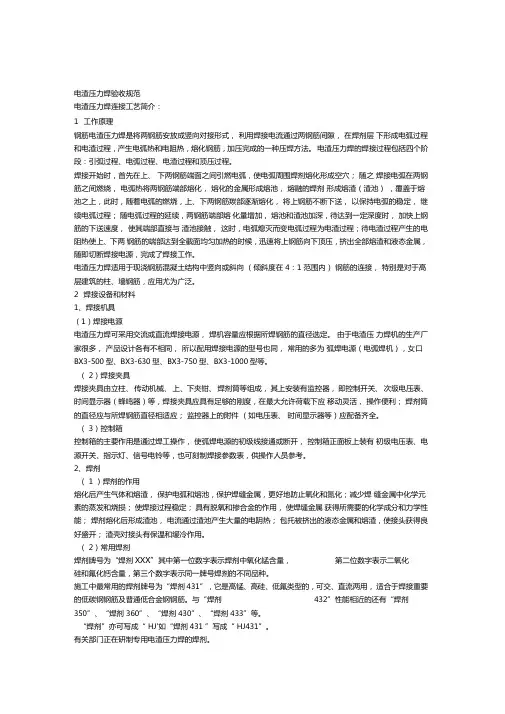

电渣压力焊验收规范电渣压力焊连接工艺简介:1工作原理钢筋电渣压力焊是将两钢筋安放成竖向对接形式,利用焊接电流通过两钢筋间隙,在焊剂层下形成电弧过程和电渣过程,产生电弧热和电阻热,熔化钢筋,加压完成的一种压焊方法。
电渣压力焊的焊接过程包括四个阶段:引弧过程、电弧过程、电渣过程和顶压过程。
焊接开始时,首先在上、下两钢筋端面之间引燃电弧,使电弧周围焊剂熔化形成空穴;随之焊接电弧在两钢筋之间燃烧,电弧热将两钢筋端部熔化,熔化的金属形成熔池,熔融的焊剂形成熔渣(渣池),覆盖于熔池之上,此时,随着电弧的燃烧,上、下两钢筋羰部逐渐熔化,将上钢筋不断下送,以保持电弧的稳定,继续电弧过程;随电弧过程的延续,两钢筋端部熔化量增加,熔池和渣池加深,待达到一定深度时,加快上钢筋的下送速度,使其端部直接与渣池接触,这时,电弧熄灭而变电弧过程为电渣过程;待电渣过程产生的电阻热使上、下两钢筋的端部达到全截面均匀加热的时候,迅速将上钢筋向下顶压,挤出全部熔渣和液态金属,随即切断焊接电源,完成了焊接工作。
电渣压力焊适用于现浇钢筋混凝土结构中竖向或斜向(倾斜度在 4:1 范围内)钢筋的连接,特别是对于高层建筑的柱、墙钢筋,应用尤为广泛。
2焊接设备和材料1、焊接机具(1)焊接电源电渣压力焊可采用交流或直流焊接电源,焊机容量应根据所焊钢筋的直径选定。
由于电渣压力焊机的生产厂家很多,产品设计各有不相同,所以配用焊接电源的型号也同,常用的多为弧焊电源(电弧焊机),女口BX3-500型、BX3-630型、BX3-750型、BX3-1000型等。
( 2)焊接夹具焊接夹具由立柱、传动机械、上、下夹钳、焊剂筒等组成,其上安装有监控器,即控制开关、次级电压表、时间显示器(蜂鸣器)等,焊接夹具应具有足够的刚度,在最大允许荷载下应移动灵活,操作便利;焊剂筒的直径应与所焊钢筋直径相适应;监控器上的附件(如电压表、时间显示器等)应配备齐全。
( 3)控制箱控制箱的主要作用是通过焊工操作,使弧焊电源的初级线接通或断开,控制箱正面板上装有初级电压表、电源开关、指示灯、信号电铃等,也可刻制焊接参数表,供操作人员参考。

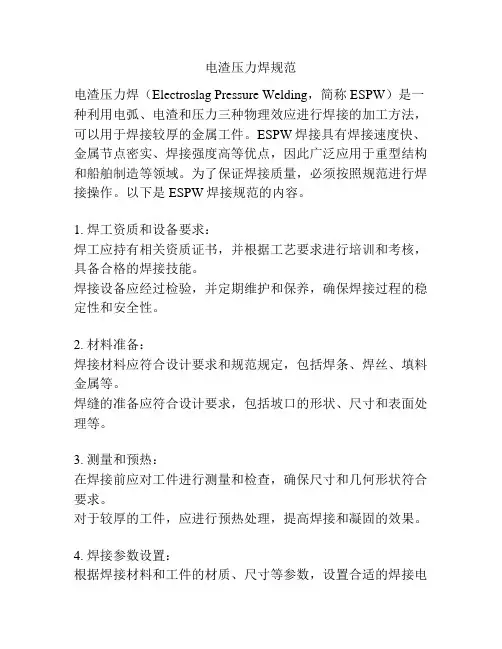

电渣压力焊规范电渣压力焊(Electroslag Pressure Welding,简称ESPW)是一种利用电弧、电渣和压力三种物理效应进行焊接的加工方法,可以用于焊接较厚的金属工件。
ESPW焊接具有焊接速度快、金属节点密实、焊接强度高等优点,因此广泛应用于重型结构和船舶制造等领域。
为了保证焊接质量,必须按照规范进行焊接操作。
以下是ESPW焊接规范的内容。
1. 焊工资质和设备要求:焊工应持有相关资质证书,并根据工艺要求进行培训和考核,具备合格的焊接技能。
焊接设备应经过检验,并定期维护和保养,确保焊接过程的稳定性和安全性。
2. 材料准备:焊接材料应符合设计要求和规范规定,包括焊条、焊丝、填料金属等。
焊缝的准备应符合设计要求,包括坡口的形状、尺寸和表面处理等。
3. 测量和预热:在焊接前应对工件进行测量和检查,确保尺寸和几何形状符合要求。
对于较厚的工件,应进行预热处理,提高焊接和凝固的效果。
4. 焊接参数设置:根据焊接材料和工件的材质、尺寸等参数,设置合适的焊接电流、电压和焊接速度。
根据需要进行电渣焊和电弧焊之间的切换和控制,确保焊接质量。
5. 焊接过程控制:焊接过程中需要对焊接质量进行实时监控,包括焊缝的形状、尺寸和温度等。
焊接过程中应控制好焊接的速度和压力,保证焊接区域内金属的融化和凝固过程。
6. 焊后处理:焊接完成后,应对焊接接头进行缺陷检查和评估,判断焊接质量是否符合要求。
对于有缺陷的焊接接头,应进行修复或者重焊,直到符合要求为止。
7. 焊后热处理:根据需要对焊接接头进行热处理,消除焊接应力和提高焊接连接的强度。
焊后热处理的温度、时间和冷却速度应符合工艺要求和规范规定。
8. 质量检验和报告:对焊接接头进行质量检验,包括焊缝的外观质量、尺寸和机械性能等。
编制并提交焊接质量报告和焊接记录,记录焊接过程和结果。
以上是ESPW焊接规范的主要内容,通过遵守规范和合理操作,可以保证焊接质量和焊接连接的可靠性。

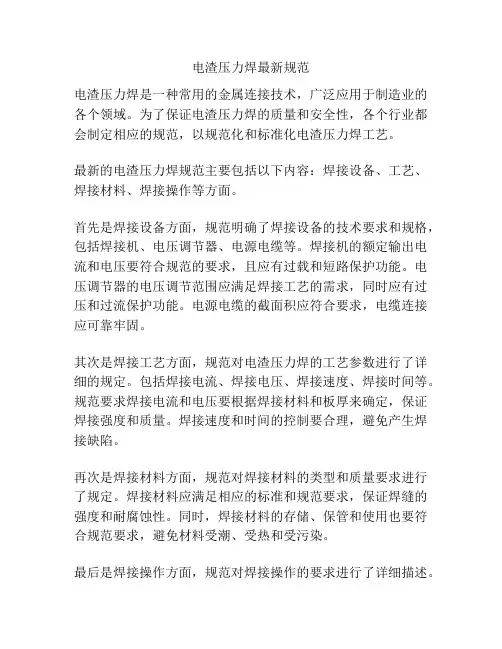

电渣压力焊最新规范电渣压力焊是一种常用的金属连接技术,广泛应用于制造业的各个领域。
为了保证电渣压力焊的质量和安全性,各个行业都会制定相应的规范,以规范化和标准化电渣压力焊工艺。
最新的电渣压力焊规范主要包括以下内容:焊接设备、工艺、焊接材料、焊接操作等方面。
首先是焊接设备方面,规范明确了焊接设备的技术要求和规格,包括焊接机、电压调节器、电源电缆等。
焊接机的额定输出电流和电压要符合规范的要求,且应有过载和短路保护功能。
电压调节器的电压调节范围应满足焊接工艺的需求,同时应有过压和过流保护功能。
电源电缆的截面积应符合要求,电缆连接应可靠牢固。
其次是焊接工艺方面,规范对电渣压力焊的工艺参数进行了详细的规定。
包括焊接电流、焊接电压、焊接速度、焊接时间等。
规范要求焊接电流和电压要根据焊接材料和板厚来确定,保证焊接强度和质量。
焊接速度和时间的控制要合理,避免产生焊接缺陷。
再次是焊接材料方面,规范对焊接材料的类型和质量要求进行了规定。
焊接材料应满足相应的标准和规范要求,保证焊缝的强度和耐腐蚀性。
同时,焊接材料的存储、保管和使用也要符合规范要求,避免材料受潮、受热和受污染。
最后是焊接操作方面,规范对焊接操作的要求进行了详细描述。
焊工应具备相应的培训和资质,并且熟悉焊接工艺和操作规程。
焊接前应进行检查和准备工作,包括焊接设备和工件的检查、焊接材料的准备等。
焊接过程中要保持良好的工作环境,做好安全防护措施。
焊接完成后要对焊缝进行质量检查,确保焊缝无缺陷。
综上所述,最新的电渣压力焊规范对焊接设备、工艺、焊接材料、焊接操作等方面进行了详细的规定,旨在提高焊接质量和安全性。
只有按照规范进行电渣压力焊,才能确保焊接质量和产品的可靠性,满足市场需求。
钢筋电潭渣压力焊接钢筋电渣压力焊接是利用专用焊接机具,通电使两根被焊接钢筋之间形成电弧和熔渣池,将钢筋端部熔化,然后施加压力使钢筋连接形成焊接接头。
本法具有工艺简单,容易掌握,工作条件好,工效高,焊接速度快,质量可靠,节省钢材,费用较低等优点。
但瞬时电流较大,需较大容量的变压器设备。
本工艺标准适用于工业与民用建筑、现浇钢筋混凝土结构中竖向或斜向(斜度在4:1范围内)、直径14~40MM的Ⅱ、Ⅲ级钢筋的电渣压力焊接。
一、材料要求1、钢筋应有出厂合格证及试验报告,品种和性能应符合有关标准和规范的规定。
2、焊剂应有出厂合格证,使用前须经250℃烧焙1~2h,必须干燥,利用回收焊剂重复使用时,应除去溶渣和杂质并经干燥。
二、主要机具设备主要机具设备有:BX-1000型弧焊机、焊接夹具、焊剂盒、自动控制筒(包括焊接电压表、电流表、时间继电器及自动报警器)、石棉绳、铁丝球、无齿锯等。
三、作业条件1、焊工应经过培训、考核,取得焊接合格证,方可持证上岗。
2、焊接机具设备以及辅助设备准备齐全、完好。
使用电源、电压、电流经检查符合施焊要求。
3、已搭设好必要的操作脚手架。
4、钢筋端头已处理好,并清理干净,焊剂已焙烘干燥。
四、施工操作工艺1、施焊前,应将钢筋端部120MM范围内的铁锈、杂质刷净。
焊药应经250℃烘烤。
2、钢筋置于夹具钳口内,应使轴线在同一直线上并夹紧,不得晃动,以防上下钢筋错位和夹具变形。
3、采用手工电流压力焊,宜用直接引弧法,先使上、下钢筋接触,通电后将上钢筋提升2~4MM,引燃电弧,然后继续提数毫米,待电弧稳定后,随着钢筋的熔化而使上钢筋逐渐下降,此时电弧熄灭,转化为电渣过程,焊接电流通过渣池而产生电阻热,使钢筋端部继续熔化,待熔化留量达到规定数值(约30~40MM)后,控制系统报警时切断电源,用适当压力迅速顶压,使之挤出熔化金属形成坚实接头,冷却1~3分钟后,即可打开焊药盒回收焊剂,卸掉夹具,并敲掉熔渣.4、采用自动电渣压力焊可采用10~12MM高铁丝圈引弧,即使焊接电流产生电阻热将铁丝熔化,再提起操作杆,使上下钢筋之间形成2~3MM的空隙,从而产生电弧.焊接工艺操作过程由凸轮自动控制,应预先调试好控制箱的电流、电压时间信号,并事先试焊几次,以考核焊接参数的可靠性,再批量焊接。
钢筋电渣压力焊连接工程一、适用范围:适用于现浇钢筋混凝土结构中竖向或斜向(倾斜度在4 :1范围内)钢筋的接长,但不宜用于轧后余热处理的钢筋。
电渣压力焊在供电条件差、电压不稳、雨季或防火要求高的场合应慎用。
二、施工准备:(一)设备准备:焊接电源、焊接机头、控制箱、焊剂填装盒1.焊接电源:竖向电渣压力焊可采用一般的BX3— 500 型、 BX2—100型,也可采用JSD—600型、JSD —1000型专用电源。
2.焊接机头:是实现竖向钢筋电渣压力焊接并取得优质接头的关键部件。
焊接机头按构造可分为两种:杠杆式单柱结构、丝杆传动式双柱结构。
3.焊剂盒与焊剂:焊剂盒呈圆形,由两半圆形铁皮组成,内径为80—100mm,与所焊钢筋的直径相适应。
焊剂盒应与焊接机头分开。
焊剂宜采用431型。
(二)材料准备:1.钢筋:(1)选用的钢筋必须有出厂合格证、出厂检验报告、进厂复试报告。
性能指标应符合有关规范的规定。
(2)钢筋宜采用砂轮切割机断料。
(3)清除钢筋上特别是钢筋端头连接部位的浮锈、泥浆、污垢、沾染的杂质等,以保证钢筋与混凝土的握裹力。
2.对焊人员必须经过培训,考试合格后方能上岗。
三、操作工艺:竖向钢筋电渣压力焊的工艺过程包括:引弧、电弧、电渣和顶压过程。
(一)引弧过程:可采用直接引弧法或铁丝球引弧法。
直接引弧发是在通电后迅速将上钢筋提起,使两端头之间的距离为2—4mm引弧。
这种过程很短。
当钢筋端头不导电物质或端头过于平滑造成引弧困难时可以多次把上钢筋移下与钢筋短接后再提起,达到引弧的目的,铁丝球引弧法是将铁丝球放在上下钢筋端头之间,电流通过铁丝球与上下钢筋端面的接触点形成短路引弧。
铁丝球采用0.5—1.0mm退火铁丝,球径不小于10mm,球的每一层缠绕方向应相互垂直交叉。
当焊接电流较小,钢筋端面较平整或引弧距离不易控制时,宜采用此法。
(二)电弧过程也称造渣过程:靠电弧的高温作用,将钢筋端头的凸出部分断烧化;同时将接口周围的焊剂充分熔化,形成一定深度的渣池。
电渣压力焊接头规范要求
电渣压力焊接头是一种重要的管道连接材料,在重要的管道系统中广泛应用,它可以提供可靠的连接,而且安装速度快。
焊接头的质量很重要,它能够确保焊接管道系统的可靠性,以确保管道的安全使用。
为了确保电渣压力焊接头的质量,必须按照一定的规范进行安装。
首先,焊接头的材料必须符合管道系统的要求。
如果材料不符合要求,安装后可能会出现裂缝,从而影响管道系统的安全性和可靠性。
其次,焊接头的安装过程要严格按照规定的步骤执行,以确保焊接头的可靠性和稳定性。
此外,接头表面应清洁,不得有任何污垢、油污和腐蚀物。
接头的清洗可以采用压力清洗机,以确保清洁度和严格的清洗要求。
焊接头的安装过程要注意空气密封和接缝处的密封,以确保密封性和可靠性。
最后,电渣压力焊接头的安装过程还要检查焊接头的外观,以确保焊接头的抗拉强度,以及防止管道系统的泄漏。
总之,电渣压力焊接头的安装必须按照规定的规范进行,以确保焊接头的质量,保证管道系统的安全性和可靠性。

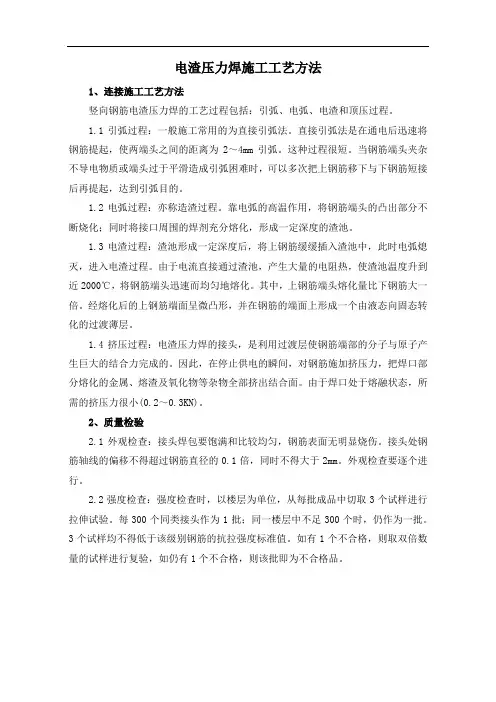

电渣压力焊施工工艺方法1、连接施工工艺方法竖向钢筋电渣压力焊的工艺过程包括:引弧、电弧、电渣和顶压过程。
1.1引弧过程:一般施工常用的为直接引弧法。
直接引弧法是在通电后迅速将钢筋提起,使两端头之间的距离为2~4mm引弧。
这种过程很短。
当钢筋端头夹杂不导电物质或端头过于平滑造成引弧困难时,可以多次把上钢筋移下与下钢筋短接后再提起,达到引弧目的。
1.2电弧过程:亦称造渣过程。
靠电弧的高温作用,将钢筋端头的凸出部分不断烧化;同时将接口周围的焊剂充分熔化,形成一定深度的渣池。
1.3电渣过程:渣池形成一定深度后,将上钢筋缓缓插入渣池中,此时电弧熄灭,进入电渣过程。
由于电流直接通过渣池,产生大量的电阻热,使渣池温度升到近2000℃,将钢筋端头迅速而均匀地熔化。
其中,上钢筋端头熔化量比下钢筋大一倍。
经熔化后的上钢筋端面呈微凸形,并在钢筋的端面上形成一个由液态向固态转化的过渡薄层。
1.4挤压过程:电渣压力焊的接头,是利用过渡层使钢筋端部的分子与原子产生巨大的结合力完成的。
因此,在停止供电的瞬间,对钢筋施加挤压力,把焊口部分熔化的金属、熔渣及氧化物等杂物全部挤出结合面。
由于焊口处于熔融状态,所需的挤压力很小(0.2~0.3KN)。

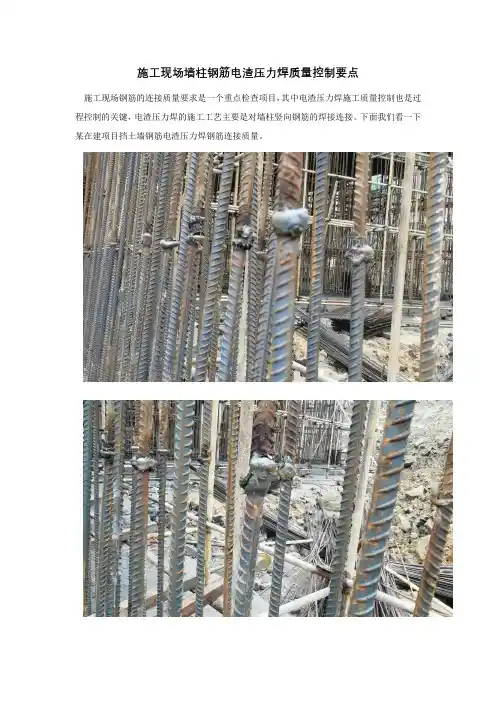

2、质量检验2.1外观检查:接头焊包要饱满和比较均匀,钢筋表面无明显烧伤。
接头处钢筋轴线的偏移不得超过钢筋直径的0.1倍,同时不得大于2mm。
外观检查要逐个进行。
2.2强度检查:强度检查时,以楼层为单位,从每批成品中切取3个试样进行拉伸试验。
每300个同类接头作为1批;同一楼层中不足300个时,仍作为一批。
3个试样均不得低于该级别钢筋的抗拉强度标准值。
如有1个不合格,则取双倍数量的试样进行复验,如仍有1个不合格,则该批即为不合格品。
电渣压力焊接头的施工工艺流程电渣压力焊接头施工呀,这可是个挺有趣的事儿呢。
一、准备工作。
咱得先把要用的材料和设备都准备好。
钢筋那肯定得是符合要求的,不能是那种歪歪扭扭或者质量不好的。
还有焊剂,就像是给钢筋接头做“美容”的神奇粉末一样,得选质量靠谱的。
设备方面,电渣压力焊的机器得检查好,看看有没有哪里坏了或者不灵的。
这就好比战士上战场之前得检查武器一样,可不能马虎哦。
二、钢筋处理。
接下来就是处理钢筋啦。
把要焊接的钢筋端部得弄干净,要是上面有铁锈、油污啥的,那可不行。
就像两个人牵手,手要是脏脏的多不舒服呀。
钢筋端部得是直的,要是弯弯曲曲的,就像两个人拥抱的时候姿势不对,肯定焊接不好。
这个时候可能得用工具把钢筋端部弄直喽。
三、安装焊接夹具。
夹具就像是给钢筋接头做固定的小助手。
把夹具安装在钢筋上的时候,要装得稳稳当当的。
就像给小宝贝找个安全的座位一样,不能让钢筋在焊接的时候乱动。
要是钢筋乱动了,那焊接出来的接头肯定是歪歪扭扭的,就像小朋友画画没画好一样。
四、装填焊剂。
装填焊剂的时候也有讲究呢。
把焊剂慢慢地装进焊接的小容器里,就像给蛋糕撒上美味的糖粉一样。
要装满哦,但是也不能太满了,太满了就会溢出来,就像水满了会流出来一样。
焊剂填得合适,才能保证焊接的时候有足够的“魔法力量”。
五、焊接操作。
这时候就开始正式焊接啦。
启动电渣压力焊的机器,电流就开始在钢筋之间穿梭,就像小精灵在钢筋里跑来跑去。
这个时候会看到有一些小火花,可别害怕,这是正常的现象呢。
就像放小烟花一样,不过我们得小心一点,毕竟这不是真的烟花。
焊接的时候要看着点,确保焊接的过程是顺利的。
六、冷却和清理。
焊接完了可不能着急哦。
得让接头冷却一会儿,就像刚烤完的面包不能马上吃,得等它凉一凉一样。
冷却好了之后,把周围多余的焊剂清理干净。
这就像打扫战场一样,把那些不需要的东西都弄走。
清理干净了之后,一个漂亮的电渣压力焊接头就完成啦。
电渣压力焊接头的施工看起来虽然有点复杂,但是只要我们一步一步认真做,就像对待自己心爱的小宠物一样细心,就能做出质量很好的接头啦。
