电渣压力焊施工工艺标准()
- 格式:doc
- 大小:42.50 KB
- 文档页数:4

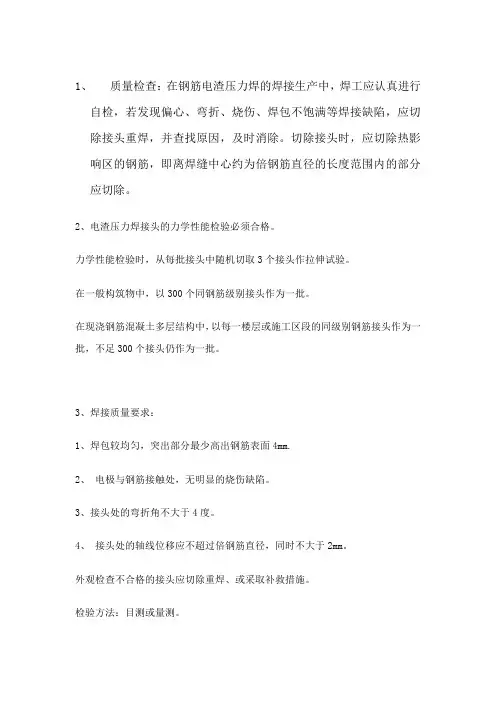

1、质量检查:在钢筋电渣压力焊的焊接生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,并查找原因,及时消除。
切除接头时,应切除热影响区的钢筋,即离焊缝中心约为倍钢筋直径的长度范围内的部分应切除。
2、电渣压力焊接头的力学性能检验必须合格。
力学性能检验时,从每批接头中随机切取3个接头作拉伸试验。
在一般构筑物中,以300个同钢筋级别接头作为一批。
在现浇钢筋混凝土多层结构中,以每一楼层或施工区段的同级别钢筋接头作为一批,不足300个接头仍作为一批。
3、焊接质量要求:1、焊包较均匀,突出部分最少高出钢筋表面4mm.2、电极与钢筋接触处,无明显的烧伤缺陷。
3、接头处的弯折角不大于4度。
4、接头处的轴线位移应不超过倍钢筋直径,同时不大于2mm。
外观检查不合格的接头应切除重焊、或采取补救措施。
检验方法:目测或量测。
5 成品保护接头焊毕,应停歇20—30s后才能卸下夹具,以免接头弯折。
6 应注意的质量问题在钢筋电渣压力焊生产中,应重视焊接全过程中的任何一个环节。
接头部位应清理干净;钢筋安装应上下同心;夹具紧固,严防晃动;引弧过程,力求可靠;电弧过程,延时充分;电渣过程,短而稳定;挤压过程,压力适当。
若出现异常现象,应参照表4—24查找原因,及时清除。
钢筋电渣压力焊接头焊接缺陷与防止措施表4—24电渣压力焊可在负温条件下进行,但当环境温度低于—20℃时,则不宜进行施焊。
雨天、雪天不宜进行施焊,必须施焊时,应采取有效的遮蔽措施。
焊后未冷却的接头,应避免碰到冰雪。
7 质量记录本工艺标准应具备以下质量记录:钢筋出厂质量证明书或试验报告单。
焊剂合格证。
钢筋机械性能复试报告。
进口钢筋应有化学成分检验报告和可焊性试验报告。
国产钢筋在加工过程中发生脆断、焊接性能不良和机械性能明显不正常的,应有化学成分检验报告。
钢筋接头的拉伸试验报告钢筋电渣压力焊连接工艺电渣压力焊连接工艺简介:1 工作原理钢筋电渣压力焊是将两钢筋安放成竖向对接形式,利用焊接电流通过两钢筋间隙,在焊剂层下形成电弧过程和电渣过程,产生电弧热和电阻热,熔化钢筋,加压完成的一种压焊方法。
建筑分项工程施工工艺标准--钢筋电渣压力焊工艺标准(415-1996)范围本工艺标准适用于工业与民用建筑现浇钢筋混凝土结构中直径14~40mm的Ⅰ~Ⅱ级竖向或斜向(倾斜度4∶1范围内)钢筋的连接。
施工准备2.1 材料及主要机具:2.1.1 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告单。
进口钢筋还应有化学复试单,其化学成分应满足焊接要求,并应有可焊性试验。
2.1.2 焊剂。
2.2.2.1 焊剂的性能应符合GB5293碳素钢埋弧焊用焊剂的规定。
焊剂型号为HJ401,常用的为熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂。
2.1.2.2 焊剂应存放在干燥的库房内,防止受潮。
如受潮,使用前须经250~300℃烘焙2h。
2.1.2.3 使用中回收的焊剂,应除去熔渣和杂物,并应与新焊剂混合均匀后使用。
2.1.2.4 焊剂应有出厂合格证。
2.1.3 主要机具:2.1.3.1 手工电渣压力焊设备包括:焊接电源、控制箱、焊接夹具、焊剂罐等。
2.1.3.2 自动电渣压力焊设备(应优先采用)包括:焊接电源、控制箱、操作箱、焊接机头等。
2.1.3.3 焊接电源。
钢筋电渣压力焊宜采用次级空载电压较高(TSV 以上〕的交流或直流焊接电源。
(一般32mm直径及以下的钢筋焊接时,可采用容量为600A的焊接电源;32mm直径及以上的钢筋焊接时,应采用容量为1000A 的焊接电源)。
当焊机容量较小时,也可以采用较小容量的同型号,同性能的两台焊机并联使用。
2.2 作业条件2.2.1 焊工必须持有有效的焊工考试合格证。
2.2.2 设备应符合要求。
焊接夹具应有足够的刚度,在最大允许荷载下应移动灵活,操作方便。
焊剂罐的直径与所焊钢筋直径相适应,不致在焊接过程中烧坏。
电压表、时间显示器应配备齐全,以便操作者准确掌握各项焊接参数。
2.2.3 电源应符合要求。
当电源电压下降大于5%,则不宜进行焊接。
2.2.4 作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器等事故。
钢筋电渣压力焊最新规范标准钢筋电渣压力焊是一种在建筑领域广泛应用的连接技术,它通过电渣的方式将两根钢筋焊接在一起,确保了结构的稳定性和安全性。
以下是钢筋电渣压力焊的最新规范标准:1. 适用范围本规范适用于工业与民用建筑中,直径为16mm至40mm的普通钢筋或钢筋混凝土结构中的钢筋电渣压力焊接作业。
2. 材料要求- 钢筋应符合国家相关标准,具有良好的机械性能和焊接性能。
- 焊接材料应选用符合标准的电渣焊剂,确保焊接质量。
3. 设备与工具- 焊接设备应定期进行维护和校准,确保其正常运行。
- 焊接工具应保持清洁,无油污和锈蚀。
4. 焊接工艺- 焊接前应对钢筋进行清理,去除表面的油污、锈蚀和杂质。
- 钢筋的端头应平整,无弯曲和损伤。
- 焊接过程中应控制好焊接电流、电压和焊接时间,确保焊接质量。
5. 焊接质量检验- 焊接完成后,应对焊接接头进行外观检查,不得有裂纹、气孔、夹渣等缺陷。
- 必要时应进行无损检测,如超声波检测,确保焊接接头的内部质量。
6. 安全与环保- 焊接作业应符合国家安全生产的相关规定,采取必要的安全防护措施。
- 焊接过程中产生的烟尘和有害气体应通过有效的通风系统排出,保护作业人员的健康。
7. 质量记录- 焊接作业应有完整的质量记录,包括焊接日期、焊接人员、焊接参数等。
- 焊接质量检验结果应详细记录,并存档备查。
8. 后续处理- 焊接完成后,应对焊接接头进行适当的冷却处理,防止过热影响结构性能。
- 对于有特殊要求的结构,焊接接头应进行后续的热处理或机械加工。
9. 培训与资质- 焊接作业人员应接受专业培训,并取得相应的资质证书。
- 焊接作业单位应定期对焊接人员进行技能培训和考核。
10. 规范更新- 本规范应根据国家相关标准和行业发展趋势进行定期更新,以确保焊接技术的先进性和安全性。
以上规范标准旨在确保钢筋电渣压力焊作业的质量和安全,适用于各类建筑结构的施工和维护。
希望各施工单位和作业人员能够严格遵守,共同推动建筑行业的健康发展。
竖向钢筋电渣压力焊工艺标准1 适用范围本工艺标准适用于钢筋混凝土现浇构件中,直径Φ14~40mm的竖向钢筋采用电渣压力焊连接的工程。
2 施工准备2.1 材料要求:2.1.1钢筋:钢筋的级别、直径必须符合设计要求,有出厂合格证明书及复试报告单。
进口钢筋还应有化学复试单,其化学成分应满足焊接要求,并应有可焊性试验。
2.1.2焊剂:焊剂的性能应符合GB5293碳素钢埋弧焊用焊剂的规定,须有出厂合格证。
焊剂型号为HJ401,常用的为熔炼型高锰硅低氟焊剂或中锰高硅低氟焊剂。
2.1.3 焊剂应存放在干燥的库房内, 防止受潮。
如受潮,在使用前须经250~300℃烘焙2小时。
2.1.4 焊剂回收重复使用时,应除去熔渣和杂物,并应与新焊剂混合均匀后使用。
2.2主要机具:2.2.1手工电渣压力焊设备包括:焊接电源、控制箱、焊接夹具、焊剂罐等。
2.2.2自动电渣压力焊设备包括:焊接电源、控制箱、操作箱、焊接机头等。
2.2.3焊接电源:钢筋电渣压力焊宜采用次级空载电压较高(TSV以上)的交流或直流焊接电源;(一般32mm直径及以下的钢筋焊接时,可采用容量为600A的焊接电源;32mm直径及以上的钢筋焊接时,应采用容量为1000A的焊接电源)。
当焊机容量较小时,也可采用较小容量的同型号,同性能的两台焊机并联使用。
2.3 作业条件2.3.1 焊工应经过有关部门的培训、考核、持证上岗。
2.3.2 焊工上岗时,应穿戴好焊工鞋、焊工手套等劳动防护用品。
2.3.3电渣压力焊的机具设备以及铺助设备等齐全、完好。
施焊前必须认真检查机具设备是否处于正常状态。
焊机要按规定的方法正确接通电源,并检查其电压、电流是否符合施焊的要求。
2.3.4钢筋端头已处理好,并清理干净,焊剂干燥。
2.3.5在施焊前,先做焊接试验,以确认工艺参数,制三个拉伸试件,试验合格后才可正式施焊。
3 操作工艺3.1 工艺流程:检查设备、电源→钢筋端头制备→选择焊接参数→安装焊接夹具和钢筋→安放铅丝球(也可省去)→安放焊剂罐、填装焊剂→试焊、作试件→确定焊接参数→施焊→回收焊剂→卸下夹具→质量检查。
一、钢筋的电渣压力焊柱钢筋采用电渣压力焊,电渣压力焊钢筋头12Omm范围内应除锈,清除油污,水泥浆等。
焊剂必须烘干。
不得过早拆除卡具,防止接头弯曲变形。
焊后不准砸钢筋接头,不准往刚焊完的接头上浇水。
上下钢筋要同心垂直,焊包圆球要均匀、无气孔及夹渣。
电渣压力焊一次成型后,如发现有缺陷,应切断重新施焊,并做好记录,以备查询追溯。
施工时应注意:①焊接时应加强对电源的维护管理,严禁钢筋接触电源;焊接导线及钳口接线处应有可靠绝缘;变压器和焊机不得超负荷作业。
②焊接工作电压和焊接时间是两个重要焊接参数,在施焊时不得任意变更参数,以免影响焊接质量。
当变换其他品种、规格的钢筋进行焊接时,其焊接工艺的参数亦应相应调整,经试验、鉴定合格后方可采用。
③焊接用焊剂要妥善存放保管,以防受潮变质,造成气孔多,影响焊接质量。
④在整个焊接过程中,要认真掌握准焊接通电时间,注意道渣工作电压和电渣工作电压的变化,并根据其变化提升或下降钢筋,使焊接工作电压稳定在规定参数范围内。
在顶压钢筋时,要保持压力数秒钟后方可松开操纵杆,以免接头偏斜或接合不良。
在施焊时,要注意扶正钢筋上端,以防止上、下钢筋错位和夹具变形。
钢筋焊接完毕,应注意检查钢筋是否竖直。
如不顺直,应立即趁热将它拨正,然后稍停l~2min后拆下夹具,以免钢筋弯曲。
⑤焊接过程中,如出现较严重的质量通病问题,不能满足使用要求,要分析原因,采取措施及时纠正。
如接头出现咬边,主要原因是焊接电流太大,钢筋熔化过快;停机太晚,通电时间过长;或上钢筋端头未压入熔池中或压入深度不够。
如接头未熔合,主要原因是焊接时上钢筋提升过大或下送速度过慢,钢筋端部熔化不良或形成断弧;或焊接电流过小或通电时间不够,使钢筋端部未能得到适宜的熔化量。
如接头焊包不匀,主要原因是钢筋端头倾斜过大,或铁丝圈安放不正,而熔化量又不足,顶压时熔化金属在接头四周分布不匀而致。
如接头夹渣,主要原因是通电时间短,上钢筋在熔化过程中还未形成凸面即行顶压,熔渣无法排出所致。
电渣压力焊1.特点在现浇钢筋混凝土结构的柱子等竖向构件中,一般钢筋直径较大,间距较小,用此方法施工,不但可以减少钢筋绑扎搭接长度造成的钢筋浪费,降低成本,而且对钢筋及混凝土的施工都较易操作,有利于保证工程质量。
2.适用范围凡现浇钢筋混凝土柱、墙板等竖向结构中的I、_级钢筋(或类似材性的进口钢筋),倾斜度在4:1 范围内,直径在16~32mm,都可采用本方法焊接。
3.工艺原理(1)焊接原理:竖向钢筋电渣压力焊的基本原理是:借助被焊钢筋端头之间形成的电弧熔化焊剂而获得2000_左右的高温溶渣,将被焊端头均匀地熔化,再经挤压而形成焊接接头。
(2)焊接操作控制原理:可采用自控和手控相结合的方式。
即在造渣过程和电渣过程中,钢筋的上提和下送是靠人工控制,而造渣过程和电渣过程中所需时间则靠自动控制,当满足要求时间时,就自动报出信号,以便及时挤压,从而保证焊接质量。
(3)焊接采用“431”焊剂,其主要作用是保护金属熔化避免氧化,以促进焊头的形成,并使熔渣形成渣池。
4.工艺流程5.操作要点(1)焊前准备清除钢筋端部约100mm 长度的铁锈,钢筋端部扭曲、弯折给以调直或切除掉。
固定机头于下钢筋上(使下钢筋伸出下夹钳约80mm 左右),辅助工将上钢筋扶正找直并对准下钢筋固定于机头上夹钳上(保证上夹钳有提升空隙30mm 左右),要求上下钢筋同心竖肋对齐。
在两钢筋接触处放入引弧钢丝圈,套上焊药盒,在焊剂盒斜底与下钢筋间隙处塞严石棉布垫,最后将干燥431 焊剂灌入药盒。
(2)施焊1)准备:接通电源,调节好电流和通电时间。
2)施焊:按下对焊开关,立即将上钢筋提升2~4mm 引燃电弧,使上、下钢筋受电弧热而局部熔化,周围焊剂形成熔渣,根据操作箱上电压表控制上下钢筋间隙,确保规定渣池电压,待钢筋熔化量及通电时间达到预定程度后,自动停电,铃声信号响,操作箱的电压表指示消失,迅速顶压,焊接过程完成。
3)卸机头:待钢筋冷却2min 后即松开上夹钳,打开焊剂药盒回收焊剂,然后松开下夹具,取下机头,敲去渣壳,露出焊包,到此,焊头过程即全部结束。
电渣压力焊验收标准一、引言电渣压力焊作为一种高效、高质量的焊接方法,在现代制造业中得到广泛应用。
为了确保焊接质量和工程安全,制定一套科学合理的电渣压力焊验收标准是非常重要的。
本文将详细介绍电渣压力焊验收所需遵守的标准。
二、焊接材料和设备1. 焊接材料电极、焊丝和焊接材料应符合相关的国家和行业标准,具有较好的导电性和熔化特性。
2. 焊接设备焊接设备应经过合格的检验和校准,确保其功能正常、安全可靠。
三、焊接工艺参数1. 焊接电流和电压焊接电流和电压应根据焊接材料和工件厚度合理选择,确保焊接接头质量良好。
2. 焊接速度和焊接压力焊接速度和焊接压力应适应焊接材料和工件,以确保焊接均匀牢固。
四、焊接质量要求1. 焊缝外观焊缝外观应平整光滑,无气孔、裂纹和夹渣等缺陷。
2. 焊缝尺寸和几何形状焊缝尺寸和几何形状应符合设计要求,并经过精确的测量和检验。
3. 焊接强度焊接接头应具备足够的焊接强度,能够承受额定荷载和工作环境的应力要求。
4. 密封性能在具有密封性能要求的焊接工程中,焊缝应能够有效阻止气体和液体的渗透。
五、焊接检测和验收1. 放射性检测对于关键部位的焊接接头,可以进行放射性检测,以确保焊接质量合格。
2. 机械性能测试对焊接接头进行拉伸、弯曲和冲击等机械性能测试,以评估其强度和韧性。
3. 其他检测方法根据具体焊接要求,可以采用超声波检测、渗透检测等其他方法进行焊接质量验收。
六、验收标准1. 电渣焊焊接接头的质量应符合相关国家和行业标准的要求。
2. 对于具有特殊要求的焊接工程,可以制定额外的验收标准进行评估。
七、结论电渣压力焊作为一种高效、高质量的焊接方法,在应用中需要遵守科学合理的验收标准。
以上所述的电渣压力焊验收标准,将为电渣压力焊接工程的施工和验收提供参考指导,确保焊接质量和工程安全。
HRB400级钢筋电渣压力焊施工工法YJGF 45-2002山西四建集团有限公司一、特点 (1)二、适用范围 (1)三、工艺原理 (1)四、工艺流程和操作要点 (1)五、机具和材料 (3)六、劳动力组织 (4)七、质量检验 (4)八、成品保护及安全措施 (4)一、特点1.HRB 400级钢筋具有强度高、韧性好、安全储备大、抗震性能好的优点。
2.竖向钢筋电渣压力焊具有工艺简单,工效高,费用低,节省钢材、质量易保证的特点。
二、适用范围适用于工业与民用建筑现浇钢筋混凝土结构中竖向直径16~28mm的HRB400钢筋的电渣压力焊。
三、工艺原理将两根钢筋安放成竖向对接形式,利用焊接电流通过两钢筋断面间隙,在焊剂层下形成电弧过程和电渣过程,产生电弧热和电阻热,熔化钢筋,加压完成的一种压焊方法。
四、工艺流程和操作要点(一)工艺流程埋弧电渣压力焊分为引弧、电弧、电渣和顶压四个过程,工艺流程见图1。
(二)操作要求1.引弧过程:被焊工件即上、下钢筋,开始时呈断路状态,当接通电源,上下钢筋施加焊接电压后,将上钢筋迅速提起,使两端头之间的距离为2~4mm ,在电压作用下,产生电弧,这种局部产生电弧的过程称为引弧过程。
2.电弧过程:电弧过程也称电弧稳定燃烧过程,局部电弧燃烧后,保持两钢筋被施加的电压在35~45V ,使电弧稳定燃烧。
这时,两钢筋端头由局部电弧逐步扩大,钢筋端头周围的焊剂也被熔化。
熔化的钢水被焊剂托住,在端头处形成熔池,熔化的焊剂逐渐形成渣池。
3.电渣过程:当渣池形成一定深度后,将上钢筋逐步下送,直接深入到渣池之中,这时电弧熄灭,开始进入电渣过程,由电渣熔炼钢筋端部。
4.顶压过程:当电渣过程到达一定时间后,钢筋端头一般熔化量已满足要求,上、下钢筋一般各熔化1.5~2cm,这时,迅速把上钢筋下送,使上钢筋端头压入金属熔池,大部分熔化的钢水被挤出端部,再施加一定的顶压力同时断电,被挤出的钢水包在上、下钢筋端头周围,熔渣也包在周围,未熔焊剂包敷在外围,形成焊包。
电渣压力焊施工工艺标准1.适用范围本标准规定了钢筋电渣压力焊施工的要求、方法和质量标准。
本标准适用于工业与民用建筑现浇钢筋混凝土结构中直径14mm~20mmHPB235、直径14mm~32mmHRB335和HRB400级竖向或斜向(倾斜度4:1范围内)钢筋的连接。
2. 引用标准下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版不适用于本标准。
凡是不注日期的引用文件,其最新版本适用于本标准。
GB50300—2001 建筑工程施工质量验收统一标准GB50204—2002 混凝土结构工程施工质量验收规范JGJ18—2003 钢筋焊接及验收规程3.术语钢筋电渣压力焊:将钢筋安装成竖向对接形式,利用焊接电流通过两钢筋端面间隙,在焊剂层下形成电弧过程和电渣过程,产生电弧热和电阻热,熔化钢筋并加压完成的一种压焊方法。
4. 施工准备4.1 技术准备4.1.1 操作工人必须持证上岗。
4.1.2 编写焊接工艺,通过焊接试验选定焊接参数。
4.1.3 对焊工进行技术、安全交底。
4.2 物资准备4.2.1 钢筋:钢筋的牌号、直径必须符合设计要求,有出厂质量证明书及复试报告单,进口钢筋还应有化学复试单,并应有焊接性试验报告。
4.2.2焊剂:℃烘焙2h。
4.3 施工设施准备4.3.1 施工机械焊接电源(宜采用次级空载电压较高的交流或直流焊接电源。
一般32mm直径及以下的钢筋焊接时,可采用额定电流为630A的焊接电源)、控制箱、焊接夹具等。
4.3.2 工具用具防护深色眼镜、电焊手套、绝缘鞋。
4.3.3 监测装置钢尺。
4.4 作业条件准备4.4.1 焊工必须持有有效的焊工考试合格证。
4.4.2 设备应符合要求。
焊接夹具应有足够的刚度,在最大允许荷载下应移动灵活,操作方便。
焊剂罐的直径与所焊钢筋直径相适应,不致在焊接过程中烧坏。
电压表、时间显示器应配备齐全,以便操作者准备掌握各项焊接参数。
4.4.3 电源应符合要求。
当电源电压下降大于5%,则不宜进行焊接。
5. 施工工艺5.1 施工工艺流程本工艺流程见图 1。
1 钢筋电渣压力焊施工工艺流程图5.2 操作要求5.2.1 检查设备、电源,确保随时处于正常状态,严禁超负荷工作。
钢筋电渣压力焊示意见图 2。
1-上钢筋;2-焊剂盒;3-下钢筋;4-焊接夹具;5-焊钳;6-焊接电源;7-控制箱图 2 钢筋电渣压力焊示意图5.2.2 钢筋端头制备:钢筋安装之前,焊接部位和电极钳口接触的(150mm区段内)钢筋表面上的锈斑、油污、杂物等应清除干净,钢筋端部若有弯折、扭曲,应予以矫直或切除,但不得用锤击矫直。

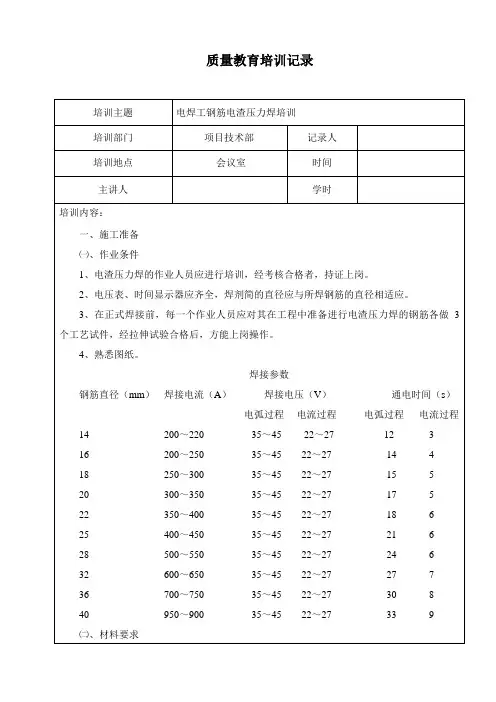

5.2.3 选择焊接参数a) 钢筋电渣压力焊的焊接参数主要包括:焊接电流、焊接电压和焊接通电时间,参见表14-1。
采用专用焊剂或自动电渣压力焊机时,应根据焊剂或焊机使用说明书中推荐数据,通过试验确定。
b) 不同直径钢筋焊接时,上下两钢筋轴线应在同一线上。
5.2.4 安装焊接夹具和钢筋a) 夹具的下钳口应夹紧于钢筋端部的适当位置,一般为1/2焊剂罐高度偏下5mm~10mm,以确保焊接处的焊剂有足够的掩埋深度。
b) 上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊接部位处于同轴状态,方可夹紧钢筋。
c) 钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形。
5.2.5 安放引弧用的钢丝球,安放焊剂罐、填装焊剂。
5.2.6 试焊、作试件,确定焊接参数:在正式进行钢筋电渣压力焊之前,必须按照选择的焊接参数进行试焊并作试件送试,以便确定合理的焊接参数。
合格后,方可正式生产。
当采用自动控制焊接设备时,应按照确定的参数设定好设备的各项控制数据,以确保焊接接头质量可靠。
表 1 钢筋电渣压力焊焊接参数a) 闭合回路、引弧:首先接通电源,再通过操纵杆或操纵盒上的开关,在钢筋端面之间引燃电弧,开始焊接。
b) 电弧过程:引燃电弧后,应控制电弧电压值,借助操纵杆使上下钢筋端面之间保持一定的间距,进行电弧过程,使焊剂不断熔化而形成渣池。
c)电渣过程:随后逐渐下送钢筋,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程的延时,使钢筋全断面加速熔化。
d)挤压断电:迅速下送上钢筋,使其端面与下钢筋端面相互接触,挤出熔渣和熔化金属,同时切断焊接电源。
e)接头焊毕,应停歇20s~30s后(在寒冷地区施焊时,停歇时间应适当延长),才可回收焊剂和卸下焊接夹具。
5.2.8 在钢筋电渣压力焊的焊接生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、焊包不正满等焊接缺陷,应切除接头重焊,并查找原因,及时消除。
切除接头时,应切除钢筋的热影响区,即离焊缝中心约为1.1倍钢筋直径的长度范围。
5.3 季节性施工5.3.1 电渣压力焊可在负温条件下进行,但当环境温度低于-20℃时,则不宜进行施焊。
5.3.2 雨天、雪天不宜进行施焊,必须施焊时,应采取有效的遮蔽措施,焊后未冷却的接头,应避免碰到冰雪。
6. 质量控制标准6.1 主控项目6.1.1 钢筋的牌号和质量,必须符合设计要求和有关标准的规定。
进口钢筋需先经过化学成分检验和焊接试验,符合有关规定后方可焊接。
6.1.2 钢筋的规格,焊接接头的位置,同一区段内有接头钢筋面积的百分比,必须符合设计要求和施工规范的规定。
6.1.3 电渣压力焊接头的质量检验,应分批进行外观检查和力学性能检验,并应按下列规定作为一个检验批:在浇注钢筋混凝土结构中,应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过二楼层中300个同牌号钢筋接头作为一批;当不足300个接头时,仍应作为一批,每批随机在现场切取3个接头做拉伸试验。
注:在同一批中若有几种不同直径的钢筋焊接接头,应在最大直径钢筋接头中切取3个试件。
拉伸试验结果应符合下列要求:a) 3个热轧钢筋接头试件的抗拉强度均不得小于该牌号钢筋规定的抗拉强度;RRB400钢筋接头试件的抗拉强度均不得小于570N/mm2;b) 至少应有2个试件断于裂缝之外,并应呈延性断裂;——当达到上述2项要求时,应评定该批接头为抗拉强度合格。
——当试验结果有2个试件抗拉强度小于钢筋规定的抗拉强度,或3个试件均在焊缝或热影响区发生脆性断裂时,则一次判定该批接头为不合格品。
——当试验结果有1个试件的抗拉强度小于规定值,或2个试件在焊缝或热影响区发生脆性断裂,其抗拉强度均小于钢筋规定抗拉强度的1.10倍时,应进行复验。
复验时应切取6个试件。
复验结果,当仍有1个试件的抗拉强度小于规定值,或有3个试件断于焊缝或热影响区,呈脆性断裂,其抗拉强度小于钢筋规定抗拉强度的1.10倍时,应判定该批接头为不合格品。
注:当接头试件虽断于焊缝或热影响区,呈脆性断裂,但其抗拉强度大于或等于钢筋规定抗拉强度的1.10倍时,可按断于焊缝或热影响区之外,呈延性断裂同等对待。
6.2 一般项目6.2.1 钢筋接头宜设置在受力较小处。
同一纵向受力钢筋不宜设置两个或两个以上接头。
接头末端至钢筋弯起点的距离不应小于钢筋直径的10 倍。
6.2.2 受力钢筋设置在同一构件内的接头宜相互错开。
当设计无具体要求时,按《混凝土结构施工质量验收规范》GB50204—2002 的有关规定执行。
6.2.3 外观检查a) 焊包饱满,四周焊包应均匀,凸出钢筋表面的高度应≥4㎜。
b) 钢筋与电极接触处应无烧伤缺陷。
c) 接头处钢筋轴线的偏移量不得超过0.1倍钢筋直径,同时不得大于2㎜。
d) 接头处弯折不得大于3°。
e) 焊渣应清理干净。
6.3 其他质量控制要求6.3.1 焊剂的性能应符合GB5293碳素钢埋弧焊用焊剂的规定。
常用焊剂型号为HJ431,为熔炼型高锰高硅低氟焊剂或HJ330中锰高硅低氟焊剂。
6.3.2 焊剂应存放在干燥的库房内,当受潮时,在使用前应经250~300℃烘焙2h,使用中回收的焊剂应清除熔渣和杂物,并应与新焊剂混合均匀后使用。
6.3.3 电渣压力焊焊接前应针对不同的直径钢筋确定焊接参数(焊接参数包括焊接电流、电压和通电时间),不同直径钢筋焊接时,应按较小直径钢筋选择参数,焊接时间可延长。
对焊工要进行焊接参数的详细交底。
6.3.4 注意接头位置,注意同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求。
当设计无具体要求时应符合在受拉区不宜大于50%的规定,要调整接头位置后才能施焊。
6.3.5 应重视焊接全过程中的任何一个环节,以确保焊接质量,若出现异常现象,应参照附录A查找原因,及时消除。
7. 成品保护7.1接头焊毕,应停歇20~30s后才能卸下夹具,以免接头弯折。
7.2 焊后严禁砸钢筋接头,以及往刚焊完的接头上浇水促进冷却。
8. 环境因素及危险源控制措施8.1 环境因素控制措施8.1.1 钢筋废料固定收集,不得随意丢弃。
8.1.2 在施工前清理干净焊接钢筋下的场地,使在焊接过程中掉落的焊剂能够在焊接完后进行回收再利用。
8.1.3 搬运钢筋时要轻搬轻放,严禁随意抛掷钢筋,控制噪声排放。
8.2 危险源控制措施8.2.1 严禁在易燃易爆气体或液体扩散区域内进行焊接作业。
8.2.2 电焊作业现场周围10m范围内不得堆放易燃易爆物品。
8.2.3 焊工操作时应穿电焊工作服、绝缘鞋和戴电焊手套、防护面罩等安全防护用品。
9. 记录本工艺标准应具备以下质量记录:9.1 钢筋出厂质量证明书或试验报告单。
9.2 焊剂合格证。
9.3 钢筋机械性能复试报告。
9.4 进口钢筋应有化学成分检验报告和可焊性试验报告。
国产钢筋在加工过程中发生脆断、焊接性能不良和机械性能明显不正常的,应有化学成分检验报告。
9.5 钢筋接头的拉伸试验报告。
附加说明:编制人:审核人:批准人:本标准由公司科技信息部负责解释。
