《浙江省安装工程预算定额》(2010版)综合解释(一)(浙建站计[2012]19号)发布时间:2012-3-28 点击率:2017次1、第一册机械设备册说明第二条“本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装定额的50%计算”。
应如何理解?它的计算方法能否引用到其他各册定额中去?答:不能引用。
因为第一册所述旧设备是指拆卸后还要利用的旧设备,旧设备的拆除,其费用应由双方协商解决;施工中遇到的旧管线(水管、电管)拆除一般应协商解决,费用一次性包干。
2、电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
3、单独承包室外电缆安装工程,能否计取脚手架搭拆费?答:单独承包室外埋地电缆或单独承包电缆沟内敷设电缆工程,不能计取脚手架搭拆费。
4、塑料电缆保护管埋地敷设套何定额?答:公称直径80以下塑料电缆保护管埋地敷设参照半硬质阻燃管埋地敷设4-1193~4-1200子目;公称直径100~150塑料电缆保护管埋地敷设,参照玻璃钢电缆保护管敷设4-555~4-557子目。
5、在吊天棚上装灯开孔是电气工程施工中包括的工作内容吗?答:不是。
该工作应由吊天棚施工单位完成,但电气安装单位应做好配合工作。
6、电缆排管外混凝土包封,在计算工程量时,是否要扣除排管的体积?答:在计算电缆排管外混凝土包封的工程量时,应扣除电缆排管的体积。
7、薄钢板风管采用共板法兰时,相应风管保温定额如何套用?答:当薄钢板风管采用共板法兰时,相应风管保温套用第十二册相应定额,基价及主材乘以1.03系数。
8、第八册《工业管道工程》8-2810木垫式管架安装定额中未计价主材“硬木”的主材含量是否有误?答:有误。
第八册《工业管道工程》8-2810木垫式管架安装定额中未计价主材“硬木”的主材含量由0.48调整为0.06。
如果采用成品的木哈夫作木垫,定额中的人工乘以0.8系数,未计价主材“硬木”调整为“木哈夫”,其含量为0.06,其余不作调整。

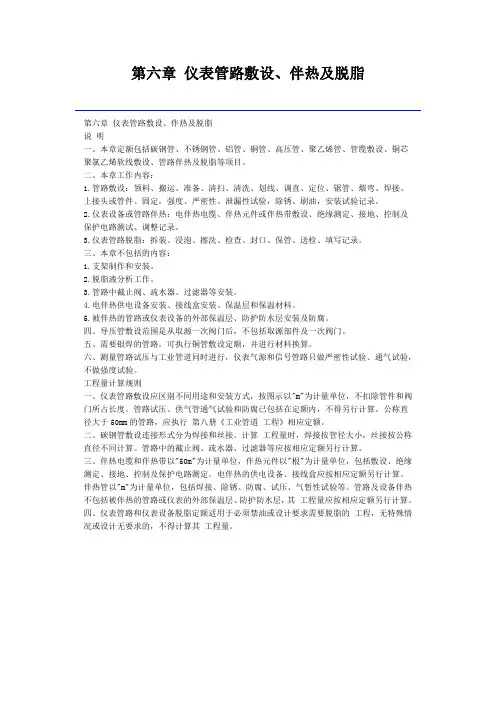

第六章仪表管路敷设、伴热及脱脂第六章仪表管路敷设、伴热及脱脂说明一、本章定额包括碳钢管、不锈钢管、铝管、铜管、高压管、聚乙烯管、管缆敷设、铜芯聚氯乙烯软线敷设、管路伴热及脱脂等项目。
二、本章工作内容:1.管路敷设:领料、搬运、准备、清扫、清洗、划线、调直、定位、锯管、煨弯、焊接、上接头或管件、固定,强度、严密性、泄漏性试验,除锈、刷油,安装试验记录。
2.仪表设备或管路伴热:电伴热电缆、伴热元件或伴热带敷设、绝缘测定、接地、控制及保护电路测试、调整记录。
3.仪表管路脱脂:拆装、浸泡、擦洗、检查、封口、保管、送检、填写记录。
三、本章不包括的内容:1.支架制作和安装。
2.脱脂液分析工作。
3.管路中截止阀、疏水器、过滤器等安装。
4.电伴热供电设备安装、接线盒安装、保温层和保温材料。
5.被伴热的管路或仪表设备的外部保温层、防护防水层安装及防腐。
四、导压管敷设范围是从取源一次阀门后,不包括取源部件及一次阀门。
五、需要银焊的管路,可执行铜管敷设定额,并进行材料换算。
六、测量管路试压与工业管道同时进行,仪表气源和信号管路只做严密性试验、通气试验,不做强度试验。
工程量计算规则一、仪表管路敷设应区别不同用途和安装方式,按图示以"m"为计量单位,不扣除管件和阀门所占长度。
管路试压、供气管通气试验和防腐已包括在定额内,不得另行计算。
公称直径大于50mm的管路,应执行第八册《工业管道工程》相应定额。
二、碳钢管敷设连接形式分为焊接和丝接。
计算工程量时,焊接按管径大小,丝接按公称直径不同计算。
管路中的截止阀、疏水器、过滤器等应按相应定额另行计算。
三、伴热电缆和伴热带以"50m"为计量单位,伴热元件以"根"为计量单位,包括敷设、绝缘测定、接地、控制及保护电路测定。
电伴热的供电设备、接线盒应按相应定额另行计算。
伴热管以"m"为计量单位,包括焊接、除锈、防腐、试压、气暂性试验等。

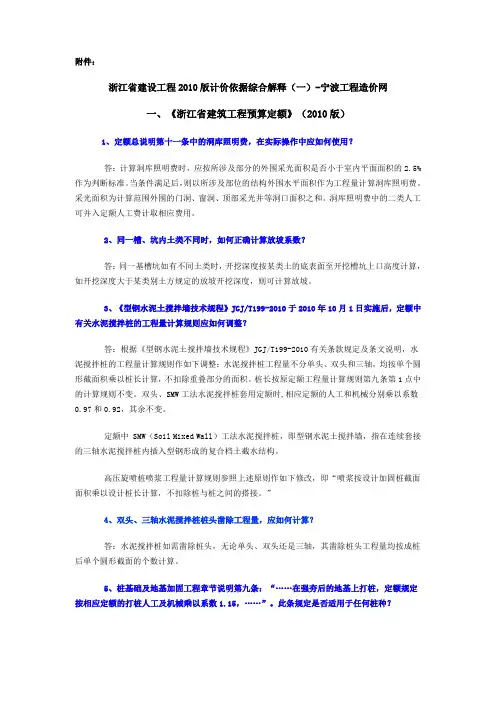

附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中 SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中 SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。

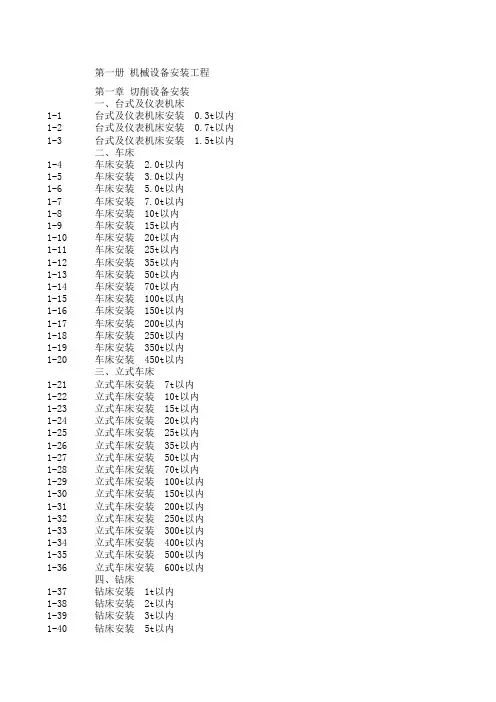

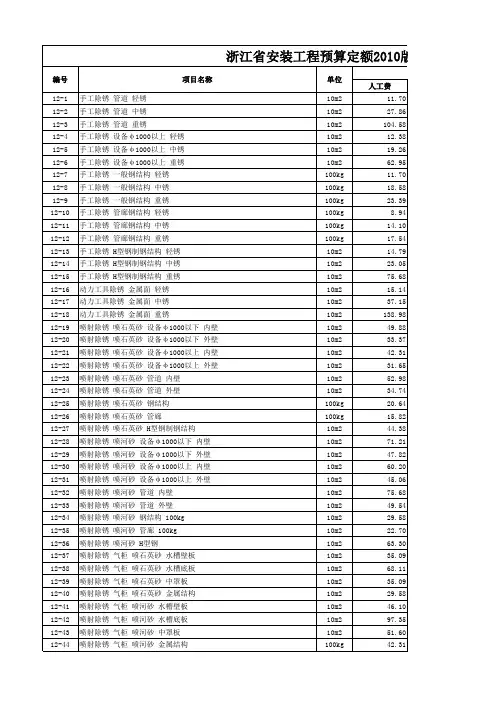

总说明一、《浙江省安装工程预算定领》(2010版)共分十三册,包括:第一册机械设备安装工程第二册热力设备安装工程第三册静置设备与工艺金属结构制作安装工程第四册电气设备安装工程第五册建筑智能化系统设备安装工程第六册自动化控制仪表安装工程第七册通风空调工程第八册工业管道工程第九册消防设备安装工程第十册给排水、采暖、燃气工程第十一册通信设备及线路工程(待编)第十二册刷油、防腐蚀、绝热工程第十三册措施项目工程二、《浙江省安装工程预算定额》(2010版)(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一本省安装工程预算工程量计算规则、项目划分、计量单位的依据;是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定领。
三、本定额是在《浙江省安装工程预算定额》(2003版)的基础上,依据国家、省有关现行产品标准、设计规范、施工验收规范、技术操作规程、质量评定标准和安全操作规程,同时参考行业、地方标准,以及有代表性的工程设计、施工资料和其他相关资料,结合本省实际情况编制的。
四、本定额适用于本省行政区域范围内新建、扩建、改建项目中的安装工程。
五、本定额是按目前大多数施工企业在安全条件下采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,反映了社会平均消耗量水平。
六、本定领是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3. 安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均能满足安装施工正常使用。
5.正常的气候、地理条件和施工环境。
七、本定额的工作内容扼要的说明了主要工序,次要工序虽未一一列出,定额均已考虑。
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中 SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。

第十四章附属设备安装第十四章附属设备安装说明一、本章定额包括以下项目的安装:1.制冷站(库)及制冷空调内与制冷机械配套附属的冷凝器、蒸发器、储液器、分离器、过滤器、冷却器、玻璃钢冷却塔、集油器、油视镜、紧急泄氨器等设备安装以及容器单体试密、排污。
2.低压空气压缩站内空气压缩机配套的储气罐安装。
3.乙炔站内乙炔压缩机配套的乙炔发生器及其附属设备安装。
4.水压机附属的蓄势罐安装。
5.小型制氧站内双高压工艺流程及分子筛流程的空气分离塔和洗涤塔(XT-190型)、干燥器(170×2型)、碱水拌和器(1.6型)、纯化器(HXK-30/59、HXK-1800/15型)、加热炉(15.5型)、加热器(JR-100、JR-13型)、储氧器(50-1型)、充氧台(GC-24型)等附属设备安装。
6.与本册定额各种设备配套的零星小型金属结构件(如支架、框架、防护罩、支柱以及沟、槽、箱等非密闭性容器)制作、安装。
7.设备灌浆:包括地脚螺栓孔灌浆、设备底座与基础间灌浆。
二、本章定额不适用于其他特殊专业制冷工艺工程。
三、本章定额包括下列工作内容:1.制冷机械专用附属设备整体安装;随设备带有与设备联体固定的配件(放油阀、放水阀、安全阀、压力表、水位表)等安装。
容器单体气密试验(包括装拆空气压缩机本体及联接试验用的管道、装拆盲板、通气、检查、放气等)与排污。
2.储气罐本体及与本体联体的安全阀、压力表等附件安装,气密试验。
3.乙炔发生器本体及与本体联体的安全阀、压力表、水位表等附件安装;附属的密闭性和非密闭性设备安装、气密试验或试漏。
4.水压机蓄势罐本体及底座安装;与本体联体的附件安装,酸洗、试压。
5.空气分离塔本体及本体第一个法兰内的管道、阀门安装;与本体联体的仪表、转换开关安装;清洗、调整、气密试验。
6.零星小型金属构件制作,包括划线、下料、平直、加工、组对、焊接、刷(喷)漆、试漏;安装包括补漆。
四、本章定额不包括下列工作内容:1.各种设备本体制作以及设备本体第一个法兰以外的管道、附件安装。
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中 SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
附件:浙江省建设工程2010版计价依据综合解释(一)一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中 SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
2010版浙江省安装工程预算定额说明及计算规则_secret总说明一、《浙江省安装工程预算定领》(2010版)共分十三册,包括:第一册机械设备安装工程第二册热力设备安装工程第三册静置设备与工艺金属结构制作安装工程第四册电气设备安装工程第五册建筑智能化系统设备安装工程第六册自动化控制仪表安装工程第七册通风空调工程第八册工业管道工程第九册消防设备安装工程第十册给排水、采暖、燃气工程第十一册通信设备及线路工程(待编)第十二册刷油、防腐蚀、绝热工程第十三册措施项目工程二、《浙江省安装工程预算定额》(2010版)(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一本省安装工程预算工程量计算规则、项目划分、计量单位的依据;是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定领。
三、本定额是在《浙江省安装工程预算定额》(2003版)的基础上,依据国家、省有关现行产品标准、设计规范、施工验收规范、技术操作规程、质量评定标准和安全操作规程,同时参考行业、地方标准,以及有代表性的工程设计、施工资料和其他相关资料,结合本省实际情况编制的。
四、本定额适用于本省行政区域范围内新建、扩建、改建项目中的安装工程。
五、本定额是按目前大多数施工企业在安全条件下采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,反映了社会平均消耗量水平。
六、本定领是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3. 安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均能满足安装施工正常使用。
5.正常的气候、地理条件和施工环境。
第一章综合布线系统工程第一章综合布线系统工程说明一、本章定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程等项目。
二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的填挖土工程,若发生时执行第四册《电气设备安装工程》定额和有关土建工程定额。
三、本章双绞线布放定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用定额子目的综合工日的用量按增加20%计列。
四、在已建天棚内敷设线缆时,所用定额子目的综合工日的用量按增加80%计列。
工程量计算规则一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以"m"计算。
电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以此类推。
电缆附加及预留的长度是电缆敷设长度的组成部分,但应根据布放与否计入电缆长度工程量之内。
二、制作跳线以"条"计算,卡接双绞线缆以"对"计算,跳线架、配线架安装以"条"计算。
三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以"个"计算。
四、双绞线缆测试以"链路"或"信息点"计算,光纤测试以"链路"或"芯"计算。
五、光纤连接以"芯"(磨制法以"端口")计算。
六、布放尾纤以"根"计算。
七、室外架设架空光缆以"m"计算。
八、光缆接续以"头"计算。
九、制作光缆成端接头以"套"计算。
十、安装漏泄同轴电缆接头以"个"计算。
十一、机柜、机架、抗振底座安装以"台"计算。
浙江省定额解释2010浙江省建设工程2010版计价依据综合解释(五)问:综合脚手架计价的计算基础是建筑面积,执行《建筑工程建筑面积计算规范》(GB/T50353—2013)后,我省2010版建筑工程预算定额脚手架工程的工程量计算规则应作哪些调整?答:《浙江省建筑工程预算定额》(2010版)下册P250页:一、综合脚手架第2点“以下内容并入综合脚手架计算”所包含的(1)、(2)、(3)三点修改为以下两点:(1)骑楼、过街楼下的人行通道和建筑物通道,层高在2.2m及以上者按墙(柱)外围水平面积计算;层高不足2.2m者计算1/2面积。
(2)主体结构外有墙体、门窗等封闭的阳台,应另增加计算其结构底板水平投影面积的1/2。
以上两点涉及的面积计算,仅适用于计取综合脚手架、垂直运输费和建筑物超高施工用水加压增加的水泵台班费用。
关于同意印发《浙江省建筑工程预算定额(2010版)》(台州市补充定额子目)的批复搅拌式钢管土钉1、水泥注浆按25kg/ m考虑,设计不同按比例调整。
2、搅拌直径按Φ25cm内考虑。
高压旋喷桩工作内容:测量放线,桩机移位,定位、钻孔、调制水泥浆,提升,旋喷水泥浆。
注:1、单重管法高压旋喷桩水泥掺入量按26%考虑,如设计不同时水泥、水用量按比例调整。
2、空钻部分套用定额时扣除材料及灰浆搅拌机、高压注浆泵用量。
3、单重管法高压旋喷桩补充定额子目适用于市政工程专业。
附件:浙江省建设工程2010版计价依据综合解释(四)(一)建筑工程1.直流深井降水,当PVC-U加筋管直径不同时,可否调整粗砂的定额含量?答:PVC-U加筋管直径不同时,在调整管材价格的同时,按管子周长的比例调整相应的密目网及铁丝,并相应调整粗砂的含量。
2.机械土方施工中,各类基础排水措施如何计价?答:如采用止水帷幕等止水措施并采用集水坑(井)进行排水的,按湿土排水定额1-110乘以系数0.3;不采用止水帷幕等止水措施而采用集水坑(井)进行排水的,按湿水排水定额1-110乘以系数0.6。
总 说 明一、《浙江省安装工程预算定额》共分十二册,包括:第一册 机械设备安装工程第二册 电气设备安装工程第三册 气力设备安装工程第四册 炉窑砌筑工程第五册 静置设备与工艺金属结构制作安装工程第六册 工业管道工程第七册 消防设备安装工程第八册 给排水、采暖、燃气工程第九册 通风空调工程第十册 自动化控制仪表安装工程第十一册 刷油、防腐蚀、绝热工程第十二册 建筑智能化系统设备安装工程二、《浙江省安装工程预算定额》(以下简称本定额),是在《全国统一安装工程预算定额》的基础上结合本省的实际编制的。
是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一本省安装工程预算工程量计算规则、项目划分、讲师单位的依据;是本省范围内工程量清单计价和投标报价的基础;是编制施工图预算、招标工程标底、确定工程造价的依据;也是编制设计概算定额(指标)、投资估算指标、制定企业定额的基础。
三、本定额是依据国有有关的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,同时参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他相关资料。
四、本定额是按目前大多数施工企业在安全条件下采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,反映了社会平均消耗量水平。
五、本定额是按下列正常的施工条件进行编制的:1、设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2、安装工程和土建工程之间的交叉作业正常。
3、安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4、水、电供应均能满足安装施工正常使用。
5、正常的气候、地理条件和施工环境。
六、人工工日消耗量及单价的确定:1、本定额的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用工、辅助用工和人工幅度度差。
2、综合工日的单价采用二类人工26元/工日,包括基本工资和工资性津贴等。
七、材料消耗量的确定:1、本定额中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
2、凡本定额未注明单价的材料均为主材,定额基价不包括主材价格,主材价格应根据“()”内所列的用量,按实际价格结算。
3、对用量很少,影响基价很小的零星材料合并为其他材料费,计入材料费内。
4、施工措施性消耗部分,周转性材料按不同施工方法、不同材质分别列出一次使用量和一次摊销量。
5、材料单位采用浙江省2002年基期价格。
6、主要材料损耗率见各册附录。
7、除另有说明外,施工用水、电(包括试验、空载、试车用水、电)已全部进入基价,建设单位在施工中应装表计量,由施工单位自行支付水、电费。
八、施工机械台班消耗量及单价的确定:1、本定额的机械台班消耗量是按正常合理的机械配备和大多数施工企业的机械化装备程度综合取定的。
2、凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的工具、用具等未计入定额,已在安装工程费用定额中考虑。
3、施工机械台班单价是按《浙江省施工机械台班费用参考单价(2003版)》取定的。
九、施工仪器仪表台班消耗量的确定:1、本定额的施工仪器仪表消耗量是按大多数施工企业的现场校验仪器仪表配备情况综合取定的。
2、凡单位价值在2000元以内,使用年限在两年以内不构成固定资产的施工仪器仪表等未进入定额,已在安装工程费用定额中考虑。
3、施工仪器仪表台班单价,是按2000年建设部颁发的《全国统一安装工程仪器仪表台班费用定额》计算的。
十、关于水平和垂直运输:1、设备:包括自安装现场指定堆放地点运至安装地点的水平和垂直运输。
2材料、成品、半成品:包括自施工单位现场仓库或现场指定堆放地点运至安装地点的水平和垂直运输。
3、垂直运输基准面:室内以室外地平面为基准面,室外以安装现场地平面为基准面。
十一、关于各项费用的执行原则:1、本定额各册的增加费一律以定额基价中的人工费主计算基础。
2、增加费包括:脚手架搭拆费;超高增加费;高层建筑增加费;安装与生产同时进行增加费;在有害身体健康的环境中施工增加费和系统调试费等。
3、执行为主册为主的原则。
即按本册编制预结算用到相关册子目时,一律以该册(主册)各项费用调整系数为准。
4、定额基价中的人工费和各项增加费中的人工费之和,构成综合取费的基础。
十二、本定额中注有“ⅹⅹⅹ以内”或“ⅹⅹⅹ以下”者均包括ⅹⅹⅹ本身,“ⅹⅹⅹ以外”或“ⅹⅹⅹ以上”者,均不包括ⅹⅹⅹ本身。
十三、本说明未尽事宜,详见各册和各章说明。
十四、本定额由浙江省建设工程造价管理总站负责解释与管理。
第一册 机械设备安装工程册说明一、 第一册《机械设备安装工程》(以下简称本定额)适用于新建、扩建项目中的机械设备安装工程。
二、 本定额若用于旧设备安装时,就设备的拆除费用,按相应安装定额的50%计算。
三、 本定额除各章另有说明外,均包括下列工作内容:1. 安装主要工序:施工准备,设备、材料及工、机具水平搬运,设备开箱、点件、外观检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、连接、安放垫铁及地脚螺栓,设备找正、调平、精平、焊接、固定、灌浆、单机试运转。
2. 人字架、三角架、环链手拉葫芦、滑轮组、钢丝绳等起重机具极其附件的领用、搬运、搭拆、退库等。
3. 施工及验收规范中规定的调整、试验及无负荷运转。
4. 与设备本体联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一个法兰以内的管道等安装。
5. 工种间交叉配合的停歇时间,临时移动水、电源时间,以及配合质量检查、交工验收、收尾结束等工作。
四、 本定额除各章另有说明外,均不包括下列内容,发生时应另行计算。
1. 设备自设备仓库运至安装现场指定堆放地点的搬运工作。
2. 因场地狭小,有障碍物(沟、坑)等所引起的设备、材料、机具等增加的二次搬运、装拆工作。
3. 设备基础的铲磨,地脚螺栓孔的修整、预压,以及在木砖地层上安装设备所需增加的费用。
4. 设备构件、机件、零件、附件、管道及阀门、基础及基础盖板等修理、修补、修改、加工、制作、焊接、煨弯、研磨、防震、防腐、保温、刷漆以及测量、透视、探伤、强度试验等工作。
5. 特殊技术措施及大型临时设施以及大型设备安装所需的专用机具等费用。
6. 设备本体无负荷运转所需的水、电、气、油、燃料等。
7. 负荷试运转、联合试运转、生产准备试运转。
8. 专用垫铁、特殊垫铁(如螺栓调整垫铁、球型垫铁等)和地脚螺栓。
9. 脚手架搭拆(第四、五章除外)。
10.设计变更或超规范要求所需增加的费用。
11.设备的拆装检查(或解体拆装)。
12.电气系统、仪表系统、通风系统、设备主体第一个法兰以外的管道系统等的安装、调试工作;非与设备本体联体的附属设备或附件(如平台、梯子、栏杆、支架、容器、屏盘等)的制作、安装、刷油、防腐、保温等工作。
五、关于下列各项费用的规定(第七章电梯安装除外)。
1.超高费用:设备底座的安装标高,如超过地平面正或负10m时,则定额的人工和机械按下表乘以调整系数。
2.安装与生产同时进行增加的费用,按人工费的10%计算,其中工资占100%。
3.在有害身体健康的环境中施工增加的费用,按人工费的10%计算,其中工资占100%。
4.金属桅杆及人字架等一般起重机具的摊销费,按所安装设备的净重量(包括设备底座、辅机),按每吨12.00元计取。
六、本册删去了“柴油发电机组”安装定额,发生时可执行第十二册《建筑智能化系统设备安装工程》相应定额。
安装标高如超过地平面正或负(10m)调整系数表设备底座正或负标高(m以内) 调整系数15 1.2520 1.3525 1.4530 1.5540 1.70超过40 1.90目 录第一章 切削设备安装第二章 锻压设备安装第三章 铸造设备安装第六章 输送设备安装第七章 电梯安装第八章 风机安装第九章 泵安装第十章 压缩机安装第十一章 工业炉设备安装第十二章 煤气发生设备安装第十三章 其他机械安装及灌浆第十四章 附属设备安装第十五章 冷水机组安装(试行)第一章 切削设备安装一、本章定额适用范围如下:1.台式及仪表机床:包括台式车床、台式刨床、台式磨床、台式砂轮机、台式抛光机、台式钻床、台式排钻、多轴可调台式钻床、钻孔攻丝两用台钻、钻铣磨床、台式冲床、台式压力机、台式剪切机、台式攻丝机、台式刻线机、仪表车床、精密盘类半自动车床、仪表磨床、仪表抛光机、硬质合金轮修磨床、单轴纵切自动车床、仪表铣床、仪表齿轮加工机床、刨磨机、宝石轴承加工机床、凸轮轴加工机床、透镜磨床、电表轴类加工机床。
2.车床:包括单轴自动车床、多轴自动和半自动车床、六角车床、曲轴及凸轮轴车床、落地车床、普通车床、精密普通车床、仿型普通车床、马鞍车床、重型普通车床、仿型及多刀车床、联合车床、无心粗车床、轮齿、轴齿、锭齿、锟齿及铲齿车床。
3.立式车床:包括单柱和双柱立式车床。
4.钻床:包括深孔钻床、摇臂钻床、立式钻床、中心孔钻床、钢轨及梢轮钻床、卧式钻床。
5.镗床:包括深孔镗床、坐标镗床、立式及卧式镗床、金钢镗床、落地镗床、镗铣床、钻镗床、棠缸机。
6.磨床:7.铣床、齿轮几螺纹加工机床:8.刨、插、拉床:9.超声波及电加工机床:10.其他机床:包括车刀切断机、砂轮切断机、矫正切断机、带锯机、圆锯机、弓锯机、气割机、管子加工机床、金属材料试验机械。
11.木工机械:12.跑车木工带锯机。
13.其他木工设备:二、本定额包括下列内容:1.机体安装:底座、立柱、横梁等全套设备部件安装以及润滑管道安装。
2.清洗组装时结合精度检查。
3.跑车木工带锯机已包括跑车轨道安装。
三、本定额不包括内容:1.设备的润滑、液压系统的管道附件加工、煨弯和阀门研磨。
2.润滑、液压的法兰及阀门连接所用的垫圈(包括紫铜垫)加工。
3.跑车木结构、轨道枕木、木保护罩的加工制作。
四、本章所列设备重量均为设备净重。
五、工程量计算规则:1.金属切削设备安装以“台”为计量单位,以设备重量“t”分列定额子目。
2.气动踢木器以“台”为计量单位,按单面卸木和双面卸木分列定额子目。
3.带锯机保护罩制作与安装以“个”为计量单位,按规格分列定额子目。
第二章 锻压设备安装一、本章定额包括下列内容:1.机械压力机、液压机、水压机的拉紧螺栓及立柱热装。
2.液压机及水压机液压系统钢管的酸洗。
3.水压机本体安装:包括底座、立柱、横梁等全部设备部件安装,润滑装置和管道安装,缓冲器、充液罐等附属设备安装,分配阀、充液阀、接力电机操纵台装置安装,梯子、栏杆、基础盖板安装,立柱、横梁等主要部件安装前的精密预检,活动横梁导套的检查和刮研,分配器、充液阀、安全阀等主要阀件的试压和研磨,机体补漆,操纵台、梯子、栏杆、盖板、支撑梁、立式液罐和低压缓冲器表面刷漆。
