灰土地基(灰土垫层)技术交底
- 格式:doc
- 大小:25.00 KB
- 文档页数:3
西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土技术交底西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。
10#楼(25轴以东7.1m范围内、v轴以北w轴以南、19轴以西8.5m范围内、s轴以南5m范围内,不做灰土);13#楼(19轴以西8.6范围内、p轴以北3.5m范围内、25轴以东7.1m范围内、L轴以南6.15范围内不做灰土)。
车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩范围内不做灰土,其余灰土厚度为400mm。
一、施工依据:《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底内容:1、范围交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。
2、施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。
2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。
重要的灰土填方其参数应通过压实试验来确定。
西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土技术交底西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。
10#楼(25轴以东7.1m范围内、v轴以北w轴以南、19轴以西8.5m范围内、s轴以南5m范围内,不做灰土);13#楼(19轴以西8.6范围内、p轴以北3.5m范围内、25轴以东7.1m 范围内、L轴以南6.15范围内不做灰土)。
车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩范围内不做灰土,其余灰土厚度为400mm。
一、施工依据:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地基基础工程施工质量验收规范》 GB50202-2002西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底内容:1、范围交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。
2、施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。
2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。

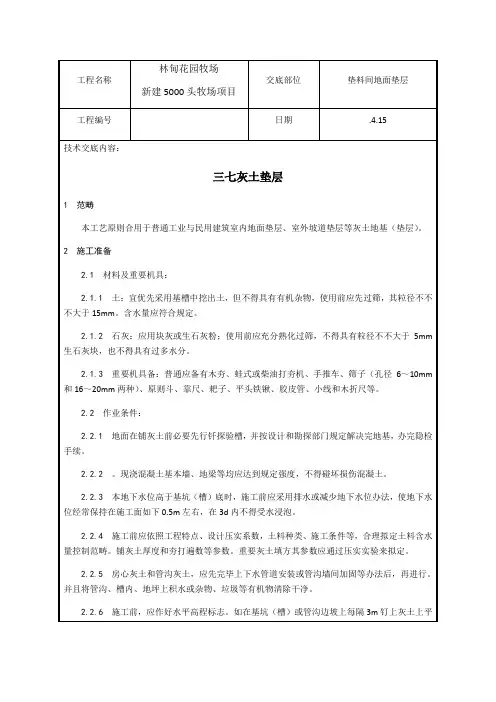

灰土垫层的技术交底
一、材料要求
土料一般为粘土、粉质土。
石灰要求提前一天浇水熟化过筛,石灰粒径≤5㎜
二、主要机具
压路机、装载机、旋耕机、水准仪、铁锨、筛子、铁耙子等。
三、作业条件
1、地基检验合格、表面平整、轴线及坑宽符合设计要求。
2、制定好灰土铺设方案。
四、工艺流程
抄平——筛灰——铺土、铺灰——旋耕搅拌——找平——碾压。
1、先在基土上设好控制灰土厚度的控制点。
2、用装载机先将筛好的粘土铺设好人工平整,再铺上石灰,人工找平。
3、用旋耕机搅拌直至灰土拌匀为止。
4、人工用铁耙子、铁锨把灰土整平整细。
5、用压路机碾压。
6、每打好一次灰土取样化验一次,合格后方可进行上步灰土施工。
五、质量要求
1、将筛好的石灰和土料按要求配合比拌和均匀,颜色一致。
含水量多时可以晒干,不足时可以浇水湿润,达到用手紧握成团,两指轻捏能碎为宜。
2、石灰粒径≤5㎜。
3、土颗粒粒径≤15㎜
4、厚度偏差±10㎜。
六、注意事项
1、拌好后的灰土应及时铺好夯实,不得隔日夯打。
2、灰土垫层打好后,防止日晒雨淋。
刚打完毕或尚未夯实的灰土,如遭受雨淋寖泡,则应将积水及松软灰土除去并晾干后再补填后夯实。
七、安全标准
操作人员要专心施工,扶夯人员与控制夯线开关人员密切配合,以防止出现意外事故。

3:7灰土垫层技术交底简介3:7灰土垫层技术,在建筑工程中常用于地基处理中,一般用于改善土壤工程性质,以达到增强土壤支撑力和稳定性的目的。
该技术属于地基处理中常用的一种方法,采用的灰土比例为3:7。
技术应用场合3:7灰土垫层技术常用于以下场合:1.桥梁等重型建筑的地基加固及改善地基性质;2.改善基础土壤性质,增加承重能力及整体稳定性;3.河道堤岸、路基等土方工程的地基处理;4.其他地基处理和加固需要的场合。
性能特点1.内积作用:3:7灰土垫层技术在地基处理中,灰土会与土壤颗粒形成内积作用,流通性与耐水性都很好,可以有效地提高土壤的稳定性和强度,减少土层沉降;2.良好的耐久性:3:7灰土垫层技术采用的资料是粉煤灰,该资料具有良好的耐久性和化学稳定性,可以在一定条件下保持高强度和良好的稳定性;3.粉煤灰环保:粉煤灰是热电站的污染物,利用粉煤灰能够达到能源和环保双重效果;4.经济实惠:3:7灰土垫层技术采用的是常见的热电站粉煤灰作为原材料,成本并不高昂,具有比较好的经济效益。
技术实施方法前期准备1.天气应为晴朗、无雨或无雨减少的环境中进行;2.施工现场应进行标志和围挡,设置排水井及透水排水布等施工措施;3.进行清理和整平后,按设计标高进度,制定灰土垫层的施工计划,明确施工步骤和施工要点。
实施过程1.浇灰:将准备好的灰、砂、水按照3:7的配比混合均匀,然后用混凝土泵将灰浆送到预设好的浇筑坑内;2.压实:在浇灰后15min内,利用气动捣固钎、振动棍等工具对灰土层进行压实,保证均匀坍落度和表面光洁度;3.平整:在完成压实后,开具机械坦克平板对整个灰土层进行打磨,以达到需要的平整度;4.养护:灰土垫层完工后,应加强养护管理,以增加其强度和稳定性。
施工注意事项1.严格按照设计方案进行施工;2.灰土施工期间,严禁在其上或周围行车、堆放物品等;3.施工中不得有重车挖掘配合,以免引起灰土层的弯折、破损等问题;4.在施工过程中,应注意安全措施,防止因为降雨等情况出现滑坡。
一、交底目的为确保白灰土施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于所有涉及白灰土施工的工程,包括但不限于基坑、基槽、室内地坪、管沟、室外台阶和散水等灰土地基(垫层)的处理。
三、施工前的准备工作1. 材料及机具准备- 土:宜优先采用基槽中挖出的土,粒径不大于15mm,含水量应符合规定。
- 石灰:应用块灰或生石灰粉,粒径不大于5mm,不得含有过多的水分。
- 主要机具:木夯、蛙式或柴油打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2. 作业条件- 基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
- 基础外侧打灰土,必须对基础、地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续。
- 当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,在3d内不得受水浸泡。
四、施工过程中的安全注意事项1. 人员安全- 施工人员必须穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
- 施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
- 施工人员应严格遵守操作规程,不得违章作业。
2. 机械安全- 打夯机等机械设备应定期检查和维护,确保其正常工作。
- 使用打夯机时应注意其稳定性,防止倾倒或滑移。
3. 材料安全- 白灰和土料应分开堆放,避免受潮和污染。
- 土料过筛时,注意筛网损坏,防止碎片伤人。
4. 环境安全- 施工现场应保持整洁,及时清理施工垃圾。
- 施工过程中应防止粉尘污染,采取降尘措施。
五、应急处理1. 触电事故- 发现触电事故时,立即切断电源,并进行急救。
- 立即报告上级部门,并采取必要措施防止事故扩大。
2. 机械伤害- 发生机械伤害时,立即停止机械运转,并采取措施防止事故扩大。

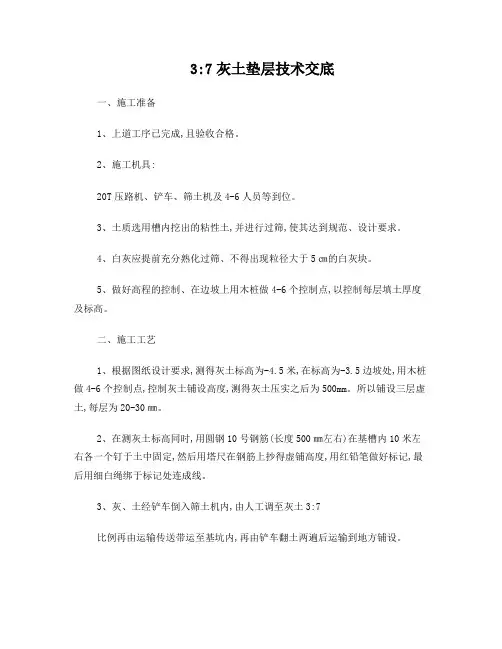

3:7灰土垫层技术交底一、施工准备1、上道工序已完成,且验收合格。
2、施工机具:20T压路机、铲车、筛土机及4-6人员等到位。
3、土质选用槽内挖出的粘性土,并进行过筛,使其达到规范、设计要求。
4、白灰应提前充分熟化过筛、不得出现粒径大于5㎝的白灰块。
5、做好高程的控制、在边坡上用木桩做4-6个控制点,以控制每层填土厚度及标高。
二、施工工艺1、根据图纸设计要求,测得灰土标高为-4.5米,在标高为-3.5边坡处,用木桩做4-6个控制点,控制灰土铺设高度,测得灰土压实之后为500mm。
所以铺设三层虚土,每层为20-30㎜。
2、在测灰土标高同时,用圆钢10号钢筋(长度500㎜左右)在基槽内10米左右各一个钉于土中固定,然后用塔尺在钢筋上抄得虚铺高度,用红铅笔做好标记,最后用细白绳绑于标记处连成线。
3、灰、土经铲车倒入筛土机内,由人工调至灰土3:7比例再由运输传送带运至基坑内,再由铲车翻土两遍后运输到地方铺设。
4、根据白线高度为每层虚铺标准,然后用铲车将搅拌好的灰土倒入白线内铺设5、待灰土做到一半左右即可碾压,碾压过程为平碾一遍→振压两遍→平碾一遍。
以保证碾压密实。
6、第二、三层铺设工艺、碾压工艺同第一层相同。
三、质量要求1、每层虚铺厚度不宜超过35㎝,碾压后,厚度不宜超过30cm。
以保证碾压密实。
2、由专人负责白灰拌合与计量,确保白灰掺入量符合要求。
3、由专人负责每层铺设厚度及高程测量,防止铺设过厚或表面标高达不到要求。
4、灰土铺设碾压完后,标高误差不得超过±5㎝.四、注意事项1、所有施工须听从指挥,不得随意施工。
2、施工人员严禁在机械操作范围内施工。
接收人:交底人:。
